《地下连续墙及逆作法施工方案》


b)
5
3
1
c)
5
1
4
5 5 6 4
1. 地下连续墙
地下连续墙施工的特点: 施工噪音、震动较小,对邻近地基和 建筑物结构影响甚至微,故适宜在城市 建筑密集和人流多及管线多的地域施工 。
1. 地下连续墙
1.1 成槽机械 1.2 施工工艺 1.3 质量控制
1.1 成槽机械
成槽机械
挖斗式
冲击式
回旋式
蚌式抓斗
铲斗
冲击式
凿刨式
多头钻
铣削式
英国伦敦 美国波士顿 法国巴黎 日本东京
奥德斯盖特地下室 邮政广场地下车库 拉费埃特百货大楼 读卖新闻社大楼
1. 地下连续墙
地下连续墙技术起源于欧洲,它是根据凿井和石油钻井 所用膨润土泥浆护壁和浇灌水下混凝土工艺应用于工程而发 展起来的。1950年正式在意大利米兰工程中应用,1959年日 本引进,同一时期我国应用于水利工程大坝防渗墙中,70年 代起用于建筑工程,近几年在地下等工程应用已十分普遍。
1.2.3.1 地下连续墙接头
1.2.3.1 地下连续墙接头
1.接头管接头
3 a) 3 1 4 d)
2 b) e)
7
4
1 5 c) f) 2 6 9 8 10
1.2.3.1 地下连续墙接头
2.接头箱接头
a) e) a) 1 f) 1 b) 1 2 3 4
b)
c) 2
g) 2 c) 3 4
d)
1
1.2.1.3 地下连续墙接头
5 3
6
4
8 9
7
1.1 成槽机械
多头钻 成槽机
1.1.1 回转式挖槽机
10 9 8 7 6 5 4 3 2 1
1.1 成槽机械
铣削钻 成槽机
1.1.1 回转式挖槽机
1.1 成槽机械
1.1.1 回转式挖槽机
铣削钻
1.1 成槽机械
1.1.1 回转式挖槽机
铣削钻
1.2 施工工艺
1.2.1 施工工艺流程 1.2.2 成槽施工 1.2.3 钢筋混凝土施工
城 市
武 汉 广 州
工程名称
中南商业大厦 国贸中心 京光广场
开挖深度(m)
17.40 16.80 16.00
赛格广场 深 圳
青 岛
9.00 17.00
20.00 20.00
贤成大厦
百盛大厦 图书文化大厦
深基础工程——多层地下室 (国外工程)
城 市 工程名称 地下层数 (开挖深度)(m) 7层( 22.00 m ) 7层( 23.20m ) 6层 6层
1.2.1 成槽施工
1.2.1.1 导墙施工

项 目 埋设深度(mm)
导墙的几何尺寸及允许偏差
常用尺寸 1000~2000 允许偏差
导墙内深度(mm)
导墙厚度(mm) 轴线偏差(mm) 墙顶高差(mm)
B+40
150~300
±5
±10 全长±10、局部±5
1. 泥浆作用
1.2.1.2 泥浆循环
(1) 护壁作用 液体压力,相当于一种液体支撑; 槽壁形成泥皮 可以防止槽壁倒坍和剥落,并防止地下水渗入。
2
1
1.1 成槽机械
1.1.1 挖斗式
3
蚌式挖斗
7
5 6
4
8
1.1 成槽机械 1.1.1 挖斗式
蚌式挖斗施工过程(1)
1 1 2 2
a)
b)
c)
d)
1.1.1 挖斗式
1.1 成槽机械
蚌式挖斗施工过程(2)—— 钻抓结合
2 1 3 1 3
a)
b)
1
1.1 成槽机械
1.1.1 冲击式
2
ISO冲击钻机
《地下连续墙及 逆作法施工》
深基础工程——多层地下室 (我国工程)
城 市
北 京
工程名称
外经贸综合大楼 京城大厦 王府地下车库
开挖深度(m)
26.70 23.50 18.20
金茂大厦 上 海 恒隆广场
森茂大厦 天 津 今晚报 天津百货大楼
19.65 18.95
19.75 9.00 14.50
深基础工程——多层地下室 (我国工程)
1.2.1.2 泥浆循环
1. 泥浆作用
(2) 携渣作用 泥浆具有一定的粘度,能土渣悬浮起来,使土渣随同泥浆 一同排出槽外。
1.2.1.2 泥浆循环
1. 泥浆作用 (3) 冷却和润滑作用 降低钻具温度,并具有润滑作用
1.2.1.2 泥浆循环
2.泥浆拌制
泥浆搅拌前先将水加至搅拌筒1/3后开动 搅拌机。在定量水箱不断加水同时,加入陶土 粉、纯碱液、搅拌3min 后,加入 CMC 液及硝腐 碱液继续搅拌。 一般情况下泥浆搅拌后应静置24h使用。
1.2.1.2 泥浆循环
2.泥浆质量指标
测定项目 粘 度 相对密度 失水量 泥皮厚度 稳定性 PH值 控制指标 19 ~ 21s 1.05 ~ 1.10 <10mL/30min < 1mm 95% 8~9
1.2.3
1.接头管接头 2.接头箱接头 3.隔板式接头 4.钢板组合接头 5.预制块接头
钢筋混凝土施工
d.支承面槽等施工机械设备荷载。
1.2.1
2、导墙形式
成槽施工
1.2.1.1 导墙施工
形 —— 适用于较差土层 形 —— 适用于较好土层 ] [ 形 —— 适用于较差土层
1.2.1 成槽施工
1.2.1.1 导墙施工
2、导墙施工 a. 导墙一般采用C20混凝土,配筋较少,多为 φ12@200; b. 导墙应高出地面100mm左右,以防止地面水流入槽 内; c. 导墙的几何尺寸及允许偏差 见下表
1.2.1 施工工艺流程
1.2 施工工艺
a)
b)
c)
d)
e)
f)
g)
1.2 施工工艺 1.2.1 施工工艺流程
循环 泥浆 制备 泥浆 沉淀 池 1 沉淀 池 2 旋流器 排渣 振动筛 泥浆排放 或处理 泥 渣 排 除 补 进 泥 浆 吸泥 清底 吊接 头箱 钢筋笼 制 作 放钢 筋笼 浇灌机 架就位 插入 导管 泥浆 排除 浇 筑 混凝土
a) 1 3
3.隔板式 接头
b)
4 1
2 3
c)
4 1
2ห้องสมุดไป่ตู้
4
5
2
先施工单元 1 2
TRE
搭接长度
1.2.3.1 地下连续墙接头
TRE
4.钢板组合接头 先施工单元 搭接长度
1 3
TRE TRE
先施工单元 1
TRE
搭接长度 4
TRE
先施工单元
搭接长度
1.2.1.3 地下连续墙接头
5.预制块接头
a) 5 1 2
输入 泥浆
开挖 补浆
挖导沟 铺设轨道
筑导墙 组装挖槽机
挖槽 机架就位
拔出接头管(箱)
1.2 施工工艺
1.2.2 成槽方法
1.2.1.1 导墙施工 1.2.1.2 泥浆循环
1.2.1
1、导墙作用
成槽施工
1.2.1.1 导墙施工
a.导向作用 作为地下墙成槽的导向标准; b.容蓄泥浆 在成槽施工中稳定泥浆液位, 以维护槽壁稳定; c.维持表层土层的稳定,防止槽口塌方;
合集下载

地下连续墙及逆做法

地下连续墙及逆做法

图2-40 现浇钢筋混凝土壁板式地下连续墙的施工工艺过程
1
2
3
4
1.修筑导墙
图2-41 现浇钢筋混凝土导墙 1-支撑 2-泥浆液位 3-钢筋混凝土导墙
2.挖槽
图2-42 导杆液压抓斗构造示意图
图2-43 SF型多头:
潜水泥浆泵排泥法;4)抓斗直接排泥法。
然后施工地面一层的梁板楼面结构,作为地下连续墙支撑,
随后逐层向下开挖土方和浇筑各层地下结构,直至底板封底。 地面上、下同时进行施工,直至工程结束
二、逆作法施工
是地面以下各层地下室自上而下施工
全逆作法:
半逆作法:
部分逆作法
分层逆作法
2.逆作法种类
一、地下连续墙施工
第三节 地下连续墙与逆作法施工
CLICK HERE TO ADD A TITLE
(a)成槽 (b)插入接头管 (c)放入钢筋笼 (d)浇注混凝土 图2-39 地下连续墙施工过程示意图 1-已完成的单元槽段 2-泥浆 3-成槽机 4-接头管 5-钢筋笼 6-导管 7-浇筑的混凝土
5.接头施工
混凝土需要超浇30~50cm,以便将设计标高以上的浮浆层凿去。
吊放钢筋笼后应立即浇筑混凝土
用导管法进行水下浇筑。导管的间
距一般为3~4m,
导管下口总是埋在混凝土内1.5m以上。
各导管处的混凝土面大致处在同一水 平面上。
03
04
05
06
01
02
6.混凝土浇筑
逆作法施工原理
先沿建筑物地下室轴线或周围施工地下连续墙或其他支护结构,同时建筑物内部的有关位置浇筑或打下中间支承桩和柱,
砂石吸力泵排泥法;2)压缩空气升液排泥法

逆作(筑)法施工

逆作(筑)法施工

逆作(筑)法施工1.逆作(筑)法的工艺原理及其优点对于深度大的多层地下室结构,传统的方法是开敞式自下而上施工,即放坡开挖或支护结构围护后垂直开挖,挖土至设计标高后,浇筑混凝土底板,然后自下而上逐层施工各层地下室结构,出地面后再逐层进行地上结构施工。

逆作(筑)法的工艺原理是:在土方开挖之前,先沿建筑物地下室轴线(适用于两墙合一情况)或建筑物周围(地下连续墙只用作支护结构)浇筑地下连续墙,作为地下室的边墙或基坑支护结构的围护墙,同时在建筑物内部的有关位置(多为地下室结构的柱子或隔墙处,根据需要经计算确定)浇筑或打下中间支承柱(亦称中柱桩)。

然后开挖土方至地下一层顶面底标高处,浇筑该层的楼盖结构(留有部分工作孔),这样已完成的地下一层顶面楼盖结构即用作周围地下连续墙刚度很大的支撑。

然后人和设备通过工作孔下去逐层向下施工各层地下室结构。

与此同时,由于地下-1层的顶面楼盖结构已完成,为进行上部结构施工创造了条件,所以在向下施工各层地下室结构时可同时向上逐层施工地上结构,这样上、下同时进行施工,直至工程结束。

但是在地下室浇筑混凝土底板之前,上部结构允许施工的层数要经计算确定。

“逆作法”施工,根据地下一层的顶板结构封闭还是敞开,分为“封闭式逆作法”和“敞开式逆作法”。

前者在地下一层的顶板结构完成后,上部结构和地下结构可以同时进行施工,有利于缩短总工期;后者上部结构和地下结构不能同时进行施工,只是地下结构自上而下的逆向逐层施工。

上海电信大楼地下室和南京地下商场即采用这种方法施工。

还有一种方法称为“半逆作法”,又称“局部逆作法”。

其施工特点是:开挖基坑时,先放坡开挖基坑中心部位的土体,靠近围护墙处留土以平衡坑外的土压力,待基坑中心部位开挖至坑底后,由下而上顺作施工基坑中心部位地下结构至地下一层顶,然后同时浇筑留土处和基坑中心部位地下一层的顶板,用作围护墙的水平支撑,而后进行周边地下结构的逆作施工,上部结构亦可同时施工。

逆作法施工技术

逆作法施工技术

逆作法施工技术一、概况(应用部位及工程量)逆作法是建筑基坑支护的一种施工技术,它通过合理利用建(构)筑物地下结构自身的抗力,达到支护基坑的目的。

逆作法的施工原理是:先沿建筑物地下室周边施工地下连续墙或桩等其他围护结构,同时在建筑物内部的相关位置打下或浇筑中间支撑桩和柱,作为施工期间到底板封底之前承受上部结构自重和施工荷载的支撑。

然后施工地面一层的梁板楼面结构,作为地下连续墙刚度很大的顶部支撑。

随后逐层向下开挖土方和浇筑各层地下结构,直至底板封底。

与此同时,由于地面一层的楼面结构已完成,为上部结构施工创造了条件,也可以同时向上逐层进行地上结构的施工。

此技术应用部位:东扩配套地下室,共3层,面积为7418.03㎡。

二、施工方法及创新点1、配套地下室土方开挖方法及排水本工程场地标高-0.55m,基坑周长约202.6m,基坑面积约2526.36㎡,基坑开挖深度为15.1m,土方量约为38148.036立方。

土方开挖遵循“竖向分层,水平分区”的原则。

结合开挖区域的工程地质、施工场地情况,综合考虑施工总体安排、工期要求等各种因素,确定基坑主要采用机械开挖,人工配合,施工中配备充足的施工机械设备和劳动力,确保工期目标的实现。

开挖过程中认真监测基坑变形,确保施工安全。

地面至地下一层梁板顶板底面的土方采用正作法常规的明挖方法,挖掘机由西往东分层开挖。

地下负一层顶板底面至地下室底板土方采用逆作法的暗挖方法,在地下室各楼板位置留置四个取土口,在地下室负一层顶板每个出土口配置一台长臂挖掘机,直接从出土口挖土装车,并在基坑内配置小挖掘机,将基坑内土方挖至出土口位置,便于长臂挖掘机进行取土装车外运。

基坑在已施工的挡土桩间有高压旋喷水泥浆止水帷幕,在基坑深度范围内除砂层为透水层外,其余土层均为弱透水层。

从主楼基坑挖土过程中,在止水帷幕无渗漏的情况下,坑内的水比较少,在挖土的过程中,在基坑外围设集水井和排水沟。

利用水泵将地下水排入场地内的排水沟,流入沉淀池,经沉淀后排入市政下水道。

逆作法安全专项施工方案

逆作法安全专项施工方案

目录一、工程概况 .................................................................. - 4 -二、编制依据 .................................................................. - 6 -三、设计概况 .................................................................. - 7 -四、施工准备 .................................................................. - 9 -1、技术准备 (9)2、现场准备 (10)3、劳动力计划 (10)4、施工机具计划 (11)5、施工进度计划 (11)五、施工部署 ................................................................. - 12 -1、第一阶段:立柱施工 (12)2、第二阶段:栈桥施工 (13)3、第三阶段:后做结构施工 (13)4、第四阶段:顺做逆作双向施工 (14)5、第五阶段:顺作底板、B5、B4层 (15)6、第六阶段:地下室结构顺作 (15)六、工况分析及措施............................................................ - 16 -1、工况总览 (16)2、VB区工况分析 (17)3、VA区工况分析 (18)4、IVF、IVG区工况分析 (21)5、IVD区南侧、IVE区,IVB区、IVC北侧工况分析 (22)6、IVD区北侧工况分析 (23)7、IVA区南侧工况分析 (25)8、IVA区北侧工况分析 (26)9、IVC区南侧工况分析 (27)七、专项施工方案.............................................................. - 28 -1、立柱桩施工 (28)2、格构柱施工 (33)3、土方开及外运 (39)(1)、出土口及堆土场的布置 (42)(2)、各阶段土方开挖顺序及开挖线路 (42)(3)、各阶段、各出土口土方开挖典型界面工况 (43)(4)、各阶段、各出土口土方开挖典型界面工况(二) (46)5、外墙施工 (49)6、模板工程 (61)7、钢筋工程 (62)7、混凝土工程 (67)八、质量保证措施.............................................................. - 67 -1、工程质量自检组织 (67)2、质量检测手段 (68)3、质量保证措施 (68)九、基坑应急措施.............................................................. - 72 -十、安全、文明管理措施........................................................ - 74 -1、安全保证措施 (74)2、现场文明施工措施 (82)十一、安全应急救援............................................................ - 85 -1、应急准备 (85)2、应急程序 (85)3、危险源识别分析 (87)4、应急措施 (89)5、应急响应 (102)一、工程概况1.1工作原理逆作法施工技术是在基坑开挖前首先沿建筑物地下室外墙施工地下连续墙支护结构,并进行桩基施工、浇筑钢筋混凝土柱、安装与混凝土柱或桩基对接的钢柱,然后施工首层楼板,通过首层楼板将地下连续墙、桩基与柱连在一起,作为施工期间承受上部结构自重和施工荷载的支承结构。

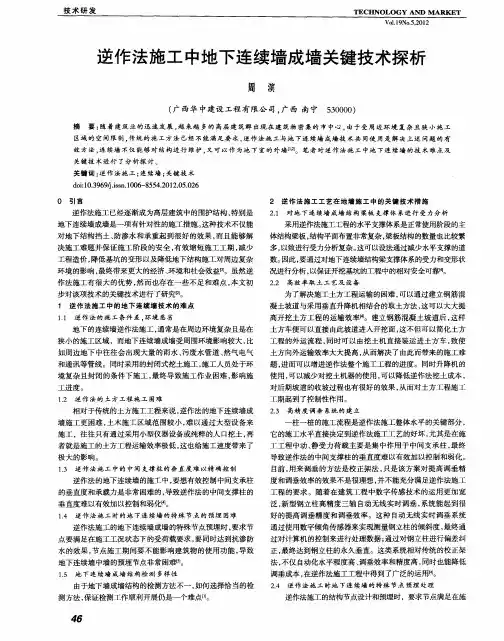

逆作法施工中地下连续墙成墙关键技术探析

逆作法施工中地下连续墙成墙关键技术探析
技 术 研 发
T CH L E No oGY A D MA E N RK T
Vo . 9 ., 01 11 No5 2 2
逆作法施工 中地下连续墙成 墙关键技术探析
周 滨
( 西华 中建设 工程有 限公 司, 西 南 宁 广 广

50 0 ) 3 00
要 : 着 建 筑 业 的迅 速 发 展 , 来 越 多 的 高层 建 筑群 出现 在 建 筑物 密集 的 市 中心 。 于 受 周 边 环境 复 杂 且 狭 小施 工 随 越 由
逆作法施工 已经逐渐成为高层建筑 中的围护结构 , 特别是
地下连续墙成墙是一项有针对性 的施工措施。 这种技术不仅能
采用逆作法施工工程的水平支撑体系是正常使用阶段的主 体结构梁板 , 结构平面布置非常复杂 , 梁板结构 的数量也 比较繁
多, 以致进行受力分析复杂。 这可 以设法通过减少水平支撑的道
工程 的要求 。随着在 建筑工程 中数字传感技术 的运用更加 宽
垂直度难 以有效加 以控制 和弱化 。
1 逆 作 法 施 工 时 的地 下连 续墙 的特 殊 节 点 的 预埋 困难 . 4
泛, 新型钢立柱高精度三轴 自 动无线 实时调垂 , 系统能起到 很
好 的提 高调垂精度 和调垂 效率 。这种 自动无线实 时调垂 系统 通过使用数字倾 角传感器来实现测量钢立柱的倾斜 度, 最终 通 过对计算机 的控制来进行处理数据 ; 通过对钢立柱进行偏差纠 正, 最终达到钢立柱的永久垂直 。这类系统相对传统 的校正架 法, 不仅 自动化水平程度高、 调垂效率 和精度高 , 同时也能降低
地下 的连续墙逆作法施工 , 通常是在周边环境复杂且是在
狭小 的施工区域 ,而地下连续墙成墙受周围环境影 响较大 , 比 如周边地下 中往往会 出现大量的雨水 、 污废水管道 、 然气 电气

逆作法专项施工方案

逆作法专项施工方案

逆作法专项施工方案目录一、工程概述 (2)二、施工条件分析 (2)1. 地理环境特点 (4)2. 工程技术条件分析 (4)3. 施工前的准备工作 (6)三、逆作法施工方案设计与实施计划 (7)1. 总体施工流程设计 (9)2. 逆作法施工段划分及工序安排 (9)3. 施工进度计划安排 (10)四、关键技术措施及施工流程 (11)1. 关键技术措施介绍 (13)2. 施工流程详解 (14)3. 质量安全控制要点 (16)五、结构设计与计算分析 (17)1. 结构设计原则及荷载分析 (18)2. 结构计算模型建立及分析 (19)3. 结构优化措施与建议 (21)六、地下空间开发利用策略及实施步骤 (22)1. 地下空间开发利用目标分析 (23)2. 地下空间功能分区规划及布局设计 (24)3. 地下空间开发利用实施步骤与措施保障 (25)一、工程概述本专项施工方案针对XX地区的一处重要基础设施项目,旨在通过逆作法技术有效解决施工难题,确保工程质量和安全。

该工程位于XX市区,总占地面积约XXX万平方米,主要包括XX 座建筑物和XX条道路的建设。

项目总投资约为人民币XX亿元,计划于XXXX年XX月开工建设,预计XXXX年XX月完工。

逆作法作为一种先进的施工技术,适用于土质较差、地下水位较高、传统施工方法难以施工的场地条件。

通过预先设置的支撑结构,逆作法能够在不影响地面建筑的情况下,逐步挖掘地下空间,并实现各层结构的同步施工。

本方案的实施将采用逆作法施工技术,以缩短工程建设周期、降低施工成本、提高工程质量,并最大程度地减少对周边环境的影响。

项目部将建立健全的安全管理体系,确保施工现场的安全可控。

本专项施工方案对于确保项目的顺利实施、提升城市基础设施建设的质量和效率具有重要意义。

二、施工条件分析工程地质条件:在施工前,应对工程所在地的地质条件进行详细调查,包括土壤成分、厚度、承载力等因素。

这些数据将有助于选择合适的支护结构和施工方法。

地下连续墙维护结构中逆作法施工

地下连续墙维护结构中逆作法施工地下连续墙是利用挖槽机械,借助于泥浆的护壁作用,在地下挖出窄而深的沟槽,并在其内浇注适当的材料而形成的一道具有防渗(水),挡土。

承重功能的连续的地下墙体。

一、地下连续墙施工技术1.施工流程。

施工总流程。

分为两序施工,先施工圆形桩,后施工弧形桩(墙)。

2.孔壁支护。

灌注桩(墙)工艺简单、无噪声、无振动、无污染、质量易保证,适合于对施工环境要求高的工程,但是对人工挖孔桩(墙)而言,护壁的稳定性极为重要。

经计算并结合中实际经验,本工程采用的钢筋混凝土护壁如图三所示,每段护壁长0. 9~1. 0m,护壁混凝土搭接10cm,护壁φ10纵筋搭接250mm.实际施工中,由于残积土顶部局部土质含水量大,挖孔时土体向孔内涌入,采用了沿孔周预先打入φ********=1.0m的钢筋,并将单节护壁长度减为0. 5m的加固措施,顺利成孔。

3.钢筋预埋与连接。

由于逆作法施工工艺的特殊性,地下的各层梁、板则随挖土进展自上而下逐层浇筑,造成整体结构分开施工,因此地下结构的梁、板与地下连续墙的钢筋连接节点是混凝土结构施工的难点。

逆作法的钢筋连接通常有:预埋筋法、预埋件焊接法、预埋筋机械连接法、钻孔植筋法等方法。

地下连续桩(墙)与地下室梁、板均采用预埋筋法,直径较大的钢筋(Φ20以上)采用套筒连接。

按前述施工程序成孔封底并支模后,放出预埋筋位置,在模板或孔护壁上用电钻钻孔,将预埋筋按设计长度穿过模板和护壁,并与桩(墙)主筋焊牢。

4.墙身支模与混凝土灌注。

由于地下连续墙也是地下室的外墙,为永久使用结构,因此对地下连续墙的设计要求必须满足地下室的要求,基坑内侧的地下连续墙墙面必须是平直的。

浇筑混凝土前必须安装模板,该模板在孔内施工,高度>13. 0m,随水平荷载的最大值>300kpa,施工技术难度大。

经分析计算,采用膨胀螺栓固定于护壁上的水平木方支撑和纵、横向木方+面板综合支护方法。

对于弧形地下连续墙混凝土灌注,关键问题是在浇筑过程的速度控制,防止因混凝土灌注速度过大产生较大水平力而导致胀模。

逆作法施工工艺

逆作法施工工艺逆作法是一种先进的施工工艺,广泛应用于高层建筑、地下工程、桥梁等结构的施工中。

该方法主要利用地下室或地下工程的围护结构,在基坑内进行支撑和施工,同时进行上部结构的施工。

逆作法施工工艺可以有效地缩短施工周期,降低工程成本,并且能够提高工程的施工质量。

逆作法施工工艺的原理是利用地下室或地下工程的围护结构作为支撑,在基坑内进行支撑和施工,同时进行上部结构的施工。

这种施工方法能够有效地减少基坑变形和沉降,提高工程的施工质量和安全性。

准备工作:包括场地平整、定位放线、安装支撑体系等。

地下连续墙施工:根据设计图纸,采用液压抓斗或振动沉桩机等设备进行地下连续墙的施工。

在施工过程中,需要注意墙体的垂直度和连续性,确保墙体不出现断裂或渗漏等问题。

中间支撑柱施工:在地下连续墙施工完成后,开始进行中间支撑柱的施工。

一般采用钻孔灌注桩或预制桩作为中间支撑柱,需要根据设计要求进行施工。

土方开挖:在中间支撑柱施工完成后,开始进行土方开挖。

一般采用反铲挖掘机或人工开挖等方式进行开挖。

在开挖过程中,需要注意支撑体系的稳定性,防止出现坍塌等问题。

钢筋绑扎和混凝土浇筑:在土方开挖完成后,开始进行钢筋绑扎和混凝土浇筑。

一般采用钢筋加工厂加工好的钢筋进行绑扎,然后进行混凝土浇筑。

在浇筑过程中,需要注意混凝土的配合比和浇筑质量,确保混凝土的强度和稳定性符合设计要求。

上部结构施工:在地下室或地下工程的结构施工完成后,开始进行上部结构的施工。

一般采用常规的施工方法进行上部结构的施工。

验收和交付:在工程完工后,需要进行验收和交付。

验收时需要注意工程的施工质量、安全性和功能性等方面的问题,确保工程符合设计要求和使用要求。

缩短施工周期:逆作法施工工艺能够有效地缩短施工周期,因为上部结构和下部结构的施工可以同时进行,从而加快了施工进度。

减少基坑变形和沉降:逆作法施工工艺能够有效地减少基坑变形和沉降,因为围护结构和中间支撑柱共同起到支撑作用,从而提高了工程的施工质量。

连续墙逆作法施工


法国巴黎
日本东京
拉费埃特百货大楼
读卖新闻社大楼
6层
6层
1. 地下连续墙
地下连续墙技术起源于欧洲,它是根据凿 井和石油钻井所用膨润土泥浆护壁和浇灌水 下混凝土工艺应用于工程而发展起来的。 1950年正式在意大利米兰工程中应用,1959 年日本引进,同一时期我国应用于水利工程 大坝防渗墙中,70年代起用于建筑工程,近 几年在地下等工程应用已十分普遍。
逆 作 法
谢 谢!
6
4
8 9
7
1.1 成槽机械
1.1.1 回转式挖槽机
多头钻 成槽机
10 9 8 7 6 5 4 3 2 1
1.1 成槽机械
1.1.1 回转式挖槽机
铣削钻 成槽机
1.1 成槽机械
1.1.1 回转式挖槽机
铣削钻
1.1 成槽机械
1.1.1 回转式挖槽机
铣削钻
1.2 施工工艺
1.2.1 施工工艺流程 1.2.2 成槽施工 1.2.3 钢筋混凝土施工
导管底插入深度:
实际浇筑值:
设计值:
2. 逆作法
2.1 2.2 2.3 2.4 逆作法施工工艺流程 逆作法在我国的应用 逆作法的特点 逆作法尚待解决的问题
2.1 逆作法施工工艺流程
a)
室外地面 地下一层底板
b)
室外地面 地下一层底板
c)
室外Hale Waihona Puke 面± 0 . 001
3 2
底板底
d)
4 e)
± 0 . 00 ± 0 . 00
上海
城市航站楼
3
全逆作
2.3
1. 2. 3. 4. 5.
逆作法的特点
有利于基坑周围环境的安全稳定; 可不同程度地缩短施工总工期; 地下结构设计更加合理; 改善了施工现场的场地限制; 具有明显的社会效益和经济效益。

逆作法施工方案

逆作法施工方案一、工程概述本工程为_____,位于_____,总建筑面积为_____平方米。

建筑结构形式为_____,基础类型为_____。

二、逆作法施工原理逆作法施工是一种先施工地下结构的顶板或中间楼层板,然后在其下部进行土方开挖和地下结构施工的方法。

其基本原理是利用地下结构自身的承载能力,在地面以上部分结构施工的同时,逐步向下进行地下结构的施工,从而缩短施工周期,减少对周边环境的影响。

三、逆作法施工的特点1、缩短工期逆作法可以同时进行地上和地下结构的施工,减少了传统施工方法中地下结构施工对地上结构施工的等待时间,从而大大缩短了总工期。

2、减少对周边环境的影响由于先施工顶板或中间楼层板,可以有效地控制地面沉降和周边建筑物的变形,减少施工对周边环境的不利影响。

3、提高施工安全性地下结构在封闭的条件下施工,减少了露天作业的风险,提高了施工的安全性。

4、节约施工场地逆作法不需要在施工期间大面积开挖土方,减少了对施工场地的占用,特别适用于场地狭窄的工程。

四、逆作法施工工艺流程1、地下连续墙施工地下连续墙作为地下结构的围护结构和止水帷幕,首先进行施工。

施工过程包括导墙施工、槽段开挖、钢筋笼制作与安装、混凝土浇筑等。

2、立柱桩施工立柱桩是支撑地下结构顶板和中间楼层板的竖向支撑结构,其施工质量直接影响到整个逆作法施工的安全和稳定性。

3、顶板或中间楼层板施工在地下连续墙和立柱桩施工完成后,进行顶板或中间楼层板的施工。

施工时要注意预留出土口、下料口和施工洞口等。

4、土方开挖从预留的出土口进行土方开挖,分层分段进行,每次开挖的深度和范围要根据设计要求和施工工况进行控制。

5、地下结构施工在土方开挖的同时,依次进行地下各层结构的施工,包括墙柱、梁板等。

6、地下室封底当地下结构施工到基底标高后,进行地下室封底施工,确保地下室的防水和稳定性。

五、施工要点及技术措施1、地下连续墙施工要点(1)成槽质量控制:保证槽壁的垂直度和平整度,防止槽壁坍塌。
