电厂防寒、防冻工作方案

— 1 — 2015年防寒防冻工作方案 批准: 审核: 编制: 检修管理部 2015年9月22日 — 2 —

2015年防寒防冻工作方案 一、 总体要求和目标 为了保障2×300MW机组设备系统安全稳定运行。遵照“安全为天、风险预控”的工作方针,全面落实“以风险预控为灵魂,以持续改进为手段”的安全管理策略。根据目前机组正面临防寒防冻的严峻形势,结合设备安装的实际情况,检修部各专业重点检查主厂房封闭、管道保温、电缆槽盒、沟道盖板、外围管架杂物,增设防寒防冻措施,达到无冻害事件发生,确保冬季安全生产。 二、 组织机构 领导小组: 组 长:郑军 副组长:石建磊、王彰、张勇、孙晓轩 成 员:刘小龙、李岩、靳玉祥、邰劲松、张志刚、杜建光、郑毅 三、 活动安排 从9月22日至11月10日,共分四个阶段进行: — 3 —

第一阶段:制定方案阶段(9月22日至9月25日): 成立领导小组,结合当前实际情况编制具体实施方案。检修部各专业根据本专业管辖的设备和系统,依据设计规程、检修规程及国家或行业相关标准、规定,制定符合本专业实际的、详细的“2015年防寒防冻工作检查项目计划表”(见附件1),注明检查项目,质量标准,明确负责人、验收人和完成时间。同时制定防寒防冻需增加的措施计划表(见附件2)。9月25日下班前上报。 第二阶段:检查阶段(9月25日至9月30日): 各专业按“2015年防寒防冻工作检查项目计划表”组织本单位逐条进行检查,确保检查全覆盖、不留死角。对于排查出的隐患及问题填写在“防寒防冻检查出的问题汇总表”(见附件3)中,制定整改方案、措施及备件采购计划,落实责任、时限,9月29日下班前各专业将问题汇总表及备件采购计划上报检修部主管,主管对各专业的检查情况进行复查,并将审核合格的问题汇总表9月30日上报给检修部。 第三阶段:整改阶段(10月1日至10月20日): — 4 —

依据“防寒防冻检查出的问题汇总表”开展工作,对不能在规定时间内完成或整改质量不高的专业进行通报、考核。 第四阶段:验收阶段(10月21日至10月25日): 检修部组织对各专业管辖设备、系统防寒防冻工作验收,对验收不合格项,对专业提出考核意见,并将“防寒防冻检查出的问题汇总表”、“防寒防冻需增加的措施计划表”签字版和电子版上报给检修部。 四、 重点检查及工作内容 (一)汽机专业 1.各处伴热带; 2.需要冬季投运或加装的加热器; 3.各管道穿墙、穿棚孔洞; 4.加装门帘子; 5.采暖加热器的供汽系统; 6.门窗缝隙; — 5 —

7.各通风口封堵; 8.室外管道、地下阀门井保温等。 9、汽机主厂房封闭,外层彩钢板是否松动、脱落。 10、外围管架杂物。 (二)锅炉专业 1.各处伴热带; 2.需要冬季投运或加装的加热器; 3.各管道穿墙、穿棚孔洞; 4.加装门帘子; 5.门窗缝隙等; 6.各通风口封堵; 7.室外管道保温等。 8、锅炉主厂房封闭,外层彩钢板是否松动、脱落。 9、外围管架杂物。 — 6 —

(三)电气专业 1.各处伴热带; 2.需要冬季投运或加装的加热器; 3.各电缆桥架穿墙、穿棚孔洞; 4.加装门帘子; 5.门窗缝隙等; 6.各通风口封堵等。 7.室外管道保温等。 (四)热控专业 1.各处伴热带; 2.需要冬季投运或加装的加热器; 3.各电缆桥架穿墙、穿棚孔洞; 4.加装门帘子; 5.门窗缝隙等; — 7 —

6.各通风口封堵; 7.室外管道保温等。 (五)输灰硫专业 1.各处伴热带; 2.需要冬季投运或加装的加热器; 3.各管道穿墙、穿棚孔洞; 4.加装门帘子; 5.门窗缝隙等; 6.各通风口封堵; 7.室外管道保温等。 8、外围管架杂物。 (六)化学暖通消防专业 1.各处伴热带; 2.需要冬季投运或加装的加热器; — 8 —

3.各管道穿墙、穿棚孔洞; 4.加装门帘子; 5.门窗缝隙等; 6.各通风口封堵; 7.室外管道、地下阀门井保温等。 8.采暖系统检修项目计划完成情况排查; 9.采暖系统室外管道保温及伴热带; 10.采暖系统试运发生的缺陷处理等。 11、外围管架杂物。 说明: 1.门窗完整无损坏,由于结构问题导致的漏风,上报生技检查、整改、验收; 2.管道、电缆桥架穿墙、穿棚孔洞缝隙,上报生技检查、整改、验收; 3.各厂房通风设施封堵不完善,上报生技检查、整改、验收; 五、 工作要求 — 9 —

(一)计划要细。各专业制定的“2015年防寒防冻工作检查项目计划表”和“防寒防冻需增加的措施计划表”,要详细列出每一个部位,每一根管道,每一条伴热带,每一处电缆桥架。 (二)检查要细。各专业要按照“2015年防寒防冻工作检查项目计划表”和“防寒防冻需增加的措施计划表”,逐条逐项落实,填写的“防寒防冻检查出的问题汇总表”中,每一处问题都要附照片。 (三)考核要严。检修部对各专业进行检查,对不能在规定时间内完成或应付敷衍的专业,依据部门规范管理制度严肃考核。 (四)痕迹管理。“2015年防寒防冻工作检查项目计划表”、“防寒防冻需增加的措施计划表”“防寒防冻检查出的问题汇总表” 检查人、验收人均要在检查表上签字确认,各专业在检查完成后交给检修部各主管签字确认,各主管签字确认后交给部门,部门统一留存,专业不需留存。

— 10 —

附件1 2015年防寒防冻工作检查项目计划表

序号 检查项目 质量标准 专业 责任人 专业 负责人 计划完成时间 完成情况 验收人 备注

附件2 防寒防冻需增加的措施计划表

序号 措施项目 质量标准 专业 责任人 专业 负责人 计划完成时间 完成情况 验收人 备注 — 11 —

附件3 防寒防冻检查出的问题汇总表

序号 发现的问题 问题照片 整改措施 专业 责任人 专业 负责人 计划完成时间 完成情况 实际完成时间 验收人 备注 — 12 — 秋季安全检查(管理部分)

督查项目 检查内容 检查标准 责任人 计划完成时间 1.上级安全生产会议、制度、文件贯彻落实 1.1学习贯彻公司2015年安全大检查精神。 部门安全日活动学习传达公司015年安全大检查精神,干部和员工知晓安全大检查精神内容。 王彰 2015.9.30 1.2贯彻落实上级安全生产规程制度 部门安全日活动对上级安全生产规程制度进行学习贯彻。 王彰 2015.9.30

1.3贯彻落实晋能电力生产〔2015〕31号《关于开展2015年度秋季安全大检查工作的通知》 认真组织宣贯新《安全生产法》,结合本单位实际,认真编制本单位春检工作方案。 根据公司文件制定本单位2015年安全目标、重点工作,统筹安排2015年安全工作。 根据秋、冬季节的特点,结合事故的经验教训,制定检查计划,积极做好防寒防冻工作。 王彰 2015.9.30

2.月度安全例会工作的落实

2.1明确岗位职责 组织学习部门安全责任制,确保岗位人员熟悉自己岗位应承担的安全责任 王彰 2015.9.30

2.2安全培训 坚持每周四下午的安全学习和每天班前会15分钟的培训学习;每日进行现场安全检查,没有发生人员违章、设备异常等不安全事件;每周四上午组织各专业安全员进行现场联合检查发现问题及时督促整改。 王彰 2015.9.30

2.3加强安全基础管理 加强安全基础管理,落实安全例会、安全检查定期工作机制。 王彰 2015.9.30

2.4严格执行两票制度 严格遵循两票制度,对现场工作票执行进行检查纠正 王彰 2015.9.30

2.5编制反事故措施 完成反事故措施的编制 王彰 2015.9.30

3.信息化工作的落实 3.1完善信息化数据 继续提供必要资料来完善系统 王彰 2015.9.30 — 13 —

4.秋季安全大检查及度夏反事故措施落实

4.1组织开展秋季安全大检查 秋季安全大检查有检查方案、组织机构、检查大纲(表)、动员部署、检查项目、落实整改,按照全面、全员、全方位、全过程做到横向到边、纵向到底,确保不留死角。 王彰 2015.9.30

4.2整改制定秋季安全大检查发现的问题计划 制定本部门秋季安全大检查中发现的问题整改计划,做到整改项目、资金、工期、责任人、验收人“五落实”。 王彰 2015.9.30

4.3秋季安全大检查查出项目的落实闭环。 秋季安全大检查整改项目做到闭环管理,按计划逐条三级验收签字。因受技术条件、资金和工期约束,暂不能整改的项目,采取临时措施,并制定整改计划报厂部批准,分阶段实施。对未能按计划完成的项目是否进行考核。 王彰 2015.9.30

4.4防雷措施 定期检查厂房、油库区、氢站等场所的接地电阻。 联系当地气象部门定期对厂房、升压站、油库区、氢站等场所的接地电阻进行测试报告,并有合格报告,不合格的,有整改计划和整改措施。 王彰 2015.9.30

4.5厂房、办公室、控制室、保护室等场所防冻措施 防冻措施制定及现场落实。 王彰 2015.9.30

4.6防风措施 检查主变、启动变等室外高压母线周围,尤其是锅炉、汽机房顶容易被风刮起的杂物。制定并落实短路事故防范措施。 王彰 2015.9.30

4.7开关室、电缆夹层、控制室、保护室防小动物

制定防小动物短路管理制度,完善开关室、电缆夹层、控制室、保

护室防小动物措施。落实现场防鼠挡板、防鼠网、防鼠药、电缆空洞封堵等措施。 王彰 2015.9.30

4.8重点防火、防爆部位(制氢站、油区、电缆沟、电缆夹层、输煤系统等) 制定防火、防爆措施。 落实制氢站、油库、电缆沟、电缆夹层、输煤系统、蓄电池室等重点防火、防爆部位措施。如:使用防爆型电气装置,不得存放易燃物品。制氢站、油区入口处设有静电释放器,并悬挂明显标志。油区、输卸油管道有可靠的防静电安全接地装置,并定期测试接地电阻值。油管道法兰用金属导体跨接牢固。输煤系统、锅炉房电缆上积存的煤粉及时清理。 制氢站、蓄电池、油罐区、油处理室等防火重点部位有出入管理制度并严格执行。

王彰 2015.9.30

合集下载

XX电厂冬季防冻防火防盗工作方案

XX电厂冬季防冻防火防盗工作方案

XX电厂冬季防冻防火防盗工作方案为确保XX电厂在冬季期间的安全运营,特制定本方案,以加强对电厂的防冻、防火和防盗工作。

一、防冻工作1.锅炉防冻:(1)对凝汽器、冷凝器、冷却器等易受冻的设备进行包保暖、加温等措施,确保水循环系统正常运行。

(2)在冬季前对锅炉进行彻底的清洗和排污,以防止泥沙和杂质堆积,导致冷却水的流动受阻。

(3)对室内外的水管进行保温处理,以防止水管冻裂。

2.发电机防冻:(1)对发电机的冷却系统进行密封,防止外界冷空气进入,影响冷却效果。

(2)在冷却水中添加防冻液力保证发电机在低温环境下的正常运行。

(3)对室内发电机的暖气设施进行检查和维护,确保温度适宜。

3.冷却塔防冻:(1)对冷却塔进行维护和保养,以确保冷却塔的正常运行。

(2)定期进行冷却塔的清洗和除冰工作,避免冷却塔冻住影响水循环。

二、防火工作1.灭火系统:(1)对灭火器材进行定期检查和维护,确保其正常工作状态。

(2)对防火设施进行定期检查和测试,如喷淋系统、泡沫灭火系统等。

2.检查和维护:(1)建立定期巡检制度,对电厂内各区域、生产设备以及电线电缆进行检查,确保无火灾隐患。

(2)严禁在对易燃、易爆物品的存放和使用。

(3)加强对电厂区域的清洁工作,及时清理可燃垃圾和杂物。

3.应急预案:(1)编制完善的应急预案,明确各部门的职责和应对措施。

(2)加强员工的火灾防控知识培训,提高员工的火灾防控意识。

三、防盗工作1.保安力量:(1)加强保安力量,规范巡逻和岗位执勤制度。

(2)加大对进出人员和车辆的安全检查力度,确保不合法人员和物品无法进入电厂。

(3)对重要设备和机房等区域进行监控和保护,确保电厂的安全运行。

2.电子防护系统:(1)安装闭路电视监控系统,对关键区域进行24小时全天候监控。

(2)安装入侵报警系统,对电厂进行电子化的安全控制和警示。

3.外围安全:(1)提高电厂的围墙和大门的安全性能,确保外部无法轻易进入。

(2)加强对外部人员和车辆的管理,限制非工作人员的进入。

火电厂冬季防寒防冻措施及制度

火电厂冬季防寒防冻措施及制度

火电厂冬季防寒防冻措施及制度
包括以下几个方面:
1. 设备保温:对于关键设备和管道,采取保温措施,防止在低温环境下结冰或冻裂。

常见的保温材料包括玻璃棉、岩棉、硅酸铝纤维等。

2. 加热设备:在特别寒冷的地区,可以考虑在设备周围设置加热设备,保持设备操作温度。

常见的加热设备有电热片、加热棒等。

3. 防冻液使用:对于液体冷却系统,可以使用防冻液替代水,以防止冷却液在低温下结冰。

常见的防冻液有乙二醇、丙二醇等。

4. 排水系统保护:在低温时,排水系统容易冻结,影响正常排水。

可以采取加热或保温措施,确保排水系统顺畅,防止积水结冰。

5. 温度监测与控制:加强对厂区内关键设备和管道的温度监测,及时发现异常情况,并进行及时处理。

6. 专人值班制度:在冬季寒冷季节,加强对火电厂设备的巡查和监控,确保设备运行正常,及时发现和解决可能发生的防寒防冻问题。

7. 急救和应急预案:建立健全火电厂冬季防寒防冻的应急预案,明确职责分工,提前准备应急救援设备和物资,确保在发生突发情况时能够迅速响应和处理。

注意:以上措施及制度应综合考虑当地气候特点、设备运行情况等因素进行调整和优化,确保能够有效防止寒冷天气对火电厂运行造成的影响。

火电厂冬季防寒防冻措施及制度

火电厂冬季防寒防冻措施及制度

火电厂冬季防寒防冻措施及制度
主要包括以下方面:
1. 供暖系统的检修与维护:在冬季之前,对供暖系统进行全面检修,确保供暖设施的正常运行,并定期进行维护,及时修复故障。

2. 供应燃料的稳定与安全:提前准备足够的燃料供应,确保冬季能够正常供应所需的燃料。

同时,加强安全管理,定期检查燃料库存,确保燃料的质量安全。

3. 锅炉防冻系统的运行:在供暖季前,对锅炉系统进行排水、清扫、检查和防腐等防冻处理,确保设备在低温条件下正常运行,避免冷却水结冰造成设备受损。

4. 温度和湿度的监控:设置温湿度传感器,对厂区内的温度和湿度进行实时监测,确保室内温度在合适的范围内,并采取必要的调节措施,以防止设备冻结或受潮。

5. 消防安全措施的加强:加强火灾防范和消防设施的检修与维护,确保设备的消防安全性能,采取必要的防火措施,防止冬季因火灾造成事故。

6. 人员防寒措施的落实:为员工提供适当的防寒装备,如防寒服、手套、帽子、口罩等,同时加强对员工健康情况的监测和关心,确保员工的健康和安全。

此外,对于火电厂冬季防寒防冻制度的制定,需要明确责任分工和应急措施。

制定相应的应急预案,指定专门的应急管理人
员,明确各部门的职责和应急处置流程,确保在遇到突发情况时能够迅速有效地应对。

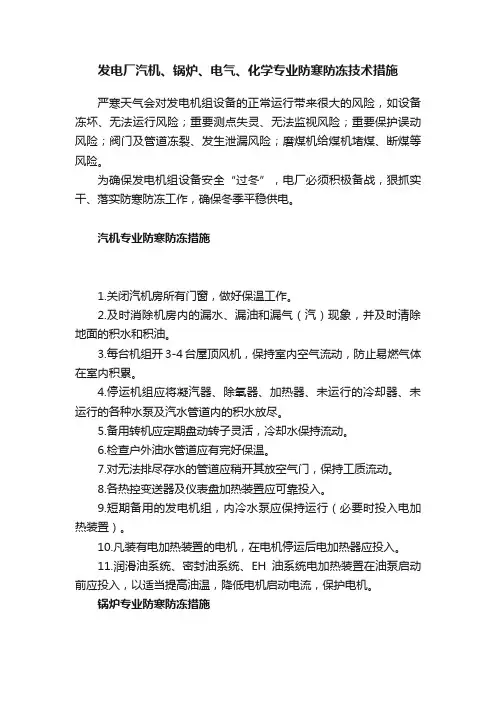

发电厂汽机、锅炉、电气、化学专业防寒防冻技术措施

发电厂汽机、锅炉、电气、化学专业防寒防冻技术措施

发电厂汽机、锅炉、电气、化学专业防寒防冻技术措施严寒天气会对发电机组设备的正常运行带来很大的风险,如设备冻坏、无法运行风险;重要测点失灵、无法监视风险;重要保护误动风险;阀门及管道冻裂、发生泄漏风险;磨煤机给煤机堵煤、断煤等风险。

为确保发电机组设备安全“过冬”,电厂必须积极备战,狠抓实干、落实防寒防冻工作,确保冬季平稳供电。

汽机专业防寒防冻措施1.关闭汽机房所有门窗,做好保温工作。

2.及时消除机房内的漏水、漏油和漏气(汽)现象,并及时清除地面的积水和积油。

3.每台机组开3-4台屋顶风机,保持室内空气流动,防止易燃气体在室内积累。

4.停运机组应将凝汽器、除氧器、加热器、未运行的冷却器、未运行的各种水泵及汽水管道内的积水放尽。

5.备用转机应定期盘动转子灵活,冷却水保持流动。

6.检查户外油水管道应有完好保温。

7.对无法排尽存水的管道应稍开其放空气门,保持工质流动。

8.各热控变送器及仪表盘加热装置应可靠投入。

9.短期备用的发电机组,内冷水泵应保持运行(必要时投入电加热装置)。

10.凡装有电加热装置的电机,在电机停运后电加热器应投入。

11.润滑油系统、密封油系统、EH油系统电加热装置在油泵启动前应投入,以适当提高油温,降低电机启动电流,保护电机。

锅炉专业防寒防冻措施1.停用的锅炉应采用干式防腐“联胺法”、“充氨法”或采用其它加药方法进行锅炉保养,冬季不宜采用“加热充压法”,须保持锅炉压力不低于0.2Mpa。

2.厂房及辅机室等各处门窗应关好,控制室、值班室内温度不低于15℃,否则应投入空调或暖气运行。

3.将锅炉本体、热工各仪表等有蒸汽伴热的部分应全部投入,并适当开大疏水门。

4.各转机冷却水、各部水封、灰渣沟喷嘴均应开启,保持常流水,停用的泵和消防水管应将水放尽或微开消防栓保持一定漏流量。

5.所有系统管道,不应有裸露的部分,入冬前应敷设良好的保温层。

电气专业防寒防冻措施1.运行人员应加强巡回检查的力度,关好厂房和配电室门窗,并定期测量厂房内温度。

电力系统冬季防寒防冻的应急预案(精选5篇)

电力系统冬季防寒防冻的应急预案(精选5篇)

电力系统冬季防寒防冻的应急预案电力系统冬季防寒防冻的应急预案电力系统是由发电厂、送变电线路、供配电所和用电等环节组成的电能生产与消费系统。

以下是小编为大家整理的电力系统冬季防寒防冻的应急预案(精选5篇),欢迎阅读,希望大家能够喜欢。

电力系统冬季防寒防冻的应急预案11、目的为及时、有效、迅速地处理低温天气对我公司造成的损害,避免和降低因冻害对人身、设备安全的影响,对冻害事故尽快组织实施抢救,认真做好应急救援工作,最大限度减少事故损失,特制定本方案2、适用范围本措施适用于乌苏热电厂防寒防冻事件应急活动。

3、专用术语和定义防寒防冻工作:本年度当地供暖期开始至供暖期结束期间,为保证设备不受低温影响,正常运行所实施的全部工作。

防寒防冻时间段:20xx年x月x日——20xx年x月x日。

4、执行程序4.1 各专业主管为防寒防冻第一负责人,各专业主点检员为分管专业第一负责人,对所辖区域的防寒防冻情况及措施,并负责监督检查,确保乌苏发电厂冬季期间安全生产。

4.2 防寒防冻措施投入及检查:由发电部门负责所辖区域的暖气投入及检查,发现问题及时告知检修部门并登记缺陷:设备部各专业将防寒防冻工作列入日常巡检工作内容中。

5、“防寒防冻”组织机构和职责“防寒防冻”工作小组组长:李xx副组长:贾xx成员:张xx 各专业点检员6、应急工作原则按照“安全第一,预防为主,综合治理”的方针,以“保人身、保电网、保设备”为原则,把保障员工和人民群众生命财产为首要任务,最大程度减少低温冻害事故造成的人员伤亡和危害7、预防、预告(1)、配备必须的抗寒防冻物资,抢险物资等应急救援材料。

(2)、华新项目部组织和协调各专业人员,出现事故第一赶赴现场处理。

8、应急响应实施步骤(1)当接到因严寒气候带来的事故报告后,防寒防冻小组第一到达现场,尽可能第一时间采取控制方法,分头行动,切除冻害设备与正常设备系统,对受冻设备抢修,后进行恢复。

(2)在抢修过程中严格按照两票制度进行,除非紧急事故向值长汇报抢后经值长同意可进行抢修工作。

火电厂冬季防寒防冻措施及制度

火电厂冬季防寒防冻措施及制度

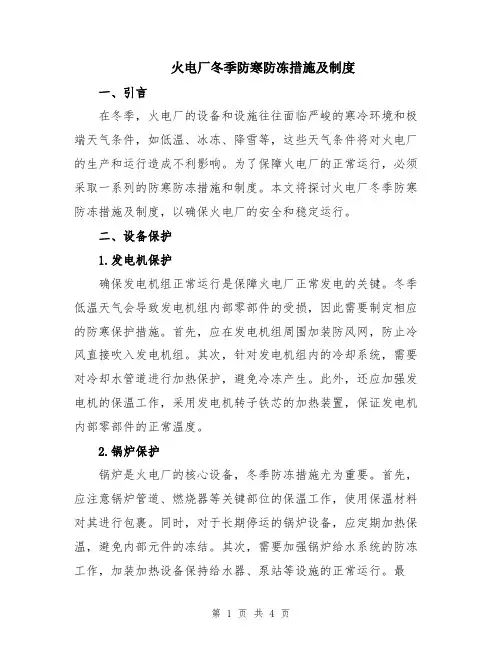

火电厂冬季防寒防冻措施及制度一、引言在冬季,火电厂的设备和设施往往面临严峻的寒冷环境和极端天气条件,如低温、冰冻、降雪等,这些天气条件将对火电厂的生产和运行造成不利影响。

为了保障火电厂的正常运行,必须采取一系列的防寒防冻措施和制度。

本文将探讨火电厂冬季防寒防冻措施及制度,以确保火电厂的安全和稳定运行。

二、设备保护1.发电机保护确保发电机组正常运行是保障火电厂正常发电的关键。

冬季低温天气会导致发电机组内部零部件的受损,因此需要制定相应的防寒保护措施。

首先,应在发电机组周围加装防风网,防止冷风直接吹入发电机组。

其次,针对发电机组内的冷却系统,需要对冷却水管道进行加热保护,避免冷冻产生。

此外,还应加强发电机的保温工作,采用发电机转子铁芯的加热装置,保证发电机内部零部件的正常温度。

2.锅炉保护锅炉是火电厂的核心设备,冬季防冻措施尤为重要。

首先,应注意锅炉管道、燃烧器等关键部位的保温工作,使用保温材料对其进行包裹。

同时,对于长期停运的锅炉设备,应定期加热保温,避免内部元件的冻结。

其次,需要加强锅炉给水系统的防冻工作,加装加热设备保持给水器、泵站等设施的正常运行。

最后,需要加强锅炉的燃烧控制,确保燃料的充分燃烧,提高锅炉的热效率,避免因冷空气对燃料供给系统的影响而导致供热不足或不稳定。

3.冷凝器保护冷凝器是火电厂发电系统中的重要组成部分,其正常运行对提高发电机效率和降低发电成本具有重要意义。

在冬季寒冷天气,易出现冷凝器结冰、结霜等问题,导致散热效果下降。

因此,需要加强冷凝器的保护工作。

首先,对冷却水管道进行加热保护,确保管道内循环的水温在合适的范围内。

其次,对冷却水泵进行定期检查和维护,确保其正常运行。

最后,需要根据冷凝器的实际情况调整冷却系统的运行参数,以提高冷却效果。

三、运行管理1.燃料供应保障在冬季,供应燃料对于火电厂的正常运行至关重要。

需要建立健全的燃料供应保障机制,确保稳定的燃料供应。

首先,对燃料储存设施进行检查和维护,确保储存设施的完好无损。

某电厂防寒防冻生产预案

一、预案目的为保证本电厂在冬季寒冷天气下设备的正常运行,确保作业人员的安全,防止因气温下降导致管道冻堵、设备故障,影响正常生产、危及人身和设备的安全,特制定本预案。

二、适用范围本预案适用于本电厂运行值、检修现场、化水、码头、补泵房以及其它应做好冬季防寒、防冻、防滑设备、设施的工作场所。

三、具体预案及措施(一)冬季运行生产注意事项1. 各专业根据本专业的生产环境特点,提前做好各设备的防寒防冻措施。

2. 加强各设备的巡回检查力度,发现问题立即汇报,及时联系检修进行处理。

3. 对易堵易冻的设备和部位增加检查次数,确保排水、排汽等系统工作正常,避免事故发生。

4. 检查保温设施是否完好和齐备,是否符合保温要求。

5. 各岗位和班组要做好防寒、防冻的事故预想和事故应急预案。

6. 各专业准备好必要的防寒、防冻的工、器具,如取暖器等。

7. 及时整改设备缺陷及生产中发现的安全隐患,保证冬季生产稳定有序进行。

(二)水位变送器冻堵,液位显示失灵1. 各岗位加强巡查,确保保温完好,发现问题立即汇报当班值长和班长及专业,并第一时间联系检修。

2. 注意天气、气温变化,当气温在0℃以下时,对水位变送器进行特殊检查,确保其正常运行。

3. 如发现液位显示失灵,立即关闭相关设备,联系检修人员进行处理。

(三)防寒防冻措施1. 对设备、管道进行保温处理,确保保温材料完好,避免热量损失。

2. 加强厂房、设备间的通风,保持室内温度适宜。

3. 对易冻设备、管道进行防冻处理,如采用蒸汽伴热、热水伴热等方法。

4. 加强对防冻设备的维护保养,确保其正常运行。

5. 对厂房、设备间的门窗、墙壁进行密封处理,防止冷风侵入。

6. 对厂区内道路、楼梯进行防滑处理,确保员工上下班安全。

(四)应急处理措施1. 如发生管道冻堵、设备故障等情况,立即启动应急预案,组织人员进行抢修。

2. 如遇恶劣天气,及时通知相关部门做好应对工作,确保生产安全。

3. 对受伤人员进行救治,必要时送往医院。

火电厂冬季防寒防冻措施及制度范本(2篇)

火电厂冬季防寒防冻措施及制度范本一、制度概述1. 为确保火电厂运行安全和员工身体健康,针对冬季低温环境,制定本防寒防冻制度。

2. 本制度适用于火电厂全体员工,并包括防寒防冻措施、个人防护措施、紧急情况应对等内容。

二、防寒防冻措施1. 设立防寒防冻岗位,相关岗位人员穿戴防寒防冻装备,定期巡视设备运行情况,确保设备正常运转。

2. 将火电厂区域分区,在寒冷工作区设立休息间,保证员工休息和身体恢复。

3. 提前出台寒冷天气的预警系统,及时通知员工,确保员工做好防寒防冻措施。

4. 加强供暖设备运行安全检查,确保供暖设备正常工作,并在供暖设备周围设置防火安全措施。

三、个人防护措施1. 工作人员应穿戴保暖服装,包括棉衣、帽子、手套等,并及时更换湿润的衣物。

2. 确保足部保暖,员工应穿戴绝缘鞋、保暖袜子,并及时更换湿润的袜子。

3. 加强个人卫生,保持个人身体清洁,特别是手部和口鼻部位。

4. 加强饮食调节,注意补充热量,增加蛋白质和维生素的摄入。

5. 长时间作业时,员工应适时休息,避免过度劳累导致身体受寒冻。

四、紧急情况应对1. 针对突发紧急情况,制定相应的应急预案,并进行员工培训,提高员工应对突发情况的能力。

2. 落实紧急疏散措施,设立疏散通道、指示标志,并加强员工疏散演练。

3. 确保紧急状况下的通讯设备正常运行,并建立及时沟通渠道。

五、制度执行与监督1. 火电厂将组织相关部门和人员对本制度进行宣贯,确保全体员工了解并遵守防寒防冻制度。

2. 指定相关责任人对制度执行情况进行监督,对违反制度的行为进行处理。

3. 针对制度执行中出现的问题,及时修订和完善制度,以提高防寒防冻工作的效果。

六、奖励与惩罚1. 对积极遵守防寒防冻制度的员工给予表彰和奖励,以激励员工的主动性和积极性。

2. 对违反防寒防冻制度的员工进行批评教育,并视情节轻重给予相应的纪律处分。

结语:为确保火电厂的安全运营和员工的身体健康,在冬季低温环境中,必须严格执行防寒防冻措施及制度。

防寒防冻 电厂措施

防寒防冻电厂措施一、背景与意义电厂作为能源供应的核心设施,其正常运行对于保障社会生产和居民生活至关重要。

然而,在冬季,由于气温降低和霜冻的出现,电厂的运行可能会受到影响,甚至引发安全事故。

因此,采取有效的防寒防冻措施对于电厂来说具有重大的意义。

本文旨在探讨电厂防寒防冻的具体措施及管理措施,以确保电厂在冬季的安全稳定运行。

二、电厂防寒防冻的具体措施1.设备保温:对于电厂内的设备和管道,应采取有效的保温措施,如增加保温层、使用保温材料等,以减少热量的散失。

特别是对于汽轮机、锅炉等大型设备,保温工作尤为重要。

2.防止结冰:对于容易结冰的设备和区域,应定期检查并采取措施防止结冰。

例如,在管道上安装电伴热装置或保温材料,防止水汽凝结成冰。

3.排水防冻:对于地下管道和设备,应做好排水工作,防止因霜冻导致的管道和设备损坏。

同时,对于暴露在外的水管,应定期排放积水,防止水管冻裂。

4.燃料储备:在冬季,应提前储备足够的燃料,以应对可能出现的燃料短缺问题。

特别是对于使用煤炭、燃油等作为燃料的电厂,应确保燃料储备充足。

5.设备维护:在冬季来临之前,应对所有设备和系统进行全面的检查和维护,确保其正常运行。

对于存在隐患的设备,应及时维修或更换。

三、电厂防寒防冻的管理措施1.制定防寒防冻预案:电厂应制定详细的防寒防冻预案,明确各级人员的职责和操作流程。

预案应包括预防措施、应急处置措施和后期恢复措施等方面。

2.人员培训:对电厂员工进行防寒防冻培训,使其了解防寒防冻的重要性和具体措施。

同时,培训还应包括应急处置和安全防范等方面的知识。

3.巡检制度:建立严格的巡检制度,对电厂设备和系统进行定期检查,及时发现并处理存在的隐患。

特别是在夜间和凌晨时段,应增加巡检频次。

4.监控系统:建立完善的监控系统,对电厂内的设备和区域进行实时监控,及时发现异常情况并采取相应措施。

监控系统还应具备数据记录和分析功能,为后续工作提供依据。

5.沟通与协作:加强与气象部门、电力调度部门等外部机构的沟通与协作,及时获取相关信息和预警,提前做好应对措施。

2023年火电厂冬季防寒防冻措施及制度

2023年火电厂冬季防寒防冻措施及制度随着冬季的到来,火电厂面临着各种防寒防冻的挑战。

为了确保火电厂的正常运转和员工的安全,我们将采取一系列的措施和制度来应对寒冷的气候条件。

一、设备保暖1. 检查和修复供暖设备:在冬季到来之前,我们将对所有供暖设备进行全面检查和维修,确保其正常运行。

如发现设备有故障或损坏,及时修复或更换。

2. 增加设备绝缘:在冬季之前,我们将对火电厂内部的各种设备进行绝缘处理,以减少能量流失和损耗,提高能源利用率。

3. 加强设备保温:对于那些容易受到寒冷气候影响的设备,我们将采取保温措施,如使用保温材料进行包裹,设置加热器等,确保设备的正常运行。

二、管道防冻1. 检查管道泄漏:及时检查并修复管道的泄漏问题,避免水分流入管道,造成冻结和破裂。

2. 定期排水:对于易被冻结的管道,我们将定期进行排水,避免管道内部的积水结冰。

3. 加强管道保温:对于那些容易受到寒冷气候影响的管道,我们将采取保温措施,如使用保温材料进行包裹,设置加热器等,确保管道的正常运行。

三、员工防寒1. 提供供暖设备:为员工提供足够的供暖设备,如加热器、电暖气等,保证工作场所的温度。

2. 配发防寒物品:根据工作环境和工种,为员工配发防寒物品,如保暖衣、手套、帽子、围巾、护腿套等。

3. 健康监测:定期对员工进行健康检查和体温监测,确保员工的身体状况和体温正常。

四、紧急应急预案1. 制定紧急预案:制定冬季防寒防冻的紧急预案,包括应对突发情况的措施,疏散逃生路线,急救措施等。

2. 建立应急通讯系统:建立紧急通讯系统,确保与外界的及时沟通,以便在发生突发情况时能够及时采取行动。

3. 开展应急演练:定期进行冬季防寒防冻的应急演练,提高员工应对紧急情况的能力和应变能力。

以上是2023年火电厂冬季防寒防冻措施及制度的概述。

通过设备保暖、管道防冻、员工防寒和紧急应急预案的配合实施,我们相信可以有效应对冬季带来的挑战,确保火电厂的正常运转和员工的安全。
