农业综合开发项目施工设计

1、工程概况…年农业综合开发项目位于….本标段主要工作内容:新打机井70眼并配套水泵、井房等,维修井20眼并配套井房,电力线路配套62.55公里。

2、施工方案及技术措施2.1水井施工2.1.1设计孔深其中67眼井井深70m,开孔800mm,井管采用外径600mm,内径500mm,高1000mm无砂砼管;3眼井井深100m,开孔700mm,井管采用外径400mm,内径300mm,高压砼管。

2.1.2设备选型及进场、安装(1)根据管井结构和地层情况,选用SPJ—100型水源钻机及配套设备进行施工。

(2)设备安装做到水平、周正、稳固。

电器安装要符合本公司制定的有关安全规定,必须有接地装置。

(3)钻塔底脚要打砼礅,并注意水平。

其它地基均应平整坚实,受力部位应避免雨水和泥浆浸泡。

(4)按规定安装好副塔腿、钻塔绷绳、避雷装置。

电器放置在防雨防潮位置,动力线、照明线和照明灯具的安装及设置应符合安全规定。

(5)钻机安装要保持三点一线和转盘水平。

钻压仪应防震、避水。

泥浆管线应密封、耐压、高压管固定在钻塔上的适当位置,发现漏水、破损应及时修理或更换。

(6)施工现场布置应紧凑、整齐、合理,管材、工具和附属设施应摆放整齐,所有物资材料不得随意堆放。

(7)合理布置泥浆循环系统,循环槽长度大于30m,中间设置两个沉淀池,泥浆池容积大于10m3。

(8)孔口设置保护管,顶部用砼封固。

(9)开钻前需经院有关部门验收后方可开钻。

2.1.3钻井工艺(1)钻进参数:钻压20—40KN,转速37—84r/min,泵量850l/min,泵压不低于2Mpa。

(2)孔身质量要求:孔径达到设计要求,孔身无过大的超径或缩径,同径钻具通孔时应畅通无阻。

孔身园整,不出现螺旋状孔身。

孔斜满足合同要求,无狗腿弯。

孔深误差小于1‰。

(3)钻进注意事项1)根据地层情况合理掌握钻进参数,禁止盲目加压。

钻压不得超过钻铤重量的80%,不超过第一次弯曲的临界压力值。

2)精心操作,送钻均匀,操作者应注意观察钻压仪,避免钻压忽大忽小和人为的间断加压。

3)钻井过程中操作者应注意观察下列情况:钻压仪和泵压表;进尺快慢是否正常;是否跳钻、蹩车、蹩泵;泥浆排量和岩屑上返情况;泥浆性能变化和消耗渗漏情况;转盘运转是否正常。

发现异常情况应立即上提钻具并及时采取相应措施。

4)禁止加压启动转盘,避免损坏钻头和扭断钻具。

5)任何情况下钻具都不得在孔内静置,因故停止钻进时应指派专人活动钻具,上下活动钻具应大于5米,并且原悬重不变,回转钻具超过10圈。

6)控制上下钻速度,在砂层孔段避免长时间冲孔。

7)上下钻遇阻时不得强拉硬墩,应开泵扫孔消除阻卡现象。

8)坚持回灌钻孔,任何情况下都要保持泥浆充满钻孔。

9)钻进过程中要始终保持泥浆性能达到设计要求,保持足够的泵压泵量,保持孔底干净。

10)每打一单根要划眼1—2次,冲孔5—15分钟。

11)做好钻头入井前和起钻后的检查工作,钻头入井前应仔细检查丝扣、牙轮、牙齿、轮掌、轴承、水眼、传压孔,发现问题不得入井。

12)认真检查钻具,凡弯曲、偏磨、丝扣不好、水路堵塞、有伤和焊有异物的钻杆不得入井。

下钻时应清洗丝扣,涂丝扣油。

13)现场必须备好打捞工具,保证能够随时下钻进行打捞。

14)严格执行交接班制度,钻具组合、机上余尺、钻井参数、钻头入井运转时间、孔内情况、设备运转情况、进尺快慢以及规定的所有情况都应交接清楚。

15)做好岩样捞取和钻探判层工作,做好钻井记录和简易水文观测记录。

16)遵守钻探安全操作规程,不得违章作业。

2.1.4泥浆工艺(1)泥浆性能指标设计比重:1.10—1.15 粘度:20—22S失水量:小于20ml/30min 含砂量:小于1%PH值:7—9 胶体率:大于97%(2)泥浆配制开钻前配制8—10m3泥浆。

将粘土粉和清水混合搅拌、加入纯碱(纯碱加量为粘土粉重量的4%左右)搅拌成基浆,之后再加入适量CMC控制失水,使泥浆性能达到设计要求。

通常使用的泥浆处理剂和加量:CMC:0.1—0.2%,烧碱:0.1%左右。

钻进中利用地层自然造浆,加清水加处理剂进行调整。

(3)泥浆的日常维护及管理1)每班测量2次泥浆性能,并做好记录。

2)发现泥浆性能变坏时应及时进行调整,避免泥浆性能时好时坏大起大落。

3)日常维护处理均应在钻进过程中即在循环槽内进行,缓慢加入清水和处理剂溶液,边循环边调整泥浆性能,以保证地表和孔内泥浆同步调整。

4)勤维护处理、勤捞渣、定期清理沉淀池,保持泥浆净化。

5)机台应建立健全泥浆管理组织和规章制度,泥浆处理剂、测试仪器和有关设备的使用保管维护工作应指定专人负责。

2.1.5成井工艺(1)成井工艺流程钻井结束—冲孔排渣、调整泥浆性能—确定成井方案—通孔—下管前冲孔排渣、调整泥浆性能—下管—填砾—井管外封闭—洗井—试抽、抽水试验。

(2)调整泥浆钻进至设计井深后即应冲孔排渣,待孔内渣子彻底排净后,再逐渐调整泥浆性能达到如下要求:比重:小于1.13 粘度:19—20S失水:小于20ml/min 含砂量:小于1%泥浆性能达到要求后再循环一周即可起钻,进行物探测井。

起钻校正孔深并做好记录。

(3)通孔采用原钻具进行通孔,通孔时应畅通无阻。

(4)下管前冲孔排渣、调浆通扫孔至孔底后先进行冲孔排渣,待孔内渣子彻底排净后再调整泥浆性能,渣子未排净之前不可调稀泥浆。

调浆不可过急,应缓慢加入清水(必要时适当加处理剂)使泥浆性能达到如下要求:比重:小于1.13 粘度:19S失水量:小于20ml/min 含砂量:小于1%PH值:7—9泥浆性能达到要求后再循环一周即可起钻。

(5)下管1)一般地层泥浆密度应为1.1-1.2,遇高压含水层或易塌地层泥浆密度可酌情加大。

2)砾石、粗砂、中砂含水层泥浆粘度为18-22s;细砂、粉砂含水层应为16-18s。

3)冲击钻进时,孔内泥浆含砂量应不大于8%;回转钻进时,应不大于12%。

4)冲周钻进时,胶体率应不低于70%;回转钻进时,应不低于80%。

井孔较深时,胶体率应适当提高。

5)停钻期间,应将钻具提至安全孔段位置并定时循环或搅动孔内泥浆;泥浆漏失必须随时补充:如孔内发生故障,应视具体情况调整泥浆指标或提出钻具。

6)适当控制下管速度,注意观察管内管外液面。

7)下管过程中应精心操作、密切配合,严防工具和其他异物落入井内。

8)井管必须坐至孔底不得悬空,坐至孔底压力2t左右(6)填砾填砾是井管建造中的一个重要环节,填砼规格、砾料质量、填砾方法均直接影响井的质量。

填砾规格的规定,严格按照水利电力部颁发标准《农用机井技术规范》进行施工。

1)滤料粒径D50=(8-10)d50用上式计算时,含水层颗粒均匀系数η<3,倍比系数取小值,η>3时,倍比系数取大值。

2)填砾厚度的规定:水利电力部标规定,中、粗砂含水层,填砾厚度不小于200mm,细砾以下含水层,填筑厚度不小于150mm。

3)填砾的质量要求:水利电力部标规定,滤料应选用磨圆度好的硅质砾石。

因此填砾的质量必须符合下述要求:A、填砾的形状以近圆形的卵石或沙粒为宜。

B、填砾质地坚硬,其化学成分在水中不易起化学变化为理想材料。

C、填入的砾石必须经过严格筛分,其合格率必须大于90%。

D、填入的砾石不得含太多土或其他杂质。

4)填入砾石数量的计算计算公式:Q=K×0.7854(D12-D22)H式中:Q—填入砾石的数量(m3)D1—井孔直径(m)D2—井管外径(m)H—填高K—系数1.1~1.25)填入砾石的方法,可根据需要选用以下方法:快速填砾法:在不需要进行分组、分段抽水的管井中使用此法。

选用井管口安好防喷导水管。

开始填砾速度不要太快,等孔中有水返出后在加快填砾速度。

一般约30min投入10 m3砾石。

若孔口不返水,说明砾石已超过滤水管的最上端。

慢速填砾法(分层填砾法):在需要进行分组、分段抽水试验的井孔采用。

或在一个井中有二个以上含水层均需取用时采用。

砾石要徐徐填入,不可一次填入过多,要随填随测,防止超过设计高度。

有二个以上含水层时,应将两个含水层之间的隔水层分为二段,下段为隔水层厚度的4/5,填入及下部含水层相应的规格砾石,上段为1/5,填入上部含水层相应的规定砾石。

循环水填砾法:填砾前,先在井管内下入回转钻杆,密封井管口,开泵送水,当返出孔口的泥浆粘度为18s左右时,既采用边送水边填砾的方法填入砾石。

当砾石面超过滤水管后即出现憋泵现象。

此法可以顺利地填入砾石,避免发生砾石架阻不能填至计划位置的现象发生。

6)、井管外封闭根据需要选用以下合适的方法:①进行管外封闭之前按照井的柱状图将井管外封闭所需的粘土的数量、计划填入的深度计算妥当,并准备一定的余量。

粘土球填入井孔后,因受压缩体积变小,准备的数量应比计算数量多25%—30%,粘土的准备数量应比计算数量多10%—15%。

②井管外填粘土球的方法及填入砾石的方法相同,但应注意防止因粘土球填入井孔受压缩致使填入的砾石错位。

一般填入粘土球的数量应比封闭层实际需要的多填25%左右。

粘土球的直径一般为25mm,呈圆形,用优质粘土制成。

为了保证将粘土球填至计划位置,必须试验粘土球在泥浆中的溶化时间,根据试验结果确定粘土球的湿度一般要求粘土球的溶化时间,等于粘土球下沉至预定位置所需时间加半个小时。

③井口一般采用粘土封闭,封闭前先将大块粘土捣成碎块,在填入井孔至井口并夯实。

特殊情况下采用砼封闭。

④用混凝土砌制井台。

7)、洗井和抽水试验固井结束后,下入潜水泵进行洗井和试抽,直到水清砂净。

抽水试验按规范执行。

2.2井房施工规格为长3m,宽3m,高2.7m,地基为宽0.8m,深0.7m,三七白灰土夯实。

(1)施工程序:人工基础开挖→整平、夯实→基础及墙体砌筑→绑扎圈梁、过梁钢筋、支模→浇砼→现浇混凝土楼板→防水层、保温层→门及门框安装→墙体粉刷。

(2)基础做法为砖基础,50砖两皮、37砖两皮、24砖两皮,至±0.00,采用MU10水泥砂浆砌筑。

(4)屋顶结构为预制空心板,预留洞口两侧打φ8@250双向钢筋网砼现浇板带。

(5)外墙为24砖墙,MU10机砖,M7.5混砂浆砌筑;内墙做法为05YJ4内墙4,并刷白色仿瓷涂料两遍;外墙白水泥挂面,1m 墙裙,刷红漆;打井井房檐刷红漆,修复井井房檐刷蓝漆;及门上口齐,距门框500mm镶300mm*450mm农开标志。

(6)门为铁框铁门,门面采用1.2mm厚铁皮,内外两面统一刷红漆,门后3根角钢撑,门框为角钢,角钢规格统一为30*30*4mmQ235,预埋角钢焊接固定,配备锁、拉手等,安装牢固。

(7)室内地面为C20砼,厚10cm,外墙四周50cm散水。

(8)水泵出水口处留300*300mm孔,用于外接水泵钢管。

(9)井房外配落水池,12砖墙,内外粉,深500mm,长宽各1000mm,池底50mm后C20砼,及硬化渠连接处留出水口。

合集下载

农业综合开发高标准农田建设项目施工方案与技术措施

农业综合开发高标准农田建设项目施工方案与技术措施

农业综合开发高标准农田建设项目施工方案与技术措施第一节临时设施工程施工方案一.临时交通工程根据施工需要,在工程区内设一施工便道,方便材料的运输以及机械的进出场,连接对外运输。

二.施工用电工程本工程架380v输电线路,作为施工用电。

在充分了解当地供电的情况下,配置2台发电机作为备用电源。

三.房屋建筑工程1.临时设施的布置方式①.生活性临时房屋布置在工地现场以外,生产性临时设施按照生产的需要在工地选择适当的位置,行政管理的办公室等应靠近工地或是工地现场出入口;②.生活性临时房屋设在工地现场以内时,一般布置在现场的四周或集中于一侧;③.生产性临时房屋,如砼搅拌站、加工厂等,应全面分析比较确定位置。

2.临时房屋的结构类型①.活动式临时房屋,如钢骨架活动房屋、彩钢板房;②.固定式临时房屋,主要为砖木结构、砖石结构和砖混结构;临时房屋应优先选用钢骨架彩板房,生活办公设施不宜选用菱苦土板房。

3.临时设施的搭设与使用管理①.办公室施工现场应设置办公室,办公室内布局应合理,文件资料宜归类存放,并应保持室内清洁卫生。

②.职工宿舍宿舍应当选择在通风、干燥的位置,防止雨水、污水流人;不得在尚未竣工建筑物内设置员工集体宿舍;宿舍必须设置可开启式窗户,设置外开门;宿舍内应保证有必要的生活空间,室内净高不得小于2.4m,通道宽度不得小于0.9m,每间宿舍居住人员不应超过16人;宿舍内的单人铺不得超过2层,严禁使用通铺,床铺应高于地面0.3m,人均床铺面积不得小于1.9mx0.9m,床铺间距不得小于0.3m;③.食堂食堂应当选择在通风、干燥的位置,防止雨水、污水流人,应当保持环境卫生,远离厕所、垃圾站、有毒有害场所等污染源的地方,装修材料必须符合环保、消防要求;食堂应设置独立的制作间、储藏间;食堂应配备必要的排风设施和冷藏设施,安装纱门纱窗,室内不得有蚊蝇,门下方应设不低于0.2m的防鼠挡板;食堂的燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品;食堂制作间灶台及其周边应贴瓷砖,瓷砖的高度不宜小于1.5m;地面应做硬化和防滑处理,按规定设置污水排放设施;④.厕所厕所大小应根据施工现场作业人员的数量设置。

农业综合开发高标准农田建设项目施工组织设计(word文档良心出品)

农业综合开发高标准农田建设项目施工组织设计(word文档良心出品)

目录第一章编制说明第一节编制依据第二节编制目的第三节编制原则第四节编制内容第五节质量目标第二章工程概况第一节工程概况第二节招标范围第三节工程特点和施工条件第四节投标承诺第三章施工现场布置第四章资源配备计划第一节劳动力组织计划第二节材料供应计划第三节机械设备、检测仪器设备配置计划第五章施工组织机构第一节施工组织机构的建立第二节施工组织机构的职责第三节施工组织机构改革启动与高效运作第四节施工组织机构管理保证措施第六章工程进度计划与措施第一节工程进度计划第二节工程进度保证技术措施第三节工程进度保证组织措施第四节工程进度保证管理措施第七章施工设备管理及施工准备第一节管理机制第二节进退场管理第三节施工机械的安全管理第四节施工机械的保管、维护、保养第五节施工机械的使用管理第六节技术准备第八章施工方案与技术措施第一节临时设施工程施工方案第二节水利措施方案第三节田间道路第九章质量管理体系与措施第一节质量管理目标第二节质量管理体系第三节质量保证措施第十章安全管理体系与措施第一节本工程的安全目标第二节安全管理组织机构及主要职责第三节安全管理制度及办法第四节安全管理体系和措施第五节安全生产应急预案第十一章文明施工管理体系与措施第一节文明施工目标第二节文明施工管理体系第三节文明施工实施措施第四节文明施工具体措施第十二章环境保护管理体系及措施第一节环境保护管理组织机构第二节环境保护管理制度第三节环境保护的具体措施第十三章季节施工措施第一节雨季施工第二节冬季施工第三节夏季施工第十四章降低成本措施第十五章招标范围以外工程配合工作第一节与建设单位、地方单位之间的协调配措施第二节工程建设廉政措施第三节维修及回访措施第十六章减少扰民降低环境污染和噪音的措施第十七章地下管线及其他地上地下设施的保护加固措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制说明第一节编制依据1.通江县2015年农业综合开发高标准农田建设项目二标段的施工设计图纸。

农业综合开发高标准农田建设项目《施工组织设计》(标准版)

农业综合开发高标准农田建设项目《施工组织设计》(标准版)

目录1编制说明 (1)1.1工程概况 (1)1.1.1编制依据 (1)1.1.2编制原则 (1)1.2编制说明 (2)2施工组织机构的建立与运行 (4)2.1施工组织机构的建立 (4)2.1.1施工组织机构 (4)2.1.2项目管理机构 (5)2.2管理职责 (6)2.2.1项目经理的管理职责 (6)2.2.2项目技术负责人管理职责 (6)2.2.3施工工长的管理职责 (7)2.2.4内业技术员管理职责 (8)2.2.5质量安全员管理职责 (8)2.3施工组织机构的启动与高效 (8)2.4施工组织机构高效运作的保证措施 (10)3现场管理 (12)3.1施工管理概要及规划 (12)3.1.1施工管理概要 (12)3.1.3施工项目管理规划 (12)目录第1页3.2目标管理 (13)3.2.1质量管理 (13)3.2.2安全管理 (17)3.2.3文明施工管理 (21)3.2.4进度管理 (23)3.2.5成本管理 (23)3.2.6生产要素的管理 (24)3.2.7项目合同管理 (24)3.2.8工程信息及软件管理 (24)4施工部署 (28)4.1施工方针 (28)4.2本工程实施名牌精品工程质量战略 (28)4.3依靠技术进步降低造价、创造精品 (30)4.4按质量体系有效运行 (30)4.5工程管理目标 (31)5施工前期准备 (33)5.1施工前期准备 (33)5.1.1施工准备工作流程图 (33)5.1.2现场准备 (34)5.1.3技术准备 (34)5.1.4物资准备 (36)5.1.5劳动力准备 (36)5.1.6主要施工机械、设备准备 (36)5.1.7主要材料供应计划 (36)5.2施工现场布置 (37)目录第2页5.2.1总平面布置图编制 (37)5.2.2施工用电 (37)5.2.3施工用水 (38)5.2.4施工围护 (38)5.2.5临时设施 (38)5.2.6现场排水 (38)6施工总进度安排及工期保证措施 (39)6.1施工总体安排 (39)6.2保证工期的措施 (39)7施工降排水及施工导流 (45)7.1施工降排泄水 (45)8主体工程施工方法 (46)8.1工程数量 (46)8.2测量放线 (46)8.2.1测量施工前的技术准备 (46)8.2.2施工测量 (46)8.3土方开挖 (47)8.4混凝土施工 (48)8.5砌筑工程施工 (50)8.6U型槽工程施工 (52)8.7蓄水池工程施工 (53)9质量管理体系与措施 (54)9.1目标 (54)目录第3页9.2标准 (54)9.3组织措施 (54)9.4工程质量措施 (57)9.5技术措施 (58)10安全管理体系与措施 (60)10.1安全目标 (60)10.2安全管理体系 (60)10.3施工安全制度的实施 (62)10.4施工安全措施 (63)11环境保护管理体系与措施 (66)11.1环保工作体系 (66)11.2环境保护措施 (68)12文明施工措施 (71)13冬季雨季施工措施 (76)目录第4页1编制说明1.1工程概况1、项目名称:农业综合开发高标准农田建设项目2、建设地点:××1.1.1编制依据1、《农业综合开发高标准农田建设项目》招标文件和招标答疑、补遗文件。

农业综合开发项目施工组织设计

农业综合开发项目施工组织设计

目录一、工程概况 (3)1.1 编制依据 (3)1。

2 项目概况 (3)1。

3 工程实施目标 (4)二、施工方案与技术措施 (5)2。

1 施工准备 (5)2.2 施工顺序 (5)2。

3 主要施工过程的施工方法 (5)2。

3。

1 测量定位 (5)2.3.2 提灌站进水孔道竖井工程施工 (8)2。

3。

3 上水管道安装施工 (10)2.3。

4 站房、配电房等施工 (15)2.3.5 输变线路配套施工 (20)2.3。

6 蓄水池施工 (23)2。

3。

7 其他设备安装 (30)2.4 冬、雨季施工措施 (30)三、质量管理体系与措施 (33)3。

1 质量管理体系、制度及质量保证体系 (33)3。

2 关键部位质量控制 (37)3。

3 质量保证措施 (38)3.4 质量体系的实施 (41)3.5 完成质量目标奖惩办法 (44)四、安全管理体系与措施 (44)4。

1 安全管理组织及安全保证体系 (44)4。

2 专职安全管理人员 (48)4.3 特殊作业人员(电工、焊工、架子工、机械操作工) (48)4.4 已具备的安全设施或准备配置的安全设施 (49)4.5 安全防护设施(土方、基础、用电、安全网) (49)4。

6 机械管理 (51)4.7 安全措施 (51)五、环境保护管理体系与措施 (56)5.1 水保及环保管理体系 (56)5.2 文明施工技术组织措施 (56)5。

3 水保环保管理措施 (57)5。

4 安全、文明施工责任目标奖惩办法 (61)六、工程进度计划与措施 (61)6。

1 工程进度计划和各阶段进度的保证措施 (62)6.2 工程进度实施报告 (63)6.3 确保工期的技术组织措施 (64)6.4 劳动力安排计划 (65)6.5 安排好季节性施工 (67)6.6 机具设备组织 (67)6。

7 加强机械设备管理 (67)6。

8 施工进度计划网络图 (68)七、资源配备计划 (68)7。

1 项目经理部构成 (68)7.2 项目经理部的职责 (68)7.3 分部、分项工程所需工种类别和级别 (68)7。

农业综合开发提质改造项目开挖疏浚沟渠施工方案

农业综合开发提质改造项目开挖疏浚沟渠施工方案

农业综合开发提质改造项目开挖疏浚沟渠施工方案农业综合开发提质改造项目是指对农田进行综合开发,提升农田的生产力和经济效益。

其中,开挖疏浚沟渠是项目中的一个重要环节,可以改善农田的排水状况,提高灌溉效果,增加土地利用率。

下面是一个1200字以上的农业综合开发提质改造项目开挖疏浚沟渠施工方案。

一、工程背景二、工程目标1.提高农田排水状况,降低土壤湿度,改善农作物生长环境。

2.改善农田灌溉效果,提高土地利用率和农作物产量。

3.增加农田经济效益,提升农民收入水平。

三、工程内容本次开挖疏浚沟渠施工内容主要包括以下几个方面:1.清理和疏浚原有沟渠。

清除沟渠中的淤泥和杂物,确保沟渠通畅。

2.开挖新的沟渠。

根据具体情况,选取合适的位置和深度,开挖新的沟渠,提高农田的排水和灌溉效果。

3.架设沟渠支管。

根据农田的具体情况,安装沟渠支管,将水源引入到相应的农田中。

四、施工步骤1.备料准备。

准备好施工所需的设备、人力和材料。

2.清理原有沟渠。

将沟渠中的淤泥和杂物清除,确保沟渠通畅。

3.开挖新的沟渠。

根据设计要求,选择合适的位置和深度,使用挖掘机进行开挖。

4.整理沟渠底部。

对开挖好的沟渠底部进行整理,确保底部平坦,无碎石和杂物。

5.架设沟渠支管。

根据农田的具体情况,确定沟渠支管的位置和长度,进行安装。

6.固定沟渠支管。

使用沙土或其他填充物,将沟渠支管固定在沟渠底部和两侧,确保稳固。

7.检查和测试。

对施工完毕的沟渠进行检查和测试,确保沟渠的通畅度和稳定性。

8.录入数据和制作图纸。

将施工过程中的测量数据和施工记录整理并录入系统,制作相应的图纸和报告。

五、安全措施1.施工人员必须按照相关规定佩戴安全帽、防护眼镜、防护手套等个人防护用品。

2.施工现场必须设置明显的警示标志,确保施工区域的安全性。

3.挖掘机等施工设备的操作人员必须经过专业培训和持证上岗。

4.施工现场必须定期进行安全检查,及时排除安全隐患。

六、环境保护措施1.施工过程中产生的废弃物必须分类收集,并及时送往指定地点进行处理。

农业综合开发土地整理高标准农田项目施工组织设计

农业综合开发土地整理高标准农田项目施工组织设计

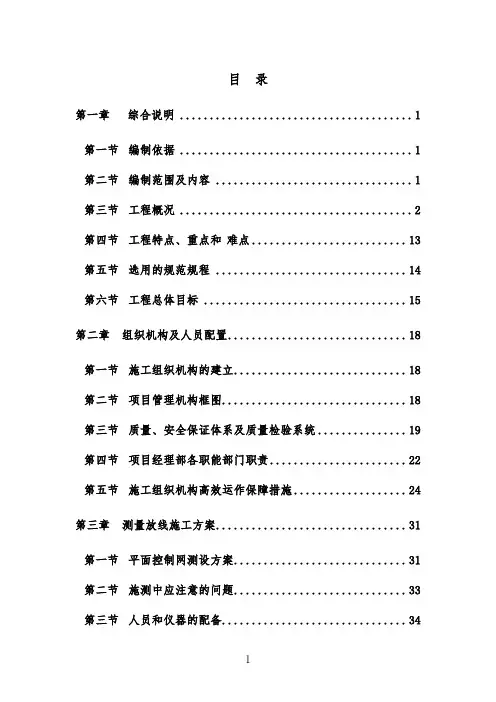

目录第一章综合说明 (1)第一节编制依据 (1)第二节编制范围及内容 (1)第三节工程概况 (2)第四节工程特点、重点和难点 (13)第五节选用的规范规程 (14)第六节工程总体目标 (15)第二章组织机构及人员配置 (18)第一节施工组织机构的建立 (18)第二节项目管理机构框图 (18)第三节质量、安全保证体系及质量检验系统 (19)第四节项目经理部各职能部门职责 (22)第五节施工组织机构高效运作保障措施 (24)第三章测量放线施工方案 (31)第一节平面控制网测设方案 (31)第二节施测中应注意的问题 (33)第三节人员和仪器的配备 (34)第四章主要工程项目施工方法 (35)第一节施工准备 (35)第二节土地平整 (37)第三节农田水利工程 (40)第四节道路工程 (55)第五节安全环保措施 (58)第五章施工质量控制措施 (61)第一节质量方针和贯标工作 (61)第二节质量计划、质量目标管理 (61)第三节管理机构保证措施 (62)第四节质量管理制度、职责保证措施 (63)第五节制度和技术保证措施 (66)第六节劳动力保证措施 (68)第七节原材料保证措施 (69)第八节计量保证措施 (69)第九节施工质量控制措施 (70)第十节特殊部位、重要部位质量控制措施 (75)第十一节质量控制点的设置 (76)第六章施工平面布置 (78)第一节总体施工部署 (78)第二节施工临时设施的布置 (81)第三节施工现场总平面管理 (86)第七章工期及进度计划和工期保证措施 (88)第一节工程进度计划 (88)第二节进度计划管理 (89)第三节施工调度工作 (92)第四节工期保证措施 (97)第八章劳动力安排计划 (101)第一节劳动力的实施 (101)第二节劳动力的配置计划 (101)第三节劳动力组织和管理的关键环节 (101)第四节全员岗前培训计划和措施 (102)第九章施工机械配置 (105)第一节主要施工机械的配备 (105)第二节施工机械设备的合理使用 (105)第三节施工机械设备的保养与维护 (105)第十章材料供应计划 (106)第一节主要周转材料需要计划 (106)第二节材料设备供应措施 (106)第三节材料质量保证措施 (110)第四节材料价格控制措施 (113)第十一章保证安全施工的措施 (115)第一节方针目标 (115)第二节组织管理 (115)第三节工作制度及资料管理 (119)第四节行为控制 (120)第五节劳务用工管理 (120)第六节安全防护管理 (122)第七节临时用电管理 (123)第八节施工机械管理 (129)第九节消防工作管理 (130)第十二章文明施工及环保控制措施 (134)第一节文明施工措施 (134)第二节环保保护保证措施 (136)第十三章季节性施工专项措施 (141)第一节冬期施工措施 (141)第二节雨季施工措施 (141)第十四章与业主、监理、设计单位配合措施 (143)第一节与业主的配合措施 (143)第二节与设计单位的配合措施 (143)第三节与监理单位的配合措施 (144)第十五章质量回访与保修措施 (145)第一节回访制度 (145)第二节质量保修 (145)第三节调查与分析 (146)第十六章有关工程设计和施工上的建议 (147)附表一:施工进度计划表附图一:施工总平面布置图第一章综合说明第一节编制依据1、业主提供的《xx县xx镇农业综合开发土地整理建设高标准农田项目施工招标及合同文件》。

农业综合开发施工方案

五、施工组织设计(1)主要施工办法(2)拟投入的主要物资计划(3)拟投入的主要施工机械(4)劳动力计划安排(5)确保工程质量的技术组织措施(6)确保安全生产的技术组织措施(7)确保工期的技术组织措施(8)确保文明施工的技术组织措施(9)施工总进度表或施工网络图(10)施工总平面布置图附表一:拟投入本标段的主要施工设备表附表二:拟投入本标段的试验和检测仪器表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表(1)主要施工办法1.1 施工测量方案1.1.1工程开工前,将根据业主提供的平面控制网点及水准网点建立供施工使用的平面控制网、高程控制网。

并按照《水利水电工程施工测量规范》(SLS52-93)的有关规定进行测量定位。

1.1。

2施工控制网的建立因本工程施工工序多,所以平面控制网采用三角网及导线网结合的方式,高程控制点拟采用三等水准测量从提供的高程点引测至现场高程控制点,平面及高程控制网的控制点均用混凝土浇筑成桩,形状方形,中间埋设金属点,并设放在不易损坏处,部分网点均保护至工程结束直到交付使用单位为止。

设立的控制网络将报监理工程师复核,经审定后,据此放样定位.贯穿于施工全过程,测量放样工作将由专业人员负责,及时做好有关工程记录。

1.1.3施工过程中,主要进行以下测量工作:1.开工前,应对原设控制点,中心线复测,布设施工控制网,并定期检测;2。

建筑物及附属工程的点位放样;3。

建筑物的外部变形观测点的埋设和定期观测;4.竣工测量。

5.施工测量主要方法:6。

放样前,对已有数据、资料和施工图中的几何尺寸,必须检核。

严禁凭口头通知或无签字的草图放样。

7.发现控制点有位移迹象时,应进行检测,其精度应不低于测设时的精度。

8.测量仪器的配备1.2 机井施工方案1。

2.1基本要求根据本工程招标要求,井管采用砼滤水管,下设预制砼井底盘,井口上部设预制砼井盖,并做砼井台围护。

农业综合开发项目施工组织设计

农业综合开发工程施工组织设计1. 引言农业综合开发工程是为了提高农业生产效率、推动农村经济开展而进行的一项综合性工程。

工程的施工组织设计是保障工程顺利进行的重要环节,通过合理规划和组织,可以确保工程的质量、进度和平安。

2. 工程概述农业综合开发工程的目标是提高农产品的产量和质量,促进农村产业结构的升级,增加农民收入。

工程包括根底设施建设、技术支持和培训、市场开拓等方面,涉及土地开垦、水利工程、道路建设等多个领域。

3. 施工组织设计原那么在进行农业综合开发工程的施工组织设计时,应遵循以下原那么: - 综合考虑工程的规模、工期、资源等因素,制定合理的施工方案; - 优先考虑环保和生态建设要求,确保工程对环境的影响最小化; - 保证施工过程的平安性,严格按照相关法规和标准进行操作; - 制定详细的质量控制措施,确保工程的质量达标; - 合理调配人员和物资,确保施工进度不受限制。

4. 施工组织设计步骤4.1. 招标和合同签订在进行农业综合开发工程施工组织设计之前,需要进行招标并与中标单位签订合同。

招标过程应公开、公正,并根据工程的特点确定施工单位的要求。

4.2. 施工方案制定施工方案是工程顺利进行的根底,需要根据工程的规模和要求,制定详细的工程进度方案和施工工序安排。

方案中应包括不同施工阶段的时间节点和关键工序的安排。

4.3. 资源调配根据施工方案,对工程所需的人员、机械设备、物资等进行合理调配。

确保资源的充足和合理利用,防止因资源缺乏导致施工进度延误。

4.4. 施工平安措施制定详细的施工平安措施,包括人员平安教育培训、现场平安警示标志的设置、施工区域的划分等。

保障施工过程中的平安,减少事故发生的概率。

4.5. 质量控制措施建立并执行严格的质量控制措施,包括工程验收标准的制定、工作流程的监控和检查、关键工序的质量把控等。

确保工程的质量符合要求。

4.6. 监理和验收工程施工过程中,需要由专业的监理单位进行监督和检查。

农业综合开发高标准农田建设项目施工组织设计【范本模板】

目录第一章编制说明第一节编制依据第二节编制目的第三节编制原则第四节编制内容第五节质量目标第二章工程概况第一节工程概况第二节招标范围第三节工程特点和施工条件第四节投标承诺第三章施工现场布置第四章资源配备计划第一节劳动力组织计划第二节材料供应计划第三节机械设备、检测仪器设备配置计划第五章施工组织机构第一节施工组织机构的建立第二节施工组织机构的职责第三节施工组织机构改革启动与高效运作第四节施工组织机构管理保证措施第六章工程进度计划与措施第一节工程进度计划第二节工程进度保证技术措施第三节工程进度保证组织措施第四节工程进度保证管理措施第七章施工设备管理及施工准备第一节管理机制第二节进退场管理第三节施工机械的安全管理第四节施工机械的保管、维护、保养第五节施工机械的使用管理第六节技术准备第八章施工方案与技术措施第一节临时设施工程施工方案第二节水利措施方案第三节田间道路第九章质量管理体系与措施第一节质量管理目标第二节质量管理体系第三节质量保证措施第十章安全管理体系与措施第一节本工程的安全目标第二节安全管理组织机构及主要职责第三节安全管理制度及办法第四节安全管理体系和措施第五节安全生产应急预案第十一章文明施工管理体系与措施第一节文明施工目标第二节文明施工管理体系第三节文明施工实施措施第四节文明施工具体措施第十二章环境保护管理体系及措施第一节环境保护管理组织机构第二节环境保护管理制度第三节环境保护的具体措施第十三章季节施工措施第一节雨季施工第二节冬季施工第三节夏季施工第十四章降低成本措施第十五章招标范围以外工程配合工作第一节与建设单位、地方单位之间的协调配措施第二节工程建设廉政措施第三节维修及回访措施第十六章减少扰民降低环境污染和噪音的措施第十七章地下管线及其他地上地下设施的保护加固措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制说明第一节编制依据1。

农业综合开发土地治理项目工程施工组织设计

目录第一章编制根据................................................................................ 第二章工程概况................................................................................2.1.工程范围及规模...............................................2.3.工程旳要点和难点.............................................2.4 质量目旳.....................................................2.5 工期......................................................... 第三章施工方案及施工措施............................................................3.1.施工总体布署.................................................3.2.施工测量.....................................................3.3.土方工程.....................................................3.4.沟渠、管涵工程...............................................3.5.道路施工.....................................................3.6.管涵工程.....................................................3.7、片石施工....................................................3.8、桥涵施工....................................................3.9、防护、排水工程旳施工........................................3.10、施工用电...................................................3.11.施工用水....................................................3.12.夜间施工措施................................................3.13.工程协调与联络.......................................................................... 第四章劳动力计划............................................................................4.1劳动力计划表.................................................. 第五章主要施工机械、仪器配置及计划 .......................................5.1 拟投入本标段旳主要施工设备表.................................5.2 拟配置本标段旳试验和检测仪器设备表........................... 第六章组织机构设置、管理人员配置 ...........................................6.1.组织机构设置.................................................6.2.项目部各机构责任人及主要职责................................................ 第七章确保工程质量旳技术组织措施 ...........................................7.1.质量方针.....................................................7.2.质量目旳.....................................................7.3.工程质量确保措施.............................................7.4.物资质量确保措施.............................................7.5.施工队质量管理确保措施............................................................ 第八章确保安全文明施工旳技术组织措施 ...................................8.1.安全确保体系.................................................8.2.安全技术组织措施........................................................................ 第九章确保工期旳技术组织措施....................................................9.1.管理制度.....................................................9.2.技术措施.....................................................9.3.组织措施........................................................................................ 第十章文明施工、环境保护技术组织措施 ...................................10.1.文明施工措施................................................10.2.施工现场控制噪音和灭尘......................................10.3.生活垃圾处理................................................10.4.对地下管线、构筑物、文物设施保护 ..................................... 第十一章附表....................................................................................附表一拟投入本标段旳主要施工设备表..............................附表二拟配置本标段旳试验和检测仪器设备表........................附表三劳动力计划表..............................................附表四施工进度总计划表..........................................附表五施工总平面布置图..........................................附表六临时用地表................................................第一章编制根据1.1.德兴市2023年度农业综合开发土地治理项目工程二标段施工招标文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
