2010年一级建造师建设工程项目管理真题精讲

合集下载

2010年一级建造师建设工程项目管理考试真题及试题答案

2010年一级建造师建设工程项目管理考试真题及试题答案

2010年一级建造师<建设工程项目管理〉考试真题及试题答案91-100一级建造师—考试真题提供2010年一级建造师It;建设工程项目管理考试真题及试题答案,.,:,:!2010年一级建造师It;建设工程项目管理考试真题及试题答案单选题01-10 题11-20 题21-30 题31-40 题41-50 题51-60 题61-70 题多选题71-80 题81-90 题91-100 题-级建造师考试历年真题及答案汇总91.根据《建设项目工程总承包管理规范》(GB/T 50358-2005), 在项目管理收尾阶段,建设工程总承包方的工作内容有()。

A.办理管理权移交B.办理项目资料归档C.进行竣工决算D.对项目人员进行考核评价E.解散项目部【答案】BDE92.当计算工期超过计划工期时,可压缩关键工作的持续时间以满足要求,在确定缩短持续时间的关键工作时,宜选择()。

A.有多项紧前工作的工作B.缩短持续时间而不影响质量和安全的工作C.有充足备用资源的工作D.缩短持续时间所增加的费用相对较少的工作E.单位时间消耗资源量大的工作【答案】BCD93.关于施工成本计划编制的说法,正确的有()oA.编制施工成木计划可利用控制项目进度的网络进度计划B.编制施工成木计划的关键是确立目标成木C.按进度编制的施工成本计划可以用时间-成木累积曲线来表示D.在编制施工成木支出计划时,无需考虑不可预见费E.施工成木可分解为人工费、材料费、机械费、间接费和税金【答案】ABC94.关于关键线路和关键工作的说法,正确的有()oA.关键线路上相邻工作的时间间隔为零B.关键工作的总时差一定为零C.关键工作的最早开始时间等于最迟开始时间D.关键线路上各工作持续时间之和最长E.关键线路可能有多条【答案】ADE95.工程项目施工成本分析的基本方法有()oA.统计核算法B.比较法C.因素分析法D.差额计算法E.比率法【答案】BCDE96、运用动态控制原理控制建设工程项目投资,可以采取的纠偏措施有()。

2010年【一级建造师】《建设工程管理与实务》培训班精讲讲义+同步习题(吐血精心整理)

2010年【一级建造师】《建设工程管理与实务》培训班精讲讲义+同步习题(吐血精心整理)

2010年【一级建造师】《建设工程管理与实务》培训班精讲讲义+同步习题(吐血精心整理)复习引言一、教材、考试大纲、考试时间、考试题型及应试技巧考试大纲未变,教材变化如下。

比较09年版,新教材增加了2页,具体体现为4个表格。

本科目的考试时间为4小时,题型采用客观题和案例分析题的形式,共45题。

其中单项选择题20题,每题1分,合计20分;多项选择题10题,每题2分,合计20分;案例分析题5题,其中 20分题3道,30分题2道,合计120分;试卷总分160分,合格分数线为96分。

考生在考试时要注意:单项选择题(四选一)是否有把握都要答,而多项选择题(五选二至四)要慎重,确有把握的才可以选择,因为如选对一个可得0.5分,但如其中有一个选错则本题不得分。

案例分析题要准确、简洁,不要空着。

二、教材框架知识体系及分值预测三、精讲班特点精讲班将在紧扣考试大纲兼顾教材全面内容的基础上,结合教师培训经验,指出教材中的重点并解析难点,同时预测2010年可能的出题点。

真诚希望考生通过此次培训能顺利通过今年的考试。

1A410000第一章建筑工程技术【考试大纲】1A411000 房屋结构工程技术1.掌握房屋结构的安全性、适用性要求;建筑荷载的分类;装饰装修荷载变动对建筑结构的影响;结构平衡的条件;防止结构倾覆的技术要求。

2.熟悉房屋结构的耐久性要求;结构抗震的构造要求;常见建筑结构体系及其应用。

1A412000 建筑装饰装修技术1.掌握建筑热工环境、建筑节能、建筑光环境、天然采光、绿色照明、建筑声环境及噪声控制工程技术要求;建筑装饰装修构造设计要求;建筑防火、防水工程的设计要求;楼梯的建筑构造。

2.熟悉墙体、屋面、楼面及门窗的建筑构造。

3.了解建筑电气、设备工程安装要求。

1A413000 建筑材料1.掌握石灰、水泥、普通混凝土、常用建筑钢材、混凝土外加剂的性能与应用;建筑装饰装修饰面石材、建筑陶瓷、建筑用木材、木制品、玻璃、高分子材料的特性与应用。

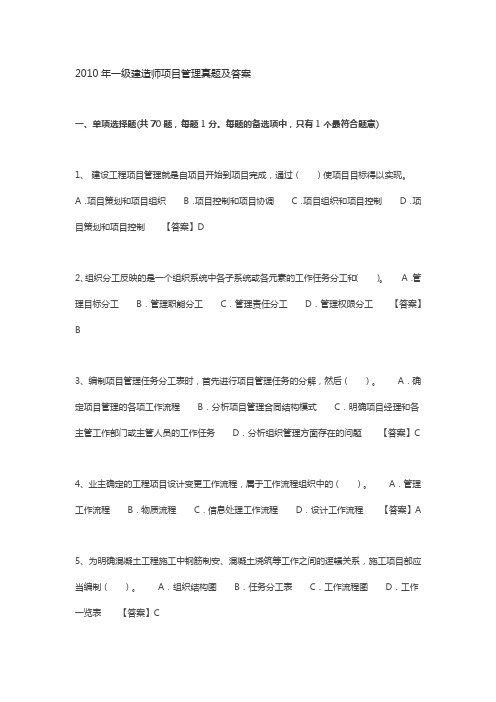

2010年一级建造师《项目管理》真题及答案

2010年一级建造师《项目管理》真题及答案

一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意) 第1题:建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制【正确答案】:D第2题:组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

A.管理目标分B.管理职能分工C.管理责任分D.管理权限分工【正确答案】:B第3题:编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题【正确答案】:C第4题:业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程【正确答案】:A第5题:为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表【正确答案】:C第6题:在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图【正确答案】:C第7题:建设工程项目实施阶段策划的主要任务是确定()。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设【正确答案】:D第8题:在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位【正确答案】:C第9题:根据《建设工程施工合同(;示范文本)》(GP一99—0201),合同实施过程中工程师同意采用承包人的合理化建议,由此所发生的费用或获得的收益应由()。

A.发包人与承包人另行约定分担或分享B.发包人承担或享有C.发包人、承包人和工程师根据约定分担或分享D.承包人承担或享有【正确答案】:A第10题:施工生产要素的质量控制中,对模板、脚手架等施工设施,除按适用的标准定型选用外,一般应按()要求进行专项设计。

2010年一级建造师项目管理真题及答案

2010年一级建造师项目管理真题及答案

2010年一级建造师项目管理真题及答案一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1、建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制【答案】D2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工【答案】B3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题【答案】C4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程【答案】A5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表【答案】C6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图【答案】C7、建设工程项目实施阶段策划的主要任务是确定()。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设【答案】D8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位【答案】C9、对建设工程项目进度目标进行分析和论证,其目的是()。

A.论证进度目标实现的经济性B.确定调整进度目标的方法C.制定进度控制措施D.论证进度目标是否合理【答案】D10、清理高层建筑施工垃圾的正确做法是()。

A.将各楼层施工垃圾装入密封容器后吊走B.将各楼层施工垃圾焚烧后装入密封容器吊走C.将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理D.将施工垃圾从电梯井倾倒至地面后集中处理【答案】A11、施工企业在工程投标阶段编制的估算成本计划是一种()成本计划。

2010年一级建造师项目管理

2010年一级建造师项目管理

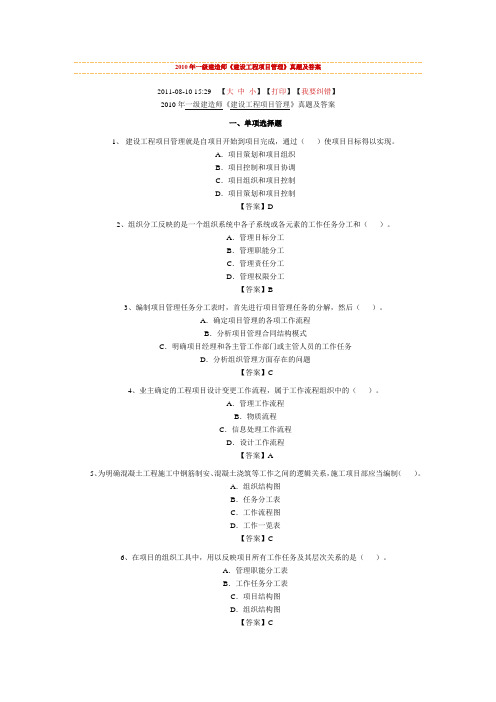

2010年一级建造师《建设工程项目管理》真题及答案2011-08-10 15:29【大中小】【打印】【我要纠错】2010年一级建造师《建设工程项目管理》真题及答案一、单项选择题1、建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制【答案】D2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工【答案】B3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题【答案】C4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程【答案】A5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表【答案】C6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图【答案】C7、建设工程项目实施阶段策划的主要任务是确定()。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设【答案】D8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位【答案】C9、对建设工程项目进度目标进行分析和论证,其目的是()。

A.论证进度目标实现的经济性B.确定调整进度目标的方法C.制定进度控制措施D.论证进度目标是否合理【答案】D10、清理高层建筑施工垃圾的正确做法是()。

2010年一级建造师项目管理真题及答案

2010年一级建造师项目管理真题及答案

2010年一级建造师项目管理真题及答案一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1、建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制【答案】D2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工【答案】B3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题【答案】C4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程【答案】A5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表【答案】C6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图【答案】C7、建设工程项目实施阶段策划的主要任务是确定()。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设【答案】D8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位【答案】C9、对建设工程项目进度目标进行分析和论证,其目的是()。

A.论证进度目标实现的经济性B.确定调整进度目标的方法C.制定进度控制措施D.论证进度目标是否合理【答案】D10、清理高层建筑施工垃圾的正确做法是()。

A.将各楼层施工垃圾装入密封容器后吊走B.将各楼层施工垃圾焚烧后装入密封容器吊走C.将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理D.将施工垃圾从电梯井倾倒至地面后集中处理【答案】A11、施工企业在工程投标阶段编制的估算成本计划是一种()成本计划。

2010年一级建造师《项目管理》真题

来源: /kcnet580/一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意)1、建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制【答案】D2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工【答案】B3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题【答案】C4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程【答案】A5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表【答案】C6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图【答案】C7、建设工程项目实施阶段策划的主要任务是确定()。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设【答案】D8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位【答案】C9、对建设工程项目进度目标进行分析和论证,其目的是()。

A.论证进度目标实现的经济性B.确定调整进度目标的方法C.制定进度控制措施D.论证进度目标是否合理【答案】D10、清理高层建筑施工垃圾的正确做法是()。

A.将各楼层施工垃圾装入密封容器后吊走B.将各楼层施工垃圾焚烧后装入密封容器吊走C.将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理D.将施工垃圾从电梯井倾倒至地面后集中处理【答案】A11、施工企业在工程投标阶段编制的估算成本计划是一种()成本计划。

2010年一级建造师建设工程项目管理真题及答案解析重点

2010年一级建造师《建设工程项目管理》真题及答案学易网校整理一、单项选择题(共70题,每题1分。

每题的备选项中,只有1个最符合题意1、建设工程项目管理就是自项目开始到项目完成,通过(使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制【答案】D2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和(。

A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工【答案】B3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后(。

A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题【答案】C4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的(。

A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程【答案】A5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制(。

A.组织结构图B.任务分工表C.工作流程图D.工作一览表【答案】C6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是(。

A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图【答案】C7、建设工程项目实施阶段策划的主要任务是确定(。

A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设【答案】D8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由(承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位【答案】C9、对建设工程项目进度目标进行分析和论证,其目的是(。

A.论证进度目标实现的经济性B.确定调整进度目标的方法C.制定进度控制措施D.论证进度目标是否合理【答案】D10、清理高层建筑施工垃圾的正确做法是(。

A.将各楼层施工垃圾装入密封容器后吊走B.将各楼层施工垃圾焚烧后装入密封容器吊走C.将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理D.将施工垃圾从电梯井倾倒至地面后集中处理【答案】A 11、施工企业在工程投标阶段编制的估算成本计划是一种(成本计划。

2010年一级建造师工程项目管理试题与答案1.doc

2010年一级建造师工程项目管理试题与答案12010年一级建造师《工程项目管理》考试真题一、单项选择题(共70分,每题1分,每题的备选项中,只有1个最符合题意)1.建设工程项目管理就是自项目开始到项目完成,通过()使项目目标得以实现。

A.项目策划和项目组织B.项目控制和项目协调C.项目组织和项目控制D.项目策划和项目控制2.组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()A.管理目标分工B.管理职能分工C.管理责任分工D.管理权限分工3.编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()A.确定项目管理的各项工作流程B.分析项目管理合同结构模式C.明确项目经理和各主管工作部门或主管人员的工作任务D.分析组织管理方面存在的问题4.业主确定的工程项目设计变更工作流程,属于工作流程组织中的()A.管理工作流程B.物质流程C.信息处理工作流程D.设计工作流程5.为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()A.组织结构图B.任务分工表C.工作流程图D.工作一览表6.在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()A.管理职能分工表B.工作任务分工表C.项目结构图D.组织结构图7.建设工程项目实施阶段策划的主要任务是确定()A.项目建设的总目标B.如何实现项目的目标C.项目建设的指导思想D.如何组织项目的建设8.在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

A.业主B.分包单位C.施工总承包管理单位D.施工总承包单位9.根据《建设工程施工合同(示范文本)》(GF-99-0201),合同实施过程中工程师同意采用承包人的合理化建议,由此所发生的费用或获得的收益应由()A.发包人与承包人另行约定分担或分享B.发包人承担或享有C.发包人、承包人和工程师根据约定分担或分享D.承包人承担或享有10.施工生产要素的质量控制中,对模板、脚手架等施工设施,除按适用的标准定型选用外,一般应按()要求进行专项设计。

一级建造师历年真题精讲(建设工程项目管理)历年真题及答案(2004-2010)[管理资料]

一级建造师考试历年真题精讲(2004-2010)B.质量监督机构C.项目法人D.项目总承包方3、我国《建筑法》规定,()。

可以规定实行强制监理的建筑工程的范围。

A.全国人大常委会B.国务院C.各级地方政府D.县级以上建设行政主管部门4、建设工程项目的组织结构如采用矩阵组织结构模式,则每一个工作部门的指令源有()个。

A.1B.2C.3D.45、工作流程图是以图示形式反映一个组织系统中各项工作之间的()联系。

A.合同B.经济C.逻辑D.指令6、项目管理最基本的方法论是()。

A.项目目标的策划B.项目目标的动态控制C.项目管理的目标D.项目管理的的信息化7、在应用动态控制原理控制建设工程项目目标时,调整项目管理班子人员属于()措施。

A.组织B.合同C.经济D.技术8、在建设工程项目施工中处于中心地位,对建设工程项目施工负责有全面管理责任的是()。

A.项目总监理工程师B.派驻施工现场的业主代表C.施工企业项目经理D.施工现场技术负责人9、取得建造师注册证书的人员是否担任工程项目施工的项目经理,应由()决定。

A.政府主管部门B.业主C.施工企业D.行业协会10、施工企业人力资源管理的任务包括()。

A.团队建设B.信息发布C.变更控制D.沟通规划11.旁站监理是指监理人员在建设工程项目施工阶段监理中,对关键部位、关键工序的()实施全过程现场跟班的监督活动。

A.施工安全B.施工进度C.施工成本D.施工质量12、施工企业在需要实施旁站监理的关键部位、关键工序开始施工()前,应当书面通知监理企业派驻工地的项目监理机构。

A.24hB.48hC.72hD.5D13、建设工程项目策划的最终目的是为了()。

A.分析和论证项目的投资目标B.选择项目的融资方式C.使项目建设的决策和实施增值D.确定项目管理的组织形式14、施工成本分析是施工成本管理的主要任务之一,下列关于施工成本分析的表述中正确的是()。

A.施工成本分析的实质是在施工之前对成本进行估算B.施工成本分析是指科学地预测成本水平及其发展趋势C.施工成本分析是指预测成本控制的薄弱环节D.施工成本分析应贯穿于施工成本管理的全过程15、建设工程项目施工成本管理的组织措施之一是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2010年一级建造师建设工程项目管理真题精讲一、单选题1、建设工程项目管理就是自项目开始到完成,通过()使项目目标得以实现。

P2A、项目策划和项目组织B、项目控制和项目协调C、项目组织和项目控制D、项目策划和项目控制2、组织分工反映的是一个组织系统中各子系统或各元素的工作任务分工和()。

P15A、管理目标分工B、管理职能分工C、管理责任分工D、管理权限分工3、编制项目管理任务分工表时,首先进行项目管理任务的分解,然后()。

P25A、确定项目管理的各项工作流程B、分析项目管理合同结构模式C、明确项目经理和各主管工作部门或主管人员的工作任务D、分析组织管理方面存在的问题4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。

P31A、管理工作流程B、物质流程C、信息处理工作流程D、设计工作流程5、为明确混凝土工程施工中钢筋制安、混凝土浇筑等工作之间的逻辑关系,施工项目部应当编制()。

P32A、组织结构图B、任务分工表C、工作流程图D、工作一览表6、在项目的组织工具中,用以反映项目所有工作任务及其层次关系的是()。

P16A、管理职能分工表B、工作任务分工表C、项目结构图D、组织结构图7、建设工程项目实施阶段策划的主要任务是确定()。

P35A、项目建设的总目标B、如何实现项目的目标C、项目建设的指导思想D、如何组织项目的建设8、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。

P42A、业主B、分包单位C、施工总承包管理单位D、施工总承包单位9、根据《建设工程施工合同(示范文本)》,合同实施工程中工程师同意采用承包人的合理化建议,由此所发生的费用或获得的收益应由()。

P83A、发包人与承包人另行约定分担或分享B、发包人承担或享有C、发包人、承包人和工程师根据约定分担或分享D、承包人承担或享有10、施工生产要素的质量控制中,对模板、脚手架等施工设施,除按使用的标准定型选用外,一般应按()要求进行专项设计。

P172A、施工质量B、设计及施工C、施工工艺D、现场安全11、施工项目管理班子成员编制的施工项目成本计划如果得不到目标要求,则应(),并重新编制成本计划。

P76A、重新分解落实成本目标B、寻找降低成本的途径C、对项目成本进行再分解D、修订企业定额12、可以接受业主方、施工方、供货方或建设项目工程总承包方的委托,提供代表委托方利益的项目管理服务的组织是()。

P44A、设计单位B、建设单位C、项目管理咨询企业D、房地产公司13、某工程网络计划中,工作M的总时差为5天,自由时差为3天。

在计划执行情况的检查中,发现只有工作M的实际进度拖后了4天,则关于工作M实际进度的说法,正确的是()。

P136A、使总工期拖后1天,使后续工作最早开始时间拖后1天B、不影响总工期,也不影响后续工作的正常进行C、使总工期拖后1天,但不影响后续工作的正常进行D、不影响总工期,但使后续工作最早开始时间拖后1天14、按照工程建设项目物资采购管理程序,物资采购首先应()P44A、拟定物资采购合同B、明确采购的要求、采购分工和责任C、选择合格的产品供应或服务单位D、进行采购策划,编制采购计划15、建设工程项目环境管理的目的是通过保护生态环境,使()。

P197A、社会经济的发展与人类生存环境相协调B、环境能够服务于人类经济社会的发展C、环境污染不至于造成人类生存基本条件的破坏D、工程项目施工场界内的污染得到有效防止16、在建筑材料采购合同中,委托运输部门运输、送货或代运的产品,其交货期限一般以()的日期为准。

P262A、货物送达交货地点B、供方向承运单位提出申请C、承运单位签发D、需方收货戳记17、对于采用单价合同的招标工程,如投标书中有明显的数学计算错误,业主有权先做修改再评标。

当总价和单价的计算结果不一致时,正确的做法是()。

P A、分别调整单价和总价B、按市场价调整单价C、以总价为准调整单价D、以单价为准调整总价18、某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天,工作F有三项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天、第24天和第27天,则工作F的总时差和自由时差分别为()。

P137A、5;4B、11;7C、5;5D、4;419、下列项目信息中,属于组织类信息的是()。

P31?A、工作量控制信息B、编码信息C、前期技术信息D、合同管理信息20、施工企业在工程投标阶段编制的估算成本计划是一种()成本计划。

P75A、指导性B、实施性C、作业性D、竞争性21、下列建设工程项目招投标活动中,属于合同要约行为的是()。

P247A、提交投标文件B、订立承包合同C、发出中标通知书D、发布招标公告22、下列工程资料中,可以作为承包人向业主索赔依据的是()。

P285A、合同履行中发包人和承包人洽商形成的协议B、承包人与发包人签订的分包合同C、承包人安全交底会议纪要D、承包人技术交底纪要23、根据《建设工程项目管理规范》,项目管理实施规划应包括()。

P47A、项目管理目标规划B、项目采购与资源管理规划C、项目招标和发包工作程序D、职业健康安全和环境管理计划24、业主在向中标人授标前,要求中标人对施工方案进行修改,由此引起的费用增加由()承担。

P281A、监理人B、招标人C、中标人D、业主25、施工成本控制的基本步骤为()。

P102A、比较-纠偏-分析-预测-检查B、比较-分析-预测-纠偏-检查C、比较-预测-分析-检查-纠偏D、比较-检查-预测-纠偏-分析26、根据《建筑安装工程费用项目组成》,工程排污费属于建筑安装工程费中的()。

P77A、企业管理费B、措施费C、规费D、直接工程费27、下列进度控制措施中,属于管理措施的是()。

P153A、建立进度控制的会议制度B、分析影响项目工程进度的风险C、制定项目进度控制的工作流程D、选用有利的设计和施工技术28、下列风险因素中,属于组织风险的是()。

P61A、工程资金供应的条件B、现场防火设施的可用性C、施工方案D、业主方人员的能力29、某项目经理在一栋高层建筑的施工中,由于工作失误,致使施工人员伤亡并造成施工项目重大经济损失,施工企业对该项目经理的处理方式是()。

P59 A、追究法律责任B、吊销其建造师资格证书C、追究社会责任D、追究经济责任30、清理高层建筑施工垃圾的正确做法是()。

P220A、将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理B、将各楼层施工垃圾焚烧后装入密封容器吊走C、将各楼层施工垃圾装入密封容器吊走D、将施工垃圾从电梯井倾倒至地面后集中处理31、在建设工程项目质量的形成过程中,应在建设项目的()阶段完成质量需求的识别。

P160A、设计B、竣工验收C、决策D、施工32、在进行建设工程项目总进度目标控制前,首先应()。

P122A、制定项目进度控制的措施B、对项目实施进行总体部署C、分析和论证进度目标实现的可能性D、编制施工总进度规划33、建设工程项目竣工工程质量验收时,对于涉及结构安全和功能的主要分部分项工程应进行()。

P180A、外观检查B、见证取样检测C、剥露检验D、抽样检测34、施工方应视项目特点和进度控制的需要,编制()。

PA、项目动用前准备工作计划B、施工进度计划C、设计进度计划D、主要设备采购工作计划35、在固定总价合同形式下,承包人承担的风险是()。

P268A、全部工程量的风险,不包括通货膨胀的风险B、全部工程量和通货膨胀的风险C、工程变更的风险,不包括工程量和通货膨胀的风险D、通货膨胀的风险,不包括工程量的风险36、项目干系人的质量控制应围绕着致力于满足()的质量总目标而展开。

P155A、规范规定B、业主要求C、参建方各自确定D、质量监督机构提出37、建立工程项目质量控制系统时,确定质量责任静态界面的依据是法律法规、合同条件和()。

P165A、设计与施工单位间的责任划分B、质量管理的资源配置C、组织内部职能分工D、质量控制协调制度38、关于建设工程项目质量控制系统特点的说法,正确的是()。

P163A、项目质量控制系统建立的目的是为了建筑业企业的质量管理B、项目质量控制系统的目标就是某一建筑业企业的质量管理的目标C、项目质量控制系统仅服务于某一个承包企业或组织机构D、项目质量控制系统是一次性的质量工作系统39、某工程项目合同约定采用调值公式法进行结算,合同价为50万元,其中可调部分为:人工费占15%,材料费占60%,其他为不可调部分。

结算时,人工费价格指数上涨了10%,材料费价格指数上涨了20%,则该项目应结算的工程价款为()万元。

P93A、56B、56.35C、57D、56.7540、施工承包合同履约担保的有效期始于()之日。

P272A、投标截止B、发出中标通知书C、施工承包合同签订D、工程开工41、根据国发【2003】5号文,取得建造师注册证书的人员是否担任工程项目施工的项目经理。

由()决定。

P56A、建筑业企业B、建设行政主管部门C、项目业主D、项目监理单位42、对一个建设工程项目而言,项目信息门户的主持者一般是项目的()。

P316A、业主B、设计单位C、主管部门D、施工单位43、双代号时标网络计划中,波形线表示工作的()。

P130A、总时差B、相干时差C、工作时间D、自由时差44、在进行直方图分部位置的观察分析时,如果质量特性数据的分布集中且边界与质量标准的上下界限有较大距离,说明生产过程的质量能力()。

P192A、适中,符合要求B、偏大,不经济C、偏小,需要整改D、处于临界状态,应采取措施45、在建设工程项目决策阶段,建设单位职业健康安全与环境管理的任务是()。

P198A、对环境保护和安全设施的设计提出建议B、办理有关安全和环境保护的各种审批手续C、对生产安全事故的防范提出指导意见D、将保证安全施工的措施报有关管理部门备案46、施工安全控制程序包括:①安全技术措施计划的落实和实施;②编制建设工程项目安全技术措施计划;③安全技术措施计划的验证;④确定每项具体建设工程项目的安全目标;⑤持续改进。

其正确顺序是()。

P212A、②-③-④-①-⑤B、②-④-①-③-⑤C、④-②-①-③-⑤D、④-②-③-①-⑤47、下列索赔事件中,承包人可以索赔利润的是()。

P291A、工程变更B、工程暂停C、材料价格上涨D、工期延期48、下列质量管理的职能活动中,属于PDCA循环中"D"职能的活动室()。

P156A、制定实现质量目标的行动方案B、明确项目质量目标C、专职质检员检查产品质量D、行动方案的部署和交底49、安全事故调查组在查明工程事故情况后,如果对事故的分析和事故责任者的处理不能取得一致意见,有权提出结论性意见的部门是()。
