静压预应力混凝土管桩旁站监理方案说明
预应力管桩旁站监理方案

预应力管桩Ⅰ旁站监理的内容和要点:1、桩的制作质量应满足设计和施工规范要求,其单节长度应结合施工环境条件、沉桩设备的有效高度、地基土质分层情况合理确定。
当桩贯穿的土层中夹有砂土层时,确定单节长度应避免在砂土层中接桩。
2、沉桩施工前应掌握现场的土质情况,做好沉桩设备的检查和调试,保证使用可靠,以免发生施工中途间断,引起间歇后沉桩阻力增大,发生桩不能压入的滞桩事故。
如果沉桩过程中需要停歇时,应将桩尖停歇在软弱土层中,使继续沉桩时的启动阻力不致过大。
3、沉桩施工过程中,应随时注意保持桩处于轴心受压状态,如有偏移应及时调整,以免发生桩顶破碎和断桩质量事故。
4、接桩施工时,应保持上、下节桩的轴线一致,并尽可能缩短接桩时间。
采用焊接法时,应两人同时对角对称地进行,焊缝应连续饱满,并填实桩端处间隙,以防止节点变形不均引起桩身歪斜。
采用浆锚法时,应严格按操作工艺进行,保证胶结料浇注后的冷却时间,然后继续加荷施压下沉。
5、静压法沉桩时所用的测力仪器应经常注意保养、检修和计量标定,以减少检测误差,施工中应随着桩的下沉认真做好检测记录。
6、压桩机行驶的地基应有足够的承载能力,并保持平正。
沉桩时尚应保持压桩机垂直压桩。
7、沉桩过程中,当桩尖遇到硬土层或砂层而发生沉桩阻力突然增大,甚至超过压桩机最大静压能力而使桩机上抬时,这时可以最大静压力作用于桩上,采用忽停忽压的冲击施压法,可使桩缓慢下沉直至穿透硬夹砂层。
8、当沉桩阻力超过压桩机最大静压力或者由于来不及调整平衡配重,以致使压桩机发生较大上抬倾斜时,应立即停压并采取相应措施,以免造成断桩或其他事故。
9、当桩下沉至接近设计标高时,不可过早停压。
否则在补压时常会发生停止下沉或难以下沉至设计标高的现象。
10、当采用振动器辅助沉桩法以弥补沉桩设备的静压力不足时,应注意控制振动器的使用,遵守振动器的操作规程,并应随时检查压桩机上的结构螺栓,发现螺栓松动时,应及时紧固,以免发生安全设备事故。
预应力静压管桩工监理实施细则

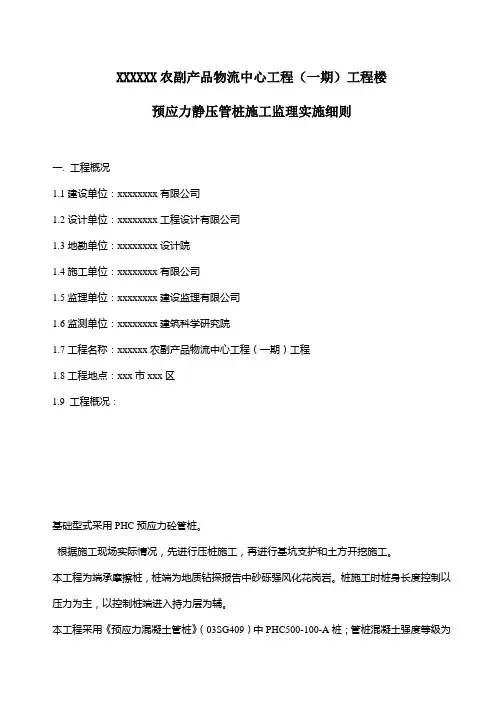

XXXXXX农副产品物流中心工程(一期)工程楼预应力静压管桩施工监理实施细则一. 工程概况1.1建设单位:xxxxxxxx有限公司1.2设计单位:xxxxxxxx工程设计有限公司1.3地勘单位:xxxxxxxx设计院1.4施工单位:xxxxxxxx有限公司1.5监理单位:xxxxxxxx建设监理有限公司1.6监测单位:xxxxxxxx建筑科学研究院1.7工程名称:xxxxxx农副产品物流中心工程(一期)工程1.8工程地点:xxx市xxx区1.9 工程概况:基础型式采用PHC预应力砼管桩。
根据施工现场实际情况,先进行压桩施工,再进行基坑支护和土方开挖施工。
本工程为端承摩擦桩,桩端为地质钻探报告中砂砾强风化花岗岩。
桩施工时桩身长度控制以压力为主,以控制桩端进入持力层为辅。
本工程采用《预应力混凝土管桩》(03SG409)中PHC500-100-A桩;管桩混凝土强度等级为C80,单桩承载力特征值为1800kN(暂定)。
静压桩机终止压力应≥3600KN,终止加压之前应复压至少3次。
二、监理工作流程是 否是否三、监理工作控制要点及目标值3.1.监理目标值:桩基工程子分部质量达到合格标准;3.2.监理工作控制要点:管桩焊接采用二氧化碳气体保护焊,焊好后应保持自然冷却时间不少于5分钟。
桩位偏差:单桩及双桩承台垂直双桩中心连线方向50mm,双桩承台沿双桩中心连线方向100mm。
垂直度要求不得超过0.5%,第一节插桩时,应保持正确就位后方可沉桩。
施工顺序应遵循先中间后旁边,先长桩后短桩的原则.沉桩控制标准应以压桩力为主,桩长控制为辅。
达到设计压桩力的要求以后,必须持荷5分钟稳定,若不稳定,必须再持荷,一直到持荷稳定为止。
桩身堆放场地要平坦,低洼处需人工填平加固,防止桩身重压变形破裂。
桩身进场时由材料员对质保书及生产日期,没有质保书和龄期未到的不得进入施工场地,严禁使用龄期未到的桩身。
测量网点应远离打桩区外30m以上设控制点,并在网点四周加设保护标志围拦,打桩初期每10天复查一次,高峰期每周复查一次。
工程预应力混凝土管桩静压桩桩基施工施工监理细则

工程预应力混凝土管桩静压桩桩基施工专项监理细则监理公司项目监理组二00七年元月三日工程预应力混凝土管桩静压桩桩基施工专项监理细则根据《地基与基础工程施工及验收规范》(GB50202-2002)与《预应力混凝土管桩静压施工规程》(DB45/T36-2002)的相关规定,为了做好“广西建设职业技术学院市场运作职工住宅楼工程”的预应力混凝土管桩静压施工的监理工作,特编制本监理细则。
一、施工准备工作1、压桩前应具有正式的桩基施工图纸、图纸会审纪要、施工组织设计(或施工专项方案)和管桩、焊条(焊剂)的出厂合格证及其有关资料。
2、熟悉并掌握施工场地的工程地质详细勘察报告内容,特别是持力层标高的起伏和局部硬夹层、软夹层的情况。
3、压桩前应作场地勘察工作。
当压桩现场周围有建筑物、道路、地上地下管线等设施及高空和地下障碍物时或在邻近原有建筑物进行地基与基础工程施工时,应符合下列规定:(1)施工前必须了解邻近建筑物或构筑物的原有结构及基础的详细情况;(2)地基与基础施工,如影响邻近建筑物或构筑物的使用安全时,应会同有关单位采取有效措施处理。
(注:GB50202-2002《建筑地基基础工程施工质量验收规范》,已代替GBJ202-83规范)4、压桩范围内的场地应平整,周围保持排水畅通,应对地局部软弱地段进行处理,使压桩机移动行走范围内的场地地基土具有足够的承载力,以满足压桩机的接地压强并保证桩架的稳定垂直。
5、轴线、标高控制点标志宜牢固地测设在远离施工场地20米以外不受沉桩影响的地方,并在每次测设桩位前依据控制点复核桩位引点和桩位的变形情况作修正。
6、压桩机的设备能力应满足工程的施工要求。
1)、压桩机的额定最大压桩力应大于经过计算确定的终压力。
2)、压桩机的最小边桩距离应满足现场施工要求。
3)、压桩机的接地压强应小于施工现场地基土具有的承载力,且长船履靴的接地压强不宜大于120kpa(12tf),短履靴的接地压强不宜大于140kpa(14tf)。
预应力管桩旁站方案

为保证工程质量,依据《建设工程质量管理条例》、《房屋建筑工程施工旁站监理管理办法(试行)》的规定,根据本工程监理规划和结构的特点,对关键部位和关键工序,特制定施工旁站监理方案。
一、旁站监理的范围本工程以下施工内容需进行旁站:1、基础工程:先张法预应力混凝土管桩。
二、旁站监理的工作内容1、对施工过程中进场预制桩进行外观质量、强度、外形尺寸等检查验收,抽查量可按进场批量的20%,签认验收意见,有疑问的复验检查后,无问题方可使用。
2、对桩位的放样进行检查,偏差控制在规范允许的范围内,群桩误差不超过20mm,单排桩误差不超过10mm,桩位标记要醒目、准确。
3、桩机就位后,起吊插桩、检查桩的对位,确认无误后方可压入土层。
4、检查控制桩的垂直度,其偏差不得超过0.5%。
如果超差及时向施工单位指出,要求采取措施立即整改。
5、抽查桩的打(压)入深度,要求桩顶标高与设计标高一致,偏差在±50mm以内,在打(压)桩时,侧旁应有水准仪,有专人随时检查,监理要进行抽查。
6、桩打(压)至地面标高时,应作桩位检查。
7、出现下列情况,应暂停打桩,并及时报有关部门处理:(1)贯入度剧变;(2)桩身突然发生倾斜、位移;(3)桩顶或桩身出现严重裂缝或破碎。
(4)打桩过程中,可能会发现现行施工桩位和原基础下的桩基础有重叠的情况,如果遇到这种情况,应暂停施工并及时报有关部门进行协商处理。
8、对施工单位现场质保体系和安全保证体系随时检查,发现问题及时通知施工单位整改处理。
9、随时检查现场施工记录,对记录中的有关数值如最终压力值等进行旁站监理抽查、核定。
对出现异常的桩立即停止施工并上报有关部门进行处理。
三、旁站监理的程序(附图)1、项目监理部根据监理规划和工程结构特点,编制旁站监理方案,送建设单位和施工单位各一份,并抄送工程所在建设行政主管部门或其委托的监督机构。
2、施工企业根据旁站监理方案制订的关键部位、关键工序的范围,在施工前24小时书面通知项目监理部,并抄送相关施工资料。
预应力管桩打桩旁站监理

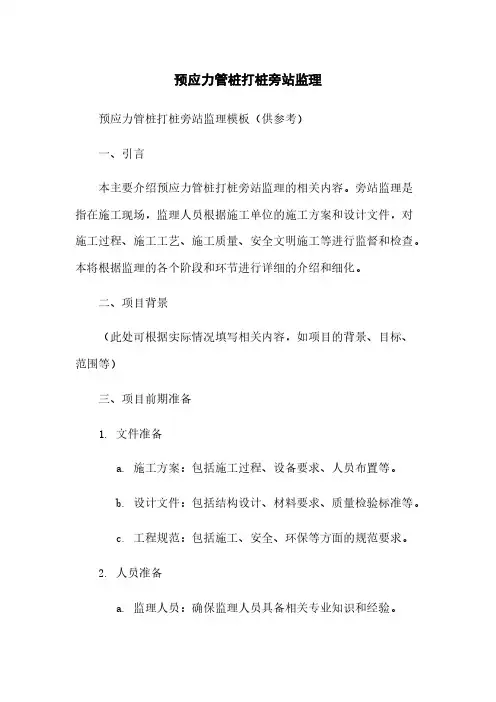

预应力管桩打桩旁站监理预应力管桩打桩旁站监理模板(供参考)一、引言本主要介绍预应力管桩打桩旁站监理的相关内容。
旁站监理是指在施工现场,监理人员根据施工单位的施工方案和设计文件,对施工过程、施工工艺、施工质量、安全文明施工等进行监督和检查。
本将根据监理的各个阶段和环节进行详细的介绍和细化。
二、项目背景(此处可根据实际情况填写相关内容,如项目的背景、目标、范围等)三、项目前期准备1. 文件准备a. 施工方案:包括施工过程、设备要求、人员布置等。
b. 设计文件:包括结构设计、材料要求、质量检验标准等。
c. 工程规范:包括施工、安全、环保等方面的规范要求。
2. 人员准备a. 监理人员:确保监理人员具备相关专业知识和经验。
b. 施工人员:确保施工人员具备相关技能和证书。
c. 安全人员:确保安全人员配备齐全并具备相关培训。
四、施工准备1. 现场布置a. 地面平整:确保施工现场地面平整,便于施工作业。
b. 安全防护:设置合理的安全防护措施,确保人员安全。
c. 设备摆放:根据施工方案要求,合理摆放施工设备。
2. 材料准备a. 预应力管桩:检查管桩的材料质量和规格是否符合要求。
b. 预应力索:检查索材质、张拉力和张拉时间等参数是否符合要求。
c. 预制配件:检查配件的尺寸、孔位和质量等是否符合要求。
五、施工过程监督1. 打桩施工a. 钻孔:根据设计文件要求,检查钻孔的直径、深度等参数是否符合要求。
b. 灌注混凝土:检查灌注混凝土的配合比、浇注工艺等是否符合要求。
c. 预应力张拉:检查张拉力、索位控制等是否符合要求。
2. 质量检验a. 材料检验:根据工程规范要求,对材料进行抽样检测。
b. 施工质量检验:对施工过程进行抽样检测,确保质量达标。
c. 预应力张拉质量检验:对预应力张拉的张拉力、索位等进行测量和检测。
六、安全文明施工监督1. 安全措施a. 打桩前的安全防护:确保打桩前设置合理的安全防护措施。
b. 设备操作安全:检查施工设备的安全操作和维护。
静压预应力管桩施工监理细则与交底

静压预应力管桩施工监理细则与交底1. 前言静压预应力管桩是一种常用的基础工程施工技术,具有较高的施工效率和安全性。
在静压预应力管桩的施工过程中,监理人员应该对施工现场进行全方位的监督、检查和指导,以确保施工质量达到设计要求。
为此,本文将对静压预应力管桩施工监理细则以及交底进行介绍。
2. 静压预应力管桩施工监理细则2.1 施工前监理在施工前,监理人员应该对工程设计文件进行认真审核,确保施工方案符合设计要求。
同时,监理人员还应该对施工现场进行勘查,了解现场情况,对地质、水文等问题进行分析和评估,制定施工方案,并对方案进行评估和审批。
2.2 施工中监理在施工中,监理人员应该对施工现场进行全程监督,对施工材料和设备进行检查,查看质量证明文件,并进行验收。
同时,监理人员应该密切关注施工进度和质量,及时解决施工过程中出现的问题和矛盾,确保工程施工顺利进行。
2.3 施工后监理在施工完毕后,监理人员应该对工程施工进行全面验收,对检验报告和质量证明文件进行审查,并发表验收意见。
同时,监理人员还需要加强对施工记录和质量验收报告的管理,确保工程质量得到有效控制。
3. 静压预应力管桩施工交底为了确保静压预应力管桩的施工质量,施工方应该与监理人员进行及时交底。
以下是施工交底内容:3.1. 前期准备在施工前,施工方应该进行充分的前期准备,并将相关文件和质量证明材料提交监理人员进行审查和验收。
3.2. 施工现场管理在施工现场,施工方应该遵守相关的安全规定,保证现场管理秩序,确保工人和设备的安全。
同时,施工方还应该时刻注意现场环境和周围建筑物的保护。
3.3. 材料和设备使用管理在使用材料和设备时,施工方应该检查质量证明材料并记录,保证其合法有效。
同时,施工方应该对设备进行维护和保养,确保其运行正常。
3.4. 操作规范和质量验收在施工过程中,施工方应该严格按照操作规范,确保施工质量。
同时,施工方应该对施工质量进行检查和验收,并及时解决出现的问题和缺陷。
预应力钢筋砼管桩静压法沉桩的质量监

预应力钢筋混凝土管桩静压法沉桩的监理实施细则一、工程概况(可根据实际情况适当删减或添加)***(项目名称)位于*********(位置,以及四面相邻建筑或道路),总建筑面积:***万平米。
本工程基础采用桩基础,桩型采用预制高强度预应力混凝土管桩,共***根桩,………………。
(根据不同桩径、桩型和受力情况等分别表示…………),桩径:****,桩顶标高:*** 。
混凝土标号为:****。
(其余特殊特点可适当补充)。
(也可根据各种不同类型列表,)如:二、编制依据(可补充其余的详细资料)1、业主与监理单位签订的监理合同;2、业主与承包单位签订的施工合同;3、正式的工程项目施工图纸及说明以及业主提供的其他文件和资料;4、经审查的施工图纸、地质勘察报告及有关资料;5、上级主管部门批准的设计文件和规定;6、承包单位提供的《****施工组织设计》;7、国家、地方现行的建筑工程质量评定标准及施工验收规范,主要为(不限于此):(1)《建筑地基基础设计规范》(GB50007-2002);(2)《建筑桩基技术规范》(JGJ94-94);(3)《地基与基础工程施工及验收规范》(GB50202-2002);(4)《建筑软弱地基基础设计规范》(DBJlO—l—90浙江省标);(5)《建筑地基处理技术规范》(JGJ79-2002);(6)《钢筋混凝土工程施工及验收规范》(GB50204-2002);(7) 先张法预应力管桩标准图集(2002 浙G22)8、省、市现行的预算定额、取费标准及有关建设管理办法;9、国家和地方有关工程建设监理的法律、法规文件及规定。
三、监理工作目标(供参考,根据实际要求填写)1、质量控制目标:每桩旁站记录完整,使桩体达到设计要求,无质量事故。
2、投资控制目标:以不超过所签订的施工合同金额为基本目标,严格控制预算外费用的支出。
严格控制合同外签证。
3、进度控制目标:以合同工期为基本控制目标,并根据现场的客观条件进行必要合理的调整。
预应力管桩旁站监理方案

预应力管桩旁站监理方案一:预应力管桩旁站监理方案1. 引言1.1 目的1.2 背景1.3 监理范围2. 规划与组织2.1 项目组织结构2.2 人员配置2.3 工作计划2.4 沟通与协调3. 监理准备工作3.1 合同文件审查3.2 设计文件审查3.3 工程施工方案审查3.4 施工图审查3.5 材料审查3.6 质量控制计划审查4. 施工监理4.1 监理检查4.1.1 施工前检查4.1.2 施工过程检查4.1.3 施工完成检查4.2 施工质量控制4.2.1 材料检查4.2.2 施工工艺监控4.2.3 环境保护监测4.3 安全监护5. 质量控制与验收5.1 质量控制体系5.2 施工质量验收5.3 竣工验收5.4 缺陷整改与保修期管理6. 监理报告与沟通6.1 施工日志6.2 监理报告6.3 合同变更管理6.4 工程支付管理7. 监理总结7.1 项目总结7.2 問題和挑战7.3 对策和建议附件:1. 合同文件2. 设计文件3. 施工方案4. 施工图5. 质量控制计划6. 监理报告法律名词及注释:1. 建筑法:指《中华人民共和国建筑法》2. 施工合同:指建设工程施工合同3. 施工图:指建筑工程施工图纸4. 发包人:指建设工程的委托人5. 总承包商:指承担整个建设工程保证工程质量和安全的责任------------------------二:预应力管桩旁站监理方案1. 引言1.1 目的1.2 背景1.3 监理范围2. 规划与组织2.1 项目组织结构2.2 人员配置2.3 工作计划2.4 沟通与协调3. 监理准备工作3.1 合同文件审查3.2 设计文件审查3.3 工程施工方案审查3.4 施工图审查3.5 材料审查3.6 质量控制计划审查4. 施工监理4.1 监理检查4.1.1 施工前检查4.1.2 施工过程检查4.1.3 施工完成检查4.2 施工质量控制4.2.1 材料检查4.2.2 施工工艺监控4.2.3 环境保护监测4.3 安全监护5. 质量控制与验收5.1 质量控制体系5.2 施工质量验收5.3 竣工验收5.4 缺陷整改与保修期管理6. 监理报告与沟通6.1 施工日志6.2 监理报告6.3 合同变更管理6.4 工程支付管理7. 监理总结7.1 项目总结7.2 问题和挑战7.3 对策和建议附件:1. 合同文件2. 设计文件3. 施工方案4. 施工图5. 质量控制计划6. 监理报告法律名词及注释:1. 建筑法:指《中华人民共和国建筑法》2. 施工合同:指建设工程施工合同3. 施工图:指建筑工程施工图纸4. 发包人:指建设工程的委托人5. 总承包商:指承担整个建设工程保证工程质量和安全的责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
WORD完美格式
.•整理分享..
静压预应力混凝土管桩旁站监理方案
一、工程项目概况
工程名称:吉安金安花苑(天河煤矿棚户区改造)工程
建筑面
积:
约 126096.91
吊
建筑形
式:
1〜33号楼6+1、5+ 1层/砖混结构;34、35号楼11
层/框剪结构
工程地点:吉安市井开区
建设单位:江西嘉善实业有限公司
监理单位:萍乡市同济工程咨询监理有限公司
设计单位:吉安市建筑设计规划研究院
施工单位:江西兰天建设工程有限公司
地勘单位:江西省勘察设计研究院
工程特点:1•本工程均采用预应力管桩(压入式)基础。其中,工程一
期24#、26 #、28#、30#、32#楼工程预应力管桩设计为桩径 300;设 计每
栋均为135根管桩;管桩类型A型,桩身混凝土 C80桩基设计 等级丙
级。25#、27#、29 #、31#、33 #楼工程预应力管桩设计为桩径 300;设计
每栋均为204根管桩;管桩类型 A型,桩身混凝土 C80;
桩基设计等级丙级。34#、35#楼工程预应力管桩设计为桩径400;设 计每
栋均为88根管桩;管桩类型A型,桩身混凝土 C80;桩基设计 等级乙
级。其中34#楼另设管桩桩径为300管桩8根,类型A型, 桩身混凝土
C8d其余栋号管桩桩径均为300;管桩类型A型,桩身 混凝土 C80;桩基
WORD完美格式
..整理分享..
设计等级丙级。均必须严格控制桩的设计收桩条件;
2. 本工程施工时必须控制好轴线位置和桩顶标高,避免轴线误差。
二、 旁站监理的部位或工序
根据工程特点,本项目旁站监理的部位或工序如下:
(1) 、检查管桩的生产厂家、外观质量、规格、生产日期、蒸养 方
式。
(2) 、打桩顺序必须按批准的施工组织设计或施工方案执行。
(3) 、焊接接桩除应符合现行行业标准《建筑钢结构焊接规程》
JGJ181的有关规定外,尚应符合下列规定:
a. 预应力混凝土管桩接长宜在高出地面 0.5~1.0m进行;
b. 下节桩的接头处宜设导向箍以方便上节桩就位, 接桩时上下节
桩段应保持顺直,错位偏差不宜大于 2mm
c. 管桩对接前,上下端板表面应用铁刷子清洗干净, 坡口处应刷
至露出金属光泽;
d. 焊接时宜先在坡口周围上对称点焊 4~6点,待上下桩节固定
后,拆除导向箍再分层施焊,施焊宜由两个焊工对称进行;
e. 焊接层数不得少于二层,内层焊渣必须清理干净后方能施焊 外
一层,焊缝应饱满连续;
f. 焊好的桩接头应自然冷却后才能继续施压,自然冷却时间不宜 少
于8min,严禁用水冷却或焊好即压;
g. 终压前桩长大于8m时必须满载复压3次,桩长小于8m时复压
3~5次,当压桩力已达到2.0倍设计荷载时,应随即稳压5~10秒钟。
(4) 、管桩顶的填芯应采用微膨胀混凝土,按设计要求施工。
WORD完美格式
.•整理分享..
三、 旁站监理人员
旁站监理工作由 彭显亮同志负责,特殊情况下由总监理工程师 在
项目监理机构人员中进行安排。
四、 旁站监理人员的职责
旁站监理人员的主要职责是:
1、 检查施工企业现场质检人员到岗、特殊工种人员持证上岗以 及
施工机械、建筑材料准备情况。
2、 在现场跟班监督关键部位、关键工序的施工。
3、 检查施工方案和工程建设强制性标准条文执行情况。
4、 核查进场建筑材料、建筑构配件、设备和商品混凝土等的质 量
检测报告等,并可在现场监督施工企业进行检验或者委托具有资格 的第
三方进行复验。
5、 做好旁站监理记录和监理日志,保存旁站监理原始材料。
五、 旁站监理程序
结合本工程的实际情况及依据相关旁站监理的规定, 本工程的旁
站监理工作在总监理工程师的指导下,由现场监理人员负责本工程按 如
下程序进行旁站监理的实施:
(1) 、监理机构按要求编制旁站监理方案,并向建设单位和施工 单
位送达旁站监理方案;
(2) 、施工单位根据项目监理机构编制的旁站监理方案,在需实 施
旁站监理的关键部位、关键工序进行施工前 24h,书面通知项目监 理机
构;
WORD完美格式
..整理分享..
(3) 、项目监理机构由总监理工程师安排旁站监理人员按照旁站 监
理方案中的内容实施旁站监理;
(4) 、旁站监理人员应当认真履行职责, 对需要旁站的关键部位、
关键工序在施工现场跟班监督,及时发现和处理旁站监理过程中出现 的
质量问题,如实准确地做好旁站监理记录,凡旁站监理人员和施工 企业
现场质检人员未在旁站监理记录上签字的, 不得进行下一道工序 施工;
(5) 、旁站监理人员在实施旁站监理时,发现施工企业有违反工 程
建设强制性标准行为的,有权责令施工企业立即整改;发现其施工 活动
已经或者可能危及工程质量的,应当及时向监理工程师或者总监 理工程
师报告,由总监理工程师与业主沟通后下达局部暂停施工指令 或者采取
其他应急措施。
六、旁站监理工作方法
(1) 、根据工程实际,明确旁站监理的方法,明确旁站计划目标,
有针对性地进行旁站监理。
(2) 、检查施工准备情况,包括人、机械、材料等的准备情况, 及
管理人员的就位,特殊作业人员的持证上岗,施工机械的数量及运 行情
况,原材料、成品半成品、构配件、设备等的数量及质量检查等。
(3) 、对现场管理人员及施工班组的信息及时收集整理分析,确 定
针对性措施,明确关键部位、关键工序,突出控制重点,做到有的 放
矢。
(4) 、旁站监理人员对施工单位的各项工程活动进行跟踪监理,
随时检查施工过程中的每个细节,如施工所用的材料与已批准的材料 是
WORD完美格式
.•整理分享..
否相符,施工单位自身的质量控制人员在现场的作用如何等等。 监
理人员在旁站监理中,一旦发现问题,应及时指令施工单位予以纠正。
以杜绝或减少质量缺陷的发生。旁站监理由驻地监理人员承担, 坚持 进
行旁站监理是驻地监理人员的责任。
七、 旁站监理记录的内容
1、 旁站监理的主要内容:
(1) 、监督施工单位是否按照技术标准、规范、规程和批准的设 计
文件、施工组织设计进行施工。
(2) 、检查是否使用合格材料、构配件、机械设备,运行是否正
常。
(3) 、施工单位有关现场管理人员、质检员是否在岗及履行职责。
(4) 、检查操作人员的技术水平,操作条件是否满足施工工艺要
求,特殊操作人员是否持证上岗。
(5) 、检查施工环境是否对工程质量产生不利影响。
(6) 、检查施工过程是否存在质量和安全隐患,对施工过程中出 现
的质量问题和缺陷、隐患,旁站监理人员采取有力措施,并予以记 录及
时向上一级汇报。录及时向上一级汇报。
2、 旁站监理记录内容还应包括: ⑴工程名称,⑵工程地点,⑶ 日
期及气候,⑷旁站监理的部位,⑸施工情况,⑹监理情况,⑺发现 的问
题,⑻处理意见。
八、 施工企业的义务
施工企业应当根据监理单位制定的旁站监理方案, 在需要实施旁
站监理的关键部位、关键工序进行施工前 24小时,书面通知项目监 理
机构。
WORD完美格式
.•整理分享..
九、 签字与违规处理
1. 旁站签字
旁站监理人员必须做好旁站监理记录和监理日志,保存旁站监理 原
始资料,旁站监理人员和施工企业现场质检人员应在旁站监理记录
上签字,凡未签字的,不得进行下道工序的施工。
2. 违规处理
旁站监理人员在实施旁站监理时,发现施工企业有违反工程建设 强
制性标准行为的,有权责令施工企业立即整改;发现其施工活动已 经或
者可能危及工程质量的,应当及时向监理工程师或者总监理工程 师报
告,由总监理工程师与业主沟通后下达局部暂停施工指令或者采 取其他
应急措施。产生后果由施工单位负责。
WORD完美格式
.•整理分享..
吉安金安花苑(天河煤矿棚户区改
造
)
工程桩基旁站监理方案
监理阶段: __________ 施工阶段 ____________
WORD完美格式
.•整理分享..
主持编写: _______________________________
审 批: ---------------------------
萍乡市同济工程咨询监理有限公司
二O—六年 八 月二十五日
