联调联试施工管理办法PPT课件
石济公司安质部
2017年8月
精品ppt
联调联试期间施工管理办法
为确保石济客专石家庄站至 平原东(不含)联调联试工作 的顺利实施,实现按期开通运 营的目标,路局研究制定了 《石济客专石家庄至平原东 (不含)联调联试期间施工管 理办法》。请认真组织学习并 遵照执行。本办法自联调联试 开始之日起执行。
精品ppt
12
联调联试期间施工管理办法
施工的组织与实施 3.施工点毕,经各设备
管理(施工)单位检查, 确认达到放行列车条件 (接触网施工或配合停电 作业时,还必须确认具备 送电条件)后,方可由施 工负责人或驻站(调度所) 联络员办理开通登记(施 工销记)。
精品ppt
13
联调联试期间施工管理办法
施工的组织与实施 4.需接触网配合
精品ppt
10
联调联试期间施工管理办法
施工的组织与实施 1.施工(含克缺施工)计划
下达后,石济公司、京石公司、 指挥部负责向相关施工单位传达; 公安局指挥中心向各公安(分) 处传达;安监室向地区办事处安 监室及安全监察队传达。施工单 位于当日15:00前与配合单位认 真核对相关配合事宜。施工计划 由调度所组织实施。
施工单位要与设备管理单位及 配合单位签订施工安全及配合 协议并制定安全措施。施工实 行日计划审批制度,所有施工 均安排在非试验列车运行范围 和时段,必须提报施工计划, 经批准后组织实施,严禁无计 划、超范围施工。
精品ppt
4
联调联试期间施工管理办法
1.施工日计划的提报。 每日8:30前,各设备管理(施工)单位向路
停电的施工,由施工 单位提出作业内容、 作业地段、作业时间, 接触网施工单位、设 备管理单位(业务处) 共同确认停电范围、 停电时间,落实安全 措施并签字。
精品ppt
14
联调联试期间施工管理办法
相关措施及要求
1.各设备管理(施工)单位要制定切实有效的措施,
联调联试期间施工作业不得影响既有线正常运营,凡
7
联调联试期间施工管理办法
3.施工日计划的调整与变更。 各项施工均需纳入施工计划,施工计划下达
后,各设备管理(施工)单位对施工内容等逐 一核对,凡经批准的施工,各单位、各部门不 得擅自更改。因试验列车加开、停运、变更试 验项目等特殊原因需停止施工时,在试验电报 中明确,由调度所办理。
精品ppt
8
联调联试期间施工管理办法
克缺施工计划提报和审批 1.每日10:00前,由设备管理(施工)单位编制
当日克缺施工计划,经设备管理(施工)单位负责 人签字并加盖公章后,上报路局主管业务处室。
2. 主管业务处室汇总、审核后加盖公章,报局 施工办公室。
3. 施工办公室根据各业务处室提报的施工计划, 协调各施工单位作业区域并确认与施工日计划不冲 突,形成克缺施工计划,18:00前以局施工办公室 电报形式公布。
精品ppt
15
联调联试期间施工管理办法
相关措施及要求 4.施工安全监控人员、现场防护人员以及驻站联络 员必须提前1小时上岗,并在《施工现场安全重点监控 表上签到,现场防护人员和施工负责人由驻站联络员 联系后代签,车务部门负责确认。施工作业人员、施 工配合单位人员在施工开始前30分钟到达施工现场附 近的安全地点集结待命,施工命令未下达前严禁人员 进入防护栅栏(网)内。
精品ppt
11
联调联试期间施工管理办法
施工的组织与实施 2.所有施工必须在施工前60分钟在车站(或调
度所)《行车设备施工登记簿》登记。在车站及区 间施工和故障处置时,在相关车站进行登销记,由 车站值班员与驻站联络员办理签认手续。遇行车设 备故障时,车站值班员应及时将故障登销记内容报 告列车调度员。
影响正常运营的施工必须纳入既有线天窗时间内进行。
2.施工作业、设备故障应急处置、设备临时整治完
毕后,相关单位必须明确设备状态,确认列车放行条
件。
3.施工命令下达前,禁止上道作业。施工完毕后作
业人员须撤离作业现场,施工机具应放置在规定地点,
路材、路料应整齐堆放,放置在安全地点,不得侵入
限界,不得影响联调联试正常进行。
精品ppt
2
联调联试期间施工管理办法
石济客专联调联试期 间,上述区(地)段所 有施工、检修及上线检 测、作业均按照本办法 组织实施,严格执行 “施工不行车、行车不 施工”的规定,参与施 工的各单位、部门按照 本办法细化完善专业技 术规章和安全措施。
精品ppt
3
联调联试期间施工管理办法
施工日计划提报和审批 石济客专联调联试期间,各
局相关业务处室提报第二日18:00至第三日 18:00间的施工申请。按“施工计划申请表” (见附件)格式规定的内容填报并加盖公章, 经路局专业主管业务处审核签字盖章。涉及施 工配合的须注明配合单位、配合内容及影响范 围,配合单位需加盖公章。需转为非常站控时 在计划中注明。
精品ppt
5
联调联试期间施工管理办法
石济铁路客运专线有限公司及各施工单位及驻 调度所负责人员,铁道科学研究院、局内各专 业主管部门(建设、工务、电务、供电、土房、 运输处,总工室,安监室,调度所,公安局等) 人员参加施工计划审批会,各专业严格按规定 会签审核,汇总审批施工计划后于当日18:00前 以局施工办公室电报形式下达。
精品ppt
不同专业在同一作业 范围作业及施工需自 轮运转设备上线运行、 作业时,由设备管理 (施工)单位申报、 主管业务处审核同意 后,经其他专业业务 处同意并签字、盖章, 并在备注栏内注明 “已协调好”。
精品ppt
6
联调联试期间施工管理办法
2.施工日计划的审批。 每日14:30,局施工办公室组织各运输站段,
精品ppt
16
联调联试期间施工管理办法
相关措施及要求
5.驻站(调度所)联络员必须穿戴工作服,佩戴标志, 携带有关防护、联系工具;严格执行作业标准,严格遵守车 站(调度所)相关工作制度和纪律,加强与车站值班员(列 车调度员)的联系,严禁做与工作无关事情,严禁擅自离岗, 不得中途擅自换人,不得妨碍车站(调度所)行车工作。施 工作业时,驻站(调度所)联络员与现场防护人员要保持随 时通信状态,掌握施工现场和列车运行的情况,做好邻线通 过列车和车列时的安全防护,严格执行下道避车的规定,发 现异常及时通知车站值班员(列车调度员)和施工负责人。 在联系中断时必须停止作业,人员和机具不得侵限。
4.设备故障抢修。 遇设备故障等原因危及行车安全需立即抢修
时,设备管理(施工)单位及时在车站(含线 路所,下同)《行车设备检查登记簿》和《行 车设备施工登记簿》内登记,车站向列车调度 员申请,由列车调度员核对后发布处理故障的 调度命令,车站值班员交有关单位施工负责人 按命令内容执行。
精品ppt
9
联调联试期间施工管理办法
铁路建设项目联调联试安全管理办法
铁路建设项目联调联试安全管理办法第一章总则第一条为加强公司铁路建设项目联调联试安全管理,规范联调联试期间的管理流程和岗位职责,确保施工及行车安全,杜绝各类生产安全事故,根据中国铁路总公司及相关部门规定,结合公司实际,制定本办法。
第二条本办法适用于公司各单位国内铁路建设项目联调联试、运行试验安全管理。
第二章基本原则第条项目部应强化安全风险意识,加强源头管理和过程控制,贯彻并执行铁路建设联调联试的相关规定、程序和要求,落实安全主体责任,严格进行考核,确保联调联试期间施工安全。
第四条联调联试、运行试验期间的施工安全管理,比照铁路营业线施工安全管理办法进行管理,按照《铁路营业线施工安全管理办法》(铁运〔2012〕280号)、《高速铁路联调联试及运行试验实施细则》(铁总办〔2013〕107号)等相关规定及建设单位、联调联试组织单位、政府监督管理单位和本办法有关要求编制安全施工管理实施细则、工作流程和卡控办法。
第五条联调联试、运行试验期间,必须严格执行“行车不施工、施工不行车”的施工组织原则。
要盯住关键,抓好落实,做好应急,严禁无计划、无调度命令、超范围、无防护进行施工作业。
施工日计划按照“当日提报、当日审批、次日实施”的原则进行,所有施工作业必须在施工日计划批准的时间内进行。
第章公司及分(子)公司管理职责第六条公司相关职能部门主要职责:公司主要负责以公司名义实施铁路项目联调联试的管理工作,各部门负责职责范围内对应业务的联调联试相关工作。
(一)公司办公室主要职责:1、负责铁路业主、项目部与公司之间公文处理、会议及重要检查协调工作。
2、负责跟踪掌握社会安全类和公共卫生类突发事件,做好应急时期信息接收、指令传达及应急联动协调工作。
(二)公司安全管理部主要职责:1、根据国家、铁路总公司、集团和公司相关规定对铁路项目联调联试工作进行监督、检查、指导。
2、会同轨道交通事业部,组织联调联试项目的公司级安全教育、培训工作,监督项目部逐级签订承诺书,并在正式联调联试开始前对项目部的各项准备工作进行综合检查。
联调联试施工管理安全课件
后期维护
定期维护保养
01
按照规定对设备进行定期的维护保养,确保其正常运行和使用
安全。
故障处理与维修
02
对于设备在使用过程中出现的故障,及时进行处理和维修,防
止因设备故障导致的安全事故。
安全技术更新
03
关注行业内的安全技术发展动态,及时对相关设备进行技术更
总结词
严格遵守安全规程、强化安全意识培训
详细描述
在高铁轨道铺设项目中,施工单位应严格遵守各项安全规程,确保作业人员佩戴齐全安 全防护用品,定期进行安全意识培训,提高员工对安全风险的认知和应对能力。
案例二:大型桥梁建设项目进度管理
总结词
制定详细进度计划、强化进度监控与调整
详细描述
在大型桥梁建设过程中,施工单位需制定详细的进度计 划,明确各阶段的任务和时间节点。同时,应强化进度 监控与调整,及时发现并解决进度延误问题,确保项目 按计划推进。
02
联调联试施工管理的核心 概念
安全管理
安全管理
安全风险评估
确保施工现场人员安全,预防事故发 生,采取一系列安全措施,包括安全 教育、安全检查、安全事故处理等。
对施工现场进行安全风险评估,识别 危险源和安全隐患,制定相应的控制 措施和应急预案。
安全制度
建立完善的安全管理制度,明确各级 管理人员和操作人员的安全职责,制 定安全操作规程和安全检查标准。
新和升级,提高安全保障能力。
04
联调联试施工管理工具与 技术
PDCA循环
总结词
PDCA循环是一种科学的管理方法,包括 Plan(计划)、Do(执行)、Check( 检查)和Act(处理)四个阶段,有助于 持续改进和优化管理过程。
铁路联调联试
8
高速铁路联调联试及运行试验
2010年底前还将计划开通沪杭、海南东环、广珠、 长吉和广深等高速铁路。 2011年计划开通京沪、哈大、京石、石武、津秦、 宁杭、杭甬、汉宜和合蚌等高速铁路。 2012年计划开通厦深、郑徐、成绵乐、武黄、汉 孝、武咸、南黎和盘营等高速铁路。 2013、2014年计划开通兰渝、贵广、哈齐和沪昆 等高速铁路,届时,我国高速铁路运营里程将达1.5 万公里。
供 电 系 统
变 电 系 统
接 触 网 系 统
电 力 系 统
远 程 监 控 系 统
车 载 子 系 统
地 面 子 系 统
联 锁 子 系 统
CTC
调 度 集 中
通 信 系 统
集 成
车 体
转 向 架
牵 引 系 统
制 动 系 统
列 车 网 络 系 统
运 输 计 划
运 行 管 理
车 辆 管 理
供 电 管 理
客 运 调 度
列控系统测试--自2005年至2007年,在北京铁道环行试验 基地和胶济铁路成功进行了CTCS-2级列控系统试验,并在全国主 要提速干线进行了拉通试验及试运行,为第六次铁路大提速成功实 施提供了基础。
22
高速铁路联调联试及运行试验
第六次提速试验 在2007年4月18日第六次大面积提速调图前,
进行了3次大范围的提速阶段检查和试验(包括牵 引试验、平推检查和模拟运行等),通过这些标志 性的检查和试验,及时对现场的提速改造进度和效 果进行评价,根据试验结果、制定出了后续的施工 及养护计划,指导现场开展相关提速工作,推进了 提速区段轨道养护方法、手段和思路的变革,形成 了我国高速铁路联调联试的雏形。
工程开通前
个别系统试验 联合调试
高速铁路联调联试施工管理的思考与建议
高速铁路联调联试施工管理的思考与建议刘颖斌(中国铁路南昌局集团有限公司调度所,江西南昌330002)摘要:高速铁路联调联试施工是一项系统工程,涉及面广,作业交叉多,安全隐患大,组织实施难度高。
加强施工管理是实现高速铁路联调联试施工安全的重要手段,分析当前施工管理存在的主要问题,从强化联调联试前期介入、加强业务宣贯和抽考、畅通沟通机制、加强施工计划管理、严肃施工组织、严控关键环节等方面,提出加强施工组织管理的具体举措,最大限度减少安全事件发生,保障高速铁路联调联试施工安全。
关键词:高速铁路;联调联试;施工管理;施工计划中图分类号:U238;U217 文献标识码:A 文章编号:1672-061X(2023)06-0078-05DOI:10.19550/j.issn.1672-061x.2023.07.18.0010 引言联调联试是铁路从建设到投入运营期间的重要关键环节,其施工参与单位多、涉及面广、结合部多、组织实施难度高,需要统筹安排、协调动作,发挥系统的整体优势,才能确保联调联试施工安全[1]。
目前全路对于联调联试施工管理模式不统一,各铁路局集团公司结合自身特点均在不断探索和完善,通过研究10余年来联调联试施工管理的具体做法,对如何改进和完善联调联试施工进行思考和探索。
1 施工管理联调联试期间,严格执行“行车不施工、施工不行车”[2]的要求,原则上日间进行试验,夜间安排施工,遇特殊情况日间需要安排施工、试验列车停止运行时,须经铁路局集团公司联调联试协调办公室同意。
联调联试期间运行图参数测试、应急演练阶段不安排维修作业,仅安排施工作业和邻近作业。
1.1 施工计划管理联调联试期间,业务部室、建设单位、相关车务站段、相关设备管理单位及施工单位须在联调联试协调办公室派驻施工计划联络人员,负责施工计划提报、会签、审批,并将审批下达的施工计划传达到本单位作业人员。
施工计划按日计划办理[3],建设单位平衡后,经设备管理单位、业务部门及相关车务站段审核、签认后,于施工前2日8:30前报联调联试协调办公室施工计划主管人员,经联调联试协调办公室审批同意后,作者简介:刘颖斌(1973—),男,工程师。
高速铁路联调联试期间安全管理及有关规定word精品
高速铁路联调联试及运行试验配合与施工安全管理办法第一章总则第一条联调联试及运行试验是高速铁路开通前的一项重要工作,为规范和加强高速铁路联调联试及运行试验期间配合与施工组织管理工作,根据铁路总公司《高速铁路联调联试及运行试验实施细则》(铁总办〔2013〕107号)、《铁路营业线施工安全管理办法》(铁运〔2012〕280号)及公司相关规定,制定本办法。
第二条本办法旨在严格落实联调联试及运行试验的各项规定,以确保试验列车(含确认列车)运行安全,保证联调联试及运行试验顺利完成。
第三条本办法适用于高速铁路联调联试及运行试验设备条件确认及防护、缺陷整治、问题整改等工作。
第二章组织机构第四条公司成立联调联试及运行试验配合与施工领导小组(以下简称领导小组),组长由公司分管生产副总经理、总工程师兼任,副组长由各片区督导组组长兼任,组员由工程、安质环保、科技、物设部门负责人组成,领导小组下设现场指导组,组长由督导组组长兼任,组员由督导组成员组成;现场指导组根据督导责任片区划定。
第五条公司经理部(指挥部)成立联调联试及运行试验配合与施工工作组(以下简称工作组),组长由项目经理(指挥长)- 1 -兼任,成员由经理部(指挥部)领导、部门负责人、各基层项目部经理(架子队队长)组成。
第六条参建子(专业分)公司须成立相应的联调联试及运行试验配合与施工工作组(以下简称子公司工作组),组长由项目包保领导兼任。
第七条基层项目部(架子队)为责任区,应成立联调联试及运行试验配合与施工工作小组(以下简称工作小组),下设责任单元(不超过10个安全确认人员为1个责任单元)。
基层项目部经理(架子队队长)为责任区负责人,各责任区应明确每个责任单元的责任范围和责任单元负责人。
按每2公里配备不少于1名栅栏巡视安全确认人员,相关专业的缺陷整治按营业线施工要求配备相应的人员。
第三章职责第八条公司领导小组1.贯彻执行铁路总公司、铁路局等单位有关联调联试及运行试验的相关规定。
高速铁路联调联试期间安全管理系统及有关规定

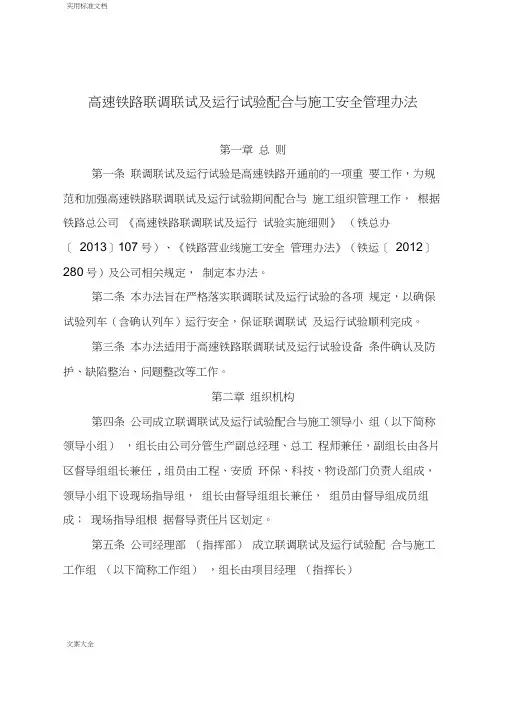

高速铁路联调联试及运行试验配合与施工安全管理办法第一章总则第一条联调联试及运行试验是高速铁路开通前的一项重要工作,为规范和加强高速铁路联调联试及运行试验期间配合与施工组织管理工作,根据铁路总公司《高速铁路联调联试及运行试验实施细则》(铁总办〔2013〕107号)、《铁路营业线施工安全管理办法》(铁运〔2012〕280号)及公司相关规定,制定本办法。
第二条本办法旨在严格落实联调联试及运行试验的各项规定,以确保试验列车(含确认列车)运行安全,保证联调联试及运行试验顺利完成。
第三条本办法适用于高速铁路联调联试及运行试验设备条件确认及防护、缺陷整治、问题整改等工作。
第二章组织机构第四条公司成立联调联试及运行试验配合与施工领导小组(以下简称领导小组),组长由公司分管生产副总经理、总工程师兼任,副组长由各片区督导组组长兼任, 组员由工程、安质环保、科技、物设部门负责人组成,领导小组下设现场指导组,组长由督导组组长兼任,组员由督导组成员组成;现场指导组根据督导责任片区划定。
第五条公司经理部(指挥部)成立联调联试及运行试验配合与施工工作组(以下简称工作组),组长由项目经理(指挥长)文案大全兼任,成员由经理部(指挥部)领导、部门负责人、各基层项目部经理(架子队队长)组成。
第六条参建子(专业分)公司须成立相应的联调联试及运行试验配合与施工工作组(以下简称子公司工作组),组长由项目包保领导兼任。
第七条基层项目部(架子队)为责任区,应成立联调联试及运行试验配合与施工工作小组(以下简称工作小组), 下设责任单元(不超过10 个安全确认人员为1个责任单元)。
基层项目部经理(架子队队长)为责任区负责人,各责任区应明确每个责任单元的责任范围和责任单元负责人。
按每2 公里配备不少于1名栅栏巡视安全确认人员,相关专业的缺陷整治按营业线施工要求配备相应的人员。
第三章职责第八条公司领导小组1. 贯彻执行铁路总公司、铁路局等单位有关联调联试及运行试验的相关规定。
ppt城市轨道交通联调联试、三权移简介(学习版)
我国的城市地铁轨道交通项目必须严格执行国家的基本建设程 序,当前的基本建设程序包含:线网规划、线网近期建设规划、项 目可行性研究、工程勘察设计、工程施工、试运行、试运营、竣工 验收和项目后评价。
下面将从运营管理新线筹备角度对程序中的调试、验收、三权 移交及运营介入等工作作简单阐述。
本文主要引用文件
《城市轨道交通试运营基本条件》 《城市轨道交通建设工程验收管理暂行办法》 《城市轨道交通初期运营前安全评估管理暂时管理办法》 《城市轨道交通运营管理规定》 《城市轨道交通建设项目管理规范》(GB 50722-2011)
洞通(梁通)
轨通
(冷滑与热滑)电通
单体(系统)调试
12 3
4
5
6
《城市轨道交通建设与运营交接管理暂行办法》
第十一条:试运行结束后、达到验收条件的, 由建设单位组织竣工验收;根据城市轨道交通建设 工程项目的规模大小和复杂程度,竣工验收可分为 初步验收和正式验收两个阶段进行。初步验收合格 的,方可组织开展初期运营前安全评估;正式验收 合格的,方可组织正式运营前安全评估。
行车 联调组
车站设备 联调组
供电、车辆、 通信、信号、
专业组
FAS、BAS及 其他设备 专业组
运营 演练组
行车、电力、环控 调度组
安全 保障组
后勤 保障组
说明
运营人员编入联调联试各工作组,熟悉工程设备和标准,察看系统运行的 安全可靠性,发现存在质量问题和安全隐患的,督促建设单位及时处理
建设单位与运营单位主要职责
专项验收
专项验收定义
为保证城市轨道交通建设工程质量和 运行安全,依据相关法律法规由政府有关 部门负责的验收
高速铁路联调联试工作课件讲义
(四)沪宁城际高铁
1、工程概况
沪宁城际高速铁路是长江三角洲地区城际客运铁路规划线网的主骨架, 是城际线网宁-沪-杭-甬“Z”型主轴的重要组成部分。线路走向基本并 行于既有沪宁铁路,起自上海(虹桥),经昆山、苏州、无锡、常州、丹 阳、镇江至南京,正线全长300.209km。沿线设上海、上海西、南翔北、 安亭北、花桥、昆山南、阳澄湖、苏州园区、苏州、苏州新区、无锡新区、 无锡、惠山、戚墅堰、常州、丹阳、丹徒、镇江、宝华山、仙林、南京共 21个车站,其中南翔北、安亭北、花桥、昆山南、惠山五站为高架站,另 预留车站10个。线路无砟轨道结构采用CRTSⅠ型板型式。全线路基土石方 1059万方;桥梁181座213.91公里(其中特大桥66座203.992公里,大中小 桥115座10.757公里),涵洞193座4265.4横延米;隧道5座(含明洞2座) 3.426公里;铺轨694.965 公里(其中正、站线铺轨621.31公里、73.655 公里)。铺道岔250组(其中无砟道岔126组,有砟道岔124组)。动车组 最高检测速度351.2km/h,经过动态检测,沪宁城际铁路达到最高速度350 公里/小时的运行条件。
新建温福铁路浙江段位于浙江省温州市,线路北端往西 经金温线与浙赣线相通,往北延伸经甬台温与萧甬线相连,往 南与温福铁路福建段相连,是连接长江三角洲、闽东南经济区 和珠江三角洲最便捷的通道,也是浙江省与福建省省际间直接 联接的重要径路。温福铁路浙江段正线全长69.209km。沿线分 别设置瑞安北、瑞安、鳌江、苍南四个车站,其中瑞安北站为 军事接轨站,瑞安、鳌江、苍南均为客货运站。设计旅客列车 最高运行速度200公里/小时,预留250公里/小时;货车最高运 行速度120公里/小时;双线电气化铁路。
3、文件汇编
关于联调联试安全管理办法
中铁十二局集团沪昆客专HKJX—FJ2表项目经理部关于联调联试期间安全管理办法联调联试对于沪昆客专高铁工程的顺利运营具有十分重要的作用,一丝不苟的做好各项安全工作,确保联调联试期间的行车及施工安全就是项目经理部的在此期间的首要任务。
沪昆客专HKJX—FJ2标项目经理部部通过以下6条措施强化联调联试期间的安全管理:一、强化制度。
项目经理部首先从制度入手,制定了《关于联调联试安全管理实施细则》,保证安全工作有章可循,有据可依。
二、安全教育全体参试单位和人员应把安全工作放在首位,强化安全风险意识,加强源头管理和过程控制,确保联调联试及运行试验安全。
1.所有作业人员必须重新进行安全教育培训,培训内容是原铁道部印发《铁路营业线施工安全管理办法》、《电气化铁路有关人员电器安全有关规则》(铁运〔2013〕60号)、南昌铁路局《营业线施工及安全管理细则》(南铁运〔2012〕610号)及本通知内容,并留存相关培训证明资料,经考试合格后方可上岗。
2.每次作业必须组织安全技术交底,明确安全注意事项和防护重点。
3.开好班前碰头会,明确作业内容、地点、时间及具体安全措施。
4.现场施工作业人员必须穿戴经检测合格的劳动安全防护用品,并依据安全作业规程设置规定数量的作业监护人。
三、明确职责,落实责任。
项目经理部根据联调联试期间的工作特点,重新划分了安全、生产调度、质量三个前方部门职能,明确各自责任。
四、严格执行安全管控制度。
1.项目经理部按要求选派了驻站联络员,24小时轮流值守行车调度室,确保与南昌铁路局行车管理部门的信息畅通。
项目经理部和各管理单位及时沟通,确保行车计划和施工要点计划的申报和批准信息精确误,做到第一时间掌握并下达行车信息及施工命令,既保证行车安全,又充分保证要点时间内的施工安全。
根据联调联试期间试验列车白天检测,夜晚停轮以及“行车不施工,施工不行车的”原则,充分利用夜晚时段组织施工,每次施工完成后,无论是深夜还是凌晨,安全员与巡道员严格执行巡道检查制度,对各站台、雨棚进行巡察,防止人员、机具、材料等遗漏,导致给检测列车高速行驶带来隐患。
联调联试安全施工方案(武冈四电)
联调联试安全施工管理办法为了全面、细致的预防和遏制武冈线联调联试施工中各类事故的发生,确保武冈工程线路联调联试施工和各类工程列车行车安全而编制此办法。
一、施工前安全准备工作1、项目部每月将下月施工计划上报武汉铁路局主管业务部门,经主管部门批准后,任何人不得随意改变;承担施工任务的单位必须认真组织作业队伍做好准备工作,在施工中加强施工管理,确保准时准点完成施工任务,以保证工程线安全。
2、项目部设专门工作人员与武汉铁路局及上级主管部门进行联系、沟通,工作小组由现场施工负责人、驻站联络员、现场防护员、安全员组成;驻站联络员、现场防护员、安全员、施工队长都由项目部员工担任。
3、充分完善施工安全保证体系,严格安全责任制。
1)项目经理指定一名副经理作为联调联试施工负责人,对该项施工的安全工作全面负责。
2)施工负责人必须认真落实安全措施并经常对现场技术、管理及作业人员进行遵章守纪的教育,切实做到令行禁止。
3)安全员必须认真履行安全管理和日常检查的职责,制止一切违章和野蛮作业,认真细致地做好施工安全隐患排查工作,杜绝将隐患演变成事故。
4)驻站联络员、现场防护员必须严格按照作业标准,尽职尽责地完成各自的工作。
5)施工队长必须认真做好作业人员的日常管理,切实做好班前安全教育。
4、加强安全教育、培训工作,提高全员的安全意识,真正做到“安全生产,意识为先”。
1)对参加联调联试施工的全体技术人员和各类管理人员,施工前组织学习《铁路工程施工安全技术规程》、《铁路营业线施工及安管理办法》、《铁路工务安全规则》、《铁路交通事故应急救援和调查处理条例》、《铁路交通事故调查处理规则》,并经考试合格后方准上岗。
2)对参加联调联试施工的作业人员,进行铁路安全规则的教育工作,并组织安全考试,考试合格的人员方准上线作业。
3)项目经理、主管副经理、安全、技术、质量负责人,都必须有安全生产合格证。
4)现场安全员、防护员、联络员、施工队长须经武汉铁路局有关部门培训并持证上岗。
