2019年5月13日监理日志
A.0.2
监 理 日 志( )
日期: 2019 年 5 月 13 日 天气: 晴
星期: 一 气温: 21℃~26℃
工程名称:XDG-2012-78号地块A块一期
监理工作情况 巡视现场:
1、巡视11#楼发现局部模板未清理干净,要求施工单位整改;
以上问题均已通知施工方,相关责任人督促整改
2、对昨天巡视、检查发现的问题进行复查,基本已整改完成;
3、巡视现场安全文明施工,发现问题及时督促整改,并复查无异常;
4、巡视各楼栋施工情况。
检查验收:
1、平行检验8、10号楼二次结构施工质量,发现多处植筋、凿毛、清理不到位,要求施工单位负责人安排整改;
2、检查施工单位施工日志,基本符合要求;
3、验收9#楼墙柱钢筋,发现多处未验收已开始封模,开出监理通知单。
旁站:
1、对10号楼六层结构七层梁板浇筑进行旁站,详见旁站记录;
2、对8#楼七层叠合板吊装进行旁站。
材料进场:
1、8#楼七层叠合板、10#楼七层剪力墙、楼梯、外挂墙板进场,质保书齐全,符合要求
施工情况 施工单位 施工内容及进度
1、9#楼六层墙柱钢筋绑扎;
2、11#楼七层墙柱铝模施工;
3、10#楼七层混凝土浇筑配;
4、8#楼七层梁板钢筋绑扎铝模加固;
5、5#楼五层梁板钢筋绑扎铝模加固;
6、8#楼七层叠合板吊装。
其它事项 1、本日施工安全无事故
2、下午2点组织建设单位、施工单位进行模拟评估
3、关于9#楼六层墙柱封模事宜,发质量通知单总包、甲方各一份,详见质量类通知单A.0.101-44
4、关于5#楼五层作业面无作业层防护相关事宜,发工程暂停令总包、甲方各一份,详见工程暂停令A.0.11-20190513
本日现场监理人员 林胜喜 马盼发 简振强 胡红光 黎文昳
记录人: 总监理工程师/总监理工程师代表(签字):
第五版表 江苏省住房和城乡建设厅监制
桥梁工程监理日志(模板)
监理日志
监理人员职业道德和纪律
1.严格遵守“公平、独立、诚信、科学”的执业准则;
2.在任何时候要维护国家、社会、企业的荣誉和利益;
3.严格履行监理合同,保护委托单位的合法利益;
4.不与被监理单位发生任何利益关系;
5.坚持科学的工作态度;
6.独立自主的开展监理工作;
7.努力学习,不断提高监理工作的水平;
8.执业范围不应超越监理合同约定的监管职责范围;
9.不准向承包单位透漏应保密的项目信息;
10.不准向业主和承包单位介绍或推荐分包单位和材料供应商;
11.不准接受承包单位的礼金、礼品及各种补贴。
玉湖特大桥
一、桥址概况
本桥(DK047+885.750~DK055+439.825)全长7554.255km,为沪昆改线工程,位于市松江区,桥址范围内基本与铁路松江特大桥并行,两线间距大范围内约为13m.桥址区地形开阔,地势较低,地表水水系发达,河流纵横,沟渠密布,湖荡纵多。桥梁主要跨越北泖泾(Ⅶ级)、俞塘(Ⅶ级)、玉湖港(Ⅵ级)等重要航道及三官塘河(不通航)、跨越联阳路、荣乐东路、华扩路、施工便线(沪昆铁路过渡线)、松卫北路(S124) 、松汇东路(S124) 、规划道路、茶苔路等重要道路及铁路。
二、主要技术条件
铁路等级:Ⅰ级铁路
正线数目:双线
正线线间距:4.2m~5.0m
速度目标值:160km/h
设计活载:采用 “中~活载”
轨道类型:有碴轨道
三、道路立交、通航及管线情况
桥址于 DK049+859.17~DK049+884.01 处跨越联阳路,道路与线路大里程夹角为88°, 道路标高为1.61m, 联阳路现状正宽约24. 8m, 预留拓宽,规划路正宽32. 8m, 现拟采川1-(40+56:+40)连续梁主跨跨越;
桥址于 DK049+856.6与 DK049+886.3 处分别跨越两处Φ300mm 天然气管道,两处管道分别在联阳路两侧,现拟采用1 -(40+56+40) m连续梁主跨同时跨越两处管道及联阳路;
“监理日志”填写要求
“监理日志”填写要求
1、 工程名称:按标段(施工单位合同)实际工程名称填写。
2、 日期:填写年、月、日。
3、 天气:填写晴、阴、小雨、中雨、大雨。
4、 最高与最低气温:11月—3月填最低气温,4月—10月填最高气温。
5、 监理人员动态:填写监理人员情况,项目负责人或公司负责人带班情况。
6、 承包商的人员动态:填写项目经理、安全员、质检员、施工员,施工人员总数、各工种人数。
7、 材料进场情况:填写主要主材、辅材、设备等进场名称、数量,报验单、合格证等质量证明资料情况。
8、 承包商的机械使用情况:填写提升、挖掘、运输等主要施工机械的名称(型号)、数量。
9、 材料使用情况:填写形成工程实体结构、形成工程使用功能的设备等名称、数量。
10、 承包商完成的主要工作:填写到分项工程,具体详见“建筑工程分部分项划分表”。
(1) 房屋建筑工程。适合于表一。
(2) 地铁工程。适合于表二。
11、 质量检查、试验概要:
(1)监理情况填写 ①旁站部位及情况;
②见证取样内容及数量;
③分项工程、检验批检查验收及砼浇筑令等签发情况;
④商品混凝土坍落度检查数量、数值情况,沥青混合料的测温情况;
(2)发现问题填写
① 旁站、见证取样时发现的质量、安全、文明施工等问题;
② 分项工程、检验批检查验收时发现的质量、安全、文明施工等问题;
③ 商品混凝土坍落度检查时发现的问题;
④ 巡视时发现的其它质量、安全、文明施工等问题;
(3)处理意见填写
①质量、安全、文明施工等问题现场口头要求整改意见;
②对口头要求整改的问题整改不及时、不到位而发出的联系单或监理工程师通知书情况。
12、 对承包商所提问题的答复或指示:填写整改报告、联系单等回复情况。
13、 安全文明施工情况:填写现场口头要求、联系单、监理工程师
通知书等情况。
14、会议或口头洽商:填写监理交底会、设计交底会、质安监交底会、监理例会、工地例会、专题会议,五方主体现场协商的相关问题等。 15、 驻地监理工程师:填写标段责任人、相关专业人员等。
(安全生产)安全监理日志
(安全生产)安全监理日志
〔安全生产〕安全监理日志
范本 (安全生产)安全监理日志
安徽寰宇建设工程咨询有限 X 公司安
全
监
理
日
志
工程名称 :淮南市大通区旭日东路 2 号集聚区棚户区该造工程壹期工程
记录人:
工程名称:淮南市大通区旭日东路 2 号集聚区棚户区该造工程壹期工程
日期:年月日星期: 天气:气温:℃风力:级 (安全生产)安全监理日志
施工
现场
安全
生产
情况
安全
监理
工作
情况
发现
问题
办理
情况
备忘
记录人 总监理工程师
日期: 2021 年 7 月 2 日星期:六 天气:中到大雨气温: 28 ℃风力:级 (安全生产)安全监理日志
施工 施工现场人员、机械能够依照标准要求施工
现场 下午 1:30 开始下大雨现场施工阻滞。
安全
生产
情况
对施工现场的临时用电、 围挡防范、安全警示表记牌、 防火器材
安全 进行检查,督促焊工、机械操作手等人员安全标准文明施工, 且
监理 对施工中的重点工序进行督查。
工作 上午落实建设中心及各级领导的防洪抗旱指示, 提示施工方注意
情况 施工安全,开挖 6# 墩支架之间的筑坝增加河流泄洪量。
在开挖 6# 墩右侧支架周边的筑坝被水冲开, 施工方组织人员
发现 填沙袋在用挖掘机压实。
问题 下午 1 :30 开始下大雨,猪龙河河水速涨,要求施工单位严
办理 密督查河水水位。
情况
备忘
记录人:
安全监理日志
工程名称:淮南市大通区旭日东路 2 号集聚区棚户区该造工程壹期工程 (安全生产)安全监理日志
日期: 2021 年 7 月 3 日星期:日 天气:晴气温: 33 ℃风力:级
施工 由于昨天大雨造成施工现场便道上有浮泥。
现场 施工现场人员、机械能够依照标准要求施工
安全 龙门吊 2 台、塔吊 2 台、装载机壹台、挖掘机壹台设备运转
生产 壹切正常。
情况
对施工现场的临时用电、 围挡防范、安全警示表记牌、 防火器材
个人详细监理日志_1-9
监理日志

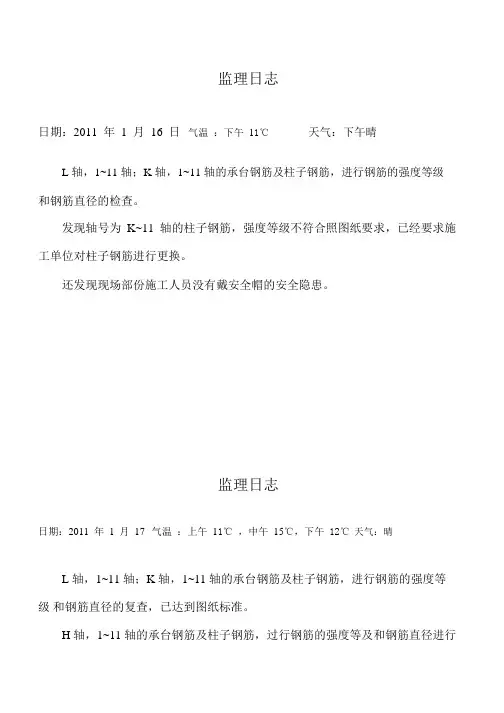

日期:2011 年 1 月 16 日 气温 :下午 11℃ 天气:下午晴
L 轴,1~11 轴;K 轴,1~11 轴的承台钢筋及柱子钢筋,进行钢筋的强度等级
和钢筋直径的检查。
发现轴号为 K~11 轴的柱子钢筋,强度等级不符合照图纸要求,已经要求施
工单位对柱子钢筋进行更换。
还发现现场部份施工人员没有戴安全帽的安全隐患。
监理日志
日期:2011 年 1 月 17 气温 :上午 11℃ ,中午 15℃,下午 12℃ 天气:晴
L 轴,1~11 轴;K 轴,1~11 轴的承台钢筋及柱子钢筋,进行钢筋的强度等级 和钢筋直径的复查,已达到图纸标准。
H 轴,1~11 轴的承台钢筋及柱子钢筋,过行钢筋的强度等及和钢筋直径进行
检查,已达到图纸标准。
其中 K-5,CT8-400;H-5,CT3-400;H-10,CT2-400;南边的桩位均向南偏
移 100mm。经甲方现场查看后,同意以上三个承台向南边扩大 100mm 并对 L 轴,
1~11 轴;K 轴,1~11 轴;H 轴,1~11 轴承台混凝土进行浇注。
浇注混凝土开始时间为:12 点 40 分,结束时间为:20 点 25 分,混凝土标号
为 C40,分层浇注,大约浇注 216m3混凝土,共做 4 组混凝土试件,每组三件。
安全帽的问题依然没有解决。
监理日志
日期:2011 年 1 月 18 气温 :上午 12℃ ,中午 16℃,下午 13℃ 天气:晴
L 轴,1~11 轴;K 轴,1~11 轴;H 轴,1~11 轴承台进行模板拆除。拆模后均 未发现大面积蜂窝现象出现,只有 L-3 轴出现小面积蜂窝,已叫施工单位进行修 补。
L 轴,1~11 轴;K 轴,1~11 轴;H 轴,1~11 轴承台进行浇水养护后,进行回
填。
A 轴,2~9 轴;B~2 轴;C 轴,2~9 轴;D 轴,2~9 轴,承台及柱子钢筋以绑
扎完成。
工程监理日记
精品
感谢下载载 工程监理日志
2018 年 3 月 6日星期 二
累计施工天数 2天
天气
情况
晴 最高温度 8
℃ 风向:北 施工
部位 基础
售楼处
最低温度 -2
℃ 风力:3~4级 精品
感谢下载载
监理记录:
一、 施工部位:昨天总包单位进场售楼处测设高程点坐标点绝对标高58.4。
上午9点与甲方、各承建单位召开启动会(3.5日)。
今日上午与土方、总包单位把西侧回填部位进行方量测量长64米、宽10米、深1.618-1.758m。
上午10:00零时钢筋加工区场地平整,机械台班共用时1小时10分钟。
上午10:30分售楼处土方开挖。定位及放线尺寸校对无误验收合格.外墙到操作面边线15m,放坡线1m原始地貌标高57.7左右基础面大挖标高控制54.7标高过程控制开挖过程中东侧有部分填土需超挖至原土层初步测量长10m宽5m深0.8m西侧亦长5m宽13m深0.9m依照审计鉴证。
与甲方黄冲沟通,关于材料等复试问题,由黄冲协调售楼处土方开挖基础为全部开挖。下午东侧部分土质为杂填土。已发照片给黄冲联系勘察单位
二、 今日下午17:30召开日清会要求总包单位提供售楼处及首开区计划,提供各单位资质,总包与分包之间的合同等内容详见日清会纪要。
三、 上午规划局对原始点进行复核无误。A点4083489.352 549843.395
57.91(57.794) B点4083531.761 549926.573
57.85(57.763)
场区西侧有一条大沟尺寸宽10米、长64米深度标高为引点58.64镜高:1.322实测点1、3.082;2、3.010;3、2.940以售楼处基土回填至原始地貌持平
四、 安全:由于没有架杆基坑防护未设,人员安全帽佩戴不到位. 精品
感谢下载载
记录人签章:
监理员实习周记20篇
2月16日~2月23日
我以实习生的身份来到 程设计研究局监理部,实习的第一周我是作为一名资料员负责工程项目的资料档案管理、计划、统计管理及内业管理工作。首先师傅让我看了很多监理资料员的管理手册、监理规范、监理实施细则、监理计划,使我对监理工作有了初步的认识和了解。其次我又学习了监理工作的依据:⑴工程施工图纸、技术说明及设计交底、会审纪要;⑵监理合同及经建设方同意的《监理规划》;⑶监理合同、总承包合同及分包合同(包括业主与各方签订的各种协议);⑷政府有关政策、法令、监理法规等;⑸其它有关文件国家法律、法规、建设单位与施工单位签定的施工合同或协议。师傅又帮我讲解了监理的主要工作内容:“三控、两管、一协调”,在现场控制工程的质量、进度、投资;进行合同、信息管理;积极协调参建各方的关系。为了保证工程又快又好的完成,监理人员还会采取必要的措施:1、对于关键部位、重要工序进行现场旁站监理,检查符合有关规定后,才允许进行下一道工序的施工;2、对于施工中重要建筑材料,在进入现场时必须检查产品出厂合格证书,或者进行见证取样,送到有相关资质的检测单位进行检验;3、做好监理日志,详细记录每一天工程所发生的事情,以防工程出现质量问题,从而能够有依可查。
2月24日~3月2日
第二周,师傅就给我讲解了资料员的职责和任务,让我更加了解了自己的工作实质。首先要负责工程项目资料、图纸等档案的收集、管理。
1.负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作:在收到工程图纸并进行登记以后,按规定向有关单位和人员签发,由收件方签字确认。负责收存全部工程项目图纸,且每一项目应收存不少于两套正式图纸,其中至少一套图纸有设计单位图纸专用章。竣工图采用散装方式折叠,按资料目录的顺序,对建筑平面图、立面图、剖面图、建筑详图、结构施工图等建筑工程图纸进行分类管理。
2.收集整理施工过程中所有技术变更、洽商记录、会议纪要等资料并归档:负责对每日收到的管理文件、技术文件进行分类、登录、归档。负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。来往文件资料收发应及时登记台帐,文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。确保设计变更、洽商的完整性,要求各方严格执行接收手续,所接收到的设计变更、洽商,须经各方签字确认,并加盖公章。设计变更(包括图纸会审纪要)原件存档。所收存的技术资料须为原件,无法取得原件的,详细背书,并加盖公章。作好信息收集、汇编工作,确保管理目标的全面实现。
监理日志原版
2016年7月12日,星期二,天气;晴。
济南市第七中学信息楼外防水、校园修补以及各楼监控更换工程得施工工作正式开工。
山东省建设工程集团、江苏双信建筑公司得管理人员进入施工现场,由甲方组织召开一次会议,会议内容;确定施工进度(工期初步设定为8月24日全部竣工)、注意事项以及对信息楼周围绿化树、地下电缆与各种管道得保护等。然后由山东省建设工程集团拟定一个施工方案。SOPnQQ7。
山东省建设工程集团施工人员未进入施工现场。
江苏双信建筑公司;施工队伍进行国际预科楼西南角得地面花砖开始拆除(改做沥青)。
记录人:朱立峰
2016年7月12日
2016年7月13日,星期三,天气晴
实验楼二楼水管断裂,室内地面积水渗漏到一楼顶板、墙面,导致顶板变形,墙面腻子脱落。由江苏双信建筑公司负责维修整改。TcQIukR。
山东省建设工程集团施工人员未到场,管理人员联系确定下午到达济南。
江苏双信建筑公司施工人员进行预科楼西南角地面花砖拆除,已进行三分之一。
记录人:朱立峰
2016年7月13日
2016年7月14日,星期四,天气晴
上午山东省建设工程集团施工人员进入现场安顿,预计下午可以开始施工。
江苏双信建筑公司人员继续对预科楼西南角地面花砖拆除,工作进行三分之二,预计7月14日完成。
山东省建设工程集团部分施工人员在信息楼周围开始围挡施工安装,其余人员对信息楼门前台阶石材拆除。
记录人:朱立峰
2016年7月14日
石化监理日志填写范本
SH/T 3903-B.8 监 理 日 志
Supervision Daily Log 工程名称 Works Title
2020年5月6日
Year Month Date 天 气
Weather 多云转雨 气温
Temperature 最高the highes26℃
最低the lowest22℃
施工承包方当天施工内容 Construction content of the contractor:
现场施工人员89人,泵车一台 , 挖机一台
1:1、2、3#车间模板制作,钢筋绑扎,
2: 研发楼砼浇筑;
3: 污水池土方开挖;
4: 办公楼土建施工;
监理人员当天工作内容、发现问题及处理结果:
Supervisor’s working contents, issues identified and solutions:
1、巡检施工现场,工程安全、质量、进度均处于受控状态;
2、 1#车间有部分作业人员高处作不系安全带,立即叫停作业,请施工单位安全管理人员现场进行教育,立即整改;
3、办公楼卸料平台钢管堆放太多存在安全隐患,要求一建司立即整改;
4、现场文明施工不符合要求,建筑垃圾较多,脚手架及扣件乱堆放;
其他事宜:
Other issues:
监理工程师/监理员
Supervision engineer/supervisor
SH/T 3903-B.8 监 理 日 志
Supervision Daily Log 工程名称 Works Title
2020年5月7日
Year Month Date 天 气
Weather 气温
Temperature 最高the highest33℃
最低the lowest26℃
施工承包方当天施工内容 Construction content of the contractor:
A.0.2 监理日志(示范)
A.0.2
监 理 日 志( )
日期: 2018 年 8 月 5 日 天气: 多云
星期: 五 气温: 25-36℃
工程名称: 兴港花园小区安置房(1#-14#楼)
监理工作情况 1、巡视检查:上午8:00,监理人员:xxx、xxx巡查xx部位的钢筋分项工程检验批,x~x轴线钢筋安装符合设计及验收规范要求;x~x轴线柱侧箍筋加密区没有达到设计及规范要求,同时还发现xx、xx柱主筋偏位30mm,口头通知质检员xxx落实整改,下午4时复查,加密区箍筋和柱主筋偏位问题已整改,整改结果符合设计及验收规范要求。
2、平行检查:上午8:30,测量监理xxx平行检查xx部位的测量放线,抽查数据见xx号平行检查记录,符合测量验收规程的要求。
3、验收:
①工序验收:下午13:30,土建监理xxx验收xx部位的钢筋分项工程检验批,安装监理xxx验收xx部位的电气导管敷设分项工程检验批、给排水管道预埋工序,经验收,这xx个检验批都符合设计及验收规范要求,详见B.1.42-xx号钢筋分项工程检验批;B.1.42-xx号电气导管敷设分项工程检验批施工报验资料。
②材料验收:下午15:00,安装监理xxx验收xx部位使用的PVCA110、160排水塑料管,数量为xx、xx米,合格,详见B.1.3-xx号安装工程材料报验单。
4、旁站:上午6:00~中午12:00,监理员xxx旁站xx部位砼浇筑,详见A.0.6-xx号旁站监理记录。
5、见证取样:下午14:30,监理见证人员xxx见证xx部位的砼试块制作,同条件试块x组、标养试块x组、拆模试块x组,取样部位见A.0.6-xx号旁站监理记录。
6、方案审批:土建监理xx审查、总监xx审核外墙节能工程专项施工方案,不符合《建筑节能工程施工质量验收规范》第xx条要求,要求修改后重新报审,报审方案编号为B.0.13-xx号。
安全监理日志
日期:2020年4月12日 星期:日 天气:多云到阴 气温:7~16 ℃ 风力:1 级
施工
现场
安全
生产
状况 第一标段西侧雨水沟槽开挖、垫层浇筑
第二标段东侧雨水沟槽开挖、东侧雨水沟槽回填
第三标段雨水管道管基模板支设、检查井砌筑、修整便道
桥梁施工区段:便道两侧支设定型围挡、桥南侧砌筑大围挡底座、材料堆放区硬化
安全
监理
工作
情况 对施工现场的临时用电、沟槽维护、围挡防护、安全警示标识牌、防火器材及工作人员劳保措施进行检查,督促特殊工种、机械操作手等人员安全规范文明施工,并对施工中的重点工序进行监督。
发现
问题
处理
情况 沟槽放坡应根据设计图纸结合地质条件进行调整,不能及时回填的沟槽两侧支设双排架管进行维护,沟槽内作业的工人必须佩戴安全帽。
备忘
记录人: 日期:2020年4月16日 星期:四 天气:晴 气温:10~21 ℃ 风力:2级
施工
现场
安全
生产
状况 第一施工段西侧快车道路基整平压实、西侧雨水管道抹带
第二施工段东侧雨水管道包管混凝土浇筑、西侧雨水管道垫层混凝土浇筑
第三施工段东侧雨水管道包管混凝土浇筑、东侧雨水沟槽开挖、架管支护、管枕安装、观景台铺设花砖
桥梁施工段:1#3、1#7桩基成孔浇筑、1#4桩基础钻孔
安全
监理
工作
情况 对施工现场的临时用电、沟槽维护、围挡防护、安全警示标识牌、防火器材及工作人员劳保措施进行检查,督促特殊工种、机械操作手等人员安全规范文明施工,并对施工中的重点工序进行监督。
要求项目部上报旋挖钻资料。
发现
问题
处理
情况 材料堆放距离沟槽过近,已督促整改。
备忘
记录人: 日期:2020年4月20日 星期:一 天气:多云到阴 气温:9~20℃ 风力:1级
