输电线路杆塔分部工程监理初检报告模板
中间验收监理初检报告1

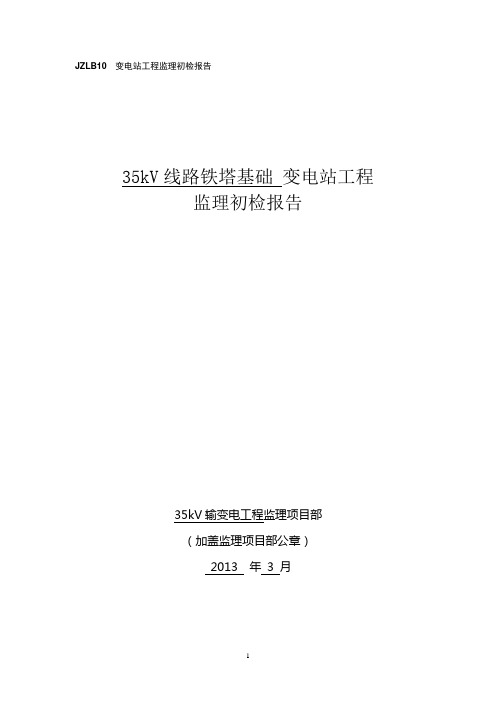

35kV线路铁塔基础变电站工程
监理初检报告
35kV输变电工程监理项目部
(加盖监理项目部公章)
2013年3月
一、检验概况
工程名称
35kV输变电工程(长-椒35kV线路基础)
验 评 依 据
1、《110-500kV架空电力线路施工及验收规范(DC/TS902-1999)》
(2)、材料进场后,承建施工单位应及时填写《工程材料/购配件/设备报审表(A9)》,附上《检验报告》、《产品(出厂)合格证》等质量证明文件以及自检结果,报项目监理部,由专业监理工程师检查和审阅承建单位提供的材质证明和试验报告,并到现场核对实物,对进场材料的生产日期、数量、对照报审表审核必要时拍照,确认进场材料与报验资料相一致,符合标准,方可用于本工程。对材质有怀疑时,应督促施工单位抽样复查,不准使用不合格的材料。
18、设计图纸B11008S-T05-11《基础档土墙工图》
二、工程概况
项目法人
项目管理单位
设计单位
监理单位
施工项目部
运行单位
(工程规模概况)
一、建设规模:
1、35kV线路全长6.28km,其中双回单挂线路长2.73km。
2、复合光缆OPGW-24B/506.28km
3、新建杆塔掏挖基础17基,其中:自立耐涨转角塔11基、自立式直线塔6基
13、设计图纸B11008S-T05-06《2#地脚螺栓加工图》
14、设计图纸B11008S-T05-07《3#地脚螺栓加工图》
15、设计图纸B11008S-T05-08《4#地脚螺栓加工图》
16、设计图纸B11008S-T05-09《5#地脚螺栓加工图》
17、设计图纸B11008S-T05-10《6#地脚螺栓加工图》
XXX220kV线路工程监理监检汇报2

XXX220kV线路工程投运前质量监检监理工作汇报电力建设监理有限公司尊敬的质量监督中心站的领导、各位专家:XXX220kV线路工程于2010年6月15日正式开工,经过所有参建单位和参建员工的共同努力,于2011年6月22日顺利完工。
现将本工程的监理工作总结如下:一、工程概况:220千伏XXX送电线路工程,起始于220kV XXX电站,途经XXX. XXX、XXX等乡镇,迄于拟建的220kV XXX变电站,线路亘长56.314公里,双回路。
1、导、地线型号:导线型号为LGJ-400/35型钢芯铝绞线,每相二根;双地线,均采用OPGW光缆兼作避雷线。
2、铁塔及基础:线路铁塔全部采用自立式铁塔,共计135基,其中直线塔108基,转角耐张塔25基,终端塔2基。
具体型式共8种:SJC424、SJC423、SJC422、SJC421、SZC424、SZC423、SZC422、SZC421。
基础型式为台阶式基础、掏挖式基础,基础型式共65种,其中直线塔基础型式31种,转角塔基础型式34种。
3、接地型式:全线逐基铁塔接地,接地型式2种:B10S、TJ20。
4、交叉跨越(1)公路5处(省级公路1处)(2)66kV送电线路11处(3)10kV电力线27处(4)弱电线路19处(5)拟建线路4处(6)河流一处5、全线地形为:56%为黄土丘陵区,39%沙丘陵区,5%为河谷及河流一级阶地,线路经过主要河流为热水汤河。
6、全钱铁塔采用水平特殊接地,加设接地模板,达到设计要求为止。
7、基础混凝土强度采用C20。
二、工程建设目标1、质量目标:达标创优深入贯彻落实《国家电网输变电工程达标投产考核办法》(2005版)和《国家电网输变电工程优质工程评选办法》(2008版)的具体要求,保证贯彻和顺利实施工程主要设计技术原则,满足国家施工验收规范和质量评定规程优良级标准的要求,确保工程实现零缺陷移交、达标投产,创国家电网公司优质工程。
2、安全目标:坚决贯彻执行《国家电网公司电力建设安全健康环境管理工作规定》(国网公司2008年1月版本)、内蒙古东部电力有限公司的安全管理相关规定,认真履行建设单位、设计单位、施工单位、监理单位等参建各方的安全职责,要求参建各方做到事前预控周密、过程控制严格,以实现施工安全的可控、能控、在控。
架空输电线路投运前质量监督检查汇报--汇报材料

电力迁改工程架空输电线路投运前质量监督检查汇报电力迁改工程项目部电力迁改工程电网工程项目质量监督汇报项目总体完成情况(简要)(1)本阶段工程完成情况1、新建四回路终端杆1基(S4)基础、双回路终端杆1基(S1)基础、双回路终端塔2基(S2、S3)基础,共4基杆塔基础及接地已完成施工,并经施工单位三级自检合格。
2、建设单位、监理项目部于2019年09月03日对4基杆塔基础及接地进行验收,提出的相关整改于2019年09月05日完成整改。
3、S1、S2、S3、S4杆塔已组立完成,已通过监理预验收及输电管理所验收,并且通过了架空输电线路导地线架设前的质量监督检查。
4、现已完成N8-S1-S2-S3-S4-N12段导地线架设、跳线安装、附件安装等,建设单位、监理项目部、输电管理所于2020年04月16日对架空输电线路投运前进行验收,具备了架空输电线路投运前的质监条件。
(2)本次申请质监范围;1、架空输电线路投运前质量监督检查验收。
一、工程施工范围和主要工程量⑴本工程合同规定的工程施工范围;因现状110kV育周蒋志Ⅰ、Ⅱ线N10、N11两基四回路钢管杆(与110kV 公光周志线、110kV育塘蒋线同杆四回路)位于拟建外环高速凤凰立交的红线范围内,影响了立交的建设,需要进行迁改。
一、土建部分:1、新建四回路终端杆1基(S4)、双回路终端杆1基(S1)、双回路终端塔2基(S2、S3),共4基新建杆塔基础。
二、电气部分:1、新建(110kV育周蒋志Ⅰ、Ⅱ线 N8—S4)110kV育周蒋志Ⅰ、Ⅱ线双回导线,路径长 2×0.716km;2、新建(110kV育周蒋志Ⅰ、Ⅱ线 N13—S4) 110kV 育周蒋志Ⅰ、Ⅱ线、110kV 公光周志线及110kV育塘蒋线四回路导线,路径长 4×0.107km。
3、新建(110kV育周蒋志Ⅰ、Ⅱ线N8—110kV育周蒋志Ⅰ、Ⅱ线 N12)1根48芯、1根36芯 OPGW光缆,路径长0.823km;4、拆除现状110kV育周蒋志Ⅰ、Ⅱ线N8—N13段双回导线,路径长 2×0.66km,导线型号 LGJ-630/45,重约 9.0t;拆除现状110kV公光周志线 N55—N61段及110kV 育塘蒋线充电保护段双回导线,路径长 2×0.66km,导线型号 LGJX-400/35,重约 6.0t;拆除原1根48芯OPGW光缆长0.66km、原1根36芯 OPGW光缆长0.66km。
配电网工程监理初验报告

3、质量管理程序到位并符合要求。
4、工程材料供货商资质合格,材料合格证及相关资料齐全,现场检查合格。
5、监理竣工初检过程中为发现影响工程质量的问题,同意报请业主项目部组织单项工程竣工投运验收。
监理项目部(章):
总监理工程师:
日 期:
施工单位
开工时间
年 月 日
竣工时间
年 月 日
工程重点抽查情况
年 月 日监理对本工程进行了初检,参加人员有项目部总监,专业监理人员:张明 李海民
主要பைடு நூலகம்进建议:
继续对施工过程资料进行完善,对初检缺陷要及时处理,不留隐患。
结论:
1、本工程质量体系健全,质量管理机构设置及人员配备齐全,质量目标明确,施工人员能持证上岗,工程中能正常运行与实施。
配电网工程监理初验报告
工程名称
工程编号
工程规模
本工程为 。
新建 变压器 台, 变压器 台,JP柜 面,跌落式熔断器 组,避雷器 组, 10Kv线路总长 kM,采用 架空绝缘导线架设, 0.4Kv线路总长 kM,采用 架空绝缘导线架设,新增φ190× m非预应力杆 基,新增φ190× m非预应力杆 基,新增拉线 组。
35Kv纳章变_大庄变送电线路工程竣工监理初检验收报告

.WORD.格式..资料分享.守法 诚信 公正 科学35kV 纳章变-大庄变送电线路工程启委会汇报材料总监理工程师: 隽春英 编 制 人: 申红亮 编制日期:2015.06.15河源市友和电力工程监理有限公司 云南项目监理部一、工程名称及概况:工程名称:35kV纳章变-大庄变送电线路工程2.工程概况2.1 工程名称: 35KV纳章变-大庄变送电线路工程。
2.2 建设规模:线路路径长13.044KM,电压等级:35KV,回路数:单回,48基。
本工程包括建筑及电气安装工程。
2.3 工程特点:本工程为新建35KV线路工程。
35KV纳章变电站主变容量2×5MVA,35KV单母线接线,电源点取自110KV通泉变,目前有35KV出线间隔2回,本线路从2Y间隔出线。
本期在纳章变配套新建1个35KV间隔,土建部分不含入本期工程,二次部分要新建断路器等二次设备。
35KV大庄变电站,共设计35KV出线间隔3回.本线路从2Y构架进线.本期在大庄变配套新上1个35KV间隔,土建部分需新建,二次部分要新建断路器等二次设备.2.3.1 沿线地质,地形情况:表层覆盖较薄,以0.5M风化形成的亚粘土,泥岩,风化沙土为主.地基承载力在每平方厘米1.6KG以上.区域地震基本烈度为8级.2.3.2交叉跨越情况:跨越10KV电力线路5次,乡村公路4次,机耕道,便道14次,光缆通信线路5次,小河2次.2.3.3导地线2.3.3.1 本线路工程导线采用截面120m㎡的导线,由于线路经过地区属于轻冰区,冬季部分电线存在覆冰现象,导线型号采用JL/G1A-120/20-26/7钢芯铝绞线.2.3.3.2 本工程导线的设计安全系数取2.5地线取3.52.3.3.3 导线和地线均采用防震锤防震.2.3.3.4 导地线的塑性伸长处理:本线路导地线的塑性伸长对弧垂的影响采用降温法补偿。
导线施工架线时按降温20°C补偿塑性伸长,地线降温10°补偿塑性伸长。
输电线路铁塔基础自检报告

精心整理110kV输电线路工程基1.4.2线路路径长度和回路数:全线线路路径长度为23.082km,其中双回架空线路路径长度为22.352km,单回架空线路路径长度为0.144km,单回电缆线路路径长度为0.586km。
1.4.3全线新建杆塔:81基。
其中,双回路角钢塔75基,双回路钢管杆5基,单回路钢管杆1基。
1.4.4设计气象条件:基本风速27m/s,导线最大覆冰厚度10mm(相应风速10m/s),地线最大覆冰厚度15mm(相应风速10m/s),最高气温+40℃,最低气温-20℃,平均气温+10℃。
1.4.5污区划分:全线按e级污区标准配置绝缘。
1.4.6线路经过地区:局部居民区、大部分非居民区及山地人口稀少区。
二、施工准备查验收,保证了原材料的100%合格。
所有进场材料均报监理部审批后使用。
四、施工过程控制在基础工程施工中,项目部严把质量关,根据项目监理部的要求,做好各项工程质量管理工作,严格执行三级自检制度。
基坑开挖采用机械开挖。
开挖中,项目部、施工队质检员、安全员认真监督检查,发现问题及时纠正。
基坑开挖后,项目部组织施工队进行验坑,以保证基坑开挖的断面尺寸、坑深和扭转等偏差均控制在规程范围内。
基础浇筑的模板全部采用钢制和木制模板。
在混凝土开仓浇筑前,钢筋绑扎及相关的浇筑准备工作完成后,由施工班组先自检,自检合格后,再由施工队质检员进行复检,复检合格后通知项目部专职质检员进行检查,三级自检合格后再通知监理工程师进行检查,监理工程师检查合格并签字认可后,方可开仓浇筑。
在浇筑过长度的输的98%(一).进场原材料的检查①钢筋:采用莱钢钢铁有限公司,无裂纹、分层、锈蚀等情况。
2基础地脚螺栓:加工尺寸和质量符合设计图纸要求。
(二)、施工及试验资料检查1)、进场原材料(商砼、钢筋)的出厂合格证书、检测试验及复试报告巳经监理工程师审核认定。
2)、砼配合比试验报告及试块制作,监理工程师审核认定。
3)、施工自检已进行:各种施工资料齐全并经过监理签署认可。
××220kV线路工程质量评估报告(2010标准项目监理部版)
山西 ##220kV输电线路工程质量评估报告×××××监理公司2010年11月批准:年月日审核:年月日编写:年月日目录一、工程概况: (1)二、工程项目参建单位 (3)三、工程计划开、竣工日期 (3)四、监理工作 (3)五、质量检查依据及结果 (5)1、软件资料部分 (5)2、现场检查部分 (5)六、结论 (7)一、工程概况:1、工程名称××××××××××220kV输电线路工程2、工程概述1)线路起止点及路径长度:本工程起自××××220kV变电站,终止于××××220kV变电站,线路长度××㎞,新建铁塔×基,其中转角塔、耐张塔×基,直线塔×基。
2)电压等级:220kV3)沿线地形:×%高山,×%一般山区4)回路数:双回路5)导线型号:2×LGJ400/35钢芯铝绞线6)地线型号:两根地线均采用OPGW复合光缆(24芯),两端变电站进线档采用JLB40-120铝包钢绞线与其匹配。
7)相导线分裂形式:导线双分裂,垂直排列。
3、主要工程量项目单位总量线路长度公里铁塔数量基导线耗用量LGJ-400/35 吨地线耗用量JLB40-120 吨瓷绝缘子XWP2-120 片瓷绝缘子XWP3-70 片玻璃绝缘子FC70P/146 片合成绝缘子FXBW-220/100 支项目单位总量24芯OPGW光缆公里铁塔钢材耗用量吨基础钢材耗用量吨基础混凝土耗用量立方米4、主要交叉跨越物统计表被跨越名称跨越次数备注110kV线路次跨越35kV线路次跨越10kV线路次跨越380V线路次跨越通讯线次跨越铁路次跨越等级公路次跨越一般公路次跨越土路次跨越支流次跨越河流次跨越成片林砍伐次砍伐民房次拆除小采石场次封闭机井次封闭坟次搬迁10kV线路次改迁二、工程项目参建单位建设单位:×××××有限公司建设委托管理单位:×××××供电公司设计单位:×××××设计研究院监理单位:×××××监理公司施工单位:×××××工程公司物资单位:×××××公司物流服务中心运行单位:×××××公司输电部三、工程计划开、竣工日期工程计划开工日期:2009年11月06日工程计划竣工日期:2010年11月30日工程实际竣工日期:2010年11月30日四、监理工作1、组织机构为了优质、顺利的完成建设任务,我公司根据工程特点和工程对监理人员的要求,成立了××××××××××220kV输电线路工程项目监理部。
输电线路工程监理工作总结模板(精选3篇)
输电线路工程监理工作总结模板(精选3篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、条据书信、规章制度、礼仪常识、自我介绍、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work reports, contract agreements, personal experiences, normative letters, rules and regulations, etiquette knowledge, self introduction, teaching materials, complete essays, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!输电线路工程监理工作总结模板(精选3篇)输电线路工程监理工作总结模板(精选3篇)输电线路工程监理工作总结模板篇11.工程概况1.1工程概况1.1.1工程名称:kv线路工程。
监理初检报告
4、《输变电工程安全质量过程控制数码照片管理工作要求》(基建安质(2016)56号);
5、施工合同、设计图纸、达标投产、创优及相关文件等
二、工程概况
项目法人
建设管理单位
设计单位
监理单位
施工单位
运行单位
(工程规模概况)
本工程为110千伏线路:线路起于大桥110kV变110kVGIS,止于白毛坪风电场龙门架。线路路径全长12.456km。其中N1-N8设计覆冰15mm冰区,线路路径长1.51km;N8-N35设计覆冰20mm冰区,线路路径长7.01km;N35-N52设计覆冰30冰区,线路路径长3.936km。
主要技术资料检查情况
基础分部工程所需施工技术方案和技术措施、作业指导书齐全,具有实际指导性和可操作性;质量、安全措施计划等管理文件满足施工要求,对施工质量和安全起到了积极作用;施工用检验、测量器具均通过有效资质检验单位的检定;基础地脚螺栓产品质量合格证齐全,各类基础钢筋的原材料材质证明及复试报告、混凝土配合比设计报告、钢筋理化检验及搭接试验报告等齐全且符合要求;三级自检记录及隐蔽工程签证齐全、可信。
工程重点抽查情况
2019年07月25日~07月30日,由监理部项目部组织对湖南恒宇电力建设有限公司施工的基础分部工程进行了监理初验收检查,本次验收:
施工单位报验51基,根据监理基础分部工程初验收办法规定,共抽检基础22基,占报验基础总数的43%,其中耐张基础抽查5基,检验铁塔基础耐张桩号N11、N15、N20、N26、N35;直线塔基础抽检17基,直线桩号:N9、N12、N13、N14、N16、N17、N18、N22、N22、N23、N24、N25、N27、N28、N31、N33、N34、N36;现场主要检查铁塔基础跟开,基础偏心,立柱断面尺寸,基础顶面高差,地脚螺栓规格和跟开,回填土等项目进行了实物检查。本次抽查基础主控项139项,一般数据项203项,获得数据342项,从抽查的项目中测得数据合格率100%。
导线架设监理初检总结汇报
导线架设监理初检总结汇报导线架设监理初检总结汇报一、前言本次导线架设监理初检是基于某项目的需求,旨在确保导线架设过程中的安全和质量。
我们监理团队在监理初检中对导线架设工程进行了全面的检查和评估,对于现场施工情况、质量控制以及安全措施等方面提出了相应的意见和建议,以期能够更好地保障工程的顺利进行。
二、现场施工情况1.施工进度:根据项目进度计划,目前导线架设工程已完成了50%。
施工方严格按照计划安排进行,整体施工进度较为顺利。
2.施工质量:对于已完成的导线架设工程进行了抽样检测,结果显示施工质量较好,符合相关的标准和规范要求。
但在某些细节方面,如导线固定、接头处理等还存在一定的不足,需要施工方加强质量控制。
3.施工环境:目前现场施工环境较好,没有发现对导线架设工程施工的重大负面影响。
但在施工过程中,施工方需要加强现场整理和保护,确保施工环境的整洁和安全。
三、质量控制1.现场质检:施工方在导线架设工程中设立了专门的质检检查组,对施工过程进行了全程监控和抽检。
但监理人员在实地检查中发现,部分施工人员对质检要求不够重视,并未按照质检流程进行操作。
建议施工方加强质检的组织和指导,确保质量控制的全面落实。
2.材料验收:对于导线架设工程所使用的材料进行了验收,验收结果显示材料符合相关标准和规范要求。
但仍需加强材料的存放和保护,避免出现损坏或污染的情况。
四、安全措施1.施工现场安全:施工方在导线架设工程的施工现场设置了相应的安全警示标识,安排了专人进行安全巡查。
但在现场巡查中发现,某些施工人员未严格按照安全要求进行操作,存在一定的安全隐患。
建议施工方加强对施工人员的安全培训和监督,确保施工过程的安全。
2.临时用电:在导线架设工程中,施工方采用了临时用电来满足施工需求。
对临时用电进行了安全检查,发现使用的电缆布线不符合要求,存在导电不良的情况。
建议施工方及时更换符合要求的电缆,并加强对临时用电的管理和维护。
五、建议与措施1.施工质量:建议施工方加强施工质量的把控,特别是在导线固定、接头处理等细节方面,严格按照相关要求进行操作,确保施工质量的合格性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑸本工程的设计图纸、变更、审图纪要
二、工程概况
项目法人
建设管理单位
设计单位
监理单位
施工单位
运行单位
(杆塔分部工程)
主要描述:杆塔的数量和型式。
分部工程名称
分工时间
完工时间
备注
杆塔分部工程
三、综合评价
质量体系及实施情况
⑴组织机构是否建立健全。
四、限期整改项目和主要改进建议
⑴限期整改项目:存在影响进入下道工序施工质量和安全的问题必须进行整改。
⑵主要改进建议:根据工程实际情况确定。
五、结论
年月日监理项目部组织监理人员对输电线路工程杆塔分部进行了监理初检。本次报检杆塔基,抽查杆塔基(其中耐张塔基,直线塔基),抽检率为%。
杆塔分部工程中材料规格和质量符合设计文件及施工验收规范要求,施工单位质保体系健全、质量行为规范,施工质量一次验收合格率达到100%。对初检中提出的缺陷和问题已处理完成,杆塔分部工程的施工质量误差范围均在优良级范围内,可以评定为优良级
验收负责人(签字)日期:年日⑵质量管理制度是否建立健全。
⑶是否按照已审批的项目管理实施规划、作业指导书、质量保证措施对施工人员进行交底,在施工中是否按方案执行。
⑷工程施工中使用的工器具、测量仪器是否经过检验合格。
⑸杆塔分部工程施工是否严格执行了《输变电工程建设标准强制性条文实施管理规程》中的要求。
⑹施工单位对质量体系执行情况总体评价
输电线路工程
杆塔分部工程监理初检报告
监理项目部
年月
一、检验概况
工程名称
输电线路工程
验评依据
⑴《钢结构工程施工质量验收规范》(GB50205—2001)。
⑵《110Kv~500kV架空送电线路施工及验收规范》(GB50233—2005)。
⑶《110kV~500kV架空电力线路工程质量及 评定规程》(DL/T5168-2002)。
主要技术资料检查情况
⑴三级自检的执行情况。
⑵杆塔分部工程设计变更执行情况。
⑶杆塔分部工程施工过程中所用材料的出厂检验报告及合格证是否齐全,是否按规范要求进行了取样检测。
⑷工程技术资料是否与工程形象进度同步,施工原始记录是否齐全完整。
⑸声像资料是否齐全完整并符合国家电网公司归档的要求。
工程抽查情况
该线路工程杆塔总数基,在施工单位三级自检的基础上,重点抽查杆塔基(其中耐张塔基,直线塔基),抽查率为%;抽查关键项目个,其他项目个,关键数据个,其他数据个。检查项目及抽查数据符合设计要求及《110Kv~500kV架空电力线路施工及验收规范》(GB50233-2005)要求,按照《110Kv~500kV架空电力线路工程施工质量及评定规程》(DL/T5168—2002),抽查合格率达100%,分部工程达到优良级标准
