(完整版)石材装饰施工工艺技术图解大全
干挂石材施工工艺详解

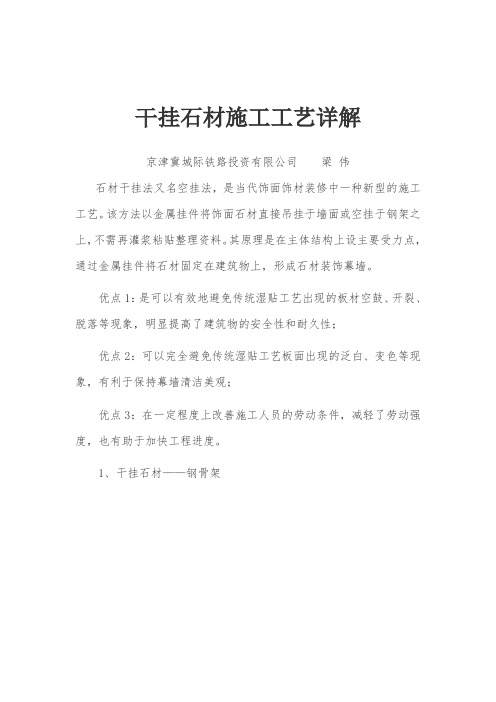

干挂石材施工工艺详解京津冀城际铁路投资有限公司梁伟石材干挂法又名空挂法,是当代饰面饰材装修中一种新型的施工工艺。
该方法以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴整理资料。
其原理是在主体结构上设主要受力点,通过金属挂件将石材固定在建筑物上,形成石材装饰幕墙。
优点1:是可以有效地避免传统湿贴工艺出现的板材空鼓、开裂、脱落等现象,明显提高了建筑物的安全性和耐久性;优点2:可以完全避免传统湿贴工艺板面出现的泛白、变色等现象,有利于保持幕墙清洁美观;优点3:在一定程度上改善施工人员的劳动条件,减轻了劳动强度,也有助于加快工程进度。
1、干挂石材——钢骨架2、干挂石材——固定槽钢的角码3、干挂石材——连接槽钢的伸缩节板4、干挂石材——钢骨架5、干挂石材——干挂石材6、干挂石材——干挂石材——节点7、干挂石材——干挂完成后的石材背面8、干挂石材——石材工人在开槽9、干挂石材——石材完成后塞泡沫棒10、干挂石材——石材完成后在泡沫棒外打耐候胶干挂石材是建筑外墙的一种施工工艺,该工艺是利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,将大理石、花岗石,人造大理石等饰面石材直接挂在建筑结构的外表面,石材与结构之间留出 40~50mm 的空腔。
用此工艺做成的饰面,在风力和地震力的作用下允许产生适量的变位,以吸收部分风力和地震力,而不致出现裂纹和脱落。
当风力地震力消失后,石材也随结构而复位。
石材干挂法又名空挂法。
是当代饰面饰材装修中一种新型的施工工艺。
该方法以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴。
其原理是在主体结构上设主要受力点,通过金属挂件将石材固定在建筑物上,形成石材装饰幕墙。
[page]。
(完整版)干挂石材柱面施工工艺

技术部分项目建设内容:本工程为鹤壁市中级人民法院门庭柱装饰项目,工程内容包括:拆除门庭原有四根D=700mm的门庭石材、铝塑板装饰柱。
新做四根D=940mm的芝麻白花岗岩石材门庭装饰柱,具体范围见设计图纸和工程量清单。
质量要求:合格一、工艺流程拆除原有门厅石材、铝塑板装饰柱→结构尺寸的检验→清理结构表面→做找平层→结构上弹出垂直线→大角挂两竖直钢丝→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→挂水平位置线→支底层板托架→放置底层板用其定位→调节与临时固定→嵌板缝密封胶→饰面板刷二层罩面剂→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→手入连接钢针→将胶粘剂灌入上层墙板的下孔内。
二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。
三、操作工艺收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺裱掉角的,要修理后再用,严重的不得使用。
还要注意石材堆放地耍夯实,垫10cm*10cm通长方木,让其高出地面8cm 以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。
(2)石材表面处理:石材表面充分干燥 (含水率应小于8%)后,用石材护理剂进行石材六面体防护处理,此工序必须在无污染的环境下进行,将石材平放于木方上,用羊毛刷蘸上防护剂,均匀涂刷于石材表面,涂刷必须到位,第一遍涂刷完司隔24h后用同样的方法涂刷第二遍石材防护剂,时隔48h后方可使用。
(3)石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔,为保证位置准确垂直,要钉一个定型石材托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为22-23mm,孔径为7-8mm,钻头为5-6mm。
装饰材料与构造石材施工工艺与构造

建筑装饰施工技术
图5.9 大理石与花岗石楼地面构造做法
30
2.铺贴施工工艺
大理石与花 岗石板材楼地面 的铺贴,其构造 做法基本相同, 如图5.9所示。
建筑装饰施工技术
(1)板块浸水预湿
为保证板块的铺贴质量,板块在铺贴之前应先浸水湿润,晾 干后擦去背面的浮灰方可使用。这样可以保证面层与板材黏结牢 固,防止出现空鼓和起壳等质量通病,影响工程的正常使用。
16
石材圆形柱构造
17
石材干挂
18
(二)粘贴法——胶粘锚固法
19
石材的阳角形式
20
石材的接缝形式
21
22
墙面石材的施工方法
23
24
(三)铺贴法
垫层 找平层 隔离层 填充层 结合层 面层
25
26
石材的施工工艺与构造
27
天然大理石与花岗石地面铺贴
块料地面的施工工艺
1.施工准备工作 (1)基层处理
10
墙面石材的施工方法
1、石材准备:用比色法对石材的颜色进行挑选分类,安 装在同一面的石材颜色应一致,按设计图纸及分块顺 序将石材ห้องสมุดไป่ตู้号。
2、基层准备:清理预做饰面石材的结构表面,同时进行 结构套方,找规矩,弹出垂直线和水平线。并根据设 计图纸和实际需要弹出安装石材的位置线和分块线。
3、挂线:根据设计图纸要求,石材安装前要事先用经纬 仪打击大角两个面的竖向控制线,最好弹在离大角 20cm 的位置上,以便随时检查垂直挂线的准确线, 保证顺利安装,并在控制线的上下作出标记。
(2)铺砂浆结合层
结合层一般应采用干硬性水泥砂浆,干硬性水泥砂浆的配合 比常用1∶1-1∶3(体积比),水泥的强度等级不低于32.5MPa。 铺抹时砂浆的稠度以2-4cm为宜,或手捏成团颠后即散为度。
石材和陶瓷地面砖PPT模板

05
5)灌缝
陶瓷锦砖铺设完成后,在纸面上均 匀地刷水,待纸湿透,清理掉纸毛。 在砖缝内填充与锦砖颜色相同的素 水泥浆,并用棉纱将表面污垢擦洗 干净。
石材和陶瓷地面砖
(二)陶瓷地面砖的施工工艺
2、施工工艺
6)养护
灌缝及清理完成后,用干净湿润的锯 末覆盖面层进行养护,养护时间不应 少于7 d。
7)踢脚线铺贴
石材和陶瓷地面砖
(一)石材地面的施工工艺
2、施工工艺
06
6)灌缝、擦缝
07
7)养护、打蜡
块材铺设结束后,对石材表面进行清理,并选择与大理石 块材相同颜色的矿物颜料,和水泥拌和均匀,调成1∶1 的稀水泥浆,用浆壶缓慢灌入大理石板块之间的缝隙,分 几次进行,直至灌满为止。灌浆时,多余的水泥浆应立即 擦除。 灌缝1~2 h后,用棉纱团蘸原稀水泥浆擦缝,与板面擦 平,同时将板面上的水泥浆擦干净,使表面洁净、平整。
检验方法
1
3
用2 m靠尺和楔形塞尺检查
2
—
拉5 m线,不足5 m拉通线和尺量检查
接缝高低差
0.5
—
尺量和楔形塞尺检查
板块间隙宽度不大于
1
—
尺量检查
石材和陶瓷地面砖
(二)陶瓷地面砖的施工工艺
陶瓷地面砖主要包括大规格砖(边长为500~800 mm或更大的抛光砖) 和陶瓷锦砖。大规格砖的施工方法与石材地砖的施工方法相同,下面主要 介绍陶瓷锦砖地面的施工方法。
从房间纵横两个方向排好尺寸, 根据确定好的砖数和缝宽,在 地面弹出纵横两个方向的控制 线,约每隔四块或者五块砖弹 一条控制线。与邻房及走廊连 通处,应注意拉通线对缝或对 花。
石材和陶瓷地面砖
(二)陶瓷地面砖的施工工艺
石材幕墙安装工艺流程图

12、操作工艺(1)安装施工准备1)编制材料、制品、机具的详细进场计划;2)落实各项需用计划;3)编制施工进度计划;4)做好技术交底工作;5)搬运、吊装构件时不得碰撞、损坏和污染构件;6)构件储存时应依照安装顺序排列放置,旋转架应有足够的承载力和刚度。
在室个储存时应采取保护措施;7)构件安装前应检查制造合格证,不合格的构件不得安装. (2)预埋件的安装1)按照土建进度,从下向上逐层安装预埋件;2)按照幕墙的设计分格尺寸用经纬仪或其他测量仪器进行分格定位;3)检查定位无误后,按图纸要求埋设铁件;4)安装埋件要采取措施防止浇筑混凝土时埋件位移,控制好埋件表面的水平或垂直,严禁歪、斜、倾等。
5)检查预埋件是否牢固、位置是否准确。
预埋件的位置误差应按设计要求进行复查。
当设计院无明确要求时,预埋件的标高偏差不应大于10mm,预埋件的位置与设计位置偏差不应大于20mm。
(3)施工测量放线1)复查由土建方移交的基准线;2)放标准线:在每一层将室内标高线移至外墙施工面,并进行检查;在石材挂板放线前,应首先对建筑物外形尺寸进行偏差测量,根据测量结果,确定出干挂板报的基准面. 3)以标准线为基准,按照图纸将分格线放在墙上,并做好标记;4)分格线放完后,应检查预埋件的位置是否与设计相符,否则应进行调整或预埋件补救处理;5)最后用¢0。
5mm~1.0mm的钢丝在单樘幕墙的垂直、水平方向各拉两根,作为安装的控制线,水平钢丝应每层拉一根(宽度过宽,应每间隔20m设1支点,以防钢丝下垂),垂直钢丝应间隔20m拉一根;6)注意事项:放线时,应结合土建的结构偏差,将偏差分解;并应防止误差积累;放线时,应考虑好与其他装饰面的接口;拉好的钢丝应在两端紧固点做好标记,以便钢丝断了,快速重拉;应严格按照图纸放线放线的控制重点是基准线.(4)石材幕墙安装工艺1)石材幕墙骨架的安装A根据控制线确定骨架位置,严格控制骨架位置偏差;B干挂石材板主要靠骨架固定,因此必须保证骨架安装的牢固性;C在挂件安装前必须全面检查骨架位置是否准确、焊接是否牢固,并检查焊缝质量。
石材干挂(钢销式)

石材干挂(钢销式)施工工艺施工流程吊垂直、套方找规矩→龙骨固定和连接→石板开洞→挂件安装→石板安装→打胶或擦缝施工工艺1.吊垂直、套方找规矩:1)在建筑物的四大角和门窗洞口边用经纬仪打垂直线;如果建筑物为多层时,可以从顶层开始用特制的大线坠,绷铁丝吊垂直;然后根据门窗、楼层水平基线交圈找控制点。
2)弹线:按照设计分块大样图,在地面、墙面上分别弹出底层石材位置线和墙面石材的分块线。
2.龙骨固定和连接:1)在墙面上,根据石材的分块线和石板开槽(打孔)位置弹出纵横向龙骨位置线。
2)埋件:干挂石材宜采用墙面预埋铁件的办法,如采用后置埋件应符合设计图纸要求。
3)焊接将钢型材龙骨焊接在埋件上。
宜先焊接竖向龙骨,焊接的焊缝高度、长度应符合设计,经检查合格后按分块线位置焊接水平龙骨。
水平龙骨焊接前应根据石板尺寸、挂件位置提前进行打孔,孔径一般应大于固定挂件的螺栓1-2mm,左右方向最好打成椭圆形,以便挂件的左右调整。
4)经检查水平高度和焊缝符合设计要求后将焊渣敲干净。
5)涂刷防腐材料。
一般情况下,室内钢材涂刷2遍防锈漆、室外焊缝先涂刷一遍富锌底漆,干燥后再涂刷防锈漆1~2遍,要求涂刷均匀,不得漏刷。
3.石板开槽、打孔:1)将石板固定,按设计位置用台钻打垂直孔,打孔深度宜为22~23mm,孔径宜为7~8mm(钢销直径宜为5~6mm钢销长度宜为40~50mm)。
设计无要求时,钢销的孔位应根据石板的大小而定。
孔位距离边端不得小于石板厚度的3倍,也不得大于180mm;钢销间距不宜大于600mm;边长不大于1m时每边应设两个销钉,边长大于1m时应复合连接。
开孔后石板的钢销孔处不得有损坏或崩裂现象,孔内应光滑、洁净。
4.挂件安装:将挂件用螺栓临时固定在横龙骨的打眼处,安装时螺栓的螺帽朝上,同时应将平垫、弹簧垫安放齐全并适当拧紧。
将首层石板逐块进行试挂,位置不相符时应调整挂件的左右使其相符。
5.石板安装:1)首层石板安装。
将沿地面层的挂件(俗称舌板)进行检查,如平垫、弹簧垫安放齐全则拧紧螺帽。
(完整版)外墙石材湿挂施工工艺
(完整版)外墙石材湿挂施工工艺外墙石材湿挂施工工艺(完整版)1. 引言本文档旨在介绍外墙石材湿挂施工工艺的完整流程。
湿挂施工是一种常用的外墙石材安装方法,能够提供优雅且耐久的外墙装饰效果。
通过本文档的指导,您将了解到从准备工作到最后的施工步骤,以及相关的安全措施和质量标准。
2. 准备工作在进行外墙石材湿挂施工之前,需要进行以下准备工作:- 确定设计和选择适合的石材材料。
- 检查建筑结构,确保能够承受外墙石材的重量。
- 制定施工方案,包括详细的施工图纸和进度计划。
3. 施工步骤3.1 基层处理- 清理外墙表面,去除所有杂物和油污。
- 修复和填补表面缺陷,如裂缝和凹陷。
- 进行基层处理,如喷涂防水剂和打底涂料,以提高墙体的抗渗性和粘结力。
3.2 石材安装- 根据设计方案,进行石材的切割和加工。
- 使用专用粘结剂将石材固定到墙体上。
注意要均匀涂抹粘结剂,并确保石材与墙体紧密接触。
- 对大块石材进行支撑和固定,以避免石材在施工过程中的位移或倾斜。
- 在石材之间预留适当的缝隙,以允许墙体的伸缩和排水。
3.3 后处理- 等待粘结剂干燥,并根据需要进行涂饰、打磨和抛光。
- 清洁施工区域,移除所有的建筑垃圾和残留物。
- 进行最终的检查和质量评估,确保外墙石材的安装质量达到预期要求。
4. 安全措施在外墙石材湿挂施工过程中,应注意以下安全事项:- 确保工人穿戴适当的个人防护装备,如安全帽、安全鞋和手套。
- 使用合适的工具和设备,并确保其正常运行和维护。
- 遵循施工现场的安全规定,包括警示标志和安全设施的设置。
5. 质量标准外墙石材湿挂施工应符合以下质量标准:- 石材安装牢固可靠,不会出现位移或倾斜现象。
- 粘结剂均匀涂抹,不出现空鼓、开裂或渗漏。
- 石材表面光洁平整,无明显的划痕、裂纹或色差。
- 水平缝和垂直缝的尺寸和间距一致,并符合设计要求。
- 外墙石材整体外观美观、端正,能够承受气候和环境的影响。
---以上是外墙石材湿挂施工工艺的完整版文档。
石材干挂施工工艺
7.4干挂石材幕墙安装工艺本工程石材幕墙的安装采用干挂式,石材采用30mm 厚优质石材,骨架采用钢骨架,立柱采用镀锌方钢,横梁采用镀锌角钢。
(一)主要施工工艺流程预埋件纠偏 连接件定位放线 连接件安装 件安装验收 钢立柱的定位放线 镀锌钢方通安装 镀锌钢方通安装检验 横梁定位放线 镀锌角钢安装 整体钢骨架安装验收 石材面板定位放线 石材面板安装 石材面板安装检验 塞泡沫条打密封胶 清洗交验。
(二)施工工艺流程网络图OK(三)连接件安装工艺 (1)连接件安装工艺流程熟悉图纸及技术交底熟悉施工现场寻准预埋件对准立柱线拉水平线控制水平高度及进深位置暂固定检查最终固定防腐记录。
(2)工艺概述连接件安装之前,预埋件有偏差的需先按设计要求进行处理,无预埋件的需进行后埋处理,后埋处理采用后埋件通过植化学螺栓与砼结构墙连接,确保安全、经济又能满足相关规范及设计要求。
连接件安装调整:插接件安装时,先宜暂时固定在节点位置,等幕墙竖料安装至少相邻三根后,调整连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。
连接件与埋件是通过焊接连接。
预埋件偏差的需先按设计要求处理,无预埋件的需进行后埋处理(后埋处理采用后埋件通过植化学螺栓与砼结构墙连接),确保安全、经济又能满足相关规范要求。
安装至少相邻三根竖料后,调平连接件并注意相邻竖料的平整(骨架调平还可利用连接件调节孔进行调整)。
角码安装需确保安全、质量以及焊缝宽厚度,及时除掉焊渣报验。
验收合格后,需进行防腐处理即涂刷防腐漆。
1)验收依据:《金属与石材幕墙工程技术规范》JGJ113-2001《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程质量检验评定标准》GBJ301-882)质量要求:A、严格按照图纸施工,做到无图纸或图纸不符合规范不施工;B、螺栓连接的其结合面必须加垫片,保证连接牢固可靠;C、做好防腐处理,所用的无机富锌漆的所涂厚度必须不小于100μm;D、做好质量及隐蔽验收记录:对每道工序的检查、验收、返工等质量情况进行详细记录。
石材各用途施工工艺大全
石材各用途施工工艺大全一、马赛克饰面施工工艺处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护.排砖:依照设计图纸要求,对横竖装饰线、门窗洞等凹凸部分,以及墙角、墙垛、雨蓬面等细部应进行全面安排,按整张锦砖排出排出分格线。
分格横缝要与窗台、门窗选脸等相齐,并要校正水平,竖缝要在阳台、门窗口等阳角处以整张排列。
这就要根据建筑施工图及结构的实际尺寸,精确几栓排砖模数,并绘制排砖大样图。
弹线与镶贴:弹线前,应抹好底灰,其做法同抹灰工程中的水泥砂浆做法。
底灰应平整并划毛,阴阳角要垂直方正。
然后根据排砖大样图在底灰上从上到下弹出若干水平线,在阴阳角及窗口边上弹出垂直线,在窗间墙、砖垛处弹出中心线、水平线和垂直线。
镶帖时,对着水平线稳住水平尺板,然后在已湿润的底灰上刷素水泥浆一道,再抹2~3mm 厚1:0。
3 水泥纸筋灰或1:1 水泥砂浆,作为粘接层,并用靠尺刮平.同时将锦砖铺放在可放四张锦砖纸的木垫板上,底面朝上,向缝里撒满1:2 干水泥砂,并用软毛刷子刷净表面浮砂,再薄涂一层1:0。
3 水泥纸筋灰粘结浆。
然后逐张拿起,清理四边余灰,按齐在水平尺板上口,由下往上粘贴。
或者直接将水泥砂浆作为粘结浆抹在纸板上,用抹子初步抹平至2~3mm 厚,随粘随帖。
帖完一组后,将分格条放在上口继续第二组。
粘贴后的锦砖,用拍板紧靠其上,然后用小锤敲击拍板,促使其粘结牢固。
再用软毛刷浸水在锦砖护纸上刷水湿润。
揭纸:湿润后约半小时即可揭纸。
揭纸时应按顺序用力往下揭,切忌向外猛揭。
揭纸后检查锦砖粘结平直情况,用开刀拨正调直,并再用小锤敲击拍板一遍。
擦缝:粘贴后约二天,起分格条并擦缝.擦缝时用橡皮刮板,把与镶帖时同品中水泥砂浆在锦砖面上满刮一道,使缝隙饱满。
擦缝后应及时清洗墙面.二、马赛克饰面质量标准(一)主控项目1、饰面砖的品种、规格、图案、颜色和性能应符合设计要求。
2、饰面砖粘贴工程的找平、防水、粘贴和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定.3、饰面砖粘贴必须牢固。
石材装饰材料与施工工艺
一、天然文化石
1、天然文化石: (材质分类)砂岩、
板岩、 青石板
天然文化石
1、其强度高(起抗折程度数倍于花岗岩),抗压强度、硬度和耐磨率介于花 岗岩和大理石之间,具有吸水率低、耐磨率高,不易风化、耐火、耐寒等 优点。 2、文化石是板状构造,片理是它特有的特征。沿片理不仅易于劈分,且劈 分后的岩石表面结构致密、色彩丰富,有独特的天然纹理和肌理。
微晶玻璃型人造石材
微晶石也是一种人造石,是含有 氧化硅的矿物在高温的作用下, 其表面玻化而形成的一种人造石 材。结构非常致密,光泽度和耐 磨度都优于花岗石和大理石。
五种人造石装饰板中,以聚酯型最常用,其物理、化学性能 最好,花纹容易设计,有重现性,有多种用途,但价格相对 较高;
水泥型最便宜,但抗腐蚀性能较差,容易出现微裂纹,只适 合于作板材。其他生产工艺复杂,应用很少。
其它露天部位
的装饰
花 岗 岩
由长石、 石英和云 母组成
黑白, 黄麻, 灰色, 红黑, 红色等。
构造致密,强 度高,密度大, 吸水率低,材 质坚硬,耐磨, 耐酸,抗风化, 耐久。
自重大硬度大, 质脆,耐火性 差,某些花岗 岩含有放射性 元素对人体有 害。
2
花岗石
古代花岗岩(4000多年前)
古埃及金字塔
古希腊神庙
古印度寺庙圣窟
古罗马斗兽场
花岗岩的命名
• 花岗岩
拉丁文:谷粒、颗粒
• 花=这种岩石有美丽的斑纹 • 岗=很坚硬
• 硬度仅次于钻石,位居第二,颜色美观可保持百年以上,不宜风华
花岗岩的识别 (p48) 尺寸、平面度、角度、外观质量
优等(A)、一等(B)、合格(C)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
石材装饰施工工艺技术图解大全
石材装饰
Stone decoration
材料版块
【石材装饰施工工艺技术图解】
材料探秘
关键词:#石材设计#干挂石材#湿贴石材#
石材应用领域很广泛,特别是质感要求较高的住宅空间,其在硬装设计上更是相对使用较多的石材。
家居哪些位置通常会用到石材呢,安装时需要注意哪些问题?
1 石材设计
■门槛石材设计
门槛的石材经常需要用到,主要作用有两点:材质区分及高度调节。
■门套脚石材设计
简称为门脚,这种做法是为了让木门套不用落地,就可以起到防水防潮的作用。
■台面石材设计
台面指的是窗户的台面及洗手台台面。
■线条石材设计
用石材做线条通常是用在一些背景或是大门框的位置。
■墙面石材设计
墙面大面积使用石材是在很多领域都是常见的,墙面使用石材时需要注意整体的造型、石材规格及石材的纹路等。
■地面石材设计
地面使用石材也同样是比较广泛的,在设计时也同样需要注意到石材的规格、地面造型设计以及纹路方向。
■楼梯石材设计
在家里有楼梯的基本都是复式大宅或是别墅,楼梯的用材也会根据设计的选择有所不一样,石材在楼梯的使用中是占较大比例,也会有许多不一样的做法。
2 干挂石材做法
■干挂石材节点施工工艺说明
◎所有骨架钢材需热镀锌处理。
◎挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
◎焊缝必须饱满牢固。
◎钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。
◎膨胀螺栓抗拔要求必须符合规范和设计要求。
◎石材短槽必须机械开槽,保证槽缝宽符合设计要求,严禁现场手提切割机开槽。
◎不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。
◎石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。
◎干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。
◎干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。
说明:
1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;
2)槽钢离开硬性地面需20-30mm。
说明:
膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。
说明:
后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。
▲预埋槽式埋件方案图(一)
▲预埋槽式埋件方案图(二)
3 湿贴石材做法
■湿贴灌浆花岗岩石材施工说明
◎石材挂板用双股18#铜丝或钢丝钩与墙面固定,墙面用手提切割机从上而下或45度方向切槽缝,用钢钉插入缝内,单块石材板纵向长度大于300mm时不得少于两处挂点。
◎门窗洞及梁底朝天板应作铝片或扁铁侧面加固方案施工。
◎石材墙面设计要求打明胶时,板缝开三角槽缝或开小凹槽施工。
◎石材板内灌水泥砂浆前墙体浇水湿润,要求水泥砂浆配比不得低于 1:3,拌制完的砂浆以有较好的流动性为宜。
◎灌水泥砂浆时要求成45度方向灌实,所有腰线顶面板及压顶板严禁半干粉砂浆铺板,必须使用流动的水泥砂浆铺贴面板。
◎石材墙面打胶宽度由设计确定,胶缝宽窄一致,无毛边。
◎墙面需做外保温时,石材不宜用湿灌浆方案施工。
▲门窗洞及梁底朝天板铺贴加固节点
▲湿贴石材加固方案处理节点
▲腰线湿贴整体花岗岩线条节点
说明:
线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。
4 湿贴文化石、乱贴石做法
说明:
1)墙体为多孔砖砌体时,砌墙时预留φ6钢筋,如未作预留,应将钢筋惯穿至室内墙面锚接。
2)墙体为砼面时,可选用植筋方案施工。
3)文化石饰面高度超过一层时,在二层圈梁部位增设一道钢筋砼支座线,如有饰面要求,可选用暗设方案施工。
5 门窗与腰线部位
GRC装饰线改进方案说明:
1)所有GRC装饰线必须保证上平面有坡度,下有滴水功能;2)GRC拼接处保证不渗水;
3)所有GRC预埋固定铁件必须为热镀锌。
说明:
1)GRC压顶板制作时预制完成槽缝;2)石材加工时切割槽缝;
3)安装时槽缝内填满柔性胶。
■干挂石材窗防水节点
说明:
1)所有腰线必须保证上平面有坡度,下有滴水功能;2)腰线拼接处保证不渗水。
▲窗台防水节点(有附框)
▲窗台防水节点(无附框)
▲石材腰线施工节点
说明:
室外花岗岩窗台及线脚基层水泥砂浆粉刷坡度大于10%。
6 阳台露台部位
▲室外门安装及门槛石铺装及防水节点说明:
外门框安装时,门框底口高出室内毛坯房交付地面30mm。
说明:
1)阳台上翻梁与外线条分别设内外排水坡;
2)在扶手栏杆内侧做企口,高差不小于20;
3)设置阳台栏杆高度时,要预留出精装修饰面高度,栏杆高度必须符合规范要求。
▲玻璃幕墙构造的阳台防水做法
▲玻璃幕墙构造的阳台防水做法节点
你绝对不能错过的活动。
