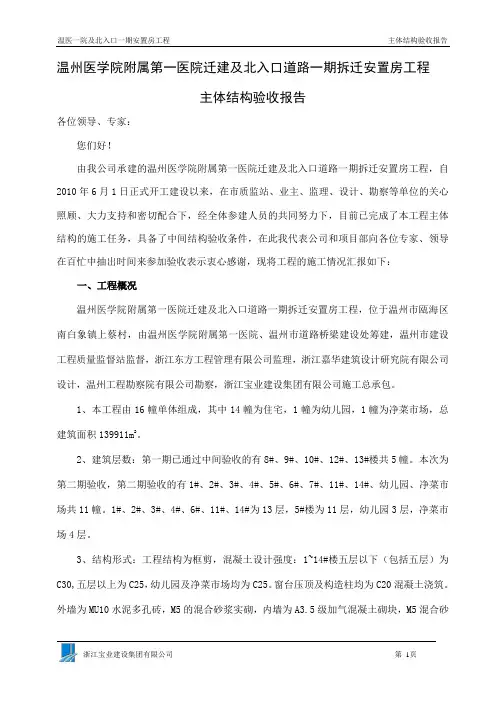

温州医学院附属第一医院迁建及北入口道路一期拆迁安置房工程主体结构验收报告各位领导、专家:您们好!由我公司承建的温州医学院附属第一医院迁建及北入口道路一期拆迁安置房工程,自2010年6月1日正式开工建设以来,在市质监站、业主、监理、设计、勘察等单位的关心照顾、大力支持和密切配合下,经全体参建人员的共同努力下,目前已完成了本工程主体结构的施工任务,具备了中间结构验收条件,在此我代表公司和项目部向各位专家、领导在百忙中抽出时间来参加验收表示衷心感谢,现将工程的施工情况汇报如下:一、工程概况温州医学院附属第一医院迁建及北入口道路一期拆迁安置房工程,位于温州市瓯海区南白象镇上蔡村,由温州医学院附属第一医院、温州市道路桥梁建设处筹建,温州市建设工程质量监督站监督,浙江东方工程管理有限公司监理,浙江嘉华建筑设计研究院有限公司设计,温州工程勘察院有限公司勘察,浙江宝业建设集团有限公司施工总承包。

1、本工程由16幢单体组成,其中14幢为住宅,1幢为幼儿园,1幢为净菜市场,总建筑面积139911m2。

2、建筑层数:第一期已通过中间验收的有8#、9#、10#、12#、13#楼共5幢。

本次为第二期验收,第二期验收的有1#、2#、3#、4#、5#、6#、7#、11#、14#、幼儿园、净菜市场共11幢。

1#、2#、3#、4#、6#、11#、14#为13层,5#楼为11层,幼儿园3层,净菜市场4层。

3、结构形式:工程结构为框剪,混凝土设计强度:1~14#楼五层以下(包括五层)为C30,五层以上为C25,幼儿园及净菜市场均为C25。

窗台压顶及构造柱均为C20混凝土浇筑。

外墙为MU10水泥多孔砖,M5的混合砂浆实砌,内墙为A3.5级加气混凝土砌块,M5混合砂浆砌筑。

屋面除幼儿园、净菜市场为平屋面外,其余均为斜屋面。

二、工程施工和质量情况(一)、在施工过程中,严格按图纸及施工规范要求进行施工,每道工序施工前对工人先进行技术交底。

施工过程中的测量放线、轴线、标高等工序质量均先自检合格后报监理公司验收,再进行下道工序。

中间交接验收记录

中间交接验收记录
工程中间交接验收记录
单位(子单位)工程名称 东城御峰花园
所属子分部(系统)工程名 称/分项(子系统)工程名称
建筑电气分部、建筑给水排水分部工程
相关的施工部位 (层、区、段、房、室)
泵房
总承包施工单位
GD3010259 项目负责人
专业承包安装单位
/
项目负责人 /
施工执行的技术标准(含企 业的工艺规程、工法等)名
接收方意见:
交出方单位: 交出方负责人(签名):
年月日
接收方单位:
接收方负责人(签名):
专业工长(施工员)(签名)
专业承包安装单位 检查评定结果
项目专业质量检查员(签名):
年月日 检查测试负责人(签名)
年月日
监理(建设)单位 验收结论
专业监理工程师(签名): (建设单位项目专业技术负责人签名):
年月日
注:本表为通用表,适用于各种不同的分部(专业)、子分部(系统)、分项(子系统)、专业工种、工序之间的 中间交接验收记录。不同单位之间的交接应在双方意见B50303-2002 建筑给水排水及采暖工程施工质量验收规范 GB50242-2002
验收日期: 从



起到
年月
日止
中间交接验收类别(原因)、工程范围(内容)及交出方意见:
1、水电工程验收,已按合同规定及设计文件要求完成了泵房的水电安装工程,自评为合格; 2、工程质量施工单位已自检自查并通知监理进行检查验收,评定为合格; 3、请建设单位接收使用

市政优良样板工程中间过程检查评分表

市政优良样板工程中间过程检查评分表

□桥梁结构纵、横整体线型,桥面平整及排水状况,梁底
结构平整程度;
□主梁有无开裂,裂缝宽度及有无渗水痕迹,防撞墙有无
收缩裂缝,砼结构是否外光内实、支座安装位置正确稳
□钢结构焊缝有无裂纹、烧穿、严重咬肉等缺陷、钢结构
焊缝是否均匀饱满,涂装后是否有锈迹和破损;钢结构物
、金属设备及附属配件有无腐蚀现象和锈蚀状况;
2
质量证 □半成品出厂合格证及质量证明文件; 明文件 □大型预制构件合格证及质量证明文件;
□计量仪器设备校验资料
□各项设计配合比报告;
□密度(压实度)试验及标准击实(密度)试验;
□无基结合材料无侧限试验及水泥(石灰)剂量检验;
□土壤液塑限性、CBR试验;
□沥青混凝土马歇尔稳定度试验及含油量检验;
□混凝土试块强度报告[抗压、抗折(含标准养护试块和
□危险性较大分部分项工程的专项施工方案;
□施工组织设计或专项施工方案内容齐全、具针对性,审
施组 批手续完善;
4
(方 □编制设备调试方案; 案)编 □超过一定规模的危大工程专项方案须经专家论证,审批
制审批 程序符合要求;
□对未采纳的专家意见须进行说明,对专家提出的意见须
逐条闭合
□路面平整度测定,道路抗滑构造深度测定、动稳度(车
同条件养护试块)、抗渗];
3
试验检 □砂浆(水泥净浆)试块强度报告; 验文件 □钢筋连接接头质量检验;
□预应力筋、锚杆张拉、锁定各项数据;
□钢结构(管)焊缝无损及涂层厚度检验;
□化学建材管熔焊焊缝焊接力学性能试验;
□地基(路基)与桩基、承重结构连续墙检测方案及各项
试验;
□其它按规范及设计有要求需进行的试验与检验

危险性较大工程专项工序中间验收记录

危险性较大工程专项工序中间验收记录

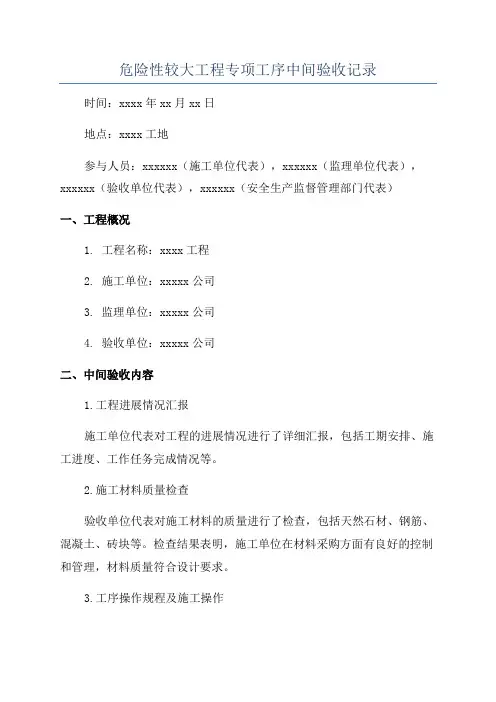

危险性较大工程专项工序中间验收记录时间:xxxx年xx月xx日地点:xxxx工地参与人员:xxxxxx(施工单位代表),xxxxxx(监理单位代表),xxxxxx(验收单位代表),xxxxxx(安全生产监督管理部门代表)一、工程概况1. 工程名称:xxxx工程2. 施工单位:xxxxx公司3. 监理单位:xxxxx公司4. 验收单位:xxxxx公司二、中间验收内容1.工程进展情况汇报施工单位代表对工程的进展情况进行了详细汇报,包括工期安排、施工进度、工作任务完成情况等。

2.施工材料质量检查验收单位代表对施工材料的质量进行了检查,包括天然石材、钢筋、混凝土、砖块等。

检查结果表明,施工单位在材料采购方面有良好的控制和管理,材料质量符合设计要求。

3.工序操作规程及施工操作施工单位代表详细讲解了危险性较大工程专项工序的施工操作规程,包括重点操作环节、安全措施、操作流程等,并通过现场演示进行了示范。

监理单位代表对施工操作进行了严格监督,确保施工操作符合规范要求。

4.安全措施及防护设施施工单位代表展示了在危险性较大工程专项工序中采取的各项安全措施和防护设施,包括施工区域的围护设施、安全警示标识、施工人员的安全防护用具等。

验收单位代表对安全措施和防护设施进行了仔细检查,并提出了改进建议,施工单位代表表示会及时进行整改。

5.安全生产培训和交底情况施工单位代表汇报了危险性较大工程专项工序的安全生产培训和交底情况,包括参与培训人员、培训内容、培训日期等。

监理单位代表对培训和交底情况进行了查验,并提出了相关问题和建议,施工单位代表表示会重视并积极改正。

6.安全生产文件管理验收单位代表对施工单位的安全生产文件进行了核实,包括施工组织设计、施工方案、安全技术措施、危险性较大工程专项工序操作规程等。

核实结果显示,施工单位在安全生产文件管理方面做到了完备、规范,符合相关要求。

7.安全生产记录和事故情况施工单位代表向验收单位代表提供了施工期间的安全生产记录和事故情况,包括工伤事故、质量事故等。

专业工程中间交接验收记录

专业工程中间交接验收记录

专业工程中间交接验收记录
编号:
工程名称
移交单位名称建筑面积
接收单位名称
内容、部位工程地基基础分部的有支护土方、桩基子分部工程。

验收原因桩基子分部工程后,混凝土基础子分部和结构工程施工单位发生变化。

1.有支护土方稳定,变形监测仍继续进行;
质量情况2.桩基竣工图已完成,桩立偏移符合设计要求与规范规定;
3.经**检测中心检测,工程桩承载力符合设计要求。

桩体质量为共检测105根,Ⅰ类89根,占85%;Ⅱ类16根,占15%;无Ⅲ、Ⅳ类桩。

质量控制资料及安全
与功能检验资料核查
情况1.质量控制资料共核查25份,齐全、完整;
2.安全与功能检验资料共核查4份,齐全、完整,检测数量及结果符合设计要求与规范规定。

验收结论同意交接
建设单位意见:
项目负责人:
(公章)
年月日监理单位意见:
项目负责人:
(公章)
年月日设计单位意见:
项目负责人:
(公章)
年月日移交单位意见:
项目负责人:
(公章)
年月日接收单位意见:项目负责人:(公章)年月日云南省建设厅印制。

工程中间验收交接记录

工程中间验收交接记录

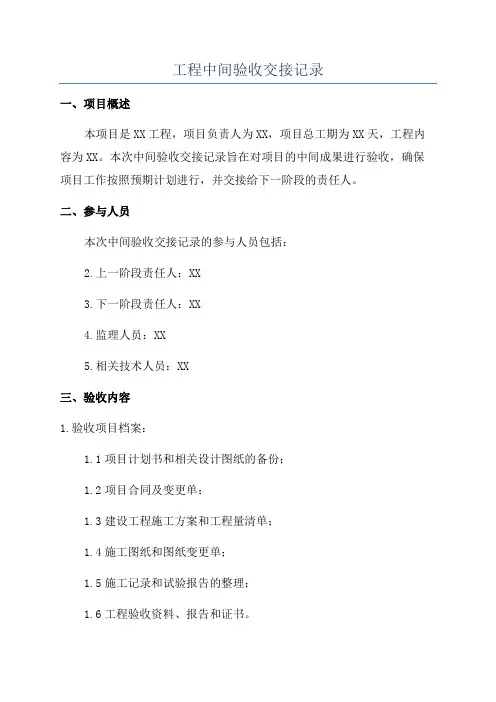

工程中间验收交接记录一、项目概述本项目是XX工程,项目负责人为XX,项目总工期为XX天,工程内容为XX。

本次中间验收交接记录旨在对项目的中间成果进行验收,确保项目工作按照预期计划进行,并交接给下一阶段的责任人。

二、参与人员本次中间验收交接记录的参与人员包括:2.上一阶段责任人:XX3.下一阶段责任人:XX4.监理人员:XX5.相关技术人员:XX三、验收内容1.验收项目档案:1.1项目计划书和相关设计图纸的备份;1.2项目合同及变更单;1.3建设工程施工方案和工程量清单;1.4施工图纸和图纸变更单;1.5施工记录和试验报告的整理;1.6工程验收资料、报告和证书。

2.验收项目施工进度:2.1核对项目进度计划和实际施工进度;2.2查看施工现场,确保施工质量和安全。

3.验收项目质量:3.1核对项目质量计划和实际质量控制;3.2抽查施工质量检测报告。

4.验收项目安全:4.1核对项目安全计划和实际安全控制;4.2查看现场安全设施和安全生产措施。

五、验收结果1.项目档案:经核对,档案齐全完整,符合要求。

2.施工进度:项目进度与计划相符,施工现场符合要求。

3.项目质量:质量控制符合要求,施工质量检测报告合格。

4.项目安全:安全措施到位,现场安全符合要求。

六、存在问题在中间验收过程中,发现以下问题:七、交接事项根据中间验收结果,决定以下交接事项:1.项目档案:上一阶段责任人将项目档案交接给下一阶段责任人,并签字确认。

2.施工进度:上一阶段责任人向下一阶段责任人交接施工现场,并进行现场巡视,双方签字确认。

3.项目质量:上一阶段责任人将质量控制相关资料交接给下一阶段责任人,并就关键节点进行技术交底,双方签字确认。

4.项目安全:上一阶段责任人将安全控制相关资料交接给下一阶段责任人,并进行现场安全交底,双方签字确认。

八、其他事项无。

九、会议纪要本次中间验收交接记录对项目工作进行了全面的验收,确定了存在的问题并提出了解决方案,同时对下一阶段的交接事项进行了规划。

中间验收证明书

中间验收证明书一、项目背景根据合同要求,我方承接了某某工程项目的施工任务。

为了确保工程质量和进度的有效控制,特制定本中间验收证明书,以便对工程进展进行中期验收,并对相关工作进行评估和记录。

二、验收内容1. 施工进度:根据合同约定,项目工期为XX天/月,经过初步评估,目前工程进度已完成XX%,符合预期进度要求。

2. 工程质量:对已完成的工程部分进行检查,包括但不限于结构、材料、装饰等方面,经过检验,工程质量符合设计要求和相关标准。

3. 安全生产:对施工现场的安全措施进行检查,包括但不限于安全设施、人员防护、施工作业规范等方面,经过评估,施工过程中未发生重大安全事故,安全生产工作符合要求。

4. 成本控制:对项目的成本控制情况进行评估,包括但不限于材料采购、人力成本、设备费用等方面,经过初步核算,项目的成本控制在预期范围内。

三、存在问题及改进措施1. 工程进度方面存在的问题:(可根据实际情况填写)a) 某某工程进度滞后,需加强管理和协调;b) 某某工序存在质量问题,需及时整改;c) 某某材料采购存在延误,需加强供应链管理。

2. 工程质量方面存在的问题:(可根据实际情况填写)a) 某某工程存在施工不规范的情况,需加强监督和培训;b) 某某工程材料质量不符合要求,需更换或整改;c) 某某工程装饰效果不满足设计要求,需重新施工。

3. 安全生产方面存在的问题:(可根据实际情况填写)a) 某某施工现场存在安全隐患,需立即整改;b) 某某工人个人防护意识不强,需加强培训和宣传;c) 某某施工作业规范不符合要求,需加强监管和指导。

4. 成本控制方面存在的问题:(可根据实际情况填写)a) 某某材料采购成本超出预算,需优化采购流程;b) 某某工人人力成本控制不到位,需加强考勤管理;c) 某某设备费用超出预算,需优化设备使用计划。

四、改进措施1. 工程进度改进措施:(可根据实际情况填写)a) 加强施工管理,提高工人协作效率;b) 加强与供应商的沟通,确保材料供应及时;c) 增加施工人员数量,加快工程进度。

资质报审表

工程开工报审表表号:DJS-A1-01工程名称:编号:分部工程开工报审表表号:DJS-A1-02工程名称: 编号:工程复工申请表表号:DJS-A1-03工程名称:编号:项目管理实施规划报审表表号:DJS—A2-01 工程名称:编号:管理体系报审表表号:DJS-A2-02 工程名称:编号:a)安全文明施工二次策划报审表表号:DJS-A2-03工程名称编号:工程施工创优实施细则报审表表号:DJS-A2-04 工程名称编号:应急预案报审表表号:DJS-A2-05工程名称:编号:一般施工方案(措施)报审表表号:DJS-A2-06 工程名称:编号:特殊施工技术方案(措施)报审表表号:DJS-A2-07工程名称:编号:分包单位资格报审表表号:DJS—A3-01工程名称:编号:试验(检测)单位资质报审表表号:DJS-A3-02 工程名称:编号:线路复测报审表表号:DJS-A4-01 工程名称:编号:施工质量验收及工程类别划分报审表表号:DJS-A4-02 工程名称:编号:工程质量中间验收申请表表号:DJS-A4-03 工程名称:编号:试品/试件试验报告报验表表号:DJS-A4-04工程名称: 编号:a)施工管理人员资质报审表表号:DJS-A4-05工程名称:编号:主要施工机械/工器具/安全用具报审表表号:DJS-A4-06 工程名称:编号:特殊工种/特殊工作人员报审表表号:DJS—A4-07工程名称:编号:主要测量、计量器具检验报审表表号:DJS—A4-08工程名称:编号:大中型施工机械进场/出场申报表表号:DJS-A4-09 工程名称:编号:报审表表号:DJS—A4-09工程名称:编号:工程预付款报审表表号:DJS-A5-01 工程名称编号:工程进度款报审表表号:DJS—A5-02工程名称:编号:监理工程师通知回复单表号:DJS—A6-01工程名称:编号:施工进度计划报审表表号:DJS—A7-01工程名称:编号:施工进度调整计划报审表表号:DJS—A7-02工程名称:编号:变更工期报审表表号:DJS—A7-03工程名称:编号:费用索赔申请表表号:DJS—A8-01主要材料及构配件供货商资质报审表表号:DJS—A9-01工程名称:编号:工程材料/构配件报审表表号:DJS—A9-02材料/构配件开箱检查申请表表号:DJS—A9-03工程名称:编号:材料/构配件缺陷通知单表号:DJS—A9-04工程名称:编号:材料/构配件缺陷处理报验表表号:DJS-A9-05 工程名称:编号:工程初步竣工验收申请表表号:DJS—A10-01工程变更申请单表号:DJS-A11-01设计变更执行报验单表号:DJS-A11-02工程名称:编号:工程安全/质量事故报告表表号:DJS-A12-01工程名称:编号:本表一式份,由承包单位填报,建设管理单位、项目监理部各一份,承包单位存份。

市政工程施工报验表

工程开工报审表表号: A1 工程名称:编号:单位工程开工报审表表号: A2 工程名称:编号:工程复工申请表表号: A3 工程名称:编号:项目管理实施规划报审表表号: A4 工程名称:编号:体系报审表表号: A5 工程名称:编号:安全文明施工二次策划报审表表号: A6 工程名称:编号:工程施工创优实施细则报审表表号: A7工程名称:编号:本表一式份,由承包单位填报,业主项目部、项目监理部各一份,承包单位存份。

应急预案报审表表号: A8 工程名称:编号:本表一式份,由承包单位填报,业主项目部、项目监理部、承包单位各存份。

一般施工(调试)方案报审表表号: A9工程名称:编号:本表一式份,由承包单位填报,业主项目部、项目监理部各一份、承包单位存份。

特殊施工技术方案(措施)报审表表号: A10 工程名称:编号:分包单位资格报审表表号: A11 工程名称:编号:试验(检测)单位资质报审表表号: A12 工程名称:编号:工程控制网测量报审表表号: A13 工程名称:编号:施工质量验收及工程类别划分报审表表号: A14 工程名称:编号:分项工程质量报验申请单表号: A15 工程名称:编号:分部(子分部)工程质量报验申请单表号: A16 工程名称:编号:单位(子单位)工程质量报审表表号: A17 工程名称:编号:工程质量中间验收申请表表号: A18 工程名称:编号:试品/试件试验报告报验表表号: A19 工程名称:编号:调试报告报审表表号: A20 工程名称:编号:施工管理人员资质报审表表号: A21工程名称:编号:本表一式份,由承包单位填报,业主项目部、项目监理部各一份,承包单位存份。

主要施工机械/工器具/安全用具报审表表号: A22工程名称:编号:本表一式份,由承包单位填报,业主项目部、项目监理部各一份,承包单位存份。

特殊工种/特殊工作人员报审表表号: A23 工程名称:编号:主要测量计量器具/试验设备检验报审表表号: A24 工程名称:编号:大中型施工机械进场/出场申报表表号: A25工程名称:编号:本表一式份,由承包单位填报,业主项目部、项目监理部各一份,承包单位存份。

工程中间交接验收记录

至年 月 日年 月 日年 月 日年 月 日
GD-C4-613 交接原因:
交接内容:
开工日期:
工程质量:
(盖章)
(盖章)(盖章)(盖章)项目负责人签名:项目负责人签名:总监理工程师签名:项目负责人签名:
中间交接验收类别(交接验收原因)/交接验收的具体内容(工程范围)及其开工、完工日期/交出方对完成工程量和工程质量的评价等:
中间交接验收情况归纳及综合结论/必要的备注说明(其中包括对未完工程和质量有关问题的处理意见):
分包单位交出自评
综合意见:施工单位交出自评或验收综合意见:监理单位验收 综合意见:建设单位验收(接收) 总结意见:
经××建筑工程质量检测站进行低应变法(188条)、声波透射法(47条)、静载试验(5条)检测,所测桩身质量合格,交予土建方进行下一道路工序施工。

施工依据文件名称及编号
质量验收依据文件
名称及编号验收日期:年 月 日年 月 日
分部/子分部/分项
(系统/子系统)
所在的施工部位相关施工图名称
及其图号
工程中间交接验收记录
GD-C4-613
单位(子单位)工程名称。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

SZLB39 工程质量中间验收申请表 工程质量中间验收申请表 工程名称:110 kV棠阴变电站工程 编号: SZLB39-001 致 烟台恒信电力工程管理咨询有限公司枣庄棠阴110kV输变电工程监理项目部: 经我公司三级自检, 110 kV棠阴变电站工程生产综合楼基础 工程具备第 一 次质量中间验收条件,特此申请,请审查。

附件:专检报告

施工项目部(章): 项目经理: 日 期:

专业监理工程师审查意见:

专业监理工程师: 日 期:

总监理工程师审查意见:

监理项目部(章): 总监理工程师: 日 期: 注 本表一式____份,由施工项目部填报,监理项目部____份、施工项目部存____份。 110kV棠阴变电站(基础)工程 质 量 专 检 报 告

施工单位专检部门(章) 年 月 日 110 kV棠阴变电站(基础)工程质量专检报告 工 程 名 称 110 kV棠阴变电站(基础)工程 施 工 单 位 枣庄力源送变电工程有限公司 项目经理 (技术负责人) 王宁 检 查 日 期 年 月 日

专检人员 杨文岭 陪检人员 李乔 检查情况: 一、验收范围: 生产综合楼基础结构工程验收 二、质保体系运行情况: 公司技术负责人张忠刚、专职质量监督员杨文岭,技术专工周园会同项目部专职质检员李乔,各班组施工负责人对该工程基础分部工程的各分项工程进行全面的验收。

三、工程资料情况: 1、建筑材料、半成品、成品的准用证、质保单、复试报告等各项质量保证资料基本齐全;对于所进场的建筑材料,指定了专人负责,进行了严格管理;并对进场材料及时取样,送检测单位检验合格后方予使用,把关较严格。

2、委托枣庄市盛达混凝土公司出具了商品混凝土的配合比,试块均在监理见证下随机抽样制作,样本数量满足规定要求,混凝土养护符合规范规定要求。

3、各分项、分部工程的施工,能严格把关,有自检、互检制度和专职质量监督员负责各项检查工作;有较完善的质量管理体系。

4、隐蔽工程验收手续基本上与施工进度同步,隐蔽验收资料基本齐全。 5、因为混凝土试块的龄期未到,所以暂不评定混凝土的强度等级。 四、实物抽检情况及结果:(附工程质量检查记录) 1、钢筋。1.1、钢筋的品种规格和质量符合设计要求和GB50204-2002有关标准的规定,钢筋表面洁净、无损伤,油污、老锈。钢筋的规格,加工形状、尺寸、数量、锚固长度和接头位置都符合设计要求和施工规范规定。钢筋焊接由合格上岗证焊工操作,焊接头机械性能试验合格。保证项目符合要求。1.2、钢筋绑扎缺扣,松扣的数量不超过应绑扎数量的10 % 。钢筋绑扎、弯钩形状和朝向、接头部位和搭接长度符合规定。箍筋数量符合设计要求,弯钩角度和平直段的长度基本符合施工规范。基本项目符合要求。1.3、允许偏差项目①钢筋加工偏差:a、受力钢筋顺长度方向全长的净尺寸允许偏差±10mm,实测66点,有64点在允许偏差范围内,占97%;b、箍筋内净尺寸允许偏差±5mm,实测40点,有38点在允许偏差范围内,占95%;②箍筋末端弯钩允许偏差≥10d,实测63点,皆在允许偏差范围内,占100%;③受力钢筋间距允许偏差±10mm,实测27点,有25点在允许偏差范围内,占93%;④受力钢筋排距允许偏差±5mm,实测28点,有26点在允许偏差范围内,占93%;⑤保护层允许偏差±5mm,实测45点,有41点在允许偏差范围内,占91%;⑥受力钢筋长度允许偏差±10mm,实测25点,有24点在允许偏差范围内,占96%;⑦箍筋间距允许偏差±20mm,实测30点,有27点在允许偏差范围内,占90%。总共实测324点,有308点在允许偏差范围内,占95.1 % 。2.4、钢筋工程评定为合格。

2、模板。2.1、经检查验收,模板具有足够的强度、刚度、撑拉杆件固定牢固稳定;2.2、模板接缝不大于1.5 mm。模板上每处粘浆和漏涂隔离剂累计面积不大于1000 cm2 ,模板内清洁无杂物,符合要求。2.3、允许偏差项目。①轴线位移允许偏差≤5 mm。实测29点,皆在允许偏差范围内,占100 % ; ②标高允许偏差 5 mm。实测31点,有29点在允许偏差范围内,占93.5%;③截面尺寸允许偏差 10 mm。实测45点,有42点在允许偏差范围内,占93.3%;④垂直度允许偏差≤6mm,实测36点,有34点在允许偏差范围内,占94.4%;⑤表面平整度允许偏差≤5mm,实测25点,有24点在允许偏差范围内,占96%;⑥预留洞口中心位移允许偏差≤10mm,实测20点,皆在允许偏差范围内,占100%;⑦预留洞截面尺寸偏差+10~0mm,实测15点,有14点在允许偏差范围内,占93.3%。总共实测201点,有192点在允许偏差范围内,占95.35%。2.4、模板工程评定为合格。

3、混凝土。3.1、混凝土采用商品混凝土,混凝土的坍落度、浇捣、养护和施工缝处理均符合施工规定规范,保证项目符合要求。3.2、混凝土振捣密实,每个检查处的蜂窝面积每一处不大于200cm2,累计不大于400cm2。无孔洞。每个检查件基本无露筋。基本无缝隙夹渣层。外观较好,无影响结构性能和使用功能的尺寸偏差,基本项目符合要求。3.3、允许偏差项目。①轴线位移允许偏差≤8mm,实测25点,有23点在允许偏差范围内,占92%;②标高允许偏差 10mm,实测23点,皆在允许偏差范围内,占100%;③截面尺寸允许偏差+8~-5 mm,实测18点,有17点在允许偏差范围内,占94.4%;④表面平整度允许偏差≤8mm,实测24点,有23点在允许偏差范围内,占95.8%;总共实测90点,有86点在允许偏差范围内,占95.6%。3.4、混凝土工程评定为合格。

五、存在的问题及整改建议:(附质量问题处理单) 无存在问题 六、未完项目:无 检查结论: 经公司专检组检查认定,该工程主体结构质量符合设计要求,达到验收评定标准,工程资料齐全、填写正确、完整。对专检中提出的质量问题,请项目部及时进行消缺处理,由项目部专职质检员进行验证后申请验收。

专检负责人: 年 月 日

注 此表为公司专检用。 SZLB39 工程质量中间验收申请表 工程质量中间验收申请表 工程名称:110 kV棠阴变电站工程 编号: SZLB39-002 致 烟台恒信电力工程管理咨询有限公司枣庄棠阴110kV输变电工程监理项目部: 经我公司三级自检, 110 kV棠阴变电站工程生产综合楼主体 工程具备第 二 次质量中间验收条件,特此申请,请审查。

附件:专检报告

施工项目部(章): 项目经理: 日 期:

专业监理工程师审查意见:

专业监理工程师: 日 期:

总监理工程师审查意见:

监理项目部(章): 总监理工程师: 日 期: 注 本表一式____份,由施工项目部填报,监理项目部____份、施工项目部存____份。 110 kV棠阴变电站(主体)工程 质 量 专 检 报 告

施工单位专检部门(章) 年 月 日 110 kV棠阴变电站(主体)工程质量专检报告 工 程 名 称 110 kV棠阴变电站(主体)工程 施 工 单 位 枣庄力源送变电工程有限公司 项目经理 (技术负责人) 王宁 检 查 日 期 年 月 日

专检人员 杨文岭 陪检人员 李乔 检查情况: 一、验收范围: 生产综合楼主体结构工程验收 二、质保体系运行情况: 公司技术负责人张忠刚、专职质量监督员杨文岭,技术专工周园会同项目部专职质检员李乔,各班组施工负责人对该工程基础分部工程的各分项工程进行全面的验收。

三、工程资料情况: 1、建筑材料、半成品、成品的准用证、质保单、复试报告等各项质量保证资料基本齐全;对于所进场的建筑材料,指定了专人负责,进行了严格管理;并对进场材料及时取样,送检测单位检验合格后方予使用,把关较严格。

2、委托枣庄市盛达混凝土公司出具了商品混凝土的配合比,试块均在监理见证下随机抽样制作,样本数量满足规定要求,混凝土养护符合规范规定要求。

3、各分项、分部工程的施工,能严格把关,有自检、互检制度和专职质量监督员负责各项检查工作;有较完善的质量管理体系。

4、隐蔽工程验收手续基本上与施工进度同步,隐蔽验收资料基本齐全。 5、因为混凝土试块的龄期未到,所以暂不评定混凝土的强度等级。 四、实物抽检情况及结果:(附工程质量检查记录) 1、钢筋。1.1、钢筋的品种规格和质量符合设计要求和有关标准的规定,钢筋表面洁净、无损伤,油污、老锈。钢筋的规格,加工形状、尺寸、数量、锚固长度和接头位置都符合设计要求和施工规范规定。钢筋焊接由合格上岗证焊工操作,焊接头机械性能试验合格。保证项目符合要求。1.2、钢筋绑扎缺扣,松扣的数量不超过应绑扎数量的10 % 。钢筋绑扎、弯钩形状和朝向、接头部位和搭接长度符合规定。箍筋数量符合设计要求,弯钩角度和平直段的长度基本符合施工规范。基本项目符合要求。1.3、允许偏差项目①钢筋加工偏差:a、受力钢筋顺长度方向全长的净尺寸允许偏差±10mm,实测65点,有63点在允许偏差范围内,占97%;b、箍筋内净尺寸允许偏差±5mm,实测41点,有39点在允许偏差范围内,占95%;②箍筋末端弯钩允许偏差≥10d,实测65点,皆在允许偏差范围内,占100%;③受力钢筋间距允许偏差±10mm,实测30点,有27点在允许偏差范围内,占90%;④受力钢筋排距允许偏差±5mm,实测28点,有26点在允许偏差范围内,占93%;⑤保护层允许偏差±5mm,实测45点,有42点在允许偏差范围内,占93.3%;⑥受力钢筋长度允许偏差±10mm,实测22点,有20点在允许偏差范围内,占91%;⑦箍筋间距允许偏差±20mm,实测28点,有25点在允许偏差范围内,占89%。总共实测325点,有307点在允许偏差范围内,占94.4 % 。2.4、钢筋工程评定为合格。

2、模板。2.1、经检查验收,模板具有足够的强度、刚度、撑拉杆件固定牢固稳定;2.2、模板接缝不大于1.5 mm。模板上每处粘浆和漏涂隔离剂累计面积不大于1000 cm2 ,模板内清洁无杂物,符合要求。2.3、允许偏差项目。①轴线位移允许偏差≤5 mm。实测28点,皆在允许偏差范围内,占100 % ; ②标高允许偏差 5 mm。实测30点,有28点在允许偏差范围内,占93.3%;③截面尺寸允许偏差 10 mm。实测45点,有43点在允许偏差范围内,占95.5%;④垂直度允许偏差≤6mm,实测36点,有35点在允许偏差范围内,占97.2%;⑤表面平整度允许偏差≤5mm,实测22点,有20点在允许偏差范围内,占95%;⑥预留洞口中心位移允许偏差≤10mm,实测16点,皆在允许偏差范围内,占100%;⑦预留洞截面尺寸偏差+10~0mm,实测15点,有14点在允许偏差范围内,占93.3%。总共实测192点,有183点在允许偏差范围内,占95.3 %。2.4、模板工程评定为合格。
