砌体技术交底ppt课件

合集下载

砌体结构施工安全技术交底培训讲义PPT

砌体结构施工安全技术交底培训讲义PPT

砌体安全技术交底

建工住建第四工程项目部

砌体班组安全交底

1.进入施工现场必须佩戴安全帽(包括室内),站在外架

及临边上操作,必须系安全带。

安全带高挂低

砌体班组安全交底

2.不得私自拆除连墙件,不得提前拆除防护栏杆(只有看见有人做砖时才能看见防护

栏杆被拆除,码砖时不得拆除防护),该楼层砌体做完后,必须按照要求恢复好防

护栏杆(所有临边高度小于1.2m的均要加设防护栏杆,防护栏杆采取顶托+钢管固定)

防护栏杆

连墙件

砌体班组安全交底

3.悬挑外架底部封闭不得随意拆除,拆除后要进行必要的

恢复。

悬挑外架底部 封闭

砌体班组安全交底

4.砖不能堆码过高(不能超过2m),堆码在跳板上不能太

集中,不能放在楼层临边上。

砌体班组安全交底

5.磨儿机必须有防护罩,塔吊范围内必须有双层防护棚。

6.磨儿机必须有末级电箱,末级电箱离磨儿机不能超过3m,

电线必须架空。

末级电箱离用

电器过远

磨儿机防护罩

磨儿机必须有 防护罩,双层

防护棚

砌体班组安全交底

7.不能使用碘钨灯,需要使用防爆灯。

严禁使用碘钨

灯 必须使用防爆

灯泡

易漏电,发生 触电事故

砌体班组安全交底

8.严禁用砖垫搭设操作平台,必须使用高凳,高凳下和高

凳上也不能使用砖垫。

严禁垫木枋

砌体班组安全交底

9.砖块单独吊装必须使用托盘,用灰盆或者推车吊装上面

必须用安全兜网兜牢,不能超高。翻山吊必须有2个指挥协

同吊装。

砌体班组安全交底

10.卸料平台上不能长时间搁置材料(沙、水泥、灰),

必须立即转运。

砌体班组安全交底

11.必须做好搅拌房,水泥库房,堆场的清洁(每天下班后

必须打扫,水泥口袋放在规定的位置)。

砌体班组安全交底

12.使用移动脚手架必须有1.2m以上的防护栏杆,在移动

脚手架上操作,必须系安全带;底部必须有防滑措施。

必须有1.2m

护栏,必须系

安全带

底部必须有防

滑措施

砌体班组安全交底

13.使用钢管架操作平台,必须按照脚手架要求搭设,必

砌体砌筑施工技术交底

砌体砌筑施工技术交底

砌体砌筑施工技术交底

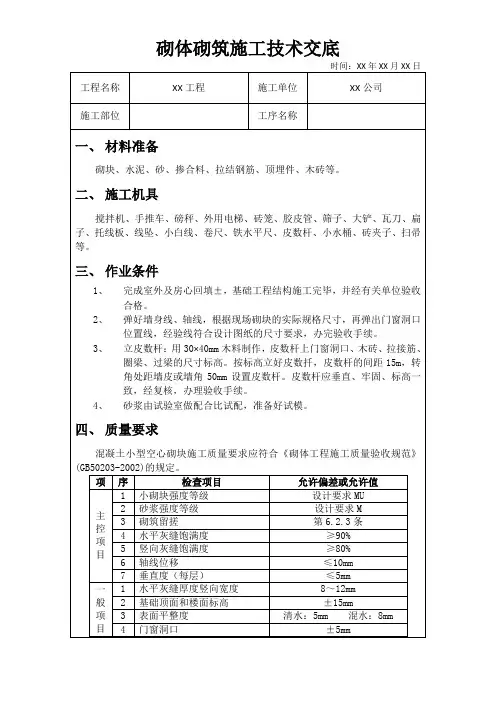

时间:XX年XX月XX日

工程名称 XX工程 施工单位 XX公司

施工部位 工序名称

一、 材料准备

砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等。

二、 施工机具

搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。

三、 作业条件

1、 完成室外及房心回填±,基础工程结构施工完毕,并经有关单位验收合格。

2、 弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。

3、 立皮数杆:用30×40mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。按标高立好皮数扦,皮数杆的间距15m,转角处距墙皮或墙角50mm设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理验收手续。

4、 砂浆由试验室做配合比试配,准备好试模。

四、 质量要求

混凝土小型空心砌块施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。

项 序 检查项目 允许偏差或允许值

主控项目 1 小砌块强度等级 设计要求MU

2 砂浆强度等级 设计要求M

3 砌筑留搓 第6.2.3条

4 水平灰缝饱满度 ≥90%

5 竖向灰缝饱满度 ≥80%

6 轴线位移 ≤10mm

7 垂直度(每层) ≤5mm

一般项目 1 水平灰缝厚度竖向宽度 8~12mm

2 基础顶面和楼面标高 ±15mm

3 表面平整度 清水:5mm 混水:8mm

4 门窗洞口 ±5mm 砌体砌筑施工技术交底

时间:XX年XX月XX日

5 窗口位移 20mm

6 水平灰缝平直度 清水:7mm 混水:10mm

五、 工艺流程

墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝

六、 操作工艺

墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。

砌体工程技术交底

砌体工程技术交底

砌筑抹灰技术质量交底

施工单位: 梅州名建建筑工程有限公司

工程名称 梅州市监管场所建设项目 分部

分项工程 砌体工程 工种 泥工

一、施工准备

、材料:

二、砌筑要求

1、严格按照图纸放好墙体边线和楼层标高控制线,并报施工项目部复核。

2、使用“倒排法”确定砌筑模数,(从梁底或板底量下约200mm作顶砖预留,然后往下排模数),并立好皮数杆或把砌筑皮数分划在墙两端柱子上,再拉通线进行砌筑。

3、填充墙应沿框架柱全高每隔500mm设2?6拉结钢筋(当墙厚为100mm时设1 ?6拉结钢筋),并根据“倒排法”所确定的砌筑模数准确定位,做好钻孔标记。拉结钢筋宜沿墙全长贯通设置。拉结钢筋采用植筋的方式(通常采用植筋胶)与主体结构连接,植筋应符合相关规范要求,且应在抗拔试验合格后才可进行砖墙砌筑。

4、砌筑前应将基层清扫干净并浇水湿润,要求提前1~2天对砌体进行浇水湿润,烧结砖应进行充分湿润(砌筑时含水率15%为宜),而蒸压加气砼砌块,只需表面湿润即可。

5、砌筑墙脚第一皮砖若铺底灰超过20mm厚时,必须采用细石砼进行铺底,严禁使用砂浆铺底。砌筑墙体应使用盘角技术(根据已排好的砌筑模数,先在两端墙角砌起一段),然后挂线砌筑,每一次盘角不得超过5皮砖高。

6、墙长大于5米的墙,墙体中部应设置构造柱,构造柱钢筋应采用预埋或植筋方式与主体结构连接,预埋或植筋应符合相关规范要求,且应进行抗拔试验。构造柱的混凝土强度等级应为≥C20,构造柱规格、尺寸按图纸要求,图纸无要求时其柱脚及柱顶在主体结构中预埋或后期植入4?12竖筋,该竖筋伸出主体结构面500mm,马牙槎应先退后进,进退槎不应小于60mm,构造柱模板必须采用对拉螺栓拉结。

7、严禁一次砌墙至顶砖部位,一次(一天)砌筑高度不应超过,雨天时不应超过,应间隔3天再砌筑上半部墙体。当填充墙砌至距梁底(板底)约200mm高时停砌,必须间隔7天后使用实心砖斜砌顶紧,顶砖应沿墙中向两边砌成倒“八”字形,斜角60°为宜。

砌体安全技术交底

砌体安全技术交底

施工安全技术交底

编号:

工程名称 金科维拉荘园工程 施工合同编号 B15/10#楼

交底部位 砌体工程 施工单位 重庆建工住宅建设有限公司

工种 砌筑工 交底时间

交底内容:

一、安全标准及执行规程规范:

《建筑施工工具式脚手架安全技术规范》(JGJ202—2010)

《建筑施工扣件式钢管脚手架安全技术规范》(GB130-2011)

《建筑施工高处作业安全技术规范》JGJ80-89

《建筑施工安全检查标准》JGJ59-99

二、 基本要求

1.进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。

2.操作人员必须身体健康,并经过专业培训考试合格方可独立操作。学员必须在师傅的指导下进行操作。

3.悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。

4.悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。

5.在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。

6.墙身砌体高度超过地坪1.2m以上时,应搭设脚手架,采用外脚手架应设护身栏杆和挡脚板后方可砌筑。

7.脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过2人。

8.在施工时,堆放机械、砖块等物品不得超过使用荷载,如超过荷载时,必须 经过验算采取有效加固措施后方可进行堆放和施工。

9.不准站在墙顶上做划线、刮缝和清扫墙面或检查大角垂直等工作。

10.不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠加一层,脚手板不允许有空头现象,不准用2″×4″木料或钢模板作立人板。

11.砍砖时应面向内操作,注意碎砖跳出伤人。

12.使用于垂直运输的吊笼、绳索具等,必须满足负荷要求,牢固无损,吊运时不得超载,并须经常检查,发现问题及时修理。

砌体技术交底

砌体技术交底

技 术 交 底

第1页 共5页

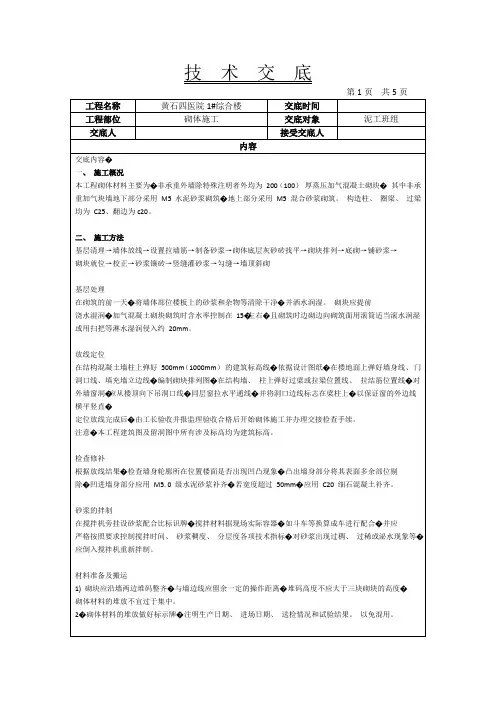

工程名称 黄石四医院1#综合楼 交底时间

工程部位 砌体施工 交底对象 泥工班组

交底人 接受交底人

内容

交底内容�

一、 施工概况

本工程砌体材料主要为� 非承重外墙除特殊注明者外均为 200(100) 厚蒸压加气混凝土砌块� 其中非承重加气块墙地下部分采用 M5 水泥砂浆砌筑� 地上部分采用 M5 混合砂浆砌筑。 构造柱、 圈梁、 过梁均为 C25、翻边为c20。

二、 施工方法

基层清理→墙体放线→设置拉墙筋→制备砂浆→砌体底层灰砂砖找平→砌块排列→底砌→铺砂浆→

砌块就位→校正→砂浆镶砖→竖缝灌砂浆→勾缝→墙顶斜砌

基层处理

在砌筑的前一天� 将墙体部位楼板上的砂浆和杂物等清除干净� 并洒水润湿。 砌块应提前

浇水湿润� 加气混凝土砌块砌筑时含水率控制在 15�左右� 且砌筑时边砌边向砌筑面用滚筒适当滚水润湿或用扫把等淋水湿润侵入约 20mm。

放线定位

在结构混凝土墙柱上弹好 500mm(1000mm) 的建筑标高线� 依据设计图纸� 在楼地面上弹好墙身线、 门洞口线、填充墙立边线� 编制砌块排列图� 在结构墙、 柱上弹好过梁或拉梁位置线、 拉结筋位置线� 对外墙窗洞�应从楼顶向下吊洞口线� 同层窗拉水平通线� 并将洞口边线标志在梁柱上� 以保证窗的外边线横平竖直�

定位放线完成后� 由工长验收并报监理验收合格后开始砌体施工并办理交接检查手续。

注意� 本工程建筑图及留洞图中所有涉及标高均为建筑标高。

检查修补

根据放线结果� 检查墙身轮廓所在位置楼面是否出现凹凸现象� 凸出墙身部分将其表面多余部位剔

除� 凹进墙身部分应用 M5. 0 级水泥砂浆补齐� 若宽度超过 50mm� 应用 C20 细石混凝土补齐。

砂浆的拌制

技术交底资料 5.砌筑工程-一般砖砌体砌筑

技术交底资料 5.砌筑工程-一般砖砌体砌筑

1

[Amber demo]

工程名称 交底部位

工程编号 日期

2 工程名称 交底部位

工程编号 日期

交底内容:

一般砖砌体砌筑

1 范围

本工艺标准适用于一般工业与民用建筑中砖混、外砖内模及有抗震构造柱的砖墙砌筑工程。

2 施工准备

2.1 材料及主要机具:

2.1.1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。清水墙的砖应色泽均匀,边角整齐。

2.1.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用325号普通硅酸盐水泥或矿渣硅酸盐水泥。

2.1.3 砂:用中砂,配制M5以下砂浆所用砂的含泥量不超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。

2.1.4 掺合料:白灰熟化时间不少于7d,或采用粉煤灰等;

2.1.5 其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。

2.1.6 主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。

2.2 作业条件:

2.2.1 完成室外及房心回填土,安装好沟盖板。

3 工程名称 交底部位

工程编号 日期

2.2.2 办完地基、基础工程隐检手续。

2.2.3 按标高抹好水泥砂浆防潮层。

2.2.4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。

2.2.5 按设计标高要求立好应数杆,皮数杆的间距以15~20m为宜。

2.2.6 砂浆由试验室做好试配,准备好砂浆试模(6块为一组)。

砌体结构工程施工课件

砌体结构工程施工课件

一、砌体结构工程施工概述

1. 砌体结构的定义

砌体结构是由砖、砌块、石等块材以及砂浆砌筑而成的墙、柱作为建筑物主要受力构件的结构。包括砖砌体、砌块砌体和石砌体。

2. 砌体结构的特点

砌体结构具有以下特点:原料丰富、成本低廉、施工简单、维护方便、防火性能好、保温隔热性能好。

3. 砌体结构的分类

根据砌筑材料的的不同,砌体结构可分为砖砌体、砌块砌体和石砌体。

二、砌体结构工程施工材料

1. 块材

块材是砌体结构的基本组成部分,包括砖、砌块和石。砖分为普通砖、多孔砖等;砌块分为混凝土砌块、蒸压加气混凝土砌块等;石分为天然石和人造石。

2. 砂浆

砂浆是砌筑砌体结构时用来粘结块材的材料,包括水泥砂浆、水泥混合砂浆、石灰砂浆等。

3. 钢筋

钢筋是砌体结构中的加固材料,用来提高结构的承载能力和抗裂性能。常用的钢筋有HRB335、HRB400等。

三、砌体结构工程施工工艺

1. 施工准备

施工前应进行施工方案的设计,明确施工工艺、施工顺序、施工要点等。同时,对施工人员进行技术培训和安全教育。

2. 基础施工 基础施工是砌体结构工程的基础,应按照设计要求进行施工。基础施工包括挖土、浇筑混凝土基础、安装钢筋、浇筑混凝土垫层等。

3. 墙体施工

墙体施工是砌体结构工程的核心部分,施工时应按照设计图纸进行排版、画线,然后进行砌筑。墙体施工包括立皮数杆、砌筑、门窗洞口施工等。

4. 柱子施工

柱子施工是砌体结构工程的重要组成部分,施工时应按照设计要求进行。柱子施工包括安装钢筋、浇筑混凝土柱帽、砌筑柱身等。

5. 楼板施工

楼板施工是砌体结构工程的关键部分,施工时应按照设计要求进行。楼板施工包括铺设找平层、浇筑混凝土楼板、砌筑楼板墙等。

6. 屋面施工

屋面施工是砌体结构工程的收尾部分,施工时应按照设计要求进行。屋面施工包括铺设找平层、浇筑混凝土屋面、砌筑女儿墙等。

四、砌体结构工程施工质量控制

砌体安全技术交底 2

.

安全技术交底 LJA4-1

工程名称 御润国际豪庭4#楼 分部工程 主体工程

分项工程(工种)名称:填充墙砌筑工程 交底内容:进入施工现场必须正确佩戴安全防护用品,每天工作之前班组长要及1. 时检查一遍作业区域是否安全可靠,发现隐患及时整改。未经安全员批准严禁拆除安全设施,尤其是架体连墙杆,否则严肃处2. 理,高处作业及时佩戴安全带,严禁向下抛掷物件,以防砸人。留置架眼要符合规定,室内砌筑架体搭设要牢固,严禁乱搭乱用,墙3. 体未达到强度之前不得进行下道工序施工,以防坍塌。工人进入施工现场必须遵守项目部管理规定,按照建设部“一标、五4.及时正确,,严禁违章作业规范”和各工种安全操作规程及环保规定进行施工 地使用个人安全防护用品。高处作业时必须戴好安全带,高挂低用,不栓挂在带有锐角的物体及5. 不牢靠的地方。班组长要在每天上班之前检查作业层的护身栏杆、挡脚板、架板、安6. 全网是否齐全严密,如发现隐患立即消除或报告工地安全员。皮侧砖,同3脚手架上堆料量不得超过规定荷载,堆砖高度不得超过7. 人。一块脚手板上的操作人员不应超过2在楼层施工时,堆放机械、砖块等物品不得超过使用荷载,如超过荷8. 载时,必须经过验算采取有效加固措施后方可进行堆放和施工。 9.不准站在墙顶上做划线、刮缝和清扫墙面或检查大角垂直等工作。更不准在未经过加不准用不稳固的工具或物体在脚手板面垫高操作,10.固的情况下,在一层脚手架上随意再叠加一层,脚手板不允许有空头现象, 木料或钢模作立人板。不准用50mm×lOOmm

.

.

安全技术交底 LJA4-1

工程名称 4#御润国际豪庭楼 分部工程 主体工程

分项工程(工种)名称:填充墙砌筑工程

交底内容: 砍砖时应面向内打,注意碎砖跳出伤人。11.用起重机吊砂浆的料斗不能装得过满,吊件回转范围内不得有人停 12. 留。施工期间未经技术负责人和安全员批准严禁破坏、拆除安全防护设13. 施,发现隐患及时报告。 ,以防扰民。14.施工作业尽量减小噪声,尤其是夜间施工架板上不得遗作业完后要及时把作业现场清理干净,物料堆放整齐,15. 留物件和工具,以免掉落伤人。操作人员应主动避让,在塔吊放下料斗时,16.用塔吊、料斗浇捣混凝土, 应随时注意料斗碰头,并应站立稳当,防止料斗碰人坠落。以上浇捣过梁、雨篷等,应有可靠的安全设施,必须系好2m 17.离地面 安全带,并扣好保险钩。电源线不得使用振动棒前应检查电源电压,必须经过二级漏电保护,18.有接头,观察机械运转是否正常。振动机移动时,不能硬拉电线,更不能在 钢筋和其它锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。 交底人 监督人 审批人

砌体工程质量技术交底

×××分厂×××安全生产工作履职清单及行动计划表--0202)89673

1 砌体工程质量技术交底

一、工程名称:中国社会科学院考古研究所西安研究室文物标本楼翻建工程

二、施工工艺:

1.本工程非承重外围护墙采用300mm厚加气混凝土砌块,建筑物内隔墙除卫生间隔墙采用200mm后混凝土空心砌块,卫生间隔墙采用陶粒混凝土空心砌块.

加气混凝土砌块采用600x300x240及600x200x240两种规格

2.砌筑用砂浆:本工程采用不低于DM5.0-MP地干拌砂浆(现场拌合M5.0地专用砂浆).

3.主要机具:

1)机械:卷扬机及井架、切割机.

2)工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车、搅拌机.

4.作业条件:

1)现场材料及机械设备,人力已经具备砌筑条件.

2)砌筑前必须放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,检合格后方可砌筑.

3)按砌筑操作需要,找好标高,立好标尺杆.

4)搭设好操作和卸料架子.

5)配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模.

三、操作工艺

.1工艺流程:

墙体放线

→ 制备砂浆 → 砌块排列 → 铺砂浆 → 砌块就位 → 校正 →

砌块浇水

砂筑镶砖 → 竖缝灌砂浆 → 清理墙面

2墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块地轴线、砌体边线和洞口线.

3砌块排列:按砌块排列图在墙体线范围内分块定尺、划线.排列砌块地方法和要求如下:

1)砌块砌体在砌筑前,应根据工程设计施工图,结合砌块地品种、规格、绘制砌体砌块地排列图,经审核无误,按图排列砌块. ×××分厂×××安全生产工作履职清单及行动计划表--0202)89673

2 2)砌块排列应从地基或基础面、±0.00面排列,排列时尽可能采用主规格地砌块,砌体中主规格砌块应占总量地75%~80%.

砌体工程技术交底 2

技术交底书

工程名称 中海锦城国际花园 分部工程 二次结构

分项工程名称 砌体工程 主送单位 瑞成劳务

、施工准备

1 )、主要材料:加气砼砌块、混凝土小型空心砌块、商品砂浆、水等。

2 )、主要机具:手推车、胶皮管、铁锹、喷水壶、托线板、线坠、水平管、小白线、 砖夹子、大铲、瓦刀。

二、 作业条件

1 )、主体分部中承重结构已施工完毕。

2 )、弹出轴线、墙边线、门窗洞口线。

3 )、立皮数杆:宜用30mrtK 40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、

过梁的尺寸标高,转角处均应设立,一般距墙皮或墙角 50mm为宜。皮数杆应垂直、牢固、

标咼一致。

4 )、根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过 20mm用细石混

凝土找平,不得用砂浆找平。

5 )、常温天气在砌筑前一天将砖浇水湿润。

三、 操作工艺

1)、工艺流程:测量放线f施工准备f排砖布置f拌制砂浆f立皮数杆、 墙体砌筑f验

2 )、砌筑前,基础墙或楼面清扫干净,洒水湿润。根据控制线作为砌筑基础线,弹出 砌筑轴线、边线,并距离墙体边线 30-50cm引出检测和恢复控制线。

3 )、有防水要求的厨房、卫生间、阳台、露台、靠近花池的外墙根部、外墙空调板或 悬挑板根部、上人或非上人屋面等部位周边设置混凝土导墙作为挡水坎。卫生间反坎

300mm高,宽度同墙宽,烟道反坎100mn高,宽度50mm浇筑挡水坎前,要清理和凿毛地 面、墙面。

4 )、植筋:a、填充墙沿钢筋混凝土墙或柱全高不超过 600mm设置2© 6拉结钢筋,即 三皮砖设置一道拉结钢筋。

(1) 、拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的混凝土墙柱上。 有拉结

钢筋处水平灰缝厚度应比拉结钢筋直径大 4mm

(2) 、后置于混凝土墙柱的拉结钢筋可选用膨胀螺栓法、植筋胶后植法之一进行施

工。后植钢筋的锚固长度不小于 60mm

(3) 、钢筋伸入填充墙的长度对于普通混凝土小型空心砌块,不应小于 700mm;寸

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
