项目部工作总结

工作总结和工作设想 汇报材料

编制人: 审定人: 中铁项目部 2014年11月14日

项目部2014工作总结及2015年工作思路 光阴荏苒,时光流逝,2014年在紧张忙碌中即将过去了,我项目部在公司各级领导的关怀指导下,圆满的完成了各项施工任务。项目部各个成员在每个阶段的工作中勤勤恳恳、任劳任怨,积极主动地完成生产任务,并在做好本职工作的基础上,不断学习钻研,努力提高自己的业务水平;同时在思想上严格要求自己;在作风上艰苦朴素、求真务实,为天津站工程建设尽心尽力、努力工作。我们将2014年工作进行总结: 一、项目工作主要完成情况 1、产值及工程项目完成情况 项目部2014年承担着天津铁路枢纽西南环线扩能改扩建工程、京津城际延伸线工程、南疆港矿石码头专用线工程的施工任务,2014年累计完成施工任务产值为2.89亿元,具体完成任务情况如下: (1)天津铁路枢纽西南环线扩能改造工程完成产值18706万元, LGDK25+466-LGDK31+000路基填土方191434方,钉型桩79000延米,旋喷桩2703延米,水泥砂浆桩104000延米,水泥搅拌桩208952延米,小孙庄特大桥钻孔桩完成1200根,承台完成130个,桥墩完成127个,涵洞完成72.84横延米,框构桥完成164顶平米,正线铺轨6.6Km,房建完成146㎡。 (2)南疆港矿石码头专用线工程10168万元,路基土方12900立方米,钉型桩95660延米,旋喷桩707延米,水泥搅拌桩140682延米,涵洞计330.64横延米,铺设线路2.9公里,铺设道岔6组,拆除线路4.2公里,房屋1915平米,给水管道5684m。 2、项目经营工作情况 在铁路新开建设项目不多,建设资金不足等诸多不利情况下,项目部不等不靠,主动出击,利用在天津地区多年的优势,紧抓设计,做通建设单位工作,全年各工号共实现验工计价2.61亿元,共收到拨款2.41亿元。 (1)天津站改工程:顺利完成概算清理工作,保证业主与局内部分劈工作,实现扭亏为盈。 自2007年元月份进场施工至今已七年,工期超常,原合同清单项目与施工图设计变化很大,新增大量合同外工作项目,建设单位签认不及时,铁道部、路局批复滞后,完成后不能验工计价,给项目整体经营工作造成了严重的困难,2010年初时合同外自行确认收入已接近7000万元,通过2010年至2014年的不懈努力,在2013年年底铁道部批复清理概算的情况下,在2014年年初,项目部就积极跟踪设计院和建设单位,认真确定概算分劈项目和价值,确保已批复的项目按照批复价值纳入计价,未批复的项目与建设单位协商,通过其它途径解决,尤其在联合体和局内部分劈过程中,据理力争,将以往政策性调整计价比例严重失衡的问题解决,避免损失2200万元,为项目最终经营结果的扭转打下了坚实的基础。 天津站项目最终确定收入额为5.65亿元,实际发生成本5.22亿元,项目确认毛利7.6%,实现利润4.22%,扭转了亏损局面,为公司的总体经营局面做出了贡献。 (2)京津城际延伸线工程,将合同外项目纳入施工图,利用合同内空间解决合同外项目,降低过程中资金压力。 延伸线工程施工图方案与初步设计方案存在差异,路基处理混凝土预应力管桩、水泥砂浆桩数量均有较大程度消减,合同内有较大空间,项目部根据实际情况先做通设计院工作,将路基基底翻挖凿除及拆迁新增保护结构数量纳入施工图,然后与建设单位沟通用路基桩基处理消减空间将合同外路基翻挖凿除、新增保护结构项目验工计价,其中路基翻挖凿除计价993万元,保护结构计价319万元,保证了过程中计价和资金拨付。 合同外新增管线拆改项目已协助局指挥部签订了委托拆改协议书,并完成了五方确认、第三方审价等相关手续,过程中与建设单位随时清理,减少了垫付资金压力。 该项目预计概算清理时间为2015年,目前项目预计毛利为12.8%。 (3)津山框构桥塘口地道二期引道改造工程,完成地方建设单位末次审价工作,实现利润的突破。 塘口地道改造为津山铁路沿线框构桥改造其中之一,处于市中心繁华地区,施工环境复杂,施工难度大,地方政府及老百姓干扰严重,自2010年4月封道后,直至2011年9月底南侧框构主体才能正式施工,框构主体施工时还必须保证上部机遇津山正线的行车安全和线路要点施工安全,在相当不利的外界环境干扰情况下,项目部不等不靠,保证了2011年12月底唐口地道顺利开通,为企业创造了荣誉。 自2012年项目按照地方建设单位的要求,认真完成了项目最终上报审价资料的编制工作,并于2013年上报至第三方审价单位,经过二年的的积极追踪,与地方、铁路建设单位和第三方审价单位无数次的沟通,终于在2014年三季度确认了最终审核结果,项目最终收入2145.67万元,实际发生成本1707.7万元,项目确认毛利20.41%%,实现利润17.02%%,超出目标责任书下达15%的盈利目标,资金回收率达到95.1%。 (4)西南环工程,做好开工经营各项指标的测定工作,确定目标,严格执行,确保成本的卡控。 作为第一个项目部走出市区范围的新开工程,项目部在经营工作上面临着重要的转型,首先西南环是施工图招标工程,工程结束后不再有设计施工图检算工作,经营的重点转变为怎样与技术结合增加施工图的空间,降低施工标准,减少工程数量,来解决现场增加的项目和创造工程利润。 此外,工程跨大港和西青区,村、镇干扰严重,拆迁范围大,影响施工进度和成本的控制,面对以上不利情况,项目部主动转型,按照精细化工作管理的要求,加大成本考核力度和执行,严格成本控制,保证年度利润指标的完成,保证工程利润8%的目标实现。 (5)南疆港矿石码头工程,优化施工方案,降低施工标准,利用设计施工总承包的有力条件,创造更大的利润。 通过对合同清单得理解和与类似工程比较发现,矿石码头工程指标较其它工程高,技术标准也高于其它类似工程,作为第一个承揽的总承包下的施工任务,如果创造出大于国铁工程利润率的情况,必须优化施工方案,降低设计保准,在承包指标固定的情况下,降低施工成本。一年的工作进展,已经制定除了几个降低成本的方案,例如:车场内6-9道路基加固桩基础改为换填加固,道碴数量、桩基础数量、给排水管路数量优化等,根据公司下达的责任成本目标,保证工程最终利润率18.62%的实现。

二、取得的成绩及具体做法 1.项目文化建设有升华 “制度管人管其身,文化管人管灵魂”。项目部十分重视企业文化建设与凝炼,从标识标牌、经营宗旨、宣传口号、文明工地建设都彰显企业文化理念,营造了项目建设浓厚的文化创建氛围,促进了员工的敬业爱岗的奉献精神,推动了项目管理良性互动。 高标准彰显高品位。以项目建设“美”增强文化力,促进“三线”建设;以文明施工为创建重点,推动规范化、标准化,坚持安全生产与文明创建双向促进,物质文明与精神文明协调发展。从环境建设入手,为职工创造良好的工作生活环境。 2.项目管理日臻完善 (1)首先抓制度建立、完善、创新,根据项目的实际情况和特点,集思广益。一是部门拿招,二是群众想招,三是领导出招,项目领导组织部门对计划、工作、管理目标与措施进行评估,对部门制定的落实目标操作规程及措施进行有针对性的补充和完善,制定操作性强的管理措施与办法作为年底部门业绩指标考核的主要依据。 (2)强化部室职能,提高服务意识,项目部实施副职领导及部门领导实行月工作计划报告制度,强化了岗位绩效考评制,部门工作零缺陷奖罚制度,岗位创新评优推荐制度,通过强化绩效指标化,关注结果、赏罚分明,强化责任内容化,克服了当“太平官”、旱涝保收,强化岗位竞争化,克服了在其位不能干其事的现象,对不能全面 履行职责的按照过程考核办法进行严格考核,与奖金挂钩;加强了管理工作的有序性,增强了管理人员的责任心。 (3)日常管理制度化。加强行政管理后勤保障工作,为创造良好的工作和生活环境奠定了基础。一是对办公区、宿舍区加强了管理和维护,实现了规范化管理。二是项目部车辆管理,坚持用油登记制度,定期公布耗油量,坚持出车登记,并定期召开驾驶员安全会议,降低了责任事故的发生。三是进一步加强了项目值班管理,及时编排值班表,定期抽查值班人员在岗情况。四是开展一系列劳动竞赛评比,制定了文明宿舍评比办法,每星期检查一次宿舍,每月进行一次评比,动员全体员工积极参予争当文明员工的活动中。 (4)现场管理流程化。按照过程控制,流程检验,工厂化作业要求,始终坚持施工过程中每道工序、每个环节、每个部位、每个时限都进行工序交接和目标责任跟踪,在流程检验中实行互签验证,从而确保了各道工序流程的畅通以及施工的程序化、规范化、标准化。 实施“六定”目标考核,即:定人员、定区域、定时限、定内容、定目标、定奖罚,克服了项目部部门与部门之间的责任推卸和扯皮现象,解决了板子打不到具体责任人身上;克服了项目部与作业层相关配合不利而产生的抢货现象,从而提升了文明施工程度、文明处事程度、文明操作程度,有效的实现了施工生产流水作业线的工厂化管理。 强化现场调度与调度令的落实。工地每天都要召开现场施工调度会,由项目部领导主持,各部门负责人和作业班组负责人参加,主要是分析当天的施工情况、存在的问题,解决办法。有效的保证了工序的衔接、调配、监督,确保了工程进度有序的快速推进。 3.安全、质量有提升。 (1)项目部按照《项目管理办法》的要求,建立了安全、质量保证体系,并出台一系列保证体系运行的举措,在质量管理上,以构建质量长效监督、制约机制为出发点,高筑质量防护墙。倡导并树立“今天的质量就是明天的市场”观念。坚持“三抓”,

合集下载

项目部工作总结及规划参考范文(六篇)

项目部工作总结及规划参考范文(六篇)

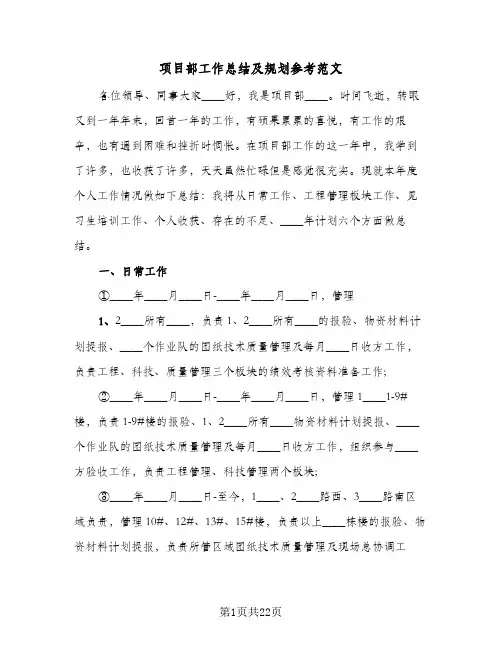

项目部工作总结及规划参考范文各位领导、同事大家____好,我是项目部____。

时间飞逝,转眼又到一年年末,回首一年的工作,有硕果累累的喜悦,有工作的艰辛,也有遇到困难和挫折时惆怅。

在项目部工作的这一年中,我学到了许多,也收获了许多,天天虽然忙碌但是感觉很充实。

现就本年度个人工作情况做如下总结:我将从日常工作、工程管理板块工作、见习生培训工作、个人收获、存在的不足、____年计划六个方面做总结。

一、日常工作①____年____月____日-____年____月____日,管理1、2____所有____,负责1、2____所有____的报验、物资材料计划提报、____个作业队的图纸技术质量管理及每月____日收方工作,负责工程、科技、质量管理三个板块的绩效考核资料准备工作;②____年____月____日-____年____月____日,管理1____1-9#楼,负责1-9#楼的报验、1、2____所有____物资材料计划提报、____个作业队的图纸技术质量管理及每月____日收方工作,组织参与____方验收工作,负责工程管理、科技管理两个板块;③____年____月____日-至今,1____、2____路西、3____路南区域负责,管理10#、12#、13#、15#楼,负责以上____栋楼的报验、物资材料计划提报,负责所管区域图纸技术质量管理及现场总协调工作,负责以上____栋楼及所有装饰装修工序每月____日的收方工作,负责工程管理板块。

二、工程管理板块工作板块工作内容总结:①板块内容梳理工作:根据公司工程管理各项制度及绩效考核内容要求,将工程管理板块内容做分解细化;②板块内容分工:将分解细化的板块内容做如下分工:由我负责项目策划管理内容及总体管理,闫祥负责:工程管理体系建设、工程进度管控内容,邓龙负责:工程进度管控、施工分包管理、节能环保和防汛防洪管理内容;③工程管理板块日常工作:工程管理板块的日常工作主要集中在工程进度管控里面的日报工作,由闫祥、邓龙分别负责主体及装饰装修的每日日报编写工作;④板块工作总体自我评价:工程管理板块____年共迎接公司领导检查____次,获公司领导好评____次,考核平均分不低于____分,在板块资料不断完善的过程中也暴露出一些问题:一是部分制度仍没有落实在日常工作管理中,都是到了考核节点再补资料;二是没有做出一些创新亮点出来,下一年的工作重点将集中在这两个方面。

项目部工作总结6篇

项目部工作总结6篇

项目部工作总结6篇项目部工作总结 (1) 4月已接近尾声,本月项目工作在全体项目管理人员的努力及业主、监理的支持下,取得一定的成绩,但是也有不足之处,以下为本月项目工作总结:一、进度情况本月完成工程量132万元.累计完成7415万元,完成总量95%,其中:1、9#、10#楼室内及外立面装修已经基本完成,楼地面地台找平已完成,砂岩安装完成1/2。

2、12#、13A#楼室内及外立面装修已经基本完成,楼地面地台找平已完成,砂岩安装完成1/3。

3、13B#楼室内及外立面装修已经基本完成,外架拆除完成,楼地面地台找平已完成1/2。

4、11#楼完成了室内抹灰及外墙涂料工程、石头漆工程,外架拆除工程。

二、质量情况在3#标本月装修过程中,整体质量基本符合要求,未出现较大的质量问题,但是局部分项工程质量不够理想,如部分砂岩拼缝不够严密、外墙涂料颜色不够均匀、楼地面找平不够平整等,这反映了我项目在质量控制方面存在一定问题,在今后项目管理工作中对质量管理方面还需进一步加强。

三、安全文明施工情况项目坚持对现场的临边洞口、机械设备等危险源实行了专人管理,定期进行设备的维修、保养和检查,及时发现安全隐患,及时进行修理维护或更换。

在4月份整个施工期间,未发生重大安全事故。

保证了工人的生命安全,达到预期安全生产目标的要求。

但是局部临边围挡不够规范,现场局部材料堆放较乱,项目部下一步将重点整改这些位置。

四、小结从总体来讲,质量、安全方面基本能达到预期的要求,但是局部仍存在一些问题需要整改,施工进度方面距离我们预期的尚有一定差距,究其原因主要是劳动力不足,这也是我们下一步需要加强的地方。

项目部工作总结 (2) 时间如梭,转眼间又跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,历了不少不平凡的考验和磨砺今年是到---的第二个年头,今年的---是一个检查年、审计年。

通过这一年的内外部大小的检查和总结,自查自纠,项目财务知识水平得到了不断的积累和充实。

项目部年度工作总结7篇

项目部年度工作总结7篇

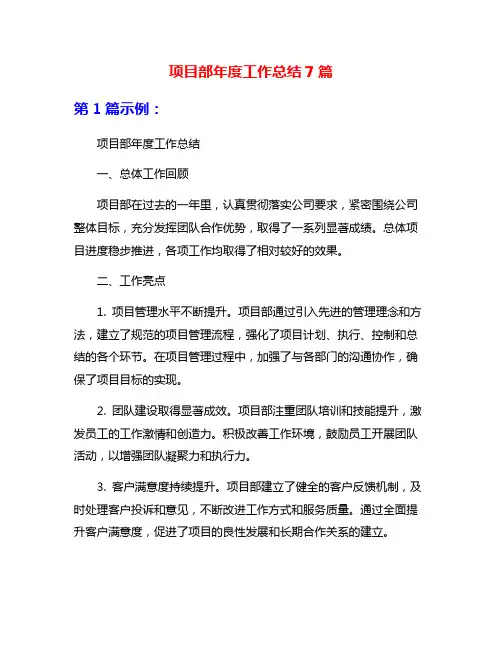

项目部年度工作总结7篇第1篇示例:项目部年度工作总结一、总体工作回顾项目部在过去的一年里,认真贯彻落实公司要求,紧密围绕公司整体目标,充分发挥团队合作优势,取得了一系列显著成绩。

总体项目进度稳步推进,各项工作均取得了相对较好的效果。

二、工作亮点1. 项目管理水平不断提升。

项目部通过引入先进的管理理念和方法,建立了规范的项目管理流程,强化了项目计划、执行、控制和总结的各个环节。

在项目管理过程中,加强了与各部门的沟通协作,确保了项目目标的实现。

2. 团队建设取得显著成效。

项目部注重团队培训和技能提升,激发员工的工作激情和创造力。

积极改善工作环境,鼓励员工开展团队活动,以增强团队凝聚力和执行力。

3. 客户满意度持续提升。

项目部建立了健全的客户反馈机制,及时处理客户投诉和意见,不断改进工作方式和服务质量。

通过全面提升客户满意度,促进了项目的良性发展和长期合作关系的建立。

4. 质量管理不断完善。

项目部注重质量管理,强调标准化和流程化操作,加强了质量监控和检查,确保工程质量达到优良水平。

持续改进工作方法,提高了项目绩效和效率。

三、存在的问题和不足1. 项目进度管控不够到位。

部分项目在执行过程中存在进度拖延、资源不足等问题,导致部分项目延期交付。

需进一步加强项目计划的编制和执行,加强各环节协调配合,提升项目进度管控能力。

2. 技术研发和创新力度不足。

项目部技术团队需进一步创新意识和能力,加强技术研发,提高技术水平和创新能力,以适应行业快速发展和客户需求的变化。

3. 团队协作和沟通有待加强。

在项目执行过程中,团队协作和沟通存在欠缺情况,部分项目存在信息不畅、沟通不畅等问题,需加强团队协作和沟通能力,提高工作效率和质量。

四、未来工作展望1. 加强项目管理能力建设。

项目部将继续加强项目管理专业知识和技能培训,提升项目管理团队的水平和能力,以确保项目按时高质量完成。

3. 强化团队协作和沟通能力。

项目部将加强团队培训和团队建设,提高团队凝聚力和执行力,促进团队成员之间的有效沟通和协作,以提升整体工作效率和质量。

年终项目部工作总结范文6篇

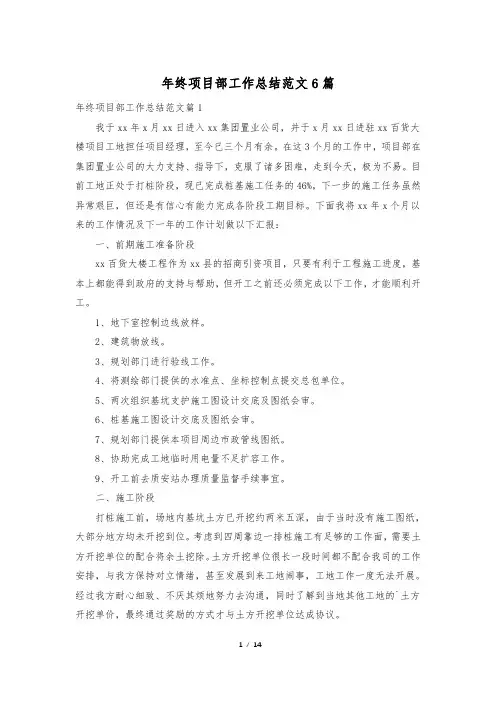

年终项目部工作总结范文6篇

年终项目部工作总结范文6篇年终项目部工作总结范文篇1我于xx年x月xx日进入xx集团置业公司,并于x月xx日进驻xx百货大楼项目工地担任项目经理,至今已三个月有余。

在这3个月的工作中,项目部在集团置业公司的大力支持、指导下,克服了诸多困难,走到今天,极为不易。

目前工地正处于打桩阶段,现已完成桩基施工任务的46%,下一步的施工任务虽然异常艰巨,但还是有信心有能力完成各阶段工期目标。

下面我将xx年x个月以来的工作情况及下一年的工作计划做以下汇报:一、前期施工准备阶段xx百货大楼工程作为xx县的招商引资项目,只要有利于工程施工进度,基本上都能得到政府的支持与帮助,但开工之前还必须完成以下工作,才能顺利开工。

1、地下室控制边线放样。

2、建筑物放线。

3、规划部门进行验线工作。

4、将测绘部门提供的水准点、坐标控制点提交总包单位。

5、两次组织基坑支护施工图设计交底及图纸会审。

6、桩基施工图设计交底及图纸会审。

7、规划部门提供本项目周边市政管线图纸。

8、协助完成工地临时用电量不足扩容工作。

9、开工前去质安站办理质量监督手续事宜。

二、施工阶段打桩施工前,场地内基坑土方已开挖约两米五深,由于当时没有施工图纸,大部分地方均未开挖到位。

考虑到四周靠边一排桩施工有足够的工作面,需要土方开挖单位的配合将余土挖除。

土方开挖单位很长一段时间都不配合我司的工作安排,与我方保持对立情绪,甚至发展到来工地闹事,工地工作一度无法开展。

经过我方耐心细致、不厌其烦地努力去沟通,同时了解到当地其他工地的`土方开挖单价,最终通过奖励的方式才与土方开挖单位达成协议。

基坑土方开挖两米五后,给现场打桩带来很大的影响。

混凝土运输车根本无法开进工地,基坑表面为粉砂土,一旦下雨,粉砂土层承载力急骤下降,打桩施工难度很大。

总包单位将会以此为借口,施工场地三通一不具备条件,将会产生费用及工期的索赔。

我方当机立断,积极组织当地施工单位进行场地内塘渣回填,确保了打桩施工对场地的需要。

项目部工作总结(13篇)

项目部工作总结(13篇)

项目部工作总结(13篇)项目部工作总结1一、工作谨慎负责,认真履行监理职责在每项工作前认真审图,熟悉设计图纸的有关规定和要求;熟悉合同文件、业主有关要求的文件。

阅图时发现有误的地方及时提出,联系设计提出修改意见。

检查现场机械设备、人员、施工组织计划,施工工艺、施工材料等,发现问题根据现场情况做出处理并及时向领导汇报。

在平时的日常工作中,按照各自的岗位职责认真做事,城实做人,少出纰漏,把事情做好,按照监理规范,注重动机和效果的统一尽量有效的工作,监理部同事经常研究监理工作的关键环节和关键部位,便于工作过程中有效的控制关键部位。

二、加强日常学习,努力提高业务素质业务素质是监理履行职责的基础条件。

作为施工现场的监理工作者,热爱自己的专业,喜欢钻研工程监理中出现问题产生的原因及处理方法并善于总结,思悟独到的见解并热衷于对工程问题处理方案的积累。

监理部同事经常共同探讨管理跨度、管理方法和管理内容,以及在工作中如何相互配合,取长补短。

监理部不定期的组织监理人员学习上级文件、各专业施工验收规范、各专业标准图集,努力提高业务素质。

监理部特别加强安全管理知识的日常学习,努力提高安全的管理水平,确保现场施工过程的安全、顺利。

监理部不定期组织成员贯彻学习公司下发的文件,共计14份,学习文件内容,严格贯彻文件精神,组织实施文件内容指导实际监理工作。

三、工作作风严谨,严格遵守职业道德只有从解决工程最现实的问题入手,围绕业主、承包人切身利益多办实事、多解难题,使双方满意,才能说明工作的成效。

长期以来,始终坚持“服务无止境,满意是标准”的服务理念,在工作点滴之中体现与业主、承包人的和谐、共赢,为承包人和委托人搭建沟通的桥梁。

注重维护监理部声誉,在监理过程中,在言谈举止中,都注重做到合理合度,在沟通交谈,努力做到行如流水。

在顾全大局、清正廉洁、勤奋学习方面,监理部成员都能够严于律己。

四、监理工作回顾度在监理工作中,监理部工作人员能够严格遵守国家法律、法规和各项制度,爱岗敬业,对工作认真负责,诚实守信。

项目部总结报告8篇

项目部总结报告8篇

项目部总结报告8篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如致辞演讲、工作计划、心得体会、条据文书、汇报材料、规章制度、合同协议、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as speeches, work plans, reflections, written documents, reporting materials, rules and regulations, contract agreements, teaching materials, essay summaries, and other sample essays. If you want to learn about different sample essay formats and writing methods, please stay tuned!项目部总结报告8篇实用的总结报告是能够帮助我们不断进步的,具体地认识这段时间的工作情况,写总结报告的同时要理清以后的工作思路,本店铺今天就为您带来了项目部总结报告8篇,相信一定会对你有所帮助。

项目部经典工作总结6篇

项目部经典工作总结6篇项目部经典工作总结 (1) 各位领导、同事大家__好,我是项目部__。

时间飞逝,转眼又到一年年末,回首一年的工作,有硕果累累的喜悦,有工作的艰辛,也有遇到困难和挫折时惆怅。

在项目部工作的这一年中,我学到了许多,也收获了许多,天天虽然忙碌但是感觉很充实。

现就本年度个人工作情况做如下总结:我将从日常工作、工程管理板块工作、见习生培训工作、个人收获、存在的不足、20_年计划六个方面做总结。

一、日常工作①20__年2月25日~20__年3月25日,管理1、2__所有__,负责1、2__所有__的报验、物资材料计划提报、7个作业队的图纸技术质量管理及每月25日收方工作,负责工程、科技、质量管理三个板块的绩效考核资料准备工作;②20__年3月25日~20__年5月25日,管理1__1~9#楼,负责1~9#楼的报验、1、2__所有__物资材料计划提报、7个作业队的图纸技术质量管理及每月25日收方工作,组织参与5方验收工作,负责工程管理、科技管理两个板块;③20__年5月25日~至今,1__、2__路西、3__路南区域负责,管理10#、12#、13#、15#楼,负责以上4栋楼的报验、物资材料计划提报,负责所管区域图纸技术质量管理及现场总协调工作,负责以上4栋楼及所有装饰装修工序每月25日的收方工作,负责工程管理板块。

二、工程管理板块工作板块工作内容总结:①板块内容梳理工作:根据公司工程管理各项制度及绩效考核内容要求,将工程管理板块内容做分解细化;②板块内容分工:将分解细化的板块内容做如下分工:由我负责项目策划管理内容及总体管理,闫祥负责:工程管理体系建设、工程进度管控内容,邓龙负责:工程进度管控、施工分包管理、节能环保和防汛防洪管理内容;③工程管理板块日常工作:工程管理板块的日常工作主要集中在工程进度管控里面的日报工作,由闫祥、邓龙分别负责主体及装饰装修的每日日报编写工作;④板块工作总体自我评价:工程管理板块20__年共迎接公司领导检查5次,获公司领导好评3次,考核平均分不低于85分,在板块资料不断完善的过程中也暴露出一些问题:一是部分制度仍没有落实在日常工作管理中,都是到了考核节点再补资料;二是没有做出一些创新亮点出来,下一年的工作重点将集中在这两个方面。

项目部个人工作总结范文(9篇)

项目部个人工作总结范文一、____年的主要工作完成情况1、工程进度完成情况按总进度计划已开工程均没有达到要求,主要是施工队伍不稳定,资金落实不到位,有的没有签订施工合同所致。

没有开工的工程主要受动迁影响。

但工程部的前期准备工作已经落实,只要条件允许即刻可以开工建设。

2、前期手续办理情况完成和基本完成____和____两项工程前期工作。

根据____工程现场实际情况,为使动迁户按时回迁,公司决定一号地块和二号地块分别办理前期的开工手续,截止____年____月____日前保质保量办结____号地块手续,保证按时开工。

一号地块各项申办手续已申报到市建委待批,经多次沟通基本通过,由于施工队伍现在没有落实,招投标工作仍没有进行,为不影响明年工程正常施工,工程部将加速办理开工前各种手续。

组织并完成了荣山工程的规划、建筑、环境设计方案竞赛,方案调整工作正在进行,按计划安排____年____月____日可以完成,报市建委审定。

3、____工程完成情况完成了____延长米本钢供热公司余热管改线工程,现已正常通水供暖。

对____的改造工程,现已施工完毛石墙体____米(两侧总计)。

完成新增设____号、____号小桥工程图纸的设计。

____号小桥已施工完。

室外配套管线已完成给水、通讯管线设计,电力、供暖室外管线正在设计中,煤气、排水在联系中。

4、____投资完成情况截止目前,经工程部审批进度款:____楼____万元,____楼____万元,____楼____万元,附属工程____万元。

5、配合情况积极配合材料部,及时提供施工各阶段材料用量,保证施工正常进行,没有发生因材料停工现象。

二、____工程施工过程的控制管理1、组织管理情况根据____工程特点,工程部要求进入施工现场的施工队伍健全组织管理体系,明确管理目标,对工程质量、进度、投资在施工过程中重点进行控制。

采取的办法是健全的组织管理体系上墙,随时接收各主部门的检查。

项目部年度工作总结(5篇)

项目部年度工作总结硕果累累的____年已悄然过去,充满希望的____年已然来临,在这年终岁末之际,我们怀着激动的心情总结过去,展望未来。

现将昆明轨道交通首期工程土建六标项目经理部____年工作总结如下:1、完成工程量及产值昆明轨道交通首期工程土建六标自____年____月____日开工,到现在已经____月,在有限公司大力支持和地铁分公司领导的具体指导下,经过项目部全体员工共同努力,目前已经完成合同工程产值____亿元,项目高架桥及明挖段建筑物已经全面进入尾工阶段,晓东村车站工程已进入施工高峰,按项目部计划实施情况,对确保明年____月____日华洋段主体前三段完工、盾构机下井的阶段目标、明年____月底晓东村洞通目标实现项目部充满信心。

2、进度控制昆明市轨道交通首期工程土建六标计划工期为____个月,____年____月份进场,由于前期交通疏解、管线调查迁改、工地围挡封闭施工耽误了不少时间,____月中旬才逐渐进入正常施工。

____月份业主提出彩云北路主体工程必须要____月份完工,此工期要求比设计工期提前了____个多月,工期压力非常大。

为此,我们在确保安全、质量和工期目标并兼顾经济成本的前提下,制定了一系列的措施并付诸实施,提前完成了任务,受到了业主的一致好评。

我们的整个工程分为____个工区,各个工区平行施工,从目前情况看,劳动力投入和周转材料使用调配等基本处于合理状态。

我们所担负的土建六标工程具有艰巨性和紧迫性,政治影响力很大,而且大部分技术人员是新学员,但我们没有退缩,克服工期一紧再紧,连雨天气不利于施工,交通疏解难等问题,经过____个多月的艰苦奋战,于____月____日完成高架段主体工程施工、____月____日完成路基段主体工程施工、____月____日完成明挖段主体工程施工,提前完成了业主提出的节点工期目标任务。

使得十三局土建六标走在了昆明轨道交通首期工程各施工标段的前列,得到了业主的高度好评,为集团公司争得了荣誉。
