大型住宅项目 测量方案
襄阳地区 35层住宅测量方案

xxxx商品住宅楼施工测量方案编制人:xxx审核人:xxxxxx建筑有限责任公司200xx年xx月xx日xxxx商住楼施工测量方案xx商住楼工程由地下一层和地上35层构造,室内±0.00为绝对标高68.210,建筑总高度为99.75米,建筑物总高度为108米,工程地处中原路与长虹xx路相交段,由于建筑施工场地过于狭窄,测量观察视野不易展开,测量较困难,为了确保该工程建筑施工的垂直度符合规范及设计要求,我方采取内控外吊法来控制建筑物的轴线及垂直度。
一、工程定位控制测量:首先采用方格控制网初定、精测和检测三部进行,并且在建设、监理、打桩、施工单位四方对规划红线图和规划部门放线设定的定位轴线控制线进行复核。
根据总平面设计坐标,为确保控制网的正确,由水沐年华院内的坐标系统结合建筑物规划线引入定位。
根据现场及周围环境条件,选择原施工场所内的主道路、建筑围墙实行一次埋设,多种用途长期使用的原则埋设首级控制点。
组成一个完全能满足施工放线及沉降观测需要的永久性施工控制网,控制点应设在地面的埋设位置距轴线不少于3.0米,障碍较少不宜占用的环境。
以便对控制点进行使用和保护。
在基础施工过程中,除控制点外,另在基坑设立钢管龙门桩作为基础工程细部测量和轴线初步控制使用。
利用激光经纬仪对所有控制点进行精度测定,保证整个控制精度完全能够符合国家工程测量技术规范和工程设计要求。
二、垂直度测量控制系统的建立内控是在建筑物内建立控制网,在控制点上直接用激光铅锤仪,通过楼层板在投测位置所预留的孔洞向上或向下作垂直方向的投测和传递。
地下室一层由甲方提供坐标点,根据箭镞无特点,在基坑四周边缘布测各轴线直角控制网点。
控制网的长用50m钢尺(本工程固定尺)往返丈量两次,量边精度不低于1/1000,控点直角用EJ--2光学经纬仪施测,盘左盘右闭合误差精度不大于5”。
控制点的建立是在150X150的铁板上,将铁板插入预留位置后楼板同时浇筑砼。
施工方案_施工测量(3篇)

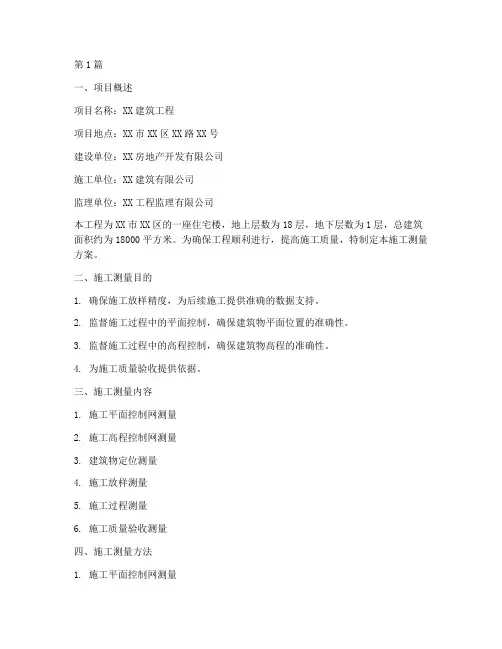

第1篇一、项目概述项目名称:XX建筑工程项目地点:XX市XX区XX路XX号建设单位:XX房地产开发有限公司施工单位:XX建筑有限公司监理单位:XX工程监理有限公司本工程为XX市XX区的一座住宅楼,地上层数为18层,地下层数为1层,总建筑面积约为18000平方米。
为确保工程顺利进行,提高施工质量,特制定本施工测量方案。
二、施工测量目的1. 确保施工放样精度,为后续施工提供准确的数据支持。
2. 监督施工过程中的平面控制,确保建筑物平面位置的准确性。
3. 监督施工过程中的高程控制,确保建筑物高程的准确性。
4. 为施工质量验收提供依据。
三、施工测量内容1. 施工平面控制网测量2. 施工高程控制网测量3. 建筑物定位测量4. 施工放样测量5. 施工过程测量6. 施工质量验收测量四、施工测量方法1. 施工平面控制网测量准确性。
(2)测量过程中,应选用合适的测站点,尽量减少误差的传递。
(3)测量数据应进行实时校核,确保数据的准确性。
2. 施工高程控制网测量(1)采用水准仪进行高程控制网测量,选用精度较高的水准仪,确保测量数据的准确性。
(2)测量过程中,应选用合适的测站点,尽量减少误差的传递。
(3)测量数据应进行实时校核,确保数据的准确性。
3. 建筑物定位测量(1)采用全站仪进行建筑物定位测量,选用精度较高的全站仪,确保测量数据的准确性。
(2)测量过程中,应选用合适的测站点,尽量减少误差的传递。
(3)测量数据应进行实时校核,确保数据的准确性。
4. 施工放样测量(1)采用全站仪进行施工放样测量,选用精度较高的全站仪,确保测量数据的准确性。
(2)测量过程中,应选用合适的测站点,尽量减少误差的传递。
(3)测量数据应进行实时校核,确保数据的准确性。
5. 施工过程测量(1)采用全站仪进行施工过程测量,选用精度较高的全站仪,确保测量数据的准确性。
(2)测量过程中,应选用合适的测站点,尽量减少误差的传递。
(3)测量数据应进行实时校核,确保数据的准确性。
建筑施工测量方案案例

建筑施工测量方案案例建筑施工测量方案案例写1000字如下:一、项目概况某公司承接了一项住宅小区的施工项目,总建筑面积为50000平方米,包括多栋住宅楼、商业综合体和停车场。
为了保证施工的质量和顺利进行,需要针对该项目制定一份详细的测量方案。
二、测量任务1. 测量建筑平面尺寸:通过使用全站仪等测量设备,对每栋建筑物的平面尺寸进行测量,包括建筑物的长度、宽度和高度。
2. 测量地基基坑:对每栋建筑物的地基基坑进行测量,确保基坑的大小和深度符合设计要求。
3. 测量建筑物立面的垂直度和平整度:通过使用水平仪等测量设备,对住宅楼和商业综合体的外墙面进行垂直度和平整度的测量,确保建筑物的外观质量。
4. 测量停车场平面尺寸:对停车场的平面尺寸进行测量,确保停车位的大小和布局符合设计要求。
5. 测量地下管道和电缆走向:通过地下探测仪等测量设备,对地下管道和电缆进行测量,确保在施工过程中不会损坏现有的地下设施。
三、测量方案1. 设备选择:使用精确度高、功能齐全的全站仪、水平仪和地下探测仪等测量设备,保证测量结果的准确性和可靠性。
2. 测量方法:采用全站仪进行测量建筑物平面尺寸,通过仪器的定位和测量功能,准确定位和测量建筑物各个主要节点的坐标,并结合测量数据生成平面图。
使用水平仪测量建筑物立面的垂直度和平整度,并记录测量结果进行评估。
使用地下探测仪测量地下管道和电缆的走向,确保施工过程中的安全性。
3. 测量人员培训:对参与测量工作的人员进行专业的培训,确保他们熟悉测量设备的使用方法和测量要点,提高测量工作的效率和准确性。
4. 数据处理:将测量获得的原始数据进行整理和分析,生成相应的图表和报告,便于施工管理人员和设计人员进行参考和决策。
5. 质量控制:定期对测量设备进行校准和检查,确保其工作状态良好,并与参与施工的其他工序进行紧密协调和配合,以确保施工质量的一致性和准确性。
四、安全措施1. 测量人员必须佩戴安全帽和安全鞋,并遵守工地的安全规定和操作流程。
房屋测量工程施工方案

一、工程概况本工程为XX市某住宅小区房屋建筑工程,位于XX市XX区,占地面积约为20000平方米,总建筑面积约为100000平方米。
主要包括住宅楼、商业楼、地下车库等。
本工程测量施工方案旨在确保施工过程中的测量精度,保证工程质量。
二、施工测量技术措施1. 施工测量准备(1)熟悉设计图纸,了解工程结构、尺寸、施工要求等。
(2)准备测量仪器、工具、材料,确保测量设备性能良好。
(3)对施工人员进行测量技术培训,提高测量人员素质。
2. 施工测量实施(1)平面控制网测设根据设计图纸,采用导线测量法布设平面控制网,确保控制点精度。
控制网布设应遵循以下原则:1)精度要求:一级导线精度达到±0.5mm/km,二级导线精度达到±1.0mm/km。
2)布设密度:平面控制网应布设均匀,每1000平方米设置一个控制点。
3)点位选择:控制点应选择在基础稳定、便于观测的位置。
(2)高程控制网测设采用水准测量法建立高程控制网,确保高程精度。
高程控制网布设应遵循以下原则:1)精度要求:高程控制网精度达到±5mm。
2)布设密度:高程控制网应布设均匀,每1000平方米设置一个控制点。
3)点位选择:控制点应选择在基础稳定、便于观测的位置。
(3)施工放样根据平面控制网和高程控制网,进行施工放样。
放样时应注意以下几点:1)放样精度:平面放样精度达到±10mm,高程放样精度达到±5mm。
2)放样方法:采用全站仪、水准仪等测量仪器进行放样。
3)放样结果:放样完成后,对放样结果进行复测,确保精度。
(4)施工过程中的测量控制1)轴线控制:在施工过程中,定期对轴线进行复测,确保轴线偏差在允许范围内。
2)标高控制:在施工过程中,定期对标高进行复测,确保标高偏差在允许范围内。
3)沉降观测:对重要建筑物、构筑物进行沉降观测,确保安全。
三、施工测量质量控制1. 施工测量过程应严格按照规范、规程执行,确保测量精度。
测量方案

昊宇家园22#住宅楼——施工测量方案一、工程概况昊宇家园22#、24#高层住宅楼,地下室二层、地上十一层,框架剪力墙结构,基础为筏板基础,筏板厚450mm、600mm,基础底板板顶标高-5.75m,JL顶标高-5.75m,工程总建筑面积30931m2。
±0.000相等于标高25.100m。
二、定位依据1、测绘院提供的标准点(见图1):2、高程:图1三、施工准备1、人员准备:测量员和验线员各一名均须持证上岗,测量人员应具备以下素质:(1)能独立熟练使用函数计算器,有识图、审图和作校正的能力。
(2)了解仪器的构造理论,熟练使用仪器。
(3)对各种几何形状的计算与校核能力。
(4)了解误差理论,能采取措施纠正错误,降低误差。
(5)针对现场工程的不同情况,能分析处理测量放线中遇到的一般性问题。
2、仪器准备:经检测合格的TDJ-2E经纬仪一台,DZS-3自动安平水准仪一台,50米钢卷尺一把。
四、控制网的布设1、轴线控制(见图2)(1)根据平面控制线定出22#楼的8轴的向东平移1000mm 为II段南北的控制线、B轴的向北平移1000mm为II段坚向的控制线。
(2)20轴为22#楼的转角处的控制线。
(3)24轴向西平移1000mm为I段横向的控制线、28轴向东平移1000mm为I段横向的控制线、34轴向西平移1000mm为I段横向的控制线、C-1轴的向北平移1000mm为I段坚向的控制线。
(4)根据II段的两条控制线的交点A,把经纬仪架于A点,精平后照1点,倒镜4点复核正确后,用50m钢尺从A点在经纬仪照射的方向量出II段南北向的轴线与该控制线的交点;在利用经纬仪架设在刚才测好的点上,仪器照准1点后,将仪器转90度,在经纬仪照射的方向量出II段南北向的轴线。
利用同样的方法,将II段东西向的轴线测出来。
(5)根据I段的四条控制线的交点E、F、G,将经纬仪架于F点,精平后照14点,倒镜7点复核正确后,用50m钢尺从A点在经纬仪照射的方向量出I段南北向的轴线与该控制线的交点;在利用经纬仪架设在刚才测好的点上,仪器照准14点后,将仪器转90度,在经纬仪照射的方向量出I段南北向的轴线。
小区工程测量施工方案(3篇)

第1篇一、编制依据1. 《工程测量规范》(GB 50026—93)2. 《建筑工程施工测量规程》(DBJ 01-21-95)3. 《建筑安装工程资料管理规程》(DBJ 01-51-2002)4. 《建筑物变形测量规范》(JGJ8-2016)5. XX住宅小区项目工程施工图6. XX住宅小区项目工程组织设计二、工程概况1. 工程简介本工程位于XX市XX区,总建筑面积约XX万平方米,包含住宅楼、商业楼、地下车库、邻里中心及幼儿园等配套设施。
2. 建筑设计概况- 住宅楼:共XX栋,其中高层住宅XX栋,多层住宅XX栋。
- 商业楼:共XX栋。
- 地下车库:共XX层。
- 邻里中心:XX栋。
- 幼儿园:XX班。
三、施工部署1. 工程定位内容- 施工区域红线定位;- 各建筑物定位;- 建筑物轴线定位;- 建筑物标高控制。
2. 楼层放线内容- 楼层轴线放线;- 楼层标高控制;- 楼层柱网放线;- 楼层设备定位。
3. 高程控制- 建筑物基础高程控制;- 建筑物结构高程控制;- 建筑物装饰高程控制。
四、施工准备1. 技术准备- 组织专业技术人员进行技术交底;- 制定详细的测量方案和操作规程;- 熟悉工程图纸和相关规范。
2. 人员配备- 配备经验丰富的测量工程师、测量员和辅助人员; - 对施工人员进行测量培训。
3. 仪器准备- 全站仪、水准仪、经纬仪、钢尺等;- 仪器设备进行校准和检定。
4. 定位依据的校测- 校测施工区域红线;- 校测建筑物定位点;- 校测建筑物轴线。
5. 图纸的学习与审核- 认真学习工程图纸,了解设计意图; - 对图纸进行审核,确保图纸的正确性。
五、施工技术措施1. 建筑平面控制网的测设- 建立施工区域平面控制网;- 在建筑物周边设置控制点;- 控制点间距符合规范要求。
2. 高程控制网的建立- 建立施工区域高程控制网;- 在建筑物周边设置水准点;- 水准点间距符合规范要求。
3. 0.00以下施工测量- 轴线控制桩的校测;- 平面放样测量;- 支立模板时的测量控制;- 标高控制。
107#住宅楼测量方案
目录1.编制依据.................................................... - 2 - 2.工程概况.................................................... - 2 - 3.施工测量准备................................................ - 2 - 4.测量控制.................................................... - 4 - 5.装饰工程测量............................................... - 10 - 6.建筑物变形观测............................................. - 11 - 7.测量验线质量控制........................................... - 11 - 8、安全管理................................................... - 15 -1.编制依据1.1本工程设计图纸(08Z02-1);1.2 北京市房山区测绘所2013普测1234,(A,B指,Ck坐标点);北京市测绘设计研究院第一测绘分院2009验测0046,(BM1,BM2、BM3高程点);1.3《工程测量规范》GB50026-2007;1.4《建设施工测量技术规程》(DB11/T446-2007);1.5《107#楼施工组织设计》2.工程概况3.施工测量准备3.1 测量管理测量放线及验线人员均应经过专业岗位培训考核,必须持证上岗,持证率100%,能够熟练掌握并运用国家、地方等相关施工测量标准、规范,熟悉施工现场各种测量放线工作及科学的操作方法,能够熟练使用测量仪器、测量工具等;随工程进度在完成施工测量方案、红线桩成果校核、水准点复查引测及施工过程中的各种测量记录后,填写《施工测量放线报验表》,提请监理单位验线;人员组织:测量人员安排表3.2 测量放线准则参加放线、验线人员必须明确为工程服务,按图施工与工程进度负责的工作目的;遵守先整体后局部、以长定短、以精定粗的工作程序;严格校核测量起始依据的正确性;运用简洁科学的施测方法,准确及时的做好施工测量记录,并组织自检互检做好报验工作。
工程测量技术方案(3篇)
第1篇一、前言工程测量是工程建设中不可或缺的重要环节,它为工程建设提供准确的空间位置信息和数据支持。
本方案旨在为某工程项目提供全面的工程测量技术方案,确保项目建设的顺利进行。
二、工程概况1. 项目名称:XX工程项目2. 项目地点:XX省XX市XX区3. 项目规模:占地面积XX平方米,总建筑面积XX平方米4. 项目性质:住宅、商业、办公综合楼5. 项目工期:预计XX个月三、工程测量技术方案1. 测量目的(1)确定项目用地边界,为土地权属登记提供依据;(2)为项目设计、施工、监理提供准确的坐标、高程等数据;(3)确保项目按设计要求进行施工,保证工程质量;(4)为项目验收提供测量数据。
2. 测量范围(1)项目用地边界;(2)建筑物基础、主体、屋面、地下室等各个部位的测量;(3)周边环境、道路、绿化等配套设施的测量。
3. 测量方法(1)采用GPS定位技术进行区域控制测量;(2)采用全站仪进行细部测量;(3)采用水准仪进行高程测量;(4)采用数字摄影测量技术进行地形地貌、周边环境的测量。
4. 测量精度要求(1)GPS定位精度:平面精度优于±5cm,高程精度优于±10cm;(2)全站仪测量精度:平面精度优于±5cm,高程精度优于±5cm;(3)水准测量精度:高程精度优于±5cm;(4)数字摄影测量精度:平面精度优于±5cm,高程精度优于±10cm。
5. 测量设备(1)GPS接收机:高精度、双频接收机,满足测量精度要求;(2)全站仪:高精度、全功能全站仪,满足测量精度要求;(3)水准仪:精密水准仪,满足高程测量精度要求;(4)数字摄影测量设备:高分辨率数码相机、数码测图仪等。
6. 测量程序(1)前期准备:收集项目用地资料、地形地貌资料、周边环境资料等;(2)控制测量:采用GPS技术进行区域控制测量,建立项目控制网;(3)细部测量:采用全站仪进行建筑物基础、主体、屋面、地下室等各个部位的测量;(4)高程测量:采用水准仪进行高程测量;(5)地形地貌、周边环境测量:采用数字摄影测量技术进行测量;(6)数据处理与成果整理:对测量数据进行整理、分析,形成测量报告、成果图等。
项目建筑施工测量方案
1、编制依据1.1施工图纸本工程所有施工图纸1.21.3"施工组织设计"1.4 其它1〕XX玉源建立工程勘测XX测量成果报告书2〕质量/环境/职业安康平安管理手册3〕质量/环境/职业安康平安程序文件2、工程概况2.1一般概况1、工程名称:罗店大型居住社区经济适用房二期C3地块工程2、建筑场地:东临规划中的罗南路,西临规划中的联路,南临美丹路,北临规划中的美博路。
3、主要用途:经济适用房4、建立单位:XX江舟投资开展XX5、设计单位:中船第九设计研究院工程XX6、监理单位:XX宝钢建立监理XX7、施工总承包单位:中船第九设计研究院工程XXC3地块占地面积约46210 m2,地上建筑总面积92420m2,地下14300m2,整个工程东北侧靠近规划中的罗南路和美博路,由11幢18层及一幢商业楼和一地下车库组成。
- -. 优选-2.2具体工程概况详见表:本工程放线依据XX玉源建立工程勘测XX成果表,控制点由测绘院直接给定,工程控制点由测绘院给定桩点现场测设。
3、施工准备3.1 人员准备及验线人员测量及验线人员均经过培训、考核,持证上岗,持证率100%。
掌握并运用、地方有关现行标准规,熟悉施工现场各种测量工作和熟练使用测量仪器。
3.2测量仪器准备测量仪器管理:严格执行公司"质量/环境/职业安康平安程序文件"、"质量/环境/职业安康平安管理手册"及本方案,根据本工程测量性质、特点及工程任务,选择配置适宜的测量仪器,保证测量不确定度,测量精度、允许偏差均在规定围。
仪器均在检定周期,校准状态标识明确,有完整的计量检定档案资料。
仪器的使用、维护和保管指定专人负责,过程控制严格按"质量/环境/职业安康平安程序文件"、"质量/环境/职业安康平安管理手册"执行。
填写运行自检记录,发现偏离校准状态及时检修,检定合格后予以使用。
项目测量方案
目录一、工程概况2二、编制依据2三、施工测量流程2四、施工测量的准备3五、施工控制测量4六、施工放样测量8七、高层建筑标高控制9八、高层建筑轴线的竖向控制9九、建筑物变形测量10十、施工中的测量放线工作11十一、测量资料管理12十二、测量质量保证措施12葛洲坝福湾测量技术方案一、工程概况1。
1工程名称:住宅工程1.2建设地点:1。
3建设单位:1.4勘察单位:1.5设计单位:项目位于XX省XX市(县)XX区,北临XX大道、东邻XX项目、西邻村民集资房及规划景观用地、南抵南海沙滩。
北区高层公寓楼和低层高档别墅,总建筑面积约12。
5万平方米。
其中XX楼为高层公寓,地下一层,地上XX层,地上建筑面积为XX.XX平方米,室内地坪设计标高±0.000相当于绝对高程XX.XXX,XX楼为低层高档别墅,地下一层,地上一至二层,地上建筑面积为XX。
XX平方米,高层公寓及别墅地下建筑面积为XX.XX 平方米,XX楼室内地坪设计标高±0.000相当于绝对高程XX。
XXX,XX楼室内地坪设计标高±0。
000相当于绝对高程XX。
XX,XX楼室内地坪设计标高±0.000相当于绝对高程XX。
XXX。
二、编制依据1) XX工程施工图纸;2)业主提供的测量原始点位报告;3)《工程测量规范》(GB50026—2007)4)《建筑变形测量规范》(JGJ/8—2007)5) XX工程施工组织设计及现场自然条件三、施工测量流程四、施工测量的准备4。
1测量仪器及工具见下表4.2测量组织管理1)测量管理分两级管理,一级为控制测量总承包管理级,负责场区和建筑物的控制测量以及检查复核各测量放样结果,二级为各分包或劳务作业队施工放样测量。
2)一级测量由总包测量工程师为主要负责人组建测量小组,负责制定和执行工程测量施工方案,负责工程场区控制网测量和维护、组织实施建筑物定位测量、负责建立建筑物平面主控轴线,负责建筑物控制测量网点的测量和维护,组织实施建筑平面高程放样测量、组织实施分部分项工程测量放样的检查复核,检查确认无误后报项目工程师审核,最后报监理工程师验收,并及时做好相应的工程测量资料,履行签字手续、负责建筑物变形测量,负责测量资料收集整理,负责测量竣工总图.3)二级放样测量由分包或劳务作业队根据一级控制测量点经复核无误后,进行建筑物主控轴线测放和高程基点引测。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
新乡平原新区 xxxxxxxx农民安置房项目
测 量 方 案
中国建筑第七工程局有限公司 二零一四年一月 xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
目 录 1.工程概况 ........................................... 3 2.编制依据 ........................................... 4 2.1规范 .......................................... 4 2.2图纸 .......................................... 4 3.测量准备工作及重要工作安排 ......................... 5 3.1主要测量准备 .................................. 5 3.2主要测量工作安排 .............................. 5 4.施工测量的基本要求 ................................. 5 4.1精度要求 ...................................... 5 4.2测量放线的基本要求 ............................ 6 4.3内业资料整理要求 .............................. 7 5.测量器具及人员配备 ................................. 7 5.1测量器材 ...................................... 7 5.2人员配备 ...................................... 8 6.场地控制网的测设 ................................... 8 7.±0.000以下基础工程测量 ............................ 9 7.1基坑土方开挖坐标定位 .......................... 9 7.2基坑底部标高测设 .............................. 9 7.3基础垫层控制 ................................. 10 7.4基础轴线放线 ................................. 10 8.垂准测量 .......................................... 11 xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
9.±0.000以上控制测量 ............................... 13 9.1标高传递 ..................................... 13 9.2标高复测 ..................................... 13 9.3二次结构施工测量 ............................. 14 10.建筑物的沉降观测 ................................. 14 10.1水准点的布设 ................................ 14 10.2观测范围 .................................... 15 10.3沉降观测方法及规定 .......................... 15 11.质量保证体系图 ................................... 15 12.安全文明施工 ..................................... 16
1. 项目概况 中建七局平原新区农民安置创业工程滨湖新城项目,用地位于xxxxxxx。项目用地约为185.26亩,其主要功能为农民安置性住宅、兼有部分沿街商业以及社区服务用房。其地块规划容积率为2.233。地上总建筑面积约为275753.59平方米,其中住宅建筑面积为243000.61平方米,商业总建筑面积为30446.09平方米,社区服务中心建筑面积为1950平方米,社区服务中心建筑面积为1950平方米。规划住宅套数约为1944户,规划户型包括80平方米,120平方米,160平方米三个面积区间,可安置居民为6075人。住宅建筑层数为17层,19层,22层,23层。层高为3米,结构类型为剪力墙结构。 xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
2.编制依据 2.1规范 《工程测量规范》GB 50026—2007 《国家三、四等水准测量规范》GB 12898—2009 《建筑变形测量规范》JGJ8-2007 《国家三角测量规范》GBT17942-2000 2.2图纸
建筑施工图和结构施工图及其它安装图纸等。 xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
3.测量准备工作及重要工作安排 3.1主要测量准备 施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等。 3.2主要测量工作安排
4.施工测量的基本要求 4.1精度要求 4.1.1平面三角网控制测量 场区三角网一般分为两级。面积较大场区应分两级布网,首级采用一级三角网,次级采用二级三角网加密,场区面积较小时,可以采用二级三角网一次布设。就本项目情况,应采用二级三角网布控。 场区三角网测量主要技术要求
序号 主要测量工作安排 1 首级控制网的移交与复测 2 平面和高程二级控制网“外控法”布置 3 平面和高程二级控制网“内控法”垂直引测
4 平面和高程三级控制网测量,控制柱、梁、剪力墙、门、洞口的轴线、标高 5 底板基础、柱预埋件、墙立面预埋件安装定位测量 6 施工期间沉降等监测 xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
等级 边长(M) 测角中的误差(〞) 测边相当中误差 最薄弱边误差
测回数 三角形
最大闭合差 2〞级仪器 6〞级
仪器 一级 300-500 5 1/30000 ≤1/20000 3 - 15
二级 100-300 8 1/14000 ≤1/10000 2 4 24
4.1.2平面内部控制网 主轴线允许偏差 主轴线间距 允许偏差(mm) 主轴线间距 允许偏差(mm) L≤30m ±5 60m30m90m ±20 4.1.3竖向高程控制测量
标高测量允许偏差 高度H 允许偏差(mm) 高度H 允许偏差(mm) 每层 ±3 60mH<30m ±5 L>90m ±20 30m
4.2测量放线的基本要求 测量的工作贯穿于整个施工过程。在施工中起主导作用,是保证xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
工程质量和工程进度的基本工作之一,其要求如下: (1)遵守先整体后局部、高精度控制低精度的工作程序; (2)严格审核原始依据(设计图纸、业主提供的坐标点精度等)的正确性,坚持测量作业与计算工作步步有校核的工作方法; (3)在测量精度满足工作需要的前提下,力争做到省工、省时、省费用; (4)执行一切定位放线工作在经自检,互检合格后,方可申请主管技术部门预检,及质检人员验线的工作制度; (5)紧密配合施工,利用施工间隙放线,主动为施工创造条件。 4.3内业资料整理要求
4.3.1测量记录应做到原始、正确、完整、工整。 4.3.2记录应当场及时填写清楚、不许转抄、保持“原始性”。 字迹清楚、工整。 4.3.3测量记录应妥善保管,工作结束后,及时交有关部门保管。 5.测量器具及人员配备
5.1测量器材 序号 器具名称 型号 单位 数量 备注 1 全站仪 KTS-442RL 套 1 综合测量 2 经纬仪 套 1 角度测量 3 铅垂仪 套 1 垂准测量 4 水准仪 KL-60 套 6 高程测量 xxxxxxxxxxxxxx公司 CHINA CONSTRUCTION SEVENTH ENGINEERING 测量施工方案
5 钢卷尺 50m 把 2 距离测量 6 钢卷尺 5m 把 10 距离测量 7 对讲机 部 10 辅助器材
准备好测量所需要的辅助工具和材料。垂球、磅铁锤、自动喷漆、水粉笔、红蓝铅笔、工程线、15mm水泥钉、50mm水泥钉、铁锹、木桩若干。 5.2人员配备 5.2.1根据工作量和工作进度,合理调配人员方案。 5.2.2暂设测量工长1名,负责测设工作组织安排,设备管理,现场安全管理,工作质量,工作进度以及测量技术资料的编制;设备管理,现场安全管理。 5.2.3测量放线工4名负责具体现场操作,在本工程测量放线操作的人员须具有测量放线工作经验,具有测量放线岗位证书。 6.场地控制网的测设
根据业主提供的坐标点施测出现场二级控制网,以先整体后局部的方针,首先对控制点进行校核,合格后方可投入使用,确定建筑物的大致位置,把控制点设置在地质坚固、便于通视、不在基础大开挖范围内、且能长期保存的地方,经校核无误后,建立现场平面控制网。 测量人员在使用仪器施测过程中,必须坚守岗位,避免仪器受震、碰撞及倾倒,如遇到雨天或强阳光下,应打伞对仪器进行保护,以防止影响仪器的精度。对于新仪器使用前必须仔细阅读使用说明书,充分了解仪器性能并对仪器进行校核后方可使用。
