合同工期和定额工期
1.最佳答案 定额工期是用来作为标准参考的。比如一栋楼按定额工期来讲,需要300天,如果建设单位要求你200天内完成(这个就是合同工期了),压缩工期到一定的比率,按相关规定是可以要求计算赶工措施费用的。这个比率各个地方不同规定也不完全相同吧
关于定额工期和合同工期的问题, 先说定额工期,其之所以加上定额二字,从字面上理解应该是在一定的社会生产条件下完成某个项目所需消耗的时间。带有普遍性,即是说只要有这么长的时间,按目前社会生产力条件,完成某个项目建设是没有问题,工期长短测评的依据是整个社会的生产水平,社会生产力水平越高,工期定额中规定的工期天数则越短。 再说合同工期,合同工期是开发商或建设单位根据项目开发需要及工程实际情况制定出来的生产周期要求,制订的本身就包含了对承包商经济实力和技术水平等综合素质的要求,其范围不一定具有普遍性,对某个同样的项目不同的承包商的施工周期不一定相同,这也是投标时施工单位显示竞争力的重点之一。 合同工期一般情况下不会等于定额工期也不可能走出定额工期,定额工期对某个项目的甲乙双方而言不一定有约束力,合同工期则有法律上的约束力,定额工期可以是确定合同工期的参考依据之一,却不是必须遵守的法则。作为开发商当然希望会选择一个能尽早完成项目建设工作的承包商,而不会选择一个只能以定额工期来完成的承包商,只要合同工期制订合理并经双方认可后写入合同,则对双方形成工期奖罚及赶工措施费用计算的依据,而不是定额工期。 随着我国经济、科技等综合国力不断增长,社会生产力日新月异地提高,新技术在建筑领域不断应用,老的工期定额已经不一定适用于当前的项目建设,若以定额工期来僵化施工进度计划的编制,则显得教条了,项目建设中有关工期方面的索赔奖励等费用计算依据应该是合同工期,如果甲乙双方有了关于工期奖罚的合同约定,发生了的赶工措施费计与不计恐怕还有商权的余地罢。
2. 建筑安装工程工期定额是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。 建筑工程工期定额 - 简介
建筑安装工程工期定额是在一定时期和一定的历史条件下,由建设部行政管理部门下发的建筑工程从开工到竣工验收所需消耗的时间标准。建筑安装工程工期定额是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订建筑工程合同的重要依据。 建筑安装工程工期定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。 建筑工程工期定额 - 分类
由于中国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。 I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。 Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。 Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。 同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。 设备安装和机械施工工程不分地区类别,执行统一的工期定额。 建筑工程工期定额 - 项目
定额项目包括民用建筑和一般通用工业建筑。凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。 建筑工程工期定额 - 和施工工期定额的区别
前者以建设项目为对象、工期以月计;后者以单位工程为对象,工期以天计。 建筑工程工期定额 - 核定方法及依据
一、工期定额的选定: 发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。 单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。 单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。装修工程工期包括:内装修、外装修及相应的机电安装工程。
二、工期计算方法: 无地下室工程:按首层建筑面积计算; ±0.00以下工程: 有地下室工程:按地下室建筑面积总和计算; ±0.00以上工程:按±0.00以上部分建筑面积总和计算; 总工期:按±0.00以下与±0.00以上工期之和计算; 影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算; 装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
三、定额工期的调整:[省建设厅苏建定(2000)283号文] 单项工程: ±0.00以下工程 按2000年国家定额工期调减5%; ±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。 单位工程: ±0.00以下结构工程,按定额工期调减5%; ±0.00以上结构工程、宾馆饭店及其他建筑的装修工程均按定额工期调减10%。
四、工期定额对群体工程的规定: 一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,加其他单项(位)工程工期总和乘相应系数计算:加一个乘0.35系数;加2个乘0.2系数;加3个乘0.15系数;4个以上的单项(位)工程不另增加工期。
五、临界工期的确定: 住 宅 工 程: 定额总工期 × 80% 高层建筑工程: 定额总工期 × 75% 一般框架、工业厂房等其他工程:定额总工期 × 80% 建筑工程工期定额 - 管理规定
建设部关于印发《全国市政工程施工工期定额管理规定》的通知 各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委: 为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。 附: 全国市政工程施工工期定额管理规定 《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。这三本定额已先后于1989年4月1日、1991年5月1日和1993年6月1日发布试行。为了切实执行工期定额,特作如下规定: 一、总则 1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。 2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。
二、管理 1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。 2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。主要职责: (1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。 (2)要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等单位,必要时可召开交底会或组织业务培训工作。 (3)监督、协调工期定额的实施。
三、实施 1.在某些市政公用工程建设过程中,由于特殊原因合同工期需要变动时,施工企业要有正式报告,建设单位同意后,方可调整总工期。如有争议,由主管部门裁定。 2.对于需要压缩工期的工程项目,必须严格审定,在确认有保证质量、安全施工和必要的工程措施费用后,方可签订合同工期,由于不适当地压缩工期,造成质量下降或出现质量与安全事故时,必须追究签约人的责任。 3.对于两项或两项以上市政公用工程同时交叉施工的工期应以定额为基础,编制综合项目、合理交叉施工进度计划或综合施工网络图,取关键线路工期或工期最长的单项工程工期乘以1.1~1.3的系数。 4.凡在承包工程施工合同中执行经过审定的工期者,可根据国家有关文件规定,实行工期奖惩办法,奖惩标准以合同工期为准,每提前一天或拖后一天,奖或惩金额均为工程造价的万分之一至二,但奖惩金额不得超过工程总造价百分之三。
四、调整与补充 为使定额贯彻执行,凡定额中需要各地主管部门进一步具体确定的量或补充项目,均应逐项加以解决。 1.定额工期是按照一般地区条件编制的,各地区可以根据本地具体条件对定额工期水平作适应调整。对定额范围以外而本地常见项目,应自行编制补充定额。 2.关于各种管道工程计算工期的限额长度,定额只给出一个范围,各地应根据本地区施工
建筑工程施工工期规范
建筑工程施工工期规范是指在建筑工程项目中,对施工工期的计算、确定和管理所遵循的一系列标准和规定。
工期规范是建筑工程项目管理的重要组成部分,对于确保工程质量、安全和进度具有重要作用。
本文将从工期计算、工期确定、工期管理和工期调整等方面进行详细阐述。
一、工期计算1. 日历工期:从开工到竣工按全部日历天数计算,不扣除停工日数。
例如,计划工期300个日历天,意味着合同的起始日至结束日期,包括周末、大小月历天数的总和。
2. 实际工期:从全部日历天数中扣除节假日未施工的天数及因设计、材料、气候等原因停工的天数。
实际工期排除了客观因素的影响,便于分析工期定额执行的情况。
二、工期确定1. 依据工程性质和规模:根据工程项目的性质、规模和复杂程度,参照相关行业标准、规范和经验,确定合理的工期。
2. 依据工程进度计划:结合工程进度计划,确保关键节点和重要工序的施工进度,保证工程整体进度不受影响。
3. 依据资源配置:根据施工资源(如人力、物力、设备等)的配置情况,确保施工进度顺利进行。
4. 依据合同约定:按照合同条款,遵循合同约定确定工期。
如有争议,可参照相关法律法规和行业标准进行调解。
三、工期管理1. 进度计划编制:根据工程项目的特点和进度要求,编制详细的施工进度计划,明确各阶段工程的开始和结束时间。
2. 进度监控:对施工进度进行实时监控,确保工程按照进度计划顺利进行。
如有偏差,及时采取措施进行调整。
3. 沟通协调:加强各部门、各参与单位的沟通协调,确保施工进度不受影响。
4. 风险管理:识别和评估项目风险,制定相应的风险应对措施,降低工期延误的风险。
四、工期调整1. 延期调整:因不可抗力、设计变更、材料供应等原因导致工期延误时,按照合同约定和相关规定进行工期调整。
2. 提前完成:在保证工程质量、安全和进度的前提下,通过优化施工方案、加大资源投入等措施,争取提前完成工程。
3. 工期压缩:在项目关键节点或整体工期内,通过采用先进的施工技术、管理方法和组织措施,实现工期的合理压缩。
第十二章 投资估算指标与工期定额
一般以单项工程生产能力单位投资如元/t或其他单位表 示,如
变配电站——元/kv.A 锅炉房——元/蒸汽吨 供水站——元/m3
单位工程估算指标
以单位工程主要规模为计量单位,如:
房屋:区别不同结构形式以元/m2 道路:区别不同结构层,面层以元/m2 水塔:区别不同材质、管径以元/m
第十二章投资估算指标与工期定额

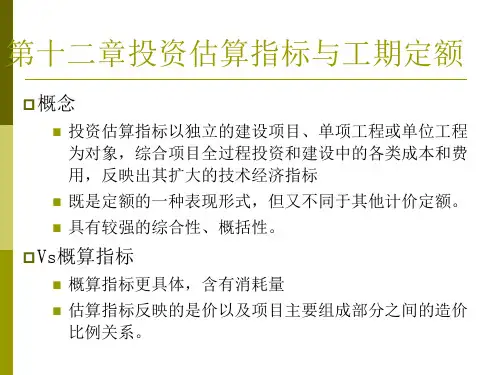

概念
投资估算指标以独立的建设项目、单项工程或单位工程 为对象,综合项目全过程投资和建设中的各类成本和费 用,反映出其扩大的技术经济指标 既是定额的一种表现形式,但又不同于其他计价定额。
具有较强的综合性、概括性。 Fra bibliotek Vs概算指标
概算指标更具体,含有消耗量
估算指标反映的是价以及项目主要组成部分之间的造价 比例关系。
工期定额
3.建设工期阶段的划分
一般分为一下阶段: (1)土建施工阶段 (2)设备安装阶段 (3)试生产阶段 民用建设项目的工期,一般可划分为土建 和安装两个阶段。
工期定额
4.影响建设工期的主要因素 (1)内部因素,包括建设标准、功能、规模以 及相应的施工组织措施和技术措施。 (2)外部因素 1)建设地点的地质、气候等自然条件。 2)资源供应条件。 (3)管理因素
工期定额
二、工期定额的概念和作用 1.工期定额的概念 工期定额是指在一定的生产技术和自然条件下, 完成某个单位工程平均需用的标准天数。工期定 额包括建设工期定额和施工工期定额两个层次。 三、建设工期定额的性质 1.法规性 2.普遍性 3.科学性
工期定额
应用工期定额应注意的问题
合同工程工期管理办法
合同工程工期管理办法第一章总则第一条为了加强合同工程工期的管理,确保工程质量和施工安全,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等法律法规和工程建设强制性标准,制定本办法。
第二条本办法适用于我国行政区域内新建、改建、扩建的合同工程工期的管理。
第三条省、市、县(区)住房和城乡建设行政主管部门负责本行政区域内的合同工程工期管理工作。
第四条建设单位应当根据工程特点和施工条件,合理确定工期,并在合同中明确工期要求。
第二章工期确定与变更第五条建设单位在编制工程可行性研究报告时,应当根据工程性质、规模、地质条件、施工技术等因素,合理确定工程建设的总工期。
第六条建设单位在编制工程设计文件时,应当根据工程特点和施工技术,合理确定各分部分项工程的工期,并在设计文件中予以明确。
第七条建设单位在招标文件中应当明确合同工程的总工期和各分部分项工程的工期要求。
第八条承包人应当在投标书中承诺合同工程的工期,并按照合同约定的工期完成工程。
第九条合同工期的计算应当依据国家有关部门制定的工期定额进行。
因工程特殊无法依据工期定额计算的,可以参考类似工程的实际施工工期,或者由建设单位与承包人协商确定。
第十条建设单位应当根据工程进度和施工条件,合理调整工期。
确需变更工期的,应当与承包人协商一致,并在合同中予以明确。
第三章工期延误与顺延第十一条因下列原因导致工期延误的,承包人可以提出工期顺延的申请:(一)建设单位变更工程设计、工程量或者施工方案的;(二)建设单位延迟提供施工图纸、施工场地、施工材料或者设备的;(三)建设单位延迟支付工程进度款的;(四)不可抗力或者其他不可预见因素导致的工期延误。
第十二条承包人应当在工期延误原因消除后及时向建设单位提出工期顺延的申请,并提供相关证明材料。
第十三条建设单位应当在收到工期顺延申请后及时予以审核,并根据实际情况予以批准。
第四章工期违约与赔偿第十四条承包人未按照合同约定的工期完成工程的,应当按照合同约定承担违约责任。
工程的定额工期
工程的定额工期2010-08-30 22:03:41| 分类:工程管理| 标签:|字号大中小订阅计算依据:建设部2000年2月16日颁布施行的《全国统一建筑安装工程工期定额》。
一、本工程工期计算及依据根据第一章单项工程说明条款,总工期为±0.000以下工期与±0.000以上之和,再根据有关条款另行增加附加工期。
1、±0.000以上工期定额第一章单项工程说明第八条的第7条中规定:“单项工程±0.000以上层数不同,有变形缝时,先按不同层数各自的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。
”本工程±0.000以上按变形缝共分为A、B、C、D四个区。
A区连裙房共29层,40389m2,先套用综合楼工程的现浇框架结构编号1-771,24层以下,35000 m2以外,Ⅰ类地区,工期为840天。
根据定额总说明第十条的第3条规定:“单项(位)工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。
”A区为29层,比24层高出5层。
定额综合楼工程的现浇框架结构,编号1-766,22层以下,30000 m2以外的Ⅰ类地区的工期为760天。
编号1-761,20层以下,30000 m2以外的Ⅰ类地区的工期为720天。
22层与20层建筑面积相同,相差2层,工期天数相差40天,则主体高出5层的工期天数为:40/2×5=100天,故A区工期应为840+100=940天。
B区连裙房共29层,37864m2,工期同A区,亦为940天。
C区连裙房共5层,7000m2,套用定额综合楼工程的现浇框架结构,编号1-725,6层以下,7000m2以内的Ⅰ类地区的工期为275天。
D区连裙房共25层,39745m2,先套用综合楼工程的现浇框架结构编号1-771,24层以下,35000m2以外,Ⅰ类地区,工期为840天。
定额综合楼工程的现浇框架结构,编号1-766,22层以下,30000m2以外的Ⅰ类地区的工期为760天。
江苏省工期定额执行标准
WORD格式江苏省工期定额执行标准工期定额根据江苏省建设厅苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》,结合江苏省的实际情况,在国家工期定额的基础上,对定额工期作了调整,现按我省调整后的标准执行。
l、民用建筑工程中单项工程:±0.00以下工程按2000年国家定额工期调减5%。
±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
2、民用建筑工程中单位工程:±0.00以下结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。
3、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。
4、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%。
5、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%。
机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调。
6、合同工期上限为苏建定(2000)283号文规定调整后的工期,下限分别为:住宅工程:按苏建定(2000)283号文规定调整后工期的80%;高层建筑工程:按苏建定(2000)283号文规定调整后工期的75%;一般框架、工业厂房等其它工程:按苏建定(2000)283号文规定调整后工期的80%。
按苏建定(2000)283号文规定调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据,是签订建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
如建设单位要求的工期小于按苏建定(2000)283号文规定调整后的工期,其赶工措施费列在报价的措施项目费中。
109823_定额工期分类
总说明一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。
对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。
因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
九、本定额项目包括民用建筑和一般通用工业建筑。
江苏工期定额执行标准
江苏省工期定额执行标准工期定额根据江苏省建设厅苏建定2000283号贯彻执行〈全国统一建筑安装工程工期定额〉的通知,结合江苏省的实际情况,在国家工期定额的基础上,对定额工期作了调整,现按我省调整后的标准执行.l、民用建筑工程中单项工程:±以下工程按2000年国家定额工期调减5%.±以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%.2、民用建筑工程中单位工程:±以下结构工程,按定额工期调减5%;±以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%.3、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%.4、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%.5、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%.机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调.6、合同工期上限为苏建定2000283号文规定调整后的工期,下限分别为:住宅工程:按苏建定2000283号文规定调整后工期的80%;高层建筑工程:按苏建定2000283号文规定调整后工期的75%;一般框架、工业厂房等其它工程:按苏建定2000283号文规定调整后工期的80%. 按苏建定2000283号文规定调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据,是签订建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考.如建设单位要求的工期小于按苏建定2000283号文规定调整后的工期,其赶工措施费列在报价的措施项目费中.。
赶工费的计算
如果业主要求承包商比合同规定的工期提前,或者因工程前段的工期拖延,要求后一阶段工程弥补已经损失的工期,使整个工程按期完工;这样,承包商可以因施工加速成本超过原计划的成本而提出索赔,其索赔的费用一般应考虑加班工资、雇用额外劳动力、采用额外设备、改变施工方法、提供额外监督管理人员和由于拥挤、干扰加班引起的疲劳的劳动生产率损失所引起的费用的增加;在国外的许多索赔案例中对劳动生产率损失的索赔通常数量很大,但一般不易被业主接受;这就要求承包商在提交施工加速索赔报告中提供施工加速对劳动生产率的消极影响的证据;这个关键还是签订合同时甲方对工期是否有要求,如果赶工期那么合同附加条款中就得注明为总造价的%几或者在施工过程中甲方要求,此时就得与其协商,最好有个补充条款,白纸黑子才行不然结算时是肯定要审计掉的、可以编制赶工措施方案,把工作做在前面,列出需要增加的机械,人力,需要夜间施工的照明,工人加班工资等等,统统报给业主,让他们审批;2、也可以根据赶工部分的造价一定比例计取,这个主要是靠双方领导协商确定解决;3、还有个就是比较笨的办法,按照发生的实际办理签证单,这个执行起来的话会麻烦些,牵涉的人员多,战线长,但是这个我认为是最有说服力的了应由工程技术人员编制“赶工措施方案”,并经过建设单位的审批,预算人员应该根据经建设单位批准的“赶工措施方案”计算赶工措施费;扬州市建设工程造价管理站扬建价200963号关于合理约定建设工程施工工期及赶工措施费的指导意见各县市、区造价管理机构、各有关单位:近几年,随着建设工程施工技术的不断进步,建设工程的施工工期逐渐缩短,但合理的施工工期是保证工程质量与施工安全、降低建设成本的必要条件;然而目前的工程建设中,有些项目为了片面追求速度,不顾客观规律,盲目压缩施工工期,既增加工程成本,又给施工安全和工程质量造成隐患;为在工程建设中践行科学发展观,保证建设工程质量和施工安全,现对建设工程的最短施工工期和赶工措施费提出如下指导意见:一、最短施工工期的界限:1.建筑工程中的砖混、砖木结构施工工期最少不得低于江苏省现行定额工期规定苏建定〔2000〕283号的70%;2.建筑工程中的其他结构施工工期最少不得低于江苏省现行定额工期规定苏建定〔2000〕283号的65%;3.市政工程施工工期最少不得低于正常情况的65%;二、当约定的施工工期少于定额工期时,应按以下标准计取赶工措施费;序号合同工期/定额工期δ赶工措施费费率%建筑工程砖混、砖木结构建筑工程其他、市政工程10.9≤δ<1.00.50.020.8≤δ<0.9 1.5 1.030.7≤δ<0.8 2.5 2.040.65≤δ<0.7— 2.5注:安装工程参照建筑工程分类执行;单独装饰工程按建筑工程其他费率标准执行;修缮、仿古、园林工程参考以上标准执行;;三、招投标项目招标人在制订招标文件和编制招标控制价时,非招投标项目发包人和承包人在签定施工合同时,应根据本指导意见合理约定施工工期和赶工措施费,以确保工程施工质量和安全;四、本指导意见自发文之日起执行;赶工措施费是在建设单位将定额工期压缩后,按照常规施工已不能满足工期要求,施工单位为了能在建设单位规定的工期里完成施工任务所采取的赶工措施的费用;赶工措施费包括为了抢工期额外投入的人工费、为加快施工进度采取技术措施所发生的材料费机械费等费用;具体采取什么措施,应由工程技术人员编制“赶工措施方案”,并经过建设单位的审批,预算人员应该根据经建设单位批准的“赶工措施方案”计算赶工措施费赶工措施费:主要是为赶工所增加人力、物力;人力主要指多投入的人力,以及因人力过多,从而在一定程度上单个工人劳动效率的降低;物力主要为赶工所投入材料、设备或采用新技术、新材料的费用,以及材料投入太多而造成的材料损耗加大等等;所有这些可以事先谈好包干费用,也可以及时征求甲方意见得到同意后付诸实施,及时办理相关签证,一般计取相应费用;各地的计算方式不太一样;一般赶工费会在合同中约定;如果没有约定;由乙方提出一般按实际完成时间处以合同工期100%计算出费率后,再乘以总造价中人工费+机械费=赶工期所发生的费用,建设单位进行核实确定结算是增加;根据费用文件,应该按实际发生计算,一般在合同中有相关约定;赶工费用:是指按着合同工期提前竣工而增加的各种措施费用;1、先要分清赶工期是谁提出的,如是业主提出的,那就要支付赶工费;2、看看施工组织设计的计划工期是多少日历天,再结合实际完成工期是多少日历天,如实际工期比计划工期缩短20%,应支付赶工费的应该取0.5%比较合理的赶工措施费,简称为赶工费:是指施工合同约定工期相比定额工期有提前,施工单位为缩短工期所发生的费用;工期的含义工期是指工程从正式开工起,至完成建筑安装工程的全部设计内容,并达到验收标准之日止的全部日历天数;按:这是一个传统定义;大家思考一下:可以如何完善这个定义;定额工期是指在一定的经济和社会条件下,在一定时期内由建设行政主管部门制定并发布的项目建设所消耗的时间标准;定额工期体现合理的建设工期,反映的是在平均建设管理水平、施工装备水平和正常的建设条件下的工期,对建设工期的确定具有指导意义;合同工期是指在定额工期的指导下,由发承包双方根据建设项目的具体情况,经招投标或协商一致后,在施工合同中确认的工期;合同工期一经签订,对合同双方都具有约束力;大多数招标工程的合同工期明显比定额工期要短;毫无疑问,这主要是因为建设单位期望工程早日建成投入使用,而施工单位在投标时也必须满足建设单位关于工期的实质性要求;这些都是可以理解的,但建设单位/招标代理单位在确定工期目标时不能缺乏约束,盲目压缩工期;施工单位在僧多粥少的情况下应该认真研究确定实现工期目标的技术措施,不能不加以考虑或采取非正常的措施以期中标,以避免中标后为赶工期投入大量人力、物力,而在经济上不可能再得到补偿的情况,或者导致一些工程仓促完工,产生质量问题和造价方面的许多纠纷;定额工期的确定我国现行的定额工期执行建设部颁发的全国统一建筑安装工程工期定额2000年版;鉴于全国各地经济发展水平与施工条件对施工工期影响不同,给予了各地区建设行政主管部门一定的定额水平调整权,调整幅度不超过15%;江苏省根据2000年工期定额的有关规定,结合本省实际,以苏建定2000283号文对定额工期做以下调整:1 民用建筑工程中单项工程:±0.00以下工程按2000年国家定额工期调减5%;±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%;2 民用建筑工程中单位工程:±0.00以下结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%;3 工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%;4 其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%;5 专业工程:设备安装工程中电梯安装工程的工期不变,其余均调减5%;机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调;调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据;如建设单位要求的工期小于按上述规定调整后的工期,则应增加工程施工成本,计算赶工措施费,纳入合同价款;赶工费的计算方法江苏省对于建筑工程,在2004计价表中给出的赶工费的指导性计价方法与标准是:住宅工程:比本省现行定额工期提前20%以内的,按分部分项工程费的2%~3.5%计;高层建筑工程:比本省现行定额工期提前25%以内的,按分部分项工程费的3%~4.5%计;一般框架、工业厂房等其他工程:比本省现行定额工期提前20%以内的,按分部分项工程费的2.5%~4%计;鉴于建设工程实际工期情况已经反映出现行定额工期的定额水平过低,江苏省在制定新的费用定额时,将对赶工费的计价标准大幅度降低;有关征求意见稿给出的数据是——仍以分部分项工程费为计算基础:建筑工程与市政工程为0.0-0.1%;单独装饰工程为2.5-4.5%;安装工程由发承包双方约定;第十四条工期提前;施工中如需提前竣工,双方协商一致后应签订提前竣工协议;乙方按协议修订进度计划,报甲方批准;甲方应在7天内给予批准,并为赶工提供方便条件;提前竣工协议包括以下主要内容:1.提前的时间;2.乙方采取的赶工措施;3.甲方为赶工提供的条件;4.赶工措施的追加合同价款和承担;5.提前竣工受益如果有的分享;第十四条甲方可在签订协议条款时提出提前竣工的要求,应在本条写明以下事项:1.要求提前的时间:2.乙方应采取的措施;3.甲方应提供的便利条件;4.赶工措施费用的计算和分担;5.收益的分享比例和计算方法,此项也可按传统方法写成每提前竣工一天,甲方应向乙方支付多少金额呵呵,1楼的回答让我迷糊,你在那看到的如实际工期比计划工期缩短20%,应支付赶工费;这个规定谁给的我干建筑20多年,还头一次听说,呵呵,是我孤陋寡闻了楼主,你的这个问题,问的迷糊,头陀第一的回答只说了1种情况,这个也是采用最多的方式,一般出现这个问题,都是甲方和乙方约定,完成工期给工期奖励,可也有的就不给,所以说你的情况很复杂,你问的也不明确,没有把所有的条件给出,大致的和你说下,你看那个适合你的情况1、有专项施工方案这个就要看这个方案怎么做的,有没有超出正常的工艺范围,超出了,就可以直接追加工程造价,这个长出现在模板和脚手架上,模板的问题是1次投入,需要计算增加模板的量,脚手架的问题是反复搭拆,这个要有签证2、为抢工期,夜间施工,那这个应该和甲方商定怎么给付夜间增加人工费,在按签证的量计算3、为抢工期而所需要的特殊施工方案那这个时候,是可以按和同约定的调整价款的模式直接计算所需要的费用也就这4个,我给补充了3个,另1个是双方约定没有固定的计算公式的这其实是索赔的问题,索赔国内还很不正规,能索回多少其实要看甲方愿意给多少;多数业主不会给,但是有时候也会给,比如去年北京因为奥运会多数工程都在赶工,很多工程业主还是给了点的,但也只能说是给了“点”,象征性的补偿而已;如果业主愿意给,你可以从这几个方面考虑一下:1、人工、机械的降效费由于集中抢工,人员机械不能按照最优的配置施工,使部分人员机械的效率降低;2、文明环保费用的集中扩大投入换七八糟列点,或者说编点,多列点,让业主去砍吧,他们很狠的,要十块也就给你一两块3、人员机械集中投入,需要临建的增加等等……抛砖引玉,很多的项目都能提,只要能说出点理由就行,让甲方砍去吧,爱给不给的事;不过话说回来,要是结构抢工还是索赔还说得过去,这土方抢工其实你是赚了,像前面的第一条其实都不存在,集中施工土方机械的利用率是变高的,只是这么说出来好听,容易给钱,碰见政府投资的项目还要考虑提出的理由审计能不能过你这是得了便宜还卖乖哈哈。
工期分析
农民安置房项目工期分析报告一、工程概况:农民安置房工程总建筑面积20.2万平米(其中地上157996.4平米,地下:44119平米),包括住宅、配套服务用房、地下车库和自行车库,建筑密度:28.5%,容积率:3.53,绿地率:25.1%。
地上为2幢高层和12幢小高层及配套用房,为现浇框架结构建筑,属I 类地区。
项目施工分两个标段进行,一标段包括:9#楼、11#楼、12#楼、13#楼、14#楼及地下室,于2010年2月26日开工,合同工期660天,至今已累计施工570日历天。
二标段包括:1#楼、2#楼、3#楼、4#楼、5#楼、6#楼、7#楼、8#楼、10#楼及地下室,于2010年1月27日,至今已累计施工600日历天。
二、目前项目进程和支付情况:截止2011年9月底,一标段:9#楼已基本完成外墙保温、内墙粉刷及窗框安装;12#楼已基本完成外墙保温及窗框安装,内墙粉刷完成卫生间内墙,及10层以上内墙粉刷;11#楼、14#楼完成内外墙砌体,正在进行二次结构;13#楼22层以上砌体未完成,预计10月20日结构验收。
一标段累计支付74077916元,累计完成71.23%。
二标段:1#、2#楼完成内外粉刷,5#楼完成粉刷30%,4#、7#、8#、10#楼完成砌体,3#、6#楼砌体未完成。
二标段累计支付70484105元,累计完成70.66%。
三、合同工期与定额工期比较:(1)本工程结构总工期为:±0.00以下结构工期与±0.00以上结构工期之和。
(2)定额工期计算依据:《全国统一建筑安装工程工期定额》。
(3)一、二标段定额工期计算表:表一:一标段定额工期表二:二标段定额工期本工程I、II标段合同工期均为660天。
根据以上计算结果,一标段合同工期比定额工期缩短30.89%,二标段合同工期比定额工期缩短15.06%。
四、已完工程工期与定额工期比较截止至2011年9月底,根据现场实际完成情况,施工节点可基本视为主体结顶,完成中间结构验收。
建筑工程法规压缩合同工期
建筑工程法规中关于压缩合同工期的规定是为了保障工程质量和安全,防止因工期过短导致施工单位采取不正当手段影响工程质量。
根据相关法规,建设单位在招标文件中应依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%。
如果超过这个比例,建设单位应在招标文件中明示增加赶工费用。
在实际操作中,如果发包人要求合同工程提前竣工,应征得承包人同意后与承包人商定采取加快工程进度的措施,并修订合同工程进度计划。
此时,发包人应承担承包人由此增加的提前竣工(赶工补偿)费。
双方还应在合同中约定提前竣工每日历天应补偿额度,此项费用作为增加合同价款,列入竣工结算文件中,与结算款一并支付。
此外,根据《建设工程安全生产管理条例》,建设单位不得任意压缩合同约定的工期。
这一规定旨在确保施工过程中的安全,防止因赶工导致施工安全事故的发生。
如果建设单位违反这一规定,将承担相应的法律责任。
对于任意压缩工期的认定及处理,应当将其放在建设工程工期争议的环境中考虑。
在工期争议中,承包人常以工期延误要求发包人赔偿损失,发包人则以逾期竣工对抗和抵消承包人工程款的请求。
在这种情况下,施工单位可以主张合同约定的工期是低于工期定额的,或者存在短于招投标备案的工期的情况,试图证明约定的工期违背规律,不可能完成,以此主张免除或者减轻自己的责任。
总之,建筑工程法规中关于压缩合同工期的规定是为了保障工程质量和安全,防止因工期过短导致施工单位采取不正当手段影响工程质量。
建设单位在招标文件中应依据相关工程的工期定额合理计算工期,并在合同中明确提前竣工的补偿费用。
违反这些规定的行为将承担相应的法律责任。
在工期争议中,应根据实际情况认定和处理任意压缩工期的问题,确保施工过程中的安全和工程质量。
