架空送电线路工程预算定额使用

合集下载

电力建设工程预算定额说明(1)

电力建设工程预算定额说明(1)

电力建设工程预算定额说明第一册建筑工程(上)763505879总说明一、《电力建设工程预算定额(2006 年版)) )共六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第一册《建筑工程(上册)) ) (以下简称本定额)。

本定额包括第1 章至第18 章、附录A 至附录H ,适用于以下新建、扩建工程项目的建筑工程(其中的生活福利工程除外)。

——单机容量50~1000MW 级机组的火力发电厂工程;——35~500kV 变电站工程、士500kV 以下换流站工程、通信工程。

三、本定额是根据国家和有关主管部门颁发的现行技术规定、规范、施工质量检验及评定标准为依据编制的。

所依据的规程、规范主要有:1 . GB 50300 一2001 建筑工程施工质量验收统一标准2 . GB/T6583 一1994 质量管理和质量保证系列标准3 .建质(1994 ) 102 号火电土建、变电站工程质量监督检查典型大纲4 . DL/T 5210.1 一2005 电力建设施工质量验收及评定规程第1 部分土建工程5 . DL5009.1 一1992 电力建设安全工作规程(火力发电厂部分)6 . 6.DL5009 · 3 一1997 电力建设安全工作规程(变电站部分)7 . DL/T5029 一1994 火力发电厂建筑装修设计标准8 . GB 50009 一2006 建筑结构荷载规范(局部修仃)9 . DL/T5045 一2006 火力发电厂灰渣筑坝设计规范10 . DL/T5129 一2001 碾压式土石坝施工规范11.国电电源[2002]849 号火力发电厂工程施工组织设计导则12 . SDJ69 一1987 电力建筑施工及验收技术规范(建筑工程篇)1 3 . SDJ 280 一1990 电力建筑施工及验收技术规范(水工结构工程篇)14 .电力建设工程工期定额(2006 年版)四、本定额是按电力建设相应工程的现阶段合理施工组织设计,合理施工机械配备,建筑施工与设备安装的合理交叉作业条件考虑的。

2020(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南

2020(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南
按建标[2003]206号文规定项目
(2)
住房公积金
原工会经费、教育经费划入企业管理费
按建标[2003]206号文单列
(3)
危险作业意外伤害保险费
按建标[2003]206号文新增项目
2
企业管理费
合并原现场管理费和企业基本管理费
按建标[2003]206号文单列
取消财务费用项目,内容并入企业管理费

利润
⑴变电工程:750kV宁东变,500kV鞍山变、华北板桥变、苏州西变、广西邕州变,330kV西安北郊变,220kV廊坊小海子变、广西木马变。
⑵架空送电线路:750kV官亭——兰州东线,500kV冯大松线,330kV陕北二回,220kV廊坊小海子——大屯线、广西南塘——湘山线。
⑶电缆送电线路:220kV北京长椿街——八里庄线,110kV和义线。
1、施工企业管理费,增加了劳动安全卫生检测的内容。
2、土地征用费,较原来更加明确了安置补助、勘测定界、征地管理手续、各种基金及税金等。
3、施工场地租用费,明确了土地复垦内容。
4、建设项目法人管理费,增加了建设项目劳动安全验收评价的内容。
5、在招标费中明确了编制、审查标书、标底,组织编制设备技术规范书的内容。
例如:对于消防系统,无论一般消防还是特殊消防,包括火灾报警系统全部划归建筑工程。
2、设备与材料的划分:
(l)补充了换流站工程的设备材料划分:
①规定随换流变压器和平波电抗器供货的高、低压穿墙套管属于设备;
②换流阀内冷却系统管道属于设备,外冷却系统管道属于材料;
③直流极线和中性线属于材料。
(2)电缆线路工程中,避雷器属于设备,主体电缆、电缆头属于设备性材料,在编制建设预算时视为设备。

电力建设工程预算定额Word

电力建设工程预算定额Word

电力建设工程预算定额说明第四册送电线路安装工程(2006年版)中国电力企业联合会发布2007-03-01实施目录(第一章)工地运输 (3)(第二章)土石方工程 (6)(第三章)基础工程 (8)(第四章)杆、塔工程 (10)(第五章)架线工程 (10)(第六章)附件工程 (12)(第七章)电缆工程 (12)(第八章)电缆排管工程 (13)总说明一、《电力建设工程预算定额(2006版)》共分六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第四册《送电线路工程》(以下简称本定额)。

适用于由送电端变电站(或发电厂)构架的引出线起至受电端变电站(构架或穿墙套管)的引入线止的35~750kV交流电力架空线路、±500kV直流电力架空线路和35~220kV电力电缆线路的新建、扩建工程。

三、本定额共分八章,依次为工地运输、土石方工程、基础工程、杆塔工程、架线工程、附件工程、电缆工程、电缆排管工程,其中第八章电缆排管工程为参考定额。

四、本定额是根据国家和国家有关部门发布的设计标准、技术规程、规范、质量评定标准和安全技术操作规程,按正常的施工条件及合理的施工组织设计进行编制的。

1.依据中华人民共和国国家标准:(1) GB 50217-1994 电力工程电缆设计规范(2) GB 50173-1992 电气装置安装工程35kV及以下架空电力线路施工及验收规范(3) GB 50233-2005 110~500kV架空送电线路施工及验收规范(4) GB 50168-2006 电气装置安装工程电缆线路施工及验收规范2.依据中华人民共和国电力行业标准:(1) DL/T 5146-2001 35kV~220kV架空送电线路测量技术规程(2) DL/T 5122-2000 500kV架空送电线路勘测技术规程(3) DL/T 5219-2005 架空送电线路基础设计技术规定(4) DL/T 5154-2002 架空送电线路杆塔结构设计技术规定(5) DL/T 5130-2001 架空送电线路钢管杆设计技术规定(6) DL/T 5092-1999 110~500kV架空送电线路设计技术规程(7) DL/T 5217-2005 220kV~500kV紧凑型架空送电线路设计技术规定(8) DL/T 5049-2006 架空送电线路大跨越工程勘测技术规程(9) DL/T 5221-2005 城市电力电缆线路设计技术规定(10) DL/T 5168-2002 110kV~500kV架空电力线路工程施工质量及评定规程(11) DL/T 436-2005 高压直流架空送电线路技术导则(12) DL/T 621-1997 交流电气装置的接地(13) DL/T 832-2003 光纤复合架空地线(14) DL/T 788-2001 全介质自承式光缆(15) DL/T 5161.5-2002 电气装置安装工程质量检验及评定规程第5部分:电缆线路施工质量检验(16) DL/T 5161.10-2002 电气装置安装工程质量检验及评定规程第10部分:35kV及以下架空电力线路施工质量检验(17) DL 5033-2006 输电线路对电信线路危险和干扰影响防护设计规程(18) DL 5009.2-2004 电力建设安全工作规程第2部分:架空电力线路(19) DL 453-1991 高压充油电缆施工工艺规程(20) DL 409-1991 电业安全工作规程(电力线路部分)(21)SDJ 226-1987 架空送电线路导线及避雷线液压施工工艺规程(22)SDJ 277-1990 架空电力线路内爆压接施工工艺规程(23)SDJJS 2-1987 超高压架空输电线路张力架线施工工艺导则3.参考中华人民共和国国家电网公司企业标准:(1)Q/GDW 102-2003 750kV架空送电线路设计暂行技术(2)Q/GDW 112-2004 750kV架空送电线路铁塔组立施工工艺导则(3)Q/GDW 113-2004 750kV架空送电线路张力架线施工工艺导则(4)Q/GDW 115-2004 750kV架空送电线路施工及验收规范(5)Q/GDW 121-2005 750kV架空送电线路施工质量检验及评定规程五、本定额是编制送电线路工程初步设计概算、施工图预算的依据,编审标底和投标报价的参考依据。

电网检修工程预算定额线路

电网检修工程预算定额线路
大纲
二 使用原则
因为一般抢修工作带有突发性工作任务单一性比较强零散性更突出为了真实反映一般抢修工作的人工与机械消耗量故对检修工作的人工消耗与机械消耗作如下规定:当一次抢修任务的累计定额工日数技工数、普工数分别计算不足一个工日、载重汽车或起重机械累计定额台班不足一个台班时均按一个工日或一个台班进行调整;当超过一个工日或一个台班时按定额规定数量计算
第一章 人力运输
1、主要内容
三 章节子目
第一章 人力运输
其中本章塔材是指检修工程中所发生的局部塔材如铁塔横担、零星塔材、脚钉、螺栓等 针对检修工程特点不考虑更换整基杆塔更换导线等情况所以本定额未设置混凝土杆钢管杆混凝土预制品线材等材料运输的子目如有发生执行电网技改工程预算定额相关子目 电缆头及电缆附件如发生运输情况可参照金具、绝缘子、零星钢材子目
1、定额系数的调整办法
ቤተ መጻሕፍቲ ባይዱ
二 使用原则
本册定额均按平地施工考虑如在其他地形条件下施工时在无其他规定的情况下其人工和机械可按下表的系数予以调整
2、地形系数的确定
关于地形的定义与技改定额相同
二 使用原则
本套定额中的材料分为计价材料与未计价材料 计价材料指定额子目中材料费计入定额基价中的材料 未计价材料指不计入定额基价中的材料以定额中备注为准 在计算未计价材料的用量时应根据设计规定用量加损耗计算: 未计价材料用量=设计规定用量×1+损耗率
2、需要注意问题
第五章导线及地线检修
三 章节子目
地线弧垂调整区分电压等级以耐张段/相为单位计算不考虑非独立档的调整
2、需要注意问题
第五章导线及地线检修
三 章节子目
跳线引流线更换压接 区分电压等级以组为单位计算已综合考虑了各电压等级分裂数的因素定额套用时不做调整 地线更换 按地线的线径区分以km为单位计算地线更换已综合考虑放线方式使用时不作调整

2020年(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南(第二部分

2020年(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南(第二部分

(建筑工程标准法规)电网工程建设预算编制与计算标准使用指南(第二部分《电网工程建设预算编制与计算标准》使用指南(第二部分)第三节设备购置费的构成与计算标准设备购置费是指电网工程中,购置组成工艺流程的各种设备,并将设备运至施工现场指定位置所支出的购置及运杂费用。

计算公式:设备购置费=设备费+设备运杂费一、设备费设备费是指按照设备出厂价格(或交货价格)购买设备所支付的费用(包括包装费)。

在编制概预算时,根据市场供货情况及供货价格计算。

【使用说明】设备的招标供货合同价格、协议供货合同价格、出厂价格、供应商供货仓库的出库价格统称为供货价格,在确定供货价格时一定要明确双方的交货地点。

二、设备运杂费设备运杂费是指设备自生产厂家(或指定交货地点)运至施工现场指定位置所发生的费用,其内容包括:设备的上、下站费,运输费,运输保险费,以及采购保管费。

计算公式:设备运杂费=设备费×设备运杂费率设备运杂费率=铁路、水路运杂费率十公路运杂费率(一)铁路、水路运杂费率1.主设备(主变压器)铁路、水路运杂费的计算运距100km以内费率为1.5%;超过100km时,每增加50km费率增加0.08%;不足50km按50km计取。

2.其他设备铁路、水路运杂费的计算见表3.4.3.1。

表3.4.3.1 其他设备铁路、水路运杂费率序号适用地区费率%1 上海、天津、北京、辽宁、江苏 3.0 2浙江、安徽、山东、山西、河南、河北、黑龙江、吉林、湖南、湖北3.2 3 陕西、江西、福建、四川、重庆 3.5 4内蒙古、云南、贵州、广东、广西、宁夏、甘肃(武威及以东)、海南3.85 新疆、青海、甘肃(武威以西) 4.56 西藏具体测算注:以上费率中均不包括因运输超限设备而发生的路、桥加固、改造,以及障碍物迁移等费用。

(二)公路运杂费费率公路运输的运距在50km以内费率为1.06%。

运距超过50km时,每增加50km费率增加0.35%,不足50km按50km计取。

《电网工程建设预算编制与计算标准》使用指南

《电网工程建设预算编制与计算标准》使用指南

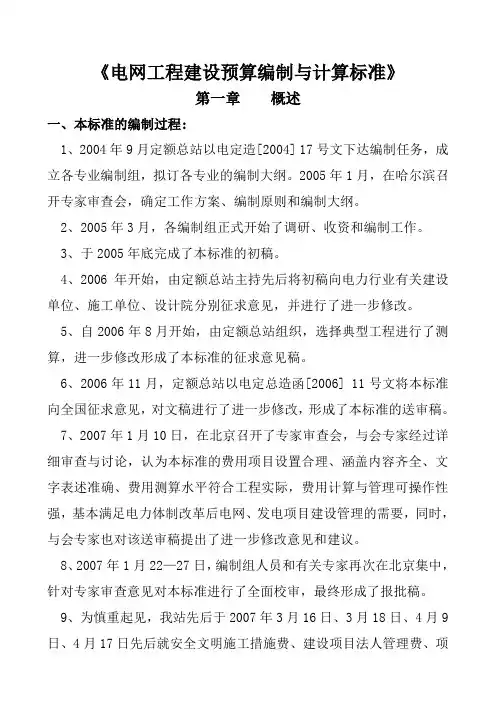

《电网工程建设预算编制与计算标准》第一章概述一、本标准的编制过程:1、2004年9月定额总站以电定造[2004] 17号文下达编制任务,成立各专业编制组,拟订各专业的编制大纲。

2005年1月,在哈尔滨召开专家审查会,确定工作方案、编制原则和编制大纲。

2、2005年3月,各编制组正式开始了调研、收资和编制工作。

3、于2005年底完成了本标准的初稿。

4、2006年开始,由定额总站主持先后将初稿向电力行业有关建设单位、施工单位、设计院分别征求意见,并进行了进一步修改。

5、自2006年8月开始,由定额总站组织,选择典型工程进行了测算,进一步修改形成了本标准的征求意见稿。

6、2006年11月,定额总站以电定总造函[2006] 11号文将本标准向全国征求意见,对文稿进行了进一步修改,形成了本标准的送审稿。

7、2007年1月10日,在北京召开了专家审查会,与会专家经过详细审查与讨论,认为本标准的费用项目设置合理、涵盖内容齐全、文字表述准确、费用测算水平符合工程实际,费用计算与管理可操作性强,基本满足电力体制改革后电网、发电项目建设管理的需要,同时,与会专家也对该送审稿提出了进一步修改意见和建议。

8、2007年1月22—27日,编制组人员和有关专家再次在北京集中,针对专家审查意见对本标准进行了全面校审,最终形成了报批稿。

9、为慎重起见,我站先后于2007年3月16日、3月18日、4月9日、4月17日先后就安全文明施工措施费、建设项目法人管理费、项目前期工作费、工程监理费、设计文件评审费的计算标准等问题召集相关部门和企业进行了专题研讨,经过讨论达成了一致意见。

二、本标准的内容:本标准采用了规范化的编排格式,内容包括正文、附录两部分。

1、正文部分:正文部分有七章。

第1章总则,主要阐述了本标准的编制原则、适用范围和使用原则。

第2章术语,对本标准中使用的专业名词术语进行了统一定义。

第3章建设预算费用构成及计算标准,详细规定了建设预算中各项费用的构成和计算公式、计算标准。

架空输电线路工程计量

架空输电线路工程计量

Байду номын сангаас
1
弯曲系数由各省规定,参考值为:平地1.05~1.1,河网、泥沼1.1~1.2(有河流阻碍时可考虑1.1以上),丘陵1.1~1.3,一般山地1.3~1.5,高山1.6~1.8 。
2
工地运输平均运距计算实例:
工地运输(续)
工地运输(续):平均运距计算实例路径示意图
工地运输(续)
汽车平均运距计算表
线路分段号
有筋基础指以钢筋为骨架的现浇基础,无筋基础指以地脚螺栓为骨架的现浇基础,定额中均指有筋基础,若为无筋基础,则应乘以0.95系数;
基础工程(续)
基础工程(续)
混凝土现场浇制中,施工用水已在定额中综合考虑了100m的平均运距,若人力运距超过100m的部分,可按500kg/m3混凝土的用水量(运输重量则为500kg×1.2=600kg)另计算工地运输; 灌注桩基础: 钻孔土质分类:一孔中有不同的土质时,应按设计提供(或实际钻探)的地质资料分层计算; 不包括基础防沉台、承台和框梁的浇制,需要时另按现浇基础计算; 未包括余土清理,需要时另按施工基面挖方和工地运输计算(土石方工程中已介绍);
49.41
合计
14.0
201.30
平均运距
14
工作量201.3/14+超出运距15
30.00
工地运输(续)
人力平均运距计算表
线路分段号
分段线路长度
地形
运输距离
工作量
直线距离
弯曲系数
小计
(1)
(2)
(3)
(4)
(5)
(6) =(4)× (5)
(7) =(2)× (6)

1.6
平地
(0.4+1.1)/2=0.75

电网检修工程预算定额【线路】

电网检修工程预算定额【线路】

章 节 子 目
坏,一基铁塔四个塔腿的基础保护帽都出现损坏,需
要修复。则定额调整及套用如下表所示:
第三章 杆塔检修

1、主要内容
本章包括架空线路工程水泥杆倾斜后校
章 节 子 目
正,锈蚀横担及铁塔主铁更换,破损或
残缺拉线、线路标志牌、通道警示牌的
更换及补充,铁塔螺栓紧固,铁塔补加 爬梯、斜材、螺栓、脚钉、接地消缺等 零星检修,杆、塔油漆及涂刷色标漆等 内容。
机械运输
第一章 人力运输
2、适用范围

其中本章塔材是指检修工程中所发生的局部塔材,
章 节 子 目
如铁塔横担、零星塔材、脚钉、螺栓等。
针对检修工程特点,不考虑更换整基杆塔,更换 导线等情况,所以本定额未设置混凝土杆,钢管 杆,混凝土预制品,线材等材料运输的子目。如 有发生执行《电网技改工程预算定额》相关子目。
费,均乘以0.35系数进行调整。
第三章 杆塔检修
2、需要注意问题

杆、塔油漆 • 区分杆塔材质及油漆种类,以杆塔 “吨”为 单位计算。
章 节 子 目
第四章 防雷设施及接地装置检修

1、主要内容
本章定额包括送电线路工程杆塔接地
章 节 子 目
网更换,增加辅助接地,架空线避雷 器更换,架空线避雷器附件更换,其
电网检修工程预算定额
送电线路工程--宣贯材料
广东电网公司 2010年9月

线路检修 定额简介 本册定额 使用原则 (通用部分) 定额章节 子目介绍 预算编制实例


1. 2. 3. 1. 2. 3.
编制目的 4.编制原则 适用范围 5.价格水平 定额构成 计算方法 系数调整 子目套用
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

图6—8基础断面示意图架空送电线路工程预算定额使用本体工程各单位工程概预算编制方法,每单位工程包括定额应用、工程量计算及工程实例。

第一节土石方工程土石方工程涉及的主要定额节有线路复测及分坑,电杆坑、拉线塔坑、拉线坑、电缆沟的挖方(或爆破)及回填,自立式铁塔坑的挖方(或爆破)及回填,接地槽的挖方(或爆破)及回填,岩石嵌固基坑爆破,坚土坑掏挖,挖孔桩基坑开挖,井点施工开挖及回填,排水沟开挖,尖峰及施工基面开挖。

一、常用土石方工程 (一)线路复测及分坑 1.定额子目的设置线路复测及分坑这一项目工程内容综合了复测桩位及档距,测定坑位、坑界及施工基面,主桩或辅助桩遗失或变动后的恢复,平、断面的校核,工器具移运等项目。

并按杆塔类型(单杆、双杆;直线、耐张)划分相应的定额子目,计量单位为“基”。

2.定额使用时应注意的事项在线路复测分坑中遇到高低腿杆、塔按相应定额的人工乘以系数1.5,三联杆定额乘以系数1.5;跨越房屋每处另外增加0.7工日计算。

3.工程量计算及定额套用举例(模拟工程)架空送电线路土石方工程单位工程预算表见表6—4。

(二)杆塔坑、电缆沟及接地槽的挖方(或爆破)及回填 1.定额子目的设置杆塔坑、电缆沟及接地槽的挖方(或爆破)及回填这一项目工程按杆塔形式划分为电杆坑、拉线塔坑、拉线坑、电缆沟的挖方(或爆破)及回填,自立式铁塔坑的挖方(或爆破)及回填及接地槽的挖方(或爆破)及回填三个定额节。

其工程内容综合了各杆塔坑、电缆沟挖方(或爆破),修整、排水、装拆挡土板及回填,工器具移运等项目。

并按不同土质及坑深(接地槽不分坑深)划分相应的定额子目,计量单位为“m3”。

3.工程量计算规则(1)杆坑、拉线坑、塔坑的土、石方量。

基坑的断面形状通常有圆形、正方形、长方形等三种,但最常用的是后面两种。

1)平截方尖柱体适用于为正形的基础截面,如底盘、现浇基础等()21123a aa a hV ++⨯=(6—1)2)平截长方尖柱体适用于长方形截面的基础,如拉线盘()()[]11116b a b b a a ab hV ++++⨯=(6—2)(2)无底盘、卡盘的电杆坑h V ⨯⨯=8.08.0 (6—3)如果h ≥1.5m 时,按放坡计算。

(3)接地槽土、石方量的计算V=0.4×长度×槽深 (6—4)其中 坑深=基础埋深+垫层厚度(按设计规定)坑底宽度=基础宽+2×每边操作裕度(c)坑口宽(m)=a(b)+2×h ×边坡系数 以上式中V ——土、石方体积,m3;h ——坑深,m ,坑深指基础设计时计算的坑深(基础埋深),即从标准地面(零点)到基础(底盘)下面的距离,当基础坑底需铺筑垫层时,基坑的标准坑深还应加 垫层的厚度;a 、b ——坑底宽度,m ,主要由基础底盘的宽度或直径和基础底部需预留的施工操作裕度,施工操作裕度按基础底宽(不包括垫层)每边增加量:①普通土、坚土坑、水坑、松砂石坑为0.2m ,②泥水坑、流砂坑、干砂坑为0.3m ,③岩石坑有模板为0.2m ,岩石坑无模板为0.1m ;21,a a ——坑口宽,坑口宽由坑底宽度、坑壁坡度、基坑实际坑深决定,即考虑施工安全边坡,各类土(石)质的安全边坡系数见表6—l 。

4.定额使用时应注意的事项(1)电杆坑和拉线坑的土、石方量,未包括马道,如图6—9所示的土、石方量,需要时按每坑0.6m3另行计算。

为便于拉线棒白拉线盘连接处所要求的坡度角引出,可以采用马道的方式,其好处是减少土方量,同时也可以减少拉线受力后的变形。

(2)带卡盘的电杆,如图6—10所示,如原计算坑的尺寸不能满足安装时,因卡盘超长而。

增加的土、石方量另计。

(3)各类土、石质按设计地质资料确定,不做分层计算。

同一坑、槽、沟内出现两种或两种以上不同土、石质时,则一般选用含量较大的一种确定其类型。

出现流砂层时,不论其上层土质占多少,全坑均按流砂坑计算。

本条对于其他挖方定额也同样适用。

如某基铁塔基础下土壤分布为0~2m 杂填土,2~2.5m 粉质黏土,2.5~9m 淤泥,基础的坑深为2.2m ,则该土质确定为普通土。

(4)挖掘过程中因少量坍塌而多挖的,或石方爆破过程中因人力不易控制而多爆破的土、石方工作量已包括在定额内。

不得再另行计算超挖量。

(5)回填土均按原挖原填和余土就地平整考虑,不包括100m 以上的取(换)土回填和余土外运。

需要时可按设计规定的换土比例和平均运距,另行套用尖峰挖方和工地运输定额。

(6)余土处理,一般工程不予考虑,需要时,可考虑余土运至允许堆弃地,其运距超过100m 以上部分可列入工地运输。

现浇和预制基础基坑余土运输量的计算:按混凝土体积(m3)×1.5t /m3×30%计算。

(7)泥水、流砂坑的挖填方,已分别考虑了必要的排水和挡土板的装拆工作量,套用定额时,不再另行计算。

(8)人力开凿岩石坑是指在变电站、发电厂、通信线、电力线、铁路、居民点以及国家级的风景区等附近受现场地形或客观条件限制,设计要求不能采用爆破施工者。

(9)冻土厚度不小于300mm者,冻土层的挖方量,按坚土挖方定额乘以系数2.5,其他土层仍按地质规定套用原定额。

(10)岩石坑挖填,如需要排水,可按挖填方(岩石)人工定额乘以系数1.05。

(11)接地槽土、石方量计算中,如遇接地装置需加降阻剂时,当设计无规定时,槽宽可按0.6m计算。

以上第(3)、(4)、(5)、(7)、(8)、(9)、(10)项同样适用于后面土石挖方的相关定额。

5.工程量计算及定额套用举例(模拟工程)(1)本例施工图识读。

本例涉及的图纸有杆塔明细表(基础选择明细表)、基础一览图及各类型基础组装图。

1)杆塔明细表(基础明细表)。

各杆塔基础选择有的设计是放在杆塔明细表中,也有的将基础部分专门列出基础明细表。

但无论是放在杆塔明细表中,还是在专门的基础明细表中,表达的意思都是一样的。

明细表中,提供了各杆塔位下地质、地形情况;施工基面高:各基础类型、代码、基础埋深、数量及现浇基础配筋情况;地脚螺栓的配制等。

这些为土石方、基础及基础材料运输重量的计算提供了基本的依据。

2)基础一览图。

一般在基础类型较多时,为了全面了解该工程基础情况,绘有基础一览图。

基础一览图提供了线路所用的各式基础及根开、基础底宽等数据。

3)各类型基础组装图。

基础组装图是线路基础施工最基本的图,该图提供了基础的根开、基础的断面尺寸、基础埋深等。

(2)工程量计算及定额套用。

1)单坑方量计算。

本工程40号塔基坑土方工程量计算。

查杆塔基础明细表知:40号塔为自立式铁塔共四个腿,基础类型分别为J06—344型两个腿,BN—1838型2个腿,土质为普通土。

方法一:用计算法计算J06—344型基坑土方量。

查J106—344型基础组装图及施工说明,知基础J06—344其基础底宽为4.4m ×4.4m ,基础埋深为2.1m ,土质为普通土,垫层厚为0.1m(说明),另依土质、坑深查定额知由此查定额得操作裕度c 为0.2,边坡系数为1:0.3,则套用公式 ()21123a aa a hV ++⨯=其中坑深h=2.1+0.1=2.2(m) 坑底宽a=4.4+2×0.2=4.8(m)坑上口宽1a =4.8+2×2.2×0.3=6.12(m)坑体积()21123a aa a hV ++⨯==()2212.612.68.48.432.2+⨯+⨯≈65.90(m3/每坑)又根据杆塔形式、土质及坑深套定额:自立式塔/普通土/坑深3m 以内,定额编号为YX2—34。

方法二:查表法计算BN —1838型基坑土方量。

从上述计算法可以看出如果逐个的用公式计算每一基坑的土方量,计算工作量比较大。

为了简化、快捷计算土石方量,有关预算手册编有“土石方工程量计算表”,该表已按不同土质、坑深和相应的边坡系数计算,计算底宽已经计入操作裕度,使用时应按基础图的设计底宽(不计垫层宽度)加上对不同土质所规定的两边操作裕度后,直接按坑深查表。

部分土石方工程量计算见表6—2。

’表6—2 土石方工程量计算表基础埋深为1.8m,土质为普通土,垫层厚为0.2m(说明)。

计算底宽b=3.8+0.2×2=4.2(m),坑深办=1.8+0.2=2.0(m)V =41.30(m3/单坑)查表6—2得:1838BN又根据杆塔形式、土质及坑深套定额:自立式塔/普通土/坑深2m以内定额编号为YX2—33。

2)接地槽土石量计算。

接地槽挖方量的计算及定额套用。

接地槽计算公式如下V=0.4LH式中L——接地带敷设长度(只计算伸出塔腿部分的长度,环绕塔腿部分开挖己包括在基坑开挖中),查接地施工图JD3—1、JD3—5;H——埋置深度0.8m(按设计规定)。

计算结果如下:普通土V=0.4LH=0.4×120×0.8×2=76.8(m3) 套YX2—69。

松砂石V=0.4LH=0.4×120×0.8×2=76.8(m3)套YX2—71。

(3)工程量汇总。

一条输电线路有几十至几百个基坑,较长的线路甚至有上千个基坑。

而每个基坑由于杆塔、地质等条件的不同,即基坑的大小也不尽相同。

这就需要一张能满足这些要求的土石方工程计算表,以避免漏错、错算及多算。

该表格可见预算标准中附表三。

本工程土石方量计算结果见表6—3。

表6—3 送电线路工程土方计算表另外,如不具备逐项基础的地质资料,可以根据土(石)所占的百分比率来计算,具体方法如下:首先按杆塔明细表对各种基础统计汇总,将各种形式基础的数量,依其基础尺寸和埋深,按规定考虑边坡和操作裕度,计算全线各个单一地质情况下的土(石)方总方量。

然后按土(石)质所占百分比率,分别对相应土(石)方计取各方量,即组合为本工程各类土(石)质的概预算土(石)方量。

(4)单位工程预算表(表三丙)编制。

将上述确定的定额编号及工程量填到表三丙相应的栏目中,然后在单价栏中上价(对应定额编号的基价),并在合价栏中计算该子项的定额安装费即人工费、定额材料费及机械台班费。

各子项目定额安装费计算完后,将各子项目定额中安装费的累加之和。

小计定额安装费是按平地施工考虑的,如有其他地形,还要计算地形增加费。

土石方工程地形综合地形增加系数见表5—5计算为5%,注意根据定额规定土石方工程只能调整人工费,不能调整机械费。

本案例的土石方单位工程预算表编制成果见表6—4。

表6—4 架空送电线路单位工程预算表 +金额单位:元(一)岩石嵌固基坑爆破1.定额子目的设置岩石嵌固基坑爆破这一项目工程内容综合了定基清孔、装拆钻机、取水、钻孔、装药爆破、取石修坑及工器具移运等项目,并按其坑深及坑径等划分相应的定额子目。
