瓦斯抽采钻孔设计施工及验收管理制度x
瓦斯抽采钻孔设计、施工及验收管理制度
一、 钻孔设计
1、 钻孔设计必须依据《煤矿安全规程》和集团公司有关规定编制,确保瓦斯抽 采(排
放)效果和防突措施效果。
2、 钻孔包括:防突钻孔、瓦斯抽米钻孔。
3、 钻孔设计根据钻孔类别由通风队编制,经总工程师批准后执行。必须明确钻 场编
号、钻孔类别、设计孔数及每个钻孔的参数(孔径、开空位臵、方位角、倾 角、孔深、
终孔位臵),且必须附有钻孔施工的平面图、剖面图、断面图。
4、 钻孔施工过程中遇见地质异常,由总工程师确定是否改变钻孔数量和参数,
钻孔变更设计报总工程师批准后施工单位必须严格执行。
二、 钻孔施工
1、 通风队根据矿生产计划和生产需要,及时制定各类“一通三防”钻孔的施工 计划,
安排施工任务,并负责落实钻孔施工单位并监督钻孔施工质量。
2、 通风队负责负责瓦斯抽米钻孔设计。设计时,必须根据已施工抽米钻孔或其 它钻
孔实际考察结果,充分考虑抽采钻孔抽采(排放)半径、开孔间距、终孔间 距、离煤
层顶、底板的垂距、钻孔个数的合理性。
3、 钻孔施工必须指定专人负责,施工人员必须持证上岗。钻孔施工单位对钻孔 的施
工质量、效果、安全负责。
4、 施工单位根据钻孔设计编制专门的《钻孔施工安全技术措施》,并由副总工 程师
组织有关单位人员进行会审。施工单位技术人员必须贯彻措施并要有记录。
5、 钻孔施工地点必须由施工单位悬挂图牌板。牌板分为钻孔设计参数牌板和钻 孔施
工记录牌板。内容为钻孔类别、孔号、方位角、倾角、孔深,图板的内容为 钻孔布置
的平面图、剖面图、断面图。
6、 施工单位施工时,钻孔倾角、方位角、孔深要符合设计参数要求。孔位允许 误差
土50mm,倾角和方位角允许误差土 1度。无异常情况,钻孔深度必须施工 到位。
7、 施工单位每小班必须配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,
配齐人员。机工、电工、钻工等必须到位,并持证上岗。
8、 施工单位施工钻孔时,必须同时填写 3份原始资料,原始资料内容包括钻场 号、
孔号、钻孔参数、孔深、岩性类别、钻头型号、岩心管型号、有无异常、施 工负责人
等。原始资料钻孔分别送通风队、调度中心、审核科,且施工单位每天
必须建立台帐。施工过程中发现异常及时向矿调度指挥中心、 通风队、地测科等
单位汇报。
9、 施工中出现地质变化,而与设计孔深误差较大时,必须汇报矿调度指挥中心、 通
风队、地测科,并认真作好详细记录,地测科、通风队要及时安排技术人员到 现场,
确定钻孔参数变更情况,施工单位按调整后并经批准的钻孔变更参数重新 施工。
10、 所有施工人员必须熟悉钻孔施工参数和有关规定,严格按照施工参数和有 关要
求施工,并随时注意观察钻进情况,详细记录孔深、见顶、见底或见断层情 况。
11、 钻孔施工记录不得缺项及随意涂改,严禁钻孔施工过程中任何弄虚作假的 行为,
一旦发现,严肃处理。
12、 钻孔施工实行交接班制度,每班必须有队级干部跟班。并向矿调度指挥中 心进
行三汇报。
13、 钻孔施工过程中出现喷孔、冒烟、着火或瓦斯异常情况必须及时采取措施 进行
处理并向矿调度汇报。出现喷孔时可采用停钻卸压,钻孔冒烟、着火时,立 即停止钻
进和停止供风,并利用钻杆向钻孔内注水,钻场其他火源可用灭火器直 接灭火。
14、 凡是钻孔施工过程中出现由煤变岩或由岩变煤及喷孔等瓦斯地质异常情况
都必须在钻孔施工记录本上如实反映, 并及时汇报矿调度,矿调度汇报地测、通 风
副总、总工程师。
15、 施工好的抽采钻孔,具备抽采条件的,钻探队必须及时合茬进行抽采。加
强管路巡回检查和放水工作。
16、 施工单位必须保证回采工作面抽采钻孔的接替,边孔距工作面不少于50m, 施工
钻场与工作面间始终保持 2个完工的钻场,为保证抽采效果,顺层钻孔等 按规定时
间完成。
17、 钻孔的施工,钻机必须生根牢固,安全退路畅通。煤巷施工迎头支护完好,
煤帮打齐护帮板。
18、 钻探队每班记录清楚进尺及煤岩等情况,并每班向队进行 1次汇报。
19、 审核员在验收钻孔的同时负责对检查范围内的钻孔施工质量进行督查,有
权对不按要求施工的责任单位、人员进行处罚。
三、钻孔施工工艺要求
1、 钻孔施工前,施工单位技术人员必须在钻场内或顺槽内按设计图纸放线、用
红漆圈定好开孔位臵,并标注好孔号,施工现场必须悬挂图牌板、备有度量工具。 钻
孔施工完毕后,立即采取措施进行临时封孔,并挂上孔号牌,孔号牌上写清楚 钻孔类
别、孔号、方位角、倾角、孔深等参数,以便现场考察钻孔抽采情况。为 充分优化钻
孔设计,提高钻孔抽采量提供依据。
2、 抽采钻孔孔径不得小于 113mm。钻孔开孔间距,岩层中开孔间距不小于
0.3m,煤层中开孔间距不小于0.4m。
3、 开孔时必须轻压慢钻,确保钻孔成型完好。在钻进过程中,若钻机有松动,
必须重新稳钻,且施工单位必须及时重新调整钻孔参数,以设计或措施规定为准。
4、 钻孔施工记录要清楚,钻进过程中,每加一次钻杆,要记录一次孔内钻杆根 数、
长度及孔内煤岩情况,在遇到孔内煤、岩性有变化时及时记录,孔内岩性变 化异常,
遇构造等情况必须及时向矿调度指挥中心、通风队、地测科汇报。
5、 钻孔必须按设计施工,不得随意更改参数,若现场条件不适合按此参数施工
时,需提前向矿通风队请示,通风队重新设计钻孔,总工程师批准后方可施工。
6、 钻孔施工深度如果达不到设计孔深的 80%,或者孔深达到设计要求,但钻杆 断在
孔内,必须及时汇报矿通风队,重新设计钻孔或按原钻孔参数补打一个钻孔, 达到设
计要求。并由通风队及时把施工情况报分管领导。
7、 顺层钻孔施工时,孔口必须安设单眼除尘喷雾,巷道下风侧 10m范围内必 须
安设1道能覆盖巷道全断面的防尘喷雾,并确保雾化效果。
8、 顺层钻孔施工时,若钻杆断在孔内无法打捞时,现场必须作好标志,并在地
面建立台帐,移交给相关单位,特别是给综采队提供详细的断钻杆资料。
三、 封孔工艺要求
1、瓦斯抽采、防(消)突钻孔:正常情况岩孔封孔长度不小于 20m,煤孔封孔 长度
不小于15m。因围岩等情况需要变更封孔长度的严格按变更要求进行封孔。
四、 文明生产
1、 材料、工具堆放整齐,堆放材料、工具的周围杂物要清理干净,材料、工具 堆放
不能妨碍绞车的运行。
2、 孔内流出的水,挖水沟引至挖好的水泱排走,避免巷道内漫水。
3、 施钻时保持现场的环境卫生,打钻钻出的钻屑必须及时用编织袋装净,码放 整齐,
统一打运走。
五、 验收方法
(一) 由通风队牵头,安监员、审核员、瓦斯员、跟班领导等参加验收,不定期 对
瓦斯抽采钻孔进行抽验。
(二) 钻孔验收规定
1、 瓦斯钻孔施工验收
(1) 钻孔小班验收由钻机司机、审核员或安监员及瓦斯员共同验收,以钻孔设 计作
为验收的依据。施工单位做好井下钻孔施工原始记录。
(2) 钻机司机、审核员或安监员及瓦斯员验收后,在施工单位的验收单上予以 签字,
一式三份。签字要写明钻孔深度、煤岩情况以及钻进过程中出现的异常情 况。钻孔验
收单一份报通风队,一份报调度指挥中心及审核科。
(3) 钻孔施工单位每小班必须向矿调度指挥中心汇报,发现异常应及时向矿调 度指
挥中心和钻孔设计单位汇报。
(4) 顺层钻孔每处施工完10〜20个钻孔后,由通风队组织安监处、生产技术 科、审
核科及调度指挥中心,采用抽样方式对钻孔进行抽验。
2、 封孔验收
(1) 穿层钻孔、顶板钻孔、帮钻孔和顺层钻孔等抽采钻孔的封孔由小班审核员 或安
监员及瓦斯员现场监督,对施工单位的封孔质量进行验收,并签字确认。
(2) 每月25日前,施工单位要把钻孔施工原始记录、钻孔施工验收、封孔验
收记录、地面台帐一并报审核科,由通风队技术人员根据施工措施、 设计和地面 台
帐等进行校对,并审其验收数据的准确性。
(3) 对未进行验收的钻孔,一律不予签认。
3、 以下情况不予验收:
(1) 施工现场未悬挂钻孔施工牌板、未悬挂孔号牌、施工后未悬挂孔号牌或编 号与
设计图纸不一致的。
(2) 钻孔起钻未经验收员验收,或验收人员不在现场,施工单位自行起钻的。
(3) 施工现场无度量工具的。
(4) 不按措施或设计规定施工工艺、参数进行施工、圭寸孔长度不符合规定或圭寸 孔
后进行合茬抽采时漏气。
(5) 无特殊情况,穿层钻孔未见煤层、顺层钻孔深度小于设计深度 钻
80%及顶板
孔小于设计深度98 %的。
瓦斯抽放工程的施工和验收制度
瓦斯抽放工程的施工和验收制度瓦斯抽放工程简介瓦斯抽放是一种对煤矿井下瓦斯进行处理和利用的工程,旨在防止瓦斯积聚引起爆炸事故,并且通过利用瓦斯产生能源,降低能源成本。
瓦斯抽放工程启动前,需要对煤矿井下进行瓦斯抽测,了解井下瓦斯含量和流向,以便确定瓦斯抽取的位置和方法。
瓦斯抽放工程施工制度瓦斯抽放工程施工需要严格按照相关规章制度进行,下面是一些常见的施工制度:施工前准备工作在施工前,需要对施工区域进行勘测和规划,确保符合相关要求。
施工前还需要进行安全评估和环境评估,制定相应安全措施和环保措施。
施工作业流程瓦斯抽放工程施工作业流程一般包括以下几个步骤:1.开展爆破措施,将煤层开采2.安装管道系统,整合瓦斯抽放设备3.进行瓦斯抽取作业,以保证井下瓦斯的安全运输和利用4.监测瓦斯浓度,确保井下安全施工后清理工作在施工完成后,需要对井下进行清理,保持井下环境清洁。
同时还需要对瓦斯抽取设备进行检查和维护,以确保设备的正常运行。
瓦斯抽放工程验收制度为了保证瓦斯抽放工程符合相关规范和标准,需要进行验收。
下面是一些常见的验收制度:验收前准备在瓦斯抽放工程完工之后,需要进行验收前准备工作,包括对施工记录进行整理和归档,检查所有施工材料是否符合质量要求等。
验收程序在进行瓦斯抽放工程验收时,需要严格按照验收程序进行。
一般包括以下几个步骤:1.检查项目的施工是否符合相关规范和标准2.检查瓦斯抽取设备性能是否符合要求3.进行现场检查,确保设备运行安全4.检查施工文档记录和施工场所的清洁情况验收报告在进行瓦斯抽放工程验收后,需要编制相应的验收报告。
该报告需要包括验收结果、存在的问题和相应的整改措施等内容。
结论瓦斯抽放工程的施工和验收制度是保障煤矿井下安全和环境保护的重要措施。
施工需要遵守相关规章制度,验收需要进行严格的程序,并及时整改存在的问题,确保瓦斯抽放工程的质量和安全。
瓦斯抽采管理制度(五篇)
瓦斯抽采管理制度____广贤工贸有限公司新丰煤矿斯抽采封孔考新丰煤矿防突科____年____月核制度瓦新丰煤矿瓦斯抽采封孔考核制度为了认真落实防突工作十六字方针“多措并举、可保必保、应抽尽抽、效果达标”,加大瓦斯抽采和封孔的管理力度,实现“不采突出面,不掘突出头”的原则,特制定《新丰煤矿瓦斯抽采封孔考核制度》。
一、瓦斯抽采考核制度1、根据年度下达瓦斯抽采利用量计划,防突科根据计划制定瓦斯抽采利用月度计划。
完不成月度计划的根据考核办法进行处罚,并在质量标准化考核中扣分。
2、积极开展瓦斯区域治理措施,做到“不采突出面,不掘突出头”,严格按照《防治煤与瓦斯突出规定》第五十一条-五十六条进行区域措施效果检验和验证,凡是效果检验不符合要求的,视为抽采不达标。
3、工作面进行采掘活动前必须由抽采效果评价体系进行抽采效果评价,评价报告和试验报告(瓦斯含量或瓦斯压力)报公司通防部,经公司批准后,方可生产。
抽采指标达不到要求的一律不准投产或施工,私自____生产的对相关人员罚款____元。
4、抽放系统不完善,各种计量装置____不到位,传感器校检不及时的不予考核。
5、严格抽采计量考核,瓦斯抽采系统浓度低于____%的抽采量不计入抽采完成指标。
6、瓦斯抽采工要依据施工设计及施工措施要求施工,钻孔的角度、方位、深度必须符合要求,否则发现一次罚款____元。
7、钻机要安设牢固,钻孔、卡制器、动力头必须在一条直线上,否则发现一次罚款____元。
8、对有假钻孔、假抽采、假计量的,经查出后取消考核,并对责任人进行____-____元。
9、每季度对矿井抽采计划完成情况进行考核,对超额完成抽采计划的要进行重奖,对完不成抽采计划的要进行对等罚款。
10、奖罚⑴对完成月度抽采量计划的,对瓦斯抽采人员进行奖励。
每抽出____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划抽采量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑵对完成瓦斯利用量的,每利用____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划利用量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑶没完成抽采量计划的对等罚款。
钻孔施工验收制度
晴隆县中营镇仁禾煤矿各类钻孔验收暂行规定施钻工程是矿井防突、瓦斯抽采、探放水、地质钻探等安全工程的基础和关键所在,为加强施钻工程管理,切实将各类钻孔“设计”落到实处,使钻孔验收工作规范化、常态化,特制定本制度。
一、各类施钻工程项目(一)防突钻孔(瓦斯抽放孔、瓦斯排放孔、取芯孔、效检孔)。
(二)探放水钻孔。
(三)地质探煤钻孔。
(四)其它钻孔。
二、钻孔验收所具备的基本条件1、施钻地点有钻场中线、钻孔中心线。
2、开孔前向调度室的汇报情况(施钻地点、钻场编号、钻孔类型、钻孔编号、钻孔方位、倾角、施钻人员,由钻机队当班班长向调度室汇报)。
3、现场有罗盘仪、坡度规、线绳、设计施工图纸、记录牌板、记录本、高浓度光干涉式瓦斯检定器、便携式瓦斯检测报警仪(悬挂于施钻地点)等。
4、施钻地点无积水、无杂物,钻具摆放整齐,实现文明生产。
三、验收项目及方法(一)验收项目及标准1、钻孔方位:误差<±03°;倾角:误差<±02°。
2、钻孔深度:原则上严格按照设计深度进行施钻。
(1)穿层抽放、探煤孔:以穿透煤层并进入煤层顶(底)板2米为宜。
(2)顺层瓦斯抽放钻孔:A:采面上、下巷顺层钻孔,不小于80米。
B:条带抽放顺层钻孔,不小于60米。
(3)探放水钻孔:不小于80米。
3、见煤岩情况(主要指顺层钻孔):开孔以内岩孔不大于10米,钻孔岩石段累计长度不超过钻孔设计总长度的四分之一。
凡不符合以上标准着,应采取罚款(100-500元)或视作废孔处理(即本孔不予结算)。
(二)验收方法1、退钻时清点钻杆数量、测量钻杆长度,然后计算钻孔深度。
施钻过程中,由安全员(安全员不在现场时由瓦检员负责)监测其钻孔见煤、岩情况,并做好现场记录;钻孔施工完毕后,在当班带班矿长的监督下,由安全员、瓦检员、钻机队当班班长一起验收。
退钻前,首先核查钻孔方位、倾角,然后查看现场原始记录,再清点钻孔外与钻机连接的钻杆数量。
煤矿瓦斯抽采管理制度
贵州省监狱管理局瓦斯抽采管理制度贵州省监狱管理局XX煤矿瓦斯抽采管理制度一、总则(一)公司、矿两级主要领导和分管技术、生产、安全领导必须按能投集团瓦斯治理五十条及相关规定要求抓好瓦斯抽采的技术方案制定、现场落实和监督管理;通风安全副总工程师和防突区门负责矿井瓦斯抽采具体业务的落实与监督管理.(二)矿井瓦斯抽采,必须坚持综合抽采原则,做到“掘抽、采抽、钻抽”平衡。
(三)矿井、水平、采区、采掘工作面设计中应包括瓦斯抽采设计,新井、新采区、新工作面,在投产验收的同时要对瓦斯抽采工程及系统进行验收,不合格不得投产。
(四)公司将矿井瓦斯抽采计划列入质量标准化管理进行考核,对抽采工作做出成绩的单位和个人要进行表彰和奖励,对完不成抽采计划的单位和个人要给予处罚。
二、矿井瓦斯抽采技术规范(一)实施条带预抽、网格预抽、煤巷掘进本层预抽、回采本层预抽、保护层回采时对被保护层卸压抽采及采空区抽采等综合抽采。
具有突出危险的薄煤层掘进前6个月形成掘进条带预抽,无条带预抽条件的采取本层预抽;具有突出危险的薄煤层回采时必须采取本层预抽,并超前于采面不少于300m,预抽时间不少于4个月;保护层工作面开采时,必须对被保护层瓦斯进行抽采,并超前于保护层采面不少于100m。
(二)钻孔施工1.必须根据采掘部署及施工条件及时安排施工.2.突出煤层穿层预抽钻孔必须穿透煤层进入顶板不少于0。
5m,石门进入顶板不少于2m;有喷孔的穿层钻孔要诱导喷孔穿透煤层。
3.钻孔施工用钻割(扩)一体化钻头,在保护层或喷孔严重煤层使用水力割缝技术增加煤层透气性。
但必须严格控制割(扩)排除煤粉量,并在专门措施中明确规定.4。
在瓦斯喷孔严重地段施工时,钻孔施工前段,必须扩孔不少于1m,孔径100mm,便于安装导流管。
5。
抽采钻孔穿煤层前必须安装上导流管,接上瓦斯抽采管,用于钻孔施工过程中瓦斯喷出时抽采瓦斯。
6。
钻孔施工期间,必须有验收员或管理人员现场跟班,如实收集填报钻孔施工资料。
煤矿钻孔设计、施工、验收、抽验管理办法

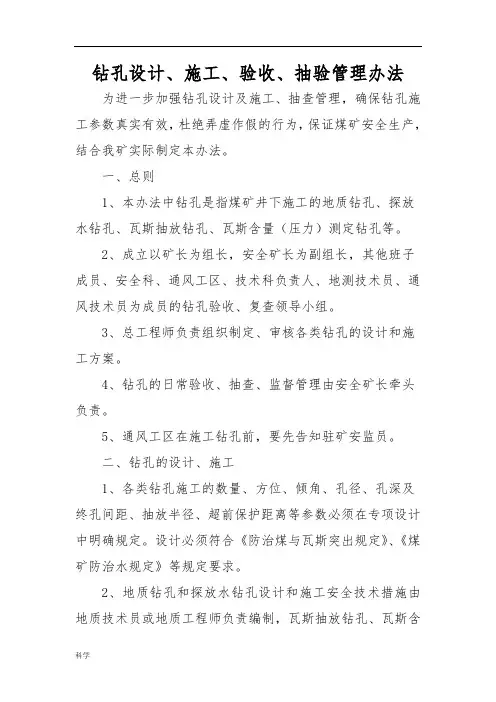

钻孔设计、施工、验收、抽验管理办法为进一步加强钻孔设计及施工、抽查管理,确保钻孔施工参数真实有效,杜绝弄虚作假的行为,保证煤矿安全生产,结合我矿实际制定本办法。
一、总则1、本办法中钻孔是指煤矿井下施工的地质钻孔、探放水钻孔、瓦斯抽放钻孔、瓦斯含量(压力)测定钻孔等。
2、成立以矿长为组长,安全矿长为副组长,其他班子成员、安全科、通风工区、技术科负责人、地测技术员、通风技术员为成员的钻孔验收、复查领导小组。
3、总工程师负责组织制定、审核各类钻孔的设计和施工方案。
4、钻孔的日常验收、抽查、监督管理由安全矿长牵头负责。
5、通风工区在施工钻孔前,要先告知驻矿安监员。
二、钻孔的设计、施工1、各类钻孔施工的数量、方位、倾角、孔径、孔深及终孔间距、抽放半径、超前保护距离等参数必须在专项设计中明确规定。
设计必须符合《防治煤与瓦斯突出规定》、《煤矿防治水规定》等规定要求。
2、地质钻孔和探放水钻孔设计和施工安全技术措施由地质技术员或地质工程师负责编制,瓦斯抽放钻孔、瓦斯含量检测孔设计和施工安全技术措施由通风技术员或通风工程师负责编制,经总工程师批准后方可实施,防突专项设计必须报经公司批准后方可实施,未经审批签字进行施工的钻孔一律不得验收结算。
所有设计必须附有钻孔施工的平面图、剖面图、断面图、参数表。
3、地质钻孔、探放水钻孔施工前,测量人员必须在距迎头3米处放一组中心线(否则罚款200元),然后由通风工区配合技术人员根据设计现场标定钻孔开孔位置及方位,不得在有金属影响的施工现场用罗盘测定钻孔方位;穿层抽放钻孔、本煤层抽放、挂耳超前抽放钻孔、预测预报钻孔、瓦斯含量检测钻孔由通风技术员按设计定位放线。
否则一次罚款200元。
4、所有钻孔施工地点,必须悬挂钻孔施工管理牌板包括钻孔施工前设计图、钻孔施工结束后成果图(内容包括:地点、编号、孔号、钻孔类别、孔径、方位、倾角、孔深等),钻孔必须按设计要求进行施工,开孔方位和倾角不得超过公司规定的允许误差。
瓦斯抽采管理规定

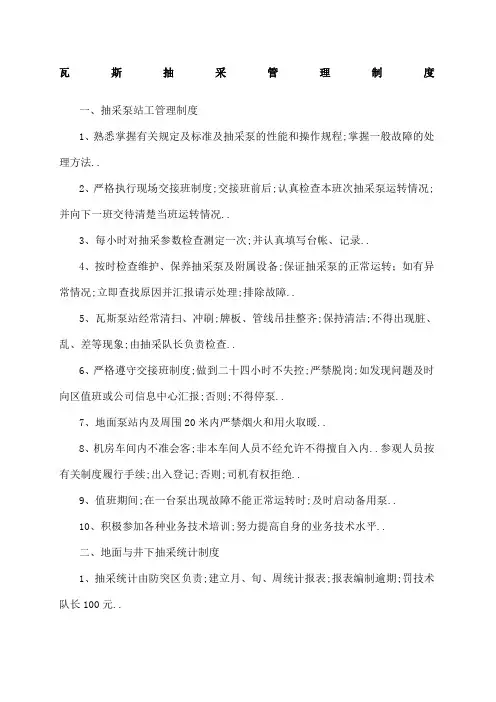

瓦斯抽采管理制度一、抽采泵站工管理制度1、熟悉掌握有关规定及标准及抽采泵的性能和操作规程;掌握一般故障的处理方法..2、严格执行现场交接班制度;交接班前后;认真检查本班次抽采泵运转情况;并向下一班交待清楚当班运转情况..3、每小时对抽采参数检查测定一次;并认真填写台帐、记录..4、按时检查维护、保养抽采泵及附属设备;保证抽采泵的正常运转;如有异常情况;立即查找原因并汇报请示处理;排除故障..5、瓦斯泵站经常清扫、冲刷;牌板、管线吊挂整齐;保持清洁;不得出现脏、乱、差等现象;由抽采队长负责检查..6、严格遵守交接班制度;做到二十四小时不失控;严禁脱岗;如发现问题及时向区值班或公司信息中心汇报;否则;不得停泵..7、地面泵站内及周围20米内严禁烟火和用火取暖..8、机房车间内不准会客;非本车间人员不经允许不得擅自入内..参观人员按有关制度履行手续;出入登记;否则;司机有权拒绝..9、值班期间;在一台泵出现故障不能正常运转时;及时启动备用泵..10、积极参加各种业务技术培训;努力提高自身的业务技术水平..二、地面与井下抽采统计制度1、抽采统计由防突区负责;建立月、旬、周统计报表;报表编制逾期;罚技术队长100元..2、抽采统计数据要详细、分类要清楚;能充分反映井下、地面不同地点、不同时间的抽放情况3、抽采统计报表数据要求真实精确;出现虚假捏造、数据不符;要追究责任人责任..4、抽采统计报表由防突区技术队长、主管技术员、区长审核后报通风副总审核;公司总师批准..5、所有抽采统计报表由防突区负责存档;出现存档缺少或丢失;要追究责任人责任..6、每月统计报表送报局通防处存档..三、抽采管路系统维护检查制度1、防突区是抽采管路系统维修检查主管单位;必须按照规定安排好系统管路维修工作..2、维修工要悉井下抽放系统;并对干支管上的放水器、流量计、闸阀、法兰盘和安全设施进行定期检查;发现问题及时汇报处理..3、加强钻场及抽放管道维护;做到钻场内瓦斯不外溢、泄漏、确保安全抽放..4、抽放管路系统认真检查维护确保不进漏气、不积水;钻场瓦斯抽放参数测定准确;有记录;必须每班按时记录数据及工作情况..5、严格执行巡回检查制度;严禁空班漏检和漏报情况..6、流量工按规定测定流量等参数;及时做送报表..7、坚持井下汇报制度;按时与井上、下泵房进行联系;及时查出抽放系统出现的异常情况;并将有关问题汇报给区值班..8、及时填写管路牌板;记录准确;内容包括检查日期、检查结果、责任人..9、抽采管路的各干管和支管上要安装自动计量装置和涡街流量计;没有按规定安装的罚责任单位200元..10、移动式瓦斯抽放泵应安装在抽放地点附近的新鲜风流的峒室中;并有独立的回风系统;配风量不小于120m3/min;峒室内要配有专用电话、瓦斯检测断电装置、消防器材、抽放泵操作规程、岗位责任制、抽放系统图、负压、浓度、流量测定装置、高低浓瓦斯鉴定器、抽放观测记录等;并有专人值班..移动泵两台同型号;一台使用;一台作备用;要求用双回路供电并有停水自动断电和气矸分离保护装置..通风区必须按要求进行配风;风量不够的罚通风区100元;没有将泵站内附属设备安装到位的罚责任单位100元..11、局部瓦斯抽放监测系统必须与矿井监测系统联网;能随时反映各系统的抽放参数;并按规定打印抽放报表;按规定进行报批;发现没有按规定打印报批报表的罚通风区监测队100元..12、抽放负压、流量、瓦斯浓度;泵站1小时测定一次;干、支管和钻场每周至少测定1次..没有按规定测定的每次罚责任人100元..13、移动泵站抽出的瓦斯必须排至总回风道或采区回风巷;在抽放管路出口通风区必须分别在管路出口的上、下风侧各5m和30m处设置栅栏;并揭示警标;下风侧栅栏外5m内悬挂瓦斯监测传感器;并能按要求实现断电功能;没有栅栏和瓦斯监测传感器的罚通风区100元.. 14、长度大于6m的高位抽放钻场;无论在施工还是打钻、抽放时;都应采用机械通风;高位钻场的瓦斯检查次数;与回采瓦斯检查次数相同..采煤工作面过钻场前;必须把钻场充满填实..没有按规定执行的罚责任单位500~1000元..15、管路敷设要做到“平、直、牢”;离地离度不小于0.3m..在运输巷中敷设管路时;应悬挂架空于帮上;其高度不少于1.8m..所有抽放管路不得与电缆等带电物体同侧敷设;如果同侧;管路与电缆必须保持300mm距离..管路敷设不符合要求的罚防突区安装队200元;电缆缠绕管路的罚责任单位500元..16、瓦斯管路敷设必须能满足排除积水的要求..巷道低凹处、钻场应安装等径T型管联接放水器;采区上山、下山的下部均要安装自动放水器..要加强抽采管路的巡查;消除管路积水现象;出现有积水及漏气现象罚责任人100元..17、利用上隅角埋管抽放的瓦斯管在进入上隅角前应加绝缘段;联接抽放系统的软管;其断面不应小于联管断面的0.8倍;采煤单位负责保护挑棚段抽放管..没有安装绝缘段的罚防突区安装队200元;抽放管路有损坏的罚采煤区200元..18、掘进工作面顺层抽放钻孔和管路由掘进单位负责;四、矿井瓦斯治理工程备案制度1、所有瓦斯治理工程都要有、;并经相关部门批准后方可实施..2、所有瓦斯治理工程实施后必须按照公司有关规定组织验收;验收要有记录可查..凡是施工存在质量问题的都要按照公司及上级有关规定进行追查处理..3、施工安全技术措施、方案设计、批复等技术资料生产技术部和防突区要按照划分存档备查;防突打钻钻孔原始记录由防突区分类建立存档;详细记录钻孔施工地点、钻孔参数、开钻收钻日期、打钻及责任人、打钻期间钻孔情况说明;防突区要存档备查;检查发现管理不到位的对责任人要追查处理..4、各种瓦斯抽放情况记录、报表防突区要设专人负责收集整理存档..包括地面与井下流量人工测定记录、地面与井下各主干管路的负压、浓度、流量、纯量、责任人及备注说明等..5、地面与井下抽采计量记录由通风区分类建立存档;详细记瓦斯抽采管理规定第一节一般规定1、各矿要加强瓦斯抽采技术管理;提高抽采瓦斯效果;防止瓦斯事故;保证矿井安全生产;保护环境和开发瓦斯资源..2、凡符合下列情况之一者必须建立瓦斯抽采系统开展瓦斯抽采工作:1回采面绝对瓦斯涌出量大于5m3/min;掘进工作面绝对瓦斯涌出量大于3 m3/min 的;必须进行瓦斯抽采..2矿井绝对瓦斯涌出量达到以下条件的:——大于或等于40 m3/min;——年产量1.0~1.5Mt;大于30m3/min;——年产量0.6~1.0Mt;大于25 m3/min;——年产量0.4~0.6Mt;大于20 m3/min;——年产量等于或小于0.4Mt的矿井;大于15m3/min..3开采具有煤与瓦斯突出危险煤层..4所有的高瓦斯矿井、低瓦斯矿井具有高瓦斯区的..3、符合第2条规定;并同时具备下列两个条件的矿井;应建立地面永久瓦斯抽采系统:1瓦斯抽采系统的抽采量可稳定在2m3/min以上;服务年限在10年以上..2瓦斯资源可靠、储量丰富;预计瓦斯抽采系统服务年限在五年以上..4、矿井瓦斯抽采率应达到的指标:6、抽采矿井应建立以下管理制度:1抽采瓦斯设备检修制度..2抽采设备停、运审批制度..3抽采工程质量验收制度..4抽采瓦斯基础参数定期检测制度..5泵房人员交接班制度..6抽采瓦斯效果检验制度..7瓦斯抽采钻场施工管理制度..8瓦斯抽采管路安装、巡检、维护制度..7、矿技术负责人全面负责矿井瓦斯抽采技术工作..负责组织编制、审批、检查抽采瓦斯工作的长远规划;年度计划和安全技术措施;保证抽采瓦斯工作的正常接替;做到“掘、抽、采”平衡..8、回采工作面预抽时间不得少于2年..9、通风矿长无通风矿长的由矿技术负责人负责定期检查;协调瓦斯抽采工作;解决所需设备、器材和资金;落实分管范围内的瓦斯抽采工作..10、矿各职能部门负责人对本职能范围内的抽采瓦斯工作负责;抽采瓦斯所需要的费用、材料和设备等;必须列入矿财务、供应计划..11、瓦斯抽采的矿井在进行采区、采掘工作面设计时;对符合瓦斯抽采条件的采掘工作面必须同时进行瓦斯抽采设计;投产验收时;必须同时对瓦斯抽采工程验收;瓦斯抽采工程不合格不得投产..12、各矿通风部门应根据本矿生产衔接;至少提前一个月对即将开口掘进的工作面进行瓦斯预测;对该工作面是否实施瓦斯抽采提出书面报告;以便有关部门提前做好准备..书面报告递交公司通风处备案..对在瓦斯预测当中弄虚作假者;要追究责任..各矿地质部门对即将开口掘进的巷道进行地质情况预测;提供地质报告..13、坚持预抽、边掘边抽、边采边抽和采空区抽采等多种综合抽采技术手段相结合的原则;积极推广应用新技术、新装备..14、集团公司根据各矿生产接替和瓦斯治理计划;研究、编制全公司年、季度瓦斯抽采计划;并分解落实到各瓦斯抽采矿井..抽采矿井要将下达的抽采计划逐月分解落实到具体地点;并上报集团公司包括简要文字说明和抽采系统图..集团公司下达年度瓦斯抽采指标;列入抽采矿井年度生产和经营承包指标进行考核..15、瓦斯泵司机、瓦斯抽采钻机操作工均为特殊工种;必须经过专门的抽采专业技术培训;并持证上岗..16、为促进矿井瓦斯抽采和利用工作;各矿要制定相应的奖励办法;对抽采瓦斯工作做出突出成绩的个人和单位给予必要的表彰奖励..17、按时完成公司下达的抽采工程和瓦斯抽采量计划..18、瓦斯抽采矿井必须建立专门的瓦斯抽采队伍;负责打钻、管路安装回收等工程的施工和瓦斯抽采参数测定等工作..第二节永久瓦斯抽采系统1、设施要求:1地面泵房其距进风口和主要建筑物不得小于50m;必须用不燃性材料建筑;要用栅栏或围墙保护..并必须有防雷电装置..2泵房周围20m范围内;禁止堆积易燃物和有明火..3抽采瓦斯泵及其附属设备;至少有一套备用..4泵房内所有电气设备、照明和其它电气仪表都应采用矿用防爆型..5泵房必须有直通矿调度室的电话和检测管道瓦斯浓度、流量、压力等参数的仪表;并与矿井安全监控系统联网;能随时反映各抽采系统的抽采参数;并能打印抽采报表..泵房要建立抽采台帐;台帐记录数据要准确..6抽采瓦斯泵吸气侧管路系统中;必须装设有防回火和防爆炸安全装置;并定期检查;保持性能良好..抽采瓦斯泵站放空管的高度应超过泵房房顶3m..7泵房必须有专人值班;经常检查各参数;做好记录..当抽采瓦斯泵停止运转时;必须立即向矿调度室报告..进行利用的瓦斯泵停止运转后和恢复运转前;必须通知使用瓦斯的单位;取得同意后;方可供应瓦斯..8利用瓦斯时;瓦斯浓度不得低于30﹪低浓度瓦斯发电除外;且在利用瓦斯的系统中必须装设有防回火、防回气和防爆炸作用的安全装置..9抽采泵房和泵房附近的放空管必须安装避雷装置;避雷装置的高度应超过泵房、放空管5米以上;并将避雷导线埋入地下3米以下..10泵房内必须设置干粉灭火器和砂箱等灭火器材;不得存放与抽采工作无关的设备和材料..泵房内无积水..11地面抽采泵站院内及外部消防通道必须保持畅通无阻..2、新建瓦斯抽采系统必须由矿技术负责人组织瓦斯抽采工程设计;上报集团公司批准..抽采系统竣工后;由抽采单位向公司通风部门提出申请;经公司通风部门组织验收合格后方可投运..3、新建或改扩建矿井;根据地质部门提供的瓦斯资源达到煤矿安全规程第145条之规定时;必须将抽采瓦斯工程纳入矿井设计中;但设计所依据的瓦斯参数必须经国家授权的专业科研机构认定..4、抽采系统的能力应满足矿井最大抽采量需要;抽采管径应按抽采流量分段选配..地面瓦斯抽采泵能力应有一定的富余系数;其富余系数不小于1.5..5、在各干管和支管上要安装计量装置孔板流量计应设旁路..6、矿井永久瓦斯抽采工程设计应符合设计规范..7、对抽采瓦斯泵的参数抽采泵进出口的瓦斯浓度、压力、流量、电机温度、电流、电压、观测时间等每半小时检测一次;并做好记录..8、瓦斯抽采泵站必须具有双回路供电..第三节井下临时瓦斯抽采系统1、井下临时瓦斯抽采泵应安设在抽采地点附近的新鲜风流的硐室中;并有独立的通风系统;配风量不小于80 m3/min..2、抽采硐室内要配有直通矿调度室的电话、瓦斯检测断电装置、消防器材、抽放泵操作规程、岗位责任制、抽采系统图、负压、浓度、流量测定装置、高低浓度瓦斯鉴定器、抽采观测记录等;并有专人值班..3、移动泵至少一台作备用;双回路供电并有停水自断电和气水分离保护装置..若瓦斯泵备用台数少于使用的台数;则备用泵的能力不低于使用泵能力的60﹪..4、应根据瓦斯抽采的混合流量确定移动泵和抽采管径;移动泵与抽采管径的选择匹配;具体选择应按瓦斯抽采设计标准进行计算后选择..5、井下临时瓦斯抽采监测系统必须与矿井监测系统联网;能随时反映各系统的抽采参数;并能打印抽采报表..6、健全瓦斯抽采计量装置..抽放负压、流量、瓦斯浓度;泵站1小时测定一次;干、支管和钻场每两天测定1次..重点考察的钻孔根据需要增加测定次数;一月内对所有钻孔进行一次普测..7、移动泵站抽出的瓦斯必须排至总回风巷或采区专用回风巷;在抽采管路出口处必须采取安全措施;分别在管路出口的上、下风侧各5m和30m处设置栅栏;悬挂警标;两栅栏间禁止人员通行和任何作业..下风侧栅栏外1m内必须设甲烷断电仪或矿井安全监控系统的甲烷传感器..8、移动泵站硐室和排放瓦斯巷道内的瓦斯检查每小班不少于3次..9、移动泵站硐室内空气中瓦斯浓度不得大于0.5﹪;排气管末端30m外的瓦斯浓度在采区回风巷不得大于0.8﹪;在矿井总回风巷不得大于0.75﹪;否则;必须切断瓦斯电源;停止瓦斯泵的运转;进行处理..10、井下移动瓦斯抽采泵站必须实行“三专”供电;即专用变压器、专用开关、专用线路..第四节瓦斯抽采管路的敷设1、抽采管路应具有良好的气密性、足够的机械强度;并必须满足防冻、防腐蚀、阻燃、抗静电的要求..2、抽采管路应安装在专用回风巷内;管路敷设要做到“平、直、牢”;离地高度不小于0.3m..运输巷中敷设管路时;应悬挂架空于巷道帮上;高度不少于 1.8m;与运输材料最大轮廓安全间距不小于0.2 m..3、瓦斯管路敷设在巷道低凹处、采区上山、下山的下部时均要安装放水器..4、瓦斯抽采干管的每一分支都应设置全通隔离阀;以便维修和支管拆除或延伸;在钻场和分支应设置流量、负压、瓦斯浓度观测装置..支管与钻场联接根据现场条件;做具体设计;确保管道畅通;不漏气..根据需要设置气水分离器..5、抽采系统投入运行前;应进行一次全面气密性试验..一般采用压风正压试验法;试漏气压要达到0.3-0.5MPa..以试验时间不少于2小时、压力降不大于试验气压的5﹪为合格..6、移动泵抽出的瓦斯需要送至永久抽采系统的管道内时;必须制定相应措施;不能影响永久抽采系统..7、利用上隅角埋管抽采的瓦斯管在进入上隅角之前应加装绝缘段非导电体管路除外..8、瓦斯抽采管路的材质选择应符合煤矿安全规定;当条件适当时;可选用新材料的瓦斯管;但井下瓦斯抽采管路禁止采用玻璃钢管..机械化采煤工作面顺层钻孔封孔管应禁止使用金属管..9、地面管路无论是架空或埋在地下;均必须在管道外表设置保温层埋在冻土层以下除外;以防冬季管路冻裂..10、在平巷或斜巷铺设的管路必须用可缩木支垫;以防底鼓折损管路..垫木高度应不小于0.3米;且垫木间隔根据管路的长度;至少每节管路架一排垫木.. 11、抽采管路与巷帮间距应保留一定的安全间隙;以防巷帮膨胀挤损管路以及便于安装和检修..12、倾斜巷道内悬挂的管路应用卡子将管路固定在巷道支架上..每根管路在管路两端各安装一套卡子;卡子安装必须牢固可靠;在外力作用下不发生晃动..13、瓦斯流经管路的弯头角度应不小于90o;禁止采用直角急弯头..14、井上下敷设的瓦斯抽采管路不得与带电物体接触..若与电缆悬挂在巷道的同一侧;其安全间距不少于0.3m;并应有防止管路砸坏的安全措施..15、地面瓦斯抽采管路不得和动力电缆、照明电缆及通讯电缆等敷设在同一条地沟内..同时;瓦斯管路不得从地下穿过房屋或其它建筑物;一般情况下也不得穿过其它管网;当必须穿过其它管网时;应按有关规定采取措施..16、当采用专用钻孔敷设瓦斯管路时;专用钻孔的直径应比管道外形尺寸大100mm;当沿竖井敷设抽采管道时;应将管道固定在罐道梁上或专用管架上.. 17、通往井下的抽采管路应采取防雷措施..第五节瓦斯抽采技术规范1、利用钻场抽采的工作面;在工作面投产前;第一个钻场的钻孔必须施工结束;钻孔联接完毕;随着工作面的推进下一个钻场距工作面30m前;钻孔并网待抽..2、回采工作面预抽钻孔在顺槽内按间距不大于5米布置..当选用单侧布孔时;钻孔长度小于采长15-20米;当选用双侧布孔时;钻孔累计深度应大于工作面采长;即钻孔中部交叉15-20米..3、钻孔的封孔长度:岩孔不得小于5m;煤孔不得小于6m;确保钻孔封堵严密不漏气..4、钻孔的拆除必须经主管抽采的部门负责人批准;任何人不得擅自拆除..5、施工钻孔单位应制订施工安全措施;防止事故发生..6、钻场应保持干净整洁无杂物;钻场内及钻场两侧3米范围内无积水;无浮煤杂物;支护良好;管线安设符合要求..7、钻场在施工完毕之后及时设置栅栏;悬挂警标;严禁非工作人员进入..栅栏规格统一;栅栏设置距巷道不大于2米;留设供检查人员出入的进出口..8、钻场内的瓦斯检查每班至少一次..9、钻孔内瓦斯浓度不得低于40﹪且钻孔的实际施工深度不得小于设计深度的70﹪;否则属报废钻孔..报废钻孔必须在原钻孔附近补打;同时报废的钻孔不得计入月、年抽采钻孔总进尺当中..10、瓦斯抽采工程施工;必须严格按照设计进行..钻孔角度及钻孔直径和终孔深度必须符合设计要求..11、边掘边抽钻场设计规范:1掘进工作面必须采用两帮抽采布置方式..2巷道同一帮钻场间距保持在50-80米范围内..3距离掘进工作面最近的钻场内;边掘边抽钻孔终孔位置应超前掘进工作面的水平投影距离不小于10米..4一个钻场内应保证边掘边抽钻孔数量不少于4个5钻孔角度可根据各矿不同情况进行设计..6钻场深度不得超过6米;各矿可根据本矿实际情况掘进钻场;能满足钻机正常施工即可..7对于瓦斯涌出异常的掘进工作面;应在掘进之前施工瓦斯释放钻孔;钻孔长度不小于20米;钻孔数量1个/m2..12、正在施工的钻场内应悬挂便携式瓦检仪..13、已施工完毕的边掘边抽钻孔必须立即封孔;并网进行抽采..14、每个钻场必须具备抽采参数测量条件;能够满足钻孔测量需要..15、钻场内钻孔施工完毕后;由矿生产、通风及安监部门组织验收;并填写验收合格记录;由各单位验收人员签字确认..16、掘进工作面正头超出钻场边掘边抽钻孔抽采范围时;严禁掘进..17、长度大于6m的高位抽采钻场;在施工时应采用机械通风..施工完毕之后;应及时采取措施防止瓦斯积聚或超限..第六节瓦斯抽采日常管理1、凡进行瓦斯抽采的矿井;必须建立专门的瓦斯抽采队伍;人员配备必须满足抽采瓦斯的要求;由通风部门统一管理;必须配备专职专业技术人员一名;负责瓦斯抽采技术工作;总结分析抽采瓦斯效果;研究和改进抽采技术方案;组织新技术推广等..2、对抽采工作人员要进行业务技术培训;经考核合格后可上岗..凡因抽采队伍不健全和人员不足影响抽采瓦斯的;要追查安全第一责任者的责任..3、工作面无抽采设计和安全技术措施的;不准进行钻孔施工..4、抽采工程施工结束时;由施工单位提出申请;本矿通风部门组织有关人员对工程质量进行验收..验收合格的要提交验收报告..凡未验收;未提交验收报告的工作面;按不具备回采条件处理..5、抽采量的计算要统一用标准状况下的大气压101.325KPa和温度20℃..采用自动计量的;要通过监控系统打印抽采日报;采用孔板计量的;每班要计算抽采总量;再根据三班抽采量编制..6、抽采台帐必须由队长审签;抽采日报由通风科长审核;报矿技术负责人、通风矿长审签;抽采月报由矿技术负责人、通风科长、审核、编制签章生效并上报公司通风部门..7、抽采矿井每10天组织一次对抽采管路的检查;及时堵漏、放水、排除故障..每月应组织人员对全矿的抽采系统进行一次全面的检查;发现问题及时处理..8、对瓦斯抽采参数的观测应做到“四对口”;即观测牌板、观测记录、观测班报和抽采日报“四对口”..9、各矿通风调度每天下午必须向公司通风调度汇报当天的瓦斯抽采情况;内容包括瓦斯泵站的抽采参数以及当日瓦斯抽采量、抽采工程施工情况等;汇报内容必须真实准确;不得弄虚作假;一经查出;严肃处理..第七节瓦斯抽采技术资料1、图纸资料:1瓦斯抽采系统图..2泵站平面与管网布置图..3抽采钻场及钻孔布置图4泵站供电系统图..2、报表:1抽采工程年、季、月报表..2抽采量年、季、月、日报表3、记录:1抽采工程质量验收记录2抽采参数测定记录3泵房站值班记录巡回检查记录4、台帐:1抽采设备、仪表管理台帐2抽采工程台帐5、牌板:1抽采钻孔钻场施工管理牌板..内容包括:钻孔设计平面图、钻孔设计参数、钻孔施工负责人等;悬挂在施工钻场内..2抽采钻孔钻场观测牌板..内容包括:钻孔场编号、钻孔场终孔日期、钻孔参数、验收人;以及钻孔的抽采负压、流量、瓦斯浓度、观测日期、观测人姓名等;悬挂。
瓦斯抽采达标管理制度
瓦斯抽采达标管理制度(一)瓦斯抽采管理制度1、经矿井瓦斯涌出量预测或者矿井瓦斯等级鉴定、评估符合应当进行瓦斯抽采条件的新建、技改和资源整合矿井,其矿井初步设计必须包括瓦斯抽采工程设计内容。
矿井瓦斯抽采工程设计应当与矿井开采设计同步进行;分期建设、分期投产的矿井,其瓦斯抽采工程必须一次设计,并满足分期建设过程中瓦斯抽采达标的要求。
2、煤与瓦斯突出矿井和高瓦斯矿井必须建立地面固定抽采瓦斯系统,其他应当抽采瓦斯的矿井可以建立井下临时抽采瓦斯系统;同时具有煤层瓦斯预抽和采空区瓦斯抽采方式的矿井,根据需要分别建立高、低负压抽采瓦斯系统。
3、地面瓦斯泵站要求做到:⑴地面泵房必须采用不燃性材料建筑,要有围墙保护。
其距矿井进、回风井口和主要建筑物不得小于50m,并必须有防雷电、防火灾、防冻、防洪涝等设施。
⑵地面泵房和泵房周围20m范围内,禁止堆积易燃物和有明火。
抽瓦斯泵站放空管的高度应超过泵房房顶不小于3m,放空管管径应不小于泵站进、排气口管径。
⑶应选用水环泵抽采瓦斯,抽采瓦斯设施符合《煤矿安全规程》、《煤矿瓦斯抽放规范》要求。
抽采瓦斯泵及其附属设备应至少有一套同等能力的备用。
⑷抽采泵要有双回供电线路。
泵房内电气设备,照明和其它电气、检测仪表均必须采用矿用防爆型。
⑸泵房必须有直通矿调度室的电话。
⑹泵站附近进气管道系统必须设置放水器及防爆炸、防回火、防回气等安全装置,应设置采样孔、阀门等附属装置。
⑺泵站给排水应符合如下规定:泵站要建有供水系统。
泵房设备冷却水宜采用闭路循环,水池容量、给水管路、水量及水质(对硬度较大的冷却水应进行软化处理)必须满足瓦斯抽采泵安全连续运行的需要;泵站内不单独设置消防水池的,冷却循环水池容积应考虑消防用水的需要。
⑻泵房必须有专人值班,每小时测定一次抽放参数,做好记录。
当瓦斯泵停止运转时,必须立即向矿调度室报告。
进行瓦斯利用的,恢复瓦斯泵运转前,必须通知使用瓦斯的单位,取得同意后,方可供应瓦斯。
钻孔验收制度
丰源煤矿瓦斯抽采钻孔验收管理规定(试行)为了我保证我矿井下瓦斯抽采钻孔施工质量和工程量符合设计要求,提高钻孔施工监督和验收人员的责任心,特制定本规定:一、矿成立以总工程师为组长,一通三防副总、生产副矿长、地质副总、安全矿长、施工队长、调度主任、带班矿长及相关人员为成员的钻孔验收和监督领导小组二、钻孔验收方法坚持“四级验收”把关的原则。
一级是钻机班长对班报的记录审查验收法、二级是安监员专职验孔员清点退杆验收法、三级是带班矿长现场验收法、四级是调度室根据现场汇报及视频监控验收法,若前后两级钻孔验收结果存在差异时,后一级验收可以否定前一级验收结果。
1、钻机班长对班报的记录审查验收法(1)钻机队应首先做好钻孔施工班报记录,内容包括:施工时间、地点、班次、机号、孔号、机长姓名、钻孔位置、方位角、角度等,及施工过程中遇岩、遇水、喷孔等异常情况和交接班、跟班队干、验孔人员等内容。
(2)钻机班长对当班钻孔情况和班报记录对比审查,合格后签字,班后交回通风调度,并妥善保管备查2、专职安监员验孔员清点退杆验收法(1)钻孔施工完毕后,由钻机班长联系生产部专职验孔员、先审验班报纪录是否符合规定,再进行清点退杆验收。
(2)清点退杆验收:一边拔杆一边清点计数,最后根据退杆杆数乘以每根钻杆净长度计算出钻孔深度。
验收单签字确认后一式两份,分别由施工队组、调度室各保管一份,3、带班矿长现场验收法,验收方法同清点退杆验收法。
4、调度监控分析分析倒查法根据视频监控全程监控三、钻孔验收标准1、对于一二级钻孔验收法验收钻孔,所有钻孔必须全部验收,不得漏验。
2、要求钻孔位置误差不大于正负0.5米,终孔要打到设计层位。
3、施工过程中出现断杆、喷孔、吸钻、及未达设计深度的钻孔(遇岩、遇水)等异常情况时,要有详细记录,并向调度汇报。
经通风副总同意后方能退杆,否则,不予验收进尺。
4、钻孔施工过程中,如遇地质变化(如遇岩石、遇水等)使抽放钻孔达不到设计深度时,按照实际抽放钻孔施工深度验收,并在验收单上注明,但必须在平行于该抽放钻孔0.5米处重新施工抽放钻孔。
瓦斯抽采钻孔施工验收考核管理办法
*******有限公司钻孔施工验收考核管理办法为保证井下现场各类钻孔施工质量,满足抽放瓦斯、探煤、探放水等工作需要,特别是提高瓦斯抽放效果,有效治理瓦斯灾害。
结合矿井当前钻孔施工的实际,特制定青龙煤矿钻孔施工验收考核管理办法。
一、验收范围验收钻孔包括:瓦斯抽放钻孔、取芯钻孔、地质钻孔、探放水钻孔等各类钻孔。
二、检查验收内容1、每个钻孔进尺(终孔深度)。
2、钻孔的方位、倾角、开孔高度、孔间距、开孔及终孔直径。
3、抽放钻孔的瓦斯抽放浓度和封孔长度、质量。
4、钻孔施工设备的使用及保养、钻具的摆放,文明生产等。
5、钻场瓦斯抽存量和累计抽采量。
三、验收方式(一)现场钻孔验收1、各采掘工作面的安监瓦检员负责所管辖范围内的钻孔验收工作。
钻孔施工负责人在钻孔终孔撤钻前与当班安监瓦检员联系,安监瓦检员到现场后方能撤钻。
2、安监瓦检员验收钻孔时必须严格对照设计验收钻孔的终孔长度、钻孔孔径、钻孔开孔位置等参数,经验收符合设计要求后方能签字确认,并与现场施工人员一起向监控中心汇报。
3、采取顺层钻孔预抽煤巷条带瓦斯时,每施工完一个钻场,抽采工区必须通知通防室进行验收,对于不符合设计的严格按照规定进行扣罚。
4、采取穿层钻孔预抽煤巷条带瓦斯或采取顺层钻孔预抽回采区段煤层瓦斯时,通防室将定期分段进行检查验收,对于不符合设计的将严格按照规定进行扣罚。
(二)抽查验收1、对于施工的钻孔,由通防室、劳资科、调度室、计划企管科、抽采工区负责定期或不定期进行随机抽查。
各单位钻孔抽查指标如下:2、每月各单位必须定期或不定期随机抽查钻孔,抽查钻孔结束后必须及时填写并下发抽查结果,钻孔抽查报表附后。
3、有钻孔抽查任务的单位,必须随时与监控中心联系,掌握井下钻孔施工情况,异常钻孔需要验收时由监控中心通知现场施工人员不得移动钻机。
(三)钻孔汇报程序1、钻孔施工到位后,必须由现场安监员(安监员不在时可由现场跟班管路人员验收签字)在场清点钻杆,否则不得撤钻,撤钻结束后现场不得移挪钻机,必须立即向监控中心汇报钻孔施工及验收情况。
钻孔设计施工及验收管理规定
**煤矿钻孔设计施工及验收管理规定一、钻孔设计(一)钻孔设计必须依据《煤矿安全规程》和集团公司有关规定编制,确保瓦斯抽采(排放)效果和防突措施效果。
(二)钻孔包括:防突钻孔、瓦斯抽采钻孔、地质孔、测压孔、防火注浆孔及井下其他瓦斯地质钻孔。
(三)钻孔设计根据钻孔类别由通风科、地测科、通风一队或抽采队编制,经总工程师批准后执行。
必须明确钻场编号、钻孔类别、设计孔数及每个钻孔的参数(孔径、开空位臵、方位角、倾角、孔深、终孔位臵),且必须附有钻孔施工的平面图、剖面图、断面图。
(四)钻孔施工过程中遇见地质异常,由总工程师确定是否改变钻孔数量和参数,钻孔变更设计报总工程师批准后施工单位必须严格执行。
二、钻孔施工(一)通风科根据矿生产计划和生产需要,及时制定各类“一通三防”钻孔的施工计划,安排施工任务,抽采队负责落实钻孔施工单位并监督钻孔施工质量。
(二)通风科负责防(消)突钻孔设计,通风一队负责防火注浆孔设计,抽采队负责瓦斯抽采钻孔设计。
设计时,必须根据抽采钻孔或其它钻孔实际考察结果,充分考虑抽采钻孔抽采(排放)半径、开孔间距、终孔间距、离煤层顶、底板的垂距、钻孔个数的合理性。
(三)钻孔施工单位必须指定专人负责,施工人员必须持证上岗。
钻孔施工单位对钻孔的施工质量、效果、安全负责。
(四)施工单位根据钻孔设计编制专门的《钻孔施工安全技术措施》,并由副总工程师组织有关单位人员进行会审。
施工单位技术人员必须贯彻措施并要有记录。
(五)钻孔施工地点必须由施工单位悬挂图牌板。
牌板分为钻孔设计参数牌板和钻孔施工记录牌板。
内容为钻孔类别、孔号、方位角、倾角、孔深,图板的内容为钻孔布臵的平面图、剖面图、断面图。
(五)施工单位施工时,钻孔倾角、方位角、孔深要符合设计参数要求。
孔位允许误差±50mm,倾角和方位角允许误差±1度。
无异常情况,钻孔深度必须施工到位。
(六)施工单位每小班必须配齐钻机及其配套钻具和皮尺、坡度规、线绳等量具,配齐人员。
