合同审计的主要内容
合同审计内容

合同审计内容
合同审计是指对已存在的合同文件进行全面而系统的审查和评估,以确保合同内容的合法性、有效性和完整性。
合同审计内容通常包括以下几个方面:
1. 合同条款审查,对合同中的各项条款进行逐条审查,包括但不限于合同的当事人、合同目的、权利义务、履行方式、违约责任、争议解决方式等内容。
确保合同条款的表述清晰、明确,符合法律法规的规定。
2. 合同文本审查,对合同文本的语言表达、逻辑结构、格式规范等进行审查,确保合同文本的准确性和规范性。
3. 合同附件审查,对合同附件的完整性和准确性进行审查,包括但不限于合同附件的清单、规格、数量、质量等内容。
4. 合同履行情况审查,对合同当事人的履行情况进行审查,包括但不限于履行时间、履行方式、履行结果等内容。
5. 合同风险评估,对合同可能存在的风险进行评估,包括但不限于合同条款的漏洞、不确定性因素、合同当事人的信用状况等内容。
在进行合同审计时,合同范本专家需要全面了解相关法律法规和行业标准,结合客户的实际需求,提供专业的合同审计意见和建议,确保客户的合同合法有效、风险可控。
合同审计要点

合同审计要点
1.合同的完整性,审计人员需要确保合同文件完整,包括所有补充协议、附件和修订版本。
同时,还需要核实合同中的所有条款和条件是否完整准确地反映了双方的意愿。
2.合同的合法性,审计人员需要仔细审查合同中的所有条款和条件,确保其符合相关的法律法规和法律标准。
特别是需要注意合同中的违约条款、争议解决条款等是否合法有效。
3.合同的风险评估,审计人员需要对合同中存在的风险进行评估,包括合同履行中可能出现的风险和合同条款可能带来的风险。
并提出相应的风险应对措施。
4.合同的履行情况,审计人员需要对合同的履行情况进行审查,包括合同履行的进度、质量和效果等方面的评估。
5.合同的变更和修订,审计人员需要审查合同的变更和修订情况,确保变更和修订程序符合合同约定和法律规定。
综上所述,合同审计是一项复杂而重要的工作,需要审计人员具备丰富的法律知识和严谨的工作态度。
只有通过合理的审计程序和方法,才能确保合同的合法性和有效性,为双方当事人提供保障。
工程合同审计的内容

工程合同审计的内容一、合同背景及基本信息审核需要对工程项目的基本情况进行全面了解,包括项目名称、地点、参与方、合同金额、工期等信息。
审计人员应核实合同中的所有基本信息是否准确无误,并与项目实际情况相符。
二、合同条款的合规性审查审计人员需仔细检查合同中的条款是否符合相关法律法规的要求。
这包括但不限于工程质量标准、安全生产规定、环保要求等。
任何违反法律法规的条款都可能导致合同无效或承担法律责任。
三、合同风险评估通过对合同条款的深入分析,审计人员应识别出可能存在的风险点,如违约风险、延期风险、成本超支风险等,并对这些风险进行量化评估。
同时,需要检查合同中是否包含了相应的风险控制措施和应对策略。
四、合同变更管理在工程建设过程中,合同变更是常有的情况。
审计人员应检查合同中关于变更管理的条款,确保变更流程透明、合理,并且符合合同约定。
同时,变更后的合同内容也应纳入审计范围。
五、合同履行情况的跟踪审计审计人员需要定期对合同的履行情况进行跟踪审计,包括工程进度、质量、成本等方面。
通过对比合同约定和实际执行情况,及时发现问题并提出改进建议。
六、结算与支付审计结算与支付环节是合同执行的重要组成部分。
审计人员应对工程量清单、结算报告等进行详细审查,确保支付金额准确无误,并符合合同约定。
七、争议解决机制的审查合同中应明确争议解决的方式和程序,如协商、调解、仲裁或诉讼等。
审计人员需要确认这些机制是否公正合理,并在必要时提供专业意见。
八、绩效评价体系的建立除了财务和法律层面的审计,绩效评价也是工程合同审计的重要内容。
审计人员应帮助建立一套科学的绩效评价体系,以衡量项目管理的效率和效果。
九、后续服务与保修条款的审查对于工程合同而言,后续服务和保修同样重要。
审计人员应确保合同中有明确的后续服务承诺和保修条款,并检查其实施情况。
十、总结与建议审计人员应根据审计结果,总结出合同执行中的优点和不足,提出具体的改进建议,帮助项目各方优化合同管理,提高项目成功率。
合同审计的主要内容

合同审计的主要内容
合同审计是一种重要的法律实现过程,它的目的是确保在各方签署合同之前,一切权利和义务都确立、公正,以确保双方的利益得到有效地保护。
本文针对合同审计的主要内容进行了详细的介绍。
首先,合同审计旨在确保双方的权利和义务都有效地表达,并且达到公平公正的要求。
合同审计中,检查双方的权利和义务,确保这些权利和义务能够得到有效的保护。
同时,要求双方确认各自的权利和义务,保证签署的权利和义务是有效的,以确保双方的利益得到有效的保护。
其次,合同审计将着重检查合同中的法律术语。
比如,要求双方认真审查合同的条款,以确保有效执行合同,以及检查合同中是否包含了任何有关任何可能影响双方权利和义务的法律术语。
此外,合同审计还需要检查合同中是否存在违反任何关于合同管理的法律规定,以确保双方的利益得到有效的保护。
最后,合同审计设计的主要目的是确保双方合同的有效性,以及避免任何可能出现的纠纷。
从这个角度看,审计人员应该检查合同中是否包含有任何可能会导致争议或纠纷的条款,以及检查合同中是否存在任何可能影响双方利益的条款,以确保合同的有效性。
总之,上述是合同审计的主要内容。
在进行合同审计时,应该认真检查双方的权利和义务,正确理解和诠释合同的规定,检查合同中是否有任何可能影响双方利益的条款,以及检查合同中是否存
在任何可能引发争议或纠纷的条款,以确保双方的利益得到有效的保护。
工程合同审计的主要内容

工程合同审计的主要内容a. 合同目的1. 本合同旨在明确甲乙双方在工程合同审计过程中的权利、义务和责任。
2. 通过审计,确保工程合同的合法性和合规性,保障双方的合法权益。
3. 本合同的有效期为自签订之日起至审计工作完成之日止。
b. 合同范围1. 本合同适用于甲方委托乙方对工程合同进行的全面审计。
2. 审计范围包括但不限于合同条款的合法性、合同履行情况、合同变更及终止等。
3. 审计过程中,乙方应全面收集相关证据,确保审计结果的客观、公正。
c. 审计方法1. 乙方将采用现场审计、文件审查、访谈等方式进行审计。
2. 乙方应按照国家相关法律法规和行业标准,制定详细的审计方案。
3. 审计过程中,乙方应保持独立、客观、公正的原则。
第二条双方权利与义务a. 甲方权利1. 甲方有权要求乙方按照合同约定进行审计。
2. 甲方有权要求乙方在规定时间内提交审计报告。
3. 甲方有权对审计报告提出异议,并要求乙方进行解释或修正。
1. 甲方应向乙方提供完整的工程合同及相关资料。
2. 甲方应配合乙方进行现场审计和访谈。
3. 甲方应按照合同约定支付审计费用。
c. 乙方权利1. 乙方有权要求甲方提供完整的工程合同及相关资料。
2. 乙方有权要求甲方配合进行现场审计和访谈。
3. 乙方有权根据审计结果提出合理化建议。
d. 乙方义务1. 乙方应按照合同约定进行审计,确保审计结果的客观、公正。
2. 乙方应在规定时间内提交审计报告。
3. 乙方应保守甲方的商业秘密和工程信息。
第三条审计费用及支付方式a. 审计费用1. 审计费用按照国家相关收费标准及双方协商确定。
2. 审计费用包括但不限于审计人员费用、差旅费用、资料费用等。
b. 支付方式1. 甲方应在审计工作开始前支付审计费用的50%作为预付款。
2. 审计工作完成后,甲方应在收到审计报告之日起15个工作日内支付剩余的审计费用。
3. 如因甲方原因导致审计工作延期,甲方应按照实际发生费用支付。
第四条保密条款1. 双方对本合同内容、审计过程中获取的资料和商业秘密负有保密义务。
合同审计的内容

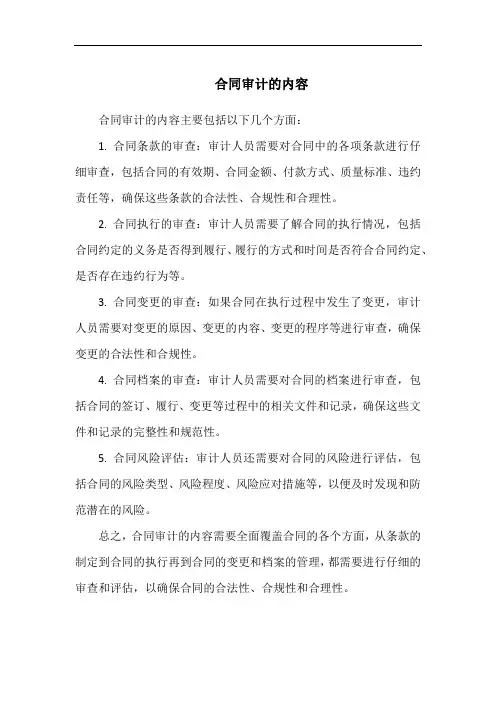

合同审计的内容
合同审计的内容主要包括以下几个方面:
1. 合同条款的审查:审计人员需要对合同中的各项条款进行仔细审查,包括合同的有效期、合同金额、付款方式、质量标准、违约责任等,确保这些条款的合法性、合规性和合理性。
2. 合同执行的审查:审计人员需要了解合同的执行情况,包括合同约定的义务是否得到履行、履行的方式和时间是否符合合同约定、是否存在违约行为等。
3. 合同变更的审查:如果合同在执行过程中发生了变更,审计人员需要对变更的原因、变更的内容、变更的程序等进行审查,确保变更的合法性和合规性。
4. 合同档案的审查:审计人员需要对合同的档案进行审查,包括合同的签订、履行、变更等过程中的相关文件和记录,确保这些文件和记录的完整性和规范性。
5. 合同风险评估:审计人员还需要对合同的风险进行评估,包括合同的风险类型、风险程度、风险应对措施等,以便及时发现和防范潜在的风险。
总之,合同审计的内容需要全面覆盖合同的各个方面,从条款的制定到合同的执行再到合同的变更和档案的管理,都需要进行仔细的审查和评估,以确保合同的合法性、合规性和合理性。
建设工程合同审计内容

建设工程合同审计内容一、引言建设工程合同审计是指以建设项目可行性研究报告和计划任务书及有关合同法为依据,对建设工程合同的完整性、可靠性和合理合法性的审计。
在工程建设过程中,合同审计具有重要的现实意义。
通过合同审计,可以确保合同双方的权益得到保障,降低合同风险,促进工程项目的顺利进行。
本文将对建设工程合同审计的内容进行详细阐述。
二、建设工程合同审计的主要内容1. 审查合同的合法性合同的合法性是建设工程合同审计的首要内容。
审计人员需要检查合同是否符合国家相关法律法规的要求,包括但不限于合同的签订、履行、变更和解除等环节。
此外,还需关注合同双方是否具有相应的资质和能力,是否符合招投标程序等。
2. 审查合同的完整性合同的完整性是确保合同双方权益的基础。
审计人员需要检查合同内容是否完备,包括工程范围、建设工期、中间交工工程、竣工日期、工程质量、工程造价、技术资料付日期、材料和设备供应的责任、拨款计划结算条件、交工验收条件、双方相互权益等。
同时,还需关注合同中是否存在遗漏、矛盾或者模糊不清的条款。
3. 审查合同的合理性合同的合理性是确保合同履行顺利的关键。
审计人员需要检查合同中的各项条款是否合理,包括但不限于工程范围、工程量、工程质量、工程造价、工期等方面的约定。
此外,还需关注合同中的计价方式、支付方式、变更签证、索赔条款等是否合理,以及合同双方的权利义务是否对等。
4. 审查合同的风险性合同的风险性是影响工程项目建设顺利进行的重要因素。
审计人员需要识别和评估合同中的潜在风险,包括但不限于合同履行过程中可能出现的技术风险、经济风险、法律风险等。
针对识别出的风险,审计人员应提出相应的风险防范和化解措施。
5. 审查合同的履行情况合同的履行情况是衡量合同审计效果的重要指标。
审计人员需要对合同履行过程中的关键环节进行跟踪检查,包括但不限于合同的签订、履行、变更、解除等。
通过检查合同履行情况,审计人员可以判断合同双方是否按照约定履行合同义务,是否存在违约行为。
合同结算方面审计内容

合同结算方面审计内容
合同结算方面的审计内容主要包括以下几个方面:
合同履行情况:检查合同中约定的义务是否得到履行,包括供应商是否按照合同约定的时间、地点、质量、规格等要求提供了相应的产品或服务。
结算条款审查:核实合同中约定的结算条款是否符合公司政策,结算方式(如电汇、信用证等)、结算周期(如月结、季度结等)、结算依据(如发票、收货单等)是否明确,并确保结算过程中的合规性。
发票和账单审查:核对合同中约定的发票和账单是否齐全,发票内容是否与合同约定相符,包括发票金额、税额、货物或服务的名称、数量、单价等。
付款审查:核实合同中约定的付款条件和期限是否满足,付款金额是否准确,支付方式是否符合公司政策,并确保付款过程中的合规性。
争议解决机制:检查合同中是否有明确的争议解决机制,如仲裁条款或诉讼条款,并确保这些机制的有效性。
合同变更管理:审查合同变更的流程和审批程序是否符合公司政策,并核实是否存在未经授权的合同变更。
合规性审查:核实合同内容是否符合法律法规、行业规定和公司内部政策,并确保合同履行过程中遵守相关规定。
合同档案审查:检查合同档案的完整性、准确性和合规性,包括合同签订、履行、变更和终止等环节的记录是否齐全。
通过以上审计内容,可以对合同结算过程进行全面、客观的评价,及
时发现和纠正存在的问题,提高企业的风险控制能力和合规水平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
合同审计的主要内容内部审计具体准则对风险管理审计下的定义是:“风险管理,是对影响组织目标实现的各种不确定性事件进行识别与评估,并采取应对措施将其影响控制在可接受范围内的过程。
”根据这一定义,凡是对影响组织目标实现的各种不确定性事项,就应当通过内部审计进行识别与评估,并采取应对措施,减少或消除企业管理、经营之风险。
目前,建设工程总承包合同(以下简称总承包)在履行中由于它涉及多个主体,工程单体项目又多,经济活动繁杂,如果管理不善或者当事人不完全履行合同义务或过错行为的发生将存在着风险或潜在的风险。
且近年来建设工程总承包合同赔付或索赔事件时有发生,甚至有的企业为此承担了大量民事赔偿责任。
有的责任人也因管理失控,致使职务犯罪,受到刑法追究的案例也屡见不鲜。
对此,企业风险管理重要方面之一的建设工程总承包合同风险管理,已成为摆在内审面前不可摆脱地一个新课题。
为搞好建设工程总承包合同风险管理审计,本人根据内审实践,初探建设工程总承包合同风险管理主要审计内容如下:一、对合同主体进行识别性审计建设工程总承包合同主体是指依照合同约定对总承包工程整体或单体工程履行义务享有权利的当事人。
一般总承包合同有发包人、总承包人和分包人。
根据需要有的总承包合同中发包人和承包人一方为一名或两名当事人,在审计中应对涉及总承包合同当事人主体资格进行识别。
在对主体资格识别审计中,应根据各主体所承担的工程项目,对主体资格的资质等级、信誉等级、财务状况等情况进行审计。
在审计中对发包人应识别的情况主要有:发包人单位名称、工程立项批准文号、工程地点、工程内容、资金来源进行审计。
对总承包人和分包人应识别的情况主要有:单位名称、资质等级、注册资金、财务状况或融资等情况进行审计。
通过对总承包合同主体审计,以识别主体资格、资质的真实性、合法性和有关证件的有效性。
二、合同标的、工期审计总承包合同标的是指当事人权利义务共同指向的东西,一般用数量表示,也有的技术性项目的合同标的还包括技术性能。
由于总承包合同建设规模和投资的多变性、标的数量,就必然随着变更的协议而变更。
因此,审计人员应将与合同标的相关的合同文件加以收集整理,通过鉴证、计算,予以确认。
建设工程的工期是依据工程的进度而定。
但有的总承包合同由于合同中约定的和实际竣工的工期存在不一致的现象,导致其工期存在待定状态。
因此,在识别工期时一般应将合同约定的工期与实际竣工工期或者是发包人对总承包人提交的竣工验收报告的逾期答复验收的时间一并考虑。
根据实践针对上述情况应掌握以下几点:①当合同约定的工期与实际竣工验收一致时,应依约定时间确认工期;②当合同约定的工期与实际竣工工期不一致时,应以双方认可的变更工期确认;③按照合同约定当总承包人已完全履行合同,并且已向发包人提交竣工验收报告后,发包人在无正当理由或未取得总承包人同意延期验收的前提下逾期组织验收的,应按发包人逾期验收的时间确认工期。
同时,在工期确认时,应将开工时间、工期变更情况及其违约责任进行关注。
通过审计,明确合同标的和工期的准确性以及工程逾期后过错方违约责任的确认或处理情况。
三、对设备、材料招投标情况进行审计。
中华人民共和国招投标法,第三条规定对以下三种工程建设项目包括项目的勘察、设计、施工、监理以及工程建设有关的重要设备、材料等的采购,必须进行招标:一是大型基础设施、公用事业等关系社会公共利益、公众安全的项目;二是全部或者是部分使用国有资金或者国家融资投资的项目;三是使用国际组织或者外国政府贷款、援助资金的项目。
或者法律、国务院对必须进行招标的其他项目和根据审计署《关于内部审计工作的规定》中“对本单位内部控制制度的健全性和有效性及风险管理进行评审”等规定。
凡是符合以上规定的建设工程项目设的设备材料应进行风险管理审计。
审计的内容主要有:投标单位、投标时间、设备名称、规格型号、单价、数量、金额等进行审计。
鉴于有的总承包合同,涉及外购设备、材料,因此对供货单位、外购设备名称、规格、数量、单价、金额、交货地点、验收时间,以及其违约责任等情况应进行审计。
通过审计对上述设备材料的招投标的真实性、合法性予以识别,对数量计算的准确性予以审核。
四、承揽加工项目工作成果审计。
承揽加工工作成果包括项目设计及技术资料之内容。
因为有的总承包合同中某些设备、材料为非标准的,它需要总承包人(定作人或分包人)按合同约定进行设计并提供技术资料。
承揽人按照定作人要求完成工作,交付工作成果,总承包人(定作人)给付报酬。
在对定作人审计时,主要应对其提供设计文件名称,提供设计文件时间,提供材料名称、规格、单价、金额、合同约定价,调整价、确认价、验收时间、违约金比例、违约金数额等情况进行审计。
对承揽人审计时,应对其接受设计文件及技术资料发现定作人不合理要求通知时间及内容,催告定作人协助履行事项的内容及时间、提交成果时间、提交成果质量、或者是定作人逾期提货、承揽人依法对留置成果名称、留置成果的价值或者承揽人保管成果材料不善应赔偿的数额,以及解除合同的时间等情况进行审计。
除以上情况审计外,还应对承揽人名称、资质和承揽的设备名称、规格、数量、质量、单价、金额、交货地点、验收时间、违约责任以及项目报酬收付情况进行审计。
此项重点是注重对当事人履约情况和承揽加工工作成果的真实性和合法性进行识别性审计。
五、工程竣工验收情况审计。
工程竣工验收是指发包人(建设单位)和总承包人(分包人)依照合同约定或者法律规定对整体工程或者单体工程进行验收并交付工程的一项活动。
中华人民共和国合同法第279号条规定“建设工程竣工后,发包人应当根据施工图纸及说明书、国家颁发的施工验收规范和质量标准及时进行验收。
验收合格的,发包人应当按照约定支付价款,并接收该建设工程。
”“未经验收或者验收不合格的,不得交付使用。
”一般总承包合同对此项都有明确的约定。
对某些特定的房屋建筑和市政基础设施工程竣工验收有关部门还有验收备案的规定。
例如:建设部2000年4月7日发布的《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》中规定,建设单位应当自工程竣工验收合格之日起15日内,向工程所在地的县以上地方人民政府建设行政部门备案,对逾期或者建设单位将备案机关决定重新组织竣工验收的工程,在重新组织竣工验收前擅自使用的备案机关责令停止使用,处工程合同价2%以上4%以下罚款。
因此,对此项审计应十分关注。
根据审计实践,有的总承包工程对竣工验收有明确的约定。
有的还约定总承包人在其所承包的工程完工时,依照合同约定应向发包人(建设方)提交竣工验收报告和有关文件、资料。
还有的总承包人对发包人(建设方)收到其提交的验收报告明确在一定时间内应组织验收,逾期不组织验收的,或未经验收而擅自使用的即视为已竣工验收的约定,这种情况在总承包合同中多见。
所以在对总承包工程验收方面审计中应对项目名称、竣工时间、已验收、未验收、验收标准和项目保修情况进行识别性审计。
对有违犯上述规定或合同约定的行为,审计人员在审计报告中应予提示或披露,以引起企业管理者重视或纠正,避免风险六、工程质量审计总承包工程质量,是指发包人对总承包人或者承包人对分包人依照合同约定对工程交付人所承担的工程质量,按照标准进行的工程质量检验活动。
检验标准可分为国家规定的标准、行业标准和合同约定的标准。
对质量检验标准,应从以下三方面情况进行掌握:一是有约定标准的从约定。
二是无约定标准的,按国家规定的标准。
三是无国家标准的,按行业标准。
审计人员在进行工程质量审计时,应对项目名称、检验标准文号或检验依据和质量认定情况以及不合格原因等主要情况进行审查。
七、工程款收支审计总承包合同工程款收支审计,就是审计人员对承包合同当事人收支工程款的核实活动。
工程价款一般包括:①建设工程土建项目的设计费、材料费、施工人员费用。
②设备费、安装调试费;③承包人的管理费,即总承包人进行建设工程管理、发包人给付的价款。
此项费用如总承包合同中双方有约定的,就应将此费用计算在内。
④质量保证金,是指发包人将从总承包人一定比例的工程款中暂留的价款,根据总承包人承包的工程质量按合同约定、届时再付给总承包人。
也有的总承包人按照合同约定在合同生效时向发包人付一定数量款项作为质量保证金,待全部履行完合同义务后,发包人再予退回的款项。
但由于有的工程价款构成不同,审计人员应据实核算。
在工程价款确认之后,应将总承包人收到发包人或总承包人支付分包人的工程价款逐笔进行核算。
同时还应对收付各方的票据进行鉴证。
这是因为有的建设工程缓建、停建之原因,致使工程未进行结算,或者有的工程款支付存在着一方先付款后收发票,或者一方先出具发票后收款,或者一方暂以收据作为收款凭证待工程完工结算完毕,收到全部工程款后再出具发票等原因,造成票据短缺或无效凭证现象,影响再建工程及时转入固定资产。
故审计人员对票据审核也不可忽视。
具体对工程款收付情况审计,应从支付方和收款方、单位名称、数额、日期、方式、逾期支付时间和数额,以及票据种类等情况进行审查。
八、总承包合同纠纷审计总承包合同纠纷处理情况进行审计,是指建设工程当事人对履行合同中的权利、义务产生的异议。
总承包合同往往涉及到发包人、总承包人、分包人、供货人等多个主体法律法律,加之一方或诸方主客观原因,致使过错方违反总承包合同事项约定,使相对方遭受经济损失。
守约方依法或依约向过错方提出承担民事赔偿责任的主张而未获得赔偿,或双方争议事项处理结果处于待定状态。
这些纠纷解决的方式一般有三种,一是当事人通过协商解决。
二是依据总承包合同中仲裁条款或双方当事人达成的仲裁协议当事人申请仲裁机构仲裁。
三是一方依法向人民法院起诉。
这些方式在处理总承包合同纠纷中是多见的。
因此,在审计中,审计人员应对当事人已处理或者将要申请仲裁起诉的合同纠纷情况进行关注,因为这些纠纷的支付款项,不仅涉及到合同的标的和工程款的数量,也关系到当事人的风险管理。
因此,对总承包合同纠纷处理情况审计也是不可忽视的内容。
九、总承包合同管理内控制度审计总承包合同管理内控制度审计是指审计人员对企业在履行总承包合同中,对影响组织目标实现存在或潜在存在予以接受,或者想办法采取措施,消除减少或转移各种不确定因素,而形成的风险管理规范完整性和有效性的评价活动。
由于风险管理工程项目多样性、主体多体性、风险分担不等性和风险发生突然性以及动态管理之原因,风险管理内控制度的形成就分为成文或不成文两种。
因此审计人员在对风险内控制度审计中,在注重对成文制度收集检查的同时,也不可忽视实际工作中形成的不成文的制度。
在对风险管理的效果评价时,应从内控制度建立环节的完整性、执行环节的及时性和监督环节的有效性上去考察、分析。
对风险管理的效果作出客观、真实、公正的评价。
在取得上述风险管理内控制度的各种信息和评价的基础上,审计人员应根据风险管理存在或潜在的不同阶段或合同履行过程,运用书面或口头形式向单位管理者(部门)出示风险监控和预警建议报告,使管理者及时采取控制风险的措施,减少损失,防止风险扩大。
