国家电网公司输变电工程验收管理办法

第一章 总则

第一条 为进一步加强和规范国家电网公司(以下简称公司)输变电工程验收管理工作,依据国家有关法律、法规、规程、规范和《国家电网公司基建项目管理规定》、《国家电网公司基建质量管理规定》等制度,制定本办法。

第二条 本办法所称的输变电工程验收,是指在“四通一平”至工程移交期间,依据相关标准、按照一定程序,对工程项目的管理工作及实体质量进行审核、检验及确认的活动。

第三条 本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站配套10千伏送出线路工程)验收管理工作。其他工程参照执行。

第四条 输变电工程实行全过程验收管理。工程项目必须经验收合格,方可进行后续工作。未经启动验收或验收不合格的,禁止启动投产。

第二章 职责分工

第五条 公司各相关部门和各级单位根据职责分工,按“谁主管、谁负责”的原则负责或参加相关验收工作。

第六条 国网基建部管理职责

(一)负责建立健全工程验收管理体系,制定管理办法和技术标准。

(二)负责对工程验收管理工作进行监督、检查、指导、考核。

(三)负责与国网运维检修部共同组织常规跨区域、跨省输变电工程启动验收工作。 (四)负责协调总部层面工程验收工作中的重大问题。

第七条 国网交流建设部、直流建设部管理职责

(一)负责对直接管理的项目建设过程中的验收管理工作进行监督、检查、指导、考核。

(二)负责与国网运维检修部共同组织开展直接管理的项目的启动验收工作。

第八条 国网运维检修部管理职责

(一)负责建立健全技术监督与生产运行准备管理制度并进行监督、检查、指导、考核。

(二)参与直接管理项目的工程建设相关环节的审查验收、设备交接试验并确认试验结果。

(三)与基建部门共同组织公司总部直接管理项目的启动验收。

第九条 省公司级单位(省、直辖市、自治区电力公司及公司直属建设公司,以下同)基建管理部门管理职责

(一)负责所辖工程验收管理工作的监督、检查、指导、考核。

(二)负责与运检部门共同组织开展所辖工程启动验收工作。

(三)协调解决所辖工程验收管理工作中出现的重大问题。

第十条 省公司级单位运维检修部门管理职责

(一)负责所辖工程生产运行准备工作的监督管理。

(二)参与所辖工程相关环节的审查验收、设备交接试验。

(三)指导开展工程建设阶段技术监督。

(四)与基建部门共同组织所辖工程启动验收。 第十一条 项目法人负责成立启动验收委员会,启委会的管理职责

(一)组织并批准成立启委会下设的工作机构。

(二)审查批准启动调试方案,检查启动调试准备工作,审查工程启动验收报告。

(三)协调工程启动外部条件,决定工程启动试运时间和其他有关事宜。

(四)审核启动调试、试运报告,主持工程移交生产事宜、办理工程竣工移交手续。

第十二条 建设管理单位(负责具体工程项目建设管理的省公司级单位、地市供电企业、县供电企业,以下同)管理职责

(一)组织所辖工程中间验收、竣工预验收工作,受托组织开展有关工程启动验收工作。

(二)负责所辖工程其他验收管理工作的组织、协调、检查、指导。

第十三条 业主项目部管理职责

(一)督促施工、监理单位开展施工三级自检和监理初检工作。

(二)按生产运行单位提交的拟参加的重要设备材料和隐蔽工程验收清单,通知生产运行单位参加隐蔽工程和重要设备材料进场验收。

(三)参加或受委托组织工程中间验收。

(四)参加竣工预验收、启动验收并组织整改消缺。

第十四条 监理单位(监理项目部)责任

(一)负责过程验收、中间验收、竣工预验收、启动验收、试运行期间的监理工作。

(二)督促施工单位开展三级自检,组织监理初检,提出预验收申请。 (三)监督检查监理初检、中间验收、竣工预验收、启动验收中发现问题的整改闭环工作。

第十五条 施工单位(施工项目部)责任

(一)按照设计文件、验收规范及合同文件的要求开展工程建设,完成三级自检和整改消缺工作。

(二)配合工程监理初检、中间验收、竣工预验收和启动验收,及时完成整改消缺工作。

(三)配合启动调试及试运行期间设备操作、巡视检查、调试试验工作,负责应急抢修工作。

(四)按要求向建设管理单位提交竣工资料,向生产运行单位移交备品备件、专用工具、仪器仪表,限期处理遗留问题。

第十六条 设计单位责任

(一)参加隐蔽工程验收、中间验收、竣工预验收、启动验收、系统调试和试运行。

(二)对出现的问题从设计角度及时提出处理意见。

(三)提供完整的符合实际的竣工图纸。

(四)在工程竣工预验收时,对工程实体的设计符合性进行确认。

第十七条 调试单位责任

(一)负责编制系统调试大纲、调试方案。

(二)负责工程项目调试工作,提交准确、齐全的调试报告。

(三)配合工程各阶段验收工作。

第十八条 生产运行单位责任 (一)负责各项生产准备工作,向启委会提交生产准备情况的报告。

(二)参与系统调试和启动方案的编制和审查。

(三)参与重要设备材料的进场验收、中间验收、竣工预验收、启动验收,对发现的缺陷和处理情况进行确认。

(四)提交拟参加的隐蔽工程和重要设备材料验收清单,并及时参加验收。

(五)对重要交接试验进行过程见证并确认。

第十九条 物资供应单位责任

(一)参加物资进场验收、竣工预验收、启动验收、系统调试和试运行工作。

(二)督促设备制造单位参加设备进场验收、竣工预验收、启动验收、系统调试和试运行工作。

(三) 督促设备制造单位提供现场技术服务,及时消除设备缺陷。

第三章 工程验收程序

第二十条 工程验收的程序

(一)工程开工前,建设管理单位(业主项目部)编制项目验收计划。

(二)工序作业前后,按要求对施工作业过程的关键环节或设备材料的质量进行的验收,包括隐蔽工程验收、原材料和设备的进场验收和设备交接试验等。

(三)检验批(单元工程)、分项、分部、单位工程完工后,均应开展班组自检、施工项目部复检、公司级专检。具备监理初检条件后,完成监理初检、中间验收。 (四)工程完工并完成所有中间验收后,开展竣工预验收、启动与系统调试、试运行、移交。

第二十一条 各类验收中发现的问题需经整改闭环并经验收方认可方可开展后续工作。

第二十二条 “四通一平”(指通水、通电、通路、通通讯及场地平整,下同)工程过程验收,参照主体工程相关条款执行。

(一)属于不同施工单位施工的,在“四通一平”工程完成后,由建设管理单位(或委托业主项目部)组织设计、监理、主体工程施工单位、“四通一平”工程施工单位共同验收确认,并签署验收交接签证书(附件2)。

(二)属于同一施工单位施工的,按照中间验收管理。

第二十三条 “四通一平”工程验收交接应符合下列条件:

(一)场地内无障碍物,满足设计的平面布置以及标高要求。进场道路直通施工现场,满足施工机械、建筑材料、设备的运输以及施工劳务的进出场要求。

(二)通水工程满足设计文件要求,取水及计量设施运行情况良好,水质化验报告及相关资料齐全。

(三)施工临时用电系统实施有效的安全防护;直埋电缆埋设深度和架空线路架设高度满足安全要求,直埋电缆路径设置方位标志,变压器、配电箱的选择和装设满足施工标准。

(四)通讯设备齐全、完好,通讯畅通,通讯线路敷设规范,线缆有安全防护措施。

(五)变电站围墙能有效隔离站内及站外区域,站外排水通畅。 (六)对未完的收尾工程,明确内容、数量、完成期限,由建设管理单位或业主项目部监督完成。

第四章 隐蔽工程、材料设备进场验收和设备交接试验

第二十四条 原材料和设备的进场验收

(一)对于施工单位采购的原材料和设备,施工项目部在进行主要材料或构配件、设备采购前,应将拟采购供货的生产厂家的资质证明文件报监理项目部审查,并按合同要求报业主项目部批准。

施工项目部应在主要材料或构配件、设备进场后,将有关质量证明文件报监理项目部审查。监理项目部除进行文件审查外,还应对实物质量进行验收。

(二)对于甲供材料,由监理项目部组织,业主、施工、物资供应、生产厂家等单位相关人员参加,按照国家规范标准、合同要求进行验收、检验。

第二十五条 隐蔽工程的验收

(一)施工项目部在隐蔽前48小时前通知监理,监理项目部于隐蔽前组织相关人员对隐蔽工程进行验收。

(二)地基验槽等重要隐蔽工程的验收通知建设管理单位、勘察、设计单位参加。

(三)需要进行隐蔽工程验收的项目见隐蔽工程主要项目清单(附件3)。

第二十六条 运行单位需要参加隐蔽工程和重要设备材料进场验收的,应在工程开工前向建设管理单位提交拟参加验收项目的清单,业主项目部在验收前通知运行单位。现场验收按正常进度进行。

第二十七条 电气设备的交接试验由调试单位在施工过程中进行,生产运行单位参加,监理旁站或见证,试验合格后由生产运行单位签字确认结果。

第五章 三级自检、监理初检和中间验收

第二十八条 施工三级自检

(一)班组自检应在检验批(单元工程)完成时,由施工班组独立完成。

(二)经班组自检合格后,由施工项目部完成项目部复检工作。项目部复检不得与班组自检合并组织。

(三)公司级专检由施工单位工程质量管理部门根据工程进度开展,以过程随机检查和阶段性检查的方式进行,以确保覆盖面。阶段性公司级专检完成后,编制公司级专检报告(附件4)。

(四)公司级专检阶段划分按照《国家电网公司基建质量管理规定》中间验收的方式划分。

(五)劳务分包工程的班组自检由施工总包单位组织开展;专业分包工程班组自检自行开展,项目部复检及公司级专检由总包和分包单位共同开展,共同签字。

第二十九条 监理初检

(一)施工项目部完成三级自检后,出具公司级专检报告,向监理项目部申请监理初检。

(二)监理项目部审查施工单位自检结果,编制监理初检方案,组织监理初检。

(三)监理初检主要核查工程资料是否齐全、真实、规范,符合工程实际,是否满足国家标准、有关规程规范、合同、设计文件等要求;并对施工质

合集下载

110kV及以上送变电工程启动及竣工验收规程要点

110kV及以上送变电工程启动及竣工验收规程要点

110kV及以上送变电工程启动及竣工验收规程

F22 备案号:9382—2001

ICS27.100

中华人民共和国电力行业标准

DL/T 782—2001

Code of start-up &completion acceptance for power transmission

&distribution project of 110kV and above

2001-10-08 发布

2002-02-01 实施

中华人民共和国经济贸易委员会 发 布

前 言

本规程是国家电力公司电网建设部根据目前我国送变电工程启动验收的需要,由国家经贸委《关于确认:1999年电力行业标准制、修订计划项目的通知》下达了本规程的修订编制任务,由国家电力公司电网建设部组织有关人员对原《110kV及以上送变电基本建设工程启动验收规程》进行修订而成。自本规程发布实施之日起,原《110kV及以上送变电基本建设工程启动验收规程》(83)水电基字第4号作废。

本规程的实施是对送变电工程建设质量和执行国家及电力行业现行标准、规范的最终检验。

本规程附录A是标准的附录,附录B是提示的附录。

本规程由国家电力公司电网建设部提出并归口管理。

本规程起草单位:国家电网公司电网建设部、中国超高压输变电建设公司、黑龙江省电力建设质量监督中心站、黑龙江电力开发建设集团公司。

本规程主要起草人:翁孟生、李绍曾、李学明、陈文寿、朱伟、卢元荣、梁旭明。

本规程由国家电力公司电网建设部负责解释。

目 次

前言

1 适用范围

2 总体要求

3 启动及竣工验收工作的组织和职责

国家电网公司输变电优质工程评定管理办法(XXXX年版)

国家电网公司输变电优质工程评定管理办法(XXXX年版)

1

国家电网公司输变电优质工程评定管理方法

第一章 总 那么

第一条 【编制依据】为贯彻“百年大计、质量第一〞的方针,落实国家?质量开展纲要〔2021-2021〕?、?建设工程质量管理条例?等政策法规,以及行业、国家电网公司〔以下简称公司〕工程建设有关质量管理制度、标准,标准工程建设质量管理,努力创立优质工程,持续提升输变电工程建设质量和工艺水平,实施质量强网,特制定本方法。

第二条 【编制目的】输变电优质工程是在达标投产考核根底上,对工程工程的管理标准性、技术先进性、质量和工艺优良性、运行可靠性、指标合理性等方面进行评定。

第三条 【适用范围】本方法适用于公司系统投资〔含委托建设管理〕的35千伏及以上电压等级变电站工程〔含新建、改扩建及同期配套工程〕,35千伏及以上电压等级输电线路工程。

第二章 申报根本条件

第四条 输变电工程达标投产和优质工程申报应具备以下条件:

〔一〕工程建设符合国家根本建设程序。

〔二〕工程工程移交生产运行时间满3个月,且不超过1年。

〔三〕变电站工程与输电线路工程分别申报。

〔四〕工程工程通过达标投产考核和优质工程自检。 2

〔五〕公司考核评定的工程通过优质工程复检。

〔六〕按现行国家、行业及公司的技术标准、质量标准及相关规定组织施工,并认真开展施工和调试质量的检验及评定,工程质量总评为优良,且满足:

〔1〕变电站土建分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,观感得分率≥90%;

〔2〕变电站安装分项工程合格率100%,分部工程合格率100%,单位工程优良率100%;

〔3〕输电线路分项工程优良率100%,分部工程优良率100%。

〔七〕工程技术档案资料按照规定移交。

〔八〕工程建设期间及投运后,未发生五级及以上质量事件。

〔九〕工程建设期间及投运后,未发生人身死亡、三人及以上人身重伤事故。

〔十〕工程建设工期满足要求。

第五条 考核评定范围

国网(基建3)179-2019国家电网有限公司输变电工程进度计划管理办法

国网(基建3)179-2019国家电网有限公司输变电工程进度计划管理办法

国⽹(基建3)179-2019国家电⽹有限公司输变电⼯程进

度计划管理办法

规章制度编号:国⽹(基建/3)179-2019

国家电⽹有限公司输变电⼯程进度计划

管理办法

第⼀章总则

第⼀条为规范和统⼀国家电⽹有限公司(以下简称“公司”)输变电⼯程进度计划管理的职责、管理内容与⽅法等要求,促进输变电⼯程依法合规有序建设,依据国家相关法规和《国家电⽹有限公司基建项⽬管理规定》等管理制度,制定本办法。

第⼆条本办法所称的进度计划,指各级单位相关管理部门根据职责分⼯对输变电⼯程项⽬前期、⼯程前期、⼯程建设、总结评价阶段建设全过程关键节点的时间安排,是对综合计划的细化落实。

第三条进度计划管理遵循“依法开⼯、有序推进、均衡投产”原则。

第四条本办法适⽤于公司建设管理的35千伏及以上输变电⼯程(含新建变电站同期配套10千伏送出线路⼯程)的进度计划管理,其他⼯程参照执⾏。

第⼆章职责分⼯

第五条公司总部层⾯管理职责

(⼀)基建部管理职责1.负责⼯程前期⼯作的归⼝管理;

2.负责公司年度进度计划的制定下达与执⾏管理;

3.负责跨区跨省常规电⽹项⽬的建设总体协调,组织项⽬启动投运;

4.负责⼯程建设⽅⾯重⼤问题协调;

5.负责开⼯、投产计划完成情况统计;

6.负责开展省、⾃治区、直辖市电⼒公司(以下简称“省公司”)的⼯程前期和⼯程建设等进度计划管理情况的检查考核。

(⼆)发展部负责可研、核准等项⽬前期及年度综合计划的管理⼯作。

(三)物资部(招投标管理中⼼)负责⼯程物资及设计、施⼯、监理招标计划及实施的归⼝管理。

(四)特⾼压建设部负责特⾼压交直流⼯程进度计划管理。

(五)科技部负责⼯程环保、⽔保归⼝管理,牵头组织特⾼压交直流及跨省⼯程竣⼯环保、⽔保设施验收管理。

第六条省公司层⾯管理职责

(⼀)建设部管理职责1.负责所辖⼯程建设进度计划及调整建议编制、上报、下达与组织实施,配合发展部编制综合计划及调整建议;

2.负责所辖⼯程的进度管控与建设协调⼯作;

3.负责所辖⼯程建设进度信息的维护管理,开展进度计划执⾏情况的统计与分析,出现偏差时,制订并落实纠偏措施;

国家电网公司输变电优质工程评定管理办法(XXXX年版) 2

国家电网公司输变电优质工程评定管理办法(XXXX年版) 2

欢迎共阅

国家电网公司输变电优质工程评定管理办法

第一章总则

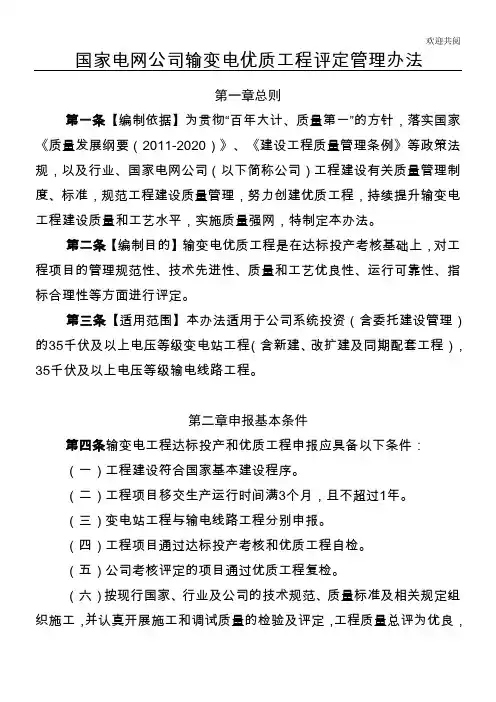

第一条【编制依据】为贯彻“百年大计、质量第一”的方针,落实国家《质量发展纲要(2011-2020)》、《建设工程质量管理条例》等政策法规,以及行业、国家电网公司(以下简称公司)工程建设有关质量管理制度、标准,规范工程建设质量管理,努力创建优质工程,持续提升输变电工程建设质量和工艺水平,实施质量强网,特制定本办法。

第二条【编制目的】输变电优质工程是在达标投产考核基础上,对工程项目的管理规范性、技术先进性、质量和工艺优良性、运行可靠性、指标合理性等方面进行评定。

第三条【适用范围】本办法适用于公司系统投资(含委托建设管理)的35千伏及以上电压等级变电站工程(含新建、改扩建及同期配套工程),35千伏及以上电压等级输电线路工程。

第二章申报基本条件

第四条输变电工程达标投产和优质工程申报应具备以下条件:

(一)工程建设符合国家基本建设程序。

(二)工程项目移交生产运行时间满3个月,且不超过1年。

(三)变电站工程与输电线路工程分别申报。

(四)工程项目通过达标投产考核和优质工程自检。

(五)公司考核评定的项目通过优质工程复检。

(六)按现行国家、行业及公司的技术规范、质量标准及相关规定组织施工,并认真开展施工和调试质量的检验及评定,工程质量总评为优良,欢迎共阅

且满足:

(1)变电站土建分项工程合格率100%,分部工程合格率100%,单位工程优良率100%,观感得分率≥90%;

(2)变电站安装分项工程合格率100%,分部工程合格率100%,单位工程优良率100%;

(3)输电线路分项工程优良率100%,分部工程优良率100%。

(七)工程技术档案资料按照规定移交。

(八)工程建设期间及投运后,未发生五级及以上质量事件。

(九)工程建设期间及投运后,未发生人身死亡、三人及以上人身重伤事故。

(十)工程建设工期满足要求。

第五条考核评定范围

输变电工程建设主要执行依据文件

输变电工程建设主要执行依据文件

输变电工程建设现行主要质量管理制度、施工与验收质量标准目录

第一部分 现行输变电工程施工项目部主要执行依据文件

编号 文件名称 文 号

1.1 国家电网公司电力建设工程施工技术管理导则 国家电网工[2003]153号

1.2 国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定 国家电网基建〔2011〕1515号

1.3 关于深化标准工艺研究与应用工作的重点措施和关于创优工作的重点措施 基建质量〔2012〕20号

1.4 国网基建部关于开展“基建安全质量年”活动的通知 基建安质〔2015〕1号

1.5 《国家电网公司十八项电网重大反事故措施》(修订版) 国家电网生〔2012〕 352 号

1.6 《国家电网公司基建项目管理规定》 国网(基建/2)111-2015

1.7 《国家电网公司基建队伍管理规定》 国网(基建/2)113-2015

1.8 《国家电网公司基建质量管理规定》 国网(基建/2)112-2015

1.9 《国家电网公司基建安全管理规定》 国网(基建/2)173-2015

1.10 《国家电网公司基建技术管理规定》 国网(基建/2)174-2015

1.11 《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》 国网(基建3)176-2015

1.12 《国家电网公司输变电工程安全文明施工标准化管理办法》 国网(基建/3)187-2015

1.13 《国家电网公司输变电工程标准工艺管理办法》 国网(基建/3)186-2015

1.14 《国家电网公司输变电工程流动红旗竞赛管理办法》 国网(基建/3)189-2015

1.15 《国家电网公司输变电工程优质工程评定管理办法》 国网(基建/3)182-2015 ·2· 编号 文件名称 文 号

1.16 《国家电网公司输变电工程施工分包管理办法》 国网(基建/3)181-2015

1.17 《国家电网公司输变电工程进度计划管理办法》 国网(基建/3)179-2015

输变电工程管理规定(试行)

输变电工程管理规定(试行)

1 输变电工程项目管理实施细则

(试行)

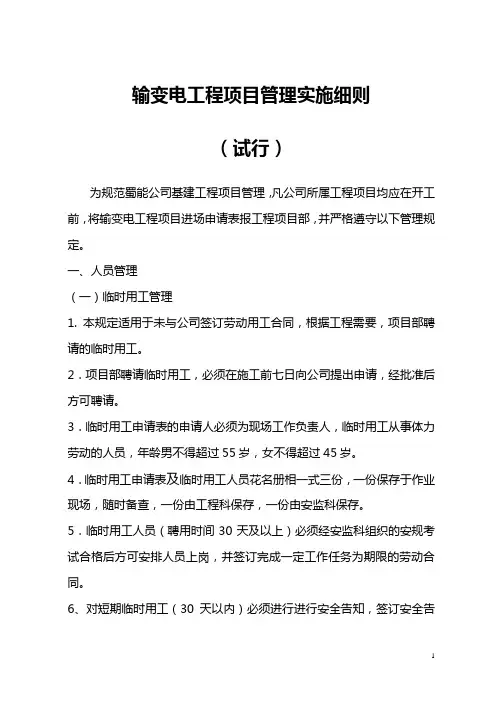

为规范蜀能公司基建工程项目管理,凡公司所属工程项目均应在开工前,将输变电工程项目进场申请表报工程项目部,并严格遵守以下管理规定。

一、人员管理

(一)临时用工管理

1. 本规定适用于未与公司签订劳动用工合同,根据工程需要,项目部聘请的临时用工。

2.项目部聘请临时用工,必须在施工前七日向公司提出申请,经批准后方可聘请。

3.临时用工申请表的申请人必须为现场工作负责人,临时用工从事体力劳动的人员,年龄男不得超过55岁,女不得超过45岁。

4.临时用工申请表及临时用工人员花名册相一式三份,一份保存于作业现场,随时备查,一份由工程科保存,一份由安监科保存。

5.临时用工人员(聘用时间30天及以上)必须经安监科组织的安规考试合格后方可安排人员上岗,并签订完成一定工作任务为期限的劳动合同。

6、对短期临时用工(30天以内)必须进行进行安全告知,签订安全告知书,方可安排其开始工作。

7.安全告知书一式二份,一份保存于作业现场,随时备查,一份由安监

2 科保存。不签订安全告知书的员工,不发放工资。

8、若工程项目发生未经安全培训考试合格或未签订安全告知书的人员出现安全事故,将对本项目相关管理人员进行全公司通报,并按公司相关管理规定进行处罚,同时扣罚项目部全部安全考核(保证)金。

9.项目部须为其履行合同所雇佣的全部人员,购买人身意外伤害险。

(二)项目部管理人员设臵

按照施工项目部标准化手册,根据工程需要配臵相应管理人员。

(三)建立项目施工人员花名册

全体参建人员均应进行相关信息登记并附身份证复印件。

二、 安全文明施工管理

(一) 管理制度

1、 制定本工程的安全健康环境责任制,及各级生产管理人员安全到岗到位评价考核办法、教育培训计划、安全检查制度、工地例会制度、安全奖惩办法、反违章管理办法、事故统计报告、临时用工安全管理办法;

2、 制定本工程工器具和安全防护用品检查检验标准、脚手架安全管理制度、安全用电、易燃易爆区域动火管理制度;

输变电质量标准目录清单2019

输变电工程建设现行主要质量管理制度、施工与验收质量标准目录(2019)

第一部分 国家电网公司现行输变电建设工程主要质量管理制度

编号 文件名称 文 号 备注

1.1 国家电网公司基建质量管理规定 国网(基建/2)112-2019 2019.4.1执行

1.2 国家电网有限公司输变电工程达标投产考核及优质工程评选管理办法 国网(基建/3)182-2019 2019.4.1执行

1.3 国家电网公司输变电工程验收管理办法 国网(基建/3)188-2019 2019.4.1执行

1.4 国家电网公司输变电工程标准工艺管理办法 国网(基建/3)186-2015

1.5 国家电网公司输变电工程建设监理管理办法 国网(基建/3)190-2015

1.6 国家电网公司输变电工程安全文明施工标准化管理办法 国网(基建/3)187-2019 2019.4.1执行

1.7 国家电网公司水电优质工程评定管理办法 国网(基建/3)793-2016

1.8 国家电网公司基建技术管理规定 国网(基建/2)174-2015

1.9 国家电网公司基建技经管理规定 国网(基建/2)175-2017

1.10 国家电网公司输变电工程进度计划管理办法 国网(基建/3)179-2019 2019.4.1执行

1.11 国家电网公司输变电工程设计变更与现场签证管理办法 国网(基建/3)185-2017

1.12 国家电网公司输变电工程设计质量管理办法 国网(基建/3)117-2017

1.13 国家电网公司输变电工程安全质量责任量化考核办法 国网(基建/3)956-2019 2019.4.1执行

1.14 国家电网公司基建安全管理规定 国网(基建/3)173-2019 2019.4.1执行

1.15 关于深化标准工艺研究与应用工作的重点措施和关于创优工作的重点措施 基建质量〔2012〕20号

1.16 国网基建部关于发布《输变电工程设备安装质量管理重点措施(试行)》的通知 基建安质〔2014〕38号

输变电工程管理制度

输变电工程管理制度

第一章 总 则

第一条 为了加强输变电工程的管理,保障输变电工程的安全、质量、进度和投资控制,根据国家有关法律法规和政策,结合输变电工程实际情况,制定本制度。

第二条 本制度适用于我国境内的一切输变电工程,包括新建、扩建、改建和运行维护等。

第三条 输变电工程管理应遵循合法、合规、科学、安全和环保的原则,确保工程质量、安全、进度和投资控制目标的实现。

第四条 输变电工程管理应建立健全责任制度,明确各级管理人员和施工人员的职责,加强工程全过程的监督和管理。

第五条 输变电工程管理应推广应用新技术、新工艺、新材料和新设备,提高输变电工程的科技含量和水平。

第二章 工程计划管理

第六条 输变电工程计划应根据国家电力发展规划、电网结构和负荷需求等因素编制,确保工程计划的科学合理性和前瞻性。

第七条 输变电工程计划应包括工程前期研究、设计、采购、施工、验收、运行维护等全过程,明确各阶段的工作内容和时间节点。

第八条 输变电工程计划应按照项目性质、投资来源、建设规模等进行分类,实行分级管理。

第九条 输变电工程计划应严格执行,如有变更,应按照相关规定和程序进行调整。

第三章 工程质量管理

第十条 输变电工程质量管理应遵循预防为主、过程控制、全面质量管理的原则,确保工程质量满足设计和运行要求。

第十一条 输变电工程质量管理应建立健全质量管理体系,明确质量管理职责和流程,加强质量监督和检查。

第十二条 输变电工程质量管理应实行设计、施工、监理、验收等环节的质量控制,确保工程质量的稳定和可靠。 第十三条 输变电工程质量管理应推广应用新技术、新工艺、新材料和新设备,提高工程质量水平。

第四章 工程安全管理

第十四条 输变电工程安全管理应遵循安全第一、预防为主、综合治理的原则,确保工程安全无事故。

第十五条 输变电工程安全管理应建立健全安全责任制度,明确各级管理人员和施工人员的安全职责。

第十六条 输变电工程安全管理应实行安全风险识别、评价、控制和监测,加强施工现场的安全管理。

输变电工程建设现行主要质量管理制度、施工与验收质量标准目录(2016.4.27)

编号文件名称文 号1.1国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定国家电网基建〔2011〕1515号1.2国家电网公司基建质量管理规定国网(基建/2)112-20151.3国家电网公司输变电工程优质工程评定管理办法国网(基建/3)182-20151.4国家电网公司输变电工程验收管理办法国网(基建/3)188-20151.5国家电网公司输变电工程标准工艺管理办法国网(基建/3)186-20151.6国家电网公司输变电工程流动红旗竞赛管理办法国网(基建/3)189-20151.7国家电网公司输变电工程建设监理管理办法国网(基建/3)190-20151.8国家电网公司输变电工程安全文明施工标准化管理办法国网(基建/3)187-20151.9国家电网公司水电优质工程评定管理办法国网(基建/3)793-20161.10国家电网公司基建技术管理规定国网(基建/2)174-20151.11国家电网公司基建技经管理规定国网(基建/2)175-20151.12国家电网公司输变电工程进度计划管理办法国网(基建/3)179-20151.13国家电网公司输变电工程设计变更与现场签证管理办法国网(基建/3)185-20151.14关于深化标准工艺研究与应用工作的重点措施和关于创优工作的重点措施基建质量〔2012〕20号1.15国网基建部关于发布《输变电工程设备安装质量管理重点措施(试行)》的通知基建安质〔2014〕38号1.16关于印发协调统一基建类和生产类标准差异条款(输电线路部分)的通知办基建〔2008〕1号1.17关于印发协调统一基建类和生产类标准差异条款(变电部分)的通知办基建〔2008〕20号1.18关于印发《协调统一基建类和生产类标准差异条款》的通知国家电网科〔2011〕12号1.19国家电网公司关于发布电网运行有关技术标准差异协调统一条款的通知国家电网科〔2014〕108号1.20国家电网公司关于印发电网设备技术标准差异条款统一意见的通知国家电网科〔2014〕315号1.21国家电网公司输变电工程质量通病防治工作要求及技术措施基建质量〔2010〕19号1.22关于应用《国家电网公司输变电工程施工工艺示范》光盘的通知基建质量〔2009〕 290号1.23关于印发《国家电网公司电网建设项目档案管理办法(试行)》 的通知国家电网办〔2010〕250号1.24国家电网公司输变电工程试运行工作有关规定国家电网基建〔2010〕613号1.25输变电工程施工过程安全质量控制数码照片采集与管理工作要求文号待定1.26关于应用《国家电网公司输变电工程典型施工方法》 的通知基建质量〔2011〕78 号1.27关于印发《国家电网公司供电企业档案分类表(6~9 大类)》 的通知办文档〔2010〕56 号1.28国家电网公司电力建设工程施工技术管理导则国家电网工〔2003〕153号1.29关于印发变电站工程和输电线路工程监理工作表式(2007年版)的通知基建质量〔2007〕11号1.30关于印发《110kV~1000kV变电(换流)站土建工程施工质量验收及评定统一表式》 等 3 类表式的通知基建质量〔2008〕75号1.31国网基建部关于印 发 GIS 安装质量管控重点措施的通知基建安质〔2016〕7号1.32国网基建部关于应用《变电站工程主要电气设备安装质量工艺关键环节管控记录卡》的通知基建安质〔2015〕号1.33国网基建部关于印发《国家电网公司优质工程评定“ 否决项” 清单》 的通知基建安质〔2015〕65号输变电工程建设现行主要质量管理制度、施工与验收质量标准目录(2016.4.27)第一部分 国家电网公司现行输变电建设 工程主要质量管理制度编号文件名称文 号1.34国网基建部关于印发《专用旋挖钻机应用标准化手册(试行)》的通知基建技术〔2015〕58号2.1750kV 架空送电线路施工及验收规范Q/GDW 115-20042.2750kV 架空送电线路铁塔组立施工工艺导则Q/GDW 112-20042.3750kV 架空送电线路张力架线施工工艺导则Q/GDW 113-20042.4750kV 变电站电气设备施工质量检验及评定规程Q/GDW 120-20052.5750kV 变电所构支架制作安装及验收规范Q/GDW 119-20052.6750kV 架空送电线路施工质量检验及评定规程Q/GDW 121-20052.7750kV 高压电气(GIS、隔离开关、避雷器)施工及验收规范Q/GDW 123-20052.8750kV 架空送电线路 LGJK-300/50 扩径导线架线施工工艺导则Q/GDW 124-20052.9750kV 电力变压器、油浸电抗器、 互感器施工及验收规范Q/GDW 122-20052.101000kV 架空送电线路施工及验收规范Q/GDW 1153-20132.111000kV 架空送电线路张力架线施工工艺导则Q/GDW 154-20062.121000kV 架空送电线路铁塔组立施工工艺导则Q/GDW 155-20062.131000kV 架空送电线路工程施工质量检验及评定规程Q/GDW 1163-20132.141000kV 配电装置构支架制作施工及验收规范Q/GDW 164-20072.151000kV 交流变电站构支架组立施工工艺导则Q/GDW 1165-20142.16变电(换流)站土建工程施工质量验收规范Q/GDW 1183-20122.17变电(换流)站土建工程施工质量评价规程Q/GDW 1856-20122.18输变电工程建设标准强制性条文实施管理规程Q/GDW 248-20152.191000kV 变电站电气设备施工质量检验及评定规程Q/GDW 189-20082.201000kV 变电站二次接线施工工艺导则Q/GDW 190-20082.211000kV 变电站接地装置施工工艺导则Q/GDW 191-20082.221000kV 电力变压器、油浸电抗器、互感器施工及验收规范Q/GDW 192-20082.231000kV 电力变压器、油浸电抗器施工工艺导则Q/GDW 193-20082.241000kV 电容式电压互感器、避雷器、支柱绝缘子施工工艺导则Q/GDW 194-20082.251000kV 高压电器(GIS、HGIS、隔离开关、避雷器)施工及验收规范Q/GDW 195-20082.261000kV 隔离开关施工工艺导则Q/GDW 196-20082.271000kV 母线装置施工工艺导则Q/GDW 197-20082.281000kV 母线装置施工及验收规范Q/GDW 198-20082.291000kV 气体绝缘金属封闭开关设备施工工艺导则Q/GDW 199-20082.301000kV 交流电气设备监造导则Q/GDW 320-20092.311000kV 变电站接地技术规范Q/GDW 278-20092.32±800kV 换流站施工质量检验及评定规程Q/GDW 217-20082.33±800kV 换流站阀厅施工及验收规范Q/GDW 1218-20142.34±800kV 换流站直流高压电器施工及验收规范Q/GDW 1219-20142.35±800kV 换流站换流变压器施工及验收规范Q/GDW 1220-20142.36±800kV 换流站换流阀施工及验收规范Q/GDW 1221-20142.37±800kV 换流站交流滤波器施工及验收规范Q/GDW 1222-20142.38±800kV 换流站母线装置施工及验收规范Q/GDW 1223-20142.39±800kV 换流站屏、柜及二次回路接线施工及验收规范Q/GDW 1224-20142.40±800kV 架空送电线路施工及验收规范Q/GDW 1225-20152.41±800kV 架空送电线路施工质量检验及评定规程Q/GDW 1226-20152.42±800kV 直流输电系统接地极施工及验收规范Q/GDW 227-20082.43±800kV 直流输电系统接地极施工质量检验及评定规程Q/GDW 228-20082.44±800kV 直流输电系统架空接地极线路施工及验收规范Q/GDW 229-2008第二部分 现行输变电建设工程主要质量标准(企业标准)编号文件名称文 号2.45±800kV 直流输电系统架空接地极线路施工质量检验及评定规程Q/GDW 230-20082.46±800kV 架空输电线路铁塔组立施工工艺导则Q/GDW 262-20092.47±800kV 架空输电线路张力架线施工工艺导则Q/GDW 1260-20142.48架空输电线路钢管塔组立施工工艺导则Q/GDW 346-20092.49架空输电线路钢管塔运输施工工艺导则Q/GDW 351-20092.50±660kV 架空送电线路导线张力架线施工工艺导则Q/GDW 571-20102.51配电自动化系统试验验收技术规范Q/GDW 567-20102.52电力系统通信光缆安装工艺规范Q/GDW 758-20122.53±1100kV 换流变压器交流局部放电现场试验导则Q/GDW 11218-20142.54气体绝缘金属封闭开关设备的特快速瞬态过电压测量系统通用技术条件Q/GDW 11219-20142.55大截面导线压接工艺导则Q/GDW 1571-20142.56架空送电线路扩径导线架线施工工艺导则Q/GDW 1389-20142.57输电杆塔高强钢焊接质量检验技术条件Q/GDW 1465-20142.581000kV 交流线路金具电晕及无线电干扰试验方法Q/GDW 1311-20142.59110(66)~750kV 智能变电站通用一次设备技术要求及接口规范Q/GDW 11071.1-20132.601000kV 串联电容器补偿装置技术规范Q/GDW 1846-20122.61电子式电流互感器技术规范Q/GDW 1847-20122.62电子式电压互感器技术规范Q/GDW 1848-20122.631000kV及以下串联电容器补偿装置施工质量检验及评定规程Q/GDW 1852-20122.641000kV及以下串补装置施工及验收规范Q/GDW 1853-20122.651000kV及以下串联电容器补装置安装施工工艺导则Q/GDW 1854-20122.661000kV架空输电线路铁塔组立施工工艺导则Q/GDW 1860-20123.1架空绝缘配电线路施工及验收规程DL/T 602-1996(2005)3.2110kV-750kV 架空输电线路施工质量检验及评定规程DL/T 5168-2016 2016/7/13.3110kV 及以上送变电工程启动及竣工验收规程DL/T 782-20013.4750kV 架空送电线路铁塔组立施工工艺导则DL/T 5342-20063.5750kV 架空送电线路张力架线施工工艺导则DL/T 5343-20063.6直流换流站二次电气设备交接试验规程DL/T 1129-20093.7高压直流输电工程系统试验规程DL/T 1130-20093.8±800kV 高压直流输电工程系统试验规程DL/T 1131-20093.9电力工程地下金属构筑物防腐技术导则DL/T 5394-20073.10电气装置安装工程质量检验及评定规程DL/T 5161.1-5161.17-20023.11电力设备典型消防规程DL/T 5027-20153.12跨越电力线路架线施工规程DL/T 5106-19993.13±800kV 及以下直流输电接地极施工及验收规程DL/T 5231-20103.14±800kV 及以下直流换流站电气装置安装工程施工及验收规程DL/T 5232-20103.15±800kV 及以下直流换流站电气装置施工质量检验及评定规程DL/T 5233-20103.16±800kV 及以下直流输电工程启动及竣工验收规程DL/T 5234-20103.17±800kV 及以下直流架空输电线路工程施工及验收规程DL/T 5235-20103.18±800kV 及以下直流架空输电线路工程施工质量检验及评定规程DL/T 5236-20103.19高压直流设备验收试验DL/T 377-20103.20±800kV 高压直流设备交接试验DL/T 274-20123.21输电线路杆塔及电力金具用热浸镀锌螺栓与螺母DL/T 284-20123.22气体绝缘金属封闭输电线路现场交接试验导则DL/T 304-20113.23中性点不接地系统电容电流测试规程DL/T 308-2012 第三部分 现行输变电建设工程主要质量标准(电力行业标准)

国网(基建2)112-2015 国家电网公司基建质量管理规定

- 1 - 国网(基建/2)112—2015

国家电网公司基建质量管理规定

第一章 总则

第一条 为全面落实国家质量强国战略,实现国家电网公司(以下简称“公司")建设坚强智能电网的战略目标,实施质量强网,按照公司“大建设”体系、基建管理标准化体系建设的总体要求,依据《中华人民共和国建筑法》、《建设工程质量管理条例》等法律法规,制定本规定.

第二条 公司工程建设贯彻“百年大计,质量第一”方针,严格遵守国家工程质量相关法律法规,实行工程质量责任终身制。

第三条 公司工程建设应认真贯彻落实国家、行业相关的法律法规、标准规范,采用先进的管理方法,推广应用新技术、新工艺、新设备、新材料,增大节能环保和工业化建造比重,提高工程安全性、可靠性、耐久性。

第四条 公司工程建设坚持合理工期、合理造价、合格队伍,推行“标准工艺”应用,持续提高工程建设质量和工艺水平。

第五条 公司工程建设依法接受国家建设工程质量监督机构的质量监督。

第六条 本规定适用于公司各级单位建设管理的35kV- 2 - 及以上电压等级输变电工程(含新建变电站同期配套10kV送出线路工程)的建设质量管理工作,其它工程参照执行(管理流程图见附件).

第二章 管理职责与工作责任

第七条 公司工程建设按“谁主管、谁负责"的原则实行全过程质量管理。各级发展部门负责规划、可研环节的质量管理;各级安监部门负责对公司工程建设的全过程质量管理进行监督,负责组织质量事件的调查处理;各级运维检修部门负责技术监督与生产运行准备,参与工程建设相关环节的审查验收、参与设备交接试验并确认试验结果,参与组织启动验收;各级基建部门负责设计、施工环节及优质工程评定等工程质量管理,依据规定参与或配合工程质量事件的调查处理工作;各级物资部门负责设备材料采购、制造、储运及现场服务等环节的质量管理。

第八条 国网基建部管理职责

(一)国网基建部下设质量管理机构,配备质量管理专职人员,建立健全基建质量管理体系,持续改进和完善基建质量管理工作。
