二建考试考点-桥梁基础工程施工

合集下载

2020年一二建实务《公路》桥梁基础知识

2020年一二建实务《公路》桥梁基础知识

2020年一二建实务《公路》桥梁基础知识考点一、扩大基础一般采用明挖基坑的方法进行施工,故又称为明挖扩大基础或浅基础。

扩大基础按其施工方法分为机械开挖基坑浇筑法、人工开挖基坑浇筑法、土石围堰开挖基坑浇筑法、板桩围堰开挖基坑浇筑法。

适用于地基承载力较好的各类土层,根据土质情况分别采用铁镐、十字镐、挖掘机、爆破等设备与方法开挖。

考点二、桩基础桩基础是深入土层的柱形结构,其作用是将作用于桩顶以上的结构物传来的荷载传到地基持力层中去。

当荷载较大或桩数量较多时需在桩顶设承台将所有基桩连接成一个整体共同承担上部结构的荷载。

1.桩的分类(1)按桩的使用功能分类竖向抗压桩;竖向抗拔桩;水平受荷桩;复合受荷桩(2)按桩承载性能分类摩擦桩;端承桩;摩擦端承桩;端承摩擦桩(3)按施工方法分类可分为沉桩、钻孔灌注桩、挖孔桩,其中沉桩又分为锤击沉桩法、振动沉桩法、射水沉桩法、静力压桩法。

碎石土的土层中,用锤击法或振动法沉桩有困难时,可用射水法配合进行;2.桩基础的受力计算(1)承台底面以上的竖直荷载假定全部由基桩承受;(2)桥台土压力可按填土前的原地面起算。

当基桩上部位于内摩擦角小于20°的软土中时,应验算桩因该层土施加于基桩的水平力所产生的挠曲。

(3)在一般情况下,桩基不需进行抗倾覆和抗滑动的验算;特殊情况下,应验算桩基向前移动或被剪断的可能性。

考点三、沉井沉井基础是一种断面和刚度均比桩要大得多的井筒状结构,是依靠在井内挖土,借助井体自重及其他辅助措施而逐步下沉至预定设计标高,最终形成的一种结构深基础形式。

沉井基础施工时占地面积小,坑壁不需设临时支撑和防水围堰或板桩围护,与大开挖相比较,挖土量少,对邻近建筑物的影响比较小,操作简便,无需特殊的专业设备。

沉井基础刚度大,有较大的横向抗力,抗振性能可靠,尤其适用于竖向和横向承载力大的深基础。

△沉井工作示意图考点四、地下连续墙地下连续墙具有多功能性,可适用于各种用途,通常可作为基坑开挖时防滲、挡土,或挡水围堰,或邻近建筑物基础的支护,或直接作为承受上部荷载的基础结构。

2020年二级建造师《市政实务》桥梁工程基础必学知识点

2020年二级建造师《市政实务》桥梁工程基础必学知识点

计算强度
验算 刚度
④ 振捣混凝土荷载

⑤ 浇筑混凝土对模板侧压力
基础、墩台等厚大 结构物的侧模板
⑤ 浇筑混凝土对模板侧压力 ⑥ 倾倒混凝土的水平冲击力

(4) 模板、支架和拱架的施工预拱度考虑的因素: 1) 设计文件规定的结构预拱度; 2) 支架和拱架承受施工荷载后的弹性变形; 3) 受载后由于杆件接头处挤压和卸落设备压缩产生的 非弹性变形; 4) 支架拱架基础受载后的沉降。
(二)模板、支架和拱架的制作与安装 (1) 模板与混凝土接触面应平整、接缝严密。 (2) 支架立柱必须落在有足够承载力的地基上,立柱 底端必须放置垫板或混凝土垫块。支架地基严禁被水浸泡, 冬期施工必须采取防止冻胀的措施。
(3) 支架通行孔的两边加护栏,夜间应设警示灯。
问:本工程搭设的门洞应采取哪些安全防护措施?
湖南省矮寨特大悬索桥
塔科马大桥
(5)组合体系桥 最常见的为连续刚构,梁、拱组合等。 斜拉桥也是组合体系桥的一种。
梁式桥的 简支与连续 梁式桥的 简支与连续
梁式桥的 简支与连续
考点二、钢筋混凝土施工 模板与支架 钢筋 混凝土
一、模板、支架和拱架 (一)模板、支架和拱架的设计与验算 (1) 结构简单,制造与装拆方便,具有足够的承载能 力(强度)、刚度和稳定性。 (2) 验算抗倾覆稳定 时,稳定系数均不得小于 1.3。
可拆除,混凝土强度宜为2.5MPa及以上。 模板、支架和拱架拆除应遵循先支后拆、后支先拆的原
则。支架和拱架应按几个循环卸落。每一循环中,在横 向同时卸落、纵向对称均衡卸落。 简支梁、连续梁结构的模板从跨中向支座方向一次循环 卸落。 悬臂梁从悬臂端开始顺序卸落 预应力混凝土结构的侧模应在预应力张拉前拆除; 底模应在结构建立预应力后拆除。

桥梁施工工程施工(3篇)

桥梁施工工程施工(3篇)

第1篇一、桥梁工程施工概述桥梁工程施工主要包括桥梁基础施工、桥梁上部结构施工和桥面系施工三个阶段。

1. 桥梁基础施工桥梁基础是桥梁工程的基础,其质量直接影响到桥梁的稳定性和使用寿命。

桥梁基础施工主要包括以下内容:(1)钻孔灌注桩施工:采用冲击反循环钻机、冲击钻机等设备进行钻孔,然后在孔内浇筑混凝土,形成桩基础。

(2)挖孔桩施工:人工或机械挖掘孔洞,然后在孔内浇筑混凝土,形成桩基础。

(3)明挖基础施工:人工或机械开挖地基,然后在地基上浇筑混凝土,形成基础。

2. 桥梁上部结构施工桥梁上部结构是桥梁工程的主要承重部分,其施工质量直接影响到桥梁的安全性能。

桥梁上部结构施工主要包括以下内容:(1)预制构件施工:在工厂预制梁、板、柱等构件,然后运输到施工现场进行安装。

(2)现浇构件施工:在施工现场直接浇筑混凝土,形成梁、板、柱等构件。

(3)架桥施工:采用架桥机、吊车等设备将预制构件或现浇构件安装到桥墩上。

3. 桥面系施工桥面系是桥梁工程的表面部分,其施工质量直接影响到桥梁的舒适性和使用寿命。

桥面系施工主要包括以下内容:(1)防水混凝土铺装层施工:在桥面板上浇筑防水混凝土,形成防水层。

(2)防水层施工:在防水混凝土铺装层上铺设防水材料,形成防水层。

(3)沥青混凝土施工:在防水层上铺设沥青混凝土,形成桥面。

二、桥梁工程施工注意事项1. 施工安全:严格遵守施工安全规程,确保施工人员的人身安全。

2. 施工质量:严格控制施工质量,确保桥梁工程的质量满足设计要求。

3. 施工进度:合理安排施工计划,确保工程按期完成。

4. 环境保护:在施工过程中,注意环境保护,减少对周边环境的影响。

5. 施工协调:加强施工过程中的沟通与协调,确保各施工环节的顺利进行。

总之,桥梁工程施工是一项复杂的系统工程,需要严格按照施工规范和设计要求进行,确保桥梁工程的安全、质量、进度和环保。

第2篇一、施工准备阶段1. 施工图纸审核:在施工前,首先要对施工图纸进行审核,确保图纸的完整性和准确性,避免施工过程中出现设计变更。

2020年二建考前精讲第29讲-桥梁基础工程与下部结构施工(一)

2020年二建考前精讲第29讲-桥梁基础工程与下部结构施工(一)

2020二级建造师《公路工程管理与实务》直播2B313000 桥涵工程课前问答2B313014 桥梁基础工程施工【2015、2016、2017、2019】N<20的软黏土中。

(2(3【例题13·单选】一般适用于松散、中密砂土、黏性土的沉入桩施工方法()。

A.锤击沉桩法B.振动沉桩法C.射水沉桩法D.静力压桩法【答案】A【解析】锤击沉桩法一般适用于松散、中密砂土、黏性土。

因此A选项正确。

振动沉桩法一般适用于砂土,硬塑或软塑的黏性土和中密及较松的碎石土。

因此B选项不正确。

射水沉桩法适用在密实砂土,碎石土的土层中,用锤击法或振动法沉桩有困难时,可用射水法配合进行。

因此C选项不正确。

静力压桩法适用于在标准贯入度N<20的软黏土中。

因此D选项不正确。

三、明挖扩大基础施工(一)准备工作基坑底部的尺寸较设计平面尺寸每边各增加0.5~1.0m,以便于支撑、排水与立模板。

(二)基坑开挖1.2.坑壁有支撑的基坑4m。

5~10m。

钢板桩挡板受力过大时,应加设临时支撑。

(2)喷射及锚杆加固最小拔力不小于设计值的90%。

1.1m6.基坑宜用原土及时回填。

【例题14·单选】桥梁基础施工的基坑排水方法中,井点降水法不适用于()的土质基坑。

A.无砂的黏质土B.地下水位较高C.坑壁不易稳定D.土质较差且有严重流砂【解析】集水坑排水法:除严重流砂外,一般情况下均可适用。

井点降水法:适用于粉砂、细砂、地下水位较高、有承压水、挖基较深、坑壁不易稳定的土质基坑,在无砂的黏质土中不宜使用。

其他排水法:对于土质渗透性较大、挖掘较深的基坑,可采用板桩法或沉井法。

此外,视工程特点、工期及现场条件等,还可以采用帷幕法。

【例题15·多选】关于明挖扩大基础基坑开挖的说法,正确的有()。

A.当坑壁不稳定时,应设挡板支撑,稳定坑壁B.土质较差且有严重流砂现象时,可设集水坑排水C.在基坑顶缘四周适当距离处设置截水沟D.坑壁边缘的挖掘机作业距坑边缘不少于0.5mE.基坑应尽量在少雨季节开挖【答案】ACE【解析】本题考查的是明挖扩大基础施工。

二建第06讲桥梁基础工程施工(一)

二建第06讲桥梁基础工程施工(一)

第06讲桥梁基础工程施工(一)2B313014 桥梁基础工程施工一、桥梁基础分类刚性基础、桩基础、管柱、沉井、地下连续墙等。

二、各类基础适用条件1.刚性基础:适用于承载力较好的各类土层。

2.桩基础(1)沉桩:锤击沉桩法一般适用于松散、中密砂土、黏性土。

振动沉桩法一般适用于砂土,硬塑及软塑的黏性土和中密及较松的碎石土;射水沉桩法适用在密实砂土,碎石土的土层中,用锤击法或振动法沉桩有困难时,可用射水法配合进行;静力压桩法适用在标准贯入度N<20的软黏土中;钻孔埋置桩适用于在黏性土、砂土、碎石土中埋置大量的大直径圆桩。

(2)钻孔灌注桩适用于各类土层。

(3)挖孔灌注桩适用于无地下水或少量地下水,且较密实的土层或风化岩层。

3.管柱、沉井适用于各种土质的基底,尤其在深水、岩面不平、无覆盖层或覆盖层很厚的自然条件下,不宜修建其他类型基础时,均可采用。

4.地下连续墙适用于作地下挡土墙、挡水围堰、承受竖向和侧向荷载的桥梁基础、平面尺寸大或形状复杂的地下构造物基础,可用于除岩溶和地下承压水很高处的其他各类土层中施工。

三、明挖扩大基础施工(一)准备工作:放样复核:基坑中心线、方向和高程。

决定:开挖坡度、支护方案以及防水、排水措施。

基坑底部的尺寸较设计平面尺寸每边各增加0.5~1.0m的富余量,以便于支撑、排水与立模板。

(二)基坑开挖1.坑壁不加支撑的基坑(地下水、浅、建筑物)对于在干涸河滩、河沟中,或经改河或筑堤能排除地表水的河沟中,在地下水位低于基底或渗透量少,不影响坑壁稳定以及基础埋置不深、施工期较短、挖基坑时不影响邻近建筑物安全的场所,可选用坑壁不加支撑的基坑。

(2)基坑坑壁坡度应按地质条件、基坑深度、施工方法等情况确定。

(3)如土的湿度有可能使坑壁不稳定而引起坍塌时,基坑坑壁坡度应缓于该湿度下的天然坡度。

2.坑壁有支撑的基坑(土松、水大、场地窄、坑深、量大)当基坑壁坡不易稳定并有地下水,或放坡开挖场地受到限制,或基坑较深、放坡开挖工程数量较大,不符合技术经济要求时,可根据具体情况,采取加固坑壁措施。

28-2020年二建《公路》-桥梁基础工程施工1

28-2020年二建《公路》-桥梁基础工程施工1

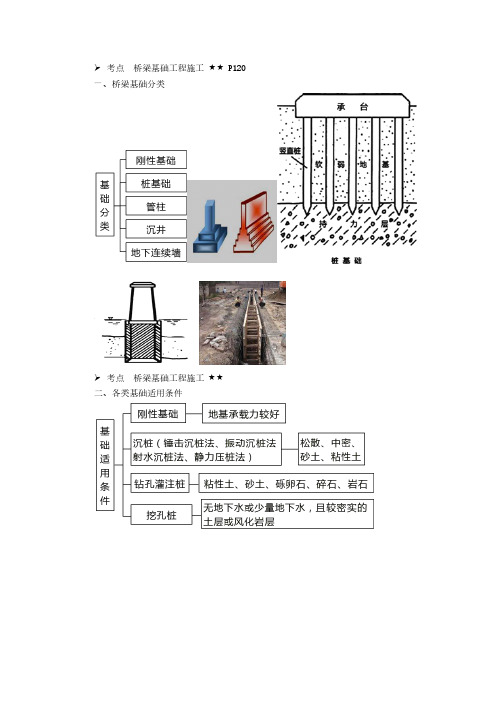

考点桥梁基础工程施工 ★★P120一、桥梁基础分类考点桥梁基础工程施工 ★★二、各类基础适用条件考点桥梁基础工程施工 ★★三、明挖扩大基础施工考点桥梁基础工程施工 ★★考点桥梁基础工程施工 ★★(一)准备工作放样工作是根据桥梁中心线与墩台的纵横轴线,推算出基础边线的定位点,再放线画出 基坑的开挖范围。

基坑底部的尺寸较设计平面尺寸每边各增加 0.5~1.0m,以便于支撑、排水、立模板。

考点桥梁基础工程施工 ★★(二)基坑开挖1. 坑壁不加支撑的基坑(1)坑底尺寸:根据排水要求和基础模板设计所需基坑大小而定。

一般基底比基础的 平面尺寸增宽 0.5~1.0m。

(2)基坑坑壁坡度大小:按地质条件、基坑深度、施工方法等确定。

(3)如土的湿度有可能使坑壁不稳定而引起明塌时,基坑坑壁坡度应缓于该湿度下的 天然坡度。

(4)若土质易坍塌或水位在基坑底以上较高时,应采用加固、降地下水位等方法开挖。

考点桥梁基础工程施工 ★★考点桥梁基础工程施工 ★★2. 坑壁有支撑的基坑支撑坑壁的条件:不易稳定并有地下水、放坡开挖受限、基坑较深、工程数量较大。

加固坑壁措施:挡板支撑、钢木结合支撑、混凝土护壁及锚杆支护等。

(1)挡板支护考点桥梁基础工程施工 ★★考点桥梁基础工程施工 ★★(2)喷射及锚杆加固① 在地基土质较好、渗水量较小,可用喷射混凝土或锚杆(锚索)挂网喷射混凝土,逐 层开挖,逐层加固。

② 当基坑为不稳定的强风化岩质地基或淤泥质粘土时,可用锚杆挂网喷射混凝土护坡。

③ 基坑开挖深度小于 10m 的较完整风化基岩,可直接喷射素混凝土。

考点桥梁基础工程施工 ★★④ 混凝土的回弹率不应大于 20%,混凝土应用机械搅拌和专用机械喷射。

⑤ 检查:混凝土的平均厚度、强度,锚杆最小拔力不小于设计值的 90%。

(三)基坑排水考点桥梁基础工程施工 ★★考点桥梁基础工程施工 ★★考点桥梁基础工程施工 ★★(四)基坑施工过程中注意要点1.在基坑顶缘四周设置截水沟;2.动荷载距坑边缘不小于 1.0m 宽的护道。

二建-公路实务桥梁基础施工2(一)

二级建造师《公路工程管理与实务》
桥梁基础施工2
本节重点:
1.桩基础施工(挖孔桩、钻孔桩)
2.承台施工
3.桥墩施工
明挖基础施工安全要求:
1.基坑深度超过1.5m时,为便利上下必须挖设专用坡道或铺设跳板,其宽度应超过60cm,深狭
沟槽应设靠梯或软梯,禁止脚踏固壁支撑上下。

2.开挖基坑时,要根据土壤、水文等情况,按规定的边坡坡度分层下挖,严禁局部深挖,掏洞开挖。

基坑深度超过 1.5m,不加支撑时,应按要求进行放坡;施工地区狭小或受其他条件限制,不能按标准放坡时,应采取固壁支撑措施,支撑方法应根据土质和施工具体情况事先做好施工设计。

3.基坑边缘有表面水时,应采取截流措施,开挖排水沟或排水槽,不得使水流沿基坑边缘流下;
在有大量地下水流的情况下进行挖基时,应配足抽水机具,施工人员应穿胶鞋,并设置出入基坑的安
全通道,以防意外。

4.采取挖土机械开挖基坑,坑内不得有人作业。

必须留人在坑内操作时,挖土机械应暂停作业;
挖掘机等机械在坑顶进行挖基出土作业时,机身距坑边的安全距离应视基坑深度、坡度、土质情况而定,一般应不小于1m;采用吊斗、扒杆或皮带运输机出土时,应检查吊斗绳索、挂钩、机具等是否完好牢固;向斗内装土时,不得超出斗缘。

吊斗升降时,下面不得站人。

坑内作业人员应躲离吊斗升
降移动作业范围以外。

吊斗不使用时,应及时摘下,不得悬挂;开挖基坑的人员不得在坑壁下休息。

三、桩基础施工
(一)挖孔灌注桩(无地下水或少量地下水,稳定性好)
第1页共
5页。

二建第07讲桥梁基础工程施工(二)

第07讲桥梁基础工程施工(二)四、桩基础施工(一)挖孔灌注桩施工适用条件:无地下水或少量地下水,且较密实的土层或风化岩层。

岩溶地区和采空区不宜采用人工挖孔。

现场配备气体浓度检测仪器,通风15min以上,符合三级标准。

人工作业时,持续通风,至少备用1套通风设备。

1.挖孔桩施工的技术要求(2)孔口处应设置高出地面至少300mm的护圈。

(3)挖孔桩施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖。

(4)桩孔必须挖一节、浇筑一节护壁,严禁只挖不及时浇筑护壁的冒险作业。

(5)孔壁支护不得占用桩径尺寸,挖孔过程中,应经常检查桩孔尺寸、平面位置和竖轴线倾斜情况,如有偏差应随时纠正。

2.挖孔桩施工的安全要求(1)制订专项安全技术方案并进行安全技术交底。

(4)桩孔内设防水带罩灯泡照明,电压为安全电压,电缆为防水绝缘电缆。

(5)孔深大于10m时,必须采取机械强制通风措施。

(6)孔深不宜超过15m,孔径不宜小于1.2m。

孔深超过15m的桩孔内应配备有效的通信器材,作业人员在孔内连续作业不得超过2h;桩周支护应采用钢筋混凝土护壁,护壁上的爬梯应每间隔8m设一处休息平台。

孔深超过30m的应配备作业人员升降设备。

(8)桩孔内遇到岩层需爆破时,应专门设计,宜采用浅眼松动爆破法,严格控制用药量并在炮眼附近加强支护,孔深大于5m时必须采用电雷管爆破。

(二)钻孔灌注桩施工2.钻孔灌注桩施工的主要工序(1)埋设护筒:护筒能稳定孔壁、防止塌孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。

每节长度约2~3m。

一般常用钢护筒,护筒平面位置的偏差不得大于5cm,倾斜度不得大于1%。

(2)泥浆制备:钻孔泥浆具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止塌孔的作用。

(3)钻孔常用的方法是:螺旋钻孔、正循环回转法,反循环回转法,潜水钻机法,冲抓钻法,冲击钻法、旋挖钻机钻孔。

①正循环回转法(泥浆压入,自排渣):将泥浆以一定压力通过空心钻杆顶部,从钻杆底部喷出,底部的钻锥在旋转时将土壤搅松成为钻渣,被泥浆悬浮,随泥浆上升而溢出流至孔外的泥浆槽,经过沉淀池中沉淀净化,再循环使用。

二建桥梁知识点归纳

二建桥梁知识点归纳嘿,朋友们!今天咱们来好好聊聊二建桥梁的那些知识点。

先来说说桥梁的组成部分吧。

这就好比咱们人的身体,各个部位都有它独特的作用。

桥的上部结构,就像人的脑袋和肩膀,得稳稳地承载着各种压力;下部结构呢,那就是咱们的腿脚,得扎实有力,支撑起整个“身躯”。

墩台基础,就如同双脚扎根在土地里,要是基础不牢固,这桥能稳当吗?再讲讲桥梁的分类。

这就跟咱们分水果一样,有各种各样的分法。

按照受力特点,有梁式桥、拱式桥、刚架桥、悬索桥和组合体系桥。

梁式桥就像是扁担挑着重物,主要靠梁来承受荷载;拱式桥呢,就像弯弯的彩虹,拱圈把压力往两边分散;刚架桥像是个坚强的硬汉,梁柱结合,刚劲有力;悬索桥呢,仿佛是一条巨大的秋千索,把桥面吊挂在空中;组合体系桥,那就是集各家之长,各显神通。

然后是桥梁的施工方法。

这可就像做菜一样,得有一套精细的步骤。

比如预制安装法,把桥梁的部件提前做好,再像搭积木一样组装起来,多省事!现场浇筑法,就好比现场做糕点,一点点地塑造出桥梁的形状。

还有桥梁的支座。

这支座就好比是桥梁的“关节”,灵活又关键。

它得能承受压力,还得允许桥梁有一定的变形和转动。

不同类型的支座,有着不同的特点和适用场合,就像不同的鞋子适合不同的场合一样。

桥梁的养护也不能忽视啊!你想想,要是只建不管,那不就像买了新衣服不洗不保养,很快就会变旧变破吗?定期检查、及时维修,才能让桥梁长久地为我们服务。

朋友们,二建桥梁的知识点可不少,但只要咱们用心去理解,把它们和生活中的事物联系起来,是不是就没那么难啦?这不就像攻克一个个小堡垒,只要有耐心和方法,总能成功的!所以啊,别害怕,多琢磨,相信大家都能把这些知识点掌握得牢牢的!。

二建-公路实务桥梁工程-桥梁基础工程施工(一)

二级建造师《公路工程管理与实务》考点精讲【考点】桥梁基础工程施工【必会】
刚性
基础
地基承载力较好的各类土层
静力压桩锤击沉桩振动沉桩射水沉桩钻孔桩贯入度N>20的软黏土;长度≤30m 松散、黏性土、中密砂土
桩基础
沉桩
硬塑及软塑的黏性土、砂土、碎石土
密实砂土,碎石;上2种有困难时辅助下沉
各类土层
灌注桩
挖孔桩无(少量)地下水、且较密实土层或风化岩层
沉井地下连续
墙适各种土质的基底;深水、岩面不平、无覆盖层或覆盖层很厚,不宜修建其他基础
适作地下挡土墙、挡水围堰、承受竖向和侧向荷载的桥梁基础、地下构造物的基础(除岩溶和地下承压水很高处)
一、明挖扩大基础施工
定位放样→基坑开挖→基坑排水→基底处理→及砌筑(浇筑)基础结构物
(一)准备工作
根据桥梁中心线与墩台的纵横轴线,推算出基础边线的定位点,再放线画出基坑的开挖范围。

基坑底部的尺寸较设计平面尺寸每边各增加0.5~1.0m的富余量,以便于支撑、排水与立模板。

(二)基坑开挖
1.坑壁不加支撑的基坑
2.坑壁有支撑的基坑
1.坑壁不加支撑的基坑
(1)适用条件:
对于在干涸无水河滩、河沟中,或有水经改河或筑堤能排除地表水的河沟中,在地下水位低于基底,或渗透量少,不影响坑壁稳定;以及基础埋置不深,施工期较短,挖基坑时,不影响邻近建筑物
安全的施工场所。

(2)基坑坑壁坡度:地质条件、基坑深度、施工方法。

第1页/共4页。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二建考试考点-桥梁基础工程施工一、桥梁基础分类刚性基础、桩基础、管柱、沉井、地下连续墙等。

二、各类基础适用条件1.刚性基础:适用于承载力较好的各类土层。

2.桩基础(1)沉桩:锤击沉桩法一般适用于松散、中密砂土、粘性土。

振动沉桩法一般适用于砂土,硬塑及软塑的粘性土和中密及较松的碎石土;射水沉桩法适用在密实砂土,碎石土的土层中,用锤击法或振动法沉桩有困难时,可用射水法配合进行;静力压桩法在标准贯入度N<20的软粘土中;钻孔埋置桩适用于在粘性土、砂土、碎石土中埋置大量的大直径圆桩。

(2)钻孔灌注桩适用于黏性土、砂土、砾卵石、碎石、岩石等各类土层;(3)挖孔灌注桩适用于无地下水或少量地下水,且较密实的土层或风化岩层。

3.管柱、沉井适用于各种土质的基底,尤其在深水、岩面不平、无覆盖层或覆盖层很厚的自然条件下,不宜修建其他类型基础时,均可采用。

4.地下连续墙适用于作地下挡土墙、挡水围堰、承受竖向和侧向荷载的桥梁基础、平面尺寸大或形状复杂的地下构造物基础,可用于除岩溶和地下承压水很高处的其他各类土层中施工。

三、明挖扩大基础施工注意问题:■基坑支护(钢板桩,简单支护)■基坑排水■大体积混凝土(一)准备工作:放样复核:基坑中心线、方向和高程决定:开挖坡度、支护方案以及防水、排水措施。

基坑底部的尺寸较设计平面尺寸每边各增加0.5~1.0m,以便于支撑、排水与立模板。

(二)基坑开挖1.坑壁不加支撑的基坑(地下水、浅、建筑物)对于在干涸河滩、河沟中,或经改河或筑堤能排除地表水的河沟中,在地下水位低于基底或渗透量少,不影响坑壁稳定以及基础埋置不深、施工期较短、挖基坑时不影响邻近建筑物安全的场所,可选用坑壁不加支撑的基坑。

(2)基坑坑壁坡度应按地质条件、基坑深度、施工方法等情况确定。

(3)如土的湿度有可能使坑壁不稳定而引起坍塌时,基坑坑壁坡度应缓于该湿度下的天然坡度。

2.坑壁有支撑的基坑(土松、水大、场地窄、坑深、量大)当基坑壁坡不易稳定并有地下水,或放坡开挖场地受到限制,或基坑较深、放坡开挖工程数量较大,不符合技术经济要求时,可根据具体情况,采取加固坑壁措施。

挡板支撑、钢木结合支撑、混凝土护壁及锚杆支护等。

(1)挡板支护基坑开挖较深(大于5m), 坑壁不易稳定,并有地下水影响或放坡受到限制以及放坡工程量大时支护。

选用挡板支护挡土、防水时,需参照以下因素确定:①基坑的平面尺寸、开挖深度、防水、抗渗和基坑施工的要求;②地基的工程地质情况③对邻近结构物的影响程度;④施工设备、技术和材料供应的可能性;⑤造价、工期方案的选择。

采取简易钢板桩支护,基坑开挖深度不宜大于4m。

可采用H型钢、工字钢打入地基一定深度,挖土时加插横板以挡土。

地下水位较高,基坑开挖深度为5~10m时,宜用锁口钢板桩或锁口钢管桩。

(2)喷射及锚杆加固当基坑受条件的限制,开挖深度大,只能垂直或大坡度开挖,在地基土质较好、渗水量较小的情况下,可用喷射混凝土或锚杆(锚索)挂网喷射混凝土加固基坑坑壁,逐层开挖,逐层加固。

不稳定的强风化岩质地基或淤泥质粘土:锚杆挂网喷射混凝土护坡。

开挖深度小于10m的较完整风化基岩,可直接喷射素混凝土。

喷射前应定距离埋设钢筋,作为喷射厚度的标志。

喷射完成后,检查混凝土的平均厚度、强度,其值均不得小于设计要求,锚杆的平均抗拔力不小于设计值,最小拔力不小于设计值的90%。

混凝土喷射表面应平顺,钢筋和锚杆不外露。

(三)基坑排水桥梁基础施工中常用的基坑排水方法有:(1)集水坑排水法。

除严重流沙外,一般情况下均可适用。

(2)井点降水法。

井点降水法适用于粉、细砂、地下水位较高、有承压水、挖基较深、坑壁不易稳定的土质基坑,在无砂的粘质土中不宜使用。

(3)其他排水法。

对于土质渗透性较大、挖掘较深的基坑,可采用板桩法或沉井法。

此外,视工程特点、工期及现场条件等,还可采用帷幕法:即将基坑周围土层用硅化法、深层搅拌桩隔水墙、压力注浆、高压喷射注浆、冻结帷幕法等处理成封闭的不透水的帷幕。

(四)基坑施工过程中注意要点(防水、边坡稳定、不中断)四、桩基础施工(一)挖孔灌注桩适用条件:无地下水或少量地下水,且较密实的土层或风化岩层。

岩溶地区和采空区不宜采用人工挖孔。

现场配备气体浓度检测仪,通风15min以上,符合三级标准。

人工作业时,持续通风,至少备用一套通风设备。

1.挖孔桩施工的技术要求(2)孔口处应设置高出地面至少300mm的护圈。

(3)挖孔桩施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖。

(4)桩孔必须挖一节、浇筑一节护壁,严禁只挖不及时浇筑护壁的冒险作业。

(5)孔壁支护不得占用桩径尺寸,挖孔过程中,应经常检查桩孔尺寸、平面位置和竖轴线倾斜情况,如有偏差应随时纠正。

2.挖孔桩施工的安全要求(1)制订专项安全技术方案并进行安全技术交底。

(4)井孔内设防水带罩灯泡照明,电压为安全电压,电缆为防水绝缘电缆。

(5)孔深大于10m 时,必须采取机械强制通风措施。

(6)孔深不宜超过15m,孔径不宜小于1.2m。

孔深超过15m的桩孔内应配备有效的通信器材,作业人员在孔内连续作业不得超过2h;桩周支护应采用钢筋混凝土护壁,护壁上的爬梯应每间隔8m设一处休息平台。

孔深超过30m的应配备作业人员升降设备。

(8)孔内遇到岩层需爆破时,应专门设计,宜采用浅眼松动爆破法,严格控制用药量并在炮眼附近加强支护,孔深大于5m时必须采用电雷管爆破。

先通风排烟15min并经检查确认无有害气体后,施工人员方可进入孔内继续作业。

(二)钻孔灌注桩施工2.钻孔灌注桩施工的主要工序:(1)埋设护筒:护筒能稳定孔壁、防止坍孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。

每节长度约2~3m。

一般常用钢护筒,护筒平面位置的偏差不得大于5cm,倾斜度不得大于1%。

(2)泥浆制备:钻孔泥浆具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。

▲(3)钻孔:常用的方法是:螺旋钻孔、正循环回转法,反循环回转法,潜水钻机法,冲抓钻法,冲击钻法、旋挖钻机钻孔。

1)正循环回转法(泥浆压入,自排渣):将泥浆以一定压力通过空心钻杆顶部,从钻杆底部喷出,底部的钻锥在旋转时将土壤搅松成为钻渣,被泥浆悬浮,随泥浆上升而溢出流至孔外的泥浆槽,经过沉淀池中沉淀净化,再循环使用。

▲其特点是钻进与排渣同时连续进行,在适用的土层中钻进速度较快,但需设置泥浆槽、沉淀池等。

施工占地较多,机具设备较复杂。

2)反循环回转法(泥浆输入,抽渣):泥浆由孔外流入孔内,由真空泵或其他方法(如空气吸泥机等)将钻渣通过钻杆中心从钻杆顶部吸出,或将吸浆泵随同钻锥一同钻进,从孔底将钻渣吸出孔外。

▲钻进与排渣效率较高,钻渣容易堵塞管路。

另外,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。

3)冲击钻机钻孔冲击钻成孔灌注桩适用于黄土、粘性土或粉质粘土和人工杂填土层,特别适合于在有孤石的砂砾石层、漂石层、硬土层、岩层中使用。

冲击钻成孔一个最重要的关键点,就是泥浆护壁,护壁泥浆含沙量一定要小。

泥浆太浓钻孔速度慢,泥浆太轻护壁容易坍塌。

开始钻进宜慢不宜快,因为护筒刃脚周围岩层要密实有个过程,需反复冲击挤压,因为这个位置最容易穿孔;施工中注意垂直度校正,2~3m后立即校正。

冲击钻机钻孔施工要点4)旋挖钻机钻孔适用于砂土、粘性土、粉质土等土层施工,最大成孔直径可达1.5m~4m,最大成孔深度为60~90m,可满足各类大型基础施工的要求。

通过钻头的旋转、削土、提升、卸土和泥浆撑护孔壁,反复循环直至成孔。

(4)成孔检查与清孔:钻孔的直径、深度和孔形直接关系到成桩质量,是钻孔桩成败的关键。

1)清孔的方法有抽浆法、换浆法、掏渣法、喷射清孔法以及用砂浆置换钻渣清孔法等,应根据设计要求、钻孔方法、机具设备和土质条件决定。

其中抽浆法清孔较为彻底,适用于各种钻孔方法的灌注桩。

2)清孔的质量要求:对支承桩(柱桩、嵌岩桩),宜用抽浆法清孔。

灌注混凝土前,孔底沉淀土厚度不得大于50mm。

(5)钢筋笼制作与吊装(6)灌注水下混凝土(导管法)█导管水密试验在平整场地内将整根导管进行拼装连接牢固后,将导管顶口封闭,并留一注水孔,用水泵向导管内注满水后,用空压机向导管内加压,压力表读数不降低,导管表面不滴水或漏气,即表示导管水密性合格。

混凝土方面:1)时间要求:灌注时间不得长于首批混凝土初凝时间。

若估计灌注时间长于首批混凝土初凝时间,则应掺入缓凝剂。

2)钢导管质量要求:水下混凝土钢导管灌注,使用前应进行水密承压、接头抗拉试验,严禁用压气试压。

3)工作性要求:二次拌合不符合要求,不能使用。

4)连续灌注。

5)埋置深度要求:在灌注过程中,导管的埋置深度宜控制在2~6m,应经常测探混凝土面的位置。

6)防止上浮:当灌注的混凝土顶面距钢筋骨架底部1m左右时,应降低灌注速度,底口4m以上时,提升导管,使其底口高于骨架底部2m以上,即可恢复正常灌注速度。

质量控制点:【P229】(1)扩大基础:承载力;表面松散层;及时浇筑垫层混凝土,减少基底暴露时间;大体积混凝土施工裂缝控制。

(2)钻孔桩:桩位坐标控制;垂直度的控制;护筒埋深控制;泥浆指标及护筒内水头高度控制;孔径及桩底、桩顶标高的控制;清孔质量;钢筋笼及导管接头质量;水下混凝土的灌筑质量。

2B320043 桥梁工程质量检验【P233】一、桥梁总体1.基本要求2.实测项目桥面中线偏位、桥宽(含车行道和人行道)、桥长、桥面高程。

二、钻孔灌注桩施工质量检验1.基本要求2.实测项目混凝土强度(△)、桩位、孔深(△)、孔径、钻孔倾斜度、沉淀厚度、桩身完整性(△)。

三、扩大基础质量检验1.基本要求2.实测项目混凝土强度(△)、平面尺寸、基础底面高程、基础顶面高程、轴线偏位。

2B313031 钻孔灌注桩断桩的防治【P159】质量通病及防治措施:一、原因分析二、防治措施(1)混凝土要求和易性好,坍落度要控制在18~22cm。

(2)认真测量和计算孔深与导管长度,下导管时,底口距孔底的距离控制在25~40cm之间(注意导管口不能埋入沉淀的回淤泥渣中),同时要能保证首批混凝土灌注后能埋住导管至少1.0m。

(6)在灌注过程中,导管的埋置深度一般控制在2.0~6.0m的范围内,防止导管埋置深度过深。

2B313015 桥梁下部结构施工【P132继续】一、承台施工(一)围堰及开挖方式的选择1.承台处于干处时,直接明挖基坑。

2.承台位于水中时,先设围堰(钢板桩围堰、套箱围堰、双壁钢围堰等)将群桩围在堰内,然后在堰内河底灌注水下混凝土封底,凝结后,将水抽干,使各桩处于干处,再安装承台模板,在干处灌筑承台混凝土。

(1)钢板桩围堰钢板桩围堰适用于各类土(包括强风化岩)的水中基坑。

施打前,钢板桩的锁口应用止水材料捻缝,以防漏水;施打顺序由上游分两头向下游合龙,一般应逐根(组)施打到稳定深度,再打到设计深度。
