二建市政桥梁 城市桥梁下部结构施工

合集下载

2023二建市政桥梁下部结构施工技术要求

2023二建市政桥梁下部结构施工技术要求

桥梁下部结构施工技术桩孔灌溉基础成孔的方式:泥浆护壁成孔、干作业成孔、沉管成孔及爆破成孔成桩方式与设备适用土质条件泥浆护壁成孔桩正循环回转钻黏性土、粉砂、细砂、中砂、粗砂,含少量砾石、卵石(含量少于20%)的土、软岩。

反循环回转钻黏性土、砂类土条含少量砾石、卵石(含量少于20%,粒径小于钻杆内径2/3) 的土。

护筒作用:1、定位;2、保护孔口、防止坍孔;3、桩顶标高控制依据之一;4、防止钻孔过程中的沉渣回流。

钻孔灌注桩施工流程图1→护筒制作并安放2→钻机就位3→钻孔到位4→终孔验收(孔位、孔深、孔径、垂直度)5→一次清孔6→吊放钢筋笼7→下放导管8→二次清孔9→放隔水球10→浇筑水下混凝土11→拔出护筒12→凿除桩头泥浆护壁成孔:材料、作用、性能、文明施工措施(绿色施工)材料:宜选用高塑性黏土或膨润土。

作用:护壁、携渣、润滑、冷却。

性能:相对密度应小于1.10;含砂率不得大于2%;粘度不得大于20Pa·s。

文明施工措施(绿色施工):1.现场应设置泥浆池和泥浆收集设施;2.废弃的泥浆、钻渣应进行处理;3.不得污染环境。

2.正、反循环钻孔★钻孔达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求。

设计未要求时端承型桩的沉渣厚度不应大于50mm;摩擦型桩的桩径不大于 1.5m 时,沉渣厚度小于等于200mm; 桩径大于 1.5m 或桩长大于40m 或土质较差时,沉渣厚度不应大于300mm。

端承桩:只靠桩端的支承力起作用,桩表面与土的摩擦力可忽略不计。

摩擦桩:桩上的荷载大部分靠桩周与土的摩擦力来支承,同时,桩端下的土也起一定的支承作用。

端承桩:打在坚硬岩石上的,以贯入度为主。

摩擦桩:摩擦力来传递的,所以以设计标高为主。

3.冲击钻成孔:每钻进4~5m 应验孔一次(因为冲击钻很容易缩径),在更换钻头前或容易缩孔处,均应验孔并应做记录。

4.旋挖成孔:旋挖钻机成孔应采用跳挖方式,要避免扰动相邻已施工的钻孔桩。

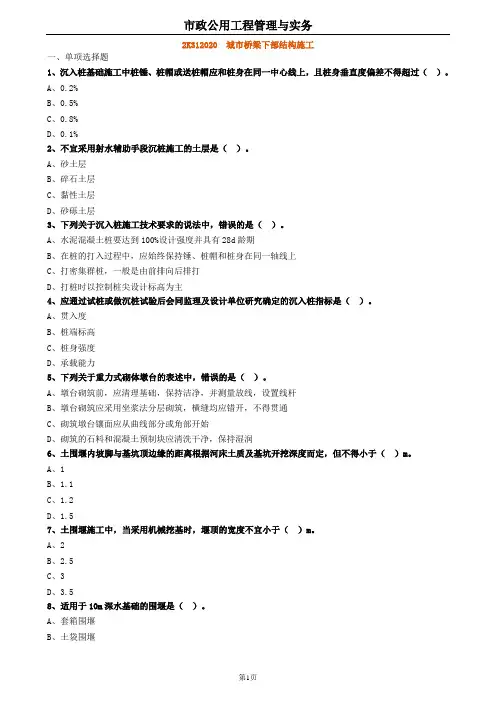

2020年二建市政 2K312020城市桥梁下部结构施工 试题及答案解析

2020年二建市政 2K312020城市桥梁下部结构施工 试题及答案解析

2K312020 城市桥梁下部结构施工一、单项选择题1、沉入桩基础施工中桩锤、桩帽或送桩帽应和桩身在同一中心线上,且桩身垂直度偏差不得超过()。

A、0.2%B、0.5%C、0.8%D、0.1%2、不宜采用射水辅助手段沉桩施工的土层是()。

A、砂土层B、碎石土层C、黏性土层D、砂砾土层3、下列关于沉入桩施工技术要求的说法中,错误的是()。

A、水泥混凝土桩要达到100%设计强度并具有28d龄期B、在桩的打入过程中,应始终保持锤、桩帽和桩身在同一轴线上C、打密集群桩,一般是由前排向后排打D、打桩时以控制桩尖设计标高为主4、应通过试桩或做沉桩试验后会同监理及设计单位研究确定的沉入桩指标是()。

A、贯入度B、桩端标高C、桩身强度D、承载能力5、下列关于重力式砌体墩台的表述中,错误的是()。

A、墩台砌筑前,应清理基础,保持洁净,并测量放线,设置线杆B、墩台砌筑应采用坐浆法分层砌筑,横缝均应错开,不得贯通C、砌筑墩台镶面应从曲线部分或角部开始D、砌筑的石料和混凝土预制块应清洗干净,保持湿润6、土围堰内坡脚与基坑顶边缘的距离根据河床土质及基坑开挖深度而定,但不得小于()m。

A、1B、1.1C、1.2D、1.57、土围堰施工中,当采用机械挖基时,堰顶的宽度不宜小于()m。

A、2B、2.5C、3D、3.58、适用于10m深水基础的围堰是()。

A、套箱围堰B、土袋围堰C、铁丝笼围堰D、双壁钢围堰9、适合于覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台的是()。

A、土袋围堰B、堆石土围堰C、钢板桩围堰D、钢套箱围堰10、正循环回转钻施工灌注桩成孔过程中,泥浆的作用是()。

A、保持水头B、护壁C、浮悬钻渣并护壁D、浮悬钻渣11、正、反循环钻孔施工,钻孔达到设计深度,灌注混凝土之前,端承型桩的沉渣厚度不应大于()mm。

A、100B、200C、300D、50012、钻孔灌注桩施工中,在灌注桩顶以下()m范围内混凝土时,应随灌注随振动,每次灌注高度不大于()m。

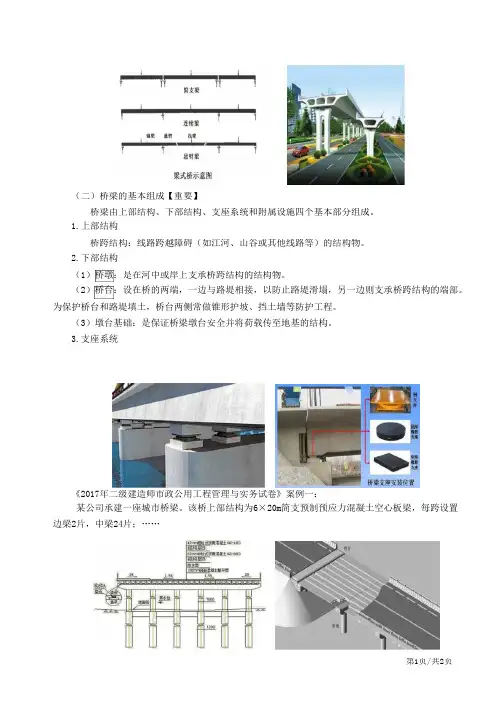

二建-市政公用实务城市桥梁结构形式及通用施工技术(二)

二建-市政公用实务城市桥梁结构形式及通用施工技术(二)

(二)桥梁的基本组成【重要】
桥梁由上部结构、下部结构、支座系统和附属设施四个基本部分组成。

1.上部结构
桥跨结构:线路跨越障碍(如江河、山谷或其他线路等)的结构物。

2.下部结构
(1)桥墩:是在河中或岸上支承桥跨结构的结构物。

(2)桥台:设在桥的两端,一边与路堤相接,以防止路堤滑塌,另一边则支承桥跨结构的端部。

为保护桥台和路堤填土,桥台两侧常做锥形护坡、挡土墙等防护工程。

(3)墩台基础:是保证桥梁墩台安全并将荷载传至地基的结构。

3.支座系统
《2017年二级建造师市政公用工程管理与实务试卷》案例一:
某公司承建一座城市桥梁。

该桥上部结构为6×20m简支预制预应力混凝土空心板梁,每跨设置边梁2片,中梁24片;……
第1页/共2页。

2020年二级建造师《市政工程》考点精选例题:城市桥梁下部结构施工

2020年二级建造师《市政工程》考点精选例题:城市桥梁下部结构施工

2020年二级建造师《市政工程》考点精选例题:城市桥梁下部结构施工一、单项选择题1、下列关于沉入桩施工的说法中,错误的是()。

A、在砂土地基沉桩困难时,可采用射水辅助沉桩B、当桩数较多时,沉桩顺序宜由中间向两端或向四周施工C、在斜坡地带沉桩时,应先沉坡脚,后沉坡顶的桩D、当桩埋置有深浅之别时,宜先沉深的,后沉浅的桩2、()沉桩宜用于砂类土、黏性土。

A、振动B、锤击C、射水D、静力3、墩台水平截面积为280m2,在进行分块的时候可以划分为()。

A、2块B、3块C、4块D、5块4、钢管混凝土墩柱应采用()。

A、保温混凝土B、耐火混凝土C、补偿收缩混凝土D、速凝混凝土5、在基坑无水情况下浇筑钢筋混凝土承台,如果设计没有要求,基底应浇筑()cm厚混凝土垫层。

A、10B、15C、30D、206、围堰使用期间河流的常水位为﹢2.0m,可能出现的最高水位(包括浪高)为+3.0m,则该围堰顶的最低标高应为()。

A、+2.5mB、+3.0mC、+3.5mD、+4.0m7、在深水和深基坑、流速较大的坚硬河床进行基础工程施工时,应采用()围堰。

A、土C、铅丝笼D、钢板桩8、下列成桩方式中,适用于地下水位以上的黏性土、黄土碎石土及风化岩的是()。

A、爆破成孔B、沉管成孔灌注桩C、干作业成孔桩D、泥浆护壁成孔桩9、灌注桩各工序应连续施工,钢筋笼放入泥浆后()h内必须浇筑混凝土。

A、2B、4C、6D、810、正、反循环钻孔施工,钻孔达到设计深度,灌注混凝土之前,摩擦型桩的沉渣厚度不应大于()mm。

A、100B、200C、30011、钻孔灌注桩灌注水下混凝土过程中,导管埋入混凝土深度宜为()。

A、1~3mB、2~4mC、3~5mD、2~6m二、多项选择题1、城市桥梁工程常用的桩基础,按成桩的施工方法可分为()三大类。

A、钻孔灌注桩B、护壁桩C、沉入桩D、旋喷桩E、人工挖孔桩2、在一个基坑内沉入多根桩时,下列关于打桩顺序的说法中,正确的有()。

二建市政桥梁城市桥梁下部结构施工

二建市政桥梁城市桥梁下部结构施工
合比设计,宜选用高塑性黏土或膨润土。 (2)泥浆护壁施工期间护筒(作用:)内的泥浆面应高出
地下水位1.0m以上,在清孔过程中应不断置换泥浆,直至 灌注水下混凝土。 (4)现场应设置泥浆池和泥浆收集设施,废弃的泥浆、渣应 进行处理,不得污染环境。
钻孔灌注桩基础
钻孔灌注桩基础
(三)泥浆护壁成孔 2. 正、反循环钻孔 (3)钻孔达到设计深度,灌注 混凝土之前,孔底沉渣厚度 应符合设计要求。设计未要 求时端承型桩的沉渣厚度不 应大于100mm;摩擦型桩的 沉渣厚度不应大于300mm。
沉入桩基础
(三)沉桩方式及设备选择 (1)锤击沉桩宜用于砂类土、黏性土。桩锤的选用应根据地 质条件、桩型、桩的密集程度、单桩竖向承载力及现有施工 条件等因素确定。 (2)振动沉桩宜用于锤击沉桩效果较差的密实的黏性土、砾 石、风化岩。
沉入桩基础
(三)沉桩方式及设备选择 (3)在密实的砂土、碎石土、砂砾的土层中用锤击法、振动 沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。 在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射 水沉桩。 (4)静力压桩宜用于软黏土(标准贯入度N<20)、淤泥质 土。
承台、桥台、墩柱、盖 梁施工技术
43
承台、桥台、墩柱、盖梁施工技术
常见墩台、盖梁的形式
桩接柱(系梁)结构
扩大基础(承台)结构
盖梁
桩基 础
立柱 系梁
立柱
承台
桩基 础
承台、桥台、墩柱、盖梁施工技术
一、承台施工 (1)承台施工前应检查基桩位置,确认符合设计要求,如
偏差超过检验标准,应会同设计、监理工程师制定措施,实 施后方可施工。
11、机械挖基时,土围堰堰顶的宽度不宜小于( )。 A.3.5m B.3.0m C.2.5m D.2.0m

2022年二建《市政管理与实务》城市桥梁下部结构施工36道(带答案解析)

2022年二建《市政管理与实务》城市桥梁下部结构施工36道(带答案解析)

二建市政管理与实务第 1题:单选题(本题1分)为确保灌注桩顶质量,在桩顶设计标高以上应加灌一定高度,一般不宜小于()。

A、0.5mB、0.4mC、0.3mD、0.2m【正确答案】:A【答案解析】:新版教材P46,桩顶混凝土浇筑完成后应高出设计高程0.5--1m,确保桩头浮浆层凿除后桩基面混凝土达到设计强度。

第 2题:单选题(本题1分)钻孔灌注桩所用的水下混凝土须具备良好的和易性,坍落度至少宜为()mm。

A、220B、200C、180D、160【正确答案】:C【答案解析】:新版教材P46,钻孔灌注桩所用的水下混凝土混凝土的配合比应通过试验确定,须具备良好的和易性,坍落度宜为180---220mm。

第 3题:单选题(本题1分)水平截面积300㎡以内的墩台,分块浇筑混凝土时,分块数量不得超过()块。

A、6B、5C、4D、3【正确答案】:D【答案解析】:新版教材P47,墩台混凝土分块浇筑时,接缝应与墩台截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形。

分块数量,墩台水平截面积在200㎡内不得超过2块;在300㎡内不得超过3块。

每块面积不得小于50㎡。

第 4题:单选题(本题1分)关于沉入桩准备工作,说法错误的是()。

A、沉桩前应掌握工程地质钻探资料、水文资料和打桩资料B、处理地上(下)障碍物,平整场地,并应满足沉桩所需的地面承载力C、在城区、居民区等人员密集的场所应根据现场环境状况采取降低噪声措施D、用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理【正确答案】:C【答案解析】:新版教材P43,沉入桩的准备工作主要有:沉桩前应掌握工程地质钻探资料、水文资料和打桩资料。

必须处理地上(下)障碍物,平整场地,且满足沉桩所需的地面承载力。

应根据现场环境状况采取降低噪音措施;城区、居民区等人口密集的场所不应进行沉桩施工。

用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。

二建市政工程章节练习题:2K312020城市桥梁下部结构施工

二建市政工程章节练习题:2K312020城市桥梁下部结构施工

二建市政工程章节练习题:2K312020城市桥梁下部结构施工二建市政工程章节练习题:2K312020城市桥梁下部结构施工2K312020城市桥梁下部结构施工一、单选题1、应通过试桩或做沉桩试验后会同监理及设计单位研究确定的沉入桩指标是( )。

A.贯入度B.桩端标髙C.粧身强度D.承载能力2、泥浆护壁施工期间护筒内的泥浆面应高出地下水位( )m 以上。

A.0.5B.1C.1.5D.23、场地为浅水时宜采用筑岛法施工,岛的高度应高出的水位( )A.0~0.5B.0.5~1C.1~1.5D.1.5~24、关于承台施工要求的说法,正确的是( )。

A.承台施工前应检查基桩位置,无需确认符合设计要求B.承台基坑无水,设计无要求,基底可铺10cm 厚碎石垫层C.承台基坑有渗水,设计无要求,基底应浇筑10cm 厚碎石垫层,并浇筑5~10cm 厚混凝土垫D.水中高桩承台采用套箱法施工时,套箱顶面高程可等于施工期间的最高水位5、钻孔灌注水下混凝土时,导管埋置深度,一般宜控制在( )mA.1~5B.1~6C.2~5D.2~6二、多选题6、关于钢板桩围堰施工的说法,正确的有( )。

A.适用于深水基坑工程B.在黏土层施工时应使用射水下沉方法C.钢板桩的锁口应用止水材料捻缝D.施打时应有导向设备E.施打顺序一般是从上游向下游合龙7、关于正、反循环钻孔,说法正确的有( )。

A.泥浆护壁成孔时根据泥浆补给情况控制钻进速度,保持钻机稳定B.发生斜孔、塌孔和护筒周围冒浆、失稳等现象时,应停钻采取相应措施C.达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求D.设计未要求时,端承型粧的沉渣厚度不应大于150mmE.设计未要求时,摩擦型桩的沉渣厚度不应大于300mm8、关于重力式混凝土墩、台施工要求,正确的有( )。

A.墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污、锈B.墩台混凝土宜水平分层浇筑,每层高度宜为1mC.墩台混凝土分块浇筑时,每块面积不得小于50 ㎡D.明挖基础上灌注墩、台第一层混凝土时,要防止水分被基础吸收E.墩台混凝土分块浇筑时,接缝应与墩台水平截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形9、关于柱式墩台施工要求,正确的有( )。

二建城市桥梁下部结构施工一

二建城市桥梁下部结构施工一

二建城市桥梁下部结构施工一随着城市化进程的加快,城市桥梁的建设成为了推动城市发展的重要组成部分。

而桥梁作为交通运输的重要通道,其下部结构的施工显得尤为重要。

本文将就二建城市桥梁下部结构施工的一些关键要点进行详细阐述。

一、施工前的准备工作在进行城市桥梁下部结构施工之前,施工单位需要进行一系列的准备工作。

首先是进行施工方案的制定,包括施工工艺、施工步骤、施工进度等的详细规划。

其次是进行现场勘查,对施工现场的地质、地貌等进行详细了解,为后续施工提供依据。

另外,还需要进行材料准备,包括混凝土、钢筋等的采购和储备。

二、桥墩施工桥墩是城市桥梁下部结构中的重要组成部分,其施工需要注意以下几点。

首先是进行桩基施工,即在施工现场进行桩基的打桩工作。

打桩时需要注意桩的垂直度和位置的准确性。

然后是进行桥墩的模板安装,模板需要具备足够的强度和稳定性,以确保桥墩的形状和尺寸的准确性。

最后是进行混凝土浇筑,需要控制浇筑的速度和均匀性,以保证混凝土的质量。

三、墩台施工墩台是桥梁下部结构的另一个重要组成部分,其施工也有一定的要求。

首先是进行基坑开挖,需要根据设计要求和地质条件进行合理的开挖工作。

然后进行基础处理,如进行平整、加固等工作,以保证基础的稳定性和承载力。

接下来是进行模板安装和混凝土浇筑,施工单位需要对模板的搭建和混凝土的浇筑进行严格的控制,以确保墩台的准确性和质量。

四、沉井施工沉井是城市桥梁下部结构的一个重要环节,其施工需要特别注意以下几点。

首先是进行沉井的定位,需要根据设计要求和实际情况确定沉井的位置和尺寸。

然后是进行沉井井壁的支护工作,保证井壁的稳定性。

接下来是进行沉井的沉放,需要控制沉放的速度和均匀性,以确保沉井的准确性和安全性。

最后是进行沉井后的处理工作,如进行井底清理、井壁加固等。

五、其他关键要点除了以上几个关键环节,二建城市桥梁下部结构施工还需要关注其他一些关键要点。

首先是进行施工现场的安全防范工作,包括设置围栏、安装警示标志等,确保施工人员的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
17、钻孔灌注桩灌注水下混凝土时,导管底端至孔底的距离应 为( )m。 A.0.6~0.7 B.0.5~O.6 C.0.3~0.5 D.0.2~0.3 18、钻孔灌注桩灌注水下混凝土时常见的质量事故有埋管、坍 孔、灌短桩头( )。 A.导管进水 B.堵管 C.钢筋笼上升 D.扩径 E.桩身夹泥、断桩
钻孔灌注桩基础
二、钻孔灌注桩基础 (一)一般规定 (二)成孔方式与设备选择 依据成桩方式可分为泥浆护壁成孔、干作业成孔、护筒 (沉管)灌注桩及爆破成孔,施工机具类型及土质适用条件
可参考表2K3120220
钻孔灌注桩基础
(三)泥浆护壁成孔 1. 泥浆制备(作用:护壁、携渣、润滑钻具 、降温) (1)泥浆制备根据施工机械、工艺及穿越土层情况进行配 合比设计,宜选用高塑性黏土或膨润土。 (2)泥浆护壁施工期间护筒(作用:)内的泥浆面应高出 地下水位1.0m以上,在清孔过程中应不断置换泥浆,直至
各类围堰施工要求
四、土袋围堰施工要求 (2)堆码土袋,应自上游开始至下游合龙。上下层和内外 层的土袋均应相互错缝,尽量堆码密实、平稳。
各类围堰施工要求
五、钢板桩围堰施工要求
各类围堰施工要求
五、钢板桩围堰施工要求 (1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
(5)施打顺序一般从上游向下游合龙。
(6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中 不宜使用射水下沉办法。
各类围堰施工要求
六、钢筋混凝土板桩围堰施工要求
各类围堰施工要求
七、套箱围堰施工要求
桩基础施工与设备选择
12
桩基础施工与设备选择
城市桥梁工程常用的桩基础通常可分为沉入桩基础和灌
注桩基础,按成桩施工方法又可分为:沉人桩、钻孔灌注桩、 人工挖孔桩;本条文简要介绍施工方法及其机械设备选择要 点。
钻孔灌注桩基础
(六)水下混凝土灌注 (6)灌注水下混凝土必须连续施工,并应控制提拔导管速度,
严禁将导管提出混凝土灌注面。灌注过程中的故障应记录备
案。 (7)场地为浅水时宜采用筑岛法施工,筑岛面积应按钻孔方 法、机具大小而定。岛的高度应高出最高施工水位0.5~ 1.0m。
课堂练习
1、下列灌注钻孔桩水下混凝土用的导管应符合的要求,正确的有( )。 A.导管内壁应光滑圆顺,直径宜为20~30cm,节长宜为2m B.导管轴线偏差不宜超过孔深的1%,且不宜大于10cm C.导管采用法兰盘接头宜加锥形活套 D.采用螺旋丝扣型接头宜加防松脱装置 E.使用前应试拼、试压,试压的压力宜为孔底静水压力的1.5倍
9、钻孔灌注桩浇筑水下混凝土时,导管埋入混凝土深度最多为( )。 A.2m B.4m C.6m D.8m
课堂练习
10、下述沉人桩的打桩顺序中,正确的有( )。 A.密集群桩由中心向四周对称施打 B.密集群桩由中心向两个方向对称施打 C.先打浅桩,后打深桩 D.先打大桩,后打小桩 E.先打长桩,后打短桩
课堂练习
15、钻孔灌注桩初灌水下混凝土时,导管首次埋入混凝土的深 度不应小于( )m。 A.0.7 B.0.8 C.0.9 D.1.0 16、钻孔灌注桩施工时,造成钻孔塌孔或缩径的主要原因有 ( )等。 A.钻进速度过慢 B.护壁泥浆性能差 C.钻孔偏斜 D.地层复杂 E.成孔后没及时灌注混凝土
课堂练习
钻孔灌注桩基础
(三)泥浆护壁成孔 2. 正、反循环钻孔
钻孔灌注桩基础
3. 冲击钻成孔 (1)冲击钻开孔时,应低锤密击,反复冲击造壁,保持孔 内泥浆面稳定。 (3)每钻进4~5m应验孔一次,在更换钻头前或容易缩孔 处,均应验孔并应做记录。
钻孔灌注桩基础
4. 旋挖成孔 (4)旋挖钻机成孔应采用跳挖方式,并根据钻进速度同步 补充泥浆,保持所需的泥浆面高度不变。
研究确定。
沉入桩基础
(二)施工技术要点
(1)预制桩的接桩可采用焊接、法兰连接或机械连接,接桩
材料工艺应符合规范要求。 (2)沉桩时,桩帽或送桩帽与桩周围间隙应为5~10mm; 桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度 偏差不得超过0.5%。
沉入桩基础
(二)施工技术要点
(3)沉桩顺序:对于密集桩群,自中间向两个方向或池和泥浆收集设施,废弃的泥浆、渣应 进行处理,不得污染环境。
钻孔灌注桩基础
钻孔灌注桩基础
(三)泥浆护壁成孔 2. 正、反循环钻孔 (3)钻孔达到设计深度,灌注 混凝土之前,孔底沉渣厚度 应符合设计要求。设计未要
求时端承型桩的沉渣厚度不
应大于100mm;摩擦型桩的 沉渣厚度不应大于300mm。
课堂练习
7、钻孔灌注桩所用的水下混凝土须具备良好的和易性,坍落度至少宜为 ( )mm。 A.220 B.200 C.180 D.160 8、关于人工挖孔桩,说法正确的有( )。 A.适用于地下水位以上的黏性土、黄土及人工填土 B.挖孔桩截面一般为圆形孔径1200~2000mm,最大可达5000mm C.挖孔深度不宜超过25m D.必须做到孔底表面无松渣、泥、沉淀土 E.采用混凝土或钢筋混凝土支护孔壁技术
钻孔灌注桩基础
(四)干作业成孔 3. 人工挖孔 挖孔深度不宜超过25m。
钻孔灌注桩基础
(五)钢筋笼与灌注混凝土施工要点 (4)灌注桩采用的水下灌注混凝土宜采用预拌混凝土,其
骨料粒径不宜大于40mm。
(5)灌注桩各工序应连续施工,钢筋笼放人泥浆后4h内必 须浇筑混凝土。 (6)桩顶混凝土浇筑完成后应高出设计高程0. 5~1m,确 保桩头浮浆层凿除后桩基面混凝土达到设计强度。
4、对地质复杂的大桥、特大桥,沉入桩施工前应进行试桩,其目的是 ( )。 A.检验桩的承载能力 B.确定贯人度 C.确定沉桩工艺 D.确定桩端标高 E.确定桩身强度
课堂练习
5、土围堰内坡脚与基坑顶边缘的距离不得小于( )。 A.1m B.1.1m C.1.2m D.1.5m 6、关于正、反循环钻孔,说法正确的有( )。 A.泥浆护壁成孔时根据泥浆补给情况控制钻进速度;保持钻机稳定 B.发生斜孔、塌孔和护筒周围冒浆、失稳等现象时,应停钻采取相应措施 C.达到设计深度,灌注混凝土之前,孔底沉渣厚度应符合设计要求 D.设计未要求时,端承型桩的沉渣厚度不应大于150mm E.设计未要求时,摩擦型桩的沉渣厚度不应大于300mm
11、机械挖基时,土围堰堰顶的宽度不宜小于( )。 A.3.5m B.3.0m C.2.5m D.2.0m
12、现场填筑土围堰的填筑材料不应用( )。 A.黏性土 B.粉质黏土 C.砂质黏土 D.砂土
课堂练习
13、钻孔灌注桩单桩混凝土灌注时间宜控制在( )内。 A.1.2倍混凝土初凝时间 B.1.5倍混凝土初凝时间 C.1.2倍混凝土终凝时间 D.1.5倍混凝土终凝时间 14、钻孔灌注桩灌注水下混凝土时,导管底端至孔底的距离应 为( )m。 A.0.6~0.7 B.0.5~0.6 C.0.3~0.5 D.0.2~0.3
钻孔灌注桩基础
(六)水下混凝土灌注 (1)桩孔检验合格,吊装钢筋笼完毕后,安置导管浇筑混凝
土。
(2)混凝土配合比应通过试验确定,须具备良好的和易性, 坍落度宜为180~220mm。
钻孔灌注桩基础
(六)水下混凝土灌注 (3)导管应符合下列要求:
1)导管内壁应光滑圆顺,直径宜为20~30cm,节长宜为
质条件、桩型、桩的密集程度、单桩竖向承载力及现有施工 条件等因素确定。 (2)振动沉桩宜用于锤击沉桩效果较差的密实的黏性土、砾 石、风化岩。
沉入桩基础
(三)沉桩方式及设备选择 (3)在密实的砂土、碎石土、砂砾的土层中用锤击法、振动 沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。 在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射 水沉桩。 (4)静力压桩宜用于软黏土(标准贯入度N<20)、淤泥质 土。
承台、桥台、墩柱、盖 梁施工技术
44
承台、桥台、墩柱、盖梁施工技术
常见墩台、盖梁的形式
桩接柱(系梁)结构 扩大基础(承台)结构 盖梁
立柱
立柱 承台
桩基 础
系梁
桩基 础
承台、桥台、墩柱、盖梁施工技术
一、承台施工 (1)承台施工前应检查基桩位置,确认符合设计要求,如 偏差超过检验标准,应会同设计、监理工程师制定措施,实 施后方可施工。 (2)在基坑无水情况下浇筑钢筋混凝土承台,如设计无要 求,基底应浇筑10cm厚混凝土垫层。 (3)在基坑有渗水情况下浇筑钢筋混凝土承台,应有排水 措施,基坑不得积水。如设计无要求,基底可铺10cm厚碎 石,并浇筑5~10cm厚混凝土垫层。
承台、桥台、墩柱、盖梁施工技术
一、承台施工 (4)承台混凝土宜连续浇筑成型。分层浇筑时,接缝应按 施工缝处理。 (5)水中高桩承台采用套箱法施工时,套箱应架设在可靠 的支承上,并具有足够的强度、刚度和稳定性。套箱顶面高 程应高于施工期间的最高水位。套箱应拼装严密,不漏水。 套箱底板与基桩之间缝隙应堵严。套箱下沉就位后,应及时 浇筑水下混凝土封底。
钻孔灌注桩基础
(四)干作业成孔 1. 长螺旋钻孔
钻孔灌注桩基础
(四)干作业成孔 1. 长螺旋钻孔 (1)钻机定位后,应进行复检,钻头与桩位点偏差不得大于 20mm,开孔时下钻速度应缓慢;钻进过程中,不宜反转或 提升钻杆。 (3)钻至设计高程后,应先泵入混凝土并停顿10~20s,再 缓慢提升钻杆。提钻速度应根据土层情况确定,并保证管内 有一定高度的混凝土。 (4)混凝土压灌结束后,应立即将钢筋笼插至设计深度,并 及时清除钻杆及泵(软)管内的残留混凝土。
各类围堰施工要求
三、土围堰施工要求 (1)筑堰材料宜用黏性土、粉质黏土或砂质黏土。填出水 面之后应进行夯实。填土应自上游开始至下游合龙。 (3)堰顶宽度可为1~2m,机械挖基时不宜小于3m;堰 外边坡迎水一侧坡度宜为1:2~1:3,背水一侧可在1:2之内。 堰内边坡宜为1:1~1:1.5;内坡脚与基坑的距 离不得小于 1m。
相关文档
最新文档
