丰利镇污水处理厂截污管网工程监理总结知识交流
污水管道工程监理总结

合同约定施工期间要求无重大伤亡事故发生,在施工单位及项目监理部的共同努力和配合下,尤其对于大型施工机械的管理,监理部派专人旁站监理,对发现的安全隐患及时进行处理,通过口头通知,监理例会上强调,发监理通知等措施,以及完善施工方的安全管理体系,监督施工方进行安全施工交底工作,从而有效地控制了安全施工。施工期间机械运作未发生任何安全问题,在安全用电、现场人员一律戴安全帽、施工作业规范操作、围档封闭施工等方面加强管理,整个施工期间未发生大小安全和伤亡事故,施工安全目标达到合同要求。特别在文明施工方面,受到建设方多次表扬。
11.3、本工程管线施工范围内地下现状管线较为复杂,有现状的雨水和污水管道,(纵向横相都有)自来水管道,电信管道,施工空间狭小,地下障碍多。
11.4、施工中村民多次阻挡施工,大大增加了施工协调量,和工期的拖延。
11.5、本工程施工范围内是一条混凝土河堤路,路面宽12m,有多座工作坑在混凝土路面上,施工和交通及安全的协调量很大。废弃土方堆放困难。
本工程污水管道分两段,即Wa段和Wb段。本次只施工Wb段。Wb段主要接纳来自Wa段、截流咸宁路D2400㎜雨水管道中的污水、自来水厂及沿路单位的污水,从而实现西岸的污水截流,设计终点在Wb35井,其污水接入已修的现状西岸滨河路污水D1500㎜的管道,最终排入建设中的西安市第三污水处理厂。Wb段设计管径为D1500㎜,长度为1929.000m,后因改线等原因,变更后的实际施工长度为2014 m。砌筑检查井41座。本工程计划工期120天,后因多种原因造成延期竣工82天,其中有紧临,地下水位过高,需要打井降水施工;施工期正置雨季;地下土质多为杂土和砂砾石土,土层稳定性极差,造成多处塌方,施工困难;因塌方而进行的孔洞灌浆充填工作及较大面积的路面重修;施工变更;施工期间村民阻挡施工;橡胶坝充放水管影响等,经过施工单位和监理单位共同努力和多方协调,本工程终于在竣工。
污水管网工程施工总结

施工前准备:包括现场勘查、设计图纸审核、施工组织设计等 沟槽开挖:根据设计要求进行沟槽开挖,并进行基础处理 管材选择与安装:根据设计要求选择管材,并进行管道安装 闭水试验:对管道进行闭水试验,确保无渗漏
遇到的问题:施工现场环境复杂,影响施工进度和安全性 解决方案:加强现场管理,优化施工方案,确保施工安全和质量 遇到的问题:施工材料供应不足或质量不达标 解决方案:提前与供应商沟通协调,确保材料供应充足和质量达标
效益提升途径: 通过技术创新、 材料优化等手段, 提高施工效率和 质量水平,从而 增加工程效益。
汇报人:XX
创造税收收入:工程项 目的建设和运营过程中 可以创造税收收入,为 当地政府提供财政支持。
PART FOUR
施工过程中的问题及解决方案 施工进度的把控和调整 施工质量的保障措施 安全生产的管理和监督
推广新技术和 设备,提高施 工效率和质量
加强施工现场 安全管理,确 保人员和设备
安全
注重环境保护, 减少施工对周 边环境的影响
建设规模:包括污水管网的长度、覆盖范围和设计处理能力等 工程特点:如采用的新型材料、施工技术和创新点等 地理特点:工程所处的地理位置和地形地貌等 环境特点:工程对周边环境的影响和应对措施等
PART TWO
现场勘查:对施工现场进行实地考察,了解地形、地质、水文等条件。 施工组织设计:根据工程规模、特点等因素,制定合理的施工方案和进度计划。 人员培训:对施工人员进行技术培训和安全教育,确保他们具备相应的技能和素质。 设备准备:根据施工需要,准备各种施工机械和工具,确保施工顺利进行。
加强与相关部 门的沟通和协 调,确保施工
顺利进行
施工成本:包括 材料、人工、设 备等费用,通过 合理安排和优化 施工方案,有效
污水工程监理总结1

污水处理工程年度监理工作总结文章发表于:2008-1-9 15:18:31污水处理工程年度监理工作总结一、工作基本情况1、工程概况本工程占地82897㎡,第一期工程为10万吨,由粗栅间、生物池等16个生产构筑物、综合楼等7个辅助(附属)构建筑物组成,工程项目由**环境有限公司投资、中国市政**设计院设计、**市政工程总公司承建、**公司安装。
工程内容为打桩、土建、管道设备安装,我公司承担从施工到保修阶段的全过程监理工作(约14个月)。
2、工作概述本工程监理部组建进场后,外抓企业形象,从着装、语言到办公室布置规范化管理;内抓监控工作程序,目前已完成的监理工作,量化统计后见下表:监理会议38次审批施工组织设计(方案)26次提出建议和意见30条审批施工进度计划(年、季、月)9次提出建议和意见9条审核施工图纸6次提出建议和意见20条发出监理通知、指令(不含12~14)22次审定分包单位7家原材料审批65件构配件审批3件设备审批6 件分项工程质量签证345次分部工程质量签证10次发出工程质量整改通知2次提出建议和意见8条发出不合格工程项目通知14 次发出工程部门暂停施工指令2次监理抽查、复试85 次监理见证取样112 次考察施工单位实验室2 次考察生产厂家7次监理专题报告6次提出建议和意见6条工程计量、支付签证12次二、工作成绩与不足1、土建施工含打桩一直处于受控之中:基础、主体质量合格,目前土建施工单位已申报“**杯”、“**杯”奖,总工期比合同工期有提前,安全工作累计290天无事故,造价亦处于目标控制范围内。
尤其是进度方面,我部督促土建单位合理调整资源,加强管理,克服了夏季雨水多和**江汛期水位高于场区标高带来的不利因素及老乡的干扰,加快了进度。
2、整体业务水平较好,个人水平参差不齐,有待学习提高。
工期时间紧、监理任务重,工作中有时内部沟通不够,事前控制不足。
三、展望今后与建议1,坚持实事求是,无论是办公事务工作,还是一线监理工作,都要立足本职,先把自己的工作做好做扎实,细节决定成败。
监理市政水管网工作总结

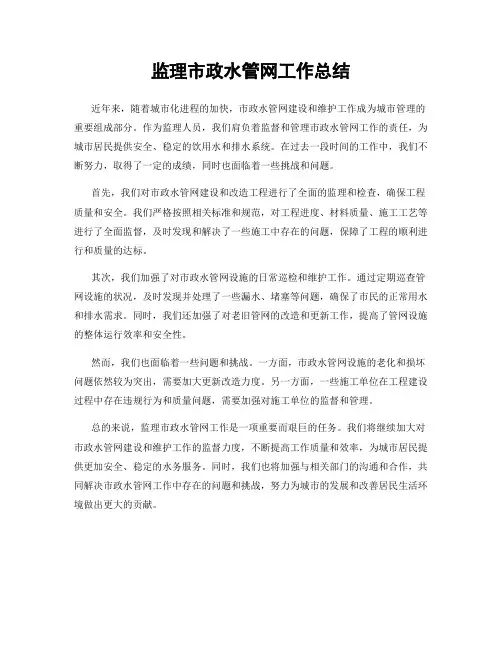

监理市政水管网工作总结
市政水管网工作是城市基础设施建设中至关重要的一环,它关系着城市居民的
生活用水、环境卫生和城市发展。
作为市政水管网建设和维护的监理人员,我们在过去一段时间里积极投入工作,不断提升监理水平,确保市政水管网的安全运行。
在此,我对我们的工作进行总结,以期为今后的工作提供借鉴和指导。
首先,我们在市政水管网建设过程中加强了对工程质量的监督。
通过实地检查
和定期抽查,我们及时发现并解决了一些工程质量问题,确保了市政水管网的建设质量。
同时,我们还加强了与施工单位的沟通和协调,及时处理施工中出现的问题,保障了工程的顺利进行。
其次,我们在市政水管网的维护和保养工作中做了大量的实事。
我们加强了对
水管网设施的巡查和维护,及时清理管道堵塞、修复漏水等问题,确保了市政水管网的正常运行。
同时,我们还加强了对水质的监测和检测工作,确保了居民用水的安全和卫生。
最后,我们还积极参与了市政水管网的改造和升级工作。
针对一些老化和损坏
严重的水管设施,我们主动与相关部门进行沟通,提出了改造方案,并积极参与了改造工程的实施。
通过我们的努力,一些老旧的水管设施得到了更新,市政水管网的整体运行效率得到了提升。
总的来说,我们在市政水管网工作中取得了一定的成绩,但也存在一些不足之处。
今后,我们将继续加强对市政水管网建设和维护工作的监理,不断提升监理水平,为城市居民提供更加安全、便利的生活环境。
同时,我们也将继续加强与相关部门的沟通和合作,共同推动市政水管网工作的发展,为城市的可持续发展做出更大的贡献。
监理市政水管网工作总结

监理市政水管网工作总结
近年来,随着城市化进程的加快,市政水管网建设和维护工作成为城市管理的重要组成部分。
作为监理人员,我们肩负着监督和管理市政水管网工作的责任,为城市居民提供安全、稳定的饮用水和排水系统。
在过去一段时间的工作中,我们不断努力,取得了一定的成绩,同时也面临着一些挑战和问题。
首先,我们对市政水管网建设和改造工程进行了全面的监理和检查,确保工程质量和安全。
我们严格按照相关标准和规范,对工程进度、材料质量、施工工艺等进行了全面监督,及时发现和解决了一些施工中存在的问题,保障了工程的顺利进行和质量的达标。
其次,我们加强了对市政水管网设施的日常巡检和维护工作。
通过定期巡查管网设施的状况,及时发现并处理了一些漏水、堵塞等问题,确保了市民的正常用水和排水需求。
同时,我们还加强了对老旧管网的改造和更新工作,提高了管网设施的整体运行效率和安全性。
然而,我们也面临着一些问题和挑战。
一方面,市政水管网设施的老化和损坏问题依然较为突出,需要加大更新改造力度。
另一方面,一些施工单位在工程建设过程中存在违规行为和质量问题,需要加强对施工单位的监督和管理。
总的来说,监理市政水管网工作是一项重要而艰巨的任务。
我们将继续加大对市政水管网建设和维护工作的监督力度,不断提高工作质量和效率,为城市居民提供更加安全、稳定的水务服务。
同时,我们也将加强与相关部门的沟通和合作,共同解决市政水管网工作中存在的问题和挑战,努力为城市的发展和改善居民生活环境做出更大的贡献。

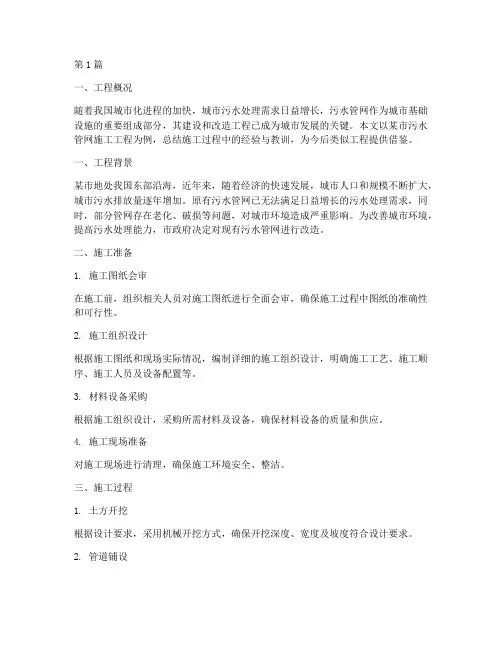

污水管网施工工程总结(3篇)

第1篇一、工程概况随着我国城市化进程的加快,城市污水处理需求日益增长,污水管网作为城市基础设施的重要组成部分,其建设和改造工程已成为城市发展的关键。
本文以某市污水管网施工工程为例,总结施工过程中的经验与教训,为今后类似工程提供借鉴。
一、工程背景某市地处我国东部沿海,近年来,随着经济的快速发展,城市人口和规模不断扩大,城市污水排放量逐年增加。
原有污水管网已无法满足日益增长的污水处理需求,同时,部分管网存在老化、破损等问题,对城市环境造成严重影响。
为改善城市环境,提高污水处理能力,市政府决定对现有污水管网进行改造。
二、施工准备1. 施工图纸会审在施工前,组织相关人员对施工图纸进行全面会审,确保施工过程中图纸的准确性和可行性。
2. 施工组织设计根据施工图纸和现场实际情况,编制详细的施工组织设计,明确施工工艺、施工顺序、施工人员及设备配置等。
3. 材料设备采购根据施工组织设计,采购所需材料及设备,确保材料设备的质量和供应。
4. 施工现场准备对施工现场进行清理,确保施工环境安全、整洁。
三、施工过程1. 土方开挖根据设计要求,采用机械开挖方式,确保开挖深度、宽度及坡度符合设计要求。
2. 管道铺设(1)HDPE双壁波纹管:采用承插式橡胶圈接口,管道铺设前进行检测,确保管道无破损、变形等缺陷。
(2)UPVC双壁波纹管:采用承插式接口,管道铺设前进行检测,确保管道无破损、变形等缺陷。
3. 井室砌筑根据设计要求,采用砖砌、混凝土浇筑等方式砌筑井室,确保井室结构稳定、防水性能良好。
4. 管道回填管道铺设完成后,按照设计要求进行回填,确保回填土密实、平整。
5. 管道连接管道连接时,确保接口严密、无渗漏,连接部位做好防腐处理。
6. 管道试压管道铺设完成后,进行管道试压,确保管道承受设计压力,无泄漏现象。
四、施工质量控制1. 材料质量:严格按照国家标准采购材料,确保材料质量。
2. 施工质量:严格执行施工规范,加强施工过程中的质量控制,确保工程质量。
生活污水项目监理工作总结
生活污水项目监理工作总结
生活污水项目监理工作是保障城市环境卫生和居民健康的重要工作。
在过去的
一段时间里,我作为生活污水项目监理工作人员,深入一线,全面负责生活污水处理项目的监督和管理工作。
在这个过程中,我积累了一些经验和体会,现在我将对这段时间的工作进行总结。
首先,对于生活污水项目监理工作来说,我们要时刻保持警惕,严格把关。
生
活污水处理设施的建设和运行需要严格遵守相关法律法规和标准,我们要时刻对项目进行监督和检查,确保其合法合规,保障环境和居民的健康。
其次,及时发现和解决问题是生活污水项目监理工作的重要内容。
在项目的建
设和运行过程中,难免会出现各种问题,我们要及时发现并解决这些问题,确保项目的正常运行。
同时,我们还要加强与相关部门和单位的沟通和协调,共同解决项目中出现的各种问题。
再次,我们要不断提高自身的专业素养和监理水平。
生活污水项目监理工作需
要我们具备丰富的专业知识和严谨的工作态度,我们要不断学习和提高自己的专业水平,以更好地完成监理工作。
最后,我们要注重团队合作,共同推动生活污水项目的建设和运行。
生活污水
处理项目是一个复杂的系统工程,需要多方面的协作和配合,我们要加强团队合作,与相关单位和部门紧密合作,共同推动生活污水项目的建设和运行,为城市环境卫生和居民健康做出贡献。
总的来说,生活污水项目监理工作是一项重要而艰巨的工作,需要我们时刻保
持警惕,及时发现和解决问题,不断提高自身的专业水平,加强团队合作,共同推动生活污水项目的建设和运行。
希望在今后的工作中,我们能够更加努力,为城市的环境卫生和居民的健康做出更大的贡献。
污水工程监理情况汇报
污水工程监理情况汇报
根据工程监理的要求,我对污水工程进行了全面的监理工作,并就监理情况进
行了汇报。
在此,我将对污水工程的监理情况进行详细的介绍和总结。
首先,我对污水工程的施工过程进行了全程监控,确保施工单位按照设计要求
进行施工,并对施工过程中出现的问题及时进行处理和整改。
同时,我对施工现场进行了多次现场巡查,确保施工单位严格按照环保要求进行作业,做到污水处理过程不对环境造成污染。
其次,我对污水处理设备的安装和调试进行了严格的监督和检查,确保设备安
装符合要求,并对设备进行了全面的调试和试运行,保证设备运行稳定、效果良好。
同时,我对设备的维护和保养工作进行了督促和指导,确保设备能够长期稳定运行,达到预期的处理效果。
另外,我对污水处理工艺进行了详细的检查和评估,确保工艺设计符合要求,
并对工艺进行了合理调整和优化,以提高污水处理效果和节约能源。
同时,我还对处理后的污水进行了取样检测,确保处理后的污水符合排放标准,不对周边环境造成影响。
最后,我对污水工程的验收工作进行了全程跟踪和监督,确保工程的质量符合
要求,并对工程进行了全面的验收,保证工程的顺利交付和投入使用。
总的来说,我在污水工程监理工作中,严格按照监理要求进行了全面的监督和
检查,确保工程的质量和安全。
同时,我还对施工单位和设备供应商进行了全面的指导和协调,保证了污水工程的顺利进行和顺利交付。
希望相关部门对我的工作进行认可和肯定,同时也欢迎各位领导和专家对我的工作进行指导和建议,以便我在今后的工作中不断提高,为污水工程的建设和运行贡献自己的力量。
农村污水管网监理工作总结
农村污水管网监理工作总结随着农村经济的快速发展和城乡一体化进程的加快,农村污水处理成为了一个亟待解决的问题。
为了保障农村污水管网的正常运行,保护农村环境和农民健康,监理工作显得尤为重要。
在过去的一段时间里,我们对农村污水管网的监理工作进行了总结和反思,现将总结如下:首先,加强农村污水管网的建设和维护是监理工作的重中之重。
农村地区的污水管网建设相对滞后,很多地方甚至还没有建立完善的污水处理系统。
因此,我们需要加大对农村污水管网建设的投入,确保管网的质量和稳定性。
同时,定期对管网进行检查和维护,及时发现和解决问题,保障管网的正常运行。
其次,加强农村污水管网的监测和数据分析是监理工作的重要内容。
通过对管网运行数据的监测和分析,我们可以及时了解管网的运行情况,发现问题并进行处理。
同时,对监测数据进行分析,可以为农村污水管网的规划和管理提供科学依据,为未来的工作提供参考。
再次,加强对农村污水管网管理人员的培训和指导是监理工作的重要环节。
农村污水管网的管理人员是管网运行的关键,他们的素质和技能直接影响着管网的运行质量。
因此,我们需要加强对农村污水管网管理人员的培训和指导,提高他们的专业水平和责任意识,确保管网的安全和稳定运行。
最后,加强对农村污水管网的宣传和教育是监理工作的重要任务。
通过宣传和教育,我们可以增强农民对农村污水管网的重视和保护意识,促进农民参与管网管理和维护工作,共同保障农村环境的清洁和健康。
总的来说,农村污水管网监理工作是一项重要的工作,需要我们不断总结经验,加强管理,提高监理水平,为农村环境的改善和农民健康的保障做出更大的贡献。
希望未来我们能够在农村污水管网监理工作中取得更大的成绩,为农村的可持续发展贡献力量。
污水管网工程监理总结
污水管网工程监理总结江苏建设项目管理受盐城建设投资的委托,对大冈镇污水管网二期工程项目由我公司承担了施工阶段的监理工作,现将该工程监理工作情况作如下总结。
一、工程概况1:本工程沿路主要通过道路、居民区、厂区,且通过路口较施工影响范围较大,对道路交通、周边环境、周围企业、沿路居民等的影响较大。
2:本工程工期约定3个月要求较紧,道路交通压力大,来往车辆较多,存在地下管线,给施工带来了很多的不稳定因素。
3:要求对沿线道路、植物等应进行保护,做好消尘消噪作业,减少对周边环境污染,同时要做好弃土和借土场地的保护。
4:交通条件和服务设施:本工程处于镇中心,有比较便利的运输网络,同时本工程的回填材料大多可取于挖方段,故远入材料相对是比较少。
项目沿线有通信及医疗服务,电力由我施工单位接到施工现场。
为确保施工的持续性,在施工时必需考虑部份自备电源以保证施工的需要。
5:本工程的污水管道以大葛路与新冈路(一级管网)交叉;人民路、纺织大道、凤凰路与新冈路交叉;大冈第一幼儿园和野陆路段。
人民路、纺织大道、凤凰路、大葛路、大冈第一幼儿园自西向东敷设污水管道到新冈路,最终接入大冈镇污水管网一级系统工程;野陆路自北向南敷设管道最终接入卧龙路的一级管网。
本工程设计的污水管道为牵引管和缠绕管二种类型;直径别离为315mm和400mm;长度大约为:开挖段1970米,牵引段4390米。
6:本工程所执行的验收标准为GB50202-2021;GB19472-2021《埋地用聚乙稀(PE)结构管道系统》;第2部份《聚乙稀缠绕管结构壁管材》。
二、项目监理机构:监理组织机构、监理人员和投入的监理设施组建工程监理组,机构人员如下:(一)总监:冯(二)专监:李(三)监理员:杨三、监理合同履行情况(一)动工前监理工作一、审查承包方提供的资质品级证书、营业执照、施工许可证、施工合同、污水工程项目领导、技术员、质检员、安全员、专业工种(特种)工种操作证等文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
丰利镇污水处理厂配套管网工程
监理工作总结
编制人:
审核人:
审批人:
南通衡源建设项目管理有限公司
丰利镇污水处理厂配套管网工程项目监理部
二〇一〇年 九 月 十 日
一、工程基本概况
(一)工程项目名称
丰利镇污水处理厂配套管网工程。
(二)工程项目地点
丰利镇污水处理厂至丰利中学段。
(三)建筑规模及工程概况
本工程地处丰利镇污水处理厂至丰利中学段。污水管道总长约1.071km。有顶管两
处、拖管两处。管材采用聚乙烯HDPE排水双壁波纹管,采用砂垫层基础。覆土厚度不
能满足最小要求的及过路地段,采用砼包封基础。
(四)本工程的业主、设计单位、施工单位和监理单位
(1) 建设单位:如东县丰利镇人民政府
(2) 设计单位:如东县大港建筑设计有限公司
(3) 施工单位:南通洋口港市政工程有限公司
(4) 监理单位:南通衡源建设项目管理有限公司
二、监理组织机构及进驻、退出工地时间
(一)监理组织机构
根据本工程的规划、规模及结构,并结合实际情况,由公司任命具有多年市政工程
施工经验的工程师陈信杰同志担任本工程的总监理工程师,经总监理工程师提名,由严
宏忠同志担任驻地监理工程师,具体分工见监理组织机构网络图:
专业监理工程师
其
他
信
息
管
理
合
同
管
理
造
价
试
验
测量管线结构道
路
管
理
协
调
组
质
量
安
全
控
制
组
投
资
控
制
组
进
度
控
制
组
总监理工程师
(二)监理组织机构进驻、退出工地时间
我监理部于2010年6月14日进驻现场单位进场执行工程施工阶段的监理工作,于
2010年 8月10日工程通过初验收后退场。
(三)监理内部管理
本监理组以遵循“严格监理、热情服务、秉公办事、一丝不苟”的原则,认真贯彻
执行有关监理工作的各项工作方针政策,法律法规,明确岗位职责,严格检查制度,维
护业主和承包商的合法权益,加强质量管理,控制工期及工程费用,提高工程效益及工
程管理水平,使施工监理法制化、标准化、规范化、程序化。本监理组也制定了内部管
理制度及措施,责任落实到人,增强了监理的人员责任感和积极性。在考核过程中,上
级领导也给我们提出了许多宝贵意见,这更加促进了监理组提高监理水平。
三、监理目标完成情况评价
建设单位与施工单位签订的承包合同上的质量、工期目标也即我驻地监理部的监理
目标。承包合同上规定本工程质量等级为合格,综合评定分要达85分以上,故为达到
这个目标,我驻地监理部针对本工程的特点,制定了详细的监理措施,严把质量关,对
工程的重点部位实施旁站监理,又在工程初验收前,由监理单位组织,对工程进行了工
程预验收,确保工程竣工验收能一次性通过,达到合同规定的质量目标。
因监理人员的大量工作是施工阶段的质量控制,下面就着重谈谈施工阶段质量目标
的控制。
(一)工程质量目标完成情况
1、质量监控的重要性
工程质量监控是根据合同技术规范,图纸要求和规定,对工程施工中各个环节,每道
工序进行严格地、系统地、全面地监理,以保证工程施工质量达到合同规定的要求。
工程质量监控的对象主要是原材料、结构和建筑安装工程的质量以及施工过程各环节
和道路整体质量,所以工程质量必须是工艺的全过程监理,任何一个环节的监理失去功
能都将给工程的整体质量带来损害。
在工程质量形成的过程中,工艺过程的每个因素对质量的可靠性都会产生影响,属于
这方面的影响因素有:
(1)工程设计的几何形状、结构设计的合理性和施工放样的准确性。
(2)材料的质量。
(3)用于制备、焊接等工艺装备的可靠性。
(4)工艺程序的准确性。
(5)施工人员的劳动质量。
(6)原材料、工厂半成品的质量检查结果的可靠性。
(7)天气及具体地段变更等原因。
因此,在工艺程序的线路图中,如果出现任何一道“障碍”,不能被控制,将导致
工程的最终质量不能符合要求。
2、质量监理的基本要求
进行质量监理是质量形成过程中的关键环节,只有这样,工程的最终质量才能达到
合同规定的要求,下面对本工程的质量及监理程序加以阐述。
(1)材料检查
材料检查是对进场和来自其他供料单位用于工程的所有材料进行检查,这种检查是
工程质量监理的基础,材料检查应以规范规定的标准为依据,经过试验和检测,以便将
不合格的材料消灭在工程施工的最初阶段。
(2)工序检查
指工艺过程(工序)进行中或完成后的检查,工序检查对保证工程质量符合设计和
规范至关重要,可以及时发现缺陷并迅速予以排除,在缺陷未排除前,不准进行下一道
工序的施工。
(3)验收检查
(4)试验检查和测量检查
这种检查的中心任务是对原材料、混合料的试验和检查,对工艺过程的试验检验,
对沟槽回填土压实度的试验。测量检查的基本任务是保证工程的几何要素和结构物的几
何尺寸完全符合合同图纸和规范精度的要求。
3、质量监理依据
(1)设计图纸类相关规范。
(2)合同条款。
4、质量监理程序
开工报告 → 工序自检报告 → 工序检查认可 → 中间 →交
工报告 → 竣工验收
5、现场质量监理
在施工过程中,监理人员必须坚持现场旁站的监督,以便对一些不符合规范要求的
工艺做法和成品及时的发现问题,提出制止和返工。
在质量控制的手段上,一方面是依靠现场巡视及旁站所掌握的宏观控制情况;另一
方面就是依靠监理试验室和测量检查,为每一道工序提供可靠的试验、检验及测量数据,
在大量的质量管理原始表格里,监理试验都必须按照规范要求,抽检20%以上进行试验和
填报足够频率的试验检测数据,做到凡事都要凭数据说话,两种手段相辅相成,结合起
来就构成了一项严密的控制程序。即要有凭数据说话的科学态度,也要有深入现场掌握
第一手材料的工作方法,不了解情况就没有发言权,由于坚持了严格监理与现场旁站的
热情服务,及时地帮助施工单位,纠正了不少事故苗子,把隐患消灭在事先或萌芽之中。
(二)工程的进度目标完成情况
1、认真按照合同工期的要求督促施工单位按照进度要求去完成施工计划,并积极配合施
工单位做好服务工作,促进施工的施工进度。
2、认真及时上报监理月报,将工程进度情况及时报告公司及业主,让业主能掌握工程的
施工进度情况。
(三)工程的投资目标完成情况
因本工程增加及变更工程量较大,我驻地监理组在工程施工期间对所有的增加及变
更工程量坚持现场签证,对于大的变更及时通知建设单位现场代表,确实做好工程的投
资控制。
四、分项、分部、单位工程的质量评估
(一)分项工程的质量评估
在分项工程施工过程中,监理人员对分项工程的每道工序,进行了严格把关,不合
格材料坚决杜绝使用在工程中,上一道工序未达设计及规范要求不能进行下道工序施工,
避免不合格工序带入任何分部工程中。
(二)单位工程的质量评估
1、分部工程质量评定情况
在本工程施工期间,驻地监理组对其施工过程进行严密的跟踪监理,通过不断的跟踪、
巡视、旁站监督,及时发现问题及早进行处理,对已完工序及时进行检查验收,积累原
始评定数据,认真做好已完分部工程质量检查和评定工作。
2、质量保证资料核查情况
经检查,施工方提供的质量保证资料基本真实可信、齐全,内容和标准一致,提供质
量保证资料的时间与工程进展基本同步,材料检测单位具备相应的检测资质。
3、观感质量评定情况
本工程观感质量主要从外观及使用功能两方面进行了目测及仪器检查,结果表现为:
河床清理及两岸恢复不影响行洪要求,路面恢复无裂缝,标高准确,平整度符合要求,
无明显色差,无影响美观及使用功能的缺陷。检查井标高准确,流槽平整顺畅,粉涮光
洁平整.管道内流水顺畅无杂物无明显积水。
4、监理质量评定意见
通过分项工程质量,保证资料及观感质量三方面的综合核查,根据《市政工程质量验
收评定标准》的规定,本工程最终质量应评定为合格。
