关于下发《阳煤集团“有掘必探、有采必探”实施细则》的通知汇总
2024年煤矿掘进质量标准化实施细则样本(三篇)

2024年煤矿掘进质量标准化实施细则样本为认真贯彻执行“安全第一,预防为主,综合治理”的方针,为把界沟矿建成“安全高效型,本质安全型”矿井,特制定本实施细则,望掘进各单位认真执行。
一、基本要求(一)、一巷,即从该巷道的开口拔门地点和矿规定的环境卫生责任区范围内。
要求:整洁美观,干净卫生,无巷道失修1、巷道无淤泥,无积水,无杂物及浮煤矸(粒度≯P50mm)2、架棚巷道:腰邦、背顶材料满足支护条件,符合质量要求,横平、竖直、严密,腰帮过顶的背板一侧外露的长度必须一致;无空帮、空顶、空肩窝现象;无淋肩、吊斜、喝风、亮牙现象。
U棚搭接符合质量要求。
3、煤锚巷道:墙直、底平、护帮严密,连网搭茬符合规定,初锚力,锚固力符合设计要求。
槽钢梁、钢带或梯子梁,横平竖直。
4、锚喷巷道:墙直、拱园、底平、喷层厚度、基础深度符合设计要求,初锚力,锚固力符合设计要求。
5、现场必须有锚杆(索)质量检测牌板。
6、实行工程质量终身制,施工巷道编号管理、存档备查,锚索、锚杆安装挂牌留名。
(二)、两全:安全设施齐全,图牌板齐全1、安全设施:所有安全设施都必须有醒目的安全警示标志,并挂牌留名(牌板上应注明安全设施管理负责人,安全设施安装、维修人等)。
(1)前探梁:统一规范,等距离布置。
跨度≤3.4m时采用两根,跨度>3.4m时,采用三根。
前探梁采用18kg道轨,并配齐护头板。
(2)点柱:每头不少于6根,直径180mm,长2m-2.4m的圆木,并配齐护头板。
(3)棚撑或拉杆:U棚支护工作面每棚不少于三道拉条,并紧跟迎头,拉条布置必须成线,紧固有力。
(4)采区内部斜巷运输:声光信号,防跑车装置和跑车防护装置齐全、可靠;行车安全间距、起坡点打点硐车及斜巷躲避硐室(高2.4m,宽2.4m,深2.0m)等设置符合作业规程规定;警示标志齐全醒目;各类挡车装置必须按照有关运输管理规定的要求进行铺设,并时刻处于常闭状态,放车时方准打开。
(5)通防设施:通防设施必须完好,使用正常;瓦斯监测探头和便携仪悬挂位置合理。
煤矿“先探后掘、逢掘必探”管理制度

煤矿“先探后掘、逢掘必探”管理制度Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:___________________日期:___________________煤矿“先探后掘、逢掘必探”管理制度温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。
本文档可根据实际情况进行修改和使用。
煤矿先探后掘、逢掘必探管理制度为了加强煤矿安全技术管理, 充分发挥安全技术在煤矿安全生产的作用, 特制定本制度。
一、井巷工程施工前技术部门必须按规定时间按设计要求进行设计, 无工程设计严禁施工, 并取消技术部门劳务费, 影响工程开工的按每班100元处罚。
二、井巷工程施工前地测部门提交井巷工程预想剖面(1:1000), 施工前预先提交前方100m的1:200预想剖面, 并说明前方预测地质、水文地质及瓦斯地质情况;施工过程中每施工80m必须预先提交前方100m的1:200预想剖面。
无地质预想剖面的严禁施工, 并取消地测部门劳务费, 影响工程开工的按每班100元处罚。
三、无工程设计、无地质剖面严禁施工, 由安检科监督执行, 安检科监督落实不到位的按每班100元处罚。
四、施工的井巷工程必须严格执行逢掘必探、先探后掘的原则, 井巷工程施工前由施工单位进行钻探, 施工过程中按地测部门控制的距离进行每循环钻探, 未进行钻探的严禁开工。
五、地测科根据现场实际情况设计地质钻并现场收集钻探成果, 根据钻探成果留设超前距, 控制前方掘进距离, 布置下轮钻探。
无钻探设计、钻探设计未按期提交的取消地测部门劳务费, 影响工程开工的按每班100元处罚。

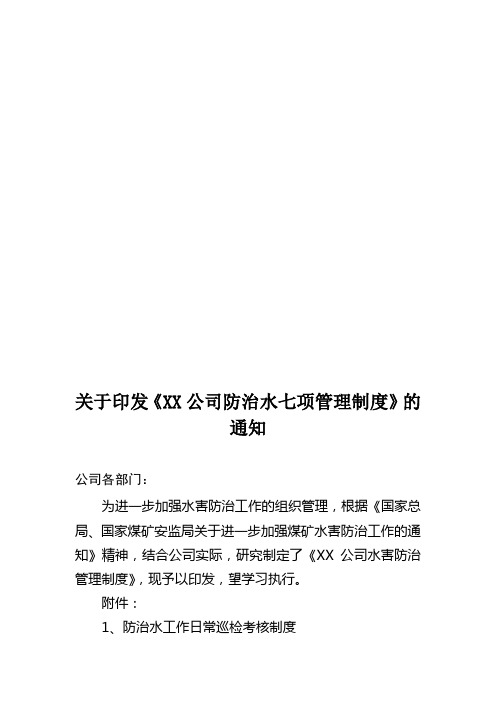

关于印发《xx公司防治水七项管理制度》的通知

关于印发《XX公司防治水七项管理制度》的通知公司各部门:为进一步加强水害防治工作的组织管理,根据《国家总局、国家煤矿安监局关于进一步加强煤矿水害防治工作的通知》精神,结合公司实际,研究制定了《XX公司水害防治管理制度》,现予以印发,望学习执行。
附件:1、防治水工作日常巡检考核制度2、探放水探掘分离管理制度3、探放水作业现场图牌管理制度4、防治水有掘必探办法5、暴雨期间巡视及停产撤人制度6、探放水作业质量验收制度(含单孔和循环孔)7、“有掘必探,有采必探”责任制二0一二年六月五日附件1:防治水工作日常巡检考核制度一、日常巡检制度1、探放水队是防治水工作质量的第一责任者。
2、防治水工作安排时,要把提高防治水工作质量、杜绝事故发生作为重点,同时措施到位、责任落实到人。
3、生产技术部要经常检查防治水工作质量和工作中存在的问题,发现问题必须及时解决。
4、公司分管领导及防治水机构每月对各工作面防治水工作进行一次检查,发现问题及时采取措施进行处理。
5、公司分管领导及防治水机构每季度对全矿井防治水工作进行一次全面检查,发现问题及时采取措施进行处理。
6、发现防治水工作中的重大隐患时,要立即报告公司总经理和总工程师,以便迅速决策,消除隐患,确保矿井安全。
二、考核制度1、安全奖罚与安全目标相结合,作为煤矿安全制约、激励机制的重要手段。
2、安全奖罚的对象为队组和职工。
3、职工有下列情形之一的,按贡献大小,给予表彰奖励。
(1)、严格遵守国家有关政策法令、认真贯彻探放水制度和各项防治水安全措施,在矿井防治水工作方面做出成绩的。
(2)、发现事故征兆,立即采取有效措施或及时报告,以及制止违章指挥、违章作业,从而避免了重大事故发生或显著减轻事故危害程度的。
(3)、对于全年每班坚持“有掘必探、有采必探、先探后掘、先探后采”原则的职工。
(4)、在防治水技术工作中有发明创造,有重大革新或推广新技术有卓越成绩的。
4、有下列情形之一的,给予有关领导和当事人处罚。
煤矿工作面过地质构造管理制度

煤矿工作面过地质构造管理制度为了进一步加强和规范本队组掘进工作面过地质构造期间的生产技术管理,预防顶板事故,改善生产环境,减少地质构造对生产的影响,不断提高特殊地质条件下的安全高效生产水平,特严格按照《采掘工作面过地质构造管理规定》制定本制度。
第一节基本规定第一条本制度中影响采掘工作面顶板管理的地质构造主要指:陷落柱、断层、褶曲、冲刷、顶板岩性变化段、黄泥构造、顶板破碎段、顶板淋头水段(包括含水构造)。
第二条严格按照我矿负责采掘工作面过构造的生产组织管理。
听从过构造领导组的科学决策,按照研究过构造的技术措施、组织措施,队组要认真落实。
第三条针对地质测量部门对我队所施工头面的地质构造情况的预测预报;队组技术员及时制定对过构造的各项安全技术措施、队组队长负责对安全生产任务的落实以及现场管理。
坚持干部跟班上岗,每班必须有经验丰富的跟班队干在现场严格把关,保证安全和工程质量。
第二节采掘工作面过地质构造评级管理一、评级标准掘进工作面:结合地质构造评级标准和巷道顶板管理难易程度、顶板岩性探测和矿压观测结果,构造区顶板管理的综合评定分为A、B、C三个等级。
A级评定标准:含水构造区、煤巷半煤岩巷过陷落柱、落差2m以上(含2m)的断层和顶板破碎的褶曲,以及过构造前后10米范围的影响区域。
B级评定标准:岩巷过陷落柱、落差2m以下的断层、褶幅大于15°且顶板完整的褶曲、顶板岩性发生变化区域、顶板淋头水段。
C级评定标准:未揭露构造时•,构造牵引区域巷道围岩节理发育、矿压显现明显、煤层松软,以及褶幅小于15。
的顶板完整的褶曲、冲刷区。
掘进工作面地质构造区顶板管理相应等级采取的程序及措施:A级:立即停止作业,对外围10米范围内的顶板加强支护,同时汇报调度,由矿调度下停产通知单并通知生产、地质、安监部门到现场踏勘,研究制定专项安全技术措施,矿分管领导同意后贯彻执行,矿调度下复产通知单后恢复生产。
同时将措施按管辖权限报生产技术部或所属煤炭管理矿生产技术处备案把关。
“有掘必探、有疑必钻”工作管理规定xiugai

关于下发《晋北公司“地质灾害”防治的实施细则》的通知矿属各单位:依据《煤矿安全规程》、国家《地质灾害防治条例》(国务院394号令)及山西省《地质灾害防治条例》等有关规定,为防止地质灾害事故,保证矿井安全生产,按照霍煤电地字[2011]424号文件《集团公司“地质灾害”防治的管理办法》要求,结合我公司实际,特制定本实施细则予以下发,请各单位认真贯彻执行。
附《晋北公司“地质灾害”实施细则》晋北公司“地质灾害”防治的实施细则一、成立地质灾害防治工作领导组为了认真落实执行《地质灾害防治条例》和集团公司地质灾害的有关规定,做好我矿地质灾害防治工作,确保矿井安全生产和职工人身安全,避免地质灾害事故,按照《煤矿安全规程》、《矿井水文地质规程》、《煤矿防治水条例》等有关规程,结合我矿实际情况,特制定山浪矿井下探放水管理制度。
一、探放水领导机构及职责:1、领导机构:组长:矿长党支部书记副组长:总工程师安全矿长生产矿长机电矿长通风区长地质副总成员:调度主任机电科长生产科长地测科长安全科长通风科长供应科长救护队长综合办医院保卫科等相关人员成立探放水办公室设在地测科,主任地测科长(兼)成立抢险办公室设在调度室,主任调度主任(兼)2、领导职责:矿长:是矿井探放水工作的第一责任者,负责矿井防治水工作长远规划和防治水目标制定,是矿井防治水重大工程决策者,对矿防治水负全面责任。
总工程师:在矿长领导下负责矿井探放水技术管理,负责矿井探放水方案制定,日常探放水措施、地质及水情水害预测预报审批把关,督促协调探放水工程实施。
生产矿长:在矿长领导下,负责矿井探放水工程实施和矿井综合治水工作。
安全矿长:在矿长的领导下,对工作面探放水隐患进行监督,督促探放水工程进度,并做好事故处理的协调工作,负责监督探放水办公室对矿井各掘进头和采面的水害预报工作,负责督促对探放水职工的安全培训工作。
机电矿长:在矿长领导下,负责矿井排水、供电、通风、通讯工作,要确保排水系统符合要求,并负责探放水所需物资的储备和调拨。
2024年煤矿掘进质量标准化实施细则模版(四篇)

2024年煤矿掘进质量标准化实施细则模版高起点严要求安全高效建井____掘进专业质量标准化____煤矿现场会经验交流材料尊敬的各位领导、兄弟单位同仁:您们好。
首先感谢各位领导在百忙之中莅临我矿检查指导安全质量标准化工作,这既是对我们工作的鼓励和鞭策,同时也是对我矿安全质量标准化工作最大的信任。
在此,我代表____煤矿全体干部员工及各参建单位向各位领导莅临我矿检查指导工作,表示热烈欢迎和衷心感谢。
下面,我把____煤矿在开拓掘进方面安全质量标准化工作的一些情况向各位领导简要汇报如下:一、矿井概况____煤矿位于____省____地区____县境内,距县城以东____km(直距),行政区划隶属于协和乡管辖,工业场地靠近____至泰来的公路,新规划的野坝-方家田二级公路紧邻工业场地南部,相距约____公里。
井田面积8.13k㎡,含煤地层为上二叠系龙潭组,可采和局部可采煤层____层,其中5、9、____号煤层全区可采,属稳定、较稳定煤层,____号煤层为大部分可采,属不稳定煤层。
四层煤均为薄-中厚煤层。
地质资源量____万吨,可采储量____万吨。
矿井设计生产能力____万吨/年,服务期限____年。
矿井采用斜井开拓,设计三个斜井井筒。
矿井以一个采区一个综采工作面达到设计能力____万吨/年。
经集团公司基本建设项目经理负责制会议确定,建井工期____个月,总投资____亿元。
矿井于____年____月--____月进行前期准备,____月____日正式开工建设。
截至目前,矿井完成投资____亿元;矿建一期、二期工程已完工,首采工作面上顺槽施工约____m、下顺槽施工约____m,矿建总进尺____m;土建工程除原煤生产系统外,其余工程基本完工;机电____工程除中央水泵房、中央变电所、主井井口房和地面原煤生产系统外,其余工程基本完工。
目前井下共布置四个掘进工作面,分别是+1000水平轨道大巷、1142运输顺槽、1142回风顺槽、1141运输顺槽。
矿井防治水以及有掘必探基础知识复习题井下作业所有职工
矿井防治水以及“有掘必探〞根底知识复习题〔适用于井下作业的所有职工〕一、单项选择题1、煤矿企业、矿井的主要负责人是本单位防治水工作的第一责任人,(B)具体负责防治水的技术管理工作。
A、矿长B、总工程师C、地测副总D、地质科长2、煤矿企业、矿井应当对〔A〕进展防治水知识的教育和培训,保证职工具备必要的防治水知识,提高防治水工作的技能和抵御水害的能力。
A、职工B、基层领导C、中层领导D、矿井主要负责人3、对于新凿立井、斜井,垂深每延深10m,应当观测〔A〕次涌水量。
A、1B、2C、3D、44、矿井井口及工业场地内建筑物的标高〔D〕当地历年最高洪水位的,应当修筑堤坝、沟渠或者采取其他防排水措施。
A、等于B、不高于C、高于D、低于5、报废的斜井应当填实封堵,或者在井口以下斜长〔B〕处砌筑1座砖、石或者混凝土墙,再用泥土填至井口,并加砌封墙。
A、10mB、20mC、30mD、40m6、矿井主要泵房应当至少有〔B〕个平安出口,一个出口用斜巷通到井筒,并高出泵房底板7m以上。
A、1B、2C、3D、47、采区水仓的有效容量应当能容纳〔B〕的采区正常涌水量。
A、2hB、4hC、6hD、8h8、水仓的空仓容量应当经常保持在总容量的〔B〕以上。
A、40%B、50%C、60%D、70%9、在每年雨季前,应当全面检修〔A〕次,并对全部工作水泵和备用水泵进展1次联合排水试验,发现问题,及时处理。
A、1B、2C、3D、410、水文地质条件复杂、极复杂的矿井,在地面无法查明矿井水文地质条件和充水因素时,应当坚持〔D〕的原则,加强探放水工作。
A、先探后掘B、先治后采C、有疑必探D、有掘必探11、探放老空水、陷落柱水和钻孔水时,探水钻孔成组布设,并在巷道前方的水平面和竖直面内呈扇形。
钻孔终孔位置以满足平距〔D〕为准,厚煤层内各孔终孔的垂距不得超过。
A、1mB、C、2mD、3m12、煤层内,原则上制止探放水压高于〔C〕MPa的充水断层水、含水层水及陷落柱水等。
施工水文地质钻孔实施细则
第1条 矿井防治水工作必须在公司防治水领导组的领导下进行。 第2条 水文地质钻孔包括物探验证钻孔、探放水钻孔、水患地区地 质构造探测钻孔及防治水专项措施设计的探水孔等。 第3条 因井巷施工的水文地质环境不同,水文地质钻孔必须严格按 照《煤矿防治水规定》、《阳煤集团“有掘必探、有采必探”实施办 法》和宏一发【2011】138号文件设计,经相关部门审批后执行。 第4条 凡涉及水文地质钻孔施工的矿建项目部,在物探成果(包括 简易成果)提交矿建项目部后,必须及时编制探放水措施,施工水文地 质钻孔。项目部地质技术员必须每日下午16点-18点向公司地质部门汇 报钻场或钻孔的计划施工情况和实际施工情况,未完成计划时,必须汇 报清楚延误的原因。 第5条 当地质因素发生变化时,项目部总工程师必须及时组织编制 和报批水文地质钻孔的设计变更。该设计变更经公司有关部室(包括地 质、井巷和安监各部室)和领导审批后,项目部方可按照审批后的设计 变更进行水文地质钻孔的施工。 第6条 在施工水文地质钻孔时,项目部地质技术员必须现场跟班, 密切关注钻孔涌水变化情况,若有异常,及时汇报公司调度室,由后者 通知相关部室领导及分管领导。 第7条 公司探放水钻机队或其他探放水队在每施工完一个钻孔后, 钻机机长必须及时将该钻孔的打钻时间、角度(包括钻孔的方位角和倾 角)、深度填写在打钻原始记录表内。
跟班经理 跟班队长
现场安监员 钻机机长
备注栏填写:如有钻孔异常情况,具体描述异常
附二
钻探通知书
部门
我矿建第 项目部
允许掘进
m, 日
于日班
进行超前探测。
队施工的 班时
巷道,上次探测后
分已掘
m。要求
地质技术员 接收单位 地测部 安监处 掘进队组
先探后掘有疑必探管理制度(三项管理制度)
先探后掘有疑必探管理制度(三项管理制度)为认真贯彻煤矿安全生产方针,根据煤矿《先探后掘管理办法》,进一步规范和加强矿先探后掘管理工作,有效探明掘进工作面前方煤层赋存、瓦斯、水文地质及地质构造等情况,确保工作面掘进安全,结合矿实际,特制定本制度。
一、组织机构矿成立先探后掘领导小组,负责矿先探后掘工作的统一指挥、协调。
组长:矿长副组长:总工程师、生产副矿长、安全副矿长成员:副总工程师、生产技术科科长、安全科科长、通风科科长、调度主任领导小组下设办公室在生产技术科,由生产技术科科长兼任办公室主任,负责日常工作。
二、管理要求(一)管理目的1、消除掘进误穿煤层、误透老巷、误穿采空区、误揭构造等事故。
2、保证人员、机构、工具配备齐全,制度、措施完善,职责分工明确。
(二)先探后掘设计1、设计依据:按照上级部门下发的《先探后掘管理办法》的通知为依据设计。
2、设计部门:由生产技术科负责组织编制前探钻孔设计。
由编制技术员、安全科科长、生产技术科科长、副总工程师、总工程师签字后下发执行。
(三)前探钻孔施工1、施工前准备:由队组负责将掘进工作面环境准备好,提前将钻机运到工作面,作好施工准备。
必须使用ZY150型以上钻机施工,孔径75mm。
2、施工队组:由队组安排打钻队人员施工。
(四)前探钻孔施工监督1、由队长派技术员及以上管理人员盯钻,技术员负责落实钻孔方位、倾角标定及打钻过程中钻孔见煤(岩)等异常情况,并作好记录,将其填写在打钻小票上。
2、安全员监督现场安全设施及安全措施落实情况,若钻孔施工过程中出现透水或瓦斯异常,必须立即停电撤人,及时汇报矿调度。
3、瓦检员负责工作面及回风系统瓦斯检查,并监督打钻过程中瓦斯是否异常,若出现异常,必须立即停电撤人,及时汇报矿调度。
4、钻孔施工完成后,打钻小票必须由安全员、瓦检员及技术员签字认可。
5、钻孔施工情况必须汇报矿调度,矿调度做好记录,内容包括:钻孔施工进度、方位、倾角、见煤(岩)情况及钻孔施工过程中出现的异常情况等。
“有掘必探、先探后掘”验收规定
“有掘必探、先探后掘”验收规定
“有掘必探、先探后掘”验收规定为了认真贯彻落实《煤矿防治水规定》,严格执行“预测预报,有疑必探,先探后掘,先治后采”的十六字方针和山西省“有掘必探,有采必探”的规定,按照集团公司防治水“十条红线”管理规定,结合公司目前的实际情况,特制定王村煤业掘进巷道“有掘必探、先探后掘”防治水验收规定:
1、巷道掘进期间必须严格执行“有掘必探、先探后掘”的原则。
2、每次编制探放水设计之前必须对工作面进行水情水害分析,确定工作面的水害类型、特点以及重点探查区域。
3、在探放水期间必须严格按照探放水设计执行,对重点区域要严进行“三线”管理。
4、探放水工必须持证上岗;施工前必须编制探放水规程和安全技术措施;必须进行班前培训,掌握探放水规程和安全技术措施;熟悉工作环境;能够处理探放水工作中的突发事故。
5、巷道在掘进期间必须实行图排版管理制度,在施工现场悬挂探放水图排版,指导探水——掘进——探水循环作业。
6、巷道在每次探放水工程结束后,要做好探放水记录,并经探水队带班班长、当班安检员、掘进队带班队长、瓦检工、地测科等部门现场联合验收签字。
7、巷道在根据每次钻探结果出来后,由总工程师组织相关人员对其结果进行分析,若无异常后,方可下达允许掘进、停掘通知单。
8、允许掘进、停止通知单每次由地测科办理,经总工程师签字后,及时送达调度室,安监站及采掘队组,由调度室下达停、掘指令,安监站监督执行。
9、其余均执行《煤矿安全规程》、《煤矿防治水规定》。
王村煤业公司
2012-4-19。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阳煤地字〔2014〕47号阳泉煤业(集团)有限责任公司关于下发《阳煤集团“有掘必探、有采必探”实施细则》的通知集团公司所属各煤炭管理公司、各矿(公司):为避免和减少水害事故发生、保障煤矿职工生命安全,根据《煤矿安全规程》、《煤矿防治水规定》以及上级有关矿井防治水的规定和要求,结合集团公司实际情况,现将《阳煤集团“有掘必探、有采必探”实施细则》下发给你们,望各单位认真贯彻执行。
阳泉煤业(集团)有限责任公司2014年1月16日—1—阳煤集团“有掘必探、有采必探”实施细则第一章总则第一条为杜绝奥灰水、小窑老空积水、采空区积水、富水含水层、地表及浅层水等各种水害事故的发生,促进集团公司安全、高效、可持续发展,根据《煤矿安全规程》、《煤矿防治水规定》以及上级有关矿井防治水的规定和要求,结合集团公司实际情况,制定本细则。
第二条本细则适用于集团公司所辖各矿(公司)、各施工单位。
本细则未做规定的,按照《煤矿安全规程》、《煤矿防治水规定》以及上级有关矿井防治水的规定和要求执行。
第三条“有掘必探、有采必探”工作列入地测防治水安全质量标准化检查与考核范围。
第二章人员装备第四条各矿(公司)要建立专职探放水队伍和专用的探放水钻机,制定完善的管理制度和具体的实施办法,做到职责明确、落实到人。
一、专职探放水队伍的要求:探放水队伍要在防治水管理机构的领导下开展工作,矿(公司)分管领导为总工程师,探放水队不得与掘进队、回采队、通风队、瓦斯抽采队和注水队合并管理,并不得以抽采孔、注水孔—2—代替探水孔。
探放水作业人员为特殊工种,必须经过三级及以上培训机构进行专门培训,考试合格后持证上岗。
各矿(公司)探放水工按每个掘进工作面不少于3人配备,掘进工作面少于5个的,配备不少于15人的探放水队伍。
二、专用探放水钻机配备的标准:各矿(公司)要配备不同钻距的专用探放水钻机,每个掘进工作面配备不少于1台(单巷掘进按1台配备,双巷掘进可按1台配备),如果掘进工作面少于3个的矿井,必须配备至少3台以上探放水钻机。
各矿(公司)均配备至少一台钻进能力在200m 及以上的探放水钻机。
严禁使用煤电钻探放水。
三、物探队伍的要求:物探队伍要满足上级管理部门和集团公司相关物探技术要求及管理规定,物探工作外委的,承担单位要具备乙级以上物探资质,且能满足集团公司相关物探技术要求及管理规定,并到集团公司备案。
物探队伍要负责编制物探方案、设计,探测工作的实施,物探成果的解释和报告的编制,及时对物探资料和工程验证情况进行对比分析,归纳、总结经验,确保超前探测结果的准确性。
四、化探设备:各矿(公司)应配备化探设备,可就近与水质化验单位建立长期合作关系,条件不具备的矿(公司)建立本矿的水化学实验室。
—3—第三章技术要求第五条“有掘必探、有采必探”工作各部门要协调配合,矿地质部门要制定“有掘必探、有采必探”的实施细则,具体明确各部门之间的分工,确保“有掘必探、有采必探”工作能够顺利开展。
第六条“有掘必探、有采必探”应遵循的原则是:科学划分区域、区别对待;物探、钻探相结合;地面、井下相结合;钻孔长、短相结合,必要时配合其它手段。
第七条各矿(公司)必须采用钻探或物探加钻探方法进行超前探测,不能用物探方法替代钻探进行探放水工作。
未经探放水作业确认安全的开拓、掘进和回采工作面不得生产作业。
第八条各矿(公司)必须通过水文地质调查和隐患排查,根据年度采掘工程衔接计划对采掘作业地点进行区域划分,按巷道名称分类汇总简单区、复杂区、危险区。
区域划分要附有书面文字说明和区域划分成果图,所有划分的巷道均以不同颜色在成果图上表示。
区域划分应根据实际采掘情况按季度及时修改。
各矿(公司)区域划分工作每年底报上级管理部门审批、备案,并于每年1月底前排出逐月的“有掘必探、有采必探”工作计划,报上级管理部门。
第九条简单区、复杂区、危险区划分原则:简单区:一、上部岩层为弱含水层、不受任何采空积水影响、周边采掘工程清楚、不存在带压开采的地段。
—4—二、新施工的立井、斜井和旧斜井除过含水层、煤层以外的其它地段。
复杂区:一、上部水害(一)掘进巷道上部存在水害隐患,且与巷道之间的最小距离小于巷道高度10倍(a、上部巷道开采层位清楚但开采范围不清楚,两煤层层间距的最小垂直高度小于巷道高度10倍。
b、上部穿层巷道采掘情况不清楚,统一按小于10倍巷高对待)的地段。
1.上部煤层存在本矿或周边煤矿采掘范围不清楚(未经本矿或集团公司测量人员进行全部实测的井巷工程资料)的地段。
2.上部存在强含水层的地段。
3.上部存在松散含水层的地段。
(二)回采工作面开采煤层导水裂隙带高度范围内存在采空积水或强含水层的地段。
二、本煤层水害:(一)存在本矿或周边煤矿采掘范围不清楚的地段。
(二)钻孔、已知构造可能导通强含水层或水体的地段。
三、底板承压水害:地质构造简单且突水系数<0.06 MPa/m的带压开采区域。
四、新施工的立井、斜井过含水层地段,旧井扩巷过含水层和煤层段。
—5—五、简单区中井下超前物探报告显示的异常区。
危险区:一、地质构造复杂的带压开采区域,地质构造简单但突水系数≥0.06 MPa/m的带压开采区域。
二、矿界范围内存在不明采空区、积水区边界不清楚,水量、水压不明的地段,矿界周边有越界现象,越界范围不清楚地段。
三、钻探验证过程中出现不回水或出水量大等明显异常情况的地段。
第十条简单区“有掘必探”方法:各矿(公司)按照《煤矿安全规程》、《煤矿防治水规定》以及上级有关矿井防治水的规定和要求,制定适合本矿(公司)的简单区“有掘必探、有采必探”方案。
其物探设计、物探措施、物探成果、钻探设计、钻探措施、钻探实施、分析成果确认等全过程由矿(公司)总工程师或总经理审批并实施。
第十一条复杂区“有掘必探”方法选择:一、采用钻探方法:必须严格按照《煤矿防治水规定》钻孔终孔位置满足平距3m,厚煤层内各孔终孔的垂距不得超过1.5m;钻孔超前距离不得小于30m,帮距不得小于20m。
在预计水压大于0.1Mpa的地段,封孔套管长度不得小于10m。
针对带压掘进工作面,底板方向钻孔不得少于2个。
二、采用物探加钻探方法:(一)上部存在水害隐患:先采用矿井瞬变电磁仪超前探测,—6—物探正常区必须对巷道前方、两帮及10倍巷高范围内钻探控制。
(二)同层存在水害隐患:先采用矿井瞬变电磁仪超前探测,薄煤层、中厚煤层物探正常区必须对巷道前方及两帮钻探控制,厚煤层物探正常区必须除对巷道前方及两帮钻探控制外,必须设计控制煤层顶、底板的钻孔,对煤层分层控制,垂直方向钻孔孔距不大于1.5m。
(三)承压含水层与开采煤层之间的隔水层能承受的水头值大于实际水头值时,采用井下瞬变电磁仪超前探测,物探正常区必须对巷道前方、两帮及底板钻探控制;其中底板方向钻孔不得少于2个,探测完毕后对底板孔进行注浆封堵。
(四)承压含水层与开采煤层之间的隔水层能承受的水头值小于实际水头值时,必须按照《煤矿防治水规定》的要求,编制专项的治理方案。
复杂区的物探设计、物探措施、物探成果和钻探措施、钻探实施由矿(公司)总工程师或总经理审批并实施。
钻探设计、分析成果确认报上级管理部门审批。
第十二条危险区“有掘必探”方法:在严格按照复杂区“有掘必探”方法执行的前提下,要加密钻探验证孔,所有危险区均要制定专项探放水设计及措施,钻探验证孔的布置要合理,有针对性。
危险区的物探设计、物探措施、物探成果、钻探措施、钻探实施报上级管理部门审批并实施,钻探设计、分析成果确认报集—7—团公司审批。
第十三条“有采必探”的方法选择:一、简单区执行专项的探放水措施。
二、复杂区、危险区采用物探加钻探方法:(一)对上部、同层采空积水,应先采用水文物探仪器超前探测,然后钻探控制,钻孔个数视物探异常区大小确定。
工作面采动所波及范围内物探异常区,必须用钻探查明。
(二)对带压开采工作面回采前,必须采用不少于三种的物探方法对工作面进行探测,对圈定的构造区、富水异常区必须编制专项探放水设计和措施,并按照设计和措施组织施工。
(三)回采工作面在物探资料可疑点进行钻探验证的基础上,延顺槽方向每50米保证一个钻探验证孔。
第十四条钻探超前探测的要求(详见附件2):一、首先由矿地质部门编制钻探设计、施工单位编制施工安全措施后报批、实施。
钻探设计中两帮钻孔必须保证帮距满足20米。
探放水队伍应按照设计进行探放水钻孔的施工。
钻孔验收单由每班班长负责填写,记录要真实反映超前探测情况,做到及时全面、准确、详细和整洁,不得事后补记;施工期间要妥善保存,不得遗失、损坏;本班施工达不到设计规定要求时,移交下班;如遇特殊情况无法达到设计进尺时,详细填写原因;班后书面汇报地质部门,矿地质部门应对无法达到设计要求钻孔进行综合分—8—析,查明原因,并留有书面分析记录,必要时重新提出设计进行施工。
二、每个钻孔按设计要求施工完毕后,由掘进队组、探放水队、地质、安监人员对钻孔进尺进行验收、签字。
三、钻孔验收单内容应包括:钻孔的参数、封孔套管的长度、耐压试验参数、施工时间、班次、施工人员姓名、钻孔进尺、累计进尺、未达到设计要求的原因、验收人员姓名、验收时间、验收进尺等。
钻孔验收单一式四份,施工队组、探放水队、地质和安监部门各一份。
钻孔验收单应按地点统一编号并存档备案。
四、验收人员将本次施工的钻孔全部验收合格后,由地测部门按钻孔的最短距离投影到正前后减去30m的超前距离,为掘进队允许的掘进距离,下发允许掘进通知单并填写在超前探测牌板上。
超前探测牌板内容有:钻探时间、位置(测点控制)、钻孔的实际参数、长度、允许掘进的距离、剩余允许掘进的距离、填写人姓名等。
超前探测牌板位置用红油漆标示,一旦固定,任何人不得移动。
钻孔设计牌板内容应包括钻孔个数、方位、倾角、长度、掘进巷道和四周巷道示意图。
钻孔设计牌板应悬挂在巷道开口处。
五、掘进队每班班长应根据超前探测牌板上剩余允许的掘进距离组织生产,当班结束时在超前探测牌板上标明剩余允许的掘进距离;技术员应掌握本队每天、每班的进度,根据每天采掘进度情况提前联系地质部门组织进行下一轮物探或钻探。
钻探通知—9—书内容应有掘进队、探放水队、地质部门的签字和接到通知的时间,时间应精确到分钟。
钻探通知书一式四份,掘进队、探放水队、地质、安监部门各一份并存档备案。
第十五条物探超前探测的技术要求(详见附件3)一、首先由矿总工程师、地测副总及地测部门共同认定物探施工地点及探测任务。
二、物探单位根据物探地点及周边水文地质情况编制物探设计、措施后报批、实施。
三、每次物探超前探测完成后8小时内提交物探初步报告,3日内提交物探正式报告。
四、矿地质部门根据物探报告成果资料编制钻探设计,组织开展钻探工作。
五、物探超前探测技术设计书应包括以下内容:(一)工作的目的、任务、范围、期限和测区位置。
