德江至习水高速公路正安至习水第九规定合同段临建总体规划方案设计

贵州省德江至习水高速公路正安至习水第九合同段临建总体规划方案正习高速第九合同段项目部二零一六年八月十七日目录贵州省德江至习水高速公路正安至习水第九合同段临建总体规划方案 (6)一、编制依据 (6)二、工程概况 (7)(一)工程简述 (7)(二)技术标准 (9)(三)编制范围 (10)(四)主要工程量 (10)三、项目总体计划 (11)(一)施工总工期 (11)(二)分项工程工期 (11)一)工程整体进度节点安排 (11)二)临建工程进度安排 (12)四、规划范围 (13)五、建设计划及规划说明 (14)(一)项目经理部选址 (14)(二)试验室 (17)一)试验室的选址与规划布置 (17)(三)拌合站建设 (17)一)拌和站搅拌机选型及资源配置 (17)二)拌合站场地建设 (20)(四)钢筋加工场建设 (21)一)钢筋加工场设置原则 (21)二)钢筋加工厂选址 (22)三)钢筋加工场钢筋加工量 (22)四)钢筋加工场的平面布置 (23)五)计划安排及资源配置 (24)(四)料场建设 (26)一)预制梁场及存梁场的选址 (26)二)梁场、存梁场的生产规模及存量规模 (26)三)预制场、存梁场功能布置 (27)四)预制场、存梁场场地建设 (27)(五)料场建设 (28)一)取土(石)场选址 (28)二)取土(石)场环保技术措施 (32)三)沙石料场选址 (33)四)沙石料场生产区场地布置 (33)五)沙石料场生活区场地布置 (34)(六)小型构件预制场建设 (34)一)小型构件预制场选址 (34)二)小型构件预制场资源配置 (35)三)小型构件预制场现场布置 (35)(七)施工便道建设 (36)一)便道、便桥修建原则 (36)二)便道便桥概况 (36)三)便道施工进度计划 (45)四)便道施工机械及人员配备 (45)五)便道施工要求 (45)六)便桥的施工要求 (47)(八)炸药库 (48)(九)水、电建设 (48)一)施工用电 (48)二)本标段施工用电概况 (48)三)整体部署概况 (48)四)电源进线、变压器位置 (49)(十)通讯及网络 (50)(十一)施工准备期人员、机械、设备分布及进场计划 (50)(十二)复测工作 (51)(十三)用地计划表 (51)(十四)0#台帐建立及图纸复核 (52)(十五)原地面、周边房屋、水源、便道、沟渠等的拍摄(照)等取留证 (52)(十六)实施性施工组织设计编写工作计划 (53)附件 (53)贵州省德江至习水高速公路正安至习水第九合同段临建总体规划方案一、编制依据1.《公路基本建设工程概算、预制编制方法》(JTG B07-2007)2.《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)3.《公路工程机械台班费用定额》(JTG/T B06-03-2007)4.贵州省公路工程基本建设项目概、预算编制补充规定。

5.土地征用费按贵州省遵义市人民政府文件遵府函[2009]245号遵义市人民政府关于统一年产值标准和征地区片综合地价的批复列计,等。

6.省交通规划勘察设计研究院股份有限公司与项目法人签订的勘察设计合同;7.《贵州省德江至习水高速公路正安至习水段工程可行性研究报告》;8.中华人民共和国《工程建设标准强制性条文》(公路工程部分);9.交通运输部部颁现行相关技术标准、规范、规程;10.贵州省公路工程技术指标运用指南。

11.贵州省交通运输厅下发的《贵州省高速公路前期工作及勘察设计知道意见》;12.有关函件、文件、规划资料及会议纪要。

二、工程概况(一)工程简述正习高速公路第九合同段是由中建五局三公司重庆分公司总承包,项目起止里程K62+620~K65+876,主线总长度3.256公里,互通区匝道总长度4公里。

项目包括大桥4座、互通1个、互通匝道桥5座、连接线1条(1.5km)、连接线桥1座、盖板涵11座,全线工程造价3.6亿元。

主要工程数目清单:主要工程数目清单表1主要工程数目清单表2我标段大临工程主要包括项目驻地、拌和站及工地试验室、钢筋加工场、施工便道、预制梁场五个大项,配套设施包括各临建项目的场地硬化、场地围挡、场地绿化、电力及通信贯通、配套给排水工程等。

(二)技术标准本项目主要技术指标见“表1主要技术指标表”。

表1主要技术指标表(三)编制范围本项目的全部工程的施工,包括全线的路基、路面、桥涵、交叉、机电工程、交通安全设施工程、绿化及环保工程、其他沿线设施工程等的施工。

(四)主要工程量本合同段主线长度3.256Km,互通匝道长度4公里,其中左右幅桥梁合计长度为4435m/10座(特大桥898m/1座、大桥2450m/3座),占线路长度42.18%;主线和互通区匝道路基合计5.04公里,占线路长度47.82%,全线工程造价3.6亿元。

主要工程数量表三、项目总体计划(一)施工总工期项目计划开工日期为2016年9月1日,完工日期为2018年12月31日,总工期27个月。

(二)分项工程工期根据目前工程实际情况,总体计划2016年10月31日前完成临建设施建设,2016年9月1日主体工程开工。

一)工程整体进度节点安排计划2018年12月31全部贯通。

二)临建工程进度安排第九合同段临建工程进度计划安排表四、规划范围根据工程作业范围、工程量,施工工期,工程特点、重难点、控制性工程,施工原则及施工程序,进行主要临建设施前期规划。

本施工准备期规划范围主要有:项目经理部驻地,拌和站及试验室,预制梁场及钢筋加工场,施工便道,施工用电等临时工程位置布置及功能设计,同时对设计图纸复核,桥涵调查,原地面、周边房屋、水源等拍摄取证及实施性施工组织编制等进行规划。

五、建设计划及规划说明本项目设置1个项目经理部驻地,1座混凝土拌和站及项目试验室,1个预制场梁场,1个钢筋加工场,1个小型构件预制场,6条主要施工便道,2条施工引入便道,4台变压器等临时工程。

详见前期规划整体布置布置图。

(一)项目经理部选址本项目经理部租赁当地安置小区民房。

民房共六层楼,其中第一、三层分别为食堂会议室及办公区,四、五、六层为员工寝室,驻地前设有绿化带、标准篮球场、羽毛球场及停车场等,驻地四周设有围栏与附近居民隔断,本项目管理人员计划35人,接入30M光纤专线,用于办公通讯。

驻地CI覆盖按照中国建筑CI标准统一规划执行。

项目经理部驻地位于木瓜镇,在主线左侧,驻地沿X314县道和现有的村道可直接到达,但路况非常不好,需重新修建一条长800米、宽4.5米的便道(设置会车处3处),便道采用20cm厚C20砼。

驻地水源采取钻井取水,拟打2口水井,可满足生活及办公要求。

项目经理部驻地占地面积为4025㎡,大于4000㎡,满足标准化要求,满足项目经理部和2个工区所有人员的生活和办公要求,具体占地面积如下表:详见项目驻地平面布置图。

下图所示为建成后的项目经理部效果图:第九合同段项目经理部驻地(二)试验室一)试验室的选址与规划布置试验室选址项目驻地,与10表共用。

详细的功能分区见详图。

(三)拌合站建设一)拌和站搅拌机选型及资源配置本标段拟布置1个混凝土拌和站,1个试验室。

拌和站选址,拌合站,位于本工程C匝道、木瓜互通A匝道所形成的交叉环内,对应桩号CK0+291.272右400m位置。

试验室选址项目驻地。

拌和站现场用电采用1台800KV.A变压器,附带供应互通区匝道及梁场施工用电。

生产及生活用水采用既有井取水及木瓜河取水的方式,混凝土施工用水严格进行质量控制,使用前进行合格检测,对不符合混凝土施工用水标准的坚决不允许使用。

拌合站位置拌合站搅拌机选型满足高峰期施工需求进行设置,园河坝II号大桥(混凝土总量2.96万方)大规模施工计算:每日灌注5根桩基,方量约为70.5*5=350方,另加施工1至2个承台,方量约为300方,2个墩身约150方,外加路基挡墙及附属约150方,高峰期用量约950方。

结合工程实际情况及进度安排,拌和站整体资源配置表如下所示:混凝土拌和站整体资源配置表另外,再建一个单90搅拌机生产线,用于供应木瓜大桥的生产。

1.主机拌和站主机选用:济南铭洋2×HZS120搅拌机,每个主机配4仓配料机一组。

拌和站主机选用:济南铭洋2×HZS75搅拌机,每个主机配4仓配料机一组。

济南铭洋2×HZS120搅拌机理论生产率2×120=240m³/h,每天生产按12小时计算可生产2880m³/d,可满足现场施工需求。

济南铭洋2×HZS75搅拌机理论生产率2×75=150m³/h,每天生产按12小时计算可生产1800m³/d,可满足现场施工需求。

2.罐体项目初步选用150t罐体5个,100t罐体5个,共配置10个罐体(其中水泥罐6个,粉煤灰罐4个,高峰期砼量950方,约需用水泥280*950/1000=266t;粉煤灰80*950/1000=76t;罐体基础采用整体式扇型,罐体基底承载力不小于200kpa,基础原则上采用C30混凝土高2米,并在基础地层设单层钢筋网作接地极与罐顶避雷设施连接。

3.料仓计划设置4个合格仓、4个待检仓,2个制梁专用料仓,共10个料仓(每个料仓长20m、宽4m、隔墙高3m)每个料仓储存碎石、砂20*4*3=240方,高峰期用料950方砼,可存放砂石料3468m³。

搅拌站的储料仓、输送带、搅拌机主机均采用全封闭系统,满足施工条件。

3.沉淀池拌合站内设置三级沉淀池一个。

4.变压器拌和站变压器与互通区800KVA变压器共用,并选用300KW发电机作为备用电源。

变压器房到搅拌主机二级配电箱采用180铝芯线,二级配电箱到工地试验室、办公住宿区采用70铝芯线,所用电缆均采用电缆槽敷设。

二)拌合站场地建设拌和站的所有场地(含场内道路)使用不小于15cm厚的碎石垫层铺底,面层使用不小于l5cm厚的C20混凝土进行硬化,并进行表面清光处理。

大型作业区、重车行车道路硬化,使用不小于15cm厚片、碎石垫层,不小于20cm厚的C20砼进行砼硬化处理。

场地硬化按照四周低、中心高的原则进行,面层排水坡度不应小于1.5%,场地四周应设置排水沟,排水沟底面采用M7.5砂浆进行抹面。

同时,必须采取措施确保排水系统畅通,做到雨天场地不积水、不泥泞,晴天不扬尘。

(四)钢筋加工场建设一)钢筋加工场设置原则1.钢筋加工场要求周边交通便捷,可利用村道及新改扩建便道至沿线各工点。

2.钢筋加工场所在地要求原材料采购、运输、存储方便,拌和站内设有项目试验室,利于材料质量等关键环节控制。

3.钢筋加工场按照“工厂化、集约化、专业化”的要求选址建设,采用集中加工配送方式,减少二次搬运量,做到加工与施工互不干扰。

合集下载

德江(合兴)至余庆高速公路

德江(合兴)至余庆高速公路
2023年2月,德余高速乌江特大桥施工进度完成88%。 2月21日,德余高速乌江特大桥施工进度已完成91 %。
主要工程
乌江特大桥是贵州德江至余庆高速的控制性工程,全长1834米,主桥为504米,是目前世界最大跨径上承式 钢管混凝土拱桥。位于遵义市凤冈县、铜仁市思南县和石阡县的交界处,是德余高速公路的重点控制性工程。在 建设者们的齐心协力之下,德余高速公路预计于2023年内全面建成通车。
历史沿革
2020年11月,德江(合兴)至余庆高速公路建设项目已由贵州省发展和改革委员会批准建设。
2022年4日8日,德余高速四野屯隧道右洞实现顺利贯通。
2022年5月,从中交一公局集团华中公司德余五标了解到,德余五标已完成工程总量的70%,目前,正按照既 定的目标任务抓紧施工中。
2022年8月15日,界最大跨度上承式钢管 混泥土拱桥德余高速乌江特大桥主拱成功合龙,大桥取得突破性进展。
感谢观看
2022年9月24日,中交一公局第七工程有限公司德余高速第二合同段实现全线双幅贯通。
2022年11月9日,贵州德余高速公路最高墩桥梁——巴洛河特大桥右幅中跨顺利合龙。至此,德余9标主线已 实现半幅贯通,为德余高速全线建成通车做出助推。
2023年1月15日,徳余高速接湄石高速本庄落地互通全面开通。 2月3日,德江(合兴)至余庆高速公路 (附属工程)施工图设计获贵州省交通运输厅批复。
项目起于德江县合兴镇东南侧,顺接沿德高速,与杭瑞高速十字交叉,路线呈南北走向,经宽坪、胡家湾、 亭子坝、杨家坳、青杠坡、香坝、长坝、本庄(与湄石高速十字交叉)、河坝、龙溪,止于余庆县小腮东侧,设 枢纽接遵余高速。
技术标准为:采用80km/h的设计速度,双向四车道,路基宽25.5m。
路线全长104.207公里,连接线60.692公里,全共设置桥梁.06米/75座,其中设特大桥3544.08m/3座,大 桥.5m/60座,中桥728.48m/12座;主线共设置隧道米/12座。其中长隧道6941米/5座,中隧道4689.5米/6 座,短隧道279.5米/1座;连接线设高庄寺隧道1座,长710米。全线设置服务区2处,停车区 2处,匝道收费站 6处。

临建总体规划方案

临建总体规划方案

新建XXXX标段(民权特大桥DK107+071.17-DK115+679.02桥段)临建总体规划方案(拌合站、钢筋加工场、试验室、分部驻地、便道便桥等)编制:复核:审批:中铁XXX集团XX铁路客运专线工程指挥部第一分部二零一三年二月十八日目录1、编制依据....................................................................................................................... - 2 -2、编制原则....................................................................................................................... - 2 -3、工程概况....................................................................................................................... - 3 -4、临建工程量与工期要求.............................................................................................. - 4 -4.1、临建工程量 (4)4.2、临建工程进度计划 (5)4.3、临建平面布置图 (5)4.4、人员及机具配置 (5)5、临建具体规划方案............................................................................ 错误!未定义书签。

5.1、临时设施布置原则 (7)5.2、临建规划方案 (8)6、质量保证措施 ............................................................................................................- 15 -6.1、建立质量保证体系 (15)6.2、建立各级领导质量负责制 (16)6.3、质量管理体系实施细则 (16)7、安全保证措施 ............................................................................................................- 16 -7.1、施工用电 (16)7.2、施工机械 (17)7.3、施工现场安全技术措施 (18)8、环境保护措施 ............................................................................................................- 19 -9、附件.............................................................................................................................- 19 -临建总体规划方案1、编制依据1.1国家有关方针政策和国家、铁道部有关标准等;1.2《铁路大型临时工程和过渡工程设计暂行规定》铁建设【2008】189号;1.3中铁XX局集团XX铁路客运专线ZXZQ-04标工程指挥部项目前期策划书;1.4中铁XX局集团XX铁路客运专线ZXZQ-04标工程指挥部第一分部项目前期策划书;1.5现场调查所获得的有关资料、数据,当地的资源、交通状况及施工环境等资料;1.6新建铁路郑州至徐州客运专线民权特大桥相关工程设计图纸及局指总体施工组织设计;1.7我单位类似工程的施工经验。

道路工程临建施工方案(3篇)

道路工程临建施工方案(3篇)

第1篇 一、工程概况 1. 工程名称:XX道路工程 2. 工程地点:XX市XX区 3. 工程规模:全长XX公里,道路红线宽度XX米 4. 工程概况:本道路工程为城市主干道,双向四车道,设计时速60公里/小时。道路沿线环境复杂,需进行临建施工。

二、编制依据 1. 《中华人民共和国道路交通安全法》 2. 《城市道路工程设计规范》(CJJ37-2012) 3. 《建筑工程施工质量验收统一标准》(GB50300-2013) 4. 《建筑工程施工安全生产管理规定》(GB50345-2010) 5. 《施工现场临时设施技术规范》(JGJ/T188-2009) 三、临建布置设计 1. 项目临建地理位置关系 临建施工区域位于道路两侧,分别设置办公区、生活区和材料堆放区。 2. 办公区临建设置 办公区位于道路西侧,占地面积XX平方米,主要包括以下设施: (1)办公楼:建筑面积XX平方米,用于办公、会议、休息等。 (2)食堂:建筑面积XX平方米,可供施工人员用餐。 (3)卫生间:建筑面积XX平方米,供施工人员使用。 (4)洗浴间:建筑面积XX平方米,供施工人员使用。 3. 生活区临建设置 生活区位于道路东侧,占地面积XX平方米,主要包括以下设施: (1)宿舍:建筑面积XX平方米,供施工人员住宿。 (2)卫生间:建筑面积XX平方米,供施工人员使用。 (3)洗浴间:建筑面积XX平方米,供施工人员使用。 4. 材料堆放区临建设置 材料堆放区位于道路两侧,占地面积XX平方米,主要包括以下设施: (1)材料仓库:建筑面积XX平方米,用于存放建筑材料。 (2)施工机械停放区:占地面积XX平方米,用于停放施工机械。 四、施工准备计划 1. 人员准备 (1)项目经理部:负责施工组织、协调、指挥等工作。 (2)施工队伍:负责施工任务的具体实施。 2. 材料准备 (1)建筑材料:水泥、砂、石子、钢筋等。 (2)施工机械:挖掘机、装载机、压路机、搅拌机等。 3. 施工现场准备 (1)施工场地平整:对施工场地进行平整,确保施工顺利进行。 (2)临时设施搭建:按照设计要求,搭建办公区、生活区和材料堆放区的临时设施。

高速公路扩能临建工程施工方案

高速公路扩能临建工程施工方案

目录第一章编制说明 (3)1.1.编制依据 (3)1.2.编制范围 (3)1.3.编制原则 (3)第二章临建工程总体规划 (3)2.1.建设目标 (5)2.2.质量目标 (5)2.3.安全目标 (5)2.4.环保水保目标 (6)2.5.文明施工目标 (6)2.6.成本目标 (6)2.7.农民工工资清欠目标 (6)2.8.施工组织管理机构 (6)第三章临建施工方案 (8)3.1.临建准备 (8)3.2.临建工程 (10)第四章质量与工期保障 (22)4.1.工期保证体系及保证措施 (22)4.2.工程质量管理体系及保证措施 (25)第五章安全生产管理体系及保证措施 (31)5.1.安全管理机构 (31)5.2.安全管理保证措施 (34)第六章自然、地质灾害及突发事件应急处理 (36)6.1.方针与原则 (36)6.2.应急资源 (36)6.3.组织机构及责权 (36)6.4.应急启动程序 (37)6.5.教育、培训与演练 (38)6.6.施工现场的应急处理设备和设施管理 (38)第七章环境保护、水土保持保证体系及保证措施 (40)7.1. 环境、水土保护理念 (40)7.2. 环境、水土保护措施 (40)第八章文明施工及保证措施 (45)8.1. 文明施工组织机构及文明施工保证体系 (45)8.2. 文明施工措施 (46)附件1 (49)第一章编制说明1.1.编制依据1、《重庆XX(扩能)高速公路标准化建设管理办法》;2、《重庆高速公路施工标准化指南》;3、《XX高速公路YCTJ7合同段设计文件和合同文件》;4、《公路水泥混凝土路面设计规范》(JTG D40-2011);5、《公路路基施工技术规范》(JTG F10-2006);6、《公路工程质量检验评定标准》(JTG F80/1-2004);7、重庆北新XX公司下发的相关文件、资料、技术规范;8、重庆XX高速扩能项目施工图纸;9、国家现行的相关安全法律、法规、规范等;10、根据项目现场特点及周边地理条件。

临建工程施工方案

临建工程施工方案

临建工程施工方案临建工程是指施工期间临时需要建设的工程,如临时办公楼、临时生活设施、临时道路和临时排水系统等。

在进行临建工程施工时,需要制定一个合理的施工方案来确保施工进度、质量和安全等方面的要求。

下面是一个700字左右的临建工程施工方案的示例。

一、施工目标:本次临建工程施工的目标是按照合同要求,确保施工质量、施工进度和施工安全,创造良好的施工环境和条件,确保施工工作的顺利进行。

二、施工内容:本次临建工程的施工内容包括搭建临时办公楼、搭建临时生活设施、建设临时道路和临时排水系统等。

1. 搭建临时办公楼:根据项目需要,选择合适的位置,搭建临时办公楼。

办公楼的风格和结构应与项目主体建筑相协调,同时需要满足功能需要。

办公楼的搭建应符合国家和地方相关规定,安全可靠。

2. 搭建临时生活设施:在施工现场周边搭建临时生活设施,包括临时宿舍、临时厕所、临时食堂等。

宿舍的布置应符合卫生和安全要求,为工人提供舒适的居住环境。

厕所和食堂的设计应合理,满足工人的日常需求。

同时,需要保证供水和排水系统的正常运行。

3. 建设临时道路:根据施工需要,在工地周边或施工现场搭建临时道路,确保运输车辆的通行。

道路的设计应考虑到运输车辆的尺寸和荷载情况,同时保证道路的平整和安全。

4. 建设临时排水系统:施工过程中需要建设临时排水系统,确保施工现场排水畅通。

根据地形和施工需要,设计并搭建排水系统,包括排水沟、排水管道等。

排水系统的设计应考虑到降雨情况和土地利用情况,确保施工现场的排水安全。

三、施工进度安排:根据工程的实际情况和施工需要,制定详细的施工进度安排。

确保施工工作按照计划进行,同时保证施工质量和施工安全。

四、施工管理:在施工期间,严格按照相关法规和管理要求进行施工管理。

建立健全的施工组织机构,制定相应的管理制度,确保施工工作的顺利进行。

加强施工现场安全管理,做好安全教育和培训工作,确保施工安全。

在施工期间,临建工程施工方案需要根据实际情况进行调整和修改。

高速公路施工方案

高速公路施工方案

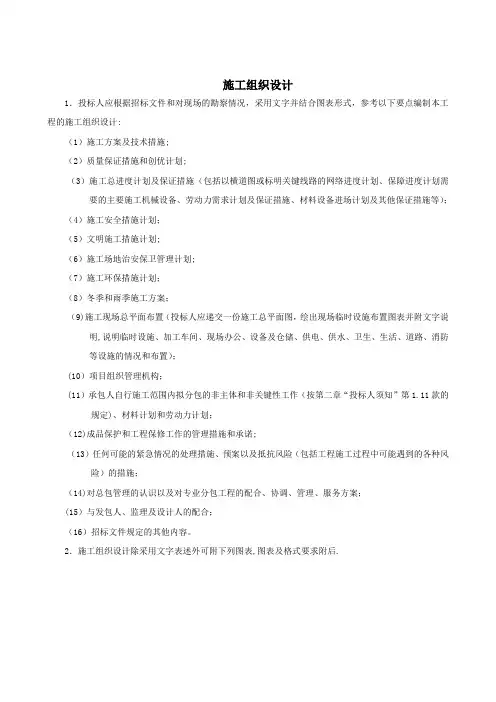

施工组织设计1.投标人应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考以下要点编制本工程的施工组织设计:(1)施工方案及技术措施;(2)质量保证措施和创优计划;(3)施工总进度计划及保证措施(包括以横道图或标明关键线路的网络进度计划、保障进度计划需要的主要施工机械设备、劳动力需求计划及保证措施、材料设备进场计划及其他保证措施等);(4)施工安全措施计划;(5)文明施工措施计划;(6)施工场地治安保卫管理计划;(7)施工环保措施计划;(8)冬季和雨季施工方案;(9)施工现场总平面布置(投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置);(10)项目组织管理机构;(11)承包人自行施工范围内拟分包的非主体和非关键性工作(按第二章“投标人须知”第1.11款的规定)、材料计划和劳动力计划;(12)成品保护和工程保修工作的管理措施和承诺;(13)任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施;(14)对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案;(15)与发包人、监理及设计人的配合;(16)招标文件规定的其他内容。

2.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后.附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表一、施工部署及现场平面布置施工部署对本工程项目的总体部署、方案针对性及施工段划分1、施工部署:遵循“先地下,后地上;先土建,后绿化"的整体施工原则,交错配合,协调施工。

争取不窝工、不废工,做到合理安排各工序的施工衔接。

根据本工程招标文件的各项要求,施工现场场地踏勘情况及建筑物的建筑情况和位置状况,结合本公司以往施工经验,制定切实可行的施工部署。

项目临建施工方案(3篇)

第1篇一、项目概况本项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,总投资XX亿元。

项目主要包括住宅、商业、办公、酒店等配套设施。

为确保施工顺利进行,特制定本临建施工方案。

二、临建施工范围及内容1. 临建施工范围:包括施工场地、临时道路、临时设施、临时水电、临时排水等。

2. 临建施工内容:(1)施工场地平整:对施工现场进行平整,清除杂物,确保场地满足施工要求。

(2)临时道路:根据施工现场实际情况,规划临时道路,确保车辆、人员通行顺畅。

(3)临时设施:包括施工现场办公室、宿舍、食堂、卫生间等临时设施。

(4)临时水电:根据施工现场需求,搭建临时水电设施,确保施工过程中水电供应。

(5)临时排水:设置临时排水系统,确保施工现场排水畅通。

三、临建施工组织及人员1. 施工组织:(1)成立临建施工领导小组,负责临建施工的总体协调、监督和管理。

(2)明确各岗位人员职责,确保临建施工顺利进行。

2. 人员配置:(1)项目经理:负责临建施工的全面管理,协调各方关系。

(2)技术负责人:负责临建施工的技术指导和监督。

(3)施工员:负责施工现场的具体施工工作。

(4)质量员:负责施工现场的质量监督。

(5)安全员:负责施工现场的安全管理。

四、临建施工进度安排1. 施工准备阶段:1个月(1)完成施工图纸的审核和确认。

(2)组织人员、设备进场。

(3)制定临建施工方案。

2. 临建施工阶段:3个月(1)完成临时道路、临时设施、临时水电、临时排水等建设。

(2)确保施工现场安全、文明施工。

3. 临建施工验收阶段:1个月(1)完成临建施工的验收工作。

(2)整理施工资料,归档备查。

五、临建施工质量控制1. 施工材料:选用符合国家标准的施工材料,确保施工质量。

2. 施工工艺:严格按照施工图纸和施工规范进行施工,确保施工质量。

3. 施工过程:加强施工现场的管理,严格控制施工质量。

4. 质量验收:在施工过程中,对关键工序进行验收,确保施工质量。

高速公路临建规划方案杨建虎公路造价

-5-
临建规划方案
(3)最大程度利于项目施工管理,同时兼顾交通便利,方便与 业主指挥部、驻地监理办、征迁指挥部等相关部门的密切联系。 同时确保有便利的交通条件和通电、通水、通信条件。
3.1.2 区域规划 经多次现场调查并与当地相关部门协商,经理部定址于湖州 市南浔区千金镇南窑桥村处,临近菱新公路,设计经理部长 63 米,宽 51 米,驻地总占地面积约 3213 ㎡ ,总建筑面积(两层, 办公、生活用房)约 1394.5 ㎡ 。
11.其他技术保证措施........................................................ - 140 11.1 质量保证措施.................................................... - 140 11.2 文明施工及环境、水保护措施........................ - 143 11.3 职业健康保护措施............................................ - 146 -
10.应急预案........................................................................ - 127 10.1 组织机构职责..................................................... - 127 10.2 常见事故急救预案............................................. - 129 10.3 应急响应............................................................. - 133 10.4 应急救援指挥机构、职责、联系方式.............- 136 -
