化工建设项目生产准备与试车规定
化工部关于化学工业大型装置生产准备及试车工作规定

化工部关于化学工业大型装置生产准备及试车工作规定文章属性•【制定机关】化学工业部(已撤销)•【公布日期】1988.05.03•【文号】[88]化基字第381号文•【施行日期】1988.05.03•【效力等级】部门规章•【时效性】现行有效•【主题分类】原材料工业正文化学工业大型装置生产准备及试车工作规定(1988年5月3日以(88)化基字第381号文发布)第一章总则第一条生产准备及试车工作是基本建设的重要组成部分,为确保化工试车一次成功,并能安全、持续、稳定生产,尽快达到设计能力,发挥投资效益,特制定本规定。
第二条生产准备的主要内容是搞好人员组织、技术、全员培训、安全、物资及外部条件、管理等六个方面的准备。
生产准备工作贯穿于基本建设的全过程,是工厂建设的一项极为重要的基础工作,心须从基本建设一开始就把这项工作提到重要议事日程上来,早抓、早落实,为确保化工试车一次成功创造条件,投产后长周期正常生产打下坚实的基础。
第三条试车工作是对建设项目的设计、设备制造、施工质量和生产准备工作的全面考核,必须坚持高标准、严要求,保证项项工程质量优良,不留隐患;主体工程与配套工程同时建成,不留尾巴;试车操作准确无误,不出事故,应做到单机试车要早,全系统联动试车要全,化工投料要稳。
在试车中,要坚持应遵循的程序一步也不能减少,应该达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,要加强对试车工作的领导,设计、施工、生产单位要密切邺合,确保化工投料试车最佳方案的实现和投料试车的一次成功,取得较好的经济效益。
第二章生产准备工作第一节人员组织准备第四条建设项目在批准开工之前,应选择具有生产建设经验的、懂技术业务的领导人员,组建一个能够坚定执行党的方针政策,符合革命化、年轻化、知识化和专业化要求的生产领导班子,以适应现代化工厂生产建设的需要。
生产领导班子中至少有1名主要成员从建设开始就参加建厂的领导(主管生产准备),保证工程建设和生产准备的连续性。
化学工业大型装置生产准备及试车工作规定

化学⼯业⼤型装置⽣产准备及试车⼯作规定⽬录第⼀章总则第⼆章⽣产准备⼯作第⼀节⼈员组织准备第⼆节技术准备第三节全员培训第四节安全准备第五节物资及外部条件准备第六节管理准备第三章化⼯投料前的准备和试车第⼀节⼯程扫尾第⼆节机械试车第四章化⼯投料试车第五章⽣产考核第六章附则第⼀章总则第⼀条⽣产准备及试车⼯作是基本建设的重要组成部分,为确保化⼯试车⼀次成功,并能安全、持续、稳定⽣产,尽快达到设计能⼒,发挥投资效益,特制定本规定。
第⼆条⽣产准备的主要内容是搞好⼈员组织、技术、全员培训、安全、物资及外部条件、管理等六个⽅⾯的准备。
⽣产准备⼯作贯穿于基本建设的全过程,是⼯⼚建设的⼀项极为重要的基础⼯作,必须从基本建设⼀开始就把这项⼯作提到重要议事⽇程上来,早抓、早落实,为确保化⼯试车⼀次成功创造条件,投产后长周期正常⽣产打下坚实的基础。
第三条试车⼯作是对建设项⽬的设计、设备制造、施⼯质量和⽣产准备⼯作的全⾯考核,必须坚持⾼标准、严要求,保证项项⼯程质量优良,不留隐患;主体⼯程与配套⼯程同时建成,不留尾巴;试车操作准确⽆误,不出事故,应做到单机试车要早,全系统联动试车要全,化⼯投料要稳。
在试车中,要坚持应遵循的程序⼀步也不能减少,应该达到的标准⼀点也不能降低,应争取的时间⼀分钟也不能放过的原则,要加强对试车⼯作的领导,设计、施⼯、⽣产单位要密切邺合,确保化⼯投料试车最佳⽅案的实现和投料试车的⼀次成功,取得较好的经济效益。
第⼆章⽣产准备⼯作第⼀节⼈员组织准备第四条建设项⽬在批准开⼯之前,应选择具有⽣产建设经验的、懂技术业务的领导⼈员,组建⼀个能够坚定执⾏党的⽅针政策,符合⾰命化、年轻化、知识化和专业化要求的⽣产领导班⼦,以适应现代化⼯⼚⽣产建设的需要。
⽣产领导班⼦中⾄少有1名主要成员从建设开始就参加建⼚的领导(主管⽣产准备),保证⼯程建设和⽣产准备的连续性。
建设单位从基本建设⼀开始就应设⽴⽣产准备机构,负责抓好各项⽣产准备⼯作。
中石油《建设项目生产准备与试车管理规定》之技术准备

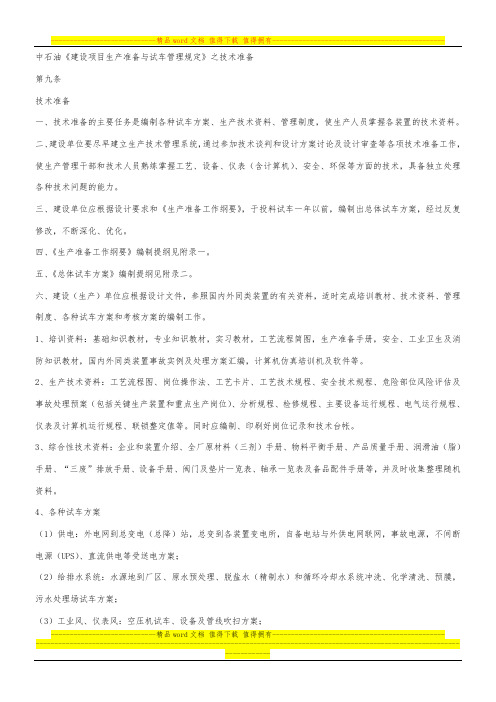

中石油《建设项目生产准备与试车管理规定》之技术准备第九条技术准备一、技术准备的主要任务是编制各种试车方案、生产技术资料、管理制度,使生产人员掌握各装置的技术资料。
二、建设单位要尽早建立生产技术管理系统,通过参加技术谈判和设计方案讨论及设计审查等各项技术准备工作,使生产管理干部和技术人员熟练掌握工艺、设备、仪表(含计算机)、安全、环保等方面的技术,具备独立处理各种技术问题的能力。
三、建设单位应根据设计要求和《生产准备工作纲要》,于投料试车一年以前,编制出总体试车方案,经过反复修改,不断深化、优化。
四、《生产准备工作纲要》编制提纲见附录一。
五、《总体试车方案》编制提纲见附录二。
六、建设(生产)单位应根据设计文件,参照国内外同类装置的有关资料,适时完成培训教材、技术资料、管理制度、各种试车方案和考核方案的编制工作。
1、培训资料:基础知识教材,专业知识教材,实习教材,工艺流程简图,生产准备手册,安全、工业卫生及消防知识教材,国内外同类装置事故实例及处理方案汇编,计算机仿真培训机及软件等。
2、生产技术资料:工艺流程图、岗位操作法、工艺卡片、工艺技术规程、安全技术规程、危险部位风险评估及事故处理预案(包括关键生产装置和重点生产岗位)、分析规程、检修规程、主要设备运行规程、电气运行规程、仪表及计算机运行规程、联锁整定值等。
同时应编制、印刷好岗位记录和技术台帐。
3、综合性技术资料:企业和装置介绍、全厂原材料(三剂)手册、物料平衡手册、产品质量手册、润滑油(脂)手册、“三废”排放手册、设备手册、阀门及垫片一览表、轴承一览表及备品配件手册等,并及时收集整理随机资料。
4、各种试车方案(1)供电:外电网到总变电(总降)站,总变到各装置变电所,自备电站与外供电网联网,事故电源,不间断电源(UPS)、直流供电等受送电方案;(2)给排水系统:水源地到厂区、原水预处理、脱盐水(精制水)和循环冷却水系统冲洗、化学清洗、预膜,污水处理场试车方案;(3)工业风、仪表风:空压机试车、设备及管线吹扫方案;----------------------------精品word文档值得下载值得拥有----------------------------------------------(4)锅炉及供汽系统包括:锅炉冲洗、化学清洗(煮炉)、燃料系统、烘炉、安全阀定压,各等级蒸汽管道吹扫,减温减压器调校、锅炉(二台以上)并网等方案;(5)空分装置:空压机、氧压机等试车,空分管道及设备吹扫,气密,裸冷,装填保冷材料等,氮压机、氧压机、液氮、液氧等系统投用方案;(6)储运系统:原料、燃料、酸碱、中间物料、产品(副产品)等储存、进出厂(铁路、公路、码头、中转站等)方案;(7)消防系统:消防水、泡沫、二氧化碳、可燃气体报警、火灾报警系统及其它防灭火设施等调试方案;(8)电信系统:呼叫系统、对讲系统、调度电话等方案;(9)装置的系统清洗、吹扫、气密、干燥、置换等方案;(10)装置的三剂装填、干燥、硫化、升温还原及再生方案;(11)其它工业炉化学清洗(煮炉)、烘炉等方案;(12)自备发电机组、事故发电机、自备热电站等试车方案;(13)装置的大机组试车方案;(14)联动试车方案;(15)装置投料试车方案;(16)事故处理预想方案。
化工装置试车前安全规定

化工装置试车前安全规定第一条生产准备及试车工作是基本建设的重要组成部分,为确保二期工程试车一次成功,并能安全、持续、稳定生产,尽快达到设计能力,发挥投资效益,特制定本规定。
第二条生产准备的主要内容是搞好人员组织、技术、全员培训、安全、物资及外部条件、管理等六个方面的准备。
生产准备工作贯穿于基本建设的全过程,是工厂建设的一项极为重要的基础工作,早抓、早落实,为确保试车一次成功创造条件,投产后长周期正常生产打下坚实的基础。
第三条试车工作是对建设项目的设计、设备制造、施工质量和生产准备工作的全面考核,必须坚持高标准、严要求,保证项项工程质量优良,不留隐患;主体工程与配套工程同时建成,不留尾巴;试车操作准确无误,不出事故,应做到单机试车要早,全系统联动试车要全,化工投料要稳。
在试车中,要坚持应遵循的程序一步也不能减少,应该达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,要加强对试车工作的领导,设计、施工、生产单位要密切配合,确保试车最佳方案的实现和投料试车的一次成功,取得较好的经济效益和安全绩效。
__第四条各车间应设立试车组织机构,负责抓好各项生产准备工作包括(人员准备、技术准备、全员培训、安全准备、物资及外部条件准备、管理准备)。
1、人员组织准备;各岗位的操作、维修人员,要按人员配备计划进厂,并经教育、培训合格。
专业技术人员配备齐全。
实行目标责任制,各车间项目部对分管工程的工程交工验收全过程负责。
2、技术准备;技术准备的任务是使生产人员掌握所有生产装置的技术,主要应在工艺操作、工艺控制(仪表联锁及分析),设备维护使用、安全等四个方面下功夫,达到能独立指导和处理各种技术问题的要求。
技术准备的四项工作内容。
㈠.配备技术骨干,建立技术责任制。
㈡.参加设计会审、完善工艺及工程设计。
㈢.编制各种技术规程、开车方案和资料。
㈣.技术规程和开车方案,应组织有关专家讨论,须经总工程师审核,厂长批准。
3、全员培训;全员培训要求全厂领导干部、专业管理人员、技术人员以至每个职工(尤其是分析、化验和机、电、仪修理专业人员)都必须经过专业训练,考试合格才能任职或上岗,这是生产准备工作的中心环节。
化工试车规定(1988年5月3日,化工部)

年月日,化工部第一章总则第一条生产准备及试车工作是基本建设的重要组成部分,为确保化工试车一次成功,并能安全、持续、稳定生产,尽快达到设计能力,发挥投资效益,特制定本规定。
第二条生产准备的主要内容是搞好人员组织、技术、全员培训、安全、物资及外部条件、管理等六个方面的准备。
生产准备工作贯穿于基本建设的全过程,是工厂建设的一项极为重要的基础工作,心须从基本建设一开始就把这项工作提到重要议事日程上来,早抓、早落实, 为确保化工试车一次成功创造条件,投产后长周期正常生产打下坚实的基础。
第三条试车工作是对建设项目的设计、设备制造、施工质量和生产准备工作的全面考核,必须坚持高标准、严要求,保证项项工程质量优良,不留隐患;主体工程与配套工程同时建成,不留尾巴;试车操作准确无误,不出事故,应做到单机试车要早,全系统联动试车要全,化工投料要稳。
在试车中,要坚持应遵循的程序一步也不能减少,应该达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,要加强对试车工作的领导,设计、施工、生产单位要密切邺合,确保化工投料试车最佳方案的实现和投料试车的一次成功,取得较好的经济效益。
第二章生产准备工作第一节人员组织准备第四条建设项目在批准开工之前,应选择具有生产建设经验的、懂技术业务的领导人员,组建一个能够坚定执行党的方针政策,符合革命化、年轻化、知识化和专业化要求的生产领导班子,以适应现代化工厂生产建设的需要。
生产领导班子中至少有名主要成员从建设开始就参加建厂的领导(主管生产准备),保证工程建设和生产准备的连续性。
建设单位从基本建设一开始就应设立生产准备机构,负责抓好各项生产准备工作。
第五条根据设计要求和改革精神建立适应生产装置特点的工厂管理体制,按照精简、统一、效能的原则设置管理机构。
管理机构和生产指挥系统要逐步充实、完善,以适应各阶段工作需要。
对引进装置,其外事机构要配备业务能力强的专业人员,以利掌握外事主动权。
第六条切实抓好生产队伍的组建工作。
建设项目生产准备与试车规定.doc

中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。
第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。
(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。
化工项目建设的三查四定、单机试车、中间交接、联动试车内容
工程中交
当单项工程或部分装置建成,管道系统和设备的内部处理、电气 和仪表调试及单机试车合格后,由单机试车转入联动试车阶段,建设 (生产)单位和施工单位应进行工程中间交接。
工程中间交接标志着工程施工安装的结束,由单机试车转入联动 试车阶段,是施工单位向建设单位办理工程交接的一个必要程序,它 是装置保管、使用责任的移交,不解除施工单位对工程质量、交工验 收应承担的责任。
三查四定
三查四定时间:
在工程安装基本结束之后,工程中间交接之前。属于预开车阶段。
三查四定目的:
为了顺利完成单机试车任务而进行的由各参建单位参与的对工程质 量检查、初评的工作。
三查四定
设计施工单位自查
监理单位检查
建设单位组织联查
三查四定应遵循的原则:
三查工作要细:
各专业按设计要求,对照图纸逐项检查,看设备、管道、阀门、仪 表、电气、土建等项目是否符合设计要求;工艺是否合理;流程是否 畅通;操作是否方便;设备方位是否有误;管道焊接有无漏洞;盲板、 法兰、垫片是否符合要求;阀门走向有无颠倒;避雷、静电装置是否 达到要求;阀门开关是否灵活;压力表、温度计安装部位与数量是否 达到要求;等等。
➢ 单机试车必须划定试车区,无关人员不得进入;试车必须包括保护性联锁和报 警等自动控制装置;
➢ 单机试车时需要增加的临时设施(如管线、阀门、盲板、过滤网等),由施工 单位Байду номын сангаас出计划,建设(生产)单位审核,施工单位施工。
➢ 单机试车过程中发现设备达不到标准时,必须妥善处理并重新试车直至确认达 到标准要求,严禁把单机设备问题带到系统联动试车阶段。
联动试车的重点是掌握开、停车及模拟调整各项工艺条件,检查缺陷,一 般应从单系统开始,然后扩大到几个系统或全部装置的联运。
化学工业大型装置生产准备及试车工作规定
化学工业大型装置生产准备及试车工作规定[88]化基字第381号颁布日期:19880503实施日期:19880503颁布单位:化工部第一章总则第二章生产准备工作第一节人员组织准备第二节技术准备第三节全员培训第四节安全准备第五节物资及外部条件准备第六节管理准备第三章化工投料前的准备和试车第一节工程扫尾第二节机械试车第四章化工投料试车第五章生产考核第六章附则第一章总则第一条生产准备及试车工作是基本建设的重要组成部分,为确保化工试车一次成功,并能安全、持续、稳定生产,尽快达到设计能力,发挥投资效益,特制定本规定。
第二条生产准备的主要内容是搞好人员组织、技术、全员培训、安全、物资及外部条件、管理等六个方面的准备。
生产准备工作贯穿于基本建设的全过程,是工厂建设的一项极为重要的基础工作,必须从基本建设一开始就把这项工作提到重要议事日程上来,早抓、早落实,为确保化工试车一次成功创造条件,投产后长周期正常生产打下坚实的基础。
第三条试车工作是对建设项目的设计、设备制造、施工质量和生产准备工作的全面考核,必须坚持高标准、严要求,保证项项工程质量优良,不留隐患;主体工程与配套工程同时建成,不留尾巴;试车操作准确无误,不出事故,应做到单机试车要早,全系统联动试车要全,化工投料要稳。
在试车中,要坚持应遵循的程序一步也不能减少,应该达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,要加强对试车工作的领导,设计、施工、生产单位要密切邺合,确保化工投料试车最佳方案的实现和投料试车的一次成功,取得较好的经济效益。
第二章生产准备工作第一节人员组织准备第四条建设项目在批准开工之前,应选择具有生产建设经验的、懂技术业务的领导人员,组建一个能够坚定执行党的方针政策,符合革命化、年轻化、知识化和专业化要求的生产领导班子,以适应现代化工厂生产建设的需要。
生产领导班子中至少有1名主要成员从建设开始就参加建厂的领导(主管生产准备),保证工程建设和生产准备的连续性。
建设项目生产准备与试车规定
中国石油化工股份有限公司建设项目生产准备与试车规定第一章总第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:组织准备;人员准备;技术准备;物资准备;(五)资金准备;营销准备;外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。
第八条人员准备。
化学工业大型装置生产准备及试车工作规定([88]化基字第381号文)
化学工业大型装置生产准备及试车工作规定化工部[1988]化基字381号颁布日期:1988-05-03执行日期:1988-05-03第一章总则第一条生产准备及试车工作是基本建设的重要组成部分,为确保化工试车一次成功,并能安全、持续、稳定生产,尽快达到设计能力,发挥投资效益,特制定本规定。
第二条生产准备的主要内容是搞好人员组织、技术、全员培训、安全、物资及外部条件、管理等六个方面的准备。
生产准备工作贯穿于基本建设的全过程,是工厂建设的一项极为重要的基础工作,心须从基本建设一开始就把这项工作提到重要议事日程上来,早抓、早落实,为确保化工试车一次成功创造条件,投产后长周期正常生产打下坚实的基础。
第三条试车工作是对建设项目的设计、设备制造、施工质量和生产准备工作的全面考核,必须坚持高标准、严要求,保证项项工程质量优良,不留隐患;主体工程与配套工程同时建成,不留尾巴;试车操作准确无误,不出事故,应做到单机试车要早,全系统联动试车要全,化工投料要稳。
在试车中,要坚持应遵循的程序一步也不能减少,应该达到的标准一点也不能降低,应争取的时间一分钟也不能放过的原则,要加强对试车工作的领导,设计、施工、生产单位要密切配合,确保化工投料试车最佳方案的实现和投料试车的一次成功,取得较好的经济效益。
第二章生产准备工作第一节人员组织准备第四条建设项目在批准开工之前,应选择具有生产建设经验的、懂技术业务的领导人员,组建一个能够坚定执行党的方针政策,符合革命化、年轻化、知识化和专业化要求的生产领导班子,以适应现代化工厂生产建设的需要。
生产领导班子中至少有1名主要成员从建设开始就参加建厂的领导(主管生产准备),保证工程建设和生产准备的连续性。
建设单位从基本建设一开始就应设立生产准备机构,负责抓好各项生产准备工作。
第五条根据设计要求和改革精神建立适应生产装置特点的工厂管理体制,按照精简、统一、效能的原则设置管理机构。
管理机构和生产指挥系统要逐步充实、完善,以适应各阶段工作需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
化工建设项目生产准备与试车规定 1 / 10 化工建设项目生产准备与试车规定 第一章 总则 第一条 生产准备和试车是项目建设的关键阶段。为了切实做好化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,充分发挥投资效益,特制订本规定。 第二条 生产准备工作贯穿于项目建设的全过程。在可行性研究报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入建设项目的总体统筹控制计划之中。《生产准备工作纲要》应在总体设计(或初步设计)批复后两个月内完成,并上报备案。 第三条 试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。 第四条 本规定适用于化工系统内所属企业新建、扩建、技改、搬迁、产业化等大、中型工程建设项目。 第五条 本规定涉及的劳动安全、环保、消防和工业卫生,按国家和企业内部的有关法律、法规、标准、规范执行。 第二章 生产准备 第六条 生产准备的任务: 一、组织准备 二、人员准备 三、技术准备 四、物资准备 五、资金准备 六、营销准备 七、外部条件准备 第七条 组织准备 一、在项目可行性研究报告得到批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。 二、应根据总体试车方案的要求,建设单位及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。 三、根据设计要求和工程进展情况,按照现代企业管理的新体制,建设单位要适时地组建各级生产管理机构,以满足生产管理的实际需要。 第八条 人员准备 一、建设单位应根据批准的定员指标,编制人员进厂总计划和年度计划,适时配备人员。 二、人员配备应注意年龄结构、文化层次、技术等级的构成,在相同或类似岗位工作过的人应达到装置人员总数的三分之一。新员工应从本企业或系统内调剂,经过培训、考试和体检后,择优录用。 生产管理、技术人员及主要的操作、分析、维修人员,应在投料试车一至二年以前进厂。 其他人员在投料试车半年至一年以前进厂。 三、根据建设项目特点和投料试车的要求,建设单位应制定好全员培训计划,认真抓好培训工作,使各级管理人员、技术人员、工人,经过培训和考核,达到任化工建设项目生产准备与试车规定 2 / 10 职上岗条件。 1、各级管理人员的培训,应重点进行本专业及相关知识教育,提高管理水平,适应试车指挥与生产管理的需要。2、技术人员、班组长和主要操作人员等骨干的培训,应着重组织好专业知识学习、同类装置实习、计算机仿真及劳动安全、环保、消防和工业卫生的培训,通过单机试车和联动试车,提高业务素质和技术水平,使之在投料试车中发挥技术和生产骨干作用。 3、新工人经入厂安全教育后,一般分五个阶段进行全过程培训:基础知识和专业知识教育,同类装置实习,岗位练兵,计算机仿真培训,参加投料前的试车。通过培训,使他们熟悉工艺流程,掌握操作要领,做到“三懂六会”(三懂:懂原理,懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力)。 各阶段培训结束后,都要进行严格的考核,并将考核成绩列入个人技术档案,作为上岗取证的依据。 四、建设单位派人到同类装置实习要成建制地进行,实行“六定”(定任务、定时间、定岗位、定人员、定实习带队人、定期考核)办法,并与代培单位签订“两包一顶”(代培单位包教、包会,在培训师傅监督下顶岗操作)合同。 五、引进装置还应根据合同规定和试车的实际需要,认真选派部门精干的生产骨干人员出国进行技术培训。出国培训人员名单及计划报总公司有关部门审批。这些人员回厂后,在生产准备与投料试车工作中应发挥骨干作用;为了保证装置的安全稳定运行和装置达标,出国培训人员在装置投产后,在本装置的服务时间不少于三年, 第九条 技术准备 一、技术准备的主要任务是编制各种试车方案、生产技术资料、管理制度,使生产人员掌握各装置的技术。 二、建设单位要尽早建立生产技术管理系统,通过参加技术谈判和设计方案讨论及设计审查等各项技术准备工作,使生产管理干部和技术人员熟练掌握工艺、设备、仪表(含计算机)、安全、环保等方面的技术,具备独立处理各种技术问题的能力。 三、建设单位应根据工程设计要求和《生产准备工作纲要》,于投料试车一年以前编制出总体试车方案,并进行反复修改,不断深化、优化。 四、《生产准备工作纲要》编制提纲见附录一。 五、《总体试车方案》编制提纲见附录二。 六、建设(生产)单位应根据设计文件,参照国内同类装置有的关资料,适时完成培训教材、技术资料、管理制度、各种试车方案和考核方案的编制工作。 1、培训资料:基础知识教材、专业知识教材,实习教材,工艺流程简图,生产准备手册,安全、工业卫生及消防知识教材,国内外同类装置事故实例及处理方法汇编,计算机仿真培训机及软件等。 2、生产技术资料:工艺流程图、岗位操作法、工艺卡片、工艺技术规程、安全技术规程、事故处理预案(包括关键生产装置和重点)、分析规程、检修规程、主要设备运行规程、电气运行规程、仪表及计算机运行规程、联锁整定值等。同时应编制、印刷好岗位记录和技术台帐。 3、综合性技术资料:企业和装置介绍、全厂原材料(三剂)手册、物料平衡手册、产品质量手册润滑油(脂)手册,“三废”排放手册、设备手册、阀门及垫化工建设项目生产准备与试车规定 3 / 10 片一览表、轴承一览表及配件手册等,并及时收集整理随机资料。 4、各种试车方案 (1)供电:外电网到总变电(总降)站,总变到各变电所,自备电站与外供网联网,事故电源,不间断电源(UPS)、直流供电等受送电方案; (2)给排水系统;水源地到厂区,原水预处理,脱盐水(精制水),循环冷却水系统冲洗,化学清洗、预膜、污水处理试车方案; (3)工业风、仪表风:空压机试车、设备及管线吹扫方案; (4)锅炉及供汽系统 包括:锅炉清洗、化学清洗(煮炉)、燃料系统、烘炉、安全阀定压,各等级蒸汽管道吹扫,减温减压器调校、锅炉(二台以上)并网等方案; (5)空分装置:空压机、空分管道及设备吹扫、气密,裸冷,装填保冷材料等,氮压机、氧压机、液氮、液氧等系统投用方案; (6)储运系统:原料、燃料、酸碱、中间物料、产品(副产品)等储存、进出厂(铁路、公路、码头、中转站等)方案; (7)消防系统:消防水、泡沫、二氧化碳、可燃气体报警、火灾报警系统及其他防灭火设施等调试方案;(8)电信系统:呼叫系统、对讲系统、调度电话等方案;
(9)装置的系统清洗、吹扫气密、干燥、置换等方案; (10)装置的三剂装填、干燥、硫化、升温还原及再生方案; (11)其他工业炉化学清洗(煮炉)、烘炉等方案;(12)自备发电机组、事故发电机、自备热电站等试车方案; (13)装置的大机组试车方案; (14)联动试车方案; (15)装置投料试车方案; (16)事故处理预想方案。 5、管理制度:车间应制订以岗位责任制为中心的管理制度,各职能管理部门应制订相应的管理制度。 七、引进装置要翻译工艺详细说明、电气图、联锁逻辑图、设备简图、专利设备结构图、操作手册等技术资料,并编制阀门、法兰、垫片、润滑油(脂)、钢材、焊条、轴承等国内外规格对照表。 八、试车方案、规程屯管理制度极其他技术资料的审批权限:
1、试车方案的审批 (1)重大建设项目的总体试车方案,由总公司组织专家和有关部门审查,并予以批准;其他建设项目的总体试车方案,一般由建设单位组织审查批准,并报总公司规划科技办备案。 (2)联动试车方案和投料试车方案,由试车领导小组组织审查批准,并报总公司规划科技办备案。 2、管理制度及其他技术资料的审批 应按总公司有关规定执行。 第十条 物资准备 一、建设(生产)单位要按成车万案的要求,组织编制试车所需的原料、燃料、三剂、化学药品、标准样气、备品配件、润滑油(脂)等的计划并落实品种、数化工建设项目生产准备与试车规定 4 / 10 量(包括一次装填量、试剂、投用量、储备量),与供货单位签订供货协议或合同。 二、需国外订货的部分,应在投料试车一年以前提出品种、规格、数量清单,按总公司有关规定开展对外采购工作。 三、需国内订货的部分,应在投料试车一年提出计划,组织订货;需国内研制或配套生产的,应尽早落实科研或生产单位。 四、各种化工原材料、润滑油〔脂)应妥善贮存、保管,防止损坏、丢失、变质。 五、各类备品配件应做好分类、建帐、建卡、上架工作,做到帐物卡相符,严格执行保管和发放制度。 六、应积极组织进口设备备品配件的测绘和试制,并做好试用和鉴定工作。 七、各种随机资料、专用工具和测量仪器所有权归建设单位,设备安装时施工单位可以借用。在设备开箱检验时,应认真清点、登记、造册(一式三份,施工单位一份,建设单位的基建、生产部门各一份)。 八、安全、工业卫生消防、气防、救护、通讯等器材,要按设计和试车的需要配备到岗位。劳动保护用品要按设计和有关规定配发口 第十一条 资金准备 一、建设单位应根据设计概算中各项生产准备费用,编制年度生产准备资金计划,并纳入建设项目的投资计划之中,确保生产准备资金来源。 二、在编制总体试车方案时,应编制生产流动资金计划,并抓紧筹措落实。 三、建设单位应编制试车费用计划。 第十二条 营销准备 一、建设单位应尽早建立销售网络和售后服务机构,开展市场调查,收集分析市场信息,制定营销策略。 二、投料试车前一年做好产品预销售,落实产品流向,与用户签订销售意向协议或合同。 三、组织商标设计,进行商标注册。 四、要编印好产品说明书,使用尸了解产品质量指标、性能用途、使用和储存方法。 五、采用广告宣传、展销、试销、召开用户座谈会等各种促销手段,使用户了解产品,提高企业产品在市场的占有率 第十三条 外部条件准备 建设单位应根据与外部签订的供水、供汽、供电、通讯等协议,并按照总体试车方案要求,落实开通时间、使用数量、技术参数等。 建设单位应根据厂外公路、铁路、码头、中转站、防排洪、工业污水、废渣等工程项目进度及时与有关管理部门衔接开通。 建设单位应落实劳动安全、消防、环保、工业卫生等各项措施,主动向地方政府呈报,办理必要的审批手续。 建设单位需依托社会的三修维护力量及社会公共服务设施,应及时与依托单位签订协议或合同。 第三章单机试车与工程中间交接 第十四条 工程扫尾与单机试车 一、在工程安装基本结束时,施工单位应抓扫尾、保试车,按照设计和试车要求,合理组织力量,认真清理未完工程和工程扫尾,并负责整改消缺;建设单位应抓试车、促扫尾,协调、衔接好扫尾与试车的进度,组织生产人员及早进入现场,
