地下室卷材防水现场施工方法
未来·田园纳里一期酒店 地 下 室 防
水 施 工 方 案 编制人:周永祥 审核人:陈啓重 海南国鑫未来·田园纳里项目部 2017年8月 目录 编制说明 1编制依据 1.1东方希望中心(一期)工程项目工程总承包施工合同; 1.2东方希望中心(一期)工程工程设计图纸及设计变更、图纸会审; 1.3中建五局三公司《技术手册》; 1.4东方希望中心(一期)工程项目工程施工组织设计; 1.5《地下工程防水技术规范》GB50108-2008; 1.6《地下建筑防水构造》02J301; 1.7《地下防水工程施工验收规范》GB50208-2002; 2编制审核人员 编制人员:周永祥 审核人员:陈啓重 海南国鑫未来·田园纳里项目部 2017年8月30 日 第一章工程概况 1建筑设计概况 未来·田园纳里(一期)工程项目酒店地下室顶板及设备房间防水等级均为I级,其它墙侧板及一般部位底板均为Ⅱ级。地下室主要在底板、侧壁、顶板三个部位均设置防水卷材。地下室底板采用两道设防,即柔性防水和刚性防水相结合的方式。柔性防水设计做法为在地下室底板、外墙、顶板的基层粘贴改性沥青聚酯胎SBS防水卷材;SBS防水卷材采用热熔法进行铺贴。刚性防水是地下室底板采用C35防水混凝土,抗渗等级为P6;地下室顶板设为绿化或道路的部位,在基层粘贴改性沥青聚酯胎SBS防水卷材的基础上,有增设一层SBS改性沥青耐根防穿刺防水卷材。
表1防水做法表
类别 名称 做法 使用部位 地下室防水
地下室底板防水1
1、素土夯实; 2、100厚C15砼垫层; 3、20厚1:2.5水泥砂浆找平层; 4、4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎); 5、1.5厚自粘聚合物改性沥青防水卷材(无胎);
6、0.4厚聚乙烯薄膜一层; 7、50厚C20细石砼保护层; 8、防水钢筋砼底板,抗渗等级≥P6;
地下室变配电间、电信机房等一级防水要求的房间 地下室底板防水2 1、素土夯实; 2、100厚C15砼垫层; 3、20厚1:2.5水泥砂浆找平层; 4、4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎); 5、0.4厚聚乙烯薄膜一层; 6、50厚C20细石砼保护层; 7、防水钢筋砼底板,抗渗等级≥P6; 地下室一般部位 地下室侧板防水1
1、防水钢筋砼侧板; 2、20厚1:2.5水泥砂浆找平层; 3、刷基层处理剂一遍 4、1.5厚自粘聚合物改性沥青防水卷材(无胎);
5、4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎); 6、30厚挤塑聚苯板保护层粘贴; 7、50厚C20细石砼保护层; 8、2:8灰土,分层夯实;
地下室变配电间、电信机房等一级防水要求的房间 地下室侧板防水2 1、防水钢筋砼侧板; 2、20厚1:2.5水泥砂浆找平层; 3、刷基层处理剂一遍 4、4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎); 5、30厚挤塑聚苯板保护层粘贴; 6、50厚C20细石砼保护层; 7、2:8灰土,分层夯实; 适应于一般部位 地下室顶部防水1
1、防水钢筋砼顶板; 2、LC5.0泡沫轻质砼找坡层,1%找坡(最薄处30厚);
3、20厚1:2.5水泥砂浆找平层; 4、4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎); 5、4厚SBS改性沥青耐根防穿刺防水卷材; 6、0.4厚聚乙烯塑料薄膜隔离层; 7、70厚C20细石砼保护层(内配¢4@100双向钢筋);
8、塑料排水夹层板H30; 9、土工布过滤层(200g/㎡); 10、道路或绿化;
适应于顶板上部为道路或绿化区 地下室顶部防水1
1、防水钢筋砼顶板; 2、LC5.0泡沫轻质砼找坡层,1%找坡(最薄处30厚);
3、20厚1:2.5水泥砂浆找平层; 4、4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎); 5、20厚1:3干硬水泥砂浆 6、装饰地板面层;
适应于顶板上部为建筑物投影区
2主要分部(分项)工程量 本工程主要分部(分项)工程量见下表。 表2分部(分项)工程量
施工部位 需用量(M2) 规格型号 施工时间 备注
底板 约4050 4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎) 2017.9 底板与侧板 约900 1.5厚自粘聚合物改性沥青防水卷材 2017.9 墙侧板 约1250 4厚SBS改性沥青防水卷材(Ⅱ型,聚酯胎) 2017.10 顶板 约4200 4厚改性沥青SBS聚酯胎防水卷材 2018.4(暂定) 顶板 约750 4厚SBS改性沥青耐根防穿刺卷材 2018.4(暂定)
3分部分项工程特点 3.1因为本工程承台立面都为直立面,直立面难以粘贴防水卷材,因此承台、电梯井防水卷材是施工的一个重点和难点。
4施工条件 4.1基层必须牢固干净,无松动、起砂、空鼓、脱皮等缺陷; 4.2基层表面应平整、均匀一致; 4.3阴阳角应做成均匀一致,阴角为平整光滑的圆弧,阳角为钝角; 4.4防水卷材施工时基层应干燥,雨天施工会使导致防水卷材粘结不牢;气温过低时铺贴卷材,易出现开卷时卷材发硬、脆裂,严重影响防水层质量;5级风以上进行防水层施工操作,难以确保防水层质量和人身安全。因此高聚物改性沥青防水卷材采用热熔法施工时温度不得过低。
第二章施工部署 1分部分项工程施工目标 1.1质量目标 确保地下室防水达到设计要求,并通过监理、建设、政府质量监督结构的验收,满足正常的使用要求。
1.2进度目标 确保地下室防水施工满足已经编制好的进度计划。 1.3安全目标 确保专业防水施工人员安全作业,不发生1例安全事故。 2组织管理机构 图1组织机构图 3施工流水段的划分及施工工艺流程 3.1施工流水段的划分 地下室防水根据后浇带的位置划分区域,将整个地下室工程划分为3个施工区段: AH/①⒁轴为第一施工段、JT/①⒀轴为第二施工段、U(AB)/①⒀轴为第三施工段。 3.2卷材防水层施工的工艺流程
4施工组织 清理及验收基涂刷基层处理节点附近加强处定位、弹线、试铺贴防水卷收头处理、搭接缝清理、检查、修质量验收 砼保护层施
防水施工员现场负责人项目经理防水质检员防水作业工人防水安全员 在我公司合格分包商中选择1~2家具有独立法人资格,有健全组织机构和丰富施工经验及施工力量,承揽过大型防水施工的队伍进行议标,最后确定广东天骄防水有限公司负责本工程的地下室防水施工。
5施工准备 5.1技术准备 5.1.1.施工前,由技术部人员会同防水专业分包单位组织图纸学习,编制防水施工专项方案,现场管理人员要充分熟悉地下室筏板基础部分施工图纸,找出其中的疑难点,掌握防水做法、施工顺序及细部节点防水处理等,确保防水施工时的进度和质量。
5.1.2防水施工前,本工程技术部负责人,要亲自对技术管理人员、工长进行施工方案,技术交底,交底要有交底记录和签名。现场施工员应向防水施工班组进行各个分项工程技术交底。内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。
5.1.3防水卷材进场后对防水材料应进行复检,复检合格后才准许使用。 5.2现场准备 5.2.1铺贴防水卷材的找平层已施工完毕且已达到强度要求,基层卫生已清扫完毕。 5.2.2铺贴防水卷材的找平层已进行标高复测,表面平整度达到规范要求。 5.2.3临时水电已接设到位。 5.2.4改性沥青聚酯胎防水卷材及其配套的基层处理剂、胶粘剂、密封胶带等材料都由防水分包单位供应,所有材料出厂应有质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。材料进场后项目实验员要会同甲方、监理单位对卷材按规定见证取样进行复验,同一品种、牌号和规格的卷材,抽验数量为:大于1000卷抽5卷,每500-1000卷抽4卷,100-499卷抽3卷,100卷以下抽2卷。将抽验的卷 材开卷进行规格和外观质量检验。在外观质量检验合格的卷材中,任取1卷作物理性能检验,全部指标达到标准规定时,即为合格。其中如有1项指标达不到要求,应在受检产品中加倍取样复验,全部达到标准规定为合格。复验时有1项不合格,则判定该产品不合格。不合格的防水材料严禁在建筑工程中使用。
5.2.5垫层、找平层施工完毕,找平层在阴阳角处做成R=50mm的圆弧和圆角。 5.2.6找平层平整度较好,无开裂、空鼓等质量缺陷。如有开裂或空鼓,周边扩大10cm采用切割机切除后重新铺设找平层;
5.2.7砖胎模砌筑完毕土壁一侧回填密实且与砼接触面采用1:2.5水泥砂浆抹灰; 5.2.8抹灰找平层的含水率符合要求。 5.3各种资源的准备 5.3.1经过项目经理部严格的议标,选取1家有资质的防水专业分包单位,所有施工人员必须持证上岗,无证不得从事防水施工。
5.3.2卷尺、平铲、扫帚、拖把、毛刷、搅拌器、搅拌桶、美工刀铺贴卷材等施工操作中各种必需的工具、用具、机械以及安全设施。所有施工机具都由防水分包单位自备。
5.3.3所有的防水卷材及施工辅助材料均已经进场。 6施工段的时间及劳动力的安排 按照月进度计划的安排, 表3施工时间及劳动力计划
序号 部位 施工时间 劳动力计划
SBS防水卷材施工工艺

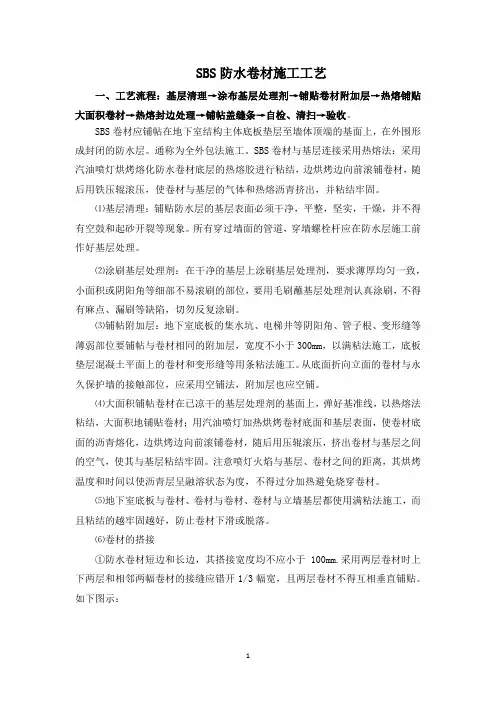

SBS防水卷材施工工艺一、工艺流程:基层清理→涂布基层处理剂→铺贴卷材附加层→热熔铺贴大面积卷材→热熔封边处理→铺帖盖缝条→自检、清扫→验收。
SBS卷材应铺帖在地下室结构主体底板垫层至墙体顶端的基面上,在外围形成封闭的防水层。
通称为全外包法施工。
SBS卷材与基层连接采用热熔法:采用汽油喷灯烘烤熔化防水卷材底层的热熔胶进行粘结,边烘烤边向前滚铺卷材,随后用铁压辊滚压,使卷材与基层的气体和热熔沥青挤出,并粘结牢固。
⑴基层清理:铺贴防水层的基层表面必须干净,平整,坚实,干燥,并不得有空鼓和起砂开裂等现象。
所有穿过墙面的管道,穿墙螺栓杆应在防水层施工前作好基层处理。
⑵涂刷基层处理剂:在干净的基层上涂刷基层处理剂,要求薄厚均匀一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸基层处理剂认真涂刷,不得有麻点、漏刷等缺陷,切勿反复涂刷。
⑶铺帖附加层:地下室底板的集水坑、电梯井等阴阳角、管子根、变形缝等薄弱部位要铺帖与卷材相同的附加层,宽度不小于300mm,以满粘法施工,底板垫层混凝土平面上的卷材和变形缝等用条粘法施工。
从底面折向立面的卷材与永久保护墙的接触部位,应采用空铺法,附加层也应空铺。
⑷大面积铺帖卷材在已凉干的基层处理剂的基面上,弹好基准线,以热熔法粘结,大面积地铺贴卷材;用汽油喷灯加热烘烤卷材底面和基层表面,使卷材底面的沥青熔化,边烘烤边向前滚铺卷材,随后用压辊滚压,挤出卷材与基层之间的空气,使其与基层粘结牢固。
注意喷灯火焰与基层、卷材之间的距离,其烘烤温度和时间以使沥青层呈融溶状态为度,不得过分加热避免烧穿卷材。
⑸地下室底板与卷材、卷材与卷材、卷材与立墙基层都使用满粘法施工,而且粘结的越牢固越好,防止卷材下滑或脱落。
⑹卷材的搭接①防水卷材短边和长边,其搭接宽度均不应小于100mm.采用两层卷材时上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得互相垂直铺贴。
如下图示:立面应不小于600mm。
地下室防水施工措施
地下室防水施工措施一、防水做法本工程地下室均采用SBS改性沥青卷材防水。
二、施工准备材料准备:本工程防水采用SBS改性沥青防水卷材,其材料的质量应符合国家有关规范的规定和设计要求,所有防水材料要有材料准用证、出厂合格证、质量检测报告、防伪标志,材料进场后要抽样检验,复试合格后方可使用。
人员准备:施工操作人员必须持证上岗。
技术准备:施工前应按施工方案和技术规程对操作者进行技术交底并下达作业指导书,做好防水施工技术资料和施工过程中的检验记录。
三、作业条件1、进行防水施工前必须先作好降水及排水工作,地下水位应降至防水层底标高300mm以下,并保持该防水层施工完毕。
2、铺设防水卷材时其基层应干燥、平整、牢固,并不得起砂、空鼓、开裂等现象,阴阳角处应作成圆弧形钝角。
3、穿墙管道及预埋件,必须在浇筑砼前按设计要求予以固定,有套管的管道部位应高于表面不少于20mm,并检查合格后方可浇筑,预埋套管应设置止水环,并满焊严密。
在防水层铺贴前应进行隐蔽工程检查验收。
4、为保证正常操作以及卷材铺贴质量,宜在+5~+35℃气温下施工。
四、施工要点1、为保证阴阳角、管道周围、施工缝等薄弱部位提高防水抗渗性能,在上述节点部位增作增强附加层。
2、附加层的玻璃丝布应先用刮板将内部的气泡排出,使其紧贴在基层上,不得出现空鼓、皱折、气孔、鼓泡等缺陷。
3、在大面积铺贴卷材之前,应先在转角处粘一层卷材附加层,然后进行大面积铺贴,先铺平面、后铺立面。
4、卷材防水层完成后,应做保护层,以免后面工序施工时损坏卷材防水层。
5、待卷材防水层施工完毕并经检查验收合格后,即应及时做好卷材防水层的保护结构。
6、本工程的保护结构为120厚砖墙,每隔5~6m及在转角处断开,断开的缝中填以卷材条或沥青麻丝;保护墙与卷材防水层之间的空隙应随砌随以砂浆填实,保护墙完工后方可回填土。
注意在砌筑保护墙的过程中切勿损坏防水层。
五、地下室防水层质量保证技术措施1、所有防水材料进场后必须立即送检,合格后方可使用;防水层的找平层应符合质量要求,达到规定的干燥程度。
油膏和卷材防水施工方法
油膏和卷材防水施工方法
油膏和卷材是常用的防水施工材料,它们在建筑行业中起着重要的防水作用。
下面将介绍油膏和卷材防水施工的方法。
首先是油膏防水施工方法。
油膏是一种防水材料,适用于地下室、厨房、浴室
等需要强力防水的区域。
施工时,首先清洁施工区域,确保基面干燥、平整,并修补好任何裂缝或破损的部位。
接下来,用油膏涂刷施工区域,确保涂层均匀而厚实。
建议适当施加多层涂抹以增加防水效果。
等待第一层油膏干燥后,再涂抹第二层,以此类推,直到达到所需的防水效果。
最后,应根据施工材料的要求进行辅助处理,如填缝、保护层的安装等。
其次是卷材防水施工方法。
卷材通常是一种柔软且可塑性强的防水材料,适用
于屋顶、墙壁和地面等大面积的防水工程。
施工前,清洁施工区域,确保基面干燥、坚实,清除任何异物或杂质。
然后,在施工区域上涂刷一层底涂,以提高卷材与基面的附着力。
然后,将卷材以重叠方式铺设,确保每一层之间有足够的重叠,以防止水渗透。
接下来,用火炬或热风枪加热卷材,使其与基面紧密粘合。
在施工过程中,要关注卷材的安装紧密、牢固性,以确保施工质量。
最后,进行卷材的辅助处理,如填缝、保护层的安装等。
总之,油膏和卷材是常用的防水施工材料,它们在建筑行业中起着重要的作用。
无论是油膏还是卷材防水施工,都需要先清洁施工区域并确保基面干燥、坚实。
油膏施工需要多层涂抹以增加防水效果,卷材施工需要确保卷材与基面紧密粘合。
此外,在施工完成后,还可以进行辅助处理以增加防水系统的可靠性和长寿命。
防水卷材施工方法及技术规范
防水卷材施工方法及技术规范一、引言随着现代建筑技术的不断发展,防水卷材在建筑施工中的应用越来越广泛。
防水卷材作为一种重要的防水材料,具有良好的耐候性、耐化学性和抗渗透性能,在建筑物的屋面、地下室和地下管道等区域起到了重要的防水作用。
为了确保防水卷材的施工质量和效果,本文将介绍防水卷材施工的方法及技术规范。
二、防水卷材施工方法1. 防水卷材的准备工作在进行防水卷材施工之前,需要进行一系列的准备工作,包括对施工区域进行清洁、平整和拆除不适合防水的材料,以确保施工表面的平整度和清洁度。
此外,还需对防水卷材进行检查,确保质量符合相关规范要求。
2. 防水卷材的铺设在铺设防水卷材之前,需要先进行底层涂料的涂刷,以确保防水效果的持久性。
铺设防水卷材时,应根据具体情况选择合适的固定方法,如用专用胶水或热熔胶进行固定。
同时,铺设卷材时要求卷材的重叠部位必须大于50mm,并采用热风枪进行热熔处理,确保卷材的紧密连接。
3. 防水卷材的接头处理防水卷材的接头是影响整个防水效果的重要因素之一。
在进行接头处理时,必须确保卷材之间的接头处干燥、平整和无杂质。
接头处理时应使用专用的接头胶进行固定,确保接头处的完全密合。
此外,接头处还需进行加强处理,以增加防水卷材的整体刚度和抗拉强度。
4. 防水卷材的保护层施工防水卷材施工完成后,还需要对其进行保护层的施工。
保护层的作用是保护防水层不受外界因素的侵害,并增加防水层的耐久性和抗老化能力。
保护层可以选择适合的涂料进行涂刷或铺设保护砖等材料,以增加防水卷材的保护效果。
三、防水卷材施工的技术规范1. 施工环境要求在进行防水卷材施工时,施工环境必须符合相关规范的要求。
施工环境应保持干燥、无积水和无明显的渗漏现象。
施工现场应进行清洁,确保无杂物和灰尘,以避免对防水卷材施工的影响。
2. 施工工艺要求防水卷材施工的工艺要求包括材料的准备和使用方法、涂料的施工厚度和涂刷方式等。
施工人员必须按照相关规范要求进行操作,杜绝施工中的过度施工、空鼓、起皱、漏涂等问题。
地下室SBS改性沥青防水卷材施工方案
XXXX项目工程地下室、屋面SBS改性沥青防水卷材施工方案编制:审核:审批:时间:二0一三年十月二十九日一、地下室防水工程的材料选用地下室底板、侧墙(以下统称地下室)防水材料选用4mm厚SBS 改性沥青防水卷材(以下简称SBS卷材),该材料具有优良的柔性和耐老化性、环保、无毒、使用寿命长,适合该工程地下室的防水。
二、防水基层和天气要求1、防水基层要抹平、压光、养护,使其坚硬不翻砂,不空鼓,平整度较好(2m靠尺检查,不超过5mm),防水卷材基层阴阳转角做成圈弧半径大于50mm的R角。
2、卷材防水基层洁净干燥,含水率低于10%,操作时目测表面翻白为准,否则影响卷材与基层的粘结性。
3、地下室侧墙面不得有蜂窝麻面,应作抹灰找平。
4、雨雪天禁止露天防水施工作业,五级以上大风严格施工作业。
三、防水材料质量及工艺要求1、SBS卷材应有产品合格证,出厂检验报告及施工现场见证取样复检报告。
2、SBS卷材的规格、型号符合设计要求。
3、施工工艺符合规范规定要求,质量管理实行逐级分工负责,做到任务明确,责任落实,确保工程质符合设计和规范要求。
4、主要操作人员持证上岗,该工程的施工操作人员均经过有关培训,具有丰富的施工操作经验。
四、施工方法的选择1、考虑地下工程的工期比较紧,要求基面干燥到符合卷材铺设要求需时较长,且防水层上压有较厚的底板防水混凝土等因素,另外卷材防水层必须粘附在具有足够强度的结构层或结构找平层上面,当结构因种种原因产生变形裂缝时,要求卷材有一定的延伸率来适应这种变形,采用点粘、条粘、空铺的措施可以充分发挥卷材的延伸性能,有效减小卷材被拉裂的可能。
所以本工程基础底板采用空铺法。
空铺法的具体做法:卷材防水层周边与基层粘贴800mm宽。
2、本工程基础底板外侧砖胎膜区域,防水卷材采用外防内贴法施工,防水卷材采用热熔实铺满粘法施工。
五、SBS卷材施工方法(一)、SBS卷材施工流程基层验收→基层清理→涂刷冷底子油→附加层及细部处理→铺贴大面积卷材→接缝密封处理→自检整改→验收(二)、SBS卷材施工机具液化气罐、喷枪、长软管、长短柄刷子、长柄滚筒、铁抹子、壁纸刀、卷尺、平底鞋、皮棉手套、粉笔及其他常用基层清理工具。
聚氯乙烯(PVC)防水卷材地下施工方案(铺两层)
聚氯乙烯(PVC)防水卷材地下室基础防水施工方案编制人:审核人:批准人:河南防腐企业集团有限公司2011—12—02聚氯乙烯(PVC)防水卷材地下施工方案1、施工准备1。
1技术准备:防水施工前由主任工程师牵头组织施工工长、技术员、质检员仔细熟悉桩头防水的细部做法,进行现场交底。
1.2现场准备该工程防水面积大,因此防水卷材、胶粘剂等直接运至基坑内的同施工部位,并做好保护,尽量减少材料的二次搬运.2施工条件2.1防水施工期间要使基坑内的地下水位降低至垫层底面标高以下500mm以下,直至防水施工完毕.2。
2铺贴卷材的基层要干净、平整、坚实、牢固,所有阴阳角为圆角。
混凝土要在浇注20小时后方可施工。
2.3防水禁止在雨雪及5级风以上的天气施工。
2.4卷材施工温度不能低于0度。
2.5防水施工人员要有上岗证书。
3施工工艺经处理后的基层坚实、牢固、干净,无起砂或残留砂浆块,阴阳角处理合理.3。
2。
2细部附加增强处理对于阴阳角、管道根部以及变形缝等部位应做增强处理。
方法是先按细部形状将卷材剪好,压实铺牢。
如下图:I.阴阳角做法:II.阴阳角成型图1-阴角立面附加层(阴角一侧不小于3/1幅宽卷材);2—阴角盖口增强三角;3—基层;4—第一层卷材防水层;3.2.3弹粉线在已处理好的基层表面,距离长向一侧保护墙600mm处弹出第一条基准线,第二条粉线与第一条粉线之间的距离为两幅卷材幅宽减去接缝宽度,即为1900mm,第三条粉线与第二条粉线距离为一幅卷材减去接缝宽度,以后粉线同第三条粉线一样,按照所选卷材的宽度留出搭接缝尺寸,依次弹出,以便按此基准线进行卷材铺贴施工.如下图:3。
2。
4卷材铺贴工艺本地下室底板防水层采用空铺法,即卷材只在垫层周围保护墙内800mm范围满粘,与垫层之间不进行粘结的铺贴方法;立壁防水层采用机械固定法施工,即采用机械紧固固定件使卷材与基层连接的施工方法。
其操作方法如下:I。
展铺卷材。
地下室底板防水层采用空铺法施工时,卷材在平面上的铺贴方法为展铺法.即先将卷材卷打开展铺在基层上,然后封边的铺贴方法。
地下室SBS卷材防水工程施工方案
目录第一章编制依据 (2)第二章防水工程概况 (2)第1节本工程地下室防水材料 (2)第2节地下室防水工程 (3)第三章施工条件 (6)第四章施工准备 (6)第1节技术及人员准备 (7)第2节材料准备 (7)第五章地下室底板防水施工 (9)第1节工艺流程 (9)第2节施工要点 (9)第3节 SBS防水卷材施工注意事项 (13)第4节保护层施工 (14)第5节细部做法 (15)第六章地下室外墙防水施工 (19)第1节作业条件 (19)第2节操作工艺 (19)第3节细部处理 (20)第七章施工进度计划 (22)第八章防水工程施工安全技术要求 (23)第九章质量检查 (23)第十章成品保护措施 (24)一、编制依据1.1 丰县安置房12期施工图纸。
1.2《地下防水工程质量验收规范》(GB50208-2012)。
1.3《建筑工程施工质量验收统一标准》(GB50300-2013)。
1.4《地下室工程防水技术规范》、GB50108-2008二、防水工程概况本工程是由中国江苏国际经济技术合作集团有限公司承建。
由中国江苏国际经济技术合作集团有限公司设计。
由无锡水文地质工程勘察院勘察。
徐州中国矿业大学设计研究院咨询有限公司监理。
地下室底板、剪力墙设计为4mm厚SBS改性沥青防水卷材。
本工程地处北苑路北侧,河滨路东侧。
该工程为框架剪力墙结构,地下一层,地上18、21、24层,总建筑面积约183332万m2,建筑总高度为57.9米、65.1米、73.75米。
地下室为自行车库,地上为住宅。
建筑等级二级,主体结构合理使用年限50年,建筑抗震设防烈度7度。
地下室耐火等级为一级,主体耐火等级二级。
地下室防水等级为二级,。
为了在施工生产中贯彻执行《中华人民共和国安全生产法》、《中华人民共和国建筑法》及地方的相关法律、法规、规程等以确保工程施工安全,保障国家财产和人民生命财产的安全,编制本方案体系。
为了确保工程质量,本公司选派技术熟练、经验丰富的施工人员进场,以保证该工程的质量。
卷材防水施工方案
卷材防水施工方案1. 引言卷材防水是一种常见的建筑防水材料,被广泛应用于屋顶、地下室和卫生间等环境。
本文将介绍卷材防水施工的基本步骤和注意事项,以确保防水工程的质量和可靠性。
2. 施工材料和工具在进行卷材防水施工前,需要准备以下材料和工具:•卷材防水材料:选择合适的卷材材料,常见的有沥青卷材、聚合物改性沥青卷材和聚氯乙烯(PVC)卷材等。
•防水胶液:用于修复卷材间的接缝和防水层的裂缝。
•防水胶带:用于提高卷材的接缝密封性。
•底涂材料:用于底层防水材料和基层之间的粘接。
•清洁剂:用于清洁基层表面,确保粘接的牢固性。
•安全设备:如手套、口罩和安全帽等。
•施工工具:刷子、刮板、铲子、尺子和剪刀等。
3. 施工步骤卷材防水施工的基本步骤如下:3.1 准备工作首先,需要将施工现场进行清理,清除杂物和灰尘。
然后,对基层进行检查,确保其平整、干燥和无明显裂缝。
如有问题,应及时修复。
3.2 底层处理在进行卷材铺设前,需要对基层进行底涂处理。
使用刷子均匀涂抹底涂材料于基层表面,并确保涂层均匀,不留死角。
待底涂干燥后,方可进行下一步施工。
3.3 卷材铺设根据具体的施工要求,将卷材铺设于底层上。
注意保持卷材的整齐,不能有皱褶和波浪形状。
并依据需要,使用刀具将卷材切割至合适的尺寸。
3.4 接缝处理卷材铺设完毕后,需要进行接缝处理。
使用防水胶液修补卷材之间的接缝和防水层的裂缝。
涂抹时要确保胶液均匀覆盖在接缝上,并充分填充裂缝。
3.5 接缝密封为提高接缝的密封性,使用防水胶带贴合在卷材接缝处,确保防水层的连续性和安全性。
3.6 验收和整理施工完成后,进行施工质量的验收。
检查卷材的铺设是否平整、接缝是否密封,并清理施工现场,保持卫生整洁。
4. 注意事项在进行卷材防水施工时,需要注意以下几点:•包装:在施工前,检查卷材包装是否完好,以避免使用受损材料。
•温度:施工时需注意环境温度,一般情况下,温度在5°C以上施工效果最佳。
(完整版)地下室3+4SBS防水卷材施工方案
XXXXXXXX项目地下室防水工程施工方案编制人:审核人:审批人:XXXXXXXXX公司XXX年XXX月XX日目录一、编制依据 (3)二、工程概况 (3)三、施工组织部署 (4)四、地下室底板、外墙防水施工工艺 (8)五、施工进度计划及保障措施 (16)六、质量保证措施 (19)七、质量标准 (19)八、文明施工、环保及安全措施 (20)九、成品半成品保护措施 (21)十、保修承诺及售后服务 (21)一、编制依据1.国家现行法律、法规1。
1《中华人民共和国建筑法》;1.2《中华人民共和国消防法》;1.3《中华人民共和国环境保护法》;1.4《建筑工程质量管理条例》;2。
国家现行防水标准、规范、图集2。
1《地下工程防水技术规范》(GB50108—2008);2。
2《地下防水工程质量验收规范》(GB50208-2011);2.3《建筑工程施工质量验收统一标准》(GB50300-2001);3。
材料执行标准3.1《弹性体改性沥青防水卷材》(GB18242-2008);4.北京市地方标准、规范4.1《建筑工程资料管理规程》(JGJ/T185-2009);二、工程概况1。
工程简介1。
1工程名称:xxxxx项目防水工程1。
2工程地址: xxxx1.3分包单位:xxxxx1.4工程范围及做法三、施工组织部署1.劳动力资源准备1.1施工人员均持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。
1。
2本项目拟投入劳动力整体素质及状况1.3该项目工程人员安排状况表:2。
管理人员配备情况2。
1拟投入本工管理人员2.2本工程管理体系机构图3.技术准备3。
1由工程驻现场代表或施工管理员组织施工人员熟悉图纸。
3.2编制分项分部工程施工方案,对于复杂的施工分项以及重要施工部位,要事先编制具体施工方案.3.3事先准备本工程的各项检查资料,填报完整及时归档。
4。
材料准备4。
1本防水工程所采用的防水材料为3mm、4mm厚II型聚酯胎SBS改性沥青防水卷材。
地下室卷材防水施工流程
地下室卷材防水施工流程地下室卷材防水施工流程是一项重要的工程,它可以有效地防止地下室的水渗漏问题,并保证地下室的干燥和安全。
下面将介绍地下室卷材防水施工的流程。
首先,在进行地下室卷材防水施工之前,必须彻底清理地下室的表面,并确保其平整、干净,以便粘贴卷材。
第一步是进行底漆处理。
在地下室的表面涂刷一层底漆,以提高卷材的附着力。
底漆的选择应根据实际情况进行,一般常用的底漆有环氧树脂底漆、水性底漆等。
第二步是卷材的铺贴。
将预先准备好的防水卷材分段铺贴在地下室的表面上,需要注意卷材之间的重叠部分应按照施工规范来进行处理。
卷材应整齐地贴合在地下室的墙壁和地面上,并确保卷材的边缘部分不起波动。
第三步是卷材的热熔焊接。
在卷材的重叠部分使用专用的热熔焊机将其热熔焊接,以确保卷材之间的密封性。
热熔焊接的温度和时间需要根据卷材的材质和厚度进行调整,以保证焊接的牢固和耐久性。
第四步是施工检查。
在完成卷材的铺贴和焊接之后,对施工质量进行检查。
检查的内容包括卷材的整体平整度、边缘的焊接质量以及卷材与地下室墙壁或地面的粘结情况。
如有发现问题,应及时进行修复,以确保施工质量。
最后一步是进行防水层的保护和修补。
在施工完成后,需要对防水层进行保护和修补,以防止因外力或其他原因而导致的损坏。
可以使用适当的保护材料进行涂覆,以提高防水层的耐久性和抗老化性能。
地下室卷材防水施工流程需要严格按照规范和标准来进行操作,以确保施工质量和防水效果。
在进行施工时,应注意安全和环保,合理使用材料和工具,确保施工过程中的质量控制。
通过正确的施工流程和合适的措施,可以有效地保护地下室免受水渗漏问题的困扰。
