临时设施设计分类分级表
施工现场临时设施布置及临时用地表

施工现场临时设施布置及临时用地表4.1大门的布置根据对进入现场的人员和材料运输车辆的统计计算及分析,为满足人员及车辆进出需要,现场设置8个大门,每个大门处人员和车辆进出口单独设置,大门宽度10m,为普通铁门;门口处设洗车槽,并设保安岗,已保证材料和车辆的出入安全。
6#大门为本工程主大门,在出入口门外侧在凸显位置设立一个不锈钢名板,用于标识工程、业主、设计单位、监理单位、施工单位等的名称,书写的格式、标牌的样式和尺寸、设立的位置报送业主审批,文字将聘请高级标志绘制人员书写,并在工程进行期间定期重新油漆书写,确保工地的良好形象。
4.2排水设施的布置在场地四周沿围挡设置宽300mm、深350mm的排水沟;根据排污口位置,在位于经海一路、科创十街和经海三路的1-7#大门内设置7个2800mm×3000mm×6000mm的沉淀池,进行有组织排水,坡度0.2%,排至排污口。
同时在大门出入口处设置洗车槽,配备高压冲洗水枪,以免车辆出入带泥,引起扬尘污染。
4.3办公和生产生活用房的布置本工程业主、PM、监理、总包办公室以及施工人员的生活基地布置在施工现场外,目前已建设总包办公室3栋二层,共2359 m2,生活区16栋二层,共8480 m2。
业主提供的总包办公室已能够满足管理人员办公需要,但考虑到管理人员的住宿问题,拟在生活区内再建设管理人员宿舍2栋二层,共1580 m2。
本工程高峰期投入劳动力近万人,根据《北京市建设工程施工现场生活区设置和管理标准》,每间居住人员不得超过15人,业主提供的工人生活区只能满足4480人,故还需在规定区域内建设工人宿舍20栋二层,共10599.68 m2。
施工现场只布置少量的办公和生产生活用房。
①现场办公室为了满足现场管理人员休息和办公需要,在现场三个施工区各布置五间现场办公室,共计300m2,现场办公室为彩钢板房,门窗为塑钢门窗,地面为400mm×400mm地板砖,吊顶为600mm×600mm矿棉板吊顶。
施工临时设施一览表

见平面布置图
简易布置
2
防腐成品堆放区
㎡
3540
见平面布置图
简易布置
3
施工机械停放区
m2
1500
30*50
简易布置
四、
临设围墙
m
600
浸塑铁丝网
五、
道路
m
400
间
1
10m×5.5m
轻钢结构
(危险品库房)
6
油漆库房乙(采暖)
间
1
10m×5.5m
轻钢结构
(危险品库房)
7
其他材料库房
间
1
5m×5.5m
轻钢结构
(聚乙烯粘带)
8
工具库房
间
1
5m×5.5m
轻钢结构
9
工人更衣室及工间休息室(采暖)
间
1
12m×5.5m
轻钢结构
三、待加工材料及成品堆放区
1
待加工材料堆放区
㎡
施工临时设施一览表
序号
暂设名称
单位
数量
规格
结构型式
备注
一、
临时办公室及宿舍
1
现场办公室(采暖)
间
5
5m×5m
砖混结构房
包含1间档案室和监理办公室
2
会议室(采暖)
间
1
10m×5m
砖混结构房
3
食堂
间
1
5m×5m
砖混结构房
4
餐厅(采暖)
间
1
15m×5m
砖混结构房
包括茶水房
5
后勤仓库
间
1
5m×3m
砖混结构房
民用建筑工程设计等级分类表

民用建筑工程设计等级分类表民用建筑工程设计等级分类表工程等级。
特征。
类型特级。
单体建筑面积8万平方米以上或立项投资2亿元以上或建筑高度100米以上或24层以上或工附建式人防程(防护等级)或技术特别复杂、有声、光、热、振动、视线等特殊要求或国家级经济、文化、历史、涉外等重点工程项目。
一级。
单体建筑面积5千平方米及以上至8万平方米以下或立项投资1千万元以上至4千万元以下或建筑高度50米以上至100米以下或12层以上至20层以下或抗震设防区为四级及以上。
二级。
单体建筑面积5千平方米以下或立项投资1千万元及以下或建筑高度50米以下或12层以下或抗震设防区为五级及以下。
三级。
住宅、宿舍、住宅小区、工厂生活区。
注:符合某工程等级特征之一的项目即可确认为该工程等级项目。
燃气专业工程项目等级分类表规模。
一级。
二级。
三级气源。
人工燃气。
LPG。
混气站20万立方米/日以上。
20万立方米/日及其以下。
并组气化站燃气厂储备输配站外网应用设备5万立方米以上。
5万立方米及以下。
一般工业燃烧设备1-5万户。
1万户以下。
热水器,一般灶具注:符合某工程等级特征之一的项目即可确认为该工程等级项目。
道桥专业工程项目规模表项目类别。
大型。
中型。
小型大型桥梁。
单跨大于100米或全长大于500米。
单跨大于40米或全长大于100米。
单跨小于40米或全长小于100米立交。
全互通或面积大于2万平方米。
部分互通或面积大于5000平方米。
简易立交道路。
长度大于10千米或投资大于1亿。
长度1-10千米或投资0.1-1亿。
长度小于1千米或投资小于0.1亿市政规划。
面积大于10平方千米。
面积1-10平方千米。
小于1平方千米注:符合某工程等级特征之一的项目即可确认为该工程等级项目。
建筑工程设计等级标准

建筑工程设计等级标准
一、按耐久性能划分
1、主要看建筑的规模大不大以及是不是主要的。
一级指的是耐久性在一百年以上的,适合用在高层和重要建筑。
2、二级指的是五十年到一百年的,适合用于普通性质的建筑中。
3、三级指的是二十五年到五十年的,适合用在一些没那么重要的建筑中。
4、四级指的是十五年以下的,主要适合用在一些临时建筑中。
二、按耐火性能划分
这指的是建筑能够承受的耐火性能,是由构件的耐热性能以及能承受的耐火最小数值决定的。
这也分为四级,一级的耐火性能最突出,而四级的最差。
通常规模宏大,具有代表性的建筑会按照一级或二级标准设计,一般建筑或者数量多的建筑会按照二级和三级标准设计。
一些临时的或者次要的建筑按照四级标准设计。
三、民用建筑设计等级划分
1、特级工程。
2、一级工程。
3、二级工程。
4、三级工程。
5、四级工程。
6、五级工程。
临时建筑耐火等级

临时建筑耐火等级临时建筑耐火等级是指建筑物在火灾中的抵抗性能,也是评估建筑物耐火性能的重要标准之一。
临时建筑耐火等级的确定需要考虑到多种因素,如建筑材料、结构及防火设施等。
在本文中,我们将讨论临时建筑耐火等级的相关问题。
一、临时建筑的定义临时建筑是指临时使用,一般建筑周期在1年以内,通常用于展示、演出、销售和办公等场所,如展览馆、商场、活动场所等。
由于临时建筑使用时间短暂,建设成本较低,因此它们的耐火等级需要特别注意。
二、临时建筑的耐火等级分类根据GB 50016-2014《建筑设计防火规范》规定,临时建筑的耐火等级分为三个等级,即A级、B级和C级。
1. A级A级临时建筑的耐火等级要求最高,它通常用于人员密集和贵重物品存放场所。
A级临时建筑的主要特点是:(1)外墙、屋面和地面要能够有效隔热、隔烟,防止火势蔓延;(2)防火分区要清晰,内部结构要尽可能抑制火势的蔓延;(3)建筑材料、装饰材料、电气线路等应符合A级建筑的要求;(4)配备完备的防火设施,如灭火器、火灾报警器等;(5)安装遮盖板和避雷装置等防雷设施。
2. B级B级临时建筑的耐火等级要求比A级低,它通常用于一般商业用途。
B级临时建筑的主要特点是:(1)建筑材料要符合B级建筑的要求;(2)配备基本的防火设施,如灭火器、火灾报警器等;(3)运用各种隔热、防烟的手段,防止火势蔓延;(4)设定防火分区,内部结构要尽可能抑制火势的蔓延。
3. C级C级临时建筑的耐火等级要求最低,它通常用于简单商业用途或活动场所。
C级临时建筑的主要特点是:(1)建筑材料、装饰材料、电气线路等要符合C级建筑的要求;(2)运用各种隔热、防烟的手段,防止火势蔓延;(3)配备基本的防火设施,如灭火器、火灾报警器等。
三、临时建筑的耐火等级评估在评估临时建筑的耐火等级时,需要综合考虑以下几个方面:(1)建筑材料的燃烧性能:建筑材料会影响临时建筑的燃烧速度和引燃温度,因此需要选择符合要求的建筑材料。

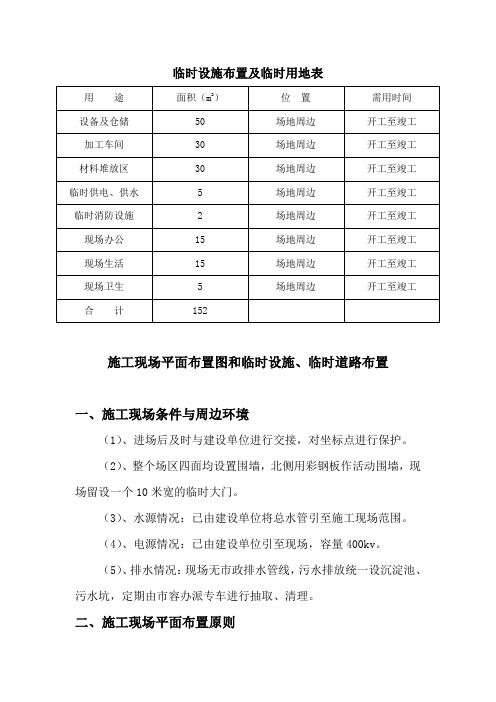

2021临时设施布置及临时用地表

临时设施布置及临时用地表施工现场平面布置图和临时设施、临时道路布置一、施工现场条件与周边环境(1)、进场后及时与建设单位进行交接,对坐标点进行保护。
(2)、整个场区四面均设置围墙,北侧用彩钢板作活动围墙,现场留设一个10米宽的临时大门。
(3)、水源情况:已由建设单位将总水管引至施工现场范围。
(4)、电源情况:已由建设单位引至现场,容量400kv。
(5)、排水情况:现场无市政排水管线,污水排放统一设沉淀池、污水坑,定期由市容办派专车进行抽取、清理。
二、施工现场平面布置原则(1)、符合文明安全工地标准;参照招标文件图示要求;(2)、满足施工需要,充分考虑专业分包需要,体现总包特点,符合统一管理协调原则;(3)合理布置地泵(汽车泵)等大中型施工机械,搭设好脚手架。
规划好施工道路和材料堆放、物资加工场地,减少运费和场内二次搬运;(4)、采用装配式集装箱临建设施,提高装配速度,尽快投入使用;(5)、布置符合现场卫生、安全防火和环境保护等要求。
三、现场办公、临时围挡布置1、现场办公设施布置现场临时办公设在场地合适地段。
2、现场生活设施布置临时生活设施根据招标要求进行搭设、场地美化等。
3、现场围挡主要是办公施工区域的围挡,用彩钢板封堵。
四、主要施工机械布置(1)、混凝土输送泵布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。
(2)、钢筋加工、木工加工布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。
五、施工各阶段现场平面布置路基施工阶段的场区划分与安排(1)本阶段施工任务是土方开挖、平整场地等内容;(2)先将场地进行平整,修筑场区内主要施工道路,主路宽4.0m,路侧修排水沟、集水井;场地作硬化处理;(3)逐一安排搭设办公室、木工加工棚、钢筋加工棚及材料堆放场地、现场施工用库房、实验室,满足施工的需要。
(4)按发包方要求接通临时水源。
保证必要的生产、办公和消防用水;(5)布置好发电机组,并引至专用配电箱,供生产、办公用电;其他施工阶段的场区划分与安排(1)本阶段施工节奏快,专业比较单一;(2)从水源将干管通达四周,形式环状水路,水管埋入地下,根据需要留出接头位置,供接出水管引至用水地点;(3)将电缆引至各用电处,形成环状电路,保证全场有足够的电力。
设备设施分级管控清单表单
设备设施分级管控清单表单背景在安全生产中,设备设施的分级管控是必不可少的一项措施。
通过对设备设施进行分级,可以实现针对性的安全管理,保障生产安全。
本文档旨在构建一个设备设施分级管控清单表单,方便企业对设备设施进行分级管理。
表单设计设备设施名称设备设施功能设备所在位置设备类别设备等级控制措施电气设备用于输电、开关控制等一车间电气设备一级在设备周围设置隔离区域,限制人员进入清洗设备用于清洗生产设备等三车间清洗设备二级工人操作前需戴防护手套和口罩,设备需定期检查维修储气罐用于储存气体原料库储气罐三级限定专人操作,设备周围设置警示标志,时常检查气体泄漏情况装卸机械用于货物的装卸装卸区机械设备二级专人操作,设备定期检查维修,周围设置安全栏杆和防护网表单说明设备设施名称在表格中填写设备设施的具体名称,比如电气设备、清洗设备、储气罐等。
设备设施功能在表格中填写设备设施的具体功能,在分级管控中需要根据设备设施的功能来制定不同的管控措施。
设备所在位置在表格中填写设备设施所在的具体位置,便于在生产过程中进行管控。
设备类别在表格中填写设备设施所属的具体类别,比如电气设备、机械设备、储罐设备等。
设备等级在表格中填写对设备设施的等级进行分级,根据等级不同,设置不同的管控措施,常见的设备设施等级分为一级、二级、三级等。
控制措施在表格中填写对设备设施的管控措施,包括但不限于设置隔离区、限制人员进入、专人操作、设备定期检查维修等。
总结设备设施分级管控清单表单是企业进行安全生产管理的重要工具之一,通过对设备设施进行分级管理,加强对安全隐患的管控,有助于提高企业的安全生产水平。
在使用表单时,需根据实际情况进行具体操作,确保管控措施到位、有效。
临时设施布置图及临时用地表
用 途面积(ຫໍສະໝຸດ )位置需用时间现场办公
140
如 图
整个工期
宿 舍
260
如 图
整个工期
仓 库
260
如 图
整个工期
加工车间
370
如 图
整个工期
食 堂
240
如 图
整个工期
供 电
80
如 图
整个工期
供 水
80
如 图
整个工期
本文档部分内容来源于网络,如有内容侵权请告知删除,感谢您的配合!
临时设施布置图及临时用地表
一、临时设施布置
二、临时用地表
用 途
面积(㎡)
位置
需用时间
现场办公
160
如 图
整个工期
宿 舍
310
如 图
整个工期
仓 库
310
如 图
整个工期
加工车间
200
如 图
整个工期
食 堂
100
如 图
整个工期
供 电
60
如 图
整个工期
供 水
60
如 图
整个工期
临时设施布置图及临时用地表
一、临时设施布置
建筑临时设施表单
建筑临时设施表单一、建筑临时设施表单概述建筑临时设施表单是指在建筑施工过程中,为满足施工需求而设立的各种临时设施的清单。
这些临时设施包括施工现场的办公用房、生活设施、施工设备、材料堆放区等。
建筑临时设施表单是施工现场管理的重要文件,对于确保施工安全、提高施工效率具有重要意义。
二、建筑临时设施表单的分类与用途1.分类(1)根据设施类型分类:办公用房、生活设施、施工设备、材料堆放区等。
(2)根据设施用途分类:施工临时设施、生活临时设施、安全防护设施等。
2.用途(1)办公用房:为施工现场的管理人员、技术人员提供办公场所。
(2)生活设施:为施工现场的作业人员提供基本的生活保障,如食堂、厕所、宿舍等。
(3)施工设备:为施工现场的各类施工活动提供设备支持,如吊车、泵车、搅拌车等。
(4)材料堆放区:用于存放施工现场所需的各类建筑材料,如钢筋、水泥、砖块等。
三、建筑临时设施表单的填写与注意事项1.填写要求(1)填写内容真实、准确、完整。
(2)表格各项内容需与施工现场实际情况相符。
(3)填写字迹清晰,不得随意涂改。
2.注意事项(1)确保表单内容的及时更新,施工现场情况发生变化时需及时调整。
(2)关注施工现场的安全隐患,对存在问题的临时设施及时整改。
(3)配合相关部门做好临时设施的验收、维护等工作。
四、建筑临时设施表单的管理与维护1.管理措施(1)建立健全临时设施管理制度,明确责任主体。
(2)加强临时设施的巡查与检查,确保设施正常使用。
(3)制定临时设施维护计划,确保设施维护工作的落实。
2.维护方法(1)定期对临时设施进行检查、维修,确保设施安全可靠。
(2)对损坏的临时设施及时进行更换或修复。
(3)加强临时设施周边环境的整治,提高施工现场的整体形象。
五、建筑临时设施表单的案例分析本案例为某施工现场,根据工程特点,设立了办公用房、生活设施、施工设备、材料堆放区等临时设施。
在施工现场管理过程中,严格按照临时设施表单进行规划、布置,确保了施工现场的秩序井然、安全可控。
2021临时设施布置及临时用地表
临时设施布置及临时用地表施工现场平面布置图和临时设施、临时道路布置一、施工现场条件与周边环境(1)、进场后及时与建设单位进行交接,对坐标点进行保护。
(2)、整个场区四面均设置围墙,北侧用彩钢板作活动围墙,现场留设一个10米宽的临时大门。
(3)、水源情况:已由建设单位将总水管引至施工现场范围。
(4)、电源情况:已由建设单位引至现场,容量400kv。
(5)、排水情况:现场无市政排水管线,污水排放统一设沉淀池、污水坑,定期由市容办派专车进行抽取、清理。
二、施工现场平面布置原则(1)、符合文明安全工地标准;参照招标文件图示要求;(2)、满足施工需要,充分考虑专业分包需要,体现总包特点,符合统一管理协调原则;(3)合理布置地泵(汽车泵)等大中型施工机械,搭设好脚手架。
规划好施工道路和材料堆放、物资加工场地,减少运费和场内二次搬运;(4)、采用装配式集装箱临建设施,提高装配速度,尽快投入使用;(5)、布置符合现场卫生、安全防火和环境保护等要求。
三、现场办公、临时围挡布置1、现场办公设施布置现场临时办公设在场地合适地段。
2、现场生活设施布置临时生活设施根据招标要求进行搭设、场地美化等。
3、现场围挡主要是办公施工区域的围挡,用彩钢板封堵。
四、主要施工机械布置(1)、混凝土输送泵布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。
(2)、钢筋加工、木工加工布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。
五、施工各阶段现场平面布置路基施工阶段的场区划分与安排(1)本阶段施工任务是土方开挖、平整场地等内容;(2)先将场地进行平整,修筑场区内主要施工道路,主路宽4.0m,路侧修排水沟、集水井;场地作硬化处理;(3)逐一安排搭设办公室、木工加工棚、钢筋加工棚及材料堆放场地、现场施工用库房、实验室,满足施工的需要。
(4)按发包方要求接通临时水源。
保证必要的生产、办公和消防用水;(5)布置好发电机组,并引至专用配电箱,供生产、办公用电;其他施工阶段的场区划分与安排(1)本阶段施工节奏快,专业比较单一;(2)从水源将干管通达四周,形式环状水路,水管埋入地下,根据需要留出接头位置,供接出水管引至用水地点;(3)将电缆引至各用电处,形成环状电路,保证全场有足够的电力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑴8m≤满堂式支架高度<20m。
⑵10m≤梁柱式支架高度<25m。
除I级、Ⅱ级外的
3
建筑工程承重支架
⑴支架高度≥20m。
⑵持力层地质条件复杂(如软土地基等)。
⑴8m≤支架高度<20m。
⑵荷载标准值:面荷载≥15kN/m2,或线荷载≥20kN/m。
除I级、Ⅱ级外的
建筑工程脚手架
8≤H<12
H<8
浪高hw(m)
hw≥5
3≤hw<5
hw<3
施工期水位差△H(m)
△H≥5
3≤△H<5
△H<3
破坏后果
特别严重
严重
一般
6
挂篮、托架
---
Ⅱ级
---
7
梁场工装(制梁、存梁)基础
---
梁体自重≥800t
除Ⅱ级外的
8
生产、生活用房
(1)度≥18m。
⑵配置10吨及以上吊车。
⑴12m≤跨度<18m。
临时设施设计分类分级表
序号
临时设施设计类别
级别
Ⅰ级(符合下列情况之一者)
Ⅱ级(符合下列情况之一者)
Ⅲ级
1
栈桥、水中平台
⑴施工时水深≥10m。
⑵跨越三级及以上通航航道的栈桥。
⑶跨度≥24m。
⑴5m≤施工时水深<10m;
⑵15m≤跨度<24m
除I级、Ⅱ级外的
2
桥涵工程承重支架
⑴满堂式支架高度≥20m。
⑵梁柱式支架高度≥25m。
⑴连续梁(刚构)等梁体预制拼装的吊架(或导梁)、钢梁悬臂拼装的临时结构。
⑵特殊工艺设施设计,如:桥梁转体设施,钢桁梁拖拉设施、浮运吊装及顶推设施,框架桥及顶管顶进设施等。
⑶隧道衬砌台车等设施。
承台、墩身、梁板模板工程。
注:1.确定工艺设施设计分级时,从Ⅰ级开始,向Ⅱ级、Ⅲ级推定,以最先满足其中之一项为准。
⑴落地式脚手架:搭设高度≥50m。
⑵悬挑式脚手架:分段架体搭设高度≥20m。
除Ⅱ级外的
4
桥梁、市政、地铁、建筑工程基坑支护
1挖深度≥20m。
210m≤挖深度<20m,但周边环境复杂或有不良地质条件。
3用盖挖逆作、暗挖施工。
110m≤开挖深度<20m。
2挖深度<10m,但周边环境复杂或有不良地质条件。
500≤A<1000
A<500
围堰深度H(m)
H≥20
10≤H<20
H<10
施工水深hw(m)
hw≥15
8≤hw<15
hw<8
刃脚以上覆盖层厚度hs(m)
hs<3
3≤hs<6
Hs>6
破坏后果
特别严重
严重
一般
钢吊箱围堰
平面尺寸A(m2)
A≥1000
500≤A<1000
A<500
吊箱高度H(m)
H≥12
除I级、Ⅱ级外的
5
钢板桩、钢管桩围堰
平面尺寸A(m2)
A≥1000
500≤A<1000
A<500
围堰深度H(m)
H≥10
5≤H<10
H<5
施工水深hw
hw≥8
4≤hw<(m)
hs≥5
3≤hs<5
hs<3
破坏后果
特别严重
严重
一般
钢套箱围堰
平面尺寸A(m2)
A≥1000
2. 工艺设施类型繁多,本表未明确的由公司技术管理部门提出分级初步意见报局技术管理部确认。
(2)配置10以下吊车。
除Ⅰ级、Ⅱ级外的
9
构件吊装设施及吊点、基础设计
起吊重量≥1000kN
300kN≤起吊重量<1000kN
起吊重量<300kN
10
其他
⑴复杂的板、梁实体组合结构
⑵安全风险大的重大装备和经改造再使用的架桥机、造桥机及现浇梁移动模架。
⑶铁路及地方高等级公路改线的临时便桥工程。
⑷局认定的Ⅰ级临时设施设计。
