农村公路工程监理规划

0 / 1文档可自由编辑 第一章 监理大纲

一、目的

为了确保农村公路建设的工程质量、进度、投资和合同管理,规范农村公路建设工程的监理工作,热情为业主服务,全面执行招标邀请文件中的条款要求约定的各项权利义务,完成好本工程监理服务,特拟制定本监理大纲。

二、编制依据

建设工程监理委托合同,建设工程监理规范《GB50319—2000》、公路工程施工监理规范《JTJ077—95》、公路工程质量检验评定标准《JTGF80/1—2004》,现行国家法律法规和经济技术标准,以及业主的授权等,充分体现建设工程监理的合法性、权威性、公正性。认真研究熟悉工程设计文件,合理化融会贯通,使监理工作更具有针对性、适用性,充分把握承包单位的施工总体设计,全程监控,关键部位重点把关,使监理与施工更具有同步性、可靠性,运用现代全面质量管理(TQC)知识,按计划→执行→检验→处理(P、D、C、A)即:戴明循环模运作,使监理工作更具有科学性、先进性。

三、施工监理的原则

农村公路工程监理工作应认真贯彻执行“严格监理,热情服务,秉公办事,一丝不苟”的原则,按合同文件,技术规范,以工程质量监理为重点,对工程施工全过程实施控制管理,按监理合同要求完成

0 / 1文档可自由编辑 监理工作内容,确保项目工程质量达到以合格以上等级要求。

四、监理规划编制的指导思想

1、施工准备阶段的监理是积极参与、热情服务、多提建议、当好参谋。

2、施工阶段的监理指导思想是抓好“事前控制,事中控制”的监理工作,尽量减少事后返工事情的发生,即:既要主动,又不越俎代疱。

3、质量控制的指导思想是着眼于施工前(技术交底)控制,着重于施工中技术规范=控制,不放松施工后(质量缺陷)控制,杜绝质量安全事故,严格执行“六不准”,即:人员不到位、机械设备不足不准开工;未经检验的材料不准使用;未经批准的施工工艺不准采用;未经批准的图纸不准用于施工;前道工序未经验收后道工序不准进行;未经验收的工程不准计量。

4、监理规划编制的指导思想是指导参加本工程项目监理人员履行职责,开展工作的行动纲领和基本方针,并以此确立行之有效的工作方法和措施,我监理组把重点放在施工前和施工过程中,对每一道工序提出监理的重点,使我公司派往现场的专业监理工程师和监理人员人人做到胸有成竹,自觉做到积极地不折不扣地认真领会贯通的开展工作。

第二章 监理工作基本概况

工程基本概况

0 / 1文档可自由编辑 工 程 名

称 工 程 地

点 建 设 规 模

里程

公里 公路

等级 路面

类型 质量

等级 建设

性质 工程

造价(元) 质监

部门

措勤县一般

农村公路工程 措勤县曲洛乡境内 34.819

km 四级 砂粒 合格 新建 5394690

暂定 阿里公路质量监督站

计划开工日期:2015年6月1日 计划完工日期:2015年11月30日

第三章 监理工作范围及任务

一、监理工作范围

按照国家、自治区的有关工程监理规定,对本工程实施施工阶段全过程的“三控制、两管理、一协调”的职能,进行全面监理。

二、监理工作具体任务

1、参与设计交底和设计图会审工作。

2、审核施工单位的施工组织设计或施工方案,并提出修正意见。

3、审核确认选用的建筑材料及构配件质量,对影响工程质量和使用功能的材料及构配件,严格控制禁止使用。

4、认真督促施工单位建立健全质量及安全保证体系,并落实完

0 / 1文档可自由编辑 善措施和管理制度,搞好现场文明施工。

5、对现场施工机械质量性能认真检查对照,凡不符合要求的不得在施工使用或不准开工。

6、对工程的重点部位实行旁站监理,对违反设计要求和施工验收规范的,要立即责令整改返工,并发出监理指令,必要时签发工程暂停工令。

7、对分部分项工程的质量,在施工单位自检、专检的基础上提出自检报告。由监理工程师复查、评定和认可,并负责隐蔽工程的验收签字工作。

8、督促和协调施工单位,按施工总进度计划和月、旬工作计划组织施工。

9、验收已完工程量,并签发中间交工证书,审核施工单位进度报表,签发工程款支付凭证。

10、审查施工单位各种试验报告、合格证、施工记录及测试等有关资料,并填写好监理现场抽检资料。

11、负责组织工程质量事故的调查、审批事故的处理方案并监督实施。

12、认真填写监理日志,做到施工全过程的重要情况有据可查。

l3、依据设计图纸及施工验收规范和质量标准的要求,编写工程质量评估报告,参与和组织工程竣工初验及验收移交工作。

14、收集汇总保管工程有关资料并进行归档。

15、分析监理工作情况,不断总结经验,认真编写年度和竣工项目的监理工作总结。

0 / 1文档可自由编辑

第四章 施工阶段的质量控制内容

一、质量的事前控制

(一)、掌握和熟悉质量控制的技术依据。

(二)、施工场地的质量检验验收。

(三)、严格审查施工队伍的资质。

(四)、协助检查施工单位建立工地试验室。

(五)、核实施工机械一览表。

(六)、审查施工单位提交的施工组织设或施工方案。

(七)、生产环境、管理环境改善的措施。

(八)、主动向当地质量监督站取得联系,汇报在本项目开展质量监督的具体方法,取得当地质量监督站的支持和帮助。

二、质量的事中控制

(一)、施工工艺过程质量控制

针对监理项目的具体情况,施工工艺过程的质量控制可参照附表1的内容组织实施。

0 / 1文档可自由编辑

施工工艺过程质量的控制(路基、路面)

附表1

项

次 检查项目 规定值或允许偏差

检查方法和频率 规定分 高速公路

一级公路 其它公路

1 压

实

度

(%) 零填及路堑

上路床(cm) 0~30 95 93

按附录B表检查密度法:每2000m2每压实层测4处 30 路

堤

(cm) 上路床 0~30

95 93 下路床 30~80

上路堤 80~150 93 90

下路堤 >150 90 90

2 弯沉(0—0.1mm) 不大于设计计算值 按附录Ⅰ检查 15

3 纵断高程(mm) +10,-15 +10,-20 水准仪:每200m测4断值 10

4 中线偏位(mm) 50 100 经纬仪:每200m测4点,弯道加HY、10

5 宽度(mm) 不小于设计值 米尺:200米测4处 10

6 平整度(mm) 15 20 3m直尺:每200m测4处×3尺 15

7 模坡(%) ±0.5 ±0.5 水准仪:每200m测4断值 5

8 边坡 不陡于设计值 抽查每200m测4处 5

0 / 1文档可自由编辑

施工工艺过程质量控制(浆砌片石基础)

附表2

项次 检查项目 规定值或允许偏差 检查方法和频率 规定分

1 砂浆强度(Mpa) 在合格标准内 按附录F检查 35

2 轴线偏位(mm) 25 用经纬仪测纵模各2点 20

3 平面尺寸(mm) ±50 用尺量长、宽各3处 20

4 顶面高程(mm) ±30 用水准仪测5-8个点 15

5 平整度(mm) 土质 ±50 用水准仪测5-8个点 10

石质 ±50,-200

(墩、台身砌体)

附表3

项次 检查项目 规定值或允许偏差 检查方法和频率 规定分

1 砂浆强度(Mpa) 在合格标准内 按附录F检查 35

2 轴线偏位(mm) 10 用经纬仪测纵模各2点 15

3 墩台

长、宽

(mm) 料石 +20,-10

用尺量3个断面 15 块石 +30,-10

片石 +40,-10

4 竖直度

或横坡料石、块石 0.3% 用垂线或经纬仪测量纵、模各2点 10

片石 0.5%

5 墩台顶面高程(mm) ±10 用水准仪测3个点 20

0 / 1文档可自由编辑 6 大面积平整度(mm) 料石 10

用2m直尺检查 5 块石 20

片石 30

施工工艺过程质量的控制(管涵)

附表4

项次 检查项目 规定值或允许偏差 检查方法和频率 规定分

1 混凝土强度(Mpa) 在合格标准内 按附录D检查 35

2 轴线偏位(mm) 50 用经纬仪测纵模各2点 10

3 涵底流水高程(mm) ±20 用水准仪检查洞口2处,拉线检查中间2处 20

4 涵管长度(mm) +100,-50 用尺量 15

5 管座宽、厚度(mm) 大于设计值 用尺量3处 10

6 相邻管节底面错口(mm) 管径≤1m 3 用水平尺检查接头处

10 管径>1m 5

(盖板涵、箱涵)

附表5

项次 检查项目 规定值或允许偏差 检查方法和频率 规定分

1 砼和砂浆强度(Mpa) 在合格标准内 按附录D检查 30

2 轴线偏位(mm) 明涵 20 用经纬仪测纵模各2点 10

暗涵 50

3 结构尺寸(mm) ±20 用尺量3—5处 20

4 涵底流水高程(mm) ±20 用水准仪检查洞口2处,拉线检查中间2处 10

0 / 1文档可自由编辑 5 长度(mm) +100,-50 用尺量 10

6 孔径(mm) ±20 用尺量3处 10

7 顶面高程(mm) ±20 ±20

用水准仪检查3处 10 +100,-50 ±50

施工工艺过程质量控制(锥、护坡)

附表6

项次 检查项目 规定值或允许偏差 检查方法和频率 规定分 1 砂浆强度(Mpa) 在合格标准内 按附录F检查 30

2 顶面高程(mm) ±50 每50m检查3点,不足50m至少3点 10

3 表面平整度(mm) 30 用2m直尺检查,锥坡检查3处,护坡每50m检查3处 10

4 坡度 不陡于设计 每50m用坡度尺抽量3处 10

5 厚度(mm) 不小于设计 每100m检查3处 25

6 底面高程(mm) ±50 每50m水准仪检查3点 10

(二)、工序交接检查

坚持上道工序不经检查验收不准进行下道工序的原则。上道工序完成后,先由施工单位进行自检、专职检,认为合格后再通知现场监理工程师或其代表到现场会同检验。检验合格后签署认可方能进行下道工序。

(三)、隐蔽工程检查验收

隐蔽工程完成后,先由施工单位自检、专职检,初验合格后填报隐蔽工程质量验收通知单,报告现场监理工程师检查验收。

合集下载

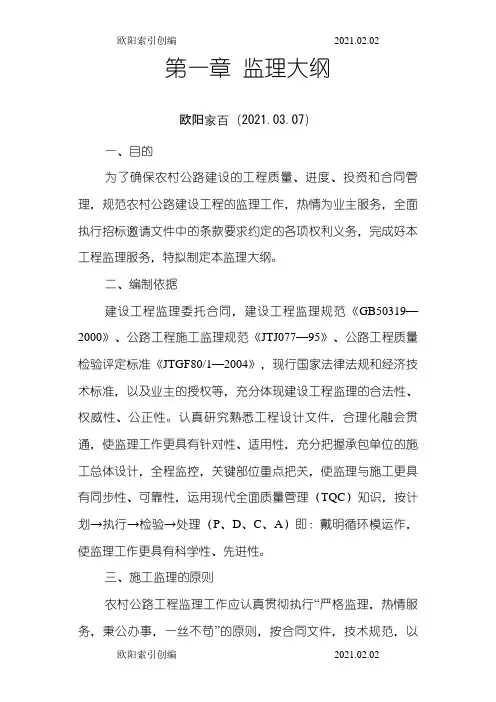

农村公路工程监理规划之欧阳索引创编

农村公路工程监理规划之欧阳索引创编

欧阳索引创编 2021.02.02

欧阳索引创编 2021.02.02 第一章 监理大纲

欧阳家百(2021.03.07)

一、目的

为了确保农村公路建设的工程质量、进度、投资和合同管理,规范农村公路建设工程的监理工作,热情为业主服务,全面执行招标邀请文件中的条款要求约定的各项权利义务,完成好本工程监理服务,特拟制定本监理大纲。

二、编制依据

建设工程监理委托合同,建设工程监理规范《GB50319—2000》、公路工程施工监理规范《JTJ077—95》、公路工程质量检验评定标准《JTGF80/1—2004》,现行国家法律法规和经济技术标准,以及业主的授权等,充分体现建设工程监理的合法性、权威性、公正性。认真研究熟悉工程设计文件,合理化融会贯通,使监理工作更具有针对性、适用性,充分把握承包单位的施工总体设计,全程监控,关键部位重点把关,使监理与施工更具有同步性、可靠性,运用现代全面质量管理(TQC)知识,按计划→执行→检验→处理(P、D、C、A)即:戴明循环模运作,使监理工作更具有科学性、先进性。

三、施工监理的原则

农村公路工程监理工作应认真贯彻执行“严格监理,热情服务,秉公办事,一丝不苟”的原则,按合同文件,技术规范,以欧阳索引创编 2021.02.02

欧阳索引创编 2021.02.02 工程质量监理为重点,对工程施工全过程实施控制管理,按监理合同要求完成监理工作内容,确保项目工程质量达到以合格以上等级要求。

农村公路安全生命防护工程监理规划72061

农村公路安全生命防护工程监理规划72061

.

.

页脚

滨州高新技术产业开发区农村公路安全生命防护工程

监 理 规 划

编制人:

审核人:

建设单位签收人:

滨州高新工程监理

年 月 日 .

.

页脚

目 录

第一章、监理围和服务容,监理依据 ................... 2

第二章、监理机构设置、组成人员,监理人员的职责 ..... 4

第三章、监理工作程序、方法和制度 ................... 8

第四章、监理人员进场工作计划表 .................... 52

第五章、质量、安全、投资、进度、环境控制措施 ...... 52

第六章、合同、信息管理方案 ........................ 65

第七章、组织协调容及措施 .......................... 81

第八章、监理工作重点与难点分析及对策 .............. 89

第九章、拟投入的监理设施、设备及配置计划 .......... 90

.

.

页脚

第一章、监理围和服务容,监理依据

第一节、工程概况及监理围

1、工程概况:

工程名称:滨州市高新技术产业开发区校车路4-6号线、青年路和新五路农村安全生命防护工程

工程地点:滨州高新区

路线长度:校车路4-6号线9.766km;青年路7.1023km;新五路9.074km;

建设单位:滨州市高新技术产业开发区规划建设区

监理单位:滨州高新工程监理

设计单位:省路桥集团工程设计咨询

农村公路工程监理规划之欧阳理创编

农村公路工程监理规划之欧阳理创编

欧阳阳理创编 2021.03.04

欧阳阳理创编 2021.03.04 第一章 监理大纲

时间:2021.03.05 创作:欧阳理

一、目的

为了确保农村公路建设的工程质量、进度、投资和合同管理,规范农村公路建设工程的监理工作,热情为业主服务,全面执行招标邀请文件中的条款要求约定的各项权利义务,完成好本工程监理服务,特拟制定本监理大纲。

二、编制依据

建设工程监理委托合同,建设工程监理规范《GB50319—2000》、公路工程施工监理规范《JTJ077—95》、公路工程质量检验评定标准《JTGF80/1—2004》,现行国家法律法规和经济技术标准,以及业主的授权等,充分体现建设工程监理的合法性、权威性、公正性。认真研究熟悉工程设计文件,合理化融会贯通,使监理工作更具有针对性、适用性,充分把握承包单位的施工总体设计,全程监控,关键部位重点把关,使监理与施工更具有同步性、可靠性,运用现代全面质量管理(TQC)知识,按计划→执行→检验→处理(P、欧阳阳理创编 2021.03.04

欧阳阳理创编 2021.03.04 D、C、A)即:戴明循环模运作,使监理工作更具有科学性、先进性。

三、施工监理的原则

农村公路工程监理工作应认真贯彻执行“严格监理,热情服务,秉公办事,一丝不苟”的原则,按合同文件,技术规范,以工程质量监理为重点,对工程施工全过程实施控制管理,按监理合同要求完成监理工作内容,确保项目工程质量达到以合格以上等级要求。

四、监理规划编制的指导思想

1、施工准备阶段的监理是积极参与、热情服务、多提建议、当好参谋。

2、施工阶段的监理指导思想是抓好“事前控制,事中控制”的监理工作,尽量减少事后返工事情的发生,即:既要主动,又不越俎代疱。

某农村公路乡道改建工程监理规划

某农村公路乡道改建工程监理规划

有人形容高尔夫的 18 洞就好像人生,障碍重重,坎坷不断。然而一旦踏上了球场,你就必须集中注意力, 独立面对比赛中可能出现的各种困难,并且承担一切后果。也许,常常还会遇到这样的情况:你刚刚还在 为抓到一个小鸟球而欢呼雀跃,下一刻大风就把小白球吹跑了;或者你才在上一个洞吞了柏忌,下一个洞

你就为抓了老鹰而兴奋不已。

** 县 2009 年农村公路乡道改建工程监 理规划

一、工程概况

1、工程名称: ** 县 2009 年农村公路乡道改建工程

2、工程地点: ** 县境内

3、工程规模: 33.9Km

4、工程总投资: 1500 万元

5、工程计划工期:由 2009 年 6 月至 2009 年 10 月

6、工程质量要求:达到合格工程质量标准。

7、建设单位: ** 县交通局

设计单位: ** 市公路勘察设计所; ** 市** 公路勘察设计

有限公司

施工单位:

第一标段:河南 ** 建设有限公司。

第二标段: ** 路桥路桥有限公司。

第三标段: ** 市中** 市政建设工程有限公司。

第四标段: ** 市 ** 路桥工程有限公司。

二、监理范围:

1、** 县 2009 年农村公路乡道改建工程,全长 33.9 公里。

2、建设工程施工阶段监理,包括 :机动车道、标志牌施工全 过程。

有人形容高尔夫的18洞就好像人生,障碍重重,坎坷不断。然而一旦踏上了球场,你就必须集中注意力, 独立面对

比赛中可能岀现的各种困难,并且承担一切后果。也许,常常还会遇到这样的情况:你刚刚还在 为抓到一个小鸟球而欢呼雀跃,下一刻大风就把小白球吹跑了;或者你才在上一个洞吞了柏忌,下一个洞 你就为抓了老鹰而兴奋不已。

三、监理内容

1、 施工准备阶段监理工作的主要内容

(1 )熟悉设计文件及合同文件,参加设计单位向施工单

位的技术交底。

(2) 审批施工单位上报的施工组织设计,重点对施工方

案、劳动力、材料、机械设备的组织及保证工程质量、 安全、

乡村道路改建工程监理规划

乡村道路改建工程监理规划

百度文库 - 让每个人平等地提升自我

1 滨州市高新区小营街道办台西刘村道路改建工程 监理规划

滨州市高新区小营街道办台西刘村

道路改建工程

监

理

规

划

编制:李景怀

审核:宗艳

滨州高新工程监理有限公司

2016年12月

百度文库 - 让每个人平等地提升自我

2

目 录

一、工程项目概况 ............................................................................................................................. 3

二、监理工作范围 ............................................................................................................................. 3

三、监理工作内容 ............................................................................................................................. 3

4、审查承包人各项施工准备工作,下达开工令; ............................................................................... 4

6、审核承包人提出的分包工程项目及选择分包单位; ....................................................................... 4

11、监督各施工单位文明施工,检查安全防护措施; ......................................................................... 4

某我国农村公路乡道改建工程监理规划

某我国农村公路乡道改建工程监理规划

某我国乡村公路乡道改建工程监理规划 1 / 14

县 2009 年乡村公路乡道改建工程监理规划

一、工程概略

1、工程名称: ** 县 2009 年乡村公路乡道改建工程

2、工程地址: ** 县境内

3、工程规模:

4、工程总投资: 1500 万元

5、工程计划工期:由 2009 年 6 月至 2009 年 10 月

6、工程质量要求:达到合格工程质量标准。

7、建设单位: ** 县交通局

设计单位: ** 市公路勘探设计所; ** 市 ** 公路勘探设计

有限企业

施工单位:

第一标段:河南 ** 建设有限企业。

第二标段: ** 路桥路桥有限企业。

第三标段: ** 市中 ** 市政建设工程有限企业。

第四标段: ** 市 ** 路桥工程有限企业。

二、监理范围:

1、 ** 县 2009 年乡村公路乡道改建工程,全长 33.9 公里。

2、建设工程施工阶段监理,包含 : 灵活车道、标记牌施工全

过程。

三、监理内容 某我国乡村公路乡道改建工程监理规划 2 / 14

1、施工准备阶段监理工作的主要内容

( 1)熟习设计文件及合同文件,参加设计单位向施工单位的技术交底。

( 2)审批施工单位上报的施工组织设计,要点对施工方

案、劳动力、 资料、机械设施的组织及保证工程质量、 安全、工期和控制投资等方面的举措进行监察,并向业主提出监理建议。

( 3)动工前检查施工单位的放线、高程引测资料,特别是与相临施工单位之间丈量、放线资料能否协调,并对道路中心线、各桩号高程进行审察、复测。

( 4)审批单项工程的动工申请报告,并报业主存案。

( 5)审察施工单位的质量自检系统及安全保证系统。

2、施工阶段监理工作的主要内容。

( 1)施工阶段的质量控制①对工程施工阶段进行旁站监理,严把施工过程中的质

量关,达成必需的抽查试验,并做好监理日志。

②办理工程更改和工程质量事故,对重要工程更改和质量事故提出办理建议并报建设单位审察存案。

某农村公路乡道改建工程监理规划 2

某农村公路乡道改建工程监理规划

1 / 14 县2009年农村公路乡道改建工程监理规划

一、工程概况

1、工程名称:**县2009年农村公路乡道改建工程

2、工程地点:**县境内

3、工程规模:33.9Km

4、工程总投资:1500万元

5、工程计划工期:由2009年6月至2009年10月

6、工程质量要求:达到合格工程质量标准。

7、建设单位:**县交通局

设计单位:**市公路勘察设计所;**市**公路勘察设计有限公司

施工单位:

第一标段:河南**建设有限公司。

第二标段:**路桥路桥有限公司。

第三标段:**市中**市政建设工程有限公司。

第四标段:**市**路桥工程有限公司。

二、监理范围:

1、**县2009年农村公路乡道改建工程,全长33.9公里。

2、建设工程施工阶段监理,包括:机动车道、标志牌施工全过程。

三、监理内容

1、施工准备阶段监理工作的主要内容 某农村公路乡道改建工程监理规划

2 / 14 (1)熟悉设计文件及合同文件,参加设计单位向施工单位的技术交底。

(2)审批施工单位上报的施工组织设计,重点对施工方案、劳动力、材料、机械设备的组织及保证工程质量、安全、工期和控制投资等方面的措施进行监督,并向业主提出监理意见。

(3)开工前检查施工单位的放线、高程引测资料,特别是及相临施工单位之间测量、放线资料是否协调,并对道路中心线、各桩号高程进行审查、复测。

(4)审批单项工程的开工申请报告,并报业主备案。

(5)审查施工单位的质量自检体系及安全保证体系。

2、施工阶段监理工作的主要内容。

(1)施工阶段的质量控制

①对工程施工阶段进行旁站监理,严把施工过程中的质量关,完成必要的抽查试验,并做好监理日记。

②处理工程变更和工程质量事故,对重大工程变更和质量事故提出处理意见并报建设单位审查备案。

③检查验收和评定工序工程质量。监督施工单位严格按照施工规范、设计要求进行施工,对不符合技术规范和设计图纸要求的工序,有权责成施工单位返修或下达暂停施工令并报建设单位备案。

工程施工监理规划 乡村公路道排工程监理规划

广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划大冶市乡村公路道排工程监理规划一、工程概况1.1 工程名称:大冶市乡村公路道排工程1.2 工程地点:1.3工作目标:1.3.1 工期目标:1.3.2.质量目标:1.3.3.投资目标:1.3.4.安全生产目标:1.4工程技术指标和要求:1.4.1工程的主要技术、质量参数(要求): a) 路面抗滑标准: b) 路基底面土基回弹模量: c) 道路平面上的停车视距: d) 路面排水设计重现期:e) 土路基压实度:(按重型击实标准) F) 路面基层: 基层材料: 压实度(重型压实标准): 广东天衡工程建设咨询监理有限公

司大冶市乡村公路道排工程 监理规划g) 弯沉值: 土路基顶层: 1.4.2道路工程:路面排水设计重现期:地震基本烈度为 度,按 度设防;路槽地面土基设计回弹模量:路面混凝土结构设计年限 年。I) 基础处理:J) 边坡与护坡: 二、监理服务范围、内容2.1 监理服务的范围2.1.1 服务范围:设计文件图纸和业主与承包人签订的合同文件规定的全部 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划内容和业主同意增加或变更的项目内容;2.1.2 对监理范围内的工程,在施工阶段对其工程质量、工期、投资实施动态的目标控制,做好合同管理,协调好与本项目有关建设各方的关系,努力提高工程管理水平,使施工监理工作法制化、标准化、规范化、程序化、制度化;2.1.3 《建设工程监理规范》中规定的全部职责范围和工程建设监理合同中约定的监理工程范围内的监理业务。2.2 监理业务主要内容进行投资、质量、进度控制及合同、技术资料、数据管理以及现场施工协调、安全文明施工进行管理。主要内容有:2.2.1 按合同要求,检查承包单位开工前的准备情况,审批承包单位的开工申请报告,审批承包单位的施工组织设计及施工方案;2.2.2 审查承包单位的材料和设备采购清单,检查工程使用的材料、构件和设备的规格和质量,同时对由业主采购的材料质量进行把关;2.2.3 审查施工单位编制的一级网络计划,核查二级网络计划,并负责组织协调实施;2.2.4 协调招标人、设计、承包和监理单位提出的工程设计变更,检查施工技术措施、安全防护措施及文明施工;2.2.5 监督承包合同的履行,检查和督促工程的进度和施工质量,按设计及规范要求进行工程质量检测,做好隐蔽工程签证,审核工程计量计价,验收分部、分项工程;2.2.6 针对本工程特点,委托具有试验资质的试验检测机构独立进行试验并出具试验报告; 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划2.2.7 严格审查施工单位提交的工程结算书,公正地处理施工单位提出的索赔,负责搞好工程竣工结算工作,接受并通过审计部门的审计;2.2.8 根据监理工作需要及业主要求,坚持定期召开监理例会,加强同业主的联系,并按业主要求填认真填写监理月度考核表及请款报告;2.2.9 缺陷责任期12个月,缺陷责任期内的留用人员与业主协商后确定,由留用的监理人员负责做好缺陷责任期内的各项工作。三、监理工作目标强化质量管理,控制工程造价,确保建设工期,安全生产及文明施工达到优良标准是本工程监理的总体目标。 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划3.1 工期控制目标:按照招标文件要求,计划工期为 天;加强交通组织协调工作,充分协调好系统内外的各方面关系,力求在合同约定的工期内完成工期目标。3.2 质量控制目标:按照招标文件的要求,本工程质量等级为优良,在施工过程中,强化协调、管理工作,以质量控制为重点,贯穿于施工过程的每一分项当中,确保工程质量达到优良;3.3 投资控制目标:按照招标文件本施工监理标段投资 万元,主要项目工程量计量控制在1%以内,工程总造价误差控制在1%以内。在施工中强化工程量的计量和审核,建立防虚报制度,加强支付管理,确保在投资控制目标范围内完成全部施工任务。 3.4 文明施工目标:贯彻“预防为主”的指导方针,加强交通组织协调,营造安全文明的施工环境,确保达到文明施工优良工地。3.5 安全生产目标:一般目标:无重大伤亡事故,较高目标:无伤亡事故。 四、监理依据4.1 国家批准的工程项目建设文件4.2 法律、法规和行政规章,主要有:《中华人民共和国建筑法》 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划《建设工程质量管理条例》《工程建设监理机构规定》4.3国家和武汉市工程建设强制性技术标准《建设工程监理规范》 (GB50319-2000)《建设工程施工质量验收统一标准》 (GB50300—2001)《公路工程质量检验评定标准》 (JTGF80—2004)《城市道路路基施工及验收规范》 (CJJ44—91)《水泥混凝土路面施工及验收规范》 (GBJ97—87)《建筑边坡工程技术规范》 (GB50330—2002)《建筑施工安全检查标准》 (JGJ59-99) 《施工现场临时用电安全技术规范》 (JGJ46-88)《混凝土强度检验评定标准》 (GBJ107-87)《混凝土质量控制标准》 (GB50164-92)《施工现场安全生产保证体系》 (DBJ08-903-98)《建设工程施工现场供用电安全规范》 (GB50194-93)《建筑水泥》 (GB/T3183-97)《建筑机械使用安全操作规程》 (JGJ33-86)《普通混凝用砂质量标淮及试验方法》 (JGJ52-92)《普通混凝土用碎石或卵石质量标准及试验方法》(JGJ53-92)《建筑工程冬期施工技术规程》 (JGJ104-97)《预拌混凝土生产技术规程》 (DBJ08-227-97)《工程测量规范》 (GB50026-93)4.4 合同文件建设单位与监理单位签订的建筑工程委托监理合同;建设单位与施工单位签订的建筑工程施工合同和其他工程建设合同。4.5 设计文件规划红线图;地质勘察资料;施工图纸和设计说明书/变更设计文件; 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划设计单位指定的国家标准设计图集;设计交底、图纸会审纪要。4.6 建设单位提供的招标文件、变更要求等五、项目监理机构组织形式及岗位配备计划5.1 项目监理组织机构图 总监总监代表测量工程师造价工程师道路工程师给排水工程师信息管理工程师监理员监理员见证取样员监理员监理员试验检测工程师广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划 六、项目监理机构的人员岗位职责6.1 进驻现场监理人员分为总监、总监代表、专业监理工程师、监理员。现场各监理人员职责分述如下:6.1.1 总监理工程师的职责:1、确定项目监理机构人员的分工和岗位职责;2、主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;3、审查分包单位的资质,并提出审查意见;4、检查和监督监理人员的工作,根据工程项目的进展情况可进行人员调配对不称职的人员应调换其工作;5、主持监理工作会议,签发项目监理机构的文件和指令;6、审定承包单位交的开工报告、施工组织设计、技术方案、进度计划;7、审核签署承包单位的申请、支付证书和竣工结算;8、审查和处理工程变更; 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划9、主持或参与工程质量事故的调查;10、调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;11、组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;12、审核签认分部工程和单位工程的质量检验评定资料,审查承包单位的竣工申请,组织监理人员对待验收的工程项目进行质量检查,参与工程项目的竣工验收;13、主持整理工程项目的监理资料。6.1.2 总监代表的职责1、负责总监理工程师指定或交办的监理工作;2、按总监理工程师的委托和授权,行使总监理工程师的部份职责和权力(规范规定总监不得委托的工作除外)。6.1.3 专业监理工程师的职责:1、负责编制本专业的监理实施细则;2、负责本专业监理工作的具体实施;3、组织、指导、检查和监督本专业监理员的工作,当人员调整时,向总监理工程师提出建议;4、审查承包单位提交的涉及本专业的计划、方案、申请、变更,并向工程师提出报告;5、负责本专业分项工程验收及隐蔽工程验收;6、定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示; 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划7、根据本专业监理工作实施情况做好监理日记;8、负责本专业监理资料的收集、汇总及整理,参与编写监理月报;9、核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;10、负责本专业的工程计量工作,审核工程计量的数据和原始凭证。11、核查进场材料、设备、构配件的原始凭证、检测报告等质量证明文件及其质量情况,根据实际情况认为有必要时对进场材料、设备、构配件进行平行检验,合格时予以签认;12、负责本专业的工程计量工作,审核工程计量的数据和原始凭证。6.1.4 试验监理工程师的职责1、指导、协调整个工程项目的监理试验工作,制定有关的制度、规定和方法、组织试验人员的专业学习和交流;2、承担独立进行的试验项目外,还应对承包单位的工地现场试验室和固定试验室的设备功能、人员素质、操作方法、资料管理等项工作进行有效的监督、检查和管理;3、编制、提供有关各种试验统一的报表格式,对各种试验采用统一的表格进行记录,并妥善进行整理、上报、保存;4、定期或不定期地对承包单位的试验、测试、测量仪器进行检验,并监督承包单位定期交由政府监督部门对仪器进行标定;5、协助监理工程师和监理人员复核承包单位所做的重要配合比试验,坚持经常性抽查其它有关试验; 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划6、参加工程项目新技术、新工艺、新材料、新设备的试验工作;7、参加工程项目重大技术、质量问题的处理;8、参加工程竣工验收及保修阶段的工作。6.1.5 造价工程师的职责1、负责本专业的工程计量工作,审查工程计量的数据和原始凭证。审核承包单位所报工程材料用量、机械设备进出场、工程量清单等;2、按施工合同的规定,现场计量核实合同工程量清单规定的任何完工的数量和价值;3、按合同规定审查、签发期中支付证书及合同中止后任何款项的支付证书。对不符合合同文件要求的工程项目和施工活动,有权暂拒支付,直到上述项目和施工活动达到要求;4、按施工合同文件规定,对合同执行期间由于国家(省或市、地方)颁布的法律、法令、法规等致使工程费用发生的增减和其它事项价格的涨落而引起的工程费用的变化,造价工程师在与业主和承包单位协商后,计算确定新的合同价格或调整幅度,予以签认;5、按施工合同规定的变更范围,对工程或其任何部分的形式、质量、数量及任何工程施工程序做出变更的决定,确定变更工程的单价和价格,经业主同意下达变更通知;6、对承包单位提出的竣工期延长或费用索赔,应就其中申述的理由,查清全部情况,并根据合同规定程序审定延长工期或索赔的款项,经业主批准后发出通知。6.1.6 安全监理工程师的职责 广东天衡工程建设咨询监理有限公司大冶市乡村公路道排工程 监理规划1、认真核对设计图纸,做好交通安全设施监理方面的工作。2、审查承包人的施工组织计划。3、检查施工质量、进度、审查承包人提出的检测资料及竣工资料。4、按合同文件要求控制各种材料的质量。5、对承包人施工的工程进行检验,初审中间交工证书。6、协助造价工程师审核工程量,对承包人提出的索赔延期及变更提出处理意见。7、协助总监及相关单位作好施工安全管理,交通组织、协调工作。6.1.7 监理员的职责1、在专业监理工程师的指导下开展现场监理工作;2、检查承包单位投入工程项目的人力、材料、主要设备及其使用、运行状况,并做好检查记录;3、复核或从施工现场直接获取工程计量的数据并签署原始凭证;4、按设计图及有关标准,对承包单位的工艺过程或施工工序进行检查和记录,对加工制作及工序施工质量检查结果进行记录;5、担任旁站工作,发现问题及时指出并向专业监理工程师报告;6、做好监理日记和有关的监理记录。6.2 监理人员守则凡从事工程建设监理的人员除受法律、法规的约束外,还必须遵守如下:1、熟悉并正确执行国家、地方颁发的建筑相关法规、规范、标准;2、公正、诚信、科学、服务、高效、秉公办事,认真处理各方争议,忠于职守,不仅维护建设单位(业主方)和被监理单位的合法权益,更要维护国家利益;

某农村公路乡道改建工程监理规划 3

县 2009 年乡村公路乡道改建工程监理规划

一、工程概略

1、工程名称: ** 县 2009 年乡村公路乡道改建工程

2、工程地址: ** 县境内

3、工程规模: 33.9Km

4、工程总投资: 1500 万元

5、工程计划工期:由 2009 年 6 月至 2009 年 10 月

6、工程质量要求:达到合格工程质量标准。

7、建设单位: ** 县交通局

设计单位: ** 市公路勘探设计所;

有限企业

施工单位:

** 市**

公路勘探设计

第一标段:河南 ** 建设有限企业。

第二标段: ** 路桥路桥有限企业。

第三标段: ** 市中 ** 市政建设工程有限企业。

第四标段: ** 市 ** 路桥工程有限企业。

二、监理范围:

1、 ** 县 2009 年乡村公路乡道改建工程,全长公里。

2、建设工程施工阶段监理,包含 : 灵活车道、标记牌施工全

过程。

三、监理内容

1、施工准备阶段监理工作的主要内容

( 1)熟习设计文件及合同文件,参加设计单位向施工单位的技术交底。

( 2)审批施工单位上报的施工组织设计,要点对施工方

案、劳动力、 资料、机械设施的组织及保证工程质量、 安全、工期和控制投资等方面的举措进行监察,并向业主提出监理建议。

( 3)动工前检查施工单位的放线、高程引测资料,特别是与相临施工单位之间丈量、放线资料能否协调,并对道路中心线、各桩号高程进行审察、复测。

( 4)审批单项工程的动工申请报告,并报业主存案。

( 5)审察施工单位的质量自检系统及安全保证系统。

2、施工阶段监理工作的主要内容。

( 1)施工阶段的质量控制①对工程施工阶段进行旁站监理,严把施工过程中的质

量关,达成必需的抽查试验,并做好监理日志。

②办理工程更改和工程质量事故,对重要工程更改和质量事故提出办理建议并报建设单位审察存案。

③检查查收和评定工序工程质量。监察施工单位严格依照施工规范、设计要求进行施工,对不切合技术规范和设计图纸要求的工序,有权责成施工单位返修或下达暂停施工令并报建设单位存案。

道路工程监理规划

产业园区二期路路~路段、道路工程

监 理 规 划

某监理公司

二0一三年三月

目 录

一、工程概况

一、工程项目名称:产业园区二期铁路沿线西侧路~段、道路工程;

二、工程概述:路,北至化工路,设计全长米,施工全长米,横断面形式为:3米人行道+10米车行道+3米人行道;路,东至沿河北路,设计全长米,施工全长米,横断面形式为: 8米车行道;两条道路均采用水泥混凝土路面;

三、建筑结构类型:道路结构为:车行道为22cm厚水泥砼面层+20cm厚5%水泥稳定碎石+60cm厚统渣垫层;人行道为5cm厚C30彩色人行道板铺装+3cm厚M10水泥砂浆+20cm厚C20砼+30cm厚统渣垫层;

四、参与建设的相关单位:

建设单位:项目建设办公室

设计单位:设计院有限责任公司

监理单位:某监理公司

施工单位:

二、监理工作范围

本工程图纸中所包含施工的道路、交通、给排水、照明等各专业,同时预留电力、电信、电视线路、给水、燃气等预留位置的监理; 三、监理工作内容

本项目监理单位承担的对本工程实行质量、工期、投资控制、合同和信息管理与协调的全过程施工监理;

一协助业主审查本工程施工设计图纸文件,组织现场设计交底和图纸会审;

二代表业主核查设计文件和各项设计变更,并协助业主会同设计单位就重大技术问题和优化设计提出意见和建议,进行专题讨论;

三审核施工单位对设计文件的意见会同设计单位进行研究协助业主督促设计单位尽快答复

四审查承包单位编制的施工组织设计、施工技术方案、施工进度计划、作业规程并监督检查其实施;

五根据建设工程施工承包合同规定的工期要求和施工进度计划,检查承建的工程进度及其填报的月进度计划报表,并及时向建设单位汇报对工程进度执行情况的意见

六督促、检查承包单位严格执行合同和严格按照国家技术规范、标准、以及设计图纸文件的要求进行施工活动;检查施工过程中的重点部位、环节以及隐蔽工程的施工验收签证,未经签证不得进行下道工序施工,控制工程质量,对违反规范、标准施工的,有权向承建单位签发工程暂停令,工期及发生的费用由承建单位负责,并及时向建设单位报告处理的情况; 七审查承包单位或建设单位提供的材料和设备清单及其所列的规格与质量,对不符合者不得使用在工程中,并提出更换要求
