交通技术学校迁扩建项目工程可行性研究报告


一期校园工程建设内容
A1、A3、B2驾驶员培训基地并配置所需的配套设施,总 建筑面积8800平方米,其中包含驾培办公、理论培训教室、 模拟教室、考试中心、业务大厅、学员休息室、食堂等相关 功能。
大客、大货考试训练场:规划建设47000平方米(60亩) 科目二训练场,内设科目二17项考试、训练项目为以后申报 考场准备。
温州交通技术学校迁扩建项目 可行性研究报告
浙江省交通规划设计研究院 20州交通技术学校迁扩建项目
承办单位:
温州市交通运输集团有限公司
项目选址:
温州交通技术学校选址于洞头县,具体位于洞头北岙街 道燕子山山麓,距洞头县政府约1.8千米。南靠自然山麓,北 接环岛公路,与三盘岛隔海相望,西临洞头客运中心。区位 条件优越,交通便利,自然环境适宜。
教练场地总用地面积为47000平方米,单车道总长度约45 00米以上。
二期校园工程建设内容
完成建设成人教育和三产服务配套用房,满足社会培训 学员食宿等相关需求,按三星标准设计,以不低于同时接待 200人的规模建设;
成人教育学院包含教学楼和实训楼各一幢,含标准教室2 0个,理实一体化教室10个,标准计算机房4个,阶梯教室, 可容纳200人,实训楼一、二层为各专业实训车间(4000平 方米),另教学辅助需要考虑;
需求分析
学校2012年被评为浙江省重点技工学校,在学校发展道路 上最主要的瓶颈是教学场地不足,学校迁扩建后将迎来全新 的发展平台和机遇,突破申报高级技工学校和技师学院学校 的场地限制。
学校要完成成人教学楼、大中型客货车培训楼、教学楼、 实训楼、职高综合楼、宿舍楼、食堂和配套服务用房等基础 设施建设。
(3)学生食堂及后勤辅助用房单独建设; (4)行政综合办公用房一幢;
项目提出的背景及对区域社会的影响
“十二五”时期是洞头全面承接温州产业东移、城市 东拓的关键时期,是洞头加快融入瓯江口区域开发,加快 发展的重要时期,是洞头实现经济转型升级,加快城市建 设,建设现代化港口旅游城市的战略时期,客观上需要高 规模、高层次、高质量的人才资源培育、开发与储备,引 入温州交通技术学校迁扩建项目,建设一所培养交通运输 综合类实用技术人才和适应地方产业需求的技能型、应用 型专业人才的职业学校尤为紧迫,该项目建设将为洞头经 济发展和社会进步提供强大动力。
项目建设的可行性
1、温州交通技术学校洞头迁扩建项目得到洞头县委县政 府的高度重视和支持,为学校的迁扩建项目的顺利实施 提供了基础保障。
2、温州交通技术学校洞头迁扩建符合当前温州职业教育 发展需求,为学校的迁扩建项目的顺利实施提供了政策 保障。
3、温州交通技术学校四十年的办学实践和教育经验积累, 为学校迁扩建后实现学校跨越式发展提供了坚实的经验 保障。
项目建设必要性
1、实施温州交通技术学校洞头迁扩建项目,大力加快 公交驾驶员培养是温州市委市政府关于优先发展城市 公共交通决策的重要组成部分。
2、实施温州交通技术学校洞头迁扩建项目,是交运集 团下属经营板块战略转型的重要举措。
3、实施温州交通技术学校洞头迁扩建项目,是交通技 校发挥省级技工学校功能,向温州交通技师学院更高 层次的办学方向迈进的必由之路。
其中: 大中型客货车培训楼:8820㎡
二期 工程
三期 工程
用地面积:8242㎡ 建筑面积:20430㎡ 其中: 成人教学楼:4860㎡ 配套服务用房:3089㎡
实训楼:8100㎡ 用地面积:15275㎡ 建筑面积:30291㎡ 其中: 教学楼:7286㎡ 职高综合楼:7860㎡ 宿舍楼:13805㎡ 食堂:1340㎡
总图主要技术数据
建筑经济技术指标: 地块总用地面积: 总建筑面积: 建筑占地面积:
建筑密度:16.7% 容积率:0.82 绿地率:20% 机动车停车位:237辆 非机动车停车位:1570辆 其中 成人教育学校建筑经济指标(含A1、A3、B2驾驶员培训)
一期 工程
用地面积:48995㎡ 建筑面积:8820㎡ 训练场地面积:47000㎡
数量
30 10 4 10 2 15 250 75 10 10 10 12 10 2 -
交通技校迁扩建总规划用地面积为108.437亩,按一次性 规划、分三期工程进行建设,并分三期验收、分三期投入使 用。
总平面布置
学校整体呈三角形地块,通过隧道可直接通往新城区,距 离县城交通便利。学校共有四个功能分区,分别为学历教育 区,成人教育区,配套服务用房区,驾驶员训练区。
建设规模
本项目总用地面积约108.437亩,其中: A8地块建设用 地面积为4.634亩,A5地块建设用地面积为103.803亩。项目 规划总建筑面积约59541平方米,总投资约2.57亿元,其中 征地费用0.45亿元,将项目按一次规划、分三期工程进行建 设,分三期验收,分三期投入使用。
三期校园工程建设内容
校园工程建设按大、中专学历教育3000人在校生数建设 设计规模。
(1)教学楼二幢,含标准教室30个,理实一体化教室10 个,标准计算机房4个,学生礼堂1个(阶梯教室,可容纳30 0人)
(2)学生宿舍楼二幢,含125间学生寝室(按实际住校2 000人,8人一个宿舍,宿舍考虑独立浴室、卫生间,男女生 独立出入);
学校教学及生活服务用房
名称
标准教室 理实一体化教室 标准计算机机房 教学辅助用房 其他 实训车间 专业教室 教学辅助用房 学生宿舍 教职工宿舍 其他(活动室) 食堂 多媒体教室 模拟驾驶室 计算机室 教具教室 档案室 等候大厅 其他
开间面积(㎡)
85 85 85 85 1620 150 33.6 33.6 200 100 100 60 100 800 -
本项目A5地块拟建成人教育学校建筑(含A1,A3,B2驾驶 员培训),训练场地面积47000㎡,成人教学楼4860㎡,大 中型客货车培训楼8820㎡;职业技术学校建筑,其中教学楼 7286㎡,实训楼8100㎡,职高综合楼7860㎡,宿舍楼13805 ㎡,食堂1340㎡,总建筑面积52070㎡;A8地块拟建配套服 务用房3089㎡。项目总建筑面积59541㎡。
合集下载

洞头迁扩建项目可行性报告

洞头迁扩建项目可行性报告

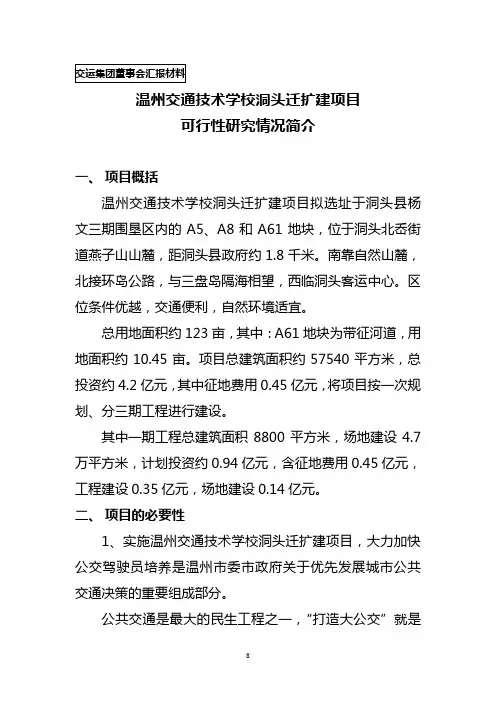

温州交通技术学校洞头迁扩建项目可行性研究情况简介一、项目概括温州交通技术学校洞头迁扩建项目拟选址于洞头县杨文三期围垦区内的A5、A8和A61地块,位于洞头北岙街道燕子山山麓,距洞头县政府约1.8千米。

南靠自然山麓,北接环岛公路,与三盘岛隔海相望,西临洞头客运中心。

区位条件优越,交通便利,自然环境适宜。

总用地面积约123亩,其中:A61地块为带征河道,用地面积约10.45亩。

项目总建筑面积约57540平方米,总投资约4.2亿元,其中征地费用0.45亿元,将项目按一次规划、分三期工程进行建设。

其中一期工程总建筑面积8800平方米,场地建设4.7万平方米,计划投资约0.94亿元,含征地费用0.45亿元,工程建设0.35亿元,场地建设0.14亿元。

二、项目的必要性1、实施温州交通技术学校洞头迁扩建项目,大力加快公交驾驶员培养是温州市委市政府关于优先发展城市公共交通决策的重要组成部分。

公共交通是最大的民生工程之一,“打造大公交”就是实施公交优先政策,为切实方便市民出行,温州市政府于2012年制定的《关于优先发展城市公共交通的实施意见》提出,要实现城市公共交通向郊区、农村延伸;公交线路将向新建大型住宅区、商业区、城市综合体、工业园区、高教园区、旅游景区等区域延伸加密,方便新社区、工业区的群众出行等。

温州交通技校是温州市唯一有资质培训公交驾驶员的学校,但现有的培训能力受到训练场地、车辆和设施条件严重不足的限制,严重阻碍城市公交事业的快速有序发展。

例如,交运集团143条线路2332辆公交车目前只有3100多名公交驾驶员,远远达不到1:1.5(车人比例)的基本正常运行比例要求,增加公交车辆、提高运力和拓展线路更加捉襟见肘。

因此,实施温州交通技术学校洞头迁扩建项目,将公交驾驶员训练场地建设项目列入学校迁扩建第一期工程建设,按重点项目实施具有重要的战略意义。

2、实施温州交通技术学校洞头迁扩建项目,是交运集团下属经营板块战略转型的重要举措。

学校扩建工程可行性研究报告

学校扩建工程可行性研究报告

学校扩建工程可行性研究报告一、项目背景随着社会经济的快速发展和教育事业的不断提升,我校学生人数不断增加,现有教育设施已经无法满足学生的学习和生活需求。

为了提高学校的教育质量,满足学生的学习需求,我校计划进行学校扩建工程。

二、项目目标1.提高学校教育质量:通过扩建工程,增加教室、实验室、图书馆等教学设施,提高学校的教学效果和教育质量。

2.优化学生生活环境:建设更宽敞的食堂、宿舍和活动室,提供更好的生活条件,提高学生的学习积极性和生活质量。

3.增加学校容量:根据未来几年的学生规模预测,适当扩大学校的规模,增加学生的容纳量,为未来的教育发展做好准备。

三、项目内容1.教学区扩建:增加教室、实验室和图书馆等教学设施,提供更好的教育环境。

预计新建教室10间,实验室3个,图书馆扩大一倍。

2.生活区扩建:重新规划学生宿舍,新建宿舍楼2栋,改善学生居住条件。

扩建食堂,提供更大的用餐空间。

新建活动室,为学生提供更多的课外活动场所。

3.交通设施改善:重新规划和改造学校周边的交通设施,增加停车位和出入口,提供更便捷的交通条件。

四、项目可行性分析1.市场需求:随着城市人口的增加,对教育的需求也在增加。

市场对教育设施的需求持续稳定,扩建工程符合市场需求。

2.可行性研究:通过调研发现,学校教学设施紧缺,学生生活条件不佳。

通过扩建工程,可以解决目前存在的问题,提高学校的教育质量。

3.技术可行性:扩建工程所需的技术已经成熟,施工过程中可以借鉴相关的经验,确保项目的顺利进行。

4.经济可行性:根据预算和市场价格,项目的投资回报率在合理的范围内。

通过学校的人数增加和教育质量的提升,可以增加学校的收入,保证项目的经济可行性。

五、项目推进计划1.项目准备阶段:收集相关资料,组织可行性研究,进行市场调研,制定项目计划和预算,明确扩建工程的总体目标。

2.项目实施阶段:根据项目计划,进行施工和设备采购,保证项目按时按质完成。

同时,加强工程监督和质量检查,确保工程质量。

学校扩建可行性研究报告

学校扩建可行性研究报告

学校扩建可行性研究报告学校扩建可行性研究报告什么是研究报告研究报告包括多个行业,网站评价分析报告可以发挥多方面的作用:及时发现和改善网站的问题、为制定网站推广策略提供决策依据专业人士的分析建议用于指导网络营销工作的开展,检验网站前期策划及网站建设专业水平等等。

获得专业网络营销顾问的分析建议,让网站真正体现其网络营销价值。

学校扩建可行性研究报告在不断进步的时代,大家逐渐认识到报告的重要性,其在写作上具有一定的窍门。

在写之前,可以先参考范文,下面是小编帮大家整理的学校扩建可行性研究报告,希望对大家有所帮助。

第一部分学校建设项目总论总论作为可行性研究报告的首要部分,要综合叙述研究报告中各部分的主要问题和研究结论,并对项目的可行与否提出最终建议,为可行性研究的审批提供方便。

一、学校建设项目背景(一)项目名称(二)项目的承办单位(三)承担可行性研究工作的单位情况(四)项目的主管部门(五)项目建设内容、规模、目标(六)项目建设地点二、项目可行性研究主要结论在可行性研究中,对项目的产品销售、原料供应、政策保障、技术方案、资金总额筹措、项目的财务效益和国民经济、社会效益等重大问题,都应得出明确的结论,主要包括:(一)项目产品市场前景(二)项目原料供应问题(三)项目政策保障问题(四)项目资金保障问题(五)项目组织保障问题(六)项目技术保障问题(七)项目人力保障问题(八)项目风险控制问题(九)项目财务效益结论(十)项目社会效益结论(十一)项目可行性综合评价三、主要技术经济指标表在总论部分中,可将研究报告中各部分的主要技术经济指标汇总,列出主要技术经济指标表,使审批和决策者对项目作全貌了解。

四、存在问题及建议对可行性研究中提出的项目的主要问题进行说明并提出解决的建议。

第二部分学校建设项目建设背景、必要性、可行性这一部分主要应说明项目发起的背景、投资的必要性、投资理由及项目开展的支撑性条件等等。

一、学校建设项目建设背景(一)国家或行业发展规划(二)项目发起人以及发起缘由(三)……二、学校建设项目建设必要性(一)……(二)……(三)……(四)……三、学校建设项目建设可行性(一)经济可行性(二)政策可行性(三)技术可行性(四)模式可行性(五)组织和人力资源可行性第三部分学校建设项目产品市场分析市场分析在可行性研究中的重要地位在于,任何一个项目,其生产规模的确定、技术的选择、投资估算甚至厂址的选择,都必须在对市场需求情况有了充分了解以后才能决定。

改扩建学校可行性研究报告

改扩建学校可行性研究报告

改扩建学校可行性研究报告一、研究背景随着人口的不断增加,该地区现有学校的教学资源已经无法满足日益增长的学生需求。

为了提高教学质量和教育水平,有必要对学校进行扩建,以满足社会发展的需要。

因此,本报告旨在对学校扩建的可行性进行研究和分析。

二、研究目的1. 了解当前学校的资源状况,包括教室、实验室、图书馆等设施的利用情况和满足程度。

2. 分析学校扩建的必要性和紧迫性,确定扩建的规模和重点。

3. 研究扩建对学校教学质量、师生生活等方面的影响。

4. 提出具体的扩建方案和建议,为学校领导决策提供依据。

三、研究方法1. 调研分析:通过问卷调查、访谈等方式,了解学生、教师和家长对学校扩建的看法和需求。

2. 数据统计:收集学校目前教学资源的利用情况和未来需求预测数据,分析学校未来扩建的规模和重点。

3. 文献综述:查阅相关文献和案例,总结学校扩建的成功经验和关键因素。

四、研究内容1. 学校资源现状分析目前,我校教学资源紧张,教室、实验室、图书馆等设施利用率较高。

有些专业需要的实验设备和教学用具也存在不足的情况。

学校扩建势在必行,以提高师生的教学和学习条件。

2. 扩建必要性分析当前学校学生数量逐年增加,而教学资源有限,无法满足日益增长的学生需求。

扩建学校是今后发展的必然趋势,有利于提高教学质量、提升学校声誉和吸引更多优秀的师生。

3. 扩建影响分析学校扩建将为教师提供更好的教学条件和更广阔的发展空间,有利于提升他们的教学水平和专业能力。

对于学生来说,扩建将提供更多的学习资源和更舒适的学习环境,有利于他们的学习和成长。

4. 扩建方案和建议根据学校的实际情况和发展需求,可以在以下方面进行扩建:(1)扩建教学楼和实验楼,增加教室和实验室的数量和面积,提高教学效果。

(2)建设图书馆和多媒体教室,提供更丰富的学习资源和学习工具。

(3)完善生活设施,建设食堂、宿舍等,提升师生的生活品质。

(4)增设体育设施和活动中心,丰富课外生活,培养学生的兴趣和爱好。

迁扩建项目可行性报告

迁扩建项目可行性报告

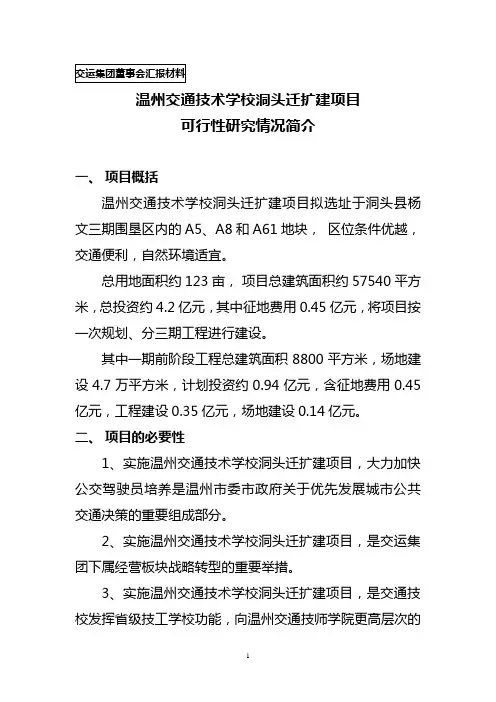

温州交通技术学校洞头迁扩建项目可行性研究情况简介一、项目概括温州交通技术学校洞头迁扩建项目拟选址于洞头县杨文三期围垦区内的A5、A8和A61地块,区位条件优越,交通便利,自然环境适宜。

总用地面积约123亩,项目总建筑面积约57540平方米,总投资约4.2亿元,其中征地费用0.45亿元,将项目按一次规划、分三期工程进行建设。

其中一期前阶段工程总建筑面积8800平方米,场地建设4.7万平方米,计划投资约0.94亿元,含征地费用0.45亿元,工程建设0.35亿元,场地建设0.14亿元。

二、项目的必要性1、实施温州交通技术学校洞头迁扩建项目,大力加快公交驾驶员培养是温州市委市政府关于优先发展城市公共交通决策的重要组成部分。

2、实施温州交通技术学校洞头迁扩建项目,是交运集团下属经营板块战略转型的重要举措。

3、实施温州交通技术学校洞头迁扩建项目,是交通技校发挥省级技工学校功能,向温州交通技师学院更高层次的办学方向迈进的必由之路。

为此,学校洞头迁扩建项目,对我市经济建设、交通事业发展、职业教育体系完善都具有十分重要的现实意义和深远影响。

三、项目的可行性1、温州交通技术学校洞头迁扩建项目得到洞头县委县政府的高度重视和支持,为学校的迁扩建项目的顺利实施提供了基础保障。

2、温州交通技术学校洞头迁扩建符合当前温州职业教育发展需求,为学校的迁扩建项目的顺利实施提供了政策保障。

3、温州交通技术学校四十年的办学实践和教育经验积累,为学校迁扩建后实现学校跨越式发展提供了坚实的经验保障。

四、财务分析结论从第一期投资方案来看,在该项目投入资本金0.94亿元的前提下,每年需要向银行支付的利息为0.94亿×6.55%=615.7万元(2014年长期贷款年利率按五年期以上基准利率6.55%计算)。

学校将努力开展下列业务,争取每年清息,逐年还本:1、现驾培业务中,245辆小客教练车年可培训学员7000余人,批量的大客大货教练车也将快速向社会输送合格驾驶员,按目前的市场价,可实现营收近3000万元,可实现利润400多万元。

某学校改扩建项目可行性分析研究报告

某学校改扩建项目可行性分析研究报告

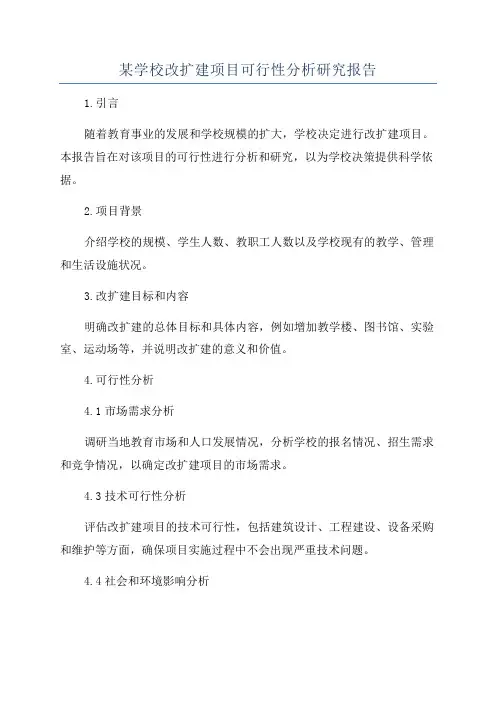

某学校改扩建项目可行性分析研究报告
1.引言
随着教育事业的发展和学校规模的扩大,学校决定进行改扩建项目。

本报告旨在对该项目的可行性进行分析和研究,以为学校决策提供科学依据。

2.项目背景
介绍学校的规模、学生人数、教职工人数以及学校现有的教学、管理和生活设施状况。

3.改扩建目标和内容
明确改扩建的总体目标和具体内容,例如增加教学楼、图书馆、实验室、运动场等,并说明改扩建的意义和价值。

4.可行性分析
4.1市场需求分析
调研当地教育市场和人口发展情况,分析学校的报名情况、招生需求和竞争情况,以确定改扩建项目的市场需求。

4.3技术可行性分析
评估改扩建项目的技术可行性,包括建筑设计、工程建设、设备采购和维护等方面,确保项目实施过程中不会出现严重技术问题。

4.4社会和环境影响分析
研究改扩建项目对周边社会和环境造成的影响,在环保、交通、噪音
等方面进行评估,并提出相应的解决方案,确保项目建设符合可持续发展
的要求。

5.风险评估和管理措施
对改扩建项目的风险进行评估,并提出相应的风险管理措施,如保险
投保、严格施工管理、项目监督等,以降低风险并保证项目按计划完成。

6.实施计划和预算
制定详细的项目实施计划,包括项目各阶段的时间安排、人力资源配
置等,并编制项目实施的预算,确保项目按时按质完成。

7.结论
综合以上分析,得出改扩建项目的可行性结论,并对项目进行评价,
包括项目的社会效益、经济效益和环保效益等方面。

8.建议
根据分析结果,提出改扩建项目的相关建议,包括进一步的市场调研、资金筹措和工程实施等方面的建议。

学校扩建可行性研究报告

学校扩建可行性研究报告1. 引言本报告旨在就学校扩建的可行性进行研究和分析。

学校扩建是指对现有学校进行扩建和改造,以适应学生人数增加和教育教学需求的变化。

通过对扩建方案、资金需求以及影响等方面的研究和分析,旨在为学校决策者提供科学的依据和建议。

2. 背景2.1 学校人数增加随着城市人口的增长和教育资源的逐渐优化,学校的入学率和毕业率逐年提高,导致学校人数呈现明显的增长趋势。

根据最新的统计数据显示,本校的学生人数已经超过了校园原有设施的承载能力。

2.2 教育教学需求变化教育教学需求与时俱进,学校要适应社会的发展变化,提供多样化的教学环境和教育资源。

学校扩建可以提供更多的教学场地和教育设施,满足教师和学生的各种需求,提高教学质量。

3. 研究方法本研究采用了对相关数据的搜集和统计分析的方法。

我们对学校现有的资源和设施进行了勘察和调查,了解了学校的宏观和微观现状。

并根据已有的扩建案例和相关文献,对学校扩建的可行性进行了综合分析。

4. 扩建方案4.1 建筑环境调整根据学校的实际情况和要求,我们选择了改造和扩建为主的方案。

主要包括对现有教学楼、实验室等建筑的改造和扩建,以及增加新的教学楼、图书馆等功能建筑。

4.2 设备设施升级学校扩建除了建筑环境的调整外,还需要对设备设施进行升级。

我们计划在扩建过程中引进新的教学设备、运动场地设施等,以提升学校的教学水平和学生的学习体验。

4.3 绿化和景观设计在扩建过程中,我们还将注重绿化和景观设计的考虑。

通过增添绿化带、花坛和景观设计,为师生提供良好的学习和居住环境,创造宜人的校园氛围。

5. 资金需求分析5.1 扩建投资根据我们的初步估算,学校扩建所需的投资额度约为X万元。

这些资金将主要用于建筑改造、设备设施的采购和场地的开发等。

5.2 资金筹措途径为了筹措所需的资金,学校可以通过多种途径来解决。

包括向政府申请教育经费拨款、向社会募捐以及考虑引入社会资本等。

6. 影响与效益分析6.1 教学质量的提升学校扩建后,将提供更多的教学环境和设施,从而提高教学质量。

扩建学校可行性研究报告

扩建学校可行性研究报告1. 概述本报告旨在对扩建学校的可行性进行研究和分析,以评估是否有必要进行学校的扩建工程。

首先,我们将介绍扩建学校的背景和目的。

然后,我们将分析扩建学校的优势和挑战,并提出解决方案。

最后,我们将进行可行性评估,包括经济、社会和环境方面的因素。

2. 背景和目的随着人口的增长和城市化的加速,学校的生源不断增加,现有的学校已经无法满足日益增长的学生数量。

因此,扩建学校成为了一项紧迫的任务。

本次研究的目的是评估扩建学校的必要性,并为决策者提供有关扩建学校的建议和方案。

3. 优势分析3.1 学生数量增长:随着人口的增长,学生数量不断增加。

扩建学校将能够提供足够的教育资源,确保每个学生都能够接受优质的教育。

3.2 提高教育质量:扩建学校能够改善学校的教育环境,为学生提供更好的学习条件。

充足的教室、实验室和图书馆等设施将有助于提高教育质量。

3.3 高效管理:通过扩建学校,可以更好地组织学生和教职员工。

合理规划教学区域、活动场所和运动场地等,能够提高学校的管理效率。

4. 挑战分析4.1 资金投入:扩建学校需要巨大的资金投入。

建设新的教室、购买设备和招聘更多的教职员工都需要资金支持。

4.2 土地问题:寻找合适的土地用于学校的扩建可能是一项挑战。

在城市中心或人口稠密的地区往往很难找到足够的土地。

4.3 周边环境影响:扩建学校可能会对周边环境产生一定的影响,例如交通拥堵和噪音污染等问题。

这需要进行合理的规划和管理。

5. 解决方案5.1 资金筹集:通过政府资金投入、社会捐款和校友捐赠等途径筹集资金,以支持学校的扩建工程。

5.2 地址选择:选择合适的土地用于学校的扩建,可以考虑与政府合作,例如利用原有公共设施改造为学校。

5.3 环境规划:与城市规划部门合作,制定合理的交通和环境规划,以减少对周边环境的不良影响。

6. 可行性评估6.1 经济可行性:对扩建学校所需的投资进行经济评估,考虑投资回报率、财务可持续性以及潜在的经济效益。

某学校搬迁新建项目可行性研究报告 (一)

某学校搬迁新建项目可行性研究报告 (一)某学校搬迁新建项目可行性研究报告一、项目背景某学校成立于上个世纪70年代初,目前已经运行了超过40年。

随着中国教育事业的快速发展,该校在办学规模、教学设施和发展方向上面临种种困难。

于是,该学校提出了搬迁新建的计划,并开始了可行性研究工作。

二、项目可行性分析1.市场需求随着经济的快速发展和城市化进程的加速推进,人们对教育的需求越来越多样化。

作为一所学前教育学校,该校应适应未来市场对其相关业务的需求,提高教育质量和服务水平。

2.项目投资新建校区较原校区具备无限的优势,但对投资的需求也较高。

结合市场现状和财务状况,该学校拟将投资额控制在合理的范围内,避免过度浪费。

3.教育资源该学校致力于在校区范围内建成一所现代化、多功能、高品质的教育机构。

该校新校区的建设将充分利用各种资源,并遵循可持续发展的原则,最大程度地满足社会公众对于教育的需求。

4.组织管理项目实施需要一整套完善的管理流程和规范的运行机制。

该学校将新建校区的组织管理体系和内部课程体系进行全面优化和升级,确保学校的教育质量和服务水平得到提升。

三、项目总体目标新建校区的建设目标是:将原有整体育学部分进行扩建,增加新的课程和设施,引进更为先进的教学理念和手段,以适应现代化教育的需要。

同时,新校区的内部管理也需要相应提升,更加注重人性化管理,培养现代素养。

四、项目安排1.目前,该学校已经开始了新校区的选址工作,预计在未来三个月内确定选址;2.在选址确定之后,该学校将正式开始规划和设计新校区的教学设施和配套设施,以满足未来市场对教育的需求。

3.整个工程预计需要三年时间,自新校区选址到建成并开始运行,其中设计、施工、调试和试运行等阶段将耗时两年以上。

五、项目效益该建设项目的主要效益包括:一方面,建成的新校区将使该学校进一步提高教育质量和服务水平,同时能够更好地适应市场的发展需求。

另一方面,新校区的建设对地方政府和教育产业的发展都会产生丰富的社会和经济效益。

(2023)某学校搬迁新建项目可行性研究报告(一)

(2023)某学校搬迁新建项目可行性研究报告(一)项目背景•学校由于发展需要需要新建校区•新校区需要具备现代化、智能化建设标准目标与需求•新校区需要满足12000名学生的学习需求•校区需要拥有图书馆、实验室、运动场等教育设施•校区需在学校核心地段附近,交通便利研究过程与结论•调查发现搬迁可行,动员了大部分学生和教职工的支持•经过评估,选用新址位于市区西部,占地面积1800亩,满足建设需求和周边交通、环境等要求•新校区建设将采用全球顶尖的设计标准和智能化技术,满足学生与时俱进的学习需求风险和挑战•建设资金需求大,需要寻求政府和社会投入•建设规模大,需要协调各方资源和施工进度•建设过程中需要保障环境和交通秩序,确保周边居民利益不受影响总结•新校区建成后,将为学生提供更加优质的教育资源和学习环境,促进学校不断向前发展,也将有助于区域经济的发展和环境的改善。

•搬迁新建项目的实施,需要全校师生和社会各方面的支持和协调,才能顺利实现。

实施计划•建设前期:确定选址、获得资金支持、进行设计规划等工作,预计需要6个月时间。

•建设阶段:按照设计规划进行施工,包括基础设施建设和教育设施建设等,预计需要3年时间。

•竣工验收:进行设备安装、调试和试运行等工作,预计需要6个月时间。

•投入使用:将学生和教师逐步安排到新校区中上课和工作,预计需要1年时间。

组织架构•建设领导小组:负责项目的整体规划、决策和落地实施等工作。

•常设办公室:负责协调各部门工作进度,解决项目中出现的各种问题。

•各部门分组:分别负责教育设施建设、基础设施建设、设备采购等工作。

资金预算•投资估算:总投资预计为75亿元人民币。

•资金来源:部分来自政府基建投入,部分来自银行贷款,部分予以社会各界捐款。

•预算分配:1) 教育设施建设占40%;2) 基础设施建设占30%;3) 设备采购占30%。

后期管理•项目建成后将设立专门的后勤管理部门,负责校区的日常管理和维护。
