安全临时用电施工方案

1 安全临时用电施工方案 一.工程概况 1.工程名称:东航昆明新机场基地行政综合区C标段综合办公楼外装修工程 建设地点:昆明大板桥附近 2.工程概况:1 建筑高度约 50m,占地面积约1万m2,总建筑面积约50万平方米。 3.计划总工期120天 4.本幕墙工程包括:外立面干挂石材,玻璃幕墙工程;外立面门窗工程;玻璃雨棚工程等。幕墙清洁及维护系统等部分。 5.幕墙及外立面装饰工程总面积约1万多平方米。 二、编制依据

施工现场临时用电安全技术规范(JGJ46-2005) 建设工程施工现场供用电安全规范(GB50104-93) 建筑电气安装工程施工质量验收规范(GB50303-2002) 三.施工临时用电负荷计算 高峰期幕墙施工现场用电量统计表 序号 设备名称 功率 数 量 合计功率 备注 1 电焊机 12kw 12 144kw 2 台钻 1.5KW 3 4.5KW 3 切割机 2.5kw 4 10kw 4 手电钻 250W 20 5KW 5 冲击钻 750W 10 7.5KW 6 照明 0.2W 5 1KW 合计 172KW

总用电量 : P总=1.05~1.10[K机×(∑P机)/COSΦ+K焊×∑P焊+K手持电动工具×∑P手持电动工具] 2

式中 :P总——供电设备总需要容量 (KW) P机——台钻、切割机額定功率(KW) P焊——电焊机額定功率(KW) P手持电动工具——手持电动工具(手电钻、冲击钻、照明用电总功率(KW)

COSΦ——功率因数 K——需要系数 其中:P机、P焊、P手持电动工具详见施工现场主要机械设备表 查表:K机=0.5 K焊=0.6 K手持电动工具=0.8 COSΦ=0.7 ΣP机=14.5 ΣP焊=144 ΣP手持电动工具=13.5 经计算总用电量: P总=1.05×(0.5×14.5/0.7+144×0.6+13.5×0.8)= 112.35KW 3

1) 分配电箱 装设总隔离开关、漏电断路器,总配电箱内设置漏电保护器,分配电箱中应装设漏电保护器,与开关箱形成分级保护;动力配电箱与照明配电箱分别设置。 2)开关箱 每台用电设备设有各自专用的开关箱,实行“一机、一闸、一漏、一箱”。开关箱内设置隔离开关、因工地雾气大潮湿漏电保护器为防溅型(参数为漏电动作电流值≦15mA,流电动作时间值≤0.1s)及空气开关。使用移动式开关箱时,必须置于牢固的支架上,不得置于地面上随意拖拉。移动电箱的负荷线使用橡胶护套软电缆,电器也实行“一机一箱一闸”制,并按规定装设隔离开关、漏电保护器。 3)TN-S系统电源引入总配电箱接地。

4)主电缆国标橡胶绝缘铜线五芯(4*50mm2+1*35mm2),连接二级电箱为国标橡胶绝缘铜线五芯(4*35m2+1*25mm2); 四.安全用电技术措施 安全用电技术措施包括两个方面:一是安全用电在技术上采取的措施,二是为了保证安全用电和供电的可靠性在组织上所采取的措施。 4.1、安全用电技术措施 1、保护接零

施工现场供电采用TN-S接零保护系统,保护零线应与工作零线分开单独使用,杜绝混用。PE线在总配电箱处还必须在配电系统中间处及末端处重复接地,接地电阻不大于10Ω。PE线不能加设开关及熔断器,所有电气设备的金属外壳必须与PE线做可靠电气连接,不能一部分接零,一部分接地。

2、设置漏电保护器 ⑴施工现场的总配电箱漏电保护器动作电流值﹥30mA及漏电动作时间>0.1s,(选择参数可按公式mA*0.1s≤30mA.s计算)和分箱、开关箱,设置三级漏电保护器:一级漏电保护器的动作电流为75mA,二级漏电保护器的动作电流为45mA,三级漏电 4

保护器的动作电流为30mA,漏电动作时间≦0.1s。 ⑵漏电保护器应装在配电箱电源隔离开关的负荷侧面和开关箱电源隔离开关的负荷侧。 3、施工临时用电的照明系统和动力系统从总配电箱处分为两套不同的系统(如下)。

4、电器设备的设置要求 ⑴供电系统设置室内总配电屏和室外分配电箱,实行分级配电。 ⑵动力配电箱与照明配电箱分别设置。 ⑶开关箱由末级分配电箱配电,开关箱内应一机一闸一漏保护,严禁用一个开关箱控制两台以上的用电设备。 ⑷总配电箱应设置在靠近电源的地方,分配电箱应装在用电设备或负荷相对集中地区,分配电箱与开关箱距离不得超过30m,开关箱与用电设备要≤3m。 ⑸配电箱、开关箱应设在干燥、通风及常温场所,周围应有足够两人同时工作的空间,其周围不得堆放任何妨碍操作、维修的物品。 ⑹配电箱、开关箱安装要端正牢固,固定式箱体中心与地面距离为1.4~1.6m;移动式箱体中心与地面距离为0.8~1.6m。 ⑺配电箱、开关箱中导线的进线口和出线口应设在箱体下面,严禁设在箱体的上顶 5

面、侧面、后面或箱门处。 (8)一、二、三级电箱中,必须形成三级配电,两级保护的原则,在二、三级电箱中应设置开关闸、漏电保护器。 5、电气设备的安装 ⑴配电箱的电气应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱体内。金属板与配电箱体应作电气连接。 ⑵配电箱、开关箱的各种电气按规定的位置紧固在安装板上,不得歪斜和松动。 ⑶配电箱、开关箱的工作零线应通过接线端止板连接,并与保护零线接线端止分设。 ⑷配电箱、开关箱内的连接线应采用绝缘导线,导线的型号及截面应严格执行零电系统图的标示截面,导线接头不得松动,不得有外漏带电部分。 ⑸分各种箱体的金属构架、金属箱体、金属电器安装板以及箱内电气的正常不带电的金属底座、外壳等必须做保护接零。 ⑹配电箱后面的排线须排列整齐,绑扎成束,并用卡钉固定在盘板上。盘后引出及引入的导线应留有适当余度,以便检修。 6、电气设备的防护 ⑴施工时各种架具的外侧边缘与外电架空线路的边线必须保持安全操作距离,上下脚手架的斜道严禁搭设在有外电线路的一侧。 ⑵施工现场的机动车道与架空线路交叉时,架空线路的最低点与路面垂直距离不小于6m。 ⑶对于达不到最小安全距离的施工现场必须采取防护措施,可以增设屏障、围栏或保护网,并要悬挂醒目的标志牌。 7、电气设备的操作与维修人员必须符合以下要求: ⑴施工现场临时用电的施工和维修必须由经过培训后取得上岗证书的专业电工完成,电工的等级应同工程的难易程度、技术复杂性相适应。 ⑵各类用电人员要做到: a.掌握安全用电基本知识和所用设备的性能; b.使用设备前按规定配备和穿戴好相应的劳动防护用品,并检查电器装置和保护设 6

施是否完好; c.停用的设备必须拉闸断电,锁好开关箱; d.负责保护所用设备的负荷线、保护零线和开关箱,发现问题及时报告解决; e.搬迁或移动用电设备必须经电工切断电源并作妥善处理后进行。 8、电气设备的使用与维护 ⑴施工现场的所有配电箱、开关箱应每月进行一次检查和维修。 ⑵检查维修时必须将前一级相应的电源开关分闸断电,并悬挂停电标志,严禁带电操作。 ⑶配电箱内盘面上应标明各回路的名称、用途,同时要作出分路标记。 ⑷总、分配电箱门应配锁,配电箱和开关箱应指定专人负责,现场停止作业一小时以上时应将动力箱上锁。 ⑸各种电气箱内不允许放置任何杂物,并保持清洁。 ⑹熔断器的熔体更换时,严禁用不符合原规格的熔体代替。 9、施工现场的配电线路 ⑴施工现场中所有线路必须采用绝缘铜线或绝缘铝线埋地电缆,架空线路设在专用电线杆上;埋地线路(埋深≥0.7m,地面设置混凝土保护)。 ⑵架空线路的导线接头在一个档距内,每层架空线接头数不超过该层导线条数的50%,且一根导线只允许一个接头。 ⑶架空线路的排列:本系统采用TN-S供电系统,排列顺序从左至右为:L1、N、L2、L3、Pe。 ⑷架空线路所使用电杆应为专用砼杆,架空线路所使用的横担角钢,其杆上的其它配件应根据导线截面、杆的类型选用。 10、施工现场的电缆线路 ⑴橡皮电缆沿墙或电杆敷设时,应用绝缘子固定,严禁使用金属裸线绑扎。

⑵电缆的接头应牢固可靠,绝缘包扎后,接头不能降低原有的绝缘强度,并不得承受张力。 11、室内导线的敷设及照明装置 7

⑴室内配线必须采用绝缘铜线或绝缘铝线,采用瓷瓶、瓷夹或塑料夹敷设,距地高度不小于2.5m。 ⑵进户线在室外处要用绝缘子固定,过墙应穿套管,室外要做防水弯头。 ⑶金属外壳的灯具必须做保护接零,所用配件均使用镀锌件。 ⑷室外灯具距地面不小于3m,室内不小于2.4m。 ⑸螺口灯头及接线必须符合下列要求: a.相线接在与中心轴头相连的一端,零线接在与螺纹口相连的一端。 b.灯头的绝缘外壳不得有损伤或漏电。 ⑹各种用电设备、灯具的相线必须经开关控制,不得将相线直接引入灯具。 ⑺暂设的照明灯具应采用拉线开关,严禁在床上设开关。 4.2、安全用电组织措施 1、项目部必须建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。 2、建立技术交底制度。向各专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施总体意图,技术内容和注意事项,并在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。 3、建立安全检测制度。从临时用电工程竣工开始,定期每月对临时用电进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等,并做好检测记录。 4、建立电气维修制度,加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录。 5、建立工程拆除制度。建筑工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并规定拆除时间、人员、程序、方法、注意事项和防护措施等。 6、建立安全检查和评估制度。施工管理部门和企业按照JGJ59-99《建筑施工安全检查评分标准》,定期对现场进行组织评估。 7、建立安全用电责任制。对临时用电各部位的操作、监护、维修、落实到人,并辅以必要的奖惩。

合集下载

临时用电专项施工方案范文(5)

临时用电专项施工方案范文(5)

临时用电专项施工方案范文(5)一、工程概况本工程为临时用电专项施工,主要包括建筑工地、临时设施及辅助设施的用电安装和管理工作。

工程地点位于XX市XX区,占地面积约XX平方米,工期约为XX个月。

工程内容包括土建、装饰、安装、绿化等,临时用电需求较大,为确保施工过程中的用电安全,特制定本施工方案。

二、用电管理1. 用电管理制度:建立健全用电管理制度,明确各级用电管理人员的职责,加强对施工现场用电的检查和监督。

2. 用电负荷:根据工程特点和实际需求,合理计算各施工阶段的用电负荷,确保电力供应稳定。

3. 用电设备:选用符合国家标准的电器设备,严禁使用劣质、老化、破损的电器设备。

4. 用电线路:合理规划用电线路,确保线路安全、可靠、经济。

5. 用电检查:定期对施工现场进行用电安全检查,发现问题及时整改。

6. 用电培训:对施工人员进行用电安全培训,提高安全意识,掌握安全操作技能。

三、电工1. 电工资质:电工必须具备相应的资质证书,熟悉电气设备的基本原理、安装、维修及操作。

2. 电工职责:电工负责电气设备的安装、维修、检查及日常管理工作。

3. 电工培训:定期对电工进行培训,提高业务水平,确保用电安全。

4. 电工操作规范:电工在操作过程中应严格遵守相关规范,确保人身和设备安全。

四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保人员与电气设备的安全。

2. 外电防护:针对施工现场周边的外部电源,采取有效的防护措施,防止电气事故的发生。

3. 防护设施:设置安全警示标志、隔离栅栏等防护设施,提醒施工人员注意安全。

4. 定期检查:定期对外电防护设施进行检查和维护,确保其完好有效。

五、电缆线路1. 电缆线路设计:根据施工现场的实际用电需求,设计合理的电缆线路走向和敷设方式,确保线路安全、经济、合理。

2. 电缆选型:选用符合国家标准的电缆,根据电流负荷选择合适的电缆截面积,保证电缆在正常工作条件下的安全性能。

道路施工临时用电施工方案(3篇)

道路施工临时用电施工方案(3篇)

第1篇一、工程概况本工程为XX道路施工项目,全长XX公里,施工期间需临时用电。

为确保施工顺利进行,保障施工人员生命财产安全,特制定本临时用电施工方案。

二、施工组织1. 施工单位:XX施工有限公司2. 施工负责人:XX3. 施工人员:XX人4. 施工时间:自施工开始至工程完工三、施工原则1. 安全第一:严格按照国家有关电力安全规定和操作规程进行施工。

2. 经济合理:合理选择施工材料,降低施工成本。

3. 质量保证:确保施工质量,确保用电安全。

四、施工内容1. 临时用电系统设计(1)供电电源:采用三相五线制,电压为380V/220V。

(2)用电负荷:根据施工现场实际情况,确定用电负荷。

(3)配电系统:采用三级配电系统,包括总配电箱、分配电箱和开关箱。

2. 临时用电线路敷设(1)电缆敷设:采用铠装电缆,沿道路两侧敷设,电缆埋深不小于0.8m。

(2)线路走向:根据施工现场实际情况,合理规划线路走向。

(3)线路支持:采用混凝土杆、角钢等材料,确保线路稳固。

3. 配电设备安装(1)总配电箱:安装在施工现场明显位置,便于管理和维护。

(2)分配电箱:根据用电负荷,合理设置分配电箱。

(3)开关箱:安装在施工现场用电设备附近,便于操作。

4. 施工现场用电安全管理(1)施工现场用电安全制度:制定施工现场用电安全制度,明确用电安全管理职责。

(2)施工现场用电安全教育:对施工人员进行用电安全教育,提高安全意识。

(3)施工现场用电安全检查:定期对施工现场用电进行检查,发现问题及时整改。

五、施工步骤1. 施工准备(1)组织施工人员学习本方案,明确施工内容、要求和注意事项。

(2)采购施工材料,确保材料质量。

(3)制定施工进度计划,合理安排施工人员。

2. 施工实施(1)临时用电系统设计:根据施工现场实际情况,进行临时用电系统设计。

(2)临时用电线路敷设:按照设计图纸,进行临时用电线路敷设。

(3)配电设备安装:按照设计要求,进行配电设备安装。

水利工程临时用电安全方案

水利工程临时用电安全方案

水利工程临时用电安全方案一、前言水利工程临时用电是指在施工过程中临时设置的供电系统,用于水泵、灯具、电动工具等设备的工作。

在水利工程施工中,临时用电的安全性至关重要,关系到工程的顺利进行和工作人员的安全。

因此,制定一套完善的临时用电安全方案对水利工程施工至关重要。

二、用电设计1.用电容量的确定:根据施工需求和设备功率,合理计算用电容量,确保供电系统能满足施工的电能需求。

2.电源选择:选择可靠的电源供电,如市电或临时发电机组,并与供电部门或发电系统相关负责人进行沟通和协商,确保供电的安全可靠。

3.线路布置:合理布置临时用电线路,确保电缆不被人员活动和施工设备破坏。

电缆应避免穿插于水沟、排水沟的内部。

4.临时电源箱设置:将电源箱设置在通风良好、干燥的位置,离水源、易燃易爆物品和高温区域远离。

三、电缆敷设与保护1.电缆规格选择:根据电能需求和线路长度等因素,选择合适的电缆规格。

2.电缆敷设:电缆敷设应固定牢固,避免悬挂和绕线,牢固固定在设备上,防止拉扯和损坏。

3.电缆保护:电缆需要设置保护措施,如使用电缆沟、电缆槽等进行保护,确保电缆不受外界物体的破坏。

四、设备安全1.设备选购:选购符合国家标准和施工要求的设备,并通过合格的供应商采购。

2.设备安装:设备安装应由熟悉操作要求的人员进行,确保设备安装固定稳定。

设备外部应标明相关警示标识。

3.设备使用:设备的使用应按照操作规程进行,不得超负荷使用,及时清理设备周围的杂物,确保设备的正常工作。

五、用电作业安全1.接地保护:电缆、设备应进行可靠的接地保护,确保使用过程中人员不会触电。

2.使用工具:使用带有绝缘手柄的绝缘工具,避免电击事故。

3.防护措施:在必要时,使用防护服、防护帽等个人防护装备,保护作业人员的安全。

4.禁止擅自拆卸设备:不得擅自拆卸临时用电设备,包括电缆、插座等,以免造成安全事故。

六、应急预案1.火灾事故:如发生火灾事故,应及时切断电源,采用灭火器等灭火工具进行处置,并通知相关人员。

临时用电专项安全施工方案

临时用电专项安全施工方案

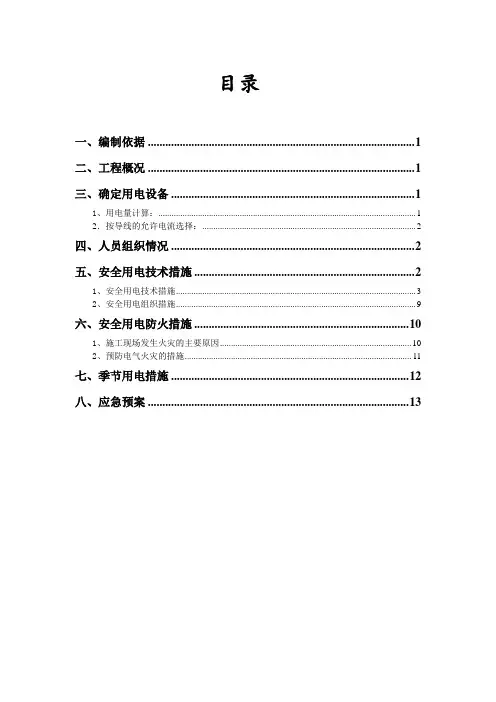

目录一、编制依据 (1)二、工程概况 (1)三、确定用电设备 (1)1、用电量计算: (1)2.按导线的允许电流选择: (2)四、人员组织情况 (2)五、安全用电技术措施 (2)1、安全用电技术措施 (3)2、安全用电组织措施 (9)六、安全用电防火措施 (10)1、施工现场发生火灾的主要原因 (10)2、预防电气火灾的措施 (11)七、季节用电措施 (12)八、应急预案 (13)临时用电专项安全施工方案一、编制依据1.《低压配电设计规范》GB50054-95---中华人民共和国建设部发布2.《建筑工程施工现场供电安全规范》GB50194-93--中华人民共和国建设部发布3.《通用用电设备配电设计规范》GB50055-93---中华人民共和国建设部发布4.《供配电系统设计规范》GB50052-95---中华人民共和国建设部发布5.《施工现场临时用电安全技术规范》JGJ46-2005--中华人民共和国建设部发布6.《施工现场临时用电安全技术规范实用手册》---中国建筑工业出版社7.《建筑工程临时用电设计手册》---中国电力出版社二、工程概况本工程位于贵州省六盘水盘县境内,起点为沪昆高速刘官高速出口,途经盘县刘官镇、城关镇、终点为板桥镇,全长10.64km。

K0+000~K8+030路基宽度为23米。

为便于施工和管理,结合本项目拟开工情况,盘县刘管至耙耙铺快速路项目地处贵州省六盘水市盘县境内,起于起讫桩K4+983-K6+720,路线长1.737Km,路基土石方约20万立方米,其中挖方约19万立方米,填方约10万方,路面宽23米,盖板涵3道。

三、确定用电设备1、用电量计算:工地临时供电包括施工及照明用电两个方面,计算公式如下:其中P ──计算用电量(kW),即供电设备总需要容量;P c──全部施工动力用电设备额定用量之和;P a──室内照明设备额定用电量之和;P b──室外照明设备额定用电量之和;K1──全部施工用电设备同时使用系数;总数10台以内取0.75;10—30台取0.7;30台以上取0.6;K2──室内照明设备同时使用系数,取0.8;K3──室外照明设备同时使用系数,取1.0;综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,则有2.按导线的允许电流选择:三相五线制低压线路上的电流可以按照下式计算:其中I1──线路工作电流值(A);U1──线路工作电压值(V),三相五线制低压时取380V。

临时用水用电施工方案(3篇)

临时用水用电施工方案(3篇)

第1篇一、方案概述为确保施工期间的临时用水用电需求,保证施工进度和质量,特制定本临时用水用电施工方案。

本方案旨在明确施工过程中临时用水用电的规划、安装、使用和维护措施,确保施工安全、高效、环保。

二、施工地点及范围本方案适用于本工程项目的施工区域,包括施工现场、临时办公区、生活区等。

三、施工内容1. 临时用水系统2. 临时用电系统3. 安全防护措施四、施工组织1. 组织架构2. 人员配备3. 施工进度安排五、临时用水系统1. 水源选择根据施工现场实际情况,选择就近的自来水管网作为水源。

如水源不足,可考虑打井取水。

2. 水管布置水管采用PVC或PE材质,按设计要求进行布置。

水管铺设应遵循以下原则:(1)水管走向应避开施工区域内的障碍物;(2)水管埋深应满足施工安全要求;(3)水管接口应严密,防止漏水;(4)水管应标明水流方向。

3. 供水设施(1)安装水泵:根据用水需求,选择合适的水泵,并确保水泵性能稳定;(2)安装阀门:在水管上安装阀门,便于控制水流;(3)安装过滤器:在水泵出口处安装过滤器,防止杂物进入水泵;(4)安装水表:在水管上安装水表,便于计量用水量。

4. 用水设施(1)安装消防栓:在施工现场、办公区、生活区等区域安装消防栓,用于消防用水;(2)安装水龙头:在施工现场、办公区、生活区等区域安装水龙头,方便施工人员和生活用水;(3)安装排水设施:在施工现场、办公区、生活区等区域安装排水设施,确保排水畅通。

六、临时用电系统1. 电力来源根据施工现场实际情况,选择合适的电力来源。

如就近的电网,可考虑采用三相四线制;如远离电网,可考虑使用发电机。

2. 电缆布置电缆采用YJV、YJLV等型材,按设计要求进行布置。

电缆铺设应遵循以下原则:(1)电缆走向应避开施工区域内的障碍物;(2)电缆埋深应满足施工安全要求;(3)电缆接口应严密,防止漏电;(4)电缆应标明相序。

3. 配电设施(1)安装配电箱:根据用电需求,选择合适的配电箱,并确保配电箱性能稳定;(2)安装断路器:在配电箱内安装断路器,便于控制电路;(3)安装漏电保护器:在配电箱内安装漏电保护器,确保用电安全;(4)安装接地线:在配电箱内安装接地线,防止漏电。

施工现场临时用电方案及安全措施

施工现场临时用电方案及安全措施

施工现场临时用电方案及安全措施1. 引言在施工现场,临时用电是必不可少的。

然而,由于临时用电设备的特殊性,若不合理规划和安全管理,可能会引发安全事故。

因此,为了确保施工现场用电的安全性,本文将介绍一套完整的临时用电方案及相应的安全措施。

2. 临时用电方案2.1 选址选择临时用电供应设备的位置是第一步。

在选址时应考虑以下因素:•距离施工区域近,减少电缆长度和损耗;•远离易燃易爆物品和危险区域;•提供充足的通风和排烟条件。

2.2 供电方式根据施工现场的需要,临时用电可以通过以下几种方式进行供电:1.使用发电机组:采用发电机组供电可以独立自给,适用于远离市电的场所。

2.临时供电箱:将市电接入临时供电箱,再通过配电箱进行分配。

3.外接应急配电:当施工现场周围有可靠的市电供应时,可以使用外接应急配电进行供电。

2.3 电缆布线设计电缆布线设计是确保临时用电正常运行的重要环节。

以下是一些布线设计的注意事项:1.选择合适的电缆规格和材料,确保电缆能够承受所需功率和电流并满足安全要求。

2.采用专业的电缆通道和保护罩,确保电缆不被损坏或遭受外界物品的破坏。

3.使用合适的接线盒和接头,确保电缆接头的稳定可靠。

2.4 配电箱设置配电箱是临时用电系统的核心设备之一,它用于将电源分配到不同的用电设备上。

以下是一些设置配电箱的建议:1.选择符合安全标准并经过认证的配电箱。

2.根据实际用电需求,合理设置配电箱的容量。

3.使用标签或彩色编码系统,对不同回路的电源进行标示,以方便维护和操作。

2.5 接地系统接地系统是确保临时用电安全的重要组成部分。

以下是一些接地系统的要点:1.临时用电系统应与地面相连,确保电气设备与地之间的电位差足够小。

2.使用合适的接地设施,例如接地极和接地网,确保接地系统的可靠性。

3.定期检查接地系统,检测接地电阻是否正常。

3. 安全措施施工现场的临时用电存在安全隐患,必须采取相应的安全措施来保护工作人员和设备。

施工临时用电方案及安全管理措施范文

施工临时用电方案及安全管理措施一、施工现场用电安全管理需求施工现场是一个多电器具互相转换机会较大的环境,很可能出现电器件短路、电器过载等安全事故,因此,临时用电设施极其重要。

在施工现场,为了保证各种电气设备的正常使用,需要进行一系列临时用电设施的设置。

同时,为了保证人员安全,需要采取一些措施。

二、施工临时用电方案在临时用电方案的制定过程中,应根据施工现场环境和项目的不同因素,进行不同方面的考虑。

主要分为两个方面:1. 电源及布线系统电源及布线系统包括施工现场电源的来源、配电箱的设置和布线系统的安装等。

1.1 电源的供应现场施工所需的电能,可以分为两类:一类是临时用电,这部分是由电力公司的高压、低压电网供应的;另一类是设备用电,这类电源大多数来自于电发油机等发电设备。

1.2 配电箱设置为了更好地安装和管理所用的各种电器设备,通常需要在施工现场为应用和配电箱提供合适的设置。

这部分的设置与现场安全和竣工标准有关,应根据现场实际情况和用电需求进行不同的处理。

1.3 布线系统的安装布线系统的安装也需根据现场情况和需求进行具体考虑。

一般来说,布线系统应具备通信、交换、互不干扰的特性,通常采用隔离性良好专用电线、水晶电缆等多种线缆组成的附属装备来实现。

2. 用电设备的选择及安装用电设备的选择及安装,包括了施工现场的灯具、插座、电器附件等电器设备的选择以及其所处位置的设置等。

2.1 灯具的选择及安装为了保证施工现场的安全,通常应配备各种防水、防爆型的灯具设备。

2.2 插座的选择及安装插座的选择和设置应充分考虑到施工现场用电需求、用电器具种类、用电设备的功率等多种因素,如需要使用重载电器设备,则相应的插座电流承载力也需要增大。

2.3 电器附件的选择及安装为了保证现场的用电器具能够受到有效的保护,需要根据其电器附件、成品、外形结构以及其他参数等因素进行不同的选择。

三、安全管理措施在施工现场进行临时用电设施设置之后,需要制定一些安全管理措施。

工程临时用电方案(3篇)

第1篇一、概述为确保施工现场的安全、高效、文明施工,根据《施工现场临时用电安全技术规范》(JGJ46-2005)及相关法律法规的要求,结合本工程实际情况,特制定本临时用电方案。

二、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX万平方米,建筑高度XX米4. 施工周期:预计工期为XX个月5. 施工单位:XX建设集团有限公司三、临时用电系统设计原则1. 安全可靠:确保施工现场临时用电系统的安全可靠,防止触电、火灾等事故的发生。

2. 经济合理:在保证安全的前提下,合理选用设备,降低工程成本。

3. 使用方便:临时用电系统应便于施工、维护和操作。

4. 环保节能:采用节能环保的用电设备,降低能源消耗。

四、临时用电系统组成1. 电源接入:从施工现场附近变电站引入三相四线高压电源,经变压器降压后,接入施工现场。

2. 变配电所:设置一座临时变配电所,负责施工现场的电力供应。

3. 配电线路:包括主干线路、分支线路和接地线等。

4. 低压配电箱:用于分配电能,保护线路和设备。

5. 照明系统:包括室内照明、室外照明、应急照明等。

6. 动力设备:包括电动机、水泵、风机等。

五、临时用电系统设计1. 变配电所设计(1)变压器容量:根据施工现场最大用电负荷计算,选择一台XXkVA的变压器。

(2)高压侧:采用三相四线高压电源,接入变电站。

(3)低压侧:采用三相五线低压电源,分为动力和照明两部分。

2. 配电线路设计(1)主干线路:采用铜芯电缆,截面面积为XX平方毫米,沿施工现场布置。

(2)分支线路:采用铜芯电缆,截面面积为XX平方毫米,沿施工现场布置。

(3)接地线:采用铜芯电缆,截面面积为XX平方毫米,沿施工现场布置。

3. 低压配电箱设计(1)动力配电箱:采用XX型号的配电箱,安装于施工现场明显位置。

(2)照明配电箱:采用XX型号的配电箱,安装于施工现场明显位置。

4. 照明系统设计(1)室内照明:采用LED灯具,功率为XX瓦。

临时用电工程施工方案(3篇)

第1篇一、工程概况本项目为XX项目临时用电工程,位于XX市XX区XX路XX号。

施工现场总面积约为XX平方米,临时用电工程主要包括:临时配电箱、电缆线路、照明设施等。

二、施工准备1. 施工组织(1)成立临时用电工程施工小组,负责工程的施工组织、协调和监督。

(2)施工小组由项目经理、技术负责人、安全员、施工员等组成。

2. 施工材料(1)电缆:符合国家相关标准的电缆,截面积根据用电需求确定。

(2)配电箱:符合国家相关标准的配电箱,具备短路、过载、漏电保护功能。

(3)照明灯具:符合国家相关标准的照明灯具,功率根据现场需求确定。

(4)其他材料:绝缘胶带、接线端子、接线盒、接地线等。

3. 施工工具(1)电缆剥皮机、剥线钳、压线钳、电工刀、螺丝刀等。

(2)接地电阻测试仪、绝缘电阻测试仪等。

4. 施工人员(1)电工:具备电工证,熟悉临时用电工程施工。

(2)施工员:负责现场施工管理,确保施工质量。

(3)安全员:负责现场安全监督,确保施工安全。

三、施工工艺1. 施工流程(1)现场勘查:了解现场用电需求,确定配电箱、电缆线路、照明设施等位置。

(2)材料准备:根据施工需求,准备所需材料。

(3)现场施工:按照设计图纸和施工规范进行施工。

(4)验收:完成施工后,进行验收,确保工程质量。

2. 施工要点(1)配电箱安装:配电箱应安装在干燥、通风、易于操作的位置,箱体接地可靠。

(2)电缆线路敷设:电缆线路应沿地面或墙壁敷设,不得穿越障碍物,转弯处应加设电缆桥架。

(3)照明设施安装:照明灯具应安装牢固,线路连接可靠,符合照明规范。

(4)接地:接地电阻应小于4Ω,确保用电安全。

四、施工安全措施1. 施工现场应设置明显的警示标志,提醒人员注意安全。

2. 施工人员必须佩戴安全帽、绝缘手套等个人防护用品。

3. 施工过程中,严格遵守操作规程,确保施工安全。

4. 施工现场不得存放易燃、易爆物品,确保施工环境安全。

5. 施工完成后,对施工现场进行清理,确保无安全隐患。

临时用电安全施工方案

临时用电安全施工方案
《临时用电安全施工方案》
为保障施工现场的安全,临时用电施工方案应当合理、可靠。

下面将介绍一些临时用电安全施工方案的注意事项。

首先,施工单位应当确定专人负责临时用电施工,并进行专门培训,具备相关的电气知识和安全意识。

施工现场应当实行有线电源,严禁在空中架设电源线,避免发生故障或触电事故。

其次,在布置临时用电时,应当根据用电需求合理布置电源箱和配电线路。

电源箱应当安装在干燥通风处,远离易燃物品,避免发生火灾。

配电线路应当采用防护措施,避免被机械设备踩踏损坏,造成漏电或电路短路。

再者,施工现场应当设置明显的警示标识和安全防护措施。

禁止未经授权的人员接触电源箱和电源线路,避免触电事故的发生。

电源箱上应当明确标识用电负荷和接线方法,避免因误操作而引发安全隐患。

最后,对临时用电设备应定期进行检测和维护,确保电线路和电源箱的正常运行。

发现电气隐患应及时整改,避免安全事故的发生。

综上所述,临时用电施工方案是保障施工现场安全的重要举措。

施工单位应当认真制定施工方案,并严格执行,确保施工现场的临时用电安全可靠。
