脱硝改造催化剂吊装专项施工方案
SCR脱硝催化剂安装技术指导

SCR脱硝催化剂安装技术指导SCR脱硝催化剂安装技术指导一、催化剂参数:脱硝催化剂模块总数:18催化剂测试模块个数:2单层模块的布置方式:3﹡3单体长度:1300 mm二、安装方案:1、安全防护措施:1)作业时佩戴防尘口罩、防护手套2)作业过程中严禁饮食、吸烟3)接触催化剂后应漱口、洗脸、洗手2、催化剂存放条件:防雨、防潮、地面平整、防碰撞3、安装步骤:1)以适当方法将催化剂完好运至安装现场;2)吊装前,应先将模块按照规定方向翻转。
翻转过程中,应缓慢翻转,防止催化剂在翻转过程中发生损坏。
3)安装前,首先应先做好安全防护措施(挂安全绳或安全网),做好安全安装作业通道,铺踏板时应该注意在踏板之间铺设几根钢管,用于支撑模块和滚筒的重量,避免踏板断裂发生事故。
另外,还应在反应器中画好安装位置定位线。
在确定反应器内安装中心线的划分时,应以反应器实际内净空为准,等分后向两边推移,将误差全部累积到墙壁与催化剂模块之间(此处预留的安装间隙始终是最大的),以保证催化剂模块能够全部安装到位。
4)通过起吊能力在2t以上的吊装装置(事先应起吊相应重量物品进行吊装能力试验)将翻转后的模块吊装至安装平台,用转运小车(或滚筒、钢管)运至反应器门口。
5)安装时,应严格按照模块安装图纸,使模块标号与安装图纸标号一一对应。
通过手拉葫芦将模块慢慢运进反应器,然后通过手拉葫芦与滚筒或钢管配合,慢慢运送至安装位置,到达安装位置后,用手拉葫芦将模块慢慢吊起,拉出钢管,然后缓慢放下模块,根据图纸确认位置就位。
6)模块安装完成后,对于模块与模块、模块与墙壁之间的间隙应进行密封板的密封。
列与列之间应通过角钢、弹性密封板等有一定角度的钢板密封,模块之间(长度方向)可用扁钢、圆钢等密封。
模块与反应器墙壁之间的密封要求有一定角度(≥55°),边角处也应做好密封(花焊,100mm,间隔300mm)。
三、注意事项:1、需要在安装好的模块上作业时,应先在装好的模块上铺设防尘滤网,再铺防雨布,然后再铺设彩钢板。
(完整版)脱硝本体、烟道施工方案

1、工程概述工程名称:大唐桂冠合山发电有限公司2号机组脱硝改造建设地点:广西合山市大唐桂冠合山发电有限公司厂内工程性质:改造工程工程规模:1×330MW机组烟气脱硝装置改造的安装施工。
由大唐集团科技工程有限公司以总承包方式建造。
本次由于锅炉尾气达标排放环境治理需要,需要对烟气进行脱硝处理,在锅炉尾部烟道高省出口与高预入口之间设置SCR催化反应装置,用以降低烟气NOx 的含量,达到烟气达标排放的目的。
2、编制依据1、《电力建设施工及验收规范》(锅炉机组篇)2、《电力建设施工质量验收及评价规程》(第2部分:锅炉机组)3、《电力建设安全工作规程》(第一部分:火力发电厂, 2002 版)4、《电力建设施工质量验收及评价规程第7部分:焊接》(DL/T 5210.7-2010)5、DLT 869-2012火力发电厂焊接技术规程6、DLT 819-2010_火力发电厂焊接热处理技术规程7.钢结构工程施工及验收规范(GB50205—95)8、DLT438-2009金属技术监督规程9、《超声波检验技术规程》DL/T820-200210、《射线检验技术规程》DL/T821-200211、国务院令第393号《建设工程安全生产管理条例》12、国务院令第253号《建设项目环境保护管理条例》13、#2炉烟道、反应器安装设计图纸3.施工准备3.1人员的准备参加本工程的施工人员有注:焊工必须有焊工合格证。
起重、操作工必须具有起重、司索证。
架子工、电工等工种必须具备相应的合格证书。
3.2施工技术准备3.2.1 项目专业工程师对设计施工图进行全面会审,根据设计文件编制安装材料计划、加工件计划和施工作业指导书。
3.2.2 项目专业工程师向参加施工的施工技术员、工人进行施工技术、质量、安全交底和适用的施工验收规范,以及工艺流程、安装特点。
设备对烟气管道安装的附加条件及质量、安全技术措施等进行交底,并作好技术交底记录。
3.2.3 组织本工程施工人员、管理人员进行安全、文明施工教育和安全技术培训,提高施工人员的技术素质。
脱硝催化剂更换施工工艺流程

脱硝催化剂更换施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!脱硝催化剂更换施工工艺流程详解在环保领域,脱硝催化剂的更换是保证烟气处理设备正常运行的重要环节。
×660MW机组脱硝装置安装、吊装施工方案及作业指导书word参考模板

XXXX电力2×660MW机组脱硝装置安装工程施工方案/作业指导书编制:审核:批准:目录1 编制依据 (2)2 编制目的 (2)3 工程概况 (2)4 施工范围和主要工量 (3)5 施工准备和施工条件 (3)5.1 施工条件 (3)5.2 施工所需机械装备及工器具量具 (4)5.3 主要施工人员配备及资格要求 (5)5.4 安全防护用品配备 (5)5.5 施工场地,环境要求 (5)6 烟道及反应器安装作业指导书 (5)6.1 施工程序 (5)6.2 施工方法和要求 (6)7 脱硝钢架、烟道及反应器吊装作业指导书 (16)7.1 施工现场准备 (16)7.2 施工技术准备 (17)7.3 施工机械准备 (17)7.4 施工机械准备 (17)7.5 施工程序和方法 (19)7.6 质量和工艺要求 (26)8 职业安全健康与环境管理要求 (28)8.1 一般规定 (28)8.2 现场安全设施规定 (28)8.3 现场施工作业时的安全规定 (29)8.4 环境管理要求 (29)9 钢架安装危险点分析及防控措施 (30)10 强制性条文控制表 (36)11 力能布置 (36)12 附表………………………………………………………………………………371 编制依据《电力建设施工及验收技术规范(锅炉机组篇)》DL/T5047-95;《电力建设施工及验收技术规范(焊接篇)》(1996版);《电力建设施工质量验收及评价规程(锅炉机组)》DL/T 5210.2-2009;《电力建设施工质量验收及评价规程(焊接篇)》DL/T 5210.7-2010;《火力发电厂焊接技术规程》DL/T869-2004 ;《火电施工质量检验及评定标准》(锅炉篇)《火电厂烟气脱硝工程施工验收技术规程》DL/T 5257-2010《电力建设安全工作规程》(火力发电厂部分)DL5009.1-2002;《化工设备安装质量检验评定标准》(HG20236-1993)《工程建设标准强制性条文—电力工程部分》(2006年版)XXXX有限公司脱硝装置的相关图纸资料及《脱硝装置安装说明书、上海锅炉集团有限公司相关钢构架图纸XXXX有限公司《质量职业健康安全环境管理体系文件》;2 编制目的XXXX电力有限公司2×660MW机组脱销装置安装工程因施工场地狭窄,与锅炉、电除尘安装交叉作业,钢架柱距较大,安装程序多,工作内容繁复,故施工难度大。
脱硝改造工程施工方案

目录一、编制依据二、工程概述三、工程组织机构四、施工机具计划五、施工现场布置六、施工技术措施七、施工进度计划及保证措施八、工程质量保证措施九、安全技术及文明施工保证措施一、编制依据1、相关施工图纸;2、现行的结构规范标准和标准图集;3、我公司有关施工经验;4、项目现场实际情况;二、工程概述一、工程概述1.工程名称:北京京丰燃气发电有限责任公司1号机组余热锅炉脱硝改造工程2.建设地点:北京市丰台区京丰电厂。
3.抗震设防烈度:8度,设计基本地震加速度值0.2g。
4. 场地土类别:Ⅱ类,环境类别:二类B5. 建筑高度:8.2m.6.基础部分为钢筋混凝土结构,上部主体部分为单层轻型门式钢结构。
三、工程组织机构根据本工程的特点,特成立一个相对稳定的专业施工队用于本工程的施工,确保工程顺利施工,专业施工队设施工队队长、施工技术员、质检员、材料员、安全员;下设木工班、钢筋班、砼班、电焊工班、水电工班。
具体组织机构图如下:施工组织机构图四、施工机具计划根据本工程的特点,为满足工程施工要求,加快施工进度,特制定本工程项目施工机具计划,同时必须加强对施工机具使用和维护保养工作,确保工程顺利施工,具体施工机具计划见附表。
机械设备表五、施工现场布置本工程项目地势平整开阔,且工程量不大,框架也较简单,生产设施基本都设在现场附近。
钢筋、木模、埋铁等均利用原有临建布置加工好之后搬运到现场,砼由商品混凝土搅拌站站供应,用混凝土罐车拉至施工现场,施工用水用电已按施工总设计要求接至现场附近,施工时直接接至施工工作面。
施工材料、钢结构组装采用汽车吊吊运。
六、施工技术措施6.1、基础施工顺序测量放样→土石方开挖→人工清基→基坑验槽→垫层→承台及水池底板(绑扎钢筋、模板安装、浇筑混凝土)→基础模板拆除→土方回填6.1.1测量放样:根据平面控制线及高程控制点,以及相关资料设置控制点,放置开挖边线并实时测控开挖深度;6.1.2基础开挖:测量放样经复核无误后即可进行土方开挖。
脱硝工程安装施工方案

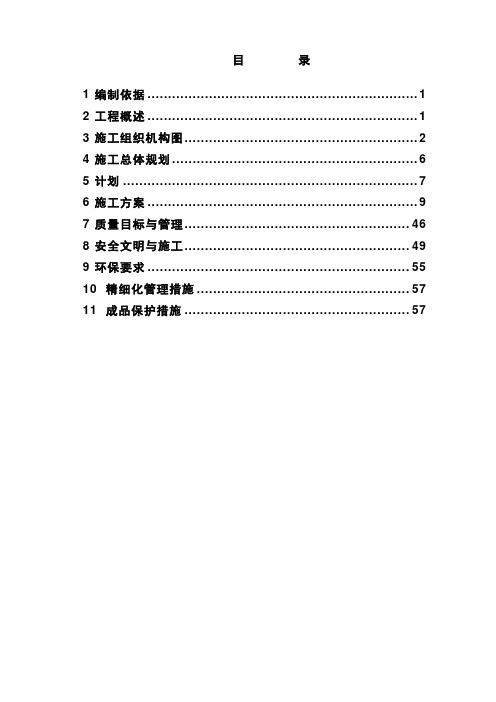

目录1编制依据 (1)2工程概述 (1)3施工组织机构图 (2)4施工总体规划 (6)5计划 (7)6施工方案 (9)7质量目标与管理 (46)8安全文明与施工 (49)9环保要求 (55)10精细化管理措施 (57)11成品保护措施 (57)1 1 编制依据1.1 《电力建设施工质量验收及评价规程》DL/T5210.2-2009 1。
2 《电力建设施工质量验收及评价规程》DL/T5210。
7—2009 1。
3 《电力建设施工及验收技术规范》(锅炉机组篇)DL/T 5047—95 1。
4 火电烟气脱销工程施工质量验收及评定规程(DL/T5257-2010) 1.5 《钢结构工程施工质量验收规范》GB 50205—2001 1.6 《钢结构高强螺栓连接的设计、施工及验收规范》1.7 《电力建设安全工作规程》第1部分:火力发电厂DL5009。
1—2002 1。
8 设计单位提供的有关资料,图纸。
1.9 《工程建设标准强制性条文》(电力工程部分)2006年版1。
10 国家电网公司电力建设安全健康与环境管理工作规定》2003-168号1 工程概述1工程概况本脱硝工程为国网能源陕西德源府谷能源有限公司一期脱硝改造建筑安装工程,采用选择性催化还原法(SCR)脱硝装置,SCR 反应器布置在空预器与省煤器之间的高含尘区域.在设计煤种及校核煤种、锅炉最大工况(BMCR)、处理100%烟气量条件下脱硝效率不小于80%. 2工程范围1.2.1 工艺系统安装工程范围1 SCR 钢结构安装钢结构的工厂预制、现场预制和安装。
钢结构的喷砂除锈和刷漆. 2烟风系统烟道、反应器的工厂预制(如果有)、现场预制和安装;膨胀节、挡板门及所有相关附属设施的安装;催化剂、催化剂吊装设施、吹灰器等的安装;3氨区系统氨区所有设备、管道及附件安装;综合管架上管道及附件的安装;液氨管道焊口100%无损探伤检验,其他管道参照“HG20225-95化工金属管道工程施工及验收规范”要求进行验收;4喷氨系统2喷氨隔栅及喷嘴的安装;稀释风机安装,氨气/空气混合器及混合后母管安装、稀释风管道及附件的施工5起吊设施6支架平台及扶梯。
电厂脱硝安装施工方案
电厂脱硝安装施工方案一、引言脱硝是电厂排放控制系统中重要的组成部分,能有效降低燃煤发电厂对大气环境的污染程度。
本文档将介绍电厂脱硝系统的安装施工方案,包括施工步骤、所需材料和设备,以及操作要求等。
二、施工步骤1.准备工作–确定脱硝系统的安装位置和施工区域。
–对施工区域进行清理,确保没有杂物和障碍物。
–梳理施工区域的电路布线,为后续安装工作做好准备。
2.安装SCR脱硝装置–安放SCR脱硝装置,根据设计要求,进行固定和连接。
–确保SCR脱硝装置与烟气进出口管道的连接紧密可靠。
–安装SCR脱硝催化剂,保证催化剂的稳定性和有效工作。
3.安装氨水喷射系统–安放氨水喷射系统设备,将喷射头与SCR脱硝装置连接。
–进行氨水管道铺设和连接,确保流动通畅。
–测试氨水喷射系统的喷射效果,确保喷射均匀。
4.安装反应器进出口管道–根据脱硝系统的设计要求,安装反应器进出口管道。
–进行管道连接和密封处理,确保无泄漏。
–检查管道的通畅性和连接稳定性。
5.安装控制系统–安装脱硝系统的控制器和仪表,确保正常运行。
–进行控制系统的接线和调试工作。
–测试控制系统的各项功能,确保运行准确可靠。
6.系统调试和试运行–进行脱硝系统的调试工作,根据实际情况进行参数调整。
–进行试运行,检查系统的稳定性和运行效果。
–对系统的工艺参数进行监测和调整,确保系统的正常运行。
三、所需材料和设备1.SCR脱硝装置及配套设备:包括SCR反应器、催化剂、进出口管道等。
2.氨水喷射系统设备:包括喷射头、管道、泵站等。
3.控制系统及仪表:包括控制器、传感器、仪表等。
4.管道连接材料:包括管道、管件、密封材料等。
四、操作要求1.所有操作人员必须经过相关的培训和考核,具备相关的操作技能和安全意识。
2.按照操作规程和安全操作流程进行施工工作,确保安全和质量。
3.在施工过程中,严格遵守相关的环境保护法规和安全生产标准。
4.施工过程中,及时记录施工情况和问题,及时进行整改和报告。
脱硝施工方案
脱硝施工方案脱硝技术是大气污染治理的重要措施之一,针对工业生产中产生的氮氧化物排放,通过脱硝施工方案可以有效降低氮氧化物的排放浓度,减少对环境的污染。
本文将介绍一种常见的脱硝施工方案,以期提供一种有效的解决方案。
施工方案如下:1. 确定脱硝技术:根据不同的工况和排放要求,选择适合的脱硝技术。
常见的脱硝技术包括选择性催化还原(SCR)法、选择性非催化还原(SNCR)法等,可以根据实际情况灵活选择。
2. 方案设计与施工准备:根据工程规模和要求,进行方案设计和施工准备。
包括确定脱硝装置的位置、布置和容量,设计脱硝系统的管路和电气控制系统,并准备所需的设备和材料。
3. 脱硝装置安装:按照方案设计进行脱硝装置的安装。
包括设备的吊装和定位、管路的布置和连接,以及电气设备的安装和调试。
确保装置的正常运行和施工安全。
4. 催化剂的选择和投放:对于SCR法,催化剂是必不可少的。
根据脱硝装置的类型和规模,选择合适的催化剂,并按照要求进行投放。
催化剂的正确选择和投放量的控制对系统的运行效率和脱硝效果至关重要。
5. 现场调试与优化:脱硝设备安装完成后,进行现场调试和优化。
包括设备的通水试运行、气流调节、催化剂的活性测试和氧化剂的投放控制等。
通过现场调试和优化,确保脱硝系统的正常运行和达到预期的排放效果。
6. 运行维护与监测:脱硝设备投入使用后,进行运行维护和监测。
包括定期检查设备的运行状况,保养和更换部件,监测排放浓度和排放数据,并及时处理设备故障和异常情况。
7. 系统升级与改造:根据实际需要和环境要求,对脱硝系统进行升级和改造。
通过技术创新和设备改进,优化脱硝系统的性能,提高脱硝效果,降低排放浓度。
通过上述的脱硝施工方案,可以有效降低氮氧化物的排放浓度,减少对环境的影响和污染。
脱硝技术的应用不仅符合环保要求,也提高了工业生产的可持续性和竞争力。
因此,科学的施工方案和系统的运行维护非常重要,以确保脱硝技术的有效实施和长期可持续性。
脱硝吊装方案
目录一、工程概况 (2)二、目的 (2)三、参考资料 (2)四、施工程序和方法 (2)五、施工程序和方法 (3)5.1概述 (3)5.1.1 脱硝大件的技术参数见表1 (3)5.1.2吊装机械的选择 (4)5.1.3、吊装参数的选择 (4)5.1.4吊装索具的选择 (5)5.1.5吊装卸扣及吊耳板的选择 (6)5.1.5吊装方法 (6)5.2起重机进场和组装 (7)5.3设备的运输与摆放 (7)5.4警戒 (7)5.5起重机站位检查 (7)5.6起吊检查 (7)5.6.1 吊索和设备的联结 (7)5.6.2 吊索预受力检查 (7)5.6.3 试吊 (7)5.7吊装宜调事宜 (7)6.吊装质量控制 (8)7.吊装机具及技措用料 (8)8.危险源分析 (9)附件一 130吨履带吊主臂55米带副臂性能表 (11)附件二脱硝吊装备区域平面布置图 (12)附件三履带吊吊装立面图 (13)一、 工程概况本工程为国投伊犁2×330MW热电厂1#、2#炉脱硝SCR钢架吊装安装工程,该工程施工区域环境较为复杂,施工作业面狭小,穿插在锅炉与电除尘之间,交叉作业多,加之钢架组合部件较大,吨位较重,给起重、安装带来了一定的危险性和不确定因数。
工期之短,高空作业多是本工程的显著特点。
二、 目的本方案的目的是确保1#、2# SCR反应器、烟道及钢架吊装工作顺利进行。
三、 参考资料1、脱硝烟道、SCR反应器及SCR钢架图纸2、40吨塔式起重机DH800-2性能参数表3、25吨塔式起重机TC7052性能参数表4、250吨履带吊CKE2500性能参数表5、130吨履带吊QUY130性能参数表6、起重吊装计算及安全技术7、SY 6279-2008 大型设备吊装安全规程8、DL5009.1-2002电力建设安全工作规程第1部分四、 施工程序和方法1、凡参加施工的人员,必须熟知吊装方法和工程内容,按方案要求进行施工,并严格执行规程、规范。
脱硝施工方案
1、施工任务1.1 工程概况国电驻马店热电厂扩建工程烟气脱硝装置中设置SCR反应器、SCR烟道及钢结构支架2套,其中SCR反应器单台重约242吨,蜂窝式催化剂270立方米,SCR烟道单台重约245吨,钢结构支架单台总重700吨,钢架顶部标高44.1米。
本工程施工特点是施工现场场地狭窄,分项作业施工单位多,垂直吊装工程量大,钢结构支架安装和SCR反应器设备制造、烟道安装交叉作业,且大部分为高处作业,针对本工程特点制定本工程施工方案。
2、编制依据1)1#、2#炉SCR钢结构支架结构图2)1#、2#炉SCR反应器制作图3)1#、2#炉SCR烟道钢结构图4)《钢结构工程施工质量验收规范》 GB50205-20015)《电力建设施工及验收技术规范-锅炉机组篇》 DL5047-19955)《电力建设施工质量验收及评价规程-锅炉机组篇》 DL/T5210.2-20096)《钢制焊接常压容器》 JB/T4735-19977)《电力建设安全工作规程》 DL 5009.1-20023、施工准备及条件3.1 施工技术准备4.1.1熟悉脱硝钢结构及SCR反应器制作、安装图纸,根据图纸,编制详细施工方案。
3.1.2进行施工现场危险源和环境因素识别,制定防范措施。
3.1.3组织施工班组进行技术交底会,让施工人员熟悉图纸及施工方案,学习施工规范,掌握施工工艺。
3.2 施工准备3.2.1人力资源配备人力资源配备表工程部设专职质检员进行质量监督。
电工、电焊工和架子工等为特殊工种,其作业人员必须经过国家规定的专业培训,持证上岗;单项技术员全面负责单项工程技术策划、施工质量监督及现场管理调度工作;材料员负责施工用材料的采购、进场及检验工作。
安装工、电焊工要有高处作业经验,施工人员在施工前,应认真学习高处安全作业指导、熟悉图纸及细部要求,在施工过程中,应严格按质量和安全要求进行施工严守操作工序,把好质量关,遵守现场安全文明施工管理规定,听从指挥,服从管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
×××××安装工程发包方批准人:发包方安监负责人:发包方技术负责人:承包方负责人:承包方安全负责人:承包方技术负责人:承包方编制人:年月日6 号脱硝催化剂更换吊装施工专项方案一、前言为更好的贯彻执行:“安全第一、预防为主、综合治理”的安全生产方针,在 6 号机组脱硝催化剂更换吊装施工过程中,为保证施工人员的人身和现场设备设施的安全,确保工程安全、优质、高效地竣工,提高安全文明施工和企业安全治理水平,特制订以下措施。
二、工程概述×××6号机组脱硝系统改造于 2023 年 11 月投入运行,脱硝系统承受 SCR 烟气脱硝工艺,高灰段布置,催化剂按“2+1”配置。
脱硝复原剂为液氨,脱硝系统不设烟气旁路和省煤器高温旁路系统。
初装 2 层为催化剂蜂窝式,2023 年12 月超低排放改造增了 1 层板式催化剂,目前为 1 层板式+2 层蜂窝,本次将利用 2023 年 1 月 20 日 6 号机组检修的时机将最上层失效的板式催化剂更换为全的板式催化剂,以保证 6 号脱硝系统的正常运行;降低环保超标风险。
本工程施区区域位于×××发电有限责任公司厂内 6 号机组脱硝系统 SCR 区。
三、组织措施〔一〕施工现场组织原则(1)成立专项施工治理指挥部和施工工程部,指挥部负责组织治理与现场协调,工程部负责治理现场吊装施工。
(2)工程部设工程经理、施工负责人、安全负责人、技术负责人,集中优秀的技术、治理力气,确保本工程优质、安全、文明、高效地完成。
(3)工程部在施工中严格实行岗位责任制,工程治理职责明晰,配备精干的治理人员负责筹划和组织实施本工程的各项治理工作。
各专业工程组是作业层,依据已批准的程序、质量打算、施工方案、施工任务单的规定和要求,负责组织和实施安装施工作业。
各专业工程队(各班组、施工人员)对各自的施工质量、安全、进度、文明施工负责。
工程部负责施工过程监视、协调治理,并与业主治理接口,承受业主、监理监视。
〔二〕领导小组:成立 4 号脱硝催化剂更换吊装工程组织机构如下:1.组长:×××2.副组长:×××、×××3.成员:×××、×××、×××、×××、等4.职责:(1)组长职责:对施工方案进展批准,并对方案实施的安全、质量、进度负领导责任。
(2)副组长职责:对施工现场的安全、质量、进度全面负责。
协调各施工单位间的协作工作,负责现场施工方案的落实状况,负责处理现场特别状况,监视指导现场安全交底及三讲一落实开展状况。
(3)成员职责:正确、安全的组织工作,是具体工作安全、质量、进度的第一责任人。
在现场开工前对工作班成员进展三讲一落实,监视工作班成员的工作行为。
检查备件、材料、工器具的预备状况,负责落实安全措施和技术措施。
〔二〕现场施工作业组:组长:××× 成员:×××等〔三〕安全文明监视组:组长:××× 成员:×××〔四〕质量把握组:组长:×××成员:×××〔五〕施工作业人员及分工:施工人数:30 人特种作业人员:5 人;劳动保护有线手套、海员手套、防护眼镜、防尘口罩、焊工手套、绝缘鞋等。
特别工种施工人员名单:特别工种人员持证明细序号姓名证书证书编号有效期备注起重机械作1 ×××TS6FDTG0×××2023 年8 月28 日业起重机械作2 ×××TS6FDTG×××2023 年8 月28 日业起重机械作3 ×××TS6FDTG0×××2023 年8 月28 日业起重机械作4 ×××TS6FDTG7×××2023 年8 月28 日业5 ×××安全治理安 C〔2023〕00×××2023 年9 月15 日吊装总指挥—×××吊装技术总负责—×××A 侧起重指挥:×××安全负责人: ×××B 侧起重指挥:×××〔六〕组织机构图四、技术措施〔一〕施工防护措施1. 催化剂安装时要特别留神,催化元件为易碎的脆性材料,简洁脆裂,也简洁吸取水分,吸取水分后易溶出有毒有害成分,所以在操作过程时应当留神搬运,防止受潮。
2. 搬运吊装时要尽量防止皮肤直接接触催化剂,更要防止催化剂粉末吸入体内,安装时必需戴手套和防尘口罩,如有催化剂粉末落在皮肤或进入眼睛内,尽快用清水冲洗,每次工作完毕时都要充分地洗手和漱口。
〔二〕施工技术保证1. 建立以工程部技术负责人为首的技术治理责任制,制定治理人员的责任制明确各自的职权范围,理顺各级人员的工作关系,严格执行三级验收治理制度,分解各级质量责任,充分发挥技术人员在施工治理中的作用。
起吊安装关心人员起重司机起 A B 起 吊 侧 侧 重 安 吊 吊 司 装 装 装 机辅 监 监 助 护 护人 人人员序 可能导 涉及 风险因素把握措施号致事故相关方参与施工的人员须通过各级安全培训,且身体各项检查1合格夜间施工要有充分的照明,保证有足够的能见度。
高空作业必需系好安全带,安全带要正确佩戴,挂靠部 高空落物 人员伤亡 施工人员件要结实,挂点要在腰部以上。
9不得在空洞、平台边上休息。
脚手架搭设结实牢靠、交接点处固定结实,满足安全施 工生产要求。
2. 施工图纸会审制通过图纸会审,使施工人员理解设计意图,确保按图施工。
图纸会审必需按业主供给的会审程序进展,先专业会审,再系统会审,最终进展综合会审,未经业主确认施工图,工程不得开工。
3. 工程开工前,工程部及各施工班组应编制施工总筹划及网络把握打算,经审批后作为本专业施工指导性文件。
对没有作业指导书就不能保证施工质量的工程,必需编制作业指导书的必需由业主提出,其编制要符合《施工作业指导书编制导则》的要求,以使施工工程质量把握做到有章可循。
4. 坚持技术交底制度,作业指导书经审批后,必需对施工人员进展交底,以使施工人员对施工任务、作业预备、施工条件、施工进度、作业方法、质量标准、检验要求以及施工人员的职责和权限等做到心中有数;施工交底在工程开工前进展,交底必需有记录,并有被交底人员亲自签字;未经交底的工程不得开工。
5. 加强现场质量巡回检查制度,各专业质检人员每天对现场施工工艺质量进展检查,做到在过程中指导、订正、标准施工队的操作行为;6. 建立工程质量例会和专题会议制度,由工程部牵头,每周组织一次现场质量检查活动, 检查完成召开质量例会,对现场消灭的质量问题进展和协商处理意见,并形成会议纪要下发施工单位执行。
7. 工程施工过程必需实行验收制。
上道工序未阅历收合格不得进展下道工序的施工。
五、安全措施〔一〕危急点分析及把握措施人员伤亡2起重损害机械设备损坏人员伤亡3物体打击机械设备损坏〔二〕现场安全监察施工人员机械设备施工人员机械设备吊车司机、起重人员需具备《特别工种作业证》。
起重人员要生疏作业面环境、指挥信号清楚、明确,机械操作人员得到明确信号前方可操作,作业人员身体不适或酒后严禁起重作业。
起重区域设置围挡隔离,做好人员出入登记并设专人监护。
起吊工器具必需检验合格,起吊前对工器具进展全部检查,全部人员必需认真学习三措。
高空作业人员应佩戴工具袋,较大工具应系安全绳,传递物件严禁抛掷。
边角余料应放置在牢靠的地方或拴挂在一旁,不得任意堆放。
高空作业区下方严禁行人通过,施工作业区域范围内应挂设安全戒备标志。
尽量削减穿插作业,各工序亲热协作。
提前筹划、制定安全检查打算。
工程部在制定工程网络打算的同时,结合工程工程的具体危急源〔点〕以及分项工程、分部工程,依据《电力建设安全安康与环境治理工作规定》、《职业安全安康与环境治理程序文件》和公司检查安全、环境检查打算,制定工程部和专业公司的两级安全治理检查打算。
安全检查打算与工程网络打算同步公布和实施。
各专业公司结合本专业施工打算,制定对各施工工序安全施工条件、施工环境、施工措施落实状况及班组安全治理状况的综合安全检查打算,工程部负责监视其落实。
〔三〕安全保证资料配备专职的安全保证资料治理人员,实施安全内业资料标准化、标准化治理,以加强安全治理,突出治理责任及治理环节的落实和跟踪,解决施工现场安全文明施工的不稳定性和治理水平进展的不均衡性等问题,强化安全内业资料治理的严密性,促进安全治理责任的严峻性,保证施工现场安全文明施工的标准化治理,高水平持续进展。
本工程的安全保证资料做到卷册清楚,工程齐全,内容清楚,环节完整,编定内容不重不漏,能综合反映现场治理的实际水平。
〔四〕施工机械进场及使用过程把握1.机械进场的把握对现场的全部机械进展把握和认可,并建立进场机械的动态台帐。
机械进入本工程现场后,对其逐一进展验证认可对不符合要求的机械退消灭场。
2. 使用过程中的检查全部施工机械〔包括自有、外租〕都配置随机安全操作规程牌。
觉察施工〔生产〕机械安全装置问题、或受到不良环境因素影响时,马上实行停机检查,制定保护措施准时检修。
使用过程中,对现场机械的安全文明状况进展巡察和检查,对觉察的问题向责任单位下达整改单并限期责任单位整改和提交反响。
确保施工〔生产〕机械在施工过程中的安全。
3.操作人员的教育对进入本现场全部的机械操作工,在进展安全入场教育时,工程部机械治理工程师负责进展一次相关机械安全操作规程的入场学习培训;对进入本现场〔与施工质量有直接关系〕的焊接机械和机加工机械的操作工同时还要进展一次相关机械技术操作规程的入场学习培训。
4.起重机械操作人员治理本工程现场起重机械操作人员的持证状况,经常查验现场起重机械操作人员操作证件,对无证操作的状况马上制止,并按有关规定进展惩罚。
5.现场的机械安全文明治理(1)现场在用机械外观干净,环境有序,标识标准,状态完好,防护设施齐全,无安全隐患。
机械操作场全部统一标准的“安全操作规程”标牌。
(2)机械操作人员文明操作;起重机械操作工持证上岗。
