雨季施工方案
雨季施工安全专项方案(3篇)

雨季施工安全专项方案夏季施工面临雨多、风大、高温等不利的环境因素影响,并能直接危及生产安全,给企业带来无法估量的损失。
因此科学合理___施工,采取安全技术措施,积极应对雨期施工面临的各种危险状况对提高抗风险能力、保障企业生产安全全,具有重大意义。
同时夏季高温多雨,是事故的易发期、多发期,也是防范事故的关键时期。
为全面做好当前的安全生产工作,做好防高温、防汛、防火、防触电、防食物中毒、防雷击、防坍塌、防高处坠落等事故,积极做好夏季安全生产工作,坚决遏制重特大事故的发生,现制定如下雨季和汛期施工安全专项方案。
一、工程概况及施工任务第四工程队位于___省通渭县___村附近,承担施工范围为DK862+232-DK867+193,全长___km,主要工程包括:峡口隧道出口段(___m)、马家山特大桥(___m)、通渭车站、孛家河大桥(___m)、南山堡隧道进口(___m)。
其中:马家山特大桥及南山堡隧道均为全线重难点工程。
马家山特大桥位于___省通渭县___村附近,先后跨越S207省道、G___国道、___处村道并___次跨越牛谷河。
全桥孔跨布置:___m简支箱梁+(40+64+40)m连续梁+___m简支箱梁+6____m道岔简支箱梁,桥梁全长___m,墩高___m~___m不等,最长桩基___m,全桥基础设计钻孔灌注桩与砼承台,桥墩采用圆端型实体墩或空心墩,桥台采用双线矩形空心桥台。
简支箱梁采用移动模架施工和支架现浇施工,连续梁采用悬臂灌注施工。
峡口隧道位于___省通渭县城东南牛谷河右岸黄土梁峁区,地面高程在1770~1930之间,我队承担施工任务的隧道出口,最大埋深___m,最小埋深___m。
隧道口地质多为分积黄土覆盖。
南山堡隧道位于___省通渭县城西南,隧道进口位于南河村,地处牛谷河二、三级阶地,起讫里程为DK866+193~IDK869+664,全长___m,地势平缓,交通便利;隧道洞身最大埋深___m.二、编制依据依据《___安全生产法》、《___应对法》、《建设工程安全生产管理条例》、《生产安全事故报告和调查处理条例》、《___消防法》、《危险化学品安全管理规定》、《特种设备安全监察条例》、《铁路运输安全保护条例》、《铁道部1___文件》兰新铁路甘青有限公司等制度、条例及有关法律、法规规定。
雨季施工安全专项方案范文五篇

雨季施工安全专项方案范文五篇(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如工作总结、工作报告、工作计划、心得体会、讲话致辞、教育教学、书信文档、述职报告、作文大全、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of practical materials for everyone, such as work summaries, work reports, work plans, reflections, speeches, education and teaching, letter documents, job reports, essay summaries, and other materials. If you want to learn about different data formats and writing methods, please stay tuned!雨季施工安全专项方案范文五篇雨季施工安全专项方案范文五篇安全防护就是没有危险、不受侵害、不出事故;所谓防护,就是防备、戒备,而防备是指作好准备以应付攻击或避免受害,戒备是指防备和保护。
路工程雨季施工方案(3篇)

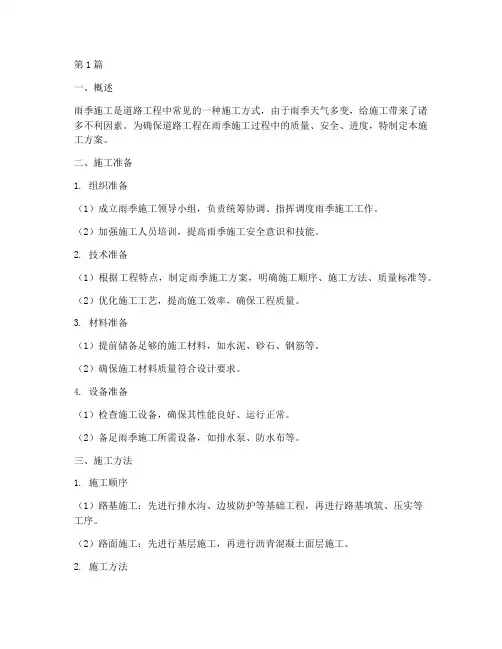

第1篇一、概述雨季施工是道路工程中常见的一种施工方式,由于雨季天气多变,给施工带来了诸多不利因素。
为确保道路工程在雨季施工过程中的质量、安全、进度,特制定本施工方案。
二、施工准备1. 组织准备(1)成立雨季施工领导小组,负责统筹协调、指挥调度雨季施工工作。
(2)加强施工人员培训,提高雨季施工安全意识和技能。
2. 技术准备(1)根据工程特点,制定雨季施工方案,明确施工顺序、施工方法、质量标准等。
(2)优化施工工艺,提高施工效率,确保工程质量。
3. 材料准备(1)提前储备足够的施工材料,如水泥、砂石、钢筋等。
(2)确保施工材料质量符合设计要求。
4. 设备准备(1)检查施工设备,确保其性能良好、运行正常。
(2)备足雨季施工所需设备,如排水泵、防水布等。
三、施工方法1. 施工顺序(1)路基施工:先进行排水沟、边坡防护等基础工程,再进行路基填筑、压实等工序。
(2)路面施工:先进行基层施工,再进行沥青混凝土面层施工。
2. 施工方法(1)路基施工- 排水沟施工:根据设计要求,开挖排水沟,做好排水设施。
- 边坡防护:根据边坡情况,采取植草、喷播、砌筑等防护措施。
- 路基填筑:选用合适填料,分层填筑,确保压实度。
(2)路面施工- 基层施工:根据设计要求,选用合适基层材料,进行基层施工。
- 沥青混凝土面层施工:根据设计要求,进行沥青混凝土拌合、摊铺、碾压等工序。
四、质量控制1. 材料质量:确保施工材料符合设计要求,加强对材料进场、使用过程中的检验。
2. 施工质量:严格按照施工方案和规范要求进行施工,加强施工过程中的质量检查。
3. 安全管理:加强施工现场安全管理,确保施工人员安全。
五、安全措施1. 雨季施工期间,加强施工现场排水,确保施工场地干燥。
2. 施工人员配备防滑鞋、雨衣等防护用品。
3. 加强施工现场照明,确保夜间施工安全。
4. 雨季施工期间,密切关注气象变化,及时调整施工计划。
六、总结本施工方案针对雨季施工特点,从组织、技术、材料、设备等方面进行了详细安排,以确保道路工程在雨季施工过程中的质量、安全、进度。
雨季施工方案施工方案(四篇)

雨季施工方案施工方案一、土建工程雨期施工措施(一)根据工地的具体情况组织成立雨期施工组织机构,组建防汛抢险队以对突发暴雨等紧急情况和日常的排水排污,雨天巡逻检查工地情况,发现险情及时排除。
防汛抢险人员经常组织活动,学习防汛的有关知识,加强防汛意识,保证雨期正常施工。
(二)根据工程特点,制定切实可行的雨期施工技术措施,提前提出雨期施工需用的材料,机械设备和物资计划,及时购买、调运、提前组织进场。
提前检修好水泵,保证完好率____%。
(三)做好现场排水,规划排水流向,场地四周做排水沟,排水系统要处于良好状态,保证排水畅通,使场地道路不陷、不滑、不积水。
(四)提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦大雨来临,即可使用。
(五)所有机电棚搭设严密、防止渗漏并防水淹,机电设备要安装接地安全装置,保护装置要可靠,雨季来临之前,对所有垂直运输机械的接地装置进行一次摇测检查,发现问题及时改正,使其达到安全要求。
二、安装工程预留预埋部分的雨期施工(一)施工准备在雨期施工之前,应了解工程所在地的气象资料,以便作好准备工作。
1、开工之前,应考虑有效地排除施工场地雨水的方案。
2、作好临时防雨设施的准备,如棚布、草袋、防滑跳板等。
3、排水备用泵的工作状态应良好,排水系统应畅通。
4、检查加固临时电路,电线距地面高度应在3m以上。
设备做接地保护装置。
5、制定雨期施工技术方案,进行雨季施工技术交底。
6、雷雨天时严禁室外和屋面上施工。
(二)雨期施工措施1、雨季施工中应有保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况。
2、雨季施工前,应对施工现场原有排水系统进行检查、疏通或加固,必要时增加排水设施。
在施工场地周围应防止地面水流入场内。
3、雨季施工应保证现场运输道路畅通。
路面应根据需要加铺炉渣、砂砾或其他的防滑材料,必要时应加高加固路基。
道路两侧应修好排水沟,在低洼积水处应设置涵管,以利泄水。
4、雨季开挖槽应注意边坡稳定。
工程雨季施工排水方案(3篇)

第1篇一、背景雨季施工是建筑工程中常见的一种施工方式,由于雨季期间降雨量大,给施工带来了一定的困难。
为了保证工程质量和施工安全,必须制定合理的雨季施工排水方案。
二、排水方案1. 工程现场排水(1)设置排水沟:在施工现场四周设置排水沟,确保地表水能够及时排走。
(2)设置集水井:在排水沟末端设置集水井,将地表水收集后,通过排水管道排出。
(3)设置临时排水泵:在排水沟末端设置临时排水泵,确保在雨量大时,地表水能够及时排出。
2. 施工场地排水(1)设置排水坡:在施工场地内设置排水坡,使场地内的积水能够顺利排出。
(2)设置排水沟:在施工场地内设置排水沟,确保场地内的积水能够及时排走。
(3)设置集水井:在排水沟末端设置集水井,将场地内的积水收集后,通过排水管道排出。
3. 施工设备排水(1)施工设备应配备排水设施,如排水管、排水泵等,确保设备在雨季施工期间能够正常工作。
(2)对施工设备进行防潮处理,防止因雨季潮湿环境导致设备损坏。
4. 施工材料排水(1)对施工材料进行防潮处理,如覆盖防雨布、设置挡雨棚等。
(2)在材料堆场设置排水沟,确保材料堆场内积水能够及时排走。
三、施工措施1. 加强施工现场巡查,确保排水设施正常运行。
2. 定期清理排水沟,防止堵塞。
3. 对排水泵进行检查和维护,确保其正常运行。
4. 加强施工人员的安全教育,提高安全意识。
5. 根据雨季施工特点,合理安排施工进度,确保工程质量和安全。
四、总结雨季施工排水方案是保证工程质量和施工安全的重要措施。
通过以上方案的实施,可以有效应对雨季施工期间的排水问题,确保工程顺利进行。
第2篇一、前言雨季施工是工程建设中常见的一种施工环境,由于雨季期间降雨频繁,容易造成施工场地积水,影响工程进度和质量。
为确保工程顺利进行,特制定本雨季施工排水方案。
二、排水原则1. 合理规划:根据施工现场实际情况,合理规划排水系统,确保排水畅通。
2. 集中处理:将分散的雨水汇集到排水系统,集中处理。
雨季施工措施及方案

雨季施工措施及方案雨季施工措施及方案1一、总那么1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、各工程队〔项目部〕要依据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行状况。
3、施工期间,施工调度要实时掌控气象状况,遇有恶劣天气,实时通知项目施工现场负责人员,以便实时采用应急措施。
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。
4、工现场道路需要平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路径需要保证循环畅通。
①对不相宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②依据“晴外、雨内”的原那么,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减削防雨措施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有爱护措施。
④配电箱、电缆线接头、箱、电焊机等需要有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤全部机械的操作运转,都需要严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥工人员要留意防滑、防触电,加强自我爱护,确保。
⑦各单项工程施工现场要组织防汛小组,遇有汛情实时、有组织地进行防汛。
二、土方与基础工程①雨季进行土方与基础工程时,各施工单位要妥当编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
②雨季施工,人工或机械挖土时,需要严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布掩盖,须要时采用边坡喷砼爱护。
地基验槽季节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑〔槽〕挖完后实时组织打砼垫层,基坑四周设排水沟和集水井,随时爱护排水畅通。
管网工程雨季施工方案(3篇)
第1篇一、工程背景雨季施工是指在降雨天气条件下进行的施工活动。
由于雨季天气的特殊性,如降雨量大、持续时间长、土壤含水量高等,对管网工程的施工质量、进度和安全都会带来一定的影响。
为确保雨季管网工程施工的顺利进行,特制定本施工方案。
二、施工准备1. 组织准备(1)成立雨季施工领导小组,负责统筹协调、指挥调度雨季施工工作。
(2)加强施工人员培训,提高雨季施工安全意识和操作技能。
(3)完善施工组织设计,确保雨季施工方案的可行性和有效性。
2. 技术准备(1)认真研究设计图纸,充分了解工程特点,针对雨季施工特点,优化施工方案。
(2)编制雨季施工专项技术方案,明确施工工艺、质量控制、安全措施等。
(3)备足施工材料、设备,确保雨季施工需求。
3. 物资准备(1)采购足够的排水设施,如排水沟、排水管、排水泵等,确保施工现场排水畅通。
(2)储备防雨、防滑、防水等劳保用品,确保施工人员安全。
(3)准备施工车辆、机械设备,确保雨季施工顺利进行。
三、施工方案1. 施工顺序(1)先进行施工区域的排水系统建设,确保施工现场排水畅通。
(2)再进行管道铺设、检查井施工等主体工程。
(3)最后进行路面恢复、绿化等附属工程。
2. 施工工艺(1)管道铺设:采用分段施工,尽量减少管道暴露时间,防止雨水浸泡。
(2)检查井施工:在雨季施工前,做好检查井的排水设施,确保施工过程中排水畅通。
(3)基础施工:采用快速凝固材料,缩短施工周期,提高抗雨水浸泡能力。
3. 质量控制(1)加强原材料质量检验,确保原材料符合设计要求。
(2)严格执行施工规范,确保施工质量。
(3)加强施工过程中的质量监控,发现问题及时整改。
4. 安全措施(1)加强施工现场排水设施管理,确保排水畅通。
(2)做好防滑、防坠落、防触电等安全措施。
(3)加强施工现场巡查,确保施工安全。
四、施工进度安排1. 雨季施工前,完成施工准备和施工方案编制。
2. 雨季施工期间,按照施工顺序、施工工艺进行施工。
混凝土工程雨季施工方案(3篇)
第1篇一、前言雨季施工是建筑工程施工中常见的一种施工环境,由于雨季施工的特殊性,容易导致混凝土工程出现质量问题,如混凝土开裂、表面起砂、强度不足等。
为确保混凝土工程在雨季施工中的质量,特制定本方案。
二、施工准备1. 人员准备(1)成立雨季施工领导小组,负责协调、组织、监督施工过程中各项工作。
(2)对施工人员进行雨季施工安全教育和培训,提高施工人员的安全意识和操作技能。
2. 材料准备(1)确保混凝土原材料质量,如水泥、砂、石子等,符合国家相关标准。
(2)提前储备必要的防水、排水、防潮材料,如防水布、排水管、防潮膜等。
3. 施工设备准备(1)检查施工机械设备,确保设备正常运行。
(2)准备必要的防雨、防潮设备,如防雨棚、防潮帐篷等。
4. 施工场地准备(1)对施工现场进行清理,确保场地平整、排水畅通。
(2)设置排水沟、集水井等设施,防止雨水浸泡施工场地。
三、施工方法1. 混凝土浇筑(1)浇筑前,对模板、钢筋进行检查,确保模板、钢筋无变形、损坏。
(2)浇筑时,根据混凝土配合比和施工要求,合理控制混凝土浇筑速度,避免因雨季施工导致混凝土出现裂缝。
(3)浇筑过程中,加强施工人员的安全管理,防止人员受伤。
2. 混凝土养护(1)浇筑完成后,立即进行覆盖,防止雨水浸泡。
(2)覆盖材料应选择透水性好的材料,如塑料薄膜、防水布等。
(3)养护期间,加强巡视,确保混凝土养护温度、湿度符合要求。
3. 防水、排水措施(1)施工场地排水:设置排水沟、集水井等设施,确保雨水及时排出。
(2)模板、钢筋防水:采用防水布、防水涂料等材料,对模板、钢筋进行防水处理。
(3)施工设备防水:对施工设备进行防水处理,防止设备因雨季施工损坏。
四、施工注意事项1. 加强施工人员的安全教育,提高安全意识。
2. 严格按照施工方案进行施工,确保施工质量。
3. 加强巡视,发现问题及时处理。
4. 严格控制混凝土浇筑速度,避免因雨季施工导致混凝土出现裂缝。
5. 加强混凝土养护,确保混凝土强度。
雨季施工方案大全(20个)雨季施工方案
雨季施工方案大全在工程建设中,雨季是一个常见且必须应对的施工难题。
雨水的不断降落会给施工工作带来一系列问题,如路面积水、场地泥泞、施工进度延误等。
因此,针对雨季的特点和问题,制定合理的施工方案至关重要。
下面列举了20个雨季施工方案,希望能对工程施工中遇到的雨季问题提供一定的参考和帮助。
1. 雨季施工机械设备保养方案在雨季,施工机械设备容易受潮受雨,增加了故障发生的风险。
建议在雨季加强对施工机械设备的保养工作,保证设备的正常运转。
2. 雨季场地排水方案雨季场地排水是非常重要的工作,防止雨水积聚影响施工进度。
合理设计排水系统,确保雨水迅速排除。
3. 雨季物料储存方案雨水会对物料产生不利影响,增加了材料损坏的风险。
制定合理的物料储存方案,防止雨水对物料造成损害。
4. 雨季施工计划调整方案雨季施工计划可能需要灵活调整,根据雨水情况合理安排施工工序和时间,避免雨水对施工进度的影响。
5. 雨季施工防滑方案雨季路面容易变得湿滑,增加施工安全隐患。
采取合适的防滑措施,确保施工人员和机械设备的安全。
6. 雨季施工通风方案雨季施工场地湿气重,通风不良会影响工人工作状态和施工效率。
制定通风方案,保证施工场地空气流通。
7. 雨季施工人员防护方案雨季天气多变,施工人员容易受凉感冒。
提供合适的防护用具,保障施工人员身体健康。
8. 雨季施工材料防水方案雨季施工材料需要特别防水处理,防止受潮发霉影响使用。
采取防水措施,确保材料质量。
9. 雨季施工电气安全方案雨水容易导致电气设备短路,增加电气事故发生的概率。
加强电气安全检查,确保施工场地电气设备安全可靠。
10. 雨季施工危险源排查方案雨季施工危险源增多,施工安全风险加大。
加强危险源排查,及时消除安全隐患。
11. 雨季施工环境保护方案雨季施工容易造成环境污染,影响周边环境。
采取环保措施,减少对周边环境的影响。
12. 雨季施工质量管理方案雨季施工条件复杂,要求质量管理更加严格。
建立完善的质量管理体系,确保施工质量符合要求。
建筑工程雨季施工方案(3篇)
第1篇一、前言雨季施工是建筑工程施工过程中常见的一种施工环境,由于雨季的特殊性,对施工质量、进度和成本都会产生一定的影响。
为确保建筑工程在雨季施工过程中的顺利进行,提高施工质量,确保施工安全,特制定本雨季施工方案。
二、适用范围本方案适用于所有建筑工程在雨季施工过程中的施工管理和质量控制。
三、施工准备1. 组织准备(1)成立雨季施工领导小组,负责统筹协调雨季施工工作。
(2)组织施工人员参加雨季施工安全教育培训,提高施工人员的安全意识和技能。
(3)建立健全雨季施工责任制,明确各部门、各岗位的职责。
2. 技术准备(1)根据工程特点,编制雨季施工技术方案,明确施工方法、工艺流程、质量控制要点等。
(2)对施工人员进行技术交底,确保施工人员掌握雨季施工技术要求。
(3)提前准备雨季施工所需的材料和设备,如防水材料、排水设备、防滑材料等。
3. 物料准备(1)提前采购、储备足够的防水材料、排水设备、防滑材料等。
(2)确保施工现场材料堆放整齐,避免因雨水浸泡导致材料损坏。
四、施工措施1. 施工场地排水(1)施工现场应设置排水沟、集水井等排水设施,确保雨水及时排出。
(2)施工道路应设置排水坡,避免积水。
(3)对施工现场周边排水系统进行检查、疏通,确保排水畅通。
2. 防水措施(1)对地下工程、地下室、隧道等部位,采取防水措施,如铺设防水卷材、涂刷防水涂料等。
(2)对墙体、屋面等部位,采取防水措施,如涂刷防水涂料、设置防水层等。
(3)对施工设备、材料进行防水处理,避免因雨水浸泡导致损坏。
3. 防滑措施(1)对施工现场的楼梯、通道、平台等部位,采取防滑措施,如铺设防滑垫、设置防滑条等。
(2)对施工人员配备防滑鞋,确保施工安全。
4. 施工顺序调整(1)根据雨季施工特点,合理调整施工顺序,确保施工进度不受影响。
(2)在雨季施工期间,优先安排地下工程、地下室等部位施工,减少露天作业。
(3)对易受雨水影响的施工部位,采取临时封闭措施,避免雨水侵入。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
雨季施工方案导读:范文雨季施工方案【篇一:雨季施工方案】1、工程概况本工程为邯郸市安居人和小区20#、27#、28#住宅楼,地下一层地上六层、局部带阁楼,,砖混结构,建筑结构的安全等级为二级,该工程由冶金建设集团勘察设计有限公司设计,建设面积为13801、71M2、2、雨季期间施工部署原则本工程基础、主体施工时正处于雨季。
2、1根据雨季施工特点分轻重缓急,对不适于雨季施工的工程可以拖后或移前。
2、2在施工部署上要根据睛、雨、内、外相结合的原则,尽量缩短雨天露天作业时间,缩小雨天露天作业面以及采取集中兵力打歼灭战的方针,尽可能的采取分栋、分段、分部位突击施工的方法。
例如将基础工程另快进度,突击抢出地面,避免倒灌和坍方,对已完结构的工程要停到一定部位等。
在安排雨季施工时要考虑降雨的影响,要考虑雨季施工的作业面,加快劳动调配,强调合理的工序穿插,善于利用各有利条件,减少防雨措施,加快施工进度,并适当考虑一些机动的施工项目,加强生产调度工作。
2、3要将雨季施工准备工作纳入生产计划,考虑一定的劳动力,安排一定的作业时间,搞好雨季施工期间工程材料和雨季施工材料的储备。
2、4加强技术管理和安全工作,要认真编制和贯彻雨季施工技术措施和安全措施,要定期组织雨季施工交底和检查,积极督促做好有关工作。
3、雨季施工准备工作根据当地往年雨季雨情和现年度雨情预报,对计划在施工工程要分工程、分部位编制雨季施工方案,做好雨季施工准备。
3、1现场排水3、1、2结合总图利用自然地形确定方向,找出坡度,挖临时排水沟,排水沟应按规定放坡。
3、1、3排水管沟如不通往泄水处时,可选择远距建筑物点挖集水池,用水泵外调,但对其它建筑不得有影响。
3、1、5现场排水应随时保证畅道,可设专人负责,要定期疏通。
3、1、7要防止地面排入地室、基础、地沟及室内,应在雨季前将其封死。
3、2运输道路的维护。
3、2、1做正式道路现场道路的排水应结合施工总平面图布置统一安排,争取先做正式道路,作为施工中运输干线。
要保证现场做到道路循环,通畅和防滑。
3、2、2做临时道路A路基起拱高度按设计规定,路基两旁要做排水沟,路旁要辗实路基,易受冲刷的部份要采取用石块堆置的办法加固,主要路面可铺焦渣、石灰渣、砾石等渗水防滑材料,经常保持道路畅通无阻。
B砂性土区,渗水排水能力强的土质,可不另铺临时路面,重型车辆通行地区可加做路面。
C为了使干线上减少泥泞淤滑,凡粘土焦碴路或粘土碎石路与高级路面交接处可修10-15cm长的一段碎石截泥道,将车辆轮胎上的泥土截在该段路上。
D道路维护是一项经常而重要的工作,需指定专人负责,特别在路面稍有不平和积水处时应抓紧晴天及时修好。
消防道要标帜鲜明,保证畅通。
3、3原材料、成品、半成品3、3、1水泥A水泥应按不同品种、标号、出厂日期和厂别分别堆放。
雨季更应遵守“先收先发,后收后发”的原则,避免久存的水泥受潮影响活性。
B尽量堆放在正式房屋内,要做到绝对不使水泥因雨受潮,雨季前要检查库房,防止渗漏,四周排水,处于低洼地区的库房,要把垛台适当加高,散水泥也要保证不漏不灌。
C露天堆垛要砌砖平台,高度不少于50cm,四周设排水沟,垛底铺油毡,用苫布覆盖封好。
3、3、2砂石、炉渣应尽量集中大堆堆置,堆置于地势较高地区,排水要有出路。
3、3、3石灰应随到随淋,使用长期的淋灰池可搭雨棚。
3、3、4砖要尽可能大堆码放,四周注意排水。
3、3、5钢、加工铁件和中气块等怕潮的材料可架高,覆盖或堆放室内。
3、3、6构件及大模板的堆放场地要碾压平整坚实,插入,靠放架要检查加固,必要时可打灰土砌地龙墙,要防止因下沉造成倒塌事故。
3、3、7要适当储备苫布、塑料布、油毡等防雨材料,排水需用水泵及有关器材。
3、4其它准备工作3、4、1现场工棚、仓库、食堂、宿舍等大小型暂设应在雨季整修完毕,要保证不塌、不漏和周围不积水。
3、2在施工的脚手架,高车架的下脚埋深、缆风绳等应进行一次全面检查,每次大风大雨后也要及时复查,检查中发现松动,腐蚀情况应及时做好处理。
马道必须钉好防滑条。
3、3塔式起重机,高于15m的高车架或其它临时设施,应有避雷装置。
塔基、地锚等要在雨季前做好检查。
3、4、4现场机电设备都应有防雨措施。
照明线检查有无混线、漏电、线杆有无埋设不牢、腐蚀等情况,要处理及时,保证正常供电。
3、4、5加强气象预报工作每日上班后,下班前要及时掌握气象预报情况,便于采取措施,做好防风防雨、防雷防暴工作。
4分项工程技术措施4、1地基与基础工程4、1、1基坑和地下室工程,可先在建筑物四周做好截水沟或挡水堤,防止场内雨水倒灌,基坑内也要挖引水沟,集水坑随时抽水,在基坑开挖后发现地下水多时,可沿槽底在开挖的同一方向挖引水边沟,沟宽一般20-30cm,沟底至少要比槽底深20-30cm,将槽内的积水引向集水坑,由抽水机排出。
4、1、3挖土的土方要集中运于场外,避免场内造成积水塌房,如需用于回填土者,要集中堆置于坑边3m以外。
坑外机构行使,应距坑边陲5m以外,手推车距坑边应大于1m。
4、1、4回填时,坑内如有积水应先排掉,灰土基础要做到四随,如未经夯实遇雨被冲,则应重作,雨季施工期间当日所下灰土,当日必须打完,槽内不得留有虚土,并尽快做好垫层。
4、2砌砖工程4、2、1雨季期间一般采取大雨停、小雨干的施工方法,砌砖收工时应在墙顶盖一层干砖,避免大雨时冲刷灰浆,如大雨后,发现砖砌体灰浆被雨水冲刷时,可将砌体翻掉1-2层另铺灰浆重砌,过湿的砖不可上墙,砌筑灰浆的沉入度可适当缩小。
4、2、2砌体施工时,内外墙要尽量同时砌筑,并注意转角及丁字墙间的连接要同时跟上,遇大风时,独立墙与风向相反的方向应加临时支撑保护。
4、3混凝土工程4、3、1雨季施工混凝土时,要注意根据砂石含水量及时调整加水量,浇灌后要做适当覆盖,避免大雨淋坏混凝土表面。
4、3、2模板支柱要夯实,并加好垫板,雨后要及时检查有无下沉。
4、3、3现浇混凝土应根据结构情况和可能,多考虑几道施工缝,以便大雨来时随时停到一定部位。
4、4吊装工程4、1构件堆放地点要平整坚实,周围要做好排水。
4、2构件就位或临时的堆放支撑和插入,造边放架要牢固可靠,并指定专人经常检查,有问题及时处理。
4、4雨后吊装时,要先做试吊,将构件吊于1m左右,往返上下起落数次稳妥后再工作。
4、5电、气焊时要注意采取措施防止触引爆。
【篇二:冬雨季施工方案】第一节冬雨季施工准备根据本工程的工程特点和进度计划,在工程施工季间将遇到冬雨季,这就给安装施工带来一系列的季节性困难,对工程进度、工程质量、施工安全、工作效率以至经济效益有着十分密切的关系,为此我公司根据本工程的施工特点制定了冬雨季施工措施,为雨天、高温及低温天气施工做好现场场地及临时设施的施工准备工作,按有关方案认真落实各项设施和技术组织措施。
第二节雨季施工措施1、根据工程特点和施工进度的安排要求,在满足国家规范、地方标准和北京市文明安全施工管理规定的前提下,针对施工部位,认真组织有关人员分析施工特点,制定科学合理的雨季施工措施,对雨季施工项目进行统筹安排,本着先重点后一般的原则,采取合理的交叉作业施工,确保工程工季不受天气影响;2、设专人负责记录天气预报,及时了解长季、短季、即时天气预报,准确掌握气象趋势,防止暴风雨突然袭击,指导施工有利于合理安排每日的工作;3、做好施工人员的雨季施工培训工作,组织相关人员进行一次全面检查,检查施工现场的准备工作,包括临时设施、临电、机械设备等;4、按现场施工平面图的要求,做好现场排水,保证雨后路干,道路畅通;5、提前准备好雨季施工所需的材料、雨具及设备,料场周围应有畅通的排水沟,以防积水。
堆在现场的配料、设备、材料等必须避免存放在低洼处,必要时应将设备垫高,同时用苫布盖好,以防雨淋日晒,并有防腐蚀措施;6、雨季施工季间,天气炎热,应调整作息时间,尽可能避开高温时间,提前准备好消暑药品,避免工人中暑,并安排充足的饮用水,加强对施工人员的监护工作,及时制止身体不适者作业;7、高处作业时,应先对作业面检查、清理,做好防滑措施,并加强对安全带、安全网的检查,彻底杜绝事故隐患,确保人身安全;8、设备预留孔洞做好防雨措施。
如已安装完毕的设备,要采取措施防止设备受潮、被雨水浸泡。
9、施工现场外露的管道或设备,应用防雨材料盖好;敷设于潮湿场所的管路、管口、管子连接处应作密封处理。
10、有防雨罩或置于棚内,所有机电设备应设有防雨罩或置于棚内,并有安全接零和防雷装置,移动电闸箱有防雨措施,漏电保护装置可靠,保证雨季安全用电;使用用电设备前,对其进行绝缘摇测,达不到绝缘要求的电动工具严禁使用;11、对敷设的电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘性;12、对已安装的泵类设备应进行一次检查,将存留在设备内的积水清除;未安装的设备在安装前也应进行检查,对于有怀疑的必要时应拆卸或用干燥的压缩空气吹扫;13、氧气、乙炔瓶不能放在太阳下暴晒,应有妥善的保护措施;14、在地下车库的工具房要做好防水和通风处理,在地上的工具房也要作好排水措施;15、考虑到雨季的实际情况,施工中每一个阶段都必须仔细规划好施工现场的排水设施,并严格按照已经拟订的方案进行实施,并于施工中保持排水沟的畅通,如果必须截断排水沟,必须报经批准后方可实施,并采取适当的处理方案,保证现场排水的顺畅;16、雨天作业必须设专人看护,防止塌方,存在险情的地方未采取可靠的安全措施之前禁止作业施工;17、安排好应急疏散通道及安全集结中心;18、雨季施工时间内应充分加强电缆及用电设备的监护,防止由于高温状态下热量不易于散发引起火灾,电气焊作业时必须对周围场地进行整理并加强监护措施,防止火花溅射到干燥物体上引起火灾。
第三节冬季施工措施1、根据国家规定,当平均气温连续5天低于5℃,即进入冬季施工。
进入冬施,就必须做好冬季气温的监测工作,指定专人根据气象台的提供的有关资料及现场测控建立气象监测台帐,该台帐上需要反映出下一阶段天气趋势和基本天气状态,供本工程施工安排时进行参考;2、成立以技术负责人为主的冬季施工领导小组,根据本工程冬季施工部位,进行全面调研,掌握必要的数据,根据天气和气温状况科学合理地安排生产,针对既定的生产计划制定切实可行的冬季施工措施,以克服季节特点带来的困难,达到保证进度、工程质量和施工安全的目的;3、凡进行冬季施工的工程项目,在入冬前要统筹考虑、明确安排;凡属冬季施工所必须的材料储备,入冬前必须完成;4、冬季施工严格执行北京市地方标准《冬季施工技术规程》;5、入冬前组织相关人员进行一次全面检查,作好施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作,及时地对打过压,灌过水的各类管道及附件的易积水处做详细检查,彻底放净积水,防止冻坏事故发生;6、组织技术人员、工长、现场管理人员进行冬季施工的交底,明确职责。
