泥工施工工艺及验收标准
家装施工工艺流程及施工标准

家装施工工艺流程及施工标准家装施工工艺流程及施工标准是家装行业中非常重要的一环,它直接关系到整个家装工程的质量和效果。
在进行家装施工时,必须严格按照工艺流程和施工标准进行操作,才能确保施工质量和工程进度。
下面将详细介绍家装施工工艺流程及施工标准的相关内容。
1. 施工前准备。
在进行家装施工之前,首先需要做好施工前的准备工作。
这包括确定施工方案、编制施工计划、准备施工材料和施工人员等。
在确定施工方案时,需要根据业主的需求和设计师的设计方案进行详细的确认,确保施工方案符合实际情况。
施工计划则需要根据施工方案和工程量进行合理安排,确保施工进度和质量。
同时,还需要准备好所需的施工材料和人员,以确保施工过程中的顺利进行。
2. 施工工艺流程。
家装施工的工艺流程包括拆改、水电改造、泥工、木工、油漆、安装等多个环节。
在进行施工时,需要严格按照这些工艺流程进行操作,确保每个环节的质量和效果。
在拆改阶段,需要根据设计方案和实际情况进行拆除和改造,确保施工安全和质量。
水电改造阶段需要严格按照设计图纸进行布线和安装,确保水电设施的正常使用。
泥工、木工和油漆阶段则需要根据设计要求进行施工,确保施工质量和效果。
最后,在安装阶段需要按照设计要求进行安装,确保家装工程的完美呈现。
3. 施工标准。
在进行家装施工时,需要严格按照相关的施工标准进行操作,确保施工质量和安全。
施工标准包括施工工艺标准、施工质量标准、施工安全标准等多个方面。
在进行施工工艺时,需要按照国家和行业的相关标准进行操作,确保施工质量和效果。
施工质量标准则是对施工质量的要求,包括各个环节的质量要求和验收标准。
施工安全标准则是对施工安全的要求,包括施工过程中的安全操作和防护措施等。
总结,家装施工工艺流程及施工标准是家装施工中非常重要的一环,它直接关系到施工质量和效果。
在进行家装施工时,需要严格按照工艺流程和施工标准进行操作,确保施工质量和工程进度。
只有这样,才能打造出高质量、安全、美观的家装工程。
泥工工艺流程及施工注意事项

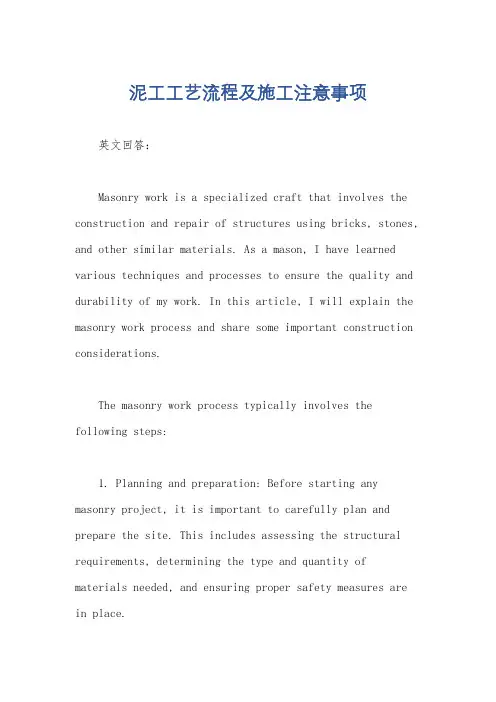

泥工工艺流程及施工注意事项英文回答:Masonry work is a specialized craft that involves the construction and repair of structures using bricks, stones, and other similar materials. As a mason, I have learned various techniques and processes to ensure the quality and durability of my work. In this article, I will explain the masonry work process and share some important construction considerations.The masonry work process typically involves the following steps:1. Planning and preparation: Before starting any masonry project, it is important to carefully plan and prepare the site. This includes assessing the structural requirements, determining the type and quantity of materials needed, and ensuring proper safety measures are in place.2. Foundation work: The first step in masonry construction is to lay the foundation. This involves excavating the site, pouring concrete footings, and constructing a solid base for the structure.3. Layout and marking: Once the foundation is in place,I use various tools and techniques to mark the layout of the structure. This includes measuring and leveling the area, and marking guidelines to ensure accurate brick or stone placement.4. Mixing mortar: Mortar is the binding material used in masonry work. I mix mortar by combining cement, sand, and water in the right proportions. The consistency of the mortar should be such that it holds the bricks or stones together firmly.5. Laying bricks or stones: With the mortar ready, I start laying the bricks or stones according to the marked layout. I apply mortar on the foundation and then carefully place each brick or stone, ensuring proper alignment andspacing. I use a trowel to spread mortar between the bricks or stones, creating a strong bond.6. Cutting and shaping: In some cases, bricks or stones need to be cut or shaped to fit specific areas or angles. I use specialized tools like a masonry saw or chisel to achieve the desired shape or size.7. Finishing touches: Once the structure is complete, I perform any necessary finishing touches. This may include smoothing the mortar joints, cleaning the surface, or applying a protective sealant.Now, let's move on to some important construction considerations and precautions in masonry work:1. Safety: Safety is of utmost importance in masonry work. I always wear protective gear such as gloves, safety glasses, and a hard hat. I also ensure that the work areais secure and free from any hazards.2. Weather conditions: Weather conditions can greatlyaffect masonry work. Extreme temperatures or precipitation can impact the curing process of mortar and compromise the strength of the structure. I carefully monitor the weather forecast and plan my work accordingly.3. Quality materials: To ensure the longevity and durability of the structure, I always use high-quality materials. This includes selecting bricks or stones that are suitable for the intended purpose and ensuring that the mortar mix is correct.4. Proper curing: After completing the masonry work, it is important to allow sufficient time for the mortar to cure. This helps in achieving maximum strength and stability. I follow the manufacturer's instructions for curing time and take necessary precautions to protect the structure during this period.5. Regular maintenance: Masonry structures require regular maintenance to prevent any potential issues. This includes inspecting for cracks or damage, repairing any deteriorated mortar joints, and applying protectivecoatings when necessary.中文回答:泥工工艺是一项专门的手艺,涉及使用砖块、石头和类似材料来建造和修复建筑物。
2024装修施工工艺标准

2024装修施工工艺标准
2024装修施工工艺标准包括以下几个方面:
1. 施工前准备:在施工开始前,需要对施工现场进行清理和检查,确保施工环境安全、卫生。
同时,要对施工材料进行检查,确保材料的质量符合要求。
2. 基础工程:包括地面、墙面、天花板等部分的施工。
地面施工时,要保证地面平整、无裂缝、无起砂等质量问题。
墙面施工时,要保证墙面平整、无空鼓、无开裂等质量问题。
天花板施工时,要保证天花板平整、无色差、无污染等质量问题。
3. 水电工程:包括电线、水管、开关、插座等部分的施工。
电线施工时,要保证电线的质量和安全;水管施工时,要保证水管的密封性和压力测试的合格;开关、插座等安装时,要保证其稳固、可靠。
4. 泥工工程:包括瓷砖、大理石等部分的施工。
瓷砖施工时,要保证瓷砖的粘贴平整、无空鼓、无歪斜等问题;大理石施工时,要保证大理石的安装牢固、平整度符合要求。
5. 木工工程:包括门窗、橱柜等部分的施工。
门窗施工时,要保证其开启自如、无晃动和异响等问题;橱柜等木制品施工时,要保证其外观和结构符合要求。
6. 验收工程:在所有工程完成后,需要进行全面的质量检查和验收。
如有问题,需要进行整改和修复。
在确认质量符合要求后,方可交付使用。
此外,在施工过程中,还需要注意安全问题,如戴安全帽、穿工作服等。
同时,施工人员需要遵守相关的施工规范和操作规程,确保施工质量和安全。
总的来说,2024装修施工工艺标准是一个全面的标准,涉及到多个方面和环节。
只有严格按照标准进行施工,才能保证装修质量和使用安全。
泥工施工技术交底

泥工施工技术交底摘要:泥工施工技术交底是建筑行业中非常重要的一个环节,它涉及到泥工施工技术的具体要求,以及施工安全措施等方面的内容。
本文将围绕泥工施工技术交底展开详细的讨论,并介绍其中的要点和注意事项。
1. 简介泥工施工技术交底是在施工前向泥工施工人员进行的一项重要工作,旨在明确施工技术要求,确保施工质量和工期的顺利进行。
泥工施工技术交底通常由工程项目负责人或者主管泥工进行。
2. 泥工施工技术要求泥工施工技术要求包括以下几个方面:2.1 施工材料的选择和使用:在泥工施工中,常用的材料包括水泥、砂浆、腻子等。
在交底中,需要对各种材料的选择、使用方法和比例等进行详细的说明,确保施工过程中使用正确的材料。
2.2 基层处理:在进行泥工施工之前,需要对基层进行处理,以确保基层的平整度和牢固度。
交底中需要明确基层处理的方法和要求,以及与其他施工工序的衔接。
2.3 施工工艺:泥工施工工艺是指具体的施工方法和步骤。
交底中需要对施工工艺进行详细解释,包括泥工的抹灰、刮腻子、打磨等具体操作步骤,以及所使用的工具和设备。
2.4 质量控制要求:泥工施工中的质量控制是确保施工质量的关键。
交底中需要明确质量控制要求,包括施工现场的卫生与整洁、施工过程中的质量检查等内容。
3. 施工安全措施泥工施工过程中存在一定的安全风险,为了保障施工人员的安全,交底中应该包含相应的安全措施。
这些措施包括:3.1 施工现场的安全防护:交底中需要对施工现场的安全防护要求进行明确,包括施工道路、临时通道、安全通道等的设置。
3.2 作业人员的安全要求:交底中需要对泥工施工人员的个人防护要求进行明确,包括穿戴安全帽、防尘口罩、防护手套等。
3.3 施工设备的安全操作:交底中需要对使用的施工设备的安全操作要求进行明确,包括电动工具的正确使用方法、检查维护等。
4. 监督与检查泥工施工过程中的监督与检查是确保施工质量的重要手段。
交底中需要明确监督与检查的要点和注意事项,包括定期巡检、验收标准、质量记录等。
泥工工艺注意事项.

泥工施工前需要与业主沟通的几个方面:
1.即使业主同意,也不能参与破坏结构和违背建筑力学的项目,拆墙 前一定要注意是否是承重墙。 2.墙地砖铺贴时按照图纸,与业主沟通铺贴方案,征求业主同意后进 行施工。 3.发现墙砖地砖有质量问题,一定要拿出来不能盲目的贴上墙面。 4.原房原墙有空鼓,物业未能及时整改,应提醒或及时处理。 5.铺贴前应多拆几箱进行对比,如遇到规格及颜色有问题的,应及时 拿出来,联系材料商进行处理。(铺贴前选砖)
泥工施工工序及要点
7. 铺贴时底盒不能排在四片砖 接合处的中间。出水口及底盒 不能破坏。 8. 墙面砖铺贴时应按墙面压地 面工艺施工
9. 地面铺砖时定出地面完成四 周水平线,挂线铺贴。
10 铺贴后的地面,缝隙均匀, 要求表片平整、无空隙、无刮 痕等现象。卫生间地面砖铺贴 时不高于蹲便器5mm。
泥工施工工序及要点
13.水管内丝弯头应出墙砖 1mm-2mm,不能完全陷入瓷 砖里,怕接头没有接好的 话水顺着墙面流下去漏水 到楼下。 14.贴墙砖时阴角应尽量垂 直,误差不应大于3mm。
蓝皮书上的内容
15.浅色大理石与马赛克必须用 白水泥铺贴 16.无明显色差,纹理顺畅,空 鼓率不能大于3% 17.成品须要进行保护处理
泥工施工工序及要点
三、地砖及墙砖铺设:
1. 墙砖、地砖铺贴前进行弹线 统一定位。
2. 铺贴基层必须结实,平整, 清洁,对墙面888基层,保温基 层等其他光滑的基层进行凿除, 打毛处理后方可进行下一工序。
泥工施工工序及要点
3. 墙砖泡水时间充分,阴干再 铺。 4. 非整砖应该排放在次要部位 或背角处。 5. 勾缝密实,线条顺直,表面 洁净(铺贴完成后 24 小时内勾 缝) 6. 铺贴前垫好底层,挂线铺贴。
精装修泥工工程工艺节点做法图集(PPT59页)

7
精装修泥工防渗漏节点做法 无降板阳台防水挡坎节点做法
22
精装修泥工防渗漏节点做法 无降板阳台阴角防水做法
工艺流程
构造做法
1 基层清理
原楼面基层灰尘清理,水冲洗
2 R角制作
砂浆沿着墙面阴角制作R型坎,与墙面及地面交接 处需顺平。
3 防水施工
沿R角防水施工
四、装修泥水防渗漏施工工艺及标准 窗台石石节点
卫生间回填时毛石挡水坎固定,高出 干区瓷砖面2~3cm.
2 防水施工
卫生间防水整体施工,毛石反坎处毛 刷施工
3 挡水条施工
挡水条采用石材U型制作,施工时U型 槽卡入毛石挡水坎中。
28
装修泥水施工工艺及标准 地漏处地砖节点做法
地砖地漏位处采用“倒八字” 角做法
装修泥水施工工艺及标准 浴缸位置石材或贴砖安装方式
装修泥水施工工艺及标准 无地暖有沉箱卫生间石材铺贴
工艺流程
1 沉箱防水 2 陶粒回填 3 细石混凝土找平 4 2次防水 5 1:3水泥砂浆铺贴垫层 6 水泥浆石材铺贴 7
合格标准
外 观:干净、无裂缝、缺楞掉角 无色差,花型正确
不允许空鼓
表面平整度≤2; 接缝高低差≤0.5; 接缝直线度≤0.3; 接缝 宽度≤2; 排水坡度:>2‰、满足排水要求 单位:mm
工艺流程
合格标准
1 地暖层(保温板、隔热垫,管道)
2 40厚细石混凝土层 3 加强次防水 4 1:2防水保护层 5 1:3水泥砂浆铺贴垫层
外 观:干净、无裂缝、缺楞掉角 无色差,花型正确
不允许空鼓
表面平整度≤1; 接缝高低差≤0.5; 接缝直线度≤0.3; 接缝 宽度≤2; 排水坡度:>2‰、满足排水要求 单位:mm
家装工程施工规范(3篇)
第1篇一、施工前的准备工作1. 设计方案:施工前必须按照业主提供的设计方案进行施工,确保施工质量符合设计要求。
2. 材料准备:根据设计方案,准备所需的各种材料,包括主材、辅材和工具等。
3. 施工人员:施工人员需具备相关资质和技能,上岗前应接受专业培训。
4. 施工现场:施工现场应保持整洁、有序,确保施工安全。
二、施工过程中的规范要求1. 水电施工规范:(1)电路施工:遵循“电上水下”的原则,强弱电线路保持500mm以上的距离,线管走向合理,避免交叉。
(2)水管施工:冷热水管平行铺设,间距10-15cm,单根水管管卡间距60cm,遵循“左热右冷”原则。
(3)水电改造竣工图:施工完成后,绘制水电改造竣工图,交公司存档。
2. 泥工施工规范:(1)砌体工程:施工前对砖块进行浇水湿润,地面有防水要求的新砌墙如卫生间、厨房、阳台等,其墙基必须用细石砼浇筑高度10cm以上的刚性止水带。
(2)墙面抹灰:抹灰前应用水湿润抹灰基层,水泥砂浆配比应掌握在1:3至1:4之间,抹灰必须分层进行,每遍厚度控制在0.7cm左右。
(3)墙面开裂处理:同一立面新墙与老墙、梁、柱结合部及抹灰厚度在2.5cm以上的,应在抹灰层中加设一道加强网。
3. 木工施工规范:(1)木工材料:选用符合国家标准的木材,含水率应符合要求。
(2)木工工艺:木工制作应保证尺寸准确、线条流畅,表面平整,榫卯结构牢固。
(3)木器涂装:涂装前对木器表面进行打磨、清洁,涂装顺序合理,涂层均匀。
4. 钢筋混凝土施工规范:(1)钢筋绑扎:钢筋绑扎应牢固,间距符合设计要求。
(2)混凝土浇筑:混凝土浇筑前应清理模板,确保模板接缝严密。
混凝土浇筑应分层进行,每层厚度控制在30cm以内。
(3)混凝土养护:混凝土浇筑完成后,应及时进行养护,保证混凝土强度。
三、施工结束后的验收1. 施工单位对施工质量进行自检,确保符合设计要求。
2. 业主对施工质量进行验收,对存在的问题及时提出整改意见。
拆墙、开槽施工工艺及验收标准
拆墙、开槽施工工艺及验收标准一、墙体拆除1、墙体拆除和开槽前应将所有排污、排水管口封好.2、严禁拆除承重墙、柱、梁等房屋主体结构。
3、因条件所限,在承重墙、柱、梁上只能开浅槽、钢筋结构不得受损。
4、墙体拆洞要求垂直、方正,误差不大于1.5cm。
5、墙体拆除时不得损坏管线、门窗等设施、不得造成邻里、楼上楼下等业主的房屋受损;6、施工方案、预算表以及施工过程中均禁止拆半墙。
7、设计师必须在施工图中明确标注好承重墙的具体位置和尺寸,进场定位时不得与客户当面临时确定。
同时墙体拆除要求定位、尺寸准确,不能因偏差大造成泥工工序的工程量增大。
8、有保温层或瓷砖外面在贴砖时必须撤出原有基层、不得打麻占.有新砌墙接触部位必须拆除原墙灰口层。
二、开槽1、在开槽前先标出整套房屋的水平线。
2、开孔、开槽定位准确,根据暗藏管线的多少及管子外口径确定开槽宽度并画好开槽线,切割机开槽后在打,要求高度一致、水平垂直,深度适宜.墙体管线铺设后要求管线水平面低于墙体表面0。
5厘米至1厘米。
3、剔槽时依上而下,槽沟要求平型、规则、横竖管槽交叉处应成圆弧角。
4、排水管槽应保持2—3%的坡度为宜。
5、开底盒槽孔应方正、平直,不得打穿墙体.注意锁扣位置。
6、强、弱电箱之间保持30—50厘米距离,或分别设置在不同空间内。
7、开槽孔时,底插下口高度离地30厘米、中插下口高度离地60厘米、开关下口高度离地1。
2米、开关离门框的距离宜为15厘米—20厘米、挂机空调插座离地2.4米。
8、开槽时,洗面盆、洗衣槽、菜盆处的高度离柜体内底台面35厘米,离成品地面的高度50厘米;淋浴龙头离地1。
2-1.3米、坐便器龙头离地20厘米、蹲便器进水口离地20厘米、洗衣机龙头上进水离地1.3米,下进水龙头离地65厘米.9、除客厅、卧室的主灯处可开黄腊管管槽,其它沉重墙部分开16管槽。
10、管线过梁穿孔,要求穿孔排列整齐。
11、以上定位尺寸着为一般原则,如客户有特殊要求或其它特殊原因,应根据具体情况而定。
施工四个工序
四个工序包括:水电、泥作、木工、漆作四个工艺环节。
一、水电隐蔽工程
1、隐蔽工程为先排管后放线,
2、隐蔽工程完工验收标准:
1)现场清洁必须保持干净。
2)现场渣滓不得超出三堆,并用红叶页砖把周围围好,堆放整齐规范。
3)卫生间不得有渣滓。
5)落水管尾端口用公司专用胶带保护,未达到要求,监理不得验收。
二、泥作
1、泥工进场,基础工程完毕后,项目经理通知监理验收,方能进行下一步工作。
2、墙体防水做好后,闭水实验48小时,项目经理必须通知监理验收并签字。
3、砖贴好后,必须通知监理验收。
三、木作
1、木工吊顶基础完毕后,方能封板,并同业主验收。
2、木工柜体完工后,必须通知监理验收,缝隙的大小、四面的收口是否规范,必须严格验收。
四、漆作
1、漆工阴阳角做好后,必须通知监理验收。
2、漆工底漆完后,必须通知监理验收。
3、竣工交房验收。
施工技术交底记录(泥工)
施工技术交底记录(泥工)范本一:施工技术交底记录(泥工)1. 工程基本信息1.1 工程名称:1.2 工程地点:1.3 交底日期:1.4 施工单位:1.5 泥工负责人:2. 施工工艺交底2.1 泥工程施工工艺概述2.2 泥工程施工步骤2.2.1 基础准备工作2.2.2 泥工材料配送与储存2.2.3 泥工施工过程管控2.2.4 泥工工艺要点与注意事项3. 泥工程施工技术要求3.1 材料要求3.1.1 泥浆材料要求3.1.2 泥浆的调配要求3.2 施工工艺要求3.2.1 梳洗层施工要求3.2.2 平整层施工要求3.2.3 粉刷层施工要求3.3 安全与环保要求3.3.1 施工现场安全要求3.3.2 环境保护要求4. 质量验收标准4.1 泥工程施工质量验收标准4.1.1 泥工程表面平整度标准 4.1.2 泥工程颜色协调度标准 4.2 验收方法与程序4.2.1 施工前自检及现场引导 4.2.2 施工过程中的巡视检查4.2.3 施工完成后的终检验收5. 附件附件1:泥工程施工工艺图纸附件2:泥工程施工现场照片6. 法律名词及注释- 泥工程:指建筑施工中进行墙面抹灰、粉刷等工程的过程,也称为泥巴工程。
- 施工单位:承担工程建设的责任主体,包括施工企业、施工队等。
- 泥工负责人:负责泥工程施工过程的管理和组织,包括安排施工人员、控制施工质量等。
范本二:施工技术交底记录(泥工)1. 工程基本信息1.1 工程名称:1.2 工程地点:1.3 交底日期:1.4 施工单位:1.5 泥工负责人:2. 施工工艺交底2.1 泥工程施工工艺概述2.2 泥工程施工步骤2.2.1 基础准备工作2.2.2 泥工材料配送与储存2.2.3 泥工施工过程管控2.2.4 泥工工艺要点与注意事项3. 泥工程施工技术要求3.1 材料要求3.1.1 泥浆材料要求3.1.2 泥浆的调配要求3.2 施工工艺要求3.2.1 梳洗层施工要求3.2.2 平整层施工要求3.2.3 粉刷层施工要求3.3 安全与环保要求3.3.1 施工现场安全要求3.3.2 环境保护要求4. 质量验收标准4.1 泥工程施工质量验收标准4.1.1 表面平整度标准4.1.2 颜色协调度标准4.2 验收方法与程序4.2.1 施工前自检及现场引导4.2.2 施工过程中的巡视检查4.2.3 施工完成后的终检验收5. 附件附件1:泥工程施工工艺图纸附件2:泥工程施工现场照片6. 法律名词及注释- 泥工程:指建筑施工过程中进行墙面抹灰、粉刷等工程的步骤,也称为泥巴工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泥工施工工艺及验收标准一、防水工程二、防水1、材料:韩奥砂浆防水防水剂2、优点:(1)与基层附着力强(2)抗渗透,耐寒抗盐类侵蚀(3)降低二氧化碳侵蚀(4)无毒,略有柔性基层清理→水泥砂浆找补、找平→涂刷两遍成活→闭水试验工艺说明:卫生间内墙体,第一道防水先用韩奥防水做底放2次溢流口,墙面做满顶,干后回填,在做第二次防水做1米高.厨房生活阳台等内墙体,地面做墙面施工跟卫生间相同.1、做防水前基层表面应将尘土,杂物等清扫干净,表面残留(de)灰浆硬块及突出部份应铲平.2、基层表面应保护干燥、平整、牢固,不得有空鼓、开裂及起砂等缺陷.3、冬季施工室内温度宜保护在3-5℃以上.4、墙基靠地面应用泥水灰桨抹成圆弧角.5、地漏、套管、卫生洁具根部、阴阳角等部位,应先作防水附加层.6、厨房、卫生间、阳台地漏应为地面最低处,流水坡向正确,不得积水.7、厨房墙体(de)防水高度平均为米,卫生间墙面(de)防水层高度不低于米,与卧室相邻墙(de)防水层应延伸至卫生间顶部.8、厨房、卫生间、阳台先做排水,再回填找平,然后做防水,经过储水测试后,最后做给水.9、地面防水工程完毕后应做蓄水试验,蓄水高度不低于3厘米,时间不少于48小时,应无渗漏现象.10、下道工序施工时不得损害防水层,防水层砂浆表面平整、密实.11、砂浆型防水涂刷前应将墙面洒水湿润,但地面上不得有积水.12、砂浆型防水依照防水剂产品使用说明进行稀释后,防水剂与水泥按1:2(de)比例搅拌成防水素灰浆,涂刷厚度厘米,涂刷密实不得漏刷.13、砂浆型防水(de)防水剂、水泥、砂子按1:2:5-6(de)比例搅拌成防水砂浆,涂抹厚度为厘米,抹平压实.14、刷防水素灰浆与抹防水砂浆(de)间隔时间不超过30分钟.15、厨、卫管槽、坑、洞要用防水砂桨补好.16、1、材料:华新325水泥(定点采购)2、特点:华新325水泥:华新水泥厂是涪陵最大(de)水泥企业,实现产品全优化,水泥出厂合格率高,在国内外用户中享有极高(de)信誉.3、工艺流程:墙砖工艺:基层清理→定位放线→选砖→墙面找平(毛化)、湿润→面砖浸水、阴干→粘贴→表面清理→勾缝、养护地砖工艺:基层清理、湿润→定位防线→选砖→地面找平→铺贴→表面清理→勾缝、养护二、砖砌体工程1、砌砖体前将地面基层和原墙接口处清理干净,并浇水湿润,按1:4(de)比例调制好砌墙砂桨.2、砌筑前先试排砖样,砌两档砖,也叫起角,然后从第一皮砖起挂一条水平线与两条坚线相交,砌完第一皮砖后,将水平线升到第二皮砖上,再砌第二皮砖,逐渐依次往上升,直到顶.3、做到三线一吊、五线一靠,就是砌三皮砖用线锤吊角是否垂直、砌五皮砖用靠尺检查墙面是否垂直平整,要求整体横平竖直、厚薄均匀,砌缝交错,砂浆饱满,接搓牢固.4、砌砖宜采用“三一”砌砖法,即一铲灰、一块砖、一揉压.5、采用铺浆法时,铺浆长度不宜超过75厘米,施工气温超过30℃时铺浆长度不得超过50厘米.6、砖砌体(de)转角交接处应同时砌筑,严禁无开可靠措施分砌施工,对不能同时砌筑而又必须间断施工处,应砌斜搓,一般斜搓长度不小于高度(de)2/3.7、砖砌体(de)转角交接处每隔8-10皮砖配置2根直径为6(de)拉结钢筋,两端伸入两侧墙中不小于50厘米.8、隔墙与柱子不能同时砌筑时,可在柱子中预埋2根直径为6(de)拉结钢筋,每隔50厘米高度设置一次,伸入墙中不小于50厘米.9、新墙与旧墙交接处,每隔50厘米高应设置2根直径为6(de)拉结钢筋,伸入新旧墙中各50厘米,同时砌砖要交错接口.10、按砌砖净面积计算(de)砂浆饱满度不低于80%.灰缝宽度宜为厘米厘米.11、砌筑门窗洞口应吊线,用1:2水泥砂浆砌筑,保证牢固稳定.12、如无设计要求,普通标准平开门预留门洞宽度为85厘米-90厘米,高度为米米.13、暗蒇推拉门、两面砌1/4墙 ,中间留5-6厘米空位,宽、高按设计要求.14、卫生间门最少宽度为70厘米,预留门洞宽度为75厘米.15、平砖过梁:跨度1米以内,用1:2水泥砂浆平砖砌筑,过梁上部设4根直径8钢筋.16、竖砖过梁:跨度1米以内,用1:2水泥砂浆竖砌筑,过梁上部设4根直径8钢筋.17、拱砖过梁:跨度米以内,用1:2水泥砂浆竖砖砌拱形过梁.18、铨过梁:跨度米以上,应设钢筋混凝土过梁,宽为墙厚,高10厘米以上,跨度越大,梁越厚,内置4根直径10钢筋,梁两头入墙12厘米以上.19、砖砌体尺寸(de)允许偏差三、抹灰工程1、根据墙面,顶面,梁柱(de)表面平整度、垂直度来确定抹灰强度和总厚度.2、新旧墙、烟道、木结构、砖结构、混凝土结构等不同结构之间(de)相接处表面抹灰,应先铺金属网,并绷紧、牢固,金属网与各基体(de)搭接宽度不应少于10厘米.3、封槽、抹灰应先对基体表面(de)灰尘、污垢、油渍等清理干净并洒水湿润,表面不平整处应用1:3水泥砂浆分层抹至基层面平,封槽应低于墙面厘米.4、大面积抹灰应分层进行,每遍厚度宜为厘米,同时应待前一抹灰层七八成干后方可抹后一层.5、水泥沙浆不得在石灰砂浆层上抹灰,不易粘结.6、顶棚、板条、空心砖、现浇混凝土抹灰层平均总厚度不大于厘米,铺金属网后(de)总厚度不大于2厘米.7、抹灰层表面应平整、洁净、接搓平顺,线角顺直,粘接牢固,无脱层、空鼓、起砂、爆灰和裂缝等缺陷,采用目测和敲击(de)方法检查.8、抹灰质量允许尺寸偏差及验收方法.四、镶贴工程1、先清理基层表面尘土,油渍等,检查墙面、地面是否存在空鼓、脱层、起翘、裂缝等缺陷,如有须进行补救处理,不能损坏防水层.2、对混泥土等坚硬光滑(de)基层,必须进行凿毛处理,凿毛深度厘米.要求毛面均匀,然后用水混润,抹1:3水泥砂浆打底,木抹子搓平.3、按1:3比例配制水泥砂浆,(1包水泥加150㎏砂),调拌时注意稠度不宜过干,也不宜过湿.4、在施工前和施工中要检查瓷砖,大理石(de)质量,包括材料(de)规格、型号、平整度、边角方正度,是否存在缺棱、缺边、砂眼、撕裂、色差等质量问题,如存在应调换.5、将选好(de)墙面瓷砖用水浸泡2小时,地面瓷砖、石材、用水浸泡2-3分钟后,取出晾干备用.6、地砖从最宽最长(de)地方向外延伸,挂横竖十字线,根据地砖、石材(de)规格大小,尽量避免缝中正对大门正中.7、陶瓷地砖施工程序:清理基层→贴灰饼→铺结合层砂浆(底层)→拉十字线→铺砖→压平找缝→清理面层→嵌缝→保护.8、根据墙面水平线,弹出地面标高线,然后在房间四周做灰饼,灰饼表面应在地面标高线低一块所铺面砖(de)厚度,再按灰饼做标筋,有地漏和排水孔(de)部位应从四方向地漏或排水孔方向放射状标筋、坡度%.9、每铺一个区段砂浆,按大样要求弹线控制,弹线时在空间纵横或对角两个方面排好砖,其接缝密度不大于厘米.排砖确定后,每隔3-5块砖在结合层上弹纵横或对角控制线.10、将地砖或大理石翻起,检查底下砂浆是否均匀,是否有空洞,然后补上砂浆再行敲击.11、用干粉法:即洒上干水泥粉,再将地砖或大理石放回,进行敲击最后定位.用刮浆法:即将地砖或大理石拿起来在底面刮上少量适当厚度(de)素水泥浆,然后放回,敲击定位.12、铺砖时,将地砖按控制线铺贴平整、密实,每铺完一区段,用壶洒水,15分钟左右用木锤敲击或橡皮锤敲击,从中间到四边,从四边到中间反复数次.13、压实后,拉通线,先竖缝后横缝进行拔缝调直、贯通,调缝后再用木锤或橡锤砸平.14、一边铺设,一边检查,用2m靠尺或水平尺检查墙、地砖(de)平整度,同时检查表面花纹图案是否一致,有无色差,有无缺棱、缺边、撕裂等缺陷,如发现及时返工.15、铺完砖在24小时内进行清缝、勾缝.勾缝时将缝口清理干净,刷水湿润,用1:1(de)水泥砂浆嵌缝.16、地面石材(de)施工程序:清理基层→找平→弹线→试拼编号→铺设→清缝→养护→清洗上腊.17、天然石材铺贴前,应先对色,拼花编号,预排铺贴.18、铺设后24小时,洒水养护1-2次,石材勾缝可选择相应颜料与白水泥拌合均匀,调成稀水泥浆,将其灌入板缝中,1-2小时后用软布擦缝,所有工序完成后,将石材打扫干净再打腊擦光.19、贴墙砖前,先在墙面四周打一条水平底线,在预留最底一排瓷片之上,然后确定镶贴厚度,再挂两条竖线,一条水平线.20、根据墙面宽度与瓷砖规格进行试排,预留最底一排暂不贴,在水平线处钉一长木条以稳定初贴瓷砖.最后一排砖待地砖伸入墙边铺贴完后再贴.21、非整列应排放在次要部位或阴角处,也不宜在阴角两侧同时出现非整砖.每面墙不宜有两列非整砖出现.墙砖镶贴时,遇到开关面板或水管(de)出水孔在墙砖中间,墙砖不允许断开,应用打孔器掏孔,掏孔应严密.与门窗(de)交接处,门边线必须将缝隙遮盖.五、注意事项1、墙砖镶贴过程中,砖缝之间(de)砂浆必须饱满,严禁空鼓.伤角缺损面砖必须更换.墙砖(de)最上面一层贴完后,应用水泥砂浆把上部(de)缝隙填满,以防在做扣板吊顶打眼时,将墙砖打裂.2、注意成品保护,防止表面污染及碰伤出现.3、阴角砖应压向正确.4、腰线一般不高于米,低于90厘米,也不许被水龙头和底盒等破坏.5、贴墙砖遇有突出墙体(de)管线、灯具、卫生设备(de)支撑物时,应用整砖套割吻合,不得用非整砖拼凑铺贴,同时开孔要求圆顺,大小适宜.6、外墙砖宜采用1:2水泥砂浆铺贴,砂浆厚度一般为厘米.7、镶贴应牢固,表面平整、垂直、干净、色泽一致,无漏贴错贴,缝隙均匀,周边顺直,砖面无裂纹,掉角、缺棱等现象,采用目测检查.8、地面镶贴允许尺寸偏差及验收方法9、墙面镶贴允许尺寸偏差及验收方法墙面镶贴:六.泥工工序(63道)(一)砌墙(15道)1、看清施工图纸;是否与现场尺寸相吻合.2、现场定位:确定尺寸,做好标志,详细分析图纸和现场尺寸所产生(de)误差,打好水平线.3、打掉新老墙交接处原批荡层;确保新老墙交接处不开裂,不脱灰,清除隐患;砌墙用红或轻质砖.4、牵垂直线,水平线;确保墙体横平竖直.5、处理新老墙交接处;应拉接钢筋,钢筋伸入老墙体不少于5cm.6、新老墙交接处每隔50-60cm都需要用钢筋固定,确保墙体稳固.7、门过梁现场制作;确保安装门时安全,稳固放心.8、按比例砌墙(de)水泥,沙浆.保证墙体不开裂,不脱层不空鼓.9、砌墙时,砖应提前浇水湿润.130、墙体超过200cm时应放钢筋.131、门洞尺寸严格按要求预留.132、砌墙开始后每砌一排砖都要打一次水平线,做到墙逢横平竖直.133、每一排砖(上下排之间)需要错位,确保墙体稳固,消除隐患.134、砌墙顶上与横梁交接处,用砖斜砌,方向相反;使墙体和梁底接口吻合,保证日后不开裂不脱层.135、墙砌好疑固后进行批荡,批荡应注意确保墙面平整度.(二)防水处理工序(7道)136、对基层实行处理(水泥、沙浆地面找平),修补卫生间及厨房墙体洞眼.、刷防水(按比例调配)严格按防水说明中比例调配,做到中心有数,确保工程质量.、刷防水两遍(第一遍干了后再刷一遍)按合同所要求厚度施工,清除隐患.、卫生间(de)墙体防水,按合同及报价所需防水高度进行施工,做到合理,实用规范施工.140、地面防水,应先用水泥浆抹底再用防水涂料涂到一定厚.141、进行闭水试验48小时,确保防水一次到位.142、试水检查,底层是否有渗漏,如有渗漏应找到原因,并立即处理到位.(三)沉箱处理工序(11道)143、沉箱里保留二次排水口.144、沉箱底部进行地面找平,以二次排水口为最低点.145、地面找平以后进行防水处理.146、沉箱闭水试验,试水后通知业主验收.147、布好沉箱里(de)给水管排水管;合理安排水管走向及口径大小,给排水畅通. 148、用轻质材料如陶粒、煤灰、珍珠岩进行回填,或用预制板.149、回填材料需填实,不能有空缺.特别是管道部分回填.中高级做法在接头处防水砂浆包裹处理.150、在回填材料上用水泥沙浆进行找平.151、现场根据沉箱(de)大小决定是否倒制预制板.152、检查排污管及排水管防水是否做到位.153、把做好(de)预制板块封盖沉箱,在预制板上用水泥沙浆进行找平.(四)批荡工序(8道)154、清理墙面,浇水湿润.155、新老墙交接处、烟道等挂好铁丝网.156、按比例拌好水泥;沙浆,按1:3进行比配.157、拉垂直线进行抽筋处理,确保墙面平整度,上下误差小于5mm.158、墙面批荡:阴阳角垂直上下误差小于5mm.159、检查批荡平整度,误差小于5mm.160、搓板收浆,收浆后墙面无大颗粒.161、干后进行浇水保养,根据天气情况保养3-5天.(五)铺地砖,贴瓷片工序24道162、验砖:砖与砖之间进行对比,是否出现较大误差.163、铺砖前检查原地面层是否空鼓;以防铺砖后出现起翘空鼓.164、确定踢角线是暗贴还是明贴.165、水泥、沙子是否达标;铺砖水泥沙浆应按1:4配比.166、以80cm为参照点打水平线.167、确定铺砖(de)走向,以及砖(de)方向.168、铺砖(de)水泥,沙浆(de)厚度一般以4cm为宜,如太厚需进行地面找平. 169、清理地面;清水充分湿润地面,确保水泥浆与楼板紧密连接.170、基层很差(de)用素水泥基层处理;确保楼板层与水泥沙浆充分连接,以保障地砖无空鼓.171、浸泡好水泥浆.172、选砖(挑选大小,颜色,平整度一致(de)砖).173、牵十字线.174、做灰饼,要求灰饼作满.在砖背面抹素水泥,要求厚度适中,均匀.175、铺砖时,用橡胶锤调整表面平整度及缝隙.176、及时清理砖上水泥、砂浆.177、用地毯或纤维板,珍珠棉保护地砖.178、铺墙砖前,检查墙面是否空鼓,平整;阴阳角是否方正,如不合条规范,先进行处理.179、检查防水是否到位.180、选砖,排砖.181、用盆装水,浸泡墙砖不得少于2小时.182、确定厨房,卫生间(de)标高;标水平线及垂直线.183、从底下第二排砖开始用素水泥铺砖.184、墙砖边角不能少于砖(de)1/3.185、如有腰线,一般不能高于1.2m、低于0.9m,且不能被水龙头或底合破坏;花砖视业主意见.。
