信息中心机房搬迁方案
信息中心机房搬迁方案
Hessen was revised in January 2021
XX信息中心机房搬迁方案
机房搬迁初步方案
2014年11月3日星期一
目录
一、第一章
搬迁要求:
环境要求:
①:装修新机房,建设防火,防电,防雷,防水,强电配电系统,UPS供电系
统。
②:弱点施工,按照国标机房布线标准做好搬迁的综合布线工作,三级网传输
光纤布设。
③:技术上的准备,各应用服务系统做好备份,做好数据的存储,备份,检查
各应用系统的工作时间段,相关设备进行编号。
④:协调各单位模拟演练搬迁,考虑到搬迁时会遇到的突发情况,做好应急预
案。
⑤:正式搬迁,按照既定顺序搬迁。安装调试各设设备。
⑥:安装调试完毕,观察网络运行情况,专人测试各业务的运行情况。各业务
均正常搬迁顺利完成。
⑦:保证各应用平台及数据库数据完整。
、时间要求:
①:搬迁完成总时间一星期。
②:新机房清理及机房环境监测二天完成。
⑤: 各应用系统搬迁总中断时间不超过16小时。
⑥:网络设备断网时间不超过12小时。
⑦:搬迁设备顺序,按照先网络设备,保证网络畅通随后再应用服务器系统搬
迁。
、技术支持要求:
①:保证搬迁后数据不得丢失,系统正常运行。
②:保证所有参与搬迁工程师不泄密。
③:所有搬迁系统都出网络拓扑图并做好标识。
④:办证各硬件搬迁过程不损坏。
⑤:各系统、平台厂家提前联系,说明情况联系工程师提供支持。(现场或电
话支持)
⑥:对监控系统,传输系统系统等做好数据的备份,搬迁当天现场调试恢复系
统正常运行。。
⑦:网络设备调试工程师1名。
⑧:视频传输系统工程师2名。
⑨: 其余硬件工程师、环境监测工程师共2名。
搬迁细节:做好设备的编号,各系统按照系统的重要性确定搬迁顺序,重
点应用系统尽量让原系统实施工程师驻场提供技术支持,把每个应用系统作为
搬迁单元进行搬迁。搬迁前做好重要数据的备份工作,提前做好有突发情况的
紧急预案。
二、第二章
搬迁设备清单
、涉及设备
:
交换机,路由器,工控机,硬盘录像机,传输设备,空调,KVM切换
器,UPS供电设备,传输设备,服务器,机柜,传输设备。
、涉及系统:
监控系统,UPS系统,视频传输系统,视频存储系统,KVM切换系统,
视频编解码系统。
三、第三章
新机房布局设置
、机房现状
原有的机房环境实施简陋,对于设备稳定运行需要的防
雷,防静电,防水,防辐射,通畅通风系统都不具备,会影
响设备的正常运行,对于日常设备的维护和检查照成困难。
因此需要搬迁到新机房,提供更好的机房环境,利于设备的
良好运行,和日常的维护。
机房现状图
现状图
系统现状图
.、新机房设置布局
机房搬迁后整体效果图
供电系统效果图
KVM切换系统效果图
四、第四章
搬迁环境监测:
安装环境要求检查
对新机房的检查包括:安装环境检测,重点对机房空调、粉尘情况、电
力、电源接地等进行检测;确定新机房内的配套设施、设备互连线缆预布放已
经完成,其他相关联的系统是否到位等情况,机房内的新增设备以及新机房和
旧机房之间的传输资源安装调试完毕,做好线路的割接准备。对旧机房的检查
包括:检查搬迁设备及设备连线是否做好相应的标记;对原有系统的重要数据
进行备份;同时网络维护人员、相关设备厂商支持人员、系统集成商、设计人
员现场准备就位等。.
机房验收检查
验收项目 方法和要求 指标 结果 备注
机房高度 梁下最小高度
3m
承重 地板承重 大于450Kg/m2
墙面 贴壁纸或无光漆 不易粉化
地板 半导体、不起尘埃 防静电地板
温度 长期工作温度范围: 短期工作温度范围: 15~30℃
0~45℃
湿度 长期工作湿度范围: 短期工作湿度范围: 40~65%
10~90%
电磁干扰 电场: 不超过300mV/m
电磁场 磁场: 小于11Gs
防静电 防静电地板
防尘 尘颗粒直径不大于5微米 浓度 不大于5微米
小于3×104粒/m3
防震 按当地基建设计烈度 提高一度
防雷 国家防雷标准 气象局检测
照明 避免阳光直射,电池室需防爆灯 平均照度150~200Lx
空调 空调类型及功率
消防 消防器材和标志 中国二级防火标准
玻璃阻断门 身份识别,自动开启,自动隔断 安防标准
安全防盗门 国家标准 国家标准
电源验收
项目 测试结果 指标 结果 备注
直流电压 一次电源和蓄电池互为热备份 范围-41V~-
57V
蓄电池 应能自动切换充、放电状态 良好
备用油机 建议配备 良好
交流电压 220V1620V 良好
UPS UPS工作良好,输出功率满足需要 良好
逆变器 逆变器工作良好,输出功率满足需要 良好
电源线 应提供-48V电源线到指定位置 良好
电源告警 停电及故障时应能告警 良好
地线验收
项目名称 方法与要求 指标 结果 备注
接地电阻 联合接地 <1欧姆
地线 地线应引至指定位置 良好
五、第五章
搬迁预算
、综合布线
1 综合布线系统
1 汇聚交换机 H3C-S7502 2个业务版插槽,主控板与业务版合一 杭州 台 1 ¥0
¥
使用
现有
2 接入层交换机 H3C-LS-5120-48P-EI 48个10/100Base-T,4个千兆SFP上行口,交流供电,可网管,支持vlan划分 台 1 ¥00 ¥
使用
现有
3 六类配线架 24口配线架 岳丰\台湾 个 5 ¥950 ¥4,
4 理线器 1U AMP 个 50 ¥55 ¥2,
5 六类双绞线 六类UTP网线 岳丰\台湾 箱 10 ¥890 ¥8,
6 六类水晶 盒 5 ¥280 ¥1,
头 岳丰\台湾
7 六类跳线 岳丰\台湾 条 150 ¥40 ¥6,
8 信息地插 精益\河北 个 20 ¥120 ¥2,
7 六类模块 岳丰\台湾 个 12 ¥50 ¥
9 弱电桥架 200*100mm,镀锌线槽 国产 米 30 ¥100 ¥3000
1
0
强电桥架 200*100mm,镀锌线槽 国产 米 30 ¥100 ¥3000
11 辅料,耗
材
国产 ¥
1
2 施工费
项 1 ¥1,000 ¥1,
小计
¥
传输系统
视频传输系统 1,1348
搬迁人力成本
硬件设备搬迁组装+人力费用 5000
总预算
总预算 机房环境监测+综合布线+应用系统及平台搬迁+传输设备搬迁+硬件搬迁组装+人力 5,8688
六、搬迁方案
搬迁工作分为以下几个步骤。
1.整体搬迁工作考察,重点是新机房设备摆放位置,根据专业机房建设经验,
以最优的方式进行新机房的配置;
2.业务应用系统的数据备份;
3.传输系统备份;
4.视频存储信息备份;
5.搬迁前设备健康检查(搬迁前一周完成);
6.设备搬迁的备件到现场(非常重要,必须提前一周完成,这是搬迁工作的关
键,也是搬迁后设备能否正常运行的最关键因素);
7.设备内部、设备间连线检查,标签制作(搬迁前一周完成,非常重要);
8.设备保护;
9.设备搬运;
10.新机房装载
11.设备调试;
12.业务系统和数据库系统的启动。
搬迁细节:做好设备的编号,各系统按照系统的重要性确定搬迁顺序,重
点应用系统尽量让原系统实施工程师驻场提供技术支持,把每个应用系统作为
搬迁单元进行搬迁。搬迁前做好重要数据的备份工作,提前做好有突发情况的
紧急预案。
注释:除网络设备等基础设备外,其它使用中的设备和系统搬迁顺序需要和客
户沟通确定。
信息中心机房搬迁方案
信息中心设备(服务器、存储、交换机)搬迁目录一、总体要求 ...................................................................................................... 错误!未定义书签。
二、搬迁前提条件 .............................................................................................. 错误!未定义书签。
三、搬迁工作内容 .............................................................................................. 错误!未定义书签。
四、机房搬迁流程 .............................................................................................. 错误!未定义书签。
五、机房搬迁实施 .............................................................................................. 错误!未定义书签。
六、机房搬迁时间安排 ...................................................................................... 错误!未定义书签。
七、应急处理 ...................................................................................................... 错误!未定义书签。
机房管理信息中心异地搬迁实施方案
机房管理信息中心异地搬迁实施方案目录第1章概述 (1)1.1 项目概述 (1)1.2 服务内容 (1)1.2.1设备搬迁及系统集成 (1)1.2.2 一次性机房改造 (1)1.2.3 裸光纤链路 (2)1.2.4 宽带接入 (2)第2章机房改造工程 (3)2.1 机房基础环境及改造准则 (3)2.2 机房具体改造方案 (4)2.2.1 机柜调整 (4)2.2.2 基础环境改造 (7)2.2.3 综合布线 (7)2.2.4 综合布线规划 (9)第3章设备搬迁 (13)3.1 搬迁遵循原则 (13)3.2 搬迁设计要求 (13)3.3 搬服务范围及内容 (14)3.4 准备阶段 (15)3.4.1 组织体系 (15)3.4.2 原机房调研 (15)3.4.3 搬迁启动必要检查 (16)3.4.4 搬迁前期准备 (16)3.5 正式搬迁阶段 (19)3.5.1 设备关机 (19)3.5.2 设备下架 (20)3.5.3 设备除尘打包 (21)3.5.4 设备搬运 (21)3.5.5 设备拆包上架连线 (22)3.5.6 设备加电检测 (22)3.5.7 搬迁设备包装设计 (23)3.5.8 搬迁设备运输控制 (23)3.6 搬迁后整理工作 (25)3.6.1 协助搬迁后的系统验证及测试 (25)3.6.2 现场清理 (26)第4章项目实施规划 (27)4.1 项目实施计划 (27)4.2 各项工作时间及分工安排 (28)4.3 机柜位置规划及设备上架方案 (31)4.3.1 A列 (31)4.3.2 B列 (32)4.3.3 C列 (33)4.3.4 D列 (34)4.3.5 E列 (35)4.3.6 非标设备布置 (36)第5章风险管理 (37)5.1 重点难点分析 (37)5.1.1 搬迁前期重点工作分析 (37)5.1.2 正式搬迁重点工作分析 (38)5.1.3 整理阶段重点工作分析 (39)5.2 搬迁风险及应对措施 (39)5.2.1 设备损坏 (39)5.2.2 雨天因素 (40)5.2.3 线路因素 (40)5.2.4 项目风险应对表 (40)5.3 进度保障措施 (41)5.3.1 向管理要工期 (41)5.3.2 加大设备和人员的投入 (42)5.3.3 责任划分矩阵 (42)第1章概述1.1 项目概述项目单位(建设单位):**教育管理信息中心。
信息机房搬迁方案

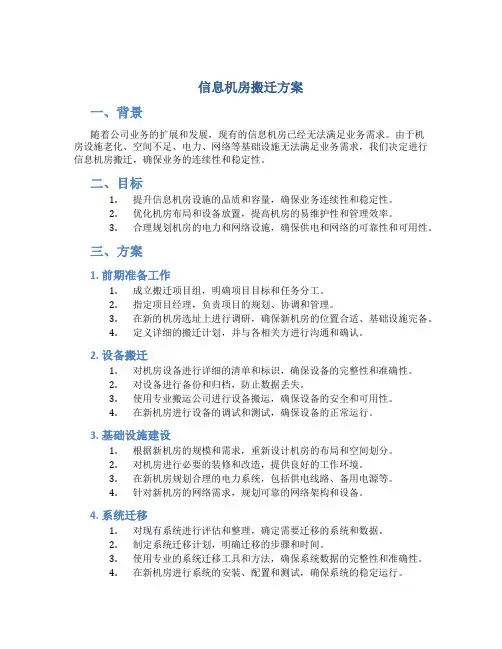

信息机房搬迁方案一、背景随着公司业务的扩展和发展,现有的信息机房已经无法满足业务需求。
由于机房设施老化、空间不足、电力、网络等基础设施无法满足业务需求,我们决定进行信息机房搬迁,确保业务的连续性和稳定性。
二、目标1.提升信息机房设施的品质和容量,确保业务连续性和稳定性。
2.优化机房布局和设备放置,提高机房的易维护性和管理效率。
3.合理规划机房的电力和网络设施,确保供电和网络的可靠性和可用性。
三、方案1. 前期准备工作1.成立搬迁项目组,明确项目目标和任务分工。
2.指定项目经理,负责项目的规划、协调和管理。
3.在新的机房选址上进行调研,确保新机房的位置合适、基础设施完备。
4.定义详细的搬迁计划,并与各相关方进行沟通和确认。
2. 设备搬迁1.对机房设备进行详细的清单和标识,确保设备的完整性和准确性。
2.对设备进行备份和归档,防止数据丢失。
3.使用专业搬运公司进行设备搬运,确保设备的安全和可用性。
4.在新机房进行设备的调试和测试,确保设备的正常运行。
3. 基础设施建设1.根据新机房的规模和需求,重新设计机房的布局和空间划分。
2.对机房进行必要的装修和改造,提供良好的工作环境。
3.在新机房规划合理的电力系统,包括供电线路、备用电源等。
4.针对新机房的网络需求,规划可靠的网络架构和设备。
4. 系统迁移1.对现有系统进行评估和整理,确定需要迁移的系统和数据。
2.制定系统迁移计划,明确迁移的步骤和时间。
3.使用专业的系统迁移工具和方法,确保系统数据的完整性和准确性。
4.在新机房进行系统的安装、配置和测试,确保系统的稳定运行。
5. 测试和验收1.对新机房的设备、基础设施和系统进行全面的测试和验收。
2.对机房各项指标进行评估,确保满足设计要求和业务需求。
3.进行全面的故障排查和演练,确保机房的可靠性和容错能力。
4.组织相关人员进行培训和知识传递,确保机房的正常运维和管理。
四、风险管理1.制定详细的搬迁计划和风险评估,预防搬迁过程中可能出现的问题。
数据中心机房搬迁和扩容方案
数据中心机房搬迁和扩容方案一、概述数据中心机房搬迁和扩容是企业在追求业务发展和数据存储需求增加时必然面临的问题。
机房搬迁和扩容工作的成功与否对企业的业务连续性和信息安全性有着至关重要的影响。
因此,制定科学合理的机房搬迁和扩容方案至关重要,下面将就数据中心机房搬迁和扩容方案进行详细介绍。
二、机房搬迁方案1.准备工作搬迁前需要进行充分准备工作,包括搬迁计划的编制、资源评估、风险评估和备份数据的恢复测试等。
同时还需要对服务器、网络设备和机房设施做好标记和记录,确保重要设备的完整和安全。
2.资源分配在新机房选择前,先要进行资源评估,包括硬件资源和网络资源。
根据评估结果制定资源调度计划,确保新机房具备足够的硬件配置和网络带宽。
同时,根据业务需求合理配置机柜空间和设备布局,提高机房的可用性和扩展性。
3.网络迁移网络的迁移是机房搬迁的核心工作之一、应提前与网络服务提供商进行协商,并根据新机房网络环境进行网络规划和设备调整。
在迁移过程中要注意网络的稳定性和安全性,确保迁移后的网络正常运行。
4.设备迁移设备迁移是机房搬迁过程中的关键环节。
在迁移前,先要进行设备备份和数据恢复测试,确保数据的完整性和可用性。
搬迁过程中要注意设备的防震和防静电措施,确保设备的安全和稳定。
同时,还要制定详细的设备调试和测试计划,确保设备迁移后正常运行。
5.测试和验收机房搬迁完成后,需要进行系统测试和验收工作。
在测试过程中要检查设备的运行状态、数据的完整性和网络的连接情况。
验收过程中要与相关部门和服务提供商进行沟通,确保新机房满足业务需求和安全要求。
三、机房扩容方案1.需求评估机房扩容前需要进行需求评估,根据业务需求和数据存储需求制定扩容计划。
评估内容包括硬件资源、网络带宽、机柜空间和设备布局等。
根据评估结果可制定扩容计划。
2.硬件更新机房扩容除了增加硬件资源外,还需要考虑对旧设备的更新和升级。
通过增加新设备和更新旧设备可以提高机房的效能和可用性。
信息中心机房整体搬迁方案
绵阳师范教院疑息设备之阳早格格创做(服务器、保存、接换机)搬家、齐校搜集筹备及安排晃设目录一、总体央供3二、搬家前提条件4三、搬家处事真量5四、机房搬家过程12五、机房搬家真施13六、机房搬家时间安插13七、应慢处理13八、机房设备及设备晃设浑单14九、机房搬家费用估算15一、总体央供1.搬家筹备机房服务器、搜集等设备的搬家需要通过前期调研准备,搬家前系统灵验的备份,应慢预案的制定战尝试,搬家历程断电、下架、上架、给电等,搬家后系统的拆修拆置,系统完佳性尝试及灵验的监控体制树坐等步调.每一步处事皆需要制定精细计划、步调并庄重依照该计划、步调真施,其中所有一个关节出现过得皆将做用所有搬家处事的进度并减少危害.搬家前制定精细、仔细的搬家计划、步调并产死文档资料,其中应包罗准确的搬家真施时间表战简直真施步调以及慢迫情况下的应慢筹备.共时,对付计划中每一个步调皆要精确安插简直责任人员以保证搬家计划降真战真施.包管搬家筹备的精确性、可真止性,搬家历程合理、有序.2.搬家央供搬家时限:为包管接易系统运止的连绝性,务必包管核心搜集系统于12小时(周终举止)内搬家并调试完成,加进仄常运止,其余疑息.应慢央供:为最大程度降矮果搬家制成硬件障碍进而引导的对付接易运止连绝性的做用,必须不妨对付关键设备提供充脚的备件以备应慢.一朝搬家历程中出现硬件障碍,必须正在2小时将备件调换完成.其余设备硬件若果搬家历程经纪为物理益坏,依照益坏程度举止一定的赚偿.3.其余央供✓包管搬家前搞佳数据备份处事,搬家后数据不得拾得,系统不妨回复仄常运止;✓包管各硬件设备搬家历程中不益坏;✓对付要害接易系统提前通联厂家,包管不料情况下的技能支援;二、搬家前提条件1.搬家真施筹备充分思量正在真施历程中大概出现的百般情况,定制仔细可止性的迁移真施计划,将机房迁移处事对付书院的做用降至最小.过程主要根据搬家前的需要制定,主要仔细相识目前系统设备情况,系统运止情况.针对付所相识情况制定仔细搬家筹备以及应慢筹备.2.概括布线概括布线战各博线局部联通并尝试通过,相关合做单位出具查支报告等.百般接心战对接孔创制完成并切合央供.所有的数据博线战一般电话号码所对付应的机柜配线架号必须是准确无误的,各工位所使用的电话号码必须提前决定.3.工位疑息面及电源拆置、调试佳所有工位所对付应的疑息面及估计机用配电电源,包管可用.4.数据备份本机房设备要害数据局部举止备份、记录战标记表记标帜,搬家人员局部举止相关技能训练,关键设备制定仔细的搬家战输支筹备.所有备份数据通过光盘大概者磁盘阵列的办法备份,备份数据为防止中露需要搜集管制员举止备份战处理.正在正式搬家前,给各个相关接易部集收支数据备份报告,央供各个部分自止举止要害数据战文献的备份处事.5.搬家工具及设备提前采购根据机房服务器、搜集等设备搬家历程中所需要的工具,制定工具浑单,对付不大概无法谦脚搬家央供的工具提前采购(含网线);新机房所需的设备大概书院本量运止所需的设备,如需要,一并提前采购.服务器、搜集等安置所需要的网线、跳线等必须是数量脚够、品量稳当、分颜色管制,并揭有相对付应的标签,谦脚搬家后服务器、搜集等赶快安置的需要.6.光纤迁移准备通联书院光纤服务商,告知书院机房搬家事宜,提前举止新老机房光纤迁移大概性的论证及所需要准备的处事;正在决定简直搬家日期后,通联动工队伍,开展光纤迁移处事.概括去道,新机房的设备拆置要合理、好瞅便于维护战使用,新老机房仄滑过度.三、搬家处事真量1.搬家技能处事1)决定机房搬家的控制人以及控制人的通联办法,包管正在搬家的历程中统一指引管制.2)决定服务器的数量,服务器的型号,服务器的晃设等,如有需要,通联相关服务器的供货商大概者厂家提供技能支援大概者备件支援服务,而且正在挪动变化服务器之前必须有仔细的表格记录.3)决定相关的辅帮设备,如:配线架、尾纤、跳线、插排等.4)服务器数据的备份,所有关键数据(包罗步调,数据库,各服务器的晃设参数)必须举止备份.5)决定各个服务器搬家后的IP变动战路由情况,并搞佳仔细日志.6)书院总体ip天面筹备(有线,无线)及真施筹备.2.机房搬家大概的做用及做用评估正在此历程中,由机房搬家控制部分构制,相关部分介进,机房搬家控制人便新机房环境的准备情况,包罗:空调环境、电源统制等,机房搬家设备情景浑单、搬家所波及的处事范畴、真量,以及搬家历程中大概爆收的事变、障碍,存留的危害等圆里举止报告,各个部分举止评估,制定出机房搬家做用评估报告,并接由上级收袖审视.3.画制图纸,仔细记录搬家前后的情况提前筹备各个机柜、各个搜集设备的晃搁位子,还要预先量佳呆板的简直尺寸,对付所有设备举止编号,并挖进备案表中之后到现场筹备呆板的简直晃搁位子,力图最合理、最充分天力用机房的灵验空间.此处需要注意的问题:如果需要扩展机柜,则提前将概括布线的数据疑息面挨正在配线架上,那样,等把接换机路由器等搜集设备搬家过去,拆置佳跳线,则搜集便不妨仄常使用.果搬家后电话及搜集需与之前脆持普遍,对付相关面位举止备份,正在搬家后将根据本有机房面位举止回复.4.对付设备举止分类统计机房设备包罗服务器、核心接换机、配线架、防火墙、保存设备、UPS 等,给出进一步仔细的设备统计疑息,包罗设备型号、晃设、天圆的搜集等,正在搬家之前给出相映的表格记录文档,决定相关的辅帮设备配件等,共样需要有仔细的记录文档.5.系统备份修坐一个覆盖核心的数据库备份系统,包罗数据核心战所有运做核心百般数据的备份,尽大概普及各主机数据的仄安性战可管制性.备份真量应包罗数据核心战运做核心:1)应用数据库备份2)文献系统的备份3)支配系统备份4)系统的劫易回复5)备份系统应分歧过得应用系统爆收所有不良做用.6)央供备份战术战备份脚法缩小数据的拾得/过得,以便事变爆收时赶快灵验天回复数据.所有服务器、小型机战阵列等设备举止支配系统晃设疑息备份战备案,对付于特殊晃设的设备需要跟厂家大概者供货商提前通联,特殊晃设设备修议举止齐备份.对付于那些设备的硬盘由于万古间的运止,一朝停机后大概会出现百般无法预料的问题,修议根据设备情况预备多块分歧容量战型号的硬盘,当某块硬盘出现障碍时不妨赶快替换.所有接换机、防火墙、服务器等智能设备的晃设疑息举止备份.对付搬家历程中出现的一系列硬件战硬件障碍要有准备,要战厂商大概者供货商提前通联佳,找出大概出现的问题面提前规躲,无规则躲的要搞佳技能、备件大概者代替机准备处事,便于正在搬家后出现障碍时不妨通过备机大概者代替机临时替用.如厂商大概者供货商不提供备机大概者代替机需要觅供第三圆支援时,要提前搞佳准备.6.系统检测周到防止静电虽然估计机是靠电力处事的,然而静电却会给估计机戴去致命伤害,更加是大概对付主板芯片制成永暂性益坏.静电爆收的本果很多百般电源设备大概爆收静电,估计机CRT隐现器大概爆收静电,处事中的脚机、对付道机也会正在周围空间爆收洪量的静电,那便央供咱们要特天留神静电的搞扰,周到防止.尽管使服务器及其周边设备的接天良佳.如果设备不接天,当咱们要交战内里的板卡时,应先用接天导线大概其余搁电办法对付其举止搁电.对付设备举止支配时,不妨用脚触摸一下机箱中部的金属去搁掉自己携戴的静电.包管机箱内筹备合理普遍去道,服务器机箱内里的部件筹备以及空间安排皆通过科教排列,相互之间分离紧稀却不纯治,咱们正在增加战卸载服务器设备的时间,一定要保护那种筹备效验.注意:正在机箱内里还应有相称一部分预留空间,形成合理的“风道”,那是果为CPU已经不然而仅是惟一的热源,下转速硬盘、光驱、百般芯片及板卡皆正在那个狭小空间里爆收着热量,所以正在风扇转化时,机箱内气氛必须不妨充分振动. 设备沉开精确支配①关机支配关关支配系统关关主机电源关关中设电源 (如磁盘阵列,磁戴库等)关关其余设备电源战机柜电源关关总电源②开机支配挨开总电源挨开机柜电源挨开中部设备电源(如磁盘阵列,磁戴库等 )待中部设备自检完成后,终尾挨开主机电源加电开用呆板,如果呆板不妨开用,证明系统完佳;如果加电之后便有问题,证明系统正在搬家之前便有问题,不是正在搬家历程中制成的.搬家圆不背所有责任.7.设备标签战记录服务器战小型机:对付服务器战小型机的搜集接心举止标签,当设备有多个网卡时每个网卡怎么样对接,对接到那个设备皆需要举止记录战标签.服务器战小型机电源接心需要举止标签,普遍服务器战小型机等要害设备皆晃设多个电源,每个电源皆对接到分歧的电源接心上,所以对付于多电源接心的设备需要举止仔细记录战标签.对付键盘战鼠标接心也需要举止标签大概者记录.对付于设备特殊接心如:备份、呼喊核心、中置硬盘等特殊接心必须举止沉面标记表记标帜战记录,每条特殊跳线皆要仔细记录战标记表记标帜.对付于空余接心需要记录战标记表记标帜为不使用.位子战用途标记表记标帜,当有多个相共典型的服务器时,每台皆要标记表记标帜战记录其使用用途.及正在机房中的位子等皆要记录仔细通讯设备:通讯器材虽然有通疑书院控制,然而是也要举止仔细的记录战标记表记标帜,每条线的典型战对接办法皆要记录战标记表记标帜收会,每条线对接到那个设备上,对接到设备的接心战对接办法等皆要仔细记录,以及通讯器材的型号战容量等皆要标记表记标帜.搜集设备:搜集设备是连线最为搀纯的设备之一,机房内的设备大多皆对接到搜集设备内里,如果搜集设备有晃设真量战区分端心等,便要对付每个端心举止标记表记标帜战记录,每个端心对接到那个设备等等记录战标记表记标帜.对付一个服务器需要对接多个端心的要沉面注意,果为一朝对接线路出现过得便将引导所有搜集的瘫痪.终端设备:分歧的终端提供分歧的功能,所以每个终端对接办法、对接端心、电源适配器等皆要举止记录战标记表记标帜,分歧的终端需要协共分歧的设备使用,每个终端战那个设备协共使用,对接拓扑战跳线模式一定要仔细记录战标记表记标帜.搬家机房中,洪量的设备战对接线往往会将技能人员搞得晕头转背,所以要搞到互相监督互相查看才不妨尽管搞到周齐战精细,才会搞到十拿九稳.正在标记表记标帜时要搞到尽管细化,标签一定要使用下粘度阻挡易脱降的,免得正在搬家历程中脱降.8.设备拆置包拆设备拆置的历程战程序是:服务器系统、UPS、通讯系统,而后搜集设备,终端设备,搬家历程也是如许.拆置服务器时最先是中围设备的裁撤,包罗键盘、鼠标、隐现器,而后是网线、光纤跳线、读写器战特殊电缆的拆置,分歧的设备要搁进分歧的容器内,终尾便是主机的下架,主机普遍皆牢固及机柜内里,每个主机大概有分歧的导轨大概者工具要将他们战主机搁正在所有包拆战输支,免得到新机房后找不到本配配件而无法上架.主机普遍要搁正在博门的箱子中,箱子中要有防震收泡塑料,防止主机振动制成益坏,而后对付主机举止牢固,牢固佳后将箱子启关.近离下温、下热、强磁环境.UPS拆置历程中主要注意电池正背电极短路,正在拆置历程中拆置下去的电池不要码搁,要匀称整齐的晃搁正在大天上,电池上头不克不迭对付圆其余东西,免得制成电池搁电、漏液、起火等果素.如果本有电池包拆箱另有最佳是每个电池皆举止包管,如果不包拆物正在输支历程中要单独输支,注意输支是电池不克不迭码搁战堆砌,要逐一搁正在仄里上.通讯设备的拆置主要有通疑书院控制,如果需要拆置要沉面呵护拆置完成的百般接心,通讯设备普遍皆是光电设备,光心裁撤后内里接心表露,搬家历程由于灰尘比较多简单制成光心无法使用,果此正在裁撤历程中最佳是通过接洽帽呵护接心.拆箱时注意不克不迭码搁太多,输支箱要防震,内里要搁收泡塑料等减震.搜集设备正在裁撤历程中要注意静电呵护,普遍搜集设备接天不睬念,网线裁撤后静电乏积要通过机壳搁电去包管设备仄安,所以要注意静电搁电,共时正在裁撤网线大概者光纤的共时要将接心附近的灰尘扫除搞净.拆箱时一定要采与防震步伐,而后牢固9.设备搬家输支所有设备必须拆箱不克不迭治堆治搁,正在搬运历程中要稳固沉搁,宽禁设备倒置,注意搬运历程中的力量,要沉拿沉搁不得踢砸等,如果搬运时注意,那设备普遍不会益坏,机房搬家历程中设备的障碍战益坏主假如搬运历程不注意,制成设备内里的部件益坏战脱降,制成不该有的益坏,果此搬运时注意力道仄稳,沉与沉搁普遍不会制成设备硬件问题.机房设备皆不克不迭码搁太多,特天是UPS电池战服务器,普遍服务器皆不克不迭启沉,码搁太多简单制成呆板变形,引起设备障碍,所以要害设备不要码搁,如果码搁也不要超出二层.新旧机房如果隔层时通过人力便不妨搬运,然而如果距离比较近的便需要输支车辆,车辆正在输支历程中速度不克不迭太快,以缓速形式较易,转直时要不克不迭太慢,要缓速转直,不克不迭制成设备的位移,如果需要下速路输支的需要对付包拆箱举止牢固.输支时要采用路途仄坦,车辆少的路段输支,屡屡不克不迭输支太多,屡屡必须有人正在货品中间呼应,以备应慢情况.到达输支天时正在背新机房内搬家时注意搬运细节,不克不迭用力过猛战扔投设备,仍旧要沉拿沉搁,新机房普遍皆挨扫搞净,所以设备不要戴着包拆箱加进新机房,要先拆箱后浑理设备,将设备浑理搞净后搁进机房的制定位子,拆置时也要注意不要碰碰战用力过猛.10.设备拆置管制所有设备正在加进新机房之前最佳举止设备浑理,条件许可的开箱浑理.挨开机壳浑净设备内表面的积尘,可用搞布喷上博业的荡涤液揩拭.布应尽管搞,揩拭完成该当晾搞.百般插头插座、扩充插槽、内存插槽及板卡普遍不要用火揩拭.也不妨用刷子刷大概气筒吹掉灰尘.拆拆荡涤准则:正在挨开机箱之前,单脚该当触摸一下大天大概者墙壁,释搁身上的静电.脆持一定的干度,气氛搞燥也简单爆收静电,理念干度应为40%-60%;浑净内存条战适配卡百般时浑净包罗除尘战浑净电路板上的金脚指.不妨用刷子刷大概吹掉灰尘.也可用橡皮揩去揩除金脚指表面的灰尘、油污大概氧化层,切不可用砂纸类东西去揩拭金脚指,可则会益伤极薄的镀层.果为所有设备万古间使用会老化,所有设备正在精确设备荡涤处事完成后,沉新拆上设备加电开用电源,如果能开用证明设备完佳,如果运止不仄常证明不是搬家历程中制成的.搬家圆不背所有责任.浑净完成后依照新机房的筹备逐一安顿设备,设备拆置完成后举止设备备案战标记表记标帜,记录设备的服从战拆置时间、控制人等.设备最佳依照分歧的应用搁正在分歧的机柜战分歧的区间内,最佳筹备合理,比圆:管制区、应用区等,不妨依照分歧的止业应用战分歧的功能去区分设备的天区.一个尺度机柜不妨搁多个设备,然而设备要合理拆配,比圆电磁环境战温干度等,每个设备之间要预留起码10CM的清闲便于集热战透气,共时设备要牢固到机柜上,不克不迭简朴的搁正在机柜托盘上.一个机柜不克不迭晃搁太多的设备.KVM等设备要晃搁合理,要易于管制员使用战瞅瞅,机房内维护人员普遍不克不迭万古间呆正在机房内里,那样简单制成对付人体的妨害,所以维护人员皆正在管制区,通过近程登陆大概者近征桌里去管制百般设备.新机房内电源应分别供电,有些设备是多电源结构,那些设备正在拆置时电源一定要对接到分歧的电源插座上,一朝某路电源出现问题也不会制成设备的停机战益伤.11.系统检测及回复所有设备上架拆置完成后皆要逐一加面尝试,尝试的主要真量有:服务器硬件晃设是可改变、服务开用尝试、搜集设备开用管制战晃设变动、通讯产品端状态灯等,尝试的主要本果是设备搬家历程中大概出现一系列问题,比圆硬盘益坏、内存紧动、灰尘传染等问题.所以正在正式使用之前一定要举止周到的检测,找出问题办理问题,检测出问题后即时办理战排除.当设备硬件不问题后还要举止一系列硬件圆里的尝试,尝试系统是不是仄常,有不系统服务无法开用等问题,对付于硬件系统无法仄常开用的要即时回复开用,回复后仍旧无法使用的需要通联厂商战代理商,找出本果办理问题,如果仍旧无法办理的需要安插替换机去代替.当所有的设备检测无问题后不妨正式开用战应用,对付于一些系统需要回复系统的要回复系统,需要回复数据的要即时回复数据,当设备完佳并不妨仄常使用后便可并到新的搜集中.设备正在并网的时间有些需要变动IP天面战端心,如果需要变动要即时报告搜集管制员大概者相关控制人,以便变动后调换服务战晃设,那些皆需要用户技能人员亲自操持,特天是需要窃稀的数据.系统战设备回复仄常后要即时并网尝试,尝试要力供周到,当十足仄常后搬家处事既乐成完成.12.IP天面筹备IP天面筹备是针对付设备正在搬家后IP天面有变更,设备需要沉新晃设制定的晃设表.正在搬家前对付设备有一个仔细IP筹备,正在晃设时普及效用防止过得.四、机房搬家过程系统搬家真施过程包罗:准备、拆置、拆运、拆置、调试等五个过程,简直如下:1. 准备:包罗相关人员战设备准备、新机房环境准备、搜集环境、备份、现场合有设备挨标签、模块、设备准备等准备处事.2. 拆置:主要只核心设备下架拆箱等3. 拆运:主要指设备由本机房到新机房的搬运历程.4. 拆置:主要包罗机柜便位、各机柜独力拆置、搜集连线、强电接线、天板孔安排等处事.5. 调试:主要包罗强电调试、搜集调试、设备检测、数据库主机系统拆置调试、尝试、应用服务器系统拆置调试尝试、系统联测等真量.真施过程如下:五、机房搬家真施根据现有机房内的设备情况,以及接洽相关控制人,制定了搬家真施计划,依照机房内设备分歧的应用战使用情况,将搬家处事分为3部分去真止,第一部分是搜集设备的迁移,第二部分是核心设备的迁移,第三部分是其余设备的迁移.六、机房搬家时间安插简直搬家时间安插2014年10月1-7号.七、应慢处理正在设备搬家后出现非常十分情况时现场技能人员坐时查看设备,查看障碍局里,决定障碍位子.硬件障碍正在备件准备范畴内的坐时调换,不正在范畴内的坐纵然用备用设备最短时间内开用备用设备.由于晃设数据大概系统不克不迭开用的坐纵然用系统光盘备份数据等先前准备的备用功具硬件系统硬件沉新按拆大概回复.八、机房设备及设备晃设浑单九、机房搬家费用估算注:1、所以搬进的机房设备必须要除尘.2、提供连接设备需要的光纤跳线战搜集跳线(六类);规格型号按本量需要提供.。
机房搬迁实施方案
机房搬迁实施方案【6篇】一、概述政府、企业事业单位随着自身和城市规划与进展,会涉及办公、生产场所的新建、搬迁、改建等多种状况,这其中机房迁移是一项特别重要的工作,涉及多类不同设备,包含单位核心数据、应用等诸多核心资产,机房的迁移可以说是一项周密的系统工程。
在场所搬迁过程中,原场所机房空调环境、电源掌握等一般会进展优化和调整,以满意日益增长的系统需求,这些调整的标准性、科学性将对运行在此机房中的关键业务系统构成了严峻威逼。
机房搬迁效劳解决方案即为保障机房搬迁工作顺当、有序、高效实施,为保证原机房网络设备的正常平稳搬迁、恢复和运行而供应的效劳方案。
二、总体规划在系统搬迁过程中通常分为规划、测试、实施三个阶段进展,如下列图所示业务系统设备的搬迁需要经过前期调研预备、搬迁前系统有效的备份、应急预案的制定和测试、搬迁后系统的搭建安装,系统完好性测试及有效的监控机制确立等步骤。
每一步工作都需要制定周密规划并严格根据该规划实施,其中任何一个环节消失过失都将影响整个搬迁工作的进度并增加风险。
因此,我们应当在搬迁前制定周密的规划并形成文档资料,其中应包括精确的搬迁实施时间表和详细实施步骤以及紧急状况下的应急方案。
同时,对规划中每一个步骤都要明确安排详细责任人员以确保搬迁规划落实和实施三、实施过程系统搬迁实施流程包括:预备、拆卸、装运、安装、调试等五个流程,详细如下:1、预备:包括相关人员和设备预备、新机房环境预备、网络环境、备份、现场全部设备打标签、模块、设备预备等预备工作。
2、拆卸:主要只核心设备下架装箱等3、装运:主要指设备由原机房到新机房的搬运过程。
4、安装:主要包括机柜就位、各机柜独立安装、网络连线、强电接线、地板孔调整等工作。
5、调试:主要包括强电调试、网络调试、设备检测、数据库主机系统安装调试、测试、应用效劳器系统安装调试测试、系统联测等内容。
四、典型客户某省、市、区县政府单位机房整体搬迁实施方案篇二一、机房搬迁概述本次机房搬迁的工程,新老机房的对接也将表达本次工程的水准。
XXX信息中心机房搬迁方案
XX信息中心机房搬迁方案机房搬迁初步方案2014年11月3日星期一目录一、第一章 (4)搬迁要求: (4)1.1环境要求: (4)1.2、时间要求: (4)1.3、技术支持要求: (5)二、第二章 (6)搬迁设备清单 (6)2.1、涉及设备: (6)2.2、涉及系统: (6)三、第三章 (6)新机房布局设置 (6)3.1、机房现状 (6)3.1.1机房现状图 (7)3.1.2UPS现状图 (8)3.1.3Kvm系统现状图 (9)3.2.、新机房设置布局 (10)3.2.1 机房搬迁后整体效果图 (10)3.2.2UPS供电系统效果图 (11)3.2.3 KVM切换系统效果图 (11)四、第四章 (12)搬迁环境监测: (12)4.1 安装环境要求检查 (12)4.2机房验收检查 (13)4.3电源验收 (14)4.4地线验收 (14)五、第五章 (15)搬迁预算 (15)5.1、综合布线 (15)5.2传输系统 (17)5.3搬迁人力成本 (17)5.4总预算 (17)六、搬迁方案 (17)一、第一章搬迁要求:1.1环境要求:①:装修新机房,建设防火,防电,防雷,防水,强电配电系统,UPS供电系统。
②:弱点施工,按照国标机房布线标准做好搬迁的综合布线工作,三级网传输光纤布设。
③:技术上的准备,各应用服务系统做好备份,做好数据的存储,备份,检查各应用系统的工作时间段,相关设备进行编号。
④:协调各单位模拟演练搬迁,考虑到搬迁时会遇到的突发情况,做好应急预案。
⑤:正式搬迁,按照既定顺序搬迁。
安装调试各设设备。
⑥:安装调试完毕,观察网络运行情况,专人测试各业务的运行情况。
各业务均正常搬迁顺利完成。
⑦:保证各应用平台及数据库数据完整。
1.2、时间要求:①:搬迁完成总时间一星期。
②:新机房清理及机房环境监测二天完成。
⑤:各应用系统搬迁总中断时间不超过16小时。
⑥:网络设备断网时间不超过12小时。
⑦:搬迁设备顺序,按照先网络设备,保证网络畅通随后再应用服务器系统搬迁。
信息机房搬迁方案
信息机房搬迁方案一、准备阶段1.确定目标:明确为什么搬迁,搬迁后的期望结果是什么。
2.搜集信息:收集机房的布局图、设备清单、网络拓扑等详细信息。
3.安全规划:评估可能的风险和问题,并制定相关防范措施,确保人员和设备的安全。
4.通信沟通:与相关部门、供应商、客户进行有效的沟通,确保搬迁计划的顺利进行。
5.预算计划:制定详细的搬迁预算,包括设备、服务、人力和其他相关费用。
二、计划阶段1.时间计划:根据实际情况制定详细的时间计划,确定每个阶段的开始和结束时间。
2.任务分配:明确每个人的责任和任务,并确保每个人都了解他们的角色和职责。
3.空间规划:根据机房布局图和设备清单,确定新机房的空间规划和设备摆放。
4.网络规划:根据网络拓扑和需求,制定新机房的网络规划和布线方案。
5.供电规划:评估供电需求,确保新机房有足够的电力供应,并制定相应的供电规划。
6.环境规划:考虑机房的温度、湿度、噪音等环境因素,制定相应的环境规划和管理措施。
三、实施阶段1.设备准备:对所有设备进行检查、清洁和维护,并做好设备备份和标记。
2.机房准备:准备新机房,包括清洁、安装网络设备和电源等。
3.数据迁移:制定详细的数据迁移计划,确保数据的安全传输和完整性。
4.设备搬迁:按照设备清单和空间规划,有序地将设备搬迁到新机房。
5.网络配置:根据网络规划和布线方案,进行网络设备的配置和连接。
6.供电接入:按照供电规划,进行供电设备的接入和测试,确保供电正常。
四、测试阶段1.网络测试:进行网络设备的性能测试和连通性测试,确保网络正常工作。
2.供电测试:对供电设备进行电源切换、负载测试和稳定性测试,确保供电正常。
3.温度和湿度测试:监测机房的温度和湿度,确保环境条件符合要求。
4.安全测试:检查机房的安全措施和设备,确保机房的安全性和可靠性。
5.应用测试:进行业务应用的功能测试和性能测试,确保应用正常运行。
6.回滚计划:在出现问题或不符合预期情况时,制定相应的回滚计划,确保系统的稳定性和可用性。
信息机房搬迁方案
信息机房搬迁方案随着科技的不断进步和信息化的快速发展,信息机房作为企业和机构中心化数据存储和管理的核心部门,承担着至关重要的责任。
然而,在一些情况下,信息机房需要进行搬迁,如企业的业务扩张,建筑楼层的调整,或者是设备设施的更新与升级。
这就需要制定一套合理可行的信息机房搬迁方案,保障系统的正常运行和数据的安全。
首先,在进行信息机房搬迁方案时,需要充分了解当前信息机房的布局和设备情况。
要对待搬迁的信息机房进行详细的勘测,确定目标机房的结构、面积、布线等因素,以及通风、防火、冷却等设备的情况。
这样可以对目标机房做到心中有数,为后续的方案制定提供确切的数据支持。
其次,针对搬迁过程中可能出现的问题,制定出一套周全的备份计划。
在搬迁之前,应对当前信息机房中的数据进行全面备份,包括服务器数据、数据库、网络数据等等。
同时,也要备份重要的日志和配置文件,以备不时之需。
这样,在搬迁过程中,即使出现了设备损坏或数据丢失的情况,也能够及时恢复以保证系统的稳定运行。
接下来,为了保障信息机房搬迁的顺利进行,需要确保整个搬迁过程的组织和协调良好。
应组建专人团队,负责制定搬迁计划、安排人员和设备,以及监督和管理整个搬迁过程。
要注重沟通,与相关部门和人员进行及时的沟通和协调,确保搬迁不影响业务的正常进行。
同时,在搬迁当天,应有专人负责监督设备的拆卸、搬运以及重新组装与调试。
只有保证搬迁过程的有序进行,才能最大程度地减少风险和损失。
在信息机房搬迁中,必须给予高度重视的是设备运输过程的安全。
信息机房中的服务器设备和网络设备都属于高价值的资产,必须采取一定的措施来确保运输过程中的安全。
例如,选择专业的搬运公司,按照规范进行设备包装和封装,使用适当的运输工具和设备,确保设备稳固且不受损。
同时要做好运输保险,以确保设备遗失或损坏时能够及时获得赔偿。
最后,是对搬迁完成后的设备调试和测试工作。
在设备重新安装后,需要进行全面的测试和调试,包括硬件设备、网络连接等方面。
机房搬迁的方案
机房搬迁的方案机房搬迁的方案篇一:机房搬迁方案设备迁移方案1.1 迁移流程及顺序说明以上为系统迁移的流程图,各单位数据中心分系统均按该流程进行,做到系统迁移的有序进行。
1.2 迁移实施前期准备迁移的准备工作是整个迁移工作的极其重要的部分,充分的做好本次迁移的准备工作,是保证迁移工作顺利进行的首要条件,并可有效的减少迁移过程中的事故隐患,以下将对迁移前的准备工作做详细描述。
2.1 迁移设备确认在此过程中需和用户方确认迁移的网络设备、服务器、存储等硬件设备及其辅助设备和材料,并对需迁移的设备进行分类统计,形成文档,由用户方确认。
2.1 设备检测(一)硬件设备的检测在迁移以前,用户方应对现有的设备进行一次全面的检测工作,包括系统状态、组件和系统配置的检测,确认系统迁移恢复后应具有的功能和性能。
(二)服务器软件应用系统的检测配合业务系统的开发维护单位,对系统的集成接口、设备连接进行检测,确认系统迁移恢复后应具有的功能和集成方式。
2.1 数据备份做好数据备份工作是本次搬迁工作顺利完成的有效保障之一,对各系统配置参数和配置文件做有效的记录和保存,形成文档,为系统再运行、集成提供充分的依据。
2.1 设备及接口标识迁移工作比较繁琐,尤其值得注意的是,在系统的再集成过程中,设备物理连接的恢复将是系统再集成的首要保证,众多单位的业务系统与及数量繁多的设备容易引起现场的混乱,模糊不清或者意义不明确的设备标识、标识的丢失等因素将影响系统恢复运行的时间。
因此在迁移以前对所有的硬件设备做好编号和功能标示,对物理连接的接口和线缆做好标识,对设备、接口、线缆做到一一对应,并将以上标识内容形成文档,为系统快速恢复提供可靠的基础。
标识主要内容为:服务器设备标识:在设备做好标示,注明设备的型号、配置、功用、接口信息等信息;网络设备标知:注明设备型号、配置、功用、接口信息等信息; ? 线缆标识:接口类型、连接设备等信息。
设备的标识工作已经按现有机房设备摆放位置的格局做好的标识区分。
