地下车库顶板找坡、找平层施工技术交底

1 / 5
技术交底记录
表C2-1
工程名称
施工单位编号
交底日期00-00-C2-025分项工程名称找坡、找平层交底提要地下车库顶板
找坡、找平层施工技术交底

1、材料准备:
商品陶粒混凝土、DS15干拌砂浆,分隔缝板,细线等。
2、机具:
平板振捣器、车载泵、铁锹、水平尺、手推车、钢卷尺、切割机,墨斗,
杠尺、磅秤等。

3、技术参数:
车库顶板根据找坡图按5‰找坡,找坡层最薄处为30mm。
一、施工准备:
二、作业条件:
1、现浇钢筋混凝土车库顶板表面清理干净,表面干燥无积水,无松散、开
裂、起鼓等缺陷。

2、主体结构验收完毕,并且结构验收合格。
3、施工前应熟悉图纸,合理安排工序及人员。
三、操作工艺:
基层清理→管根、堵孔固定→抄标高线→打灰饼→基层验收→铺设陶粒混凝
土找坡层→振捣压实→铺设DS砂浆→收面找平
2 / 5

1、基层清理:
将顶板表面尘土、杂物等清理干净。
2、穿过车库顶板的管根等部位,应封堵严实。
3、在车库顶板突出构件、部位抄出标高控制线。
4、做灰饼找标高:
根据车库顶板找坡图,找出最高点和最低点的标高,结合找坡线量出找坡
层的各点上标高,灰饼间距1.5m以便控制找坡层的上表面标高。

5、铺设拌合料:
铺设前按照施工布置的运输路线,先远后近,先里后外的施工顺序(即从西
侧向东侧浇筑),铺设时候按各标高的高度用铁锹铺灰初步找平,虚铺厚度和压
实厚度比一般1.3:1,厚度超多120的地方要分层铺设,压实后的厚度不应该大
于虚铺厚度的

6、振捣和滚压:
分段或全部铺设好后用平板振捣器振捣,随即用大杠找坡、找平、在振捣
和滚压过程中、局部撒垫和平整,经振捣和反复滚压平整出浆,达到要求的厚
度和坡度此项工作要一次完成,要一次浇筑够厚度。全部操作在2小时内完
成。

7、拍边xx:
对墙根、边角、管根周围不宜滚压处,采用用拍板或木抹子拍平打实,并
根据需要作出圆弧。坡度较大处,应用木抹子修正成型,做到坡面衔接通顺、
平滑、美观。

8、施工缝:
找坡层一般不留施工缝,2h内完成施工的全过程有困难,必须留设施工
缝、应用木方或木板挡好断茬处,接茬时应在接茬处刷水泥砂浆结合,使先后
铺设的找坡层结合好,同时要做好找坡层的养护工作。
3 / 5

9、找平层施工:
找坡层施工完毕,有一定强度后,将表面松散杂物清理干净,并对找坡层
进行浇水润湿,浇到表面湿润且能够与找平层牢固结合为度。

(1)冲筋贴灰饼:
按2cm厚度顺排水方向冲筋,冲筋间距为1.5m。冲筋砂浆凝结后进行找平
层抹灰,找平层为20mm厚DS砂浆。大面积抹灰在两筋之间铺砂浆,用抹子摊
平,然后用刮杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平
整度。

(2)铁抹子压第二遍、第三遍:
当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,
要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时进行找
平、压实,完成第三遍抹压,此道工序在砂浆终凝前进行。

审核人交底人接受交底人
技术交底记录
表C2-1
工程名称
施工单位编号
交底日期00-00-C2-025分项工程名称找坡、找平层交底提要地下车库顶板
找坡、找平层施工技术交底

(3)找平层留分格缝:
缝宽10mm、缝深20mm,以纵横向6m为间距设置。找平层施工完毕后,
找平层与突出车库顶板结构的交接处做成圆弧型,圆弧半径50mm。

(4)养护:
4 / 5

找平层抹平、压实后,常温24小时进行浇水养护,养护时间为7天,白天
每两小时浇水一次,夜间每6小时浇水一次,每次浇水应保证表面湿润且不积
水。干燥后进行防水层施工。

四、质量要求:
1、陶粒混凝土找坡:
表面压实平整,找坡正确。
2、车库顶板找平层排水坡度符合设计要求。
3、找平层平整压光,不得有酥松、起皮、起砂现象。分格缝位置间距按交
底操作。

4、找坡层表面平整度允许偏差为7mm,找平层表面平整度允许偏差为
5mm。

五、应注意质量问题:
1、找平层起砂:
水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过
多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表
面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早
上人。

2、找平层空鼓、开裂:
基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;
应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥
砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用
符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加
强成品养护,防止表面开裂。

六、成品保护
5 / 5

1、找平层施工完毕,末达到一定强度时不得上人踩踏。
2、找坡层施工过程中,不得碰撞出车库顶板的管道。
3、找平层施工过程中,不得破坏陶粒混凝土找坡层。
4、施工完成后应注意养护,避开早晚低温时段,天气允许的时候在上午11
点左右浇水养护。

5、找平层施工完成后,必须覆盖草帘被或者棉毯等进行保温。
七、安全注意事项
1、施工人员必须戴好安全帽。
2、机具接线必须由专业电工操作,严禁施工人员随意接线。
3、施工现场严禁吸烟。
八、绿色施工要求
1、施工废料应统一堆放,统一清理,严禁乱扔乱放。
2、施工完毕务必做到活完场清。
审核人交底人接受交底人

合集下载

【精品】坡屋面、平屋面砂浆找平层施工技术交底

【精品】坡屋面、平屋面砂浆找平层施工技术交底

3、雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
五、应注意的质量问题 1、找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品
强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水 量,掌握抹压时间,成品不能过早上人。
处理好。
(3)根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括檐沟和屋面阳角的坡度,屋脊的
中心位置和屋面阳角的中心位置)。
(4)施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可
浇水湿润),有利于基层与找平层的结合。
4、设计要求
(1)拱形屋面(内保温,无覆土)
于 1%,沟底水落差不得超过 200mm。
5、基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层
均应做成圆弧形,圆弧半径应符合表 5 的要求。内部排水的水落口周围,找平层应做成略低的凹坑。
表 5 转角处圆弧半径
卷材种类
圆弧半径(mm)
沥青防水卷材
100~150
高聚物改性沥青防水卷材
技术交底记录
编号:01
工程名称
XXXX 商业住宅楼
施工单位
XXX 建工集团
交底部位 交底内容:
一、施工准备
屋面工程
工序名称
坡屋面、平屋面砂浆找平层 施工
1、材料及要求:
(1)所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
(2)水泥砂浆:
○1 水泥:不低于 32.5 号的普通硅酸盐水泥。
50
合成高分子防水卷材
20

地下车库模板工程技术交底

地下车库模板工程技术交底
四、质量要求:
(一)主控项目:
1、安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。
2、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处.
(二)一般项目:
1、模板安装应符合下列要求:
(1)模板的接缝不应漏浆;在浇筑混凝土前,模板应浇水润湿,但模板内不应有积水.
(二)作业条件:
1、模板设计:
(1)仔细阅读图纸,按图纸几何尺寸合理、节约下料。所有墙模板事先按450mm×450mm间距钻好穿丝孔,最下一排穿丝孔距楼层约是150mm~200mm高.
(2)墙、柱模板凡阳角处模板须顺构件水平方向往外延伸100㎜,组装时两面定置木方,整体加固,梁头、墙缺口处应按所剩几何尺寸准确下料,杜绝乱配乱锯。
三、模板安装工艺流程
施工程序:满堂架→平台、组装→梁、墙、柱组装→加固→验收.
技术
负责人
交底人
接受人
技术交底记录
年月日
工程名称
郑州恒大绿洲三期一标段地下车库
分部工程
主体
分项工程名称:地下车库墙、柱、梁、板、梯模板(安装与拆除)
交底内容
(一)满堂脚手架
1、搭设满堂脚手架时应先拉好麻线,然后按立杆900mm的间距,个别部位最大不超过1100mm搭设。
3、模板铺设完毕后,用靠尺、塞尺和水平仪检查平整度与楼板标高,并进行校正。
技术
负责人
交底人
接受人
技术交底记录
年月日
工程名称
郑州恒大绿洲三期一标段地下车库
分部工程
主体
分项工程名称:地下车库墙、柱、梁、板、梯模板(安装与拆除)
交底内容
(五)楼梯模板:

地下车库素混凝土找平层施工工艺控制标准(1)

地下车库素混凝土找平层施工工艺控制标准(1)

1、适用范围适用于地下车库底板素混凝土找平层的施工。

2、施工准备2.1作业条件2.1.1地下室墙体砌筑完成预留好孔洞,墙体与顶棚抹灰工程施工结束。

2.1.2设置在地下室内部的设备基础例如发电机基础、消防泵、电箱或动力柜基础已按照相应专业图纸施工完毕。

2.1.3地面上的电器接地装置,人防区的防爆地漏,埋设在底板内的管道,线管都已敷设结束,并做好隐蔽标识。

2.1.4核实地下车库排水系统的排水沟、集水井是否与设计图纸相符,沟与井之间的连通性,功能性是否完善。

2.1.5检查人防洞口是否有渗漏水,人防门槛门框混凝土是否密实无孔隙。

2.2技术准备2.2.1施工单位要编制找平层施工质量防治措施,包含施工铺排顺序,施工缝留置,质量通病防治,表面压光等,向作业班组下发技术交底;2.2.2已经委托实验室试配混凝土,塌落度≤100mm,出具细石混凝土配合比报告,各种材料复试报告;2.2.3根据排水坡度系数,地面不同设计标高计算出地面标高,现场复核标高的合理性。

2.3材料机械准备2.3.1水泥混凝土垫层粗骨料,其最大粒径不应大于垫层厚度的2/3,含泥量不应大于3%;2.3.2砂为中粗砂,其含泥量不应大于3%;2.3.3水泥采用复合硅酸盐或是粉煤灰水泥,强度等级大于32.5,出厂时间不超过3个月,使用前有出厂合格证和复试报告。

2.3.4分隔缝用挤塑聚苯板分割,厚度40mm,进场验收检查合格证,强度和容重要符合规范要求。

2.3.5地下室水电源已接入,操作平板振动器,圆盘磨光机,红外线扫平仪,铝合金刮尺,收光模板等已准备。

3、操作工艺基层清理→挤塑板分隔缝冲筋、做标高点→砼浇筑振捣→装饰面层→切缝→养护3.1基层处理3.1.1初步清扫将待处理地面上的垃圾(泥巴、水泥砂浆、覆盖用的塑料薄膜)清理干净;筏板渗水的地方经专项处理后经验收不渗水;有油污的地方应用有机溶剂(天水、二甲苯)等洗净;3.1.2有油漆或其他不明污染物的地方用打磨、有机溶剂擦洗,酸洗等方法清除;3.1.3地面打毛,用双滚轴混凝土地面清灰机或地面凿毛机对不容易清理的白灰、水泥渣、混凝土进行打磨。

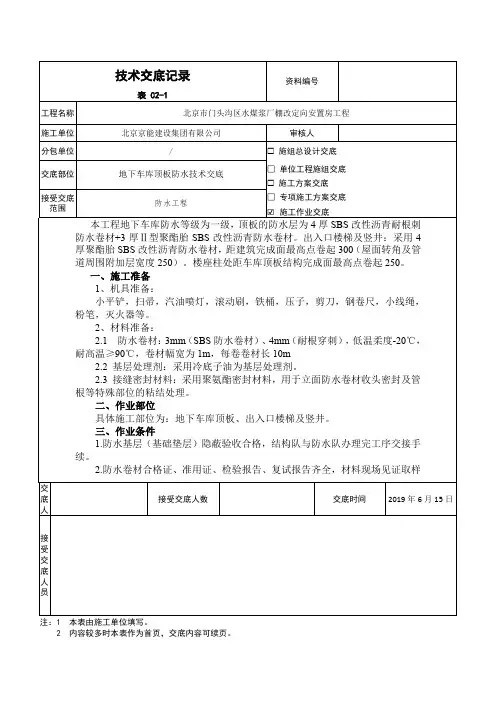

地下车库顶板防水技术交底

地下车库顶板防水技术交底
2.7封边及收头:
卷材外露接缝、收头部位、管道包裹部位用专用密封膏密封严密。
2.8检查验收:
卷材施工完毕,经施工队自检合格后,报项目部质检验收。完后,交结构队进行下道工序。
六、注意问题
1.铺贴卷材严禁在雨天施工;五级风及其以上时不得施工。
2.铺贴时应展平压实,卷材与基面和各层卷材间必须粘贴紧密。
3.搭接要求:相邻卷材的短边搭接不小于100mm,长边搭接不小于100mm。
5.冷底子油涂刷要均匀,不得有漏刷、透底和麻点现象。
6.防水卷材铺附加层接头要嵌牢固。
7.卷材粘结要牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。
八、安全环保要求
1.进入现场必须戴安全帽,操作人员必须持证上岗。
2.施工人员进场后,作业前统一进行安全教育,提高施工队管理人员和工人的安全意识。
3.施工用的材料和辅助材料多为易燃物质,存放仓库及现场必须通风良好和严禁烟火,备有充足的消防器材。
铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,检测方法:将1㎡的卷材平铺在找平层上,在中午太阳直射3小时后掀开,找平层覆盖部位与卷材上未见水印即可做防水层施工。
2.2基层处理剂涂刷:
采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。待基层处理剂干燥后(干燥4小时,手感不粘),即可进行阴阳角附加层施工。
2.3铺贴附加层:
后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘,宽度500mm(超过转折处或后浇带250mm)。附加层施工必须粘贴牢固。
2.4 SBS防水卷材铺贴:
为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:

地下室找平找坡施工方案

地下室找平找坡施工方案

目录一、工程概况二、施工工艺做法三、施工部署四、施工步骤六、施工方法七、质量标准与保证措施八、安全保证措施及文明施工施工方案一、工程概况:1、本工程2#地下车库B区一段,面积为4618.8㎡。

二、施工工艺做法:1、地下车库找平、找坡做法:C25细石混凝土2、地下车库放坡系数为2%,向排水沟处排水。

3、排水沟与集水坑做法:排水沟为300mm*300mm,沟壁为20mm 厚1:2水泥砂浆粉刷,沟底为1:2水泥砂浆找坡,坡度为0.5%。

排水沟与集水坑护角为3*5角钢,盖板为重型铸铁盖板。

三、施工部署:1、施工顺序:从汽车坡道进入,浇筑路线由远到近,先高后低进行,最后浇通道混凝土。

3、人员部署:地面做法质量要求很高、项目部拟安排一名施工员,一名质检员,一名测量员对本地面施工全面负责,同时择优选择一个专业施工队伍。

4、主要施工机具机具:平板振捣器、运输小车、工程车、小水桶、半截桶、电锤、笤帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子等。

5、材料准备:角钢,防锈漆与沥青等,混凝土采用商品砼供应,由混凝土罐车送至施工现场,再用机动翻斗车运至浇筑地点。

四、施工步骤:标高测量→地面基层清理→排水沟、集水井粉刷,角钢焊接→做灰饼→混凝土浇筑→面层磨光机打磨,压光→成品保护与养护→分格缝设置与切割→伸缩缝设置与填缝→排水沟找坡、集水坑底板找平→盖板安装、清理打扫。

五、施工方法:1、标高测量:(1)、首先对地库各水平点与原甲方交底水平点进行校验,确保无误后,在各轴线墙柱四周弹出+0.500米标高控制线。

(2)、对地库所有已浇筑地面进行测量并记录,根据图纸要求的放坡系数、放坡方向及最薄处厚度,计算出各轴线的标高并在地坪施工平面图上标注。

2、地面基层清理:(1)、将柱四周与墙边跑模,漏浆的混凝土凿除。

清理干净。

(2)、将地坪上所有材料,杂物清理,用清地坪机全面清理地坪并将混凝土渣清运出地下室。

(3)、将局部高出的部位凿除,并浇水冲洗,打扫干净。

地下室车库顶板防水技术交底(最终)

地下室车库顶板防水技术交底(最终)
附加层铺贴:在管根、阴阳角等细部先做卷材附加层。阴阳角的附加层宽度不小于500mm,每侧宽度不小于250 mm。阴阳角在防水施工中是关键部位,它不在一个平面,而是三面交叉,这给卷材的铺贴带来很大难度。由于现场的阴阳角形状、大小不同,将针对每一个具体的阴阳角当场测量,当场裁剪、当场铺贴,保证阴阳角处的防水卷材贴得结实且不空鼓,保证防水施工质量。
抹面:根据现场浇筑的混凝土进展情况,掌握好混凝土的初凝时间,及时抹面。第一遍在混凝土初凝时,表面指压有手印的情况下用电抹子(圆盘)进行提浆,边角部位用木抹子进行仔细抹压,此次抹压要全面,到边角和柱根,第二遍抹压:终凝前并且表面完全收水后,采用抹光机(抹刀片)进行,使砼内部产生的微小裂缝通过抹子的来回抹压充分愈合。以提高混凝土的抗拉强度,减少收缩量和平整度。春季混凝土浇筑施工,表面混凝土容易被风干、水分蒸发快,混凝土表面出现干缩裂缝,采用二次振捣和多次抹面将混凝土表面的细微裂缝抹平,防止裂缝扩展。
大面积铺贴前,应先进行细部构造处理,然后由车库最低标高向上铺贴。卷材搭接宜顺流水方向。
上下层卷材不得相互垂直铺贴。长短边搭接宽度100mm,搭接宽度允许偏差为10mm。
卷材应随刮随铺,并应碾平压实。铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。
在防水层施工完后进行蓄水或淋水试验,确认无渗漏、无积水,验收合格后进行保护层施工。本工程车库顶板防水作蓄水试验,其蓄水时间不应少于24h,检查屋面无渗漏,积水和排水系统是否畅通。
贴灰饼:清理完成之后在防水层上贴灰饼。作为找平层大面积施工时控制上表面标高的标准。灰饼间距不大于3m。
铺摊:铺摊时用大杠尺(或振动尺)沿冲筋高度将铺摊的细石砼、水泥砂浆找平,然后用木抹子搓揉压实。操作人员用木抹子搓揉时应用力均匀,并沿铺摊方向后退着操作。将施工印痕消除后,用靠尺检查平整度。

地下车库模板施工技术交底

文海路东侧配套商品房项目施工技术交底
分项工程名称
模板工程
交底部位
地下车库结构
作业班组
木工班组
组长姓名
张家利、李松林
交底内容:模板工程施工技术交底
一、模板安装分项工程质量控制基本要求技术交底:
1。1.模板及其支架必须保证工程结构和构件各部分形状和相互位置的正确。
1。2.模板及其支架必须具有足够的承载能力、刚度和稳定性,能可靠地承受新浇砼的自重和侧压力,以及在施工过程中产生的荷载。安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力或加设支架;上下层支架的立柱应对准,并铺设垫板。
施工要点:
按标高抹好水泥砂浆找平层,在柱四边离地5~8cm处的主筋上按位置线焊制钢筋限位,从四面顶住模板,以保证柱轴线边线与标高的准确。
柱头模板安装前,应先清除施工缝处动石子,并清理干净。
通排柱,应先安装两端柱,经校正、固定、拉通线校正中间各柱。柱箍设置间距应符合设计要求。
柱头模板安装后,利用柱模四边的钢管排架立杆,对柱模进行校正和固定。
2。2、剪力墙模板
剪力墙模板采用15厚胶合板、模板内楞采用35×85方木侧立竖向排列,间距225,外楞采用双根φ48×3。0钢管,设置间距与拉螺杆竖向间距相同,对拉螺栓采用φ14止水螺栓,设置7道,水平间距450,竖向间距分别为200、450、450、450、450、450、450mm。对拉螺栓穿过扣压钢管的钢压板,拧紧螺帽将墙两侧模板固定.下面3道对拉螺栓两侧加双螺母。外墙外侧模严禁支顶在外墙脚手架。模板就位校正后,经验收合格,对大模板下口边用水泥砂浆做钝角,以防止模板穿墙螺栓高低错位及模板下口漏浆。
2。3、框架梁模板
梁模板采用15厚胶合板、梁底模板背面楞木采用35×85方木侧立与梁轴线平行设置,底模板宽度与梁截面宽度相同,梁底模边方木遮盖住梁侧模板与底模板的边缝(梁侧模板与底模板的拼缝向下),梁底方木排列间距根据截面大小计算调整,梁底模板背面楞木搁置于钢管承重支撑架的上部水平横杆上。

车库顶板防水技术交底样本

交底内容:一、施工准备1.机具准备:小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器等。

2.材料准备:2.1 防水卷材:3mm(SBS防水卷材)、4mm(耐根穿刺),低温柔度-20℃,耐高温≥90℃,卷材幅宽为1m,每卷卷材长10m。

2.2 基层解决剂:采用再生橡胶改性沥青汽油溶液为基层解决剂。

2.3 接缝密封材料:采用焦油聚氨酯密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位粘结解决。

二、作业部位详细施工部位为:地下车库顶板。

三、作业条件1.防水基层(基本垫层)隐蔽验收合格,构造队与防水队办理竣工序交接手续。

2.防水卷材合格证、准用证、检查报告、复试报告齐全,材料现场见证取样送检合格。

3.防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。

4.防水卷材和配套材料均为易燃材料,集中存储,有专人管理,并准备干粉灭火器。

5.基坑边已用钢管做好围护,并通过验收。

6.阴阳角部位做成圆弧形,圆弧半径为50mm。

四、施工工艺1.工艺流程:基层清理→基层解决剂涂刷→附加层施工→验收→第一层SBS防水卷材铺贴→验收→第二层SBS防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层2.地下车库顶板防水卷材施工2.1 基层解决:铺贴卷材前将基层表面突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。

基层干燥,检测办法:将1m2卷材平铺在找平层上,在中午太阳直射3小时后掀开,找平层覆盖部位与卷材上未见水印即可做防水层施工。

2.2 基层解决剂涂刷:采用专用基层解决剂,稀释后在基层表面均匀涂刷一遍。

涂刷基层解决剂时,要按一种方向进行,厚薄均匀,不漏底、不堆积。

待基层解决剂干燥后(干燥4小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材施工。

2.3 铺贴附加层:后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应形状进行点粘,宽度500mm(超过转折处或后浇带250mm)。

附加层施工必要粘贴牢固。

轻集料混凝土及找平层施工技术交底

技术交底书
表格编号技术交底书
项目名称中铁四局集团有限公司
第 1 页共5页工程名称太和县公共文化服务建设项目(六馆两中心)工程
施工部位3#号楼2层屋面板防水基层(轻集料找坡层及找平层)施工
交底日期2017年2月27日
一.技术交底范围六馆两中心1# 3#楼屋面板,找坡层施工
1开始施工的条件及施工准备工作轻集料混凝土施
1.1对施工部位后浇带已进行了浇筑,基层结构面层以达到设计强度要求,同时对基层表面已清理干净,预留预埋以安装完成并经验收。

.1.2施工水泥、砂子及轻集料(陶粒)已按要求进场,同时进行了实验室配比,本工程车库顶板找坡层所用的陶粒混凝土为自拌制混凝土,强度等级为CL7.5。

大型地下车库基础施工阶段底板结构找坡(免积水)施工工法(2)

大型地下车库基础施工阶段底板结构找坡(免积水)施工工法大型地下车库基础施工阶段底板结构找坡(免积水)施工工法一、前言大型地下车库是城市交通设施的重要组成部分,在工程建设中,底板的施工阶段十分关键。

为了防止底板积水,提高施工质量和效率,开发了一种大型地下车库基础施工阶段底板结构找坡(免积水)施工工法。

本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析,并通过工程实例展示其实际应用效果。

二、工法特点1. 具有极好的防水效果:通过找坡施工,有效防止底板积水。

2. 提高施工效率:采用专用的施工机械和工具,可快速完成底板结构找坡施工。

3. 减少施工工序:省去了传统的人工找坡施工工序,节省时间和人力成本。

三、适应范围适用于施工面积较大的大型地下车库项目,特别适用于车库基础底板结构找坡施工。

四、工艺原理该工法的施工工艺与实际工程之间的联系主要体现在以下几个方面:1. 结构设计:通过结构设计确定底板的坡度和施工要求。

2. 施工材料:选用抗渗透性好、抗压强度高的混凝土材料。

3. 施工工艺措施:采用专用施工机械和工具,通过机械找坡施工,保证施工速度和质量。

五、施工工艺 1. 基础处理:清理基础表面的杂物和泥土,并进行基础的修复和加固。

2. 找坡标线:根据结构设计要求,在底板上标出坡度线和找坡点。

3. 机械找坡:采用专用的施工机械,根据坡度线和找坡点进行机械找坡施工。

4. 找坡砼施工:根据机械找坡施工的结果,进行找坡砼施工,保证底板的坡度和平整度。

5. 混凝土浇筑:根据找坡施工完成后的底板结构,进行混凝土的浇筑。

六、劳动组织施工过程需要组织一支精干的施工队伍,包括项目经理、施工人员、机械操作员和质检人员等。

根据施工进度和工序安排,合理分工,协同作业。

七、机具设备1. 找坡机:用于机械找坡施工的专用机械设备,具有自动找坡、平整效果好的特点。

2. 搅拌车:用于混凝土的搅拌和运输。
