国家电网公司变电验收通用管理规定 第1分册 油浸式变压器(电抗器)验收细则

国家电网公司变电验收通用管理规定

第1分册 油浸式变压器(电抗器)验收细则

国家电网公司

二〇一六年十二月 I 目 录

前 言 ..................................................................................................................................... III

1 验收分类 ............................................................................................................................... 1

2 可研初设审查 ....................................................................................................................... 1

2.1 参加人员 ................................................................................................................... 1

2.2 验收要求 ................................................................................................................... 1

3 厂内验收 ............................................................................................................................... 1

3.1 关键点见证 ............................................................................................................... 1

3.2 出厂验收 ................................................................................................................... 2

4 到货验收 ............................................................................................................................... 2

4.1 参加人员 ................................................................................................................... 2

4.2 验收要求 ................................................................................................................... 3

4.3 异常处置 ................................................................................................................... 3

5 隐蔽工程验收 ....................................................................................................................... 3

5.1 参加人员 ................................................................................................................... 3

5.2 验收要求 ................................................................................................................... 3

5.3 异常处置 ................................................................................................................... 3

6 中间验收 ............................................................................................................................... 3

6.1 参加人员 ................................................................................................................... 3

6.2 验收要求 ................................................................................................................... 3

6.3 异常处置 ................................................................................................................... 4

7 竣工(预)验收 ................................................................................................................... 4

7.1 参加人员 ................................................................................................................... 4

7.2 验收要求 ................................................................................................................... 4

7.3 异常处置 ................................................................................................................... 4

8 启动验收 ............................................................................................................................... 4

8.1 参加人员 ................................................................................................................... 4

8.2 验收要求 ................................................................................................................... 4

8.3 异常处置 ................................................................................................................... 4

附 录 A (规范性附录) 验收标准卡 ............................................................................... 5

A.1 变压器可研初设审查验收标准卡 ................................................................................... 5

A.2 变压器关键点见证标准卡 ............................................................................................... 7

A.3 变压器出厂验收(外观)标准卡 ................................................................................. 10

A.4 变压器绝缘油验收标准卡 ............................................................................................. 11

A.5 500(330)kV-1000kV 变压器出厂验收(试验)标准卡 ........................................ 13

A.6 110(66)kV -220kV 变压器出厂验收(试验)标准卡 ........................................... 20

A.7 35kV变压器出厂验收(试验)标准卡 ....................................................................... 27

A.8 变压器到货验收标准卡 ................................................................................................. 31

合集下载

电力变压器验收规范

电力变压器验收规范

为了加强电力变压器的验收管理,规范电力变压器现场验收工

作, 保证电力变压器验收质量, 确保投入运行的电力变压器符合国家

及公司相关技术要求, 特制定《电力变压器验收规范》(以下简称“本

规范”)。

为了保证投运后的电力变压器安全、可靠、稳定运行,新建电站

的电力变压器验收必须认真、严格地按本规范地进行。

本规范合用于 35kV~110kV 电力变压器及附属设备的验收管理。

2.1 验收人员根据技术协议、设计图纸、技术规范和验收文档

开展现场验收。

2.2 验收中发现的问题必须限时整改,存在较多问题或者重大问 题的,整改完毕应重新组织验收。

2.3 验收完成后,必须完成相关图纸和文档的校核修订。

2.4 发电运行单位应将竣工图纸和验收文档存放在电站。

2.5 施工单位将备品、备件移交运行单位。

3.1 电力变压器本体、附件及其控制回路已施工及安装完毕。

3.2 电力变压器安装、调试及交接试验工作已全部完成。 3.3 施工单位应完成电力变压器自检,并提供自检报告、安装

调试报告、暂时竣工图纸。

3.4 电力变压器的验收文档,已编制并经审核完毕。

4.1.1 一次接线图(含运行编号)

4.1.2 设备技术协议

4.1.3 施工设计图

4.1.4 变更设计的证明文件

4.1.5 变更设计的实际施工图

4.1.6 竣工图

4.1.7 创造厂提供的主、附件产品中文说明书

4.1.8 创造厂提供的主、附件产品试验记录

4.1.9 创造厂提供的主、附件合格证件

4.1.10 创造厂提供的安装图纸

4.1.11 工厂监造报告

4.1.12 运输过程质量控制文件

4.1.13 缺陷处理报告

4.1.14 监理报告及监理预验收报告

4.1.15 现场安装及调试报告

4.1.16 交接试验报告

4.1.17 设备、特殊工具及备品清单

4.2.1.1 对照设备清单,检查设备现场配置情况,应与设备清

国家电网公司变电验收管理规定第3分册组合电器验收细则

国家电网公司变电验收管理规定第3分册组合电器验收细则

国家电网公司变电验收管理规定第3分册组合电器验收细则

目录

第一章总则

第二章组合电器验收材料的提交

第三章组合电器施工及验收流程

第四章组合电器验收方法及准则

第五章组合电器验收结果的处理

第六章组合电器鉴定和鉴定结论的提出

第七章附则

第一章总则

第一条为加强国家电网公司变电工程项目中组合电器的验收管理,规范验收行为,确保电网安全可靠运行,根据相关法律和规定,制定本规程。

第二条组合电器是指由多个单元组成、在电网运行中具有特定功能的设备,包括但不限于组合变压器、组合断路器、组合隔离开关、组合电缆分段系统等。

第三条本规程适用于国家电网公司变电工程项目中的组合电器的各个阶段的验收管理。

第四条组合电器验收应符合以下原则: (一)合法合规原则:遵守相关法律法规,按照国家的技术规范和标准进行验收;

(二)程序正当原则:按照预定程序和方法进行验收,确保结果准确、可靠;

(三)公平公正原则:对所有组合电器一视同仁,不偏袒任何一方;

(四)科学适用原则:根据组合电器的特性和用途,科学地确定验收方法和准则;

(五)安全可靠原则:验收过程中应注意安全风险,确保组合电器的安全和可靠性。

第五条组合电器验收的目的是为了评估组合电器的质量、性能和适用性,保证其达到设计要求,并确保其安全可靠地运行。

第六条组合电器验收的责任主体包括但不限于国家电网公司、供应商、施工单位等,各方应根据各自职责,积极参与验收工作,确保验收的顺利进行。

第二章组合电器验收材料的提交

第七条组合电器供应商在交付组合电器之前,应按照合同约定的时间和要求,提交以下材料:

(一)组合电器的技术参数和设计图纸;

(二)组合电器的制造厂家的资质证明;

(三)组合电器的出厂检测报告;

(四)组合电器的运输过程和存放条件记录; (五)组合电器使用和维护说明书等。

第八条施工单位在进行组合电器安装之前,应按照项目要求,提交以下材料:

(一)组合电器的安装方案和施工图纸;

《电气装置安装工程电力变压器、油浸电抗器、互感器施工与验收规范

《电气装置安装工程电力变压器、油浸电抗器、互感器施工与验收规范

--

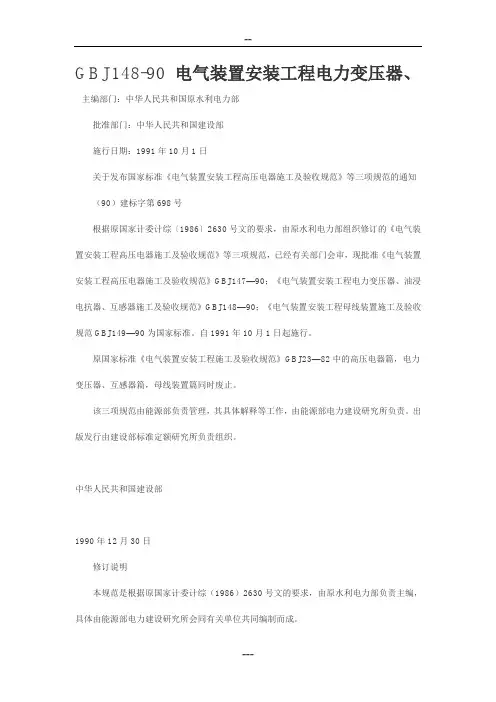

--- GBJ148-90 电气装置安装工程电力变压器、

主编部门:中华人民共和国原水利电力部

批准部门:中华人民共和国建设部

施行日期:1991年10月1日

关于发布国家标准《电气装置安装工程高压电器施工及验收规范》等三项规范的通知

(90)建标字第698号

根据原国家计委计综〔1986〕2630号文的要求,由原水利电力部组织修订的《电气装置安装工程高压电器施工及验收规范》等三项规范,已经有关部门会审,现批准《电气装置安装工程高压电器施工及验收规范》GBJ147—90;《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148—90;《电气装置安装工程母线装置施工及验收规范GBJ149—90为国家标准。自1991年10月1日起施行。

原国家标准《电气装置安装工程施工及验收规范》GBJ23—82中的高压电器篇,电力变压器、互感器篇,母线装置篇同时废止。

该三项规范由能源部负责管理,其具体解释等工作,由能源部电力建设研究所负责。出版发行由建设部标准定额研究所负责组织。

中华人民共和国建设部

1990年12月30日

修订说明

本规范是根据原国家计委计综(1986)2630号文的要求,由原水利电力部负责主编,具体由能源部电力建设研究所会同有关单位共同编制而成。 --

--- 在修订过程中,规范组进行了广泛的调查研究,认真总结了原规范执行以来的经验,吸取了部分科研成果,广泛征求了全国有关单位的意见,最后由我部会同有关部门审查定稿。

本规范共分三章和两个附录,这次修订的主要内容为:

1根据我国电力工业发展需要及实际情况,增加了电压等级为50kv的电力变压器、互感器的施工及验收的相关内容,使本规范的适用范围由330kv扩大到500kv及以下。

2由于油浸电抗器在3320kv及500kv系统中大量采用,故将油浸电抗器的相关内容纳入本规范内。

电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范

电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范

电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收标准

中华人民共和国国家标中华人民共和国国家标准

电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收标准

GBJ148—90

中华人民共和国国家标准

电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收标准

GBJ148—90

主编部门:中华人民共和国原水利电力部

批准部门:中华人民共和国建立部

施行日期:1991年10月1日

关于发布国家标准?电气装置安装工程高压电器施工及验收标准?等三项标准的通知

〔90〕建标字第698号

根据原国家计委计综〔1986〕2630号文的要求,由原水利电力部组织修订的?电气装置安装工程高压电器施工及验收标准?等三项标准,已经有关部门会审,现批准?电气装置安装工程高压电器施工及验收标准?GBJ147—90;?电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收标准?GBJ148—90;?电气装置安装工程母线装置施工及验收标准?GBJ149—90为国家标准。

自1991年10月1日起施行。

原国家标准?电气装置安装工程施工及验收标准?GBJ23—82中的高压电器篇,电力变压器、互感器篇,母线装置篇同时废止。

该三项标准由能源部负责管理,其详细解释等工作,由能源部电力建立研究所负责。出版发行由建立部标准定额研究所负责组织。

中华人民共和国建立部

1990年12月30日

修订说明

本标准是根据原国家计委计综〔1986〕2630号文的要求,由原水利电力部负责主编,详细由能源部电力建立研究所会同有关单位共同编制而成。

在修订过程中,标准组进展了广泛的调查研究,认真总结了原标准执行以来的经历,汲取了局部科研成果,广泛征求了全国有关单位的意见,最后由我部会同有关部门审查定稿。

本标准共分三章和两个附录,这次修订的主要内容为:

1.根据我国电力工业开展需要及实际情况,增加了电压等级为50kV的电力变压器、互感器的施工及验收的相关内容,使本标准的适用范围由330kV扩大到500kV及以下。

电力变压器验收规范标准

电力变压器验收规范标准

电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范

主编部门:中华人民共和国原水利电力部

批准部门:中华人民共和国建设部

施行日期:1991 年 10 月 1 日

关于发布国家标准《电气装置安装工程高压电器施工及验收规范》等三项规范的通知

(90)建标字第 698 号

根据原国家计委计综〔1986〕2630 号文的要求,由原水利电力部组织修订的《电气装置安装工程高压电器施工

及验收规范》等三项规范,已经有关部门会审,现批准《电气装置安装工程高压电器施工及验收规范》GBJ147—

90;《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148—90;《电气装置安装工程母

线装置施工及验收规范 GBJ149—90 为国家标准。自 1991 年 10 月 1 日起施行。

原国家标准《电气装置安装工程施工及验收规范》GBJ23—82 中的高压电器篇,电力变压器、互感器篇,母线装

置篇同时废止。

该三项规范由能源部负责管理,其具体解释等工作,由能源部电力建设研究所负责。出版发行由建设部标准定额

研究所负责组织。

中华人民共和国建设部

1990 年 12 月 30 日

修订说明

本规范是根据原国家计委计综(1986)2630 号文的要求,由原水利电力部负责主编,具体由能源部电力建设研

究所会同有关单位共同编制而成。

在修订过程中,规范组进行了广泛的调查研究,认真总结了原规范执行以来的经验,吸取了部分科研成果,广泛

征求了全国有关单位的意见,最后由我部会同有关部门审查定稿。

本规范共分三章和两个附录,这次修订的主要内容为:

1根据我国电力工业发展需要及实际情况,增加了电压等级为 50kv 的电力变压器、互感器的施工及验收的相

关内容,使本规范的适用范围由 330kv 扩大到 500kv 及以下。

电力变压器验收经验及要求规范

电力变压器验收经验及要求规范

实用文案

标准文档 变压器验收经验

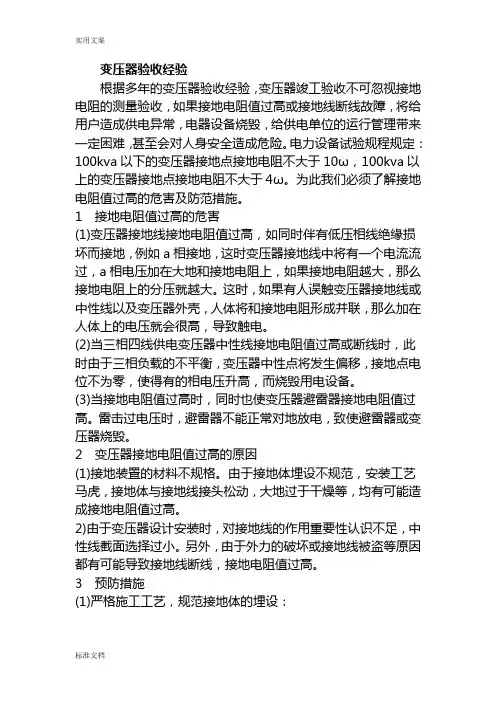

根据多年的变压器验收经验,变压器竣工验收不可忽视接地电阻的测量验收,如果接地电阻值过高或接地线断线故障,将给用户造成供电异常,电器设备烧毁,给供电单位的运行管理带来一定困难,甚至会对人身安全造成危险。电力设备试验规程规定:100kva以下的变压器接地点接地电阻不大于10ω,100kva以上的变压器接地点接地电阻不大于4ω。为此我们必须了解接地电阻值过高的危害及防范措施。

1 接地电阻值过高的危害

(1)变压器接地线接地电阻值过高,如同时伴有低压相线绝缘损坏而接地,例如a相接地,这时变压器接地线中将有一个电流流过,a相电压加在大地和接地电阻上,如果接地电阻越大,那么接地电阻上的分压就越大。这时,如果有人误触变压器接地线或中性线以及变压器外壳,人体将和接地电阻形成并联,那么加在人体上的电压就会很高,导致触电。

(2)当三相四线供电变压器中性线接地电阻值过高或断线时,此时由于三相负载的不平衡,变压器中性点将发生偏移,接地点电位不为零,使得有的相电压升高,而烧毁用电设备。

(3)当接地电阻值过高时,同时也使变压器避雷器接地电阻值过高。雷击过电压时,避雷器不能正常对地放电,致使避雷器或变压器烧毁。

2 变压器接地电阻值过高的原因

(1)接地装置的材料不规格。由于接地体埋设不规范,安装工艺马虎,接地体与接地线接头松动,大地过于干燥等,均有可能造成接地电阻值过高。

2)由于变压器设计安装时,对接地线的作用重要性认识不足,中性线截面选择过小。另外,由于外力的破坏或接地线被盗等原因都有可能导致接地线断线,接地电阻值过高。

3 预防措施

(1)严格施工工艺,规范接地体的埋设: 实用文案

标准文档 ①接地装置一般由钢管、角钢、带钢及钢绞线等材料制成。埋入深度应不小于0.5~0.8m。

②接地装置的施工。接地装置的施工一般应和基础施工同时进行。

a.接地槽的深度应符合设计要求,一般为0.5~0.8m,可耕地应敷设在耕地深度以下。接地槽的宽度一般为0.3~0.4m,并应清除槽中一切影响接地体与土壤接触的杂物。

变压器的施工验收规范

变压器的施工验收标准

一章总那么

第条本篇适用于电压为330千伏及以下、频率为50赫芝的电力变压器、互感器安装工程的施工及验收。消弧线卷、油浸式电抗器的安装应按本篇变压器章的有关 ;特不用途的电力变压器、互感器的安装,尚应参照产品和专业部门的有关 。

第条电力变压器和互感器的安装应按已批准的设计进行施工。

第条电力变压器、互感器的运输、保管,除应符合本篇要求外,产品有特不要求时,尚应符合产品的要求。

第条本篇所列设备在安装前的保管要求,系指保管期限在一年以内者。长期保管的设备,那么应遵守设备保管的专门 。

第条凡所使用的设备及器材,均应符合国家或部颁的现行技术标准,并有合格证件。设备应有铭牌。

第条所有设备和器材到达现场后,应及时作以下验收检查:

一、开箱检查清点,规格应符合设计要求,附件备件齐全;

二、制造厂的技术文件应齐全;

三、按本篇要求作外瞧检查。

第条施工中的平安技术措施,应遵守本标准和现行有关平安技术规程的 。对重要工序,尚应事先编制平安技术措施,经主管部门批准前方可执行。

第条对土建的要求。

一、与电力变压器、互感器安装有关的建筑物、构筑物的土建工程质量,应符合国家现行的土建工程施工及验收标准中有关 ;

二、设备安装前,土建工作应具备以下条件:

1.屋顶、楼板施工完毕,不得有渗漏;

2.室内地面的基层施工完毕,并在墙上标出地面标高;

3.混凝土根底及构架到达准许安装的强度;焊接构件的质量符合要求;

4.预埋件及留孔符合设计,预埋件牢固;

5.钢轨敷设后,抹面工作结束; 6.模板及施工设施撤除,场地清理干净;

7.具有足够的施工用场地,道路畅通。

三、设备安装完毕,投进运行前,土建应完成以下工作:

1.门窗完备;

2.地坪抹光工作结束,室外场地平坦;

3.保卫性网门,栏杆等平安设施齐全;

4.变压器蓄油坑清理干净,排油管畅通,卵石展设完毕;

5.通风装置安装完毕;

6.受电后无法进行的装饰工作以及碍事运行平安的工作。

国家电网公司变电验收通用管理规定第5分册开关柜验收细则--试用版

国家电网公司变电验收通用管理规定第5分册开关柜验收细则--试用版

第一章总则

第一条为进一步规范国家电网公司变电验收工作,确保开关柜设备的质量和安全性能,根据国家电网公司变电验收通用管理规定和国家电网公司有关要求,制定本细则。

第二章验收范围

第二条本细则适用于国家电网公司变电新建、改造工程中的各类开关柜设备的验收工作。

第三章验收准备

第三条开关柜设备的验收前,开关柜设备供应商应提供以下资料:

(一)开关柜设备生产厂家提供的产品出厂合格证明书及相关产品技术文件;

(二)开关柜设备的运输、保管等记录资料;

(三)开关柜设备的安装、调试、试运行等记录资料。

第四章验收内容

第四条开关柜设备的验收包括以下内容:

(一)外观检查:对开关柜设备的表面进行检查,确认无损伤、变形等现象;

(二)零部件检查:对开关柜设备的各零部件进行检查,确认完整无缺损; (三)电缆连接检查:对开关柜设备内的电缆连接进行检查,确认牢固可靠;

(四)电气性能检查:对开关柜设备的电气性能进行检测,确认符合相关标准要求;

(五)操作性能检查:对开关柜设备的操作性能进行检查,确认运行灵活可靠;

(六)保护性能检查:对开关柜设备的保护性能进行检查,确认能够有效保护电力系统;

(七)自动化功能检查:对开关柜设备的自动化功能进行检查,确认功能正常;

(八)热稳定性能检查:对开关柜设备的热稳定性能进行检查,确认能够抵抗热冲击;

(九)防火性能检查:对开关柜设备的防火性能进行检查,确认能够防止火灾蔓延;

(十)环保性能检查:对开关柜设备的环保性能进行检查,确认符合相关标准要求。

第五章验收记录和评定

第五条开关柜设备的验收过程应进行详细记录,并由国家电网公司变电工程验收组织专职人员参与。

第六条验收记录应包括开关柜设备的各项检查结果、存在的问题以及处理意见等内容。 第七条根据开关柜设备的验收情况,按照国家电网公司的评定标准对开关柜设备进行评定。评定结果为合格、不合格或待整改。

国家电网公司变电验收管理规定 试行 第 分册 隔离开关验收细则

国家电网公司变电验收管理规定(试行)

第4分册 隔离开关验收细则

国家电网公司

二〇一七年三月 目 录

前 言

为进一步提升公司变电运检管理水平,实现变电管理全公司、全过程、全方位标准化,国网运检部组织26家省公司及中国电科院全面总结公司系统多年来变电设备运维检修管理经验,对现行各项管理规定进行提炼、整合、优化和标准化,以各环节工作和专业分工为对象,编制了国家电网公司变电验收、运维、检测、评价、检修管理规定和反事故措施(以下简称“五通一措”)。经反复征求意见,于2017年3月正式发布,用于替代国网总部及省、市公司原有相关变电运检管理规定,适用于公司系统各级单位。

本规定是依据《国家电网公司变电验收管理规定(试行)》编制的第4分册《隔离开关验收细则》,适用于35kV及以上变电站隔离开关。

本规定由国家电网公司运维检修部负责归口管理和解释。

本规定起草单位:国网吉林电力。

本规定主要起草人:杨正盛、冷冰冰、王枫、李宝成、李建民。隔离开关验收细则

1 验收分类

隔离开关验收包括可研初设审查、厂内验收、到货验收、竣工(预)验收、启动验收五个关键环节。

2 可研初设审查

2.1 参加人员

a) 隔离开关可研初设审查由所属管辖单位运检部选派相关专业技术人员参与。

b) 隔离开关可研初设审查参加人员应为技术专责或在本专业工作满3年以上的人员。

2.2 验收要求

a) 隔离开关可研初设审查验收需由隔离开关专业技术人员提前对可研报告、初设资料等文件进行审查,并提出相关意见。

b) 可研初设审查阶段主要对隔离开关选型涉及的技术参数、结构形式、安装处地理条件进行审查、验收。

c) 审查时应审核隔离开关选型是否满足电网运行、设备运维、反措等各项要求。

d) 审查时应按照附录A1要求执行。

e) 应做好评审记录(见管理规定附录A1),报送运检部。

3 厂内验收

3.1 关键点见证

3.1.1 参加人员

a) 隔离开关关键点见证由所属管辖单位运检部选派相关专业技术人员参与。

110(66)kV~500kV 油浸式变压器(电抗器)运行规范

110(66)kV~500kV油浸式变压器(电抗器)运行规范

国家电网公司

二○○五年三月

目 录

第一章 总则 1

第二章 引用标准 1

第三章 设备的验收 2

第四章 设备运行维护管理 12

第五章 运行巡视检查项目及要求 24

第六章 变压器负荷运行管理和处理要求 29

第七章 操作方法、程序及注意事项 31

第八章 缺陷管理及异常处理 36

第九章 事故和故障处理预案 42

第十章 培训要求 48

第十一章 设备技术管理 49

第十二章 变压器备品备件管理 52

第十三章 变压器报废和更新 54

附录A 油浸式电力变压器负载导则(GB/T15164)的部分内容 55

附录B变压器非停季度统计表 61

编制说明 63

第一章 总则

第一条 为了规范变压器(电抗器)的运行管理,使其达到制度化、规范化,保证设备安全、可靠和经济运行,特制定本规范。

第二条 本规范是依据国家、行业有关标准、规程、制度及《国家电网公司变电站管理规范》,并结合近年来国家电网公司输变电设备评估分析、生产运行情况分析以及设备运行经验而制定。

第三条 本规范对油浸式变压器(电抗器)运行管理中的设备验收、巡视和维护、负荷管理、缺陷和故障处理、技术管理和培训等工作提出了具体要求。

第四条 500kV油浸式变压器(电抗器)的运行管理工作。35kV油浸式变压器(电抗器)可参照执行。本规范适用于国家电网公司系统的110(66)kV

第五条 各网、省(市)电力公司可根据本规范,结合本地区实际情况制定相应的实施细则。

第二章 引用标准

第六条 以下为本规范引用的标准、规程和导则,但不限于此。

GB311.1-1997 高压输配电设备的绝缘配合

GB/T311.2-2000 绝缘配合 第二部分 高压输配电设备的绝缘配合使用导则

GB1094.1-1996 电力变压器 第一部分 总则
