水利工程监理管理工作报告
蠡湖周边河道水系调整工程监理工作报告
- 1 - 蠡湖周边河道水系调整工程
监 理 工 作 报 告
江苏省水利工程科技咨询有限公司
无锡市项目监理部
二0一0年五月
蠡湖周边河道水系调整工程监理工作报告
- 2 - 蠡湖周边河道水系调整工程
监理工作报告
一. 工程概况
蠡湖周边河道水系调整工程由(一)金城西路沟通工程(二)隐秀路箱涵工程(三)青祁路新开河、望山路箱涵工程(四)河北洚、陆典桥浜箱涵工程这四部分组成,共分为三个标段。
1、蠡湖周边河道水系调整工程I标段
一标段隐秀路箱涵工程位于隐秀路南侧,西至庙泾浜,东至骂蠡港,其中庙泾浜至五湖大道西侧为3m*3m钢筋砼箱涵,五湖大道至辅仁中学新校区采用双排内径1.8m预制砼顶管,辅仁中学至新骂蠡港仍采用3m*3m钢筋砼箱涵。箱涵与顶管的连接分别采用内径6m*9.5m的工作井和内径4m*9.5m的接收井连接,工作井位于辅仁中学新校区内,接收井位于五湖大道西侧绿化带内。
一标段主要完成的工程量为:土方开挖46333m3、土方回填39261m3、箱涵砼3189m3、沉井2座、φ1.8米顶管360m、钢筋447t,管线恢复211米、电力井3座、人行道恢复480米。
2、蠡湖周边河道水系调整工程II标段
二标段主要为金城西路沟通工程、青祁路新开河工程、望山路顶管工程。其中新开河道318m(青祁路、金城西路旁),建 5 m 宽、15m宽桥涵各一座,过望山路采用Ф2.2米钢筋混凝土顶管,长55m,望山路南面建3m *3m钢筋砼箱涵389m,沿金城西路沿建Ф1.5米钢筋混凝土管360m(中间段),Ф1.5米钢筋混凝土顶管276m(在两蠡湖周边河道水系调整工程监理工作报告
- 3 - 端),工作井内径为5m*6m(2只),接收井内径为4m*5m(2只)连接,金城西路东面的顶管采用直径为Ф6.5m砖砌靠背井作为工作井,施工结束后进行了拆除,其它的为道路、绿化等恢复工程。
二标段完成的主要工程量为:土方开挖、回填共101703 m3,钢材制安404.33t ,砼3383.69m3,植物砼预制块挡墙976.2 m3,砂石垫层238.03 m3,土工布4526 m2,Φ1500钢筋砼管涵360m,Φ1500顶管276m,Φ2200顶管55m,金山石压顶及栏杆692m。
3、蠡湖周边河道水系调整工程III标段
三标段主要工作内容:河北绛浜至中南路北4m*3m钢筋混凝土箱涵,长391.5米(桩号0+000~0+391.15);过中南路顶管为内径2.2米的双排顶管,单根长44米,顶管的连接分别采用内径5.7m*10.1m的树根桩工作井及内径4.2m*10.7m的灌注桩接收井连接,工作井位于中南路北侧绿化带内,接收井位于中南路南侧绿化带内(穿中南路顶管桩号0+391.15~0+454.35);之后中南路南侧为灌注桩覆壁箱涵241.5米至湖滨街1-E栋北侧广场(桩号0+454.35~0+695.85);之后为内径2.2米的双排顶管,单根长140米,顶管的连接分别采用内径6m*10.5m的工作沉井及内径4.2m*10.7m的灌注桩接收井连接,工作井位于陆典桥浜浜顶绿化带内,接收井位于湖滨街1-E栋北侧广场(桩号0+695.85~0+850.65)。
三标段完成的主要工程量为:开挖土方38904m3;回填土方23185
m3;4m*3m箱涵(含进水口)391.15 m,灌注桩覆壁箱涵241.5 m,工作井、接收井各两座,浇筑砼8719m3,钢筋制作安装827.24 t;顶管:366m。
二.监理规划 蠡湖周边河道水系调整工程监理工作报告
- 4 - 受滨湖区水利重点工程建设管理处委托,江苏省水利工程科技咨询有限公司承担了本工程的监理工作。
1.监理依据
1.1根据国家规定,合同协议书和业主授权,执行《水工混凝土施工规范》(SDJ207-82)、《江苏省水利工程施工质量检验评定标准》和水利部的有关规定;
1.2根据文件中有关技术规范和技术标准;
1.3施工设计图纸、说明及设计变更通知;
1.4招、投标文件及施工、监理合同。
2.组织机构设臵
根据无锡市城市防洪工程建设需要,江苏省水利工程科技咨询有限公司无锡项目监理部于2009年3月份组建蠡湖周边河道水系调整工程监理组,由五名监理人员组成,其中韩建华担任总监,徐永红任总监代表,左正、蒋海进、严骏担任监理工程师。监理机构采用直线职能式组织形式,设臵四个职能部门对工程施工阶段实施监理工作。
3.检测采用的方法和主要设备
工作中监理工程师按照合同文件的要求向承包方提出了质量检查的标准和要求,施工过程中采用了旁站、巡视、跟踪检测等监理手段。对重要、关键的工序部位都进行旁站(如顶管工程、沉井混凝土浇筑、钢筋挡墙及箱涵的砼浇筑施工),对施工现场加强巡视。
对现场所用原材料、半成品、工序过程或工程产品质量进行检验采用三类方法-目测法、检测工具测量法和试验法。 蠡湖周边河道水系调整工程监理工作报告
- 5 - 3.1工程结构尺寸:用钢尺量;垂直度:用垂线复测;高程:用水准仪校核;平整度:水平尺及水准仪校核。
3.2模板、钢筋和伸缩缝安装的检查:主要采用目测和钢卷尺测量复核。
3.3钢筋砼预制桩:采用静压桩施工现场检查、预制桩资料检查、钢卷尺量长度、断面尺寸、水准仪测量桩顶高程。
3.4原材料(水泥、钢筋):监理采取在承包人取样时监理旁站见证,并陪同送无锡市中和水利建筑工程质量检测有限公司检测试验。
3.5砼强度:在施工时对各部位的砼见证制作试块送检。
三.监理过程
蠡湖周边河道水系调整工程是一项施工条件复杂、地质条件较差的水利工程,为确保工程工期、质量和投资目标的实现,工程开工以前监理工程师制定了监理工作细则;审批施工组织设计和施工方案,复核水准高程引测资料,对工程各阶段的图纸进行了认真会审,对原材料进行了见证抽查送检。工程开工后对各部位的隐蔽工程和关键工序进行了质量检查和验收,对已完成的单元及时进行验收;专人负责工程信息的整理和反馈,认真分析实际工程进度和质量情况与计划的偏差,及时提出改进措施;对已完的合格工程进行准确计量;检查施工安全措施及现场执行情况。监理工作严格执行监理法规和招投标文件中规定的技术规范,整个监理工作贯穿于三控制、两管理和组织协调等六各方面。 蠡湖周边河道水系调整工程监理工作报告
- 6 - 四.质量控制
监理组在工程质量控制过程中,遵循以下几条原则:
(1) 坚持质量第一的原则
(2) 坚持以人为核心的原则
(3) 坚持以预防为主的原则
(4) 坚持质量标准的原则
(5) 坚持科学、公正、守法的职业道德规范
对影响工程质量的五个重要因素方面,即对施工人员因素、材料(包括半成品、构配件)因素、机械设备因素(生产设备及施工设备)、施工方法(施工方案、方法及工艺)因素以及环境因素等进行控制,主要内容分述如下。
1.建立健全质量保证制度
监理组在工程开工前,明确了内部岗位分工与岗位职责,依据工程实际情况编写了监理工作细则,对质量控制进行了内部学习交流,设臵了质量控制点,明确了质量控制的标准和检查内容以及方法。监理工程师同时督促承包单位加强内部质量管理,健全质量保证制度,要求施工作业过程均按照规定工艺和技术要求进行。在每道工序完成后,承包单位在自检合格后,报监理工程师复检。监理工程师检验合格后方可进入下一道工序。
2.认真做好施工前的各项准备工作
监理工程师审查上报的施工组织设计是否符合国家的技术规程、规范以及承包合同规定的条件、施工现场条件等方面的要求,蠡湖周边河道水系调整工程监理工作报告
- 7 - 突出质量第一,安全第一的原则,审查施工组织设计及施工方法的合理性和可操作性,尊重承包单位的技术决策和管理决策。
本工程由于工程现场地质条件复杂,工程的设计变更较多,监理组会同业主与施工方对图纸进行了详细审查,并及时与设计人员进行沟通,确保工程始终依据准确的设计图施工。
加强对重要部位及关键节点上的质量预控工作,借鉴同类工程经验,分析可能出现的风险,及时通知施工方,共同制定合理的预防措施
3.原材料的质量控制
3.1蠡湖周边水系调整工程砼均采用商品砼。一标采用无锡市久安砼有限公司,二标采用的无锡市天泽砼有限公司,三标段采用无锡市金鑫商品砼有限公司,经现场检查,各单位资料齐全,均满足生产需要。
3.2蠡湖周边河道水系调整工程I标段钢材选用的是丹阳龙江钢铁有限公司和江阴市申港钢厂,有出厂质保书;II标段的钢材采用江苏鸿泰钢铁有限公司,钢材原材料抽样送检经检测各项指标都合格;III标段选用的是江阴市西城钢铁有限公司、上海新庄钢铁厂、丹阳钢铁厂淮安长锋钢铁有限公司、丹阳龙江钢铁有限公司、无锡旺业钢铁有限公司、江阴申港钢厂。
钢筋经抽样送检检测,各项指标都均符合规范要求,本工程I标段共送检3批次。II标段共送检4批次;III标段共送检3批次。 蠡湖周边河道水系调整工程监理工作报告
- 8 - 3.3蠡湖周边河道水系调整工程I标段顶管采用无锡市广益预制管厂生产的钢筋砼套管,II标段嘉善市云峰预制构件有限公司生产的钢筋砼套管,III标段丹阳市交通预制构件有限公司生产的钢筋砼套管。经现场取样检查,各项原材料符合规范要求,资料齐全。
3.4砼试块,各个部位的砼试块抽样制作均有监理工程师旁站监督,试块均采用自养,经检测均满足强度要求
4.平面尺寸及高程控制
蠡湖周边河道水系调整工程I标段,施工方根据设计图纸和业主提供的控制点进行放样,监理组进行了复核;业主提供的高程的基准点隐秀路与湖滨路交叉口为BM1:6.088米,蠡湖周边河道水系调整工程I标段,施工方根据设计图纸和业主提供的控制点进行放样,监理组进行了复核;业主提供的高程的基准点金城西路上为BM1:5.602米,蠡湖周边河道水系调整工程III标段,施工方根据设计图纸和业主提供的控制点进行放样,监理组进行了复核;业主提供的高程的基准点中南路上为BM1:6.162米,监理组对其进行了复核,闭合差均满足四等水准测量的精度要求,要求施工方可靠保护后,同意使用。
在隐蔽部位验收和工序检查中,监理工程师均对相应的尺寸和高程进行了复核,验收合格后方可进入下道工序。
蠡湖周边河道水系调整工程施工结束后,业主委托无锡市中和水利建筑工程质量检测有限公司与09年9月、10年3月、10年1月分别对各标段进行了全面检测,检测内容包括各部位高程、平面尺寸、垂直度、外观质量等,测量结果表明,主要分部工程的各部位标高、
水利工程合同完工监理报告
水利工程合同完工监理报告
一、前言
在开始撰写报告之前,我们需要明确监理的目的和意义。监理工作的核心在于确保工程建设过程中的各个环节符合设计要求、规范标准以及合同约定,从而保障工程质量和安全,控制工程成本,维护投资方的利益。
二、工程概况
本部分应详细描述所监理的水利工程的基本情况,包括工程名称、位置、主要建设内容、工程规模、合同金额、工期要求等基本信息。同时,概述工程的重要性以及对周边环境和社区可能产生的影响。
三、监理依据
阐述本次监理的法律、法规依据和技术标准。包括但不限于《中华人民共和国建筑法》、《建设工程质量管理条例》、《水利工程施工监理规范》等相关法律文件及国家和地方的相关技术标准和规范。
四、监理过程
详细记录监理过程中的关键活动。这包括:
1. 开工前的准备工作,如图纸会审、施工方案审核等;
2. 施工期间的现场监督,如日常巡检、关键节点验收、变更管理等;
3. 质量控制措施的落实,如材料进场检验、施工工艺控制、质量问题处理等;
4. 安全生产的监督,如安全生产责任制执行情况、应急预案演练等;
5. 进度控制,如工程进度计划的跟踪、调整和优化等;
6. 成本控制,如变更订单的管理、工程款支付审核等。
五、监理发现的问题及处理
列出在监理过程中发现的主要问题,并详细说明问题的具体情况、影响以及采取的处理措施和结果。重点强调问题解决后的成效与经验教训。
六、工程验收情况
介绍工程竣工后的质量评估和验收流程,包括验收的时间、参与单位、验收标准、实际验收结果以及任何未达标项的整改措施和完成情况。
七、结论与建议 基于整个监理过程,提出对工程建设的总体评价,包括优点和不足之处。同时,针对监理中发现的问题提出改进建议和对未来类似工程的指导意见。
八、附件
附上相关的图表、照片和其他辅助性文件,以便更直观地展示监理工作的具体内容和成果。
水利水电工程监理工作报告
×××分厂×××安全生产工作履职清单及行动计划表--0202)89673
1 云南省红河州
弥勒市太平水库除险加固工程
竣工验收
监
理
工
作
报
告
云南润滇工程技术咨询有限公司
二○一四年六月二十四日×××分厂×××安全生产工作履职清单及行动计划表--0202)89673
1
责任表
批准:江云川
审定:普忠泽
审核:王祥
编写:范春昭 ×××分厂×××安全生产工作履职清单及行动计划表--0202)89673
I 目录
Ⅰ工程概况 ...................................................... 错误!未指定书签。
1.1工程位置与流域概况 ....................................... 错误!未指定书签。
1.2工程病险安全鉴定及批复过程 ............................... 错误!未指定书签。
1.2.1工程除险加固的必要性 .............................. 错误!未指定书签。
1.2.2工程设计标准和主要建设内容 ........................ 错误!未指定书签。
1.3工程设计变更情况 ......................................... 错误!未指定书签。
1.4设计变更结论 ............................................. 错误!未指定书签。
1.5工程建设情况 ............................................. 错误!未指定书签。
1.5.1主坝整修单位工程 .................................. 错误!未指定书签。
1.5.1.1单位工程开完工日期 .............................. 错误!未指定书签。
水利工程项目监理报告
水利工程项目监理报告
项目名称:水利工程项目
报告日期:XXXX年XX月XX日
1. 项目概述
此次水利工程项目旨在解决区域内水资源管理和利用的问题,提供稳定的供水、灌溉和防洪等服务。项目总投资XXXX万元,项目施工周期为XX个月,涵盖了水源调洪、水库建设、输水管道布置等多项工程。
2. 项目进展
自项目启动以来,监理团队对工程实施过程进行全程监测和管理,以确保施工质量和时效。截至目前,项目已完成了以下工作:
2.1.水源调查和定点选址:通过调查分析,确定了合适的水源以及工程建设的最佳位置。
2.2.设计审查:对项目设计方案进行了全面审查,确保设计符合相关法规标准。
2.3.施工监控:监理团队对施工现场进行日常巡查和记录,确保施工过程中的安全和质量。
2.4.工程进度控制:监理团队对施工进度进行跟踪,并与施工单位沟通及时解决可能出现的问题。 2.5.质量检验:对工程质量进行抽样检验,并及时纠正存在的问题。
3. 问题和风险
在项目实施过程中,我们发现以下问题和风险:
3.1.施工进度滞后:由于某些不可抗力因素影响,导致部分施工工作未能按计划完成,需要施工单位采取措施加快施工进度。
3.2.质量问题:在施工过程中,存在一些施工质量问题,如某些材料不符合要求、施工工艺不当等,需要施工单位及时整改。
3.3.资源管理困难:由于项目规模较大,涉及多个部门和供应商,项目资源的统筹管理存在一定困难,需要加强协调和沟通。
4. 建议和改进措施
基于以上问题和风险,我们提出以下建议和改进措施:
4.1.加强施工进度监控:与施工单位密切合作,制定详细的施工进度计划,并加强对施工进度的监控,确保工期按时完成。
4.2.质量管理提升:强化对施工单位的质量管理要求,加强检验抽查力度,确保施工质量符合相关标准。
4.3.资源协调与合作:加强与相关部门和供应商的沟通与协调,优化资源管理,提高整体项目效率。
5. 后续工作计划
水利工程监理工作报告
.实用文档.
.
新密市东方红灌区大隗段节水配套改造工程
—————————————————————————————
监
理
工
作
报
告
—————————————————————————————
编制单位:河南建园工程监理
编制时间:二0一六年十一月
.实用文档.
. 新密市东方红灌区大隗段节水配套改造工程
监理工作报告
一. 工程概况
新密市东方红灌区位于新密市南约20km,全长32公里,贯穿超化、来集、大隗、刘寨、曲梁5个乡镇,43个行政村,183个村民组,渠首位于超化镇的王村,取双洎河水。干渠兴建于1959年,1970年完成浆砌石硬化任务,干渠最大断面为2.8×1.8m,设计引水量1.8m³/s,随后经过多年的续建配套,完成灌区的支斗渠配套。设计灌溉面积5.2万亩,其中自流灌溉3.6万亩,提灌1.6万亩。干渠上共有水库4座,蓄水量600万m³,坑塘8座,蓄水量40万m³,起调节作用,水量大时灌库,灌溉量小时返回大渠补源浇地。
新密市东方红灌区〔大隗段〕节水配套工程位于新密市东南部,全长8.6km,涉及关寨、五里堡、大隗、北沟、龙王庙、孙沟、桃园、和合、黄湾寨、稥坊庄共10个行政村,75个村民组,本工程方案实施节灌面积17330亩,其中:自流灌溉面积10690亩,提灌面积6660亩。
二.监理规划
1.监理依据
1.1根据国家规定,合同协议书和业主授权,执行?水利水电建设工程验收规程?〔SL223-2021〕和水利部的有关规定;
1.2施工设计图纸、说明及设计变更通知;
1.3招、投标文件及施工、监理合同。
2.组织机构设置
根据新密市东方红灌区大隗段节水配套改造工程建设需要,河南建园工程监理于2021年3月份组建新密市东方红灌区大隗段节水配套改造工程工程监理部,由三名监理人员组成,其中************担任总监,************任总监代表及专业监理工程师,************担任现场监理员。
水利工程管理工作总结

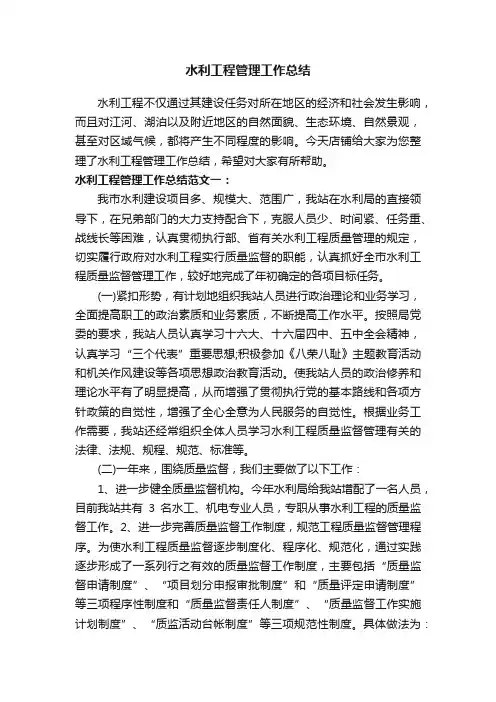

水利工程管理工作总结
水利工程不仅通过其建设任务对所在地区的经济和社会发生影响,而且对江河、湖泊以及附近地区的自然面貌、生态环境、自然景观,甚至对区域气候,都将产生不同程度的影响。今天店铺给大家为您整理了水利工程管理工作总结,希望对大家有所帮助。
水利工程管理工作总结范文一:
我市水利建设项目多、规模大、范围广,我站在水利局的直接领导下,在兄弟部门的大力支持配合下,克服人员少、时间紧、任务重、战线长等困难,认真贯彻执行部、省有关水利工程质量管理的规定,切实履行政府对水利工程实行质量监督的职能,认真抓好全市水利工程质量监督管理工作,较好地完成了年初确定的各项目标任务。
(一)紧扣形势,有计划地组织我站人员进行政治理论和业务学习,全面提高职工的政治素质和业务素质,不断提高工作水平。按照局党委的要求,我站人员认真学习十六大、十六届四中、五中全会精神,认真学习“三个代表”重要思想;积极参加《八荣八耻》主题教育活动和机关作风建设等各项思想政治教育活动。使我站人员的政治修养和理论水平有了明显提高,从而增强了贯彻执行党的基本路线和各项方针政策的自觉性,增强了全心全意为人民服务的自觉性。根据业务工作需要,我站还经常组织全体人员学习水利工程质量监督管理有关的法律、法规、规程、规范、标准等。
(二)一年来,围绕质量监督,我们主要做了以下工作:
1、进一步健全质量监督机构。今年水利局给我站增配了一名人员,目前我站共有3名水工、机电专业人员,专职从事水利工程的质量监督工作。2、进一步完善质量监督工作制度,规范工程质量监督管理程序。为使水利工程质量监督逐步制度化、程序化、规范化,通过实践逐步形成了一系列行之有效的质量监督工作制度,主要包括“质量监督申请制度”、“项目划分申报审批制度”和“质量评定申请制度”等三项程序性制度和“质量监督责任人制度”、“质量监督工作实施计划制度”、“质监活动台帐制度”等三项规范性制度。具体做法为:一是质量监督申请制度。要求项目法人(建设单位)在工程进行招标前(不用招标的工程在开工前),必须办理质量监督申请手续,否则不予质监。我明确了申请中必须提供的资料及申请的受理及审批等内容,取得了明显的效果,全年受监工程质量监督申请率为100%。二是项目划分申报审批制度。要求项目法人(建设单位)在监理、施工单位选定后,并在主体工程施工前,及时办理项目划分申报审批申请,明确工程项目的重要隐蔽工程和关键部位。三是质量评定申请制度。要求项目法人(项目法人)在工程竣工验收前,及时向我站提出质量等级评定申请,我站在接到质量评定申请报告后原则上在10日内安排质监活动。此项制度以前执行得较差,但今年在重点工程中执行得较好,在面广量大的非重点工程、农水和岁修工程中基本没执行。四是质量监督责任人制度。我站在收到项目法人的质量监督申请后,一般在14天内以文件形式(一般在质量监督申请批复中)明确项目质监组织形式和质监人员安排,明确质量监督责任人。对规模较大或需由不同质监机构联合履行质量监督职责的工程,一般设立工程质监项目站开展质量监督工作,而对于面上中小型工程一般明确质量监督责任人开展质量监督工作。五是质量监督工作实施计划制度。对规模较大的工程,一般在项目划分后工程开工前,由项目质监责任人对照施工进度安排,制订质量监督实施计划,并据此安排质量监督活动,对面上的中小型工程则明确重要隐蔽工程、关键部位和阶段验收、竣工验收前必须质监到场。六是质监活动台帐制度。每次质量监督活动,均要求质监人员做好质监活动台帐,对发现的重大问题则要单独出质监纪要(或质量监督整改意见),下发给各参建单位,并要求项目法人组织各参建单位研究整改,并书面回复本站备案。今年共记录质监活动台帐百余次,下发质监纪要(包括质量监督整改意见)等三十多份,为参建各方提出了许多好的意见和建议,得到了工程参建各方的肯定和好评。3、加强对各参建单位的质量行为的监督检查。重点检查工程实施过程中,各参建单位是否建立质量管理网络,工程质量责任制的落实情况和人员到位情况,以及它们履行相应的质量责任和义务的行为。以前我们在质量监督中常常偏重于对工程实体质量的监督,而对工程参建各方质量行为的监督往往忽视了。客观原因是行为监督没实体监督实在、具体,《浙江省水利工程质量监督工作导则》实施后,为我们进行行为监督指明了方向。目前我们在质监工作中做到既重视工程实体质量监督,又重视行为监督,基本做到工程实体监督与行为监督并重。今年十月,我站开展了针对受监工程的建设、施工、监理单位的专项检查,重点检查单位资质、合同管理、转包分包、质量管理网络、工程质量责任制的落实情况和人员到位及持证情况、规范标准的收集情况等,摸清了情况,规范了行为,从而促进了工程质量的提高。4、加大受监工程的质量监督巡查力度,做好工程实体质量监督工作。今年我市受监工程总投资近2亿元,受监工程项目达28项之多。尽管受监工程投资大、数量多、分布广、时间又紧,但一年来,我站克服了人员少的困难,扎扎实实做好工程质量监督工作,做到“监、帮、促”相结合,以监督为主,通过帮助督促建立健全质量保证、质量检查和质量监督三个体系来提高工作质量、促进工序质量、保证工程质量。平时在做好基础验槽、隐蔽部位、关键分部、阶段验收、竣工验收前等质监必查环节的同时,还根据各个项目的建设进度,加大质量监督活动频率,经常组织有关质监人员深入施工第一线,巡查施工现场涉及工程质量的一切行为和工程实体质量。出现问题的,该整改的坚决整改,该返工的坚决返工。5、依法认真把好工程质量等级评定关,客观反映工程质量。水利工程质量评定是我们水利工程质量监督机构的一项重要工作职责,我站高度重视工程质量评定工作。为依法客观准确地做好工程质量等级评定工作、把好工程质量评定关,平时我们要求质监工作人员经常深入施工现场,广泛收集工程质量有关信息,记好质监活动台帐,形成第一手资料;质量评定时要求质监工作人员能严格按照国家、省颁布的有关质量检验、评定标准及实体工程质量检验检测成果进行客观评定,以数据说话。

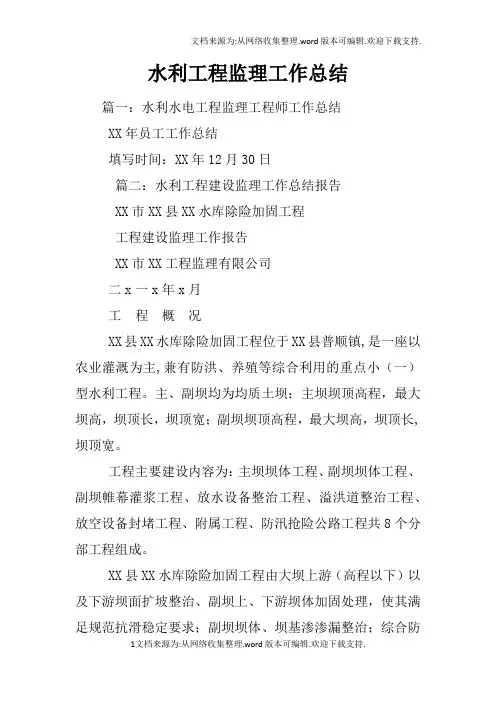

水利工程监理工作总结
文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.
1文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 水利工程监理工作总结
篇一:水利水电工程监理工程师工作总结
XX年员工工作总结
填写时间:XX年12月30日
篇二:水利工程建设监理工作总结报告
XX市XX县XX水库除险加固工程
工程建设监理工作报告
XX市XX工程监理有限公司
二x一x年x月
工 程 概 况
XX县XX水库除险加固工程位于XX县普顺镇,是一座以农业灌溉为主,兼有防洪、养殖等综合利用的重点小(一)型水利工程。主、副坝均为均质土坝:主坝坝顶高程,最大坝高,坝顶长,坝顶宽;副坝坝顶高程,最大坝高,坝顶长,坝顶宽。
工程主要建设内容为:主坝坝体工程、副坝坝体工程、副坝帷幕灌浆工程、放水设备整治工程、溢洪道整治工程、放空设备封堵工程、附属工程、防汛抢险公路工程共8个分部工程组成。
XX县XX水库除险加固工程由大坝上游(高程以下)以及下游坝面扩坡整治、副坝上、下游坝体加固处理,使其满足规范抗滑稳定要求;副坝坝体、坝基渗渗漏整治;综合防文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持.
2文档来源为:从网络收集整理.word版本可编辑.欢迎下载支持. 治大坝白蚁危害;完建溢洪道,使设计洪水流量能够安全下泄;放空设备漏水整治;改造放水设备卧管,解决漏水和操作不便的问题;设臵大坝变形、渗流以及水位观测系统;新建防汛抢险道路等组成。
大坝:XX水库大坝包括主坝和副坝各1座,于1975年12月动工兴建,1978年12月竣工。主坝为均质土坝,最大坝高26m,坝顶高程,坝顶宽宽,最大坝轴线长155m,最大坝底宽。主坝上游边坡自上而下依次为1:、1:、1:、1:,下游边坡自上而下依次为1:、1:、1:、1:。主坝上游坝面高程以下未护坡,以上为砼护坡,下游坝面高程以下高有堆石排水棱体,以上未扩坡。副坝水库右岸,
水利工程监理月报范文(必备12篇)
第 1 页 共 28 页 水利工程监理月报范文(必备12篇)
1 总则工程项目基本概况 工程概况长沙市岳麓区莲花镇莲花河(莲花社区段)综合整治工程位于岳麓区莲花镇境内,地处湘江三级支流莲花河中游,闸址控制流域面积,河流干流长,坡降‰。
莲花河流域属于亚热带季风性湿润气候区,春雨、夏热、秋燥、冬寒,四季分明 ,极端最高气温℃,极端最低气温℃,年平均气温℃。多年平均降雨量1515mm,降雨主要集中在3-8月,占全年的70%以上,其中以5、6两月最多,占全年的。
多年平均蒸发量为,主要集中在5-9月,其中以7月份蒸发量最大。多年平均风速为,历年最大风速为,多年平均汛期的最大风速为。
综合整治工程主要项目内容为三座水闸重建、河道疏浚和堤防建设。工程设计标准工程等级为四等,主要建筑物为四级,次要和临时建筑物为五级,工程按地震烈度7度设防。
工程建设内容、工程量及项目划分本工程项目建设内容及工程量为:1、土方机械开挖河道疏浚:、土方回填压实:、香根草护坡:㎡4、草皮护坡:㎡5、导流明渠土方开挖及土方回填各、土围堰填筑与移走:、施工道路工程临时道路:2300米8、M10浆砌片石:740m39、三个坝砼总量:、砂石垫层:468m311、钢筋加工与安装:吨12、伸缩缝:192㎡13、止水带:、雷格网:762㎡15、自倾门制安装:168㎡16、原栏河坝拆除:558m3为了便于控制和验收,根据《水利水电工程施工质量评定规程(试行)》(SL176-1996)、《堤防工程施工质 第 2 页 共 28 页 量评定与验收规程》(SL239-1999)、《堤防工程施工规范》(SL260-98)确定的原则,结合本工程的情况,初步划分单位工程和分布工程。详见本工程初步项目划分表(见下表)佛山**联围0+780~2+150段岸线整治及堤围加固工程 基础土方开挖 按90米左右划分单元工程 松木桩基础 按100米左右划分单元工程 土方回填 按280方左右划分单元工程 悬臂式挡土墙砼 按40米左右划分单元工程 浆砌石挡土墙 按90米左右划分单元工程 砼路面 按300米左右划分单元工程
水利工程建设监理工作报告【范本模板】
贵德县河西镇多勒仓村人饮管网改造工程
工程建设监理工作报告
甘肃科泰工程技术咨询有限责任公司
二〇一六年十一月二十日
建设监理工作报告
2
批 准:王 吉
审 核:徐景青
报告编写:徐景青
参加人员: 徐景青、李发明、高伟
建设监理工作报告
3 第一章 工程概况
一、概述
贵德县位于海南藏族自治州的东南部,地理位置介于东经100°58′—-101°47′、北纬35°29′——36°23′之间,东与化隆、尖扎县接壤,东南与同仁县相邻,南和泽库县交界,西、西南与共和、贵南县毗连,北、东北与湟源、湟中县衔接。东西宽65Km,南北长100Km,总面积3504。54k㎡,海拔在2168—5011m之间,贵德县政府驻河阴镇,距西宁市116Km,距海南州府恰卜恰158Km.
贵德县属于黄土高原与青藏高原的过渡地带,主要为黄河水系切割改造下的断陷盆地地貌景观。盆地内沟壑纵横,山川相间,地势南北高,中间低,形成四山环抱的河谷盆地即贵德盆地.区域地貌按成因和形态特征,可划分为构造侵蚀中高山、构造侵蚀低山丘陵、山前冲洪积倾斜平原及河谷冲洪积带状平原几种基本类型。
1、水文、气象
黄河县境内河流均属黄河水系,主要河流有十二条,常年有水的十条。黄河北岸有多龙沟、浪麻沟、昨那、多拉、曲卜藏、龙春河、尕让、松巴八条河流;南岸有热水沟、西河、东河、清水河,其次清水河是出境河流,流往同仁县。河流多年平均流量为11。29m³/s,多年平均径流量3.56*108m³,其中过境水量为1.54*108m³,自产径流2。02*108m³。
贵德县属高原大陆性气候.降水量较少,且时空分部不均,雨热同季。降水量的90%集中在农作物生长期的5—9月,但生长前期3-5月降水量仅占30%左右,形成春旱秋涝;年夜雨平率为65%.日照充足,太阳辐射强,光能利用潜力大。多年年均气温4℃,最暖月平均气温16。3℃,最冷月平均气温—7.7℃,, 无霜期建设监理工作报告
水利工程监理工作报告 2
1 / 22
水利工程监理工作报告
水利工程监理工作报告
××××××小农水重点县项目工程
监理工作报告
×××小农水重点县项目监理部
年月日
一、工程概况
×××小农水重点县项目建设的任务为:二、监理规划
为了做好本期工程的施工监理工作,成立了有1名总监理工程师、2名监理工程师、1名监理员参加的“×××小农水重点县工程项目监理部”。结合本工程的设计要求和《水利工程建设项目施工监理规范》(SL288-20xx)及国家现行有关规范、规定,编写了《工程监理规划》、《工程监理实施细则》。为了更好的指导和监督现场监理人员全面实现监理目标,建立健全了监理“施工图会审及设计交底制度”、“施工组织设计审核制度”、“开工申请制度”“工程质量检验制度”、“施工现场紧急情况报告制度”、“工程验收制度”、“安全施工制度”和“监理人员守则”。
三、监理过程
依据国家颁布的有关质量方面的法律、法规和规程、《×××工程设计》、及“监理合同”约定内容和建设单位授权范围,监理人员及时进驻工地,并和建设单位、设计单位、施工单位共同进行了设计图会审、控制点交桩。施工过程中对质量实行了“三控制”管理。 2 / 22
1、事前控制:在工程开工前,对施工单位资质、施工组织设计、施工方案、准备进场机械等进行了审核控制。
2、事中控制:为确保施工质量能够得到有效控制,监理人员对所监理的工程项目进行了定期或不定期的检查、监
督。在施工现场对工程项目的重点部位和关键工序的施工,实施了连续性的全过程检查、监督。在施工过程中,监理人员对基础开挖、坝身砌筑进行了旁站。主要检查了承包人在施工中所用的设备、材料及拌合料是否与批准的配比相符,检查了是否按照技术规范和批准的施工方案、施工工艺进行施工,详细填写了监理旁站记录,并留取了照片。
对于工程中使用的材料、构配件,监理人员检查了材料证明和产品合格证。
水利工程泵站试运行监理工作报告
水利工程泵站试运行监理工作报告
【水利工程泵站试运行监理工作报告】
尊敬的领导:
根据您的要求,我对水利工程泵站的试运行监理工作进行了全面的评估和研究,并撰写了以下报告,以供您参考。在报告中,我将依照深入和广度标准,从简到繁、由浅入深地探讨泵站试运行监理工作的各个方面,同时分享我的观点和理解。
一、泵站试运行监理工作介绍
1.1 泵站试运行的概念和目的
泵站试运行是指在水利工程建设过程中,为了验证和评估泵站系统的性能和可靠性,进行的一系列严格的试验和监测工作。其目的是确保泵站在正式投入使用前,能够达到设计要求,并为后续运行提供科学依据。
1.2 泵站试运行监理的重要性
泵站试运行监理是水利工程建设中不可或缺的重要环节。通过对试运行过程中的各项参数、数据和设备状态进行监控和评估,可以及时发现和解决问题,提高泵站系统的可靠性和运行效率。试运行监理还能为后续的正式运行提供宝贵的经验和参考依据。
二、泵站试运行监理工作的过程和方法
2.1 试运行前的准备工作
在试运行开始之前,需要做好充分的准备工作。这包括制定试运行方案、明确试运行指标和测试方法、准备试运行所需的设备和人员等。
2.2 试运行过程的监控和监测
试运行过程中,需要对各项参数和设备状态进行实时监控和监测。这包括泵站的流量、压力、温度等参数的记录和分析,以及设备的运行状态和故障报警的处理。
2.3 问题的发现和解决
在试运行过程中,可能会出现各种问题和故障,需要及时发现并采取相应的解决措施。这需要试运行监理人员具备丰富的经验和专业知识,能够快速准确地分析和判断问题的原因,并提出有效的解决方案。
2.4 数据和报告的分析总结
试运行结束后,需要对试运行期间的数据和报告进行分析和总结。这包括评估试运行结果是否达到设计要求,提出针对性的改进措施,为正式运行提供参考依据。
三、我对泵站试运行监理工作的观点和理解 我认为,泵站试运行监理工作是水利工程建设中非常重要的环节。通过对试运行过程的监控和监测,可以有效预防和解决各种问题,确保泵站系统的正常运行。试运行监理还可以为后续的正式运行提供重要的参考依据,提高整个泵站系统的可靠性和效率。
