土地整理施工管理工作报告
项目坡耕地水土流失综合治理工程12标 施工管理工作报告
编制单位:公司项目 坡耕地水土流失综合治理工程第12标段项目部 编制日期: 1
项目坡耕地水土流失综合治理工程12标 施工管理工作报告
一、工程概况 项目位于路南北两侧,距县城约49km,项目区东西长5.8 km,南北宽2.0 km。该项目区涉及8个行政村。主要建设内容为:新建水平梯田面积443.4hm2(6651亩);新建引水渠1.2km,2500m3的蓄水池1座;修筑田间生产道路17km;新建排水沟17km(其中包含灌溉渠道8km);植物措施是种植金银花、栽植花椒树、铁篱寨等。项目总投资2000万元,中央投资1000万元,市县配套1000万元。其中12 标中标单位为公司。12标涉及主要内容为:修建水平梯田100hm2,整修生产道路6km,修排水沟7km,沉砂池34个,过路涵2个。 项目坡耕地水土流失综合治理工程12标共分1个单位工程,5个分部工程,92个单元工程。分别为水平梯田、田间生产路、修排水沟、沉砂池、过路涵共5个分部;其中水平梯田为11个单元,田间生产路28个单元,修排水沟28个单元、沉砂池24个单元、过路涵1个单元。 项目坡耕地水土流失综合治理工程12标实际完成水平梯田99,2hm2,整修生产道路5.6km,修排水沟5.6km,沉砂池24个,过路涵1个 二、工程投标 我单位经资格预审合格后购得项目坡耕地水土流失综合治理工程12标招标文件,年 月 日对该工程施工现场进行实地勘察,根据项目坡耕地水土流失综合治理工程12标初步设计资料和实地踏勘资料,我单位编制了 2
《项目坡耕地水土流失综合治理工程12标投标文件》。 年 月 日上午, 公司在 公共资源交易中心参加了本工程的投标开标会议, 年 月 日, 我单位收到 水土保持工程建设管理局发来的《中标通知书》。 年 月 日签订本工程的施工合同。 三.施工进度管理 1、施工总平面布置 1)施工总平面布置 ①本工程施工布置在业主指定范围之内。 ②结合施工现场周围的实际地形情况,尽量少占耕地。 ③生产管理及生活用房租用闲置场房作为项目部生活用房。 2)赶工措施 根据本工程特点,本工程工期较紧,加上工程变更、气候、天气等不可预测的因素,为保证工程的按期完成,制定赶工措施。 ①精心安排,合理计划,做到保证工期。 按制定的工期保证措施,精心安排计划,按计划施工,在上道工序施工时,提前为下道工序的施工做好人力、物力和机械设备的准备工作,确保施工紧凑有序,充分提高效率,使工期尽量提前,在遇有不可预测的因素影响时,不至于影响总工期。 ②做好资金、技术、后勤协调方面的工作。 ③增加人力和设备 在造成工期滞后的情况下,根据现场情况,科学安排,合理规划,增加劳力和设备,高效率高强度赶工。 ④合理安排节假日施工 根据工程情况,做好节假日的施工安排,抢占时间和抓好施工季节进行 3
施工。在合理安排施工的前提下,施工人员采取轮休的方法休假,尽量不耽误工程施工。 2、施工总进度 2001年3月25日,监理部签发进场通知。我单位施工技术人员进入施工现场进行地形测量,修建临时生产、生活设施所需房屋,修筑临时施工道路,并做好内业资料整理工作,为项目坡耕地水土流失综合治理工程12标开工做好前期准备。 2001年1月9日,监理部签发工程开工令,工程正式开工。 2001年1月9日~2001年3月24日,水平梯田分部工程施工。 2001年1月9日~2001年4月17日,田间生产路分部工程施工。 2001年4月18日~2001年4月27日,排水沟分部工程施工。 2001年4月18日~2001年4月23日,沉砂池分部工程施工。 2001年4月27日, 过路涵分部工程施工 3、主要项目施工情况 (1)水平梯田 水平梯田施工包括定线、清基、筑埂、保留表土、修梯田等五道工序。定线过程中,遇局部地形复杂处,根据“大弯就势、小弯取直”的原则处理,少数地方为保持田面等宽,可适当调整埂线位置。田坎清基即清除表土厚约20cm,清除石砾等杂物(如有洞穴,及时填塞)、整平、夯实。
田坎必须用生土修筑,土中不能夹有石砾、树根、草皮等杂物;修筑时分层夯实,每层辅土厚20—30cm,机械或人工夯实,修筑中,每道埂坎要全面均匀地同时修筑,不能出现各段参差不齐,影响接茬处质量。
表土保留有三种方法:表土逐台下移法(又叫顺坡蛇脱皮法),表土横向分段倒土法(又叫横向蛇脱皮法),表土中间堆置法。对于坡度较陡、田面较 4
窄的梯田(田面宽10m以下),采用表土逐台下移法。对于坡面坡度较缓,梯田田面较宽的情况,采用表土分段侧移法。对于田面宽10—15m的情况,采用表土中间堆置法)。 修平田面:将田面分成下挖上填与上挖下填两部分:田坎线上下各1.5米范围内,采取下挖上填法,从田坎下方取土,填到田坎上方;其余田面采取上挖下填法,从田面中心线以上取土,填到中心线以下,可以提高工效,节省劳力。
田面挖、填任务基本完成后,应用手水准检查田面是否达到水平,误差不超过1%;田边1米左右,保留10°左右反坡,地中原有浅沟部位,填方比水平面高出10cm左右,以备填土最深部位沉陷后,田面仍能保持水平。 (2)生产道路 田间生产道路是修建在坡改梯工程中的道路工程,考虑有利于耕作地块大型机具能顺利通行的原则,做到“路、渠、田、林”四配套。注重道路路堤两侧的排水,保证道路有足够的强度和稳定性。在道路两旁栽植行道树(女桢)。路基施工,做好地表水和地下水排泄畅通。修筑路基取土和弃土时,应将取土坑、弃土堆深翻平整,成能耕的梯田,防止水土流失和淤塞河道。 路基高度施工,应使路肩边缘高出路基两侧地面积水高度,同时考虑地下水、毛细水和冰冻的作用,不致影响路基的强度和稳定性,填方路基为低填方时,即深度小于80厘米时,压实度应达到0.8-0.9,深度为80-150厘米时应达到0.8-0.85。 道路开挖边坡坡度,按照黄土类均质土质边坡开挖成1:0.5~1:0.75的边坡。 生产道路为适应项目区农业生产需求,我们修建宽度为3米,修成中间高,两边低的“龟背形”。 5
(3)排水沟、沉砂池、过路涵 1)施工放样:一是根据设计规格和质量要求,并应避免不良地质条件定原则实地选线定线。二是用水准仪、皮尺、测钎等工具进行施工线路打桩和渠道线路纵、横断面测量,根据测量成果确定挖填方及比降。三是施工放样,检查中桩,进行横断面放样,进行弯道敷设等。 2)土方工程 施工放样:一是根据设计尺寸、比降和规格要求,实地选线、定线。二是用水准仪、钢尺、测钎等工具进行施工打桩测量。三是施工放样,检查中桩,进行横断面放样及基础放样等。 ①土方开挖 A、根据施工放样和设计沟渠尺寸,进行沟渠开挖,包括挖土方、填筑方等。制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。 B、清除施工区域内的障碍物。 C、做好蓄水池的标准轴线桩、标准水平桩,用白灰洒出开挖线,办理预检手续。 ②土方回填 A、回填前,对基础、地下防水层、保护层等办理隐蔽验收。 B、将基坑内的杂物、积水等清理干净。 ③质量要求 A、池顶标高的允许偏差值+0 mm -- +150 mm。 B、池底标高的允许偏差值-10 mm -- +150 mm。 C、长度、宽度(由设计中心线向两边量)允许偏差值±1/200设计。 D、场地平整允许偏差值:a)人工±30 mm;b)机械±50 mm 6
E、土方回填允许偏差值:a)人工±30mm;b)机械±50 mm F、回填土含水量:符合设计要求;压实系数:符合设计要求。 G、机械开挖一般深度2m以内的大面积开挖,宜采用推土机或装载机推土和装土;对长度和宽度较大的大面积土方一次开挖,可采用铲运机铲土;对面积大且深的基坑,可采用液压正、反铲开挖;5m以上的设备基础或高层建筑地下室深基坑,宜分层开挖。一般机械土方开挖由翻斗汽车配合运土。机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走。机械开挖在接近槽底时,用水准仪控制标高,预留20土层人工开挖,以防止超挖。 H、开挖到距池底50cm以内后,测量人员抄出距池底50cm的水平标志线,然后在池底部钉上小木橛,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验池尺寸,修整边坡和基底。 ④注意事项 A、开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,并在开挖过程中试打钎,避免大面积的二次开挖。施工时尽力避免基底超挖。 B、尽量减少对基土的扰动,若基础不能及时施工时,可预留200土层不挖,待作基础时再挖。 C、开挖基坑时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。 D、土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。要防止邻近 C、砼浇筑的施工程序: 测量放线—模板架设—封缝材料设置—砼拌制、运输—仓面洒水--砼入 7
仓、振捣—抹面、收光—拆模—养护。模板采用定形槽钢模具,采用跳仓法浇筑。砼运输车将砼拌合物拉至渠顶,利用溜槽配合人工入仓,平板振捣器振捣,由经验丰富的工人抹面收光。渠道按图纸设结构缝与伸缩缝,每50m设一混凝土隔梁。 ①为避免砼拌合物发生离析,应尽量使用滑槽入仓。②不合格的砼严禁入仓,已入仓的不合格砼必须予以清除。③浇筑时严禁向仓内洒水,应一次浇筑成形,应选用尽量小的坍落度,但要求砼振捣等措施,以保证质量。④浇筑时采用跳仓浇筑法,第二次浇筑填仓前,第一次浇筑砼板应达到一定强度,避免破坏。浇筑施工先浇筑渠底,再浇筑边坡。⑤砼浇筑应保持边续性,浇筑砼允许间歇时间应按试验确定。⑥加强人员对砼的保护意识,并及时收集气象情报,做好防雨措施。 混凝土拌和均匀性检测应按监理工程师指示,并会同监理工程师对混凝土拌和均匀性进行检测; 坍落度及含气量检测 按施工图纸的规定和监理工程师指示、每班应进行现场混凝土坍落度的检测;出机口应检测四次,卸料平台检测四次,其他工作面应检测两次。 强度检测 现场混凝土抗压强度的检测,同一等级混凝土的试件数量应按有关规范为准;非大体积混凝土抗拉强度的检查以28天龄期的试件按每100m3成型试件3个,3个试件应取自同一盘混凝土。 砼养护 砼达到终凝后,应根据天气情况进行洒水用塑模或其他覆盖物覆盖养护,保持砼表面经常湿润,避免砼早期太阳曝晒.养护期间派专人定时养护,养护时间不得小于14天。 ②施工方法 模板采用木模和定型钢模组合、拼装,钢木模采用钢片对拉连接,用钢管纵横围令固定,用经纬控制其位置,水准测量控制高程。浇注混凝土隔梁
土地整理项目监理2023年工作总结6篇

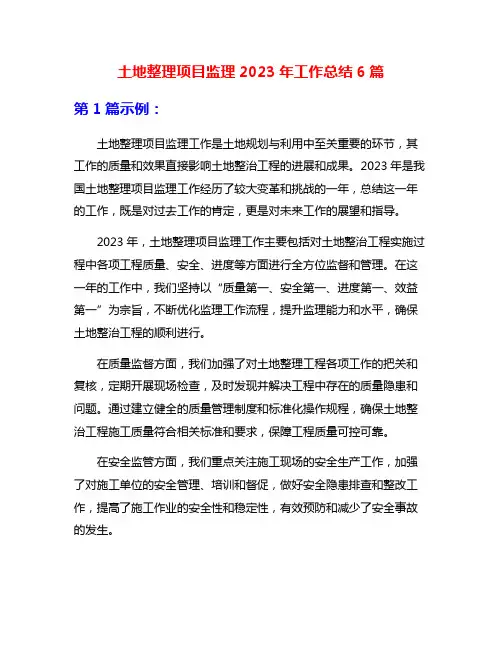

土地整理项目监理2023年工作总结6篇第1篇示例:土地整理项目监理工作是土地规划与利用中至关重要的环节,其工作的质量和效果直接影响土地整治工程的进展和成果。
2023年是我国土地整理项目监理工作经历了较大变革和挑战的一年,总结这一年的工作,既是对过去工作的肯定,更是对未来工作的展望和指导。
2023年,土地整理项目监理工作主要包括对土地整治工程实施过程中各项工程质量、安全、进度等方面进行全方位监督和管理。
在这一年的工作中,我们坚持以“质量第一、安全第一、进度第一、效益第一”为宗旨,不断优化监理工作流程,提升监理能力和水平,确保土地整治工程的顺利进行。
在质量监督方面,我们加强了对土地整理工程各项工作的把关和复核,定期开展现场检查,及时发现并解决工程中存在的质量隐患和问题。
通过建立健全的质量管理制度和标准化操作规程,确保土地整治工程施工质量符合相关标准和要求,保障工程质量可控可靠。
在安全监管方面,我们重点关注施工现场的安全生产工作,加强了对施工单位的安全管理、培训和督促,做好安全隐患排查和整改工作,提高了施工作业的安全性和稳定性,有效预防和减少了安全事故的发生。
在进度管控方面,我们严格执行施工进度计划,加强了施工单位的进度跟踪和督促,及时协调解决施工中遇到的问题和困难,确保土地整治工程按期完成,为后续土地利用和开发提供有力支撑。
在效益评估方面,我们积极开展土地整治工程效益评价工作,对工程效果和经济效益进行跟踪监测和评估,分析评价工程投入产出比,推动土地资源的合理配置和有效利用,实现土地整治工程的良性循环和可持续发展。
2023年是我国土地整理项目监理工作取得了一定成绩的一年,但也面临着新的挑战和机遇。
在2024年,我们将继续贯彻落实党中央的决策部署,持续推进土地整治工程,加强监理工作队伍建设,增强监理队伍的执行力和创新能力,不断提升监理服务的水平和质量,为实现国土空间规划和生态文明建设目标贡献力量。
【本段文字纯属虚构,如有雷同,纯属巧合】。
土地整理项目工程施工资料(2篇)

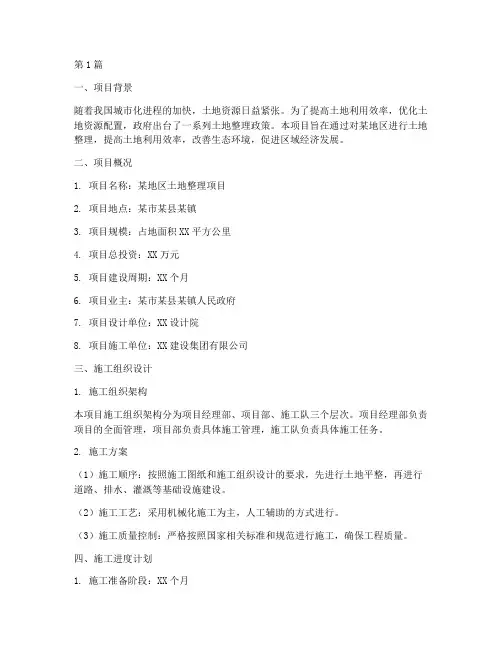

第1篇一、项目背景随着我国城市化进程的加快,土地资源日益紧张。
为了提高土地利用效率,优化土地资源配置,政府出台了一系列土地整理政策。
本项目旨在通过对某地区进行土地整理,提高土地利用效率,改善生态环境,促进区域经济发展。
二、项目概况1. 项目名称:某地区土地整理项目2. 项目地点:某市某县某镇3. 项目规模:占地面积XX平方公里4. 项目总投资:XX万元5. 项目建设周期:XX个月6. 项目业主:某市某县某镇人民政府7. 项目设计单位:XX设计院8. 项目施工单位:XX建设集团有限公司三、施工组织设计1. 施工组织架构本项目施工组织架构分为项目经理部、项目部、施工队三个层次。
项目经理部负责项目的全面管理,项目部负责具体施工管理,施工队负责具体施工任务。
2. 施工方案(1)施工顺序:按照施工图纸和施工组织设计的要求,先进行土地平整,再进行道路、排水、灌溉等基础设施建设。
(2)施工工艺:采用机械化施工为主,人工辅助的方式进行。
(3)施工质量控制:严格按照国家相关标准和规范进行施工,确保工程质量。
四、施工进度计划1. 施工准备阶段:XX个月2. 土地平整阶段:XX个月3. 基础设施建设阶段:XX个月4. 工程验收阶段:XX个月五、施工质量控制1. 施工材料:选用符合国家相关标准和规范的材料,确保施工质量。
2. 施工工艺:严格按照施工图纸和施工组织设计的要求进行施工,确保施工质量。
3. 施工过程控制:加强对施工过程的监督检查,发现问题及时整改。
4. 工程验收:严格按照国家相关标准和规范进行工程验收,确保工程质量。
六、施工安全控制1. 安全生产责任制:建立健全安全生产责任制,明确各级人员的安全生产职责。
2. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
3. 安全防护措施:在施工现场设置安全防护设施,确保施工安全。
4. 应急预案:制定应急预案,应对突发事件。
七、施工环境保护1. 施工废水:对施工废水进行处理,达到排放标准。
土地整理项目实施管理各项制度
土地整理项目实施管理各项制度土地整理,这可不是个小事儿!就像给大地梳妆打扮,得有一套完备的规矩,才能整得漂亮又实用。
咱先来说说规划设计制度。
这就好比盖房子得先有图纸,土地整理也得有个清晰的规划设计。
要是没规划,就盲目动手,那不就像没头苍蝇乱撞,能整出啥好结果?得把土地的地形地貌、土壤条件、水源情况等等都摸得透透的,然后精心设计,哪里该修水渠,哪里该整梯田,都得安排得明明白白。
再讲讲项目招标制度。
这就像选美比赛,得挑出那些有实力、有经验、靠谱的施工队伍。
可不能随随便便就让谁来干,要不然整出个“豆腐渣工程”,那可就糟心啦!得严格审查投标单位的资质、信誉,让真正有本事的队伍来大展身手。
施工管理制度也不能少。
这就好比带兵打仗,得有严明的纪律。
施工过程中,质量得严格把控,进度得时刻盯着,安全更是不能马虎。
要是质量不过关,土地整理得不结实,一下雨就垮了,那不是白费劲吗?资金管理制度也很重要。
钱得花在刀刃上,每一笔资金的去向都得清清楚楚。
不能有糊涂账,不然就像兜里的钱莫名其妙少了,都不知道咋没的,那多闹心!还有竣工验收制度。
这就像是给学生考试打分,得严格按照标准来,合格就是合格,不合格就得返工。
不能睁一只眼闭一只眼,不然整理出来的土地没法用,那不是坑了老百姓吗?监督检查制度也是必须的。
这就像有人在旁边盯着你干活,让你不敢偷懒,不敢偷工减料。
要是没人监督,那还不得乱套?最后说说后期管护制度。
土地整理好了,可不能不管不顾,得像照顾孩子一样精心呵护。
定期巡查,发现问题及时解决,这样才能让整理好的土地长久发挥作用。
总之,土地整理项目实施管理的各项制度就像一套组合拳,缺了哪一招都不行。
只有把这些制度都落实好,才能让土地焕发出新的生机,为咱们的农业生产、农村发展打下坚实的基础!咱们可不能在这上面掉链子,得认真对待,好好干!。
土地工程施工日志(3篇)

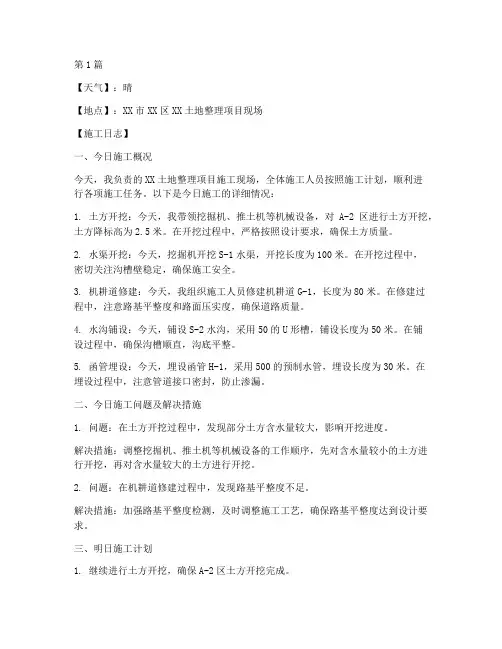

第1篇【天气】:晴【地点】:XX市XX区XX土地整理项目现场【施工日志】一、今日施工概况今天,我负责的XX土地整理项目施工现场,全体施工人员按照施工计划,顺利进行各项施工任务。
以下是今日施工的详细情况:1. 土方开挖:今天,我带领挖掘机、推土机等机械设备,对A-2区进行土方开挖,土方降标高为2.5米。
在开挖过程中,严格按照设计要求,确保土方质量。
2. 水渠开挖:今天,挖掘机开挖S-1水渠,开挖长度为100米。
在开挖过程中,密切关注沟槽壁稳定,确保施工安全。
3. 机耕道修建:今天,我组织施工人员修建机耕道G-1,长度为80米。
在修建过程中,注意路基平整度和路面压实度,确保道路质量。
4. 水沟铺设:今天,铺设S-2水沟,采用50的U形槽,铺设长度为50米。
在铺设过程中,确保沟槽顺直,沟底平整。
5. 函管埋设:今天,埋设函管H-1,采用500的预制水管,埋设长度为30米。
在埋设过程中,注意管道接口密封,防止渗漏。
二、今日施工问题及解决措施1. 问题:在土方开挖过程中,发现部分土方含水量较大,影响开挖进度。
解决措施:调整挖掘机、推土机等机械设备的工作顺序,先对含水量较小的土方进行开挖,再对含水量较大的土方进行开挖。
2. 问题:在机耕道修建过程中,发现路基平整度不足。
解决措施:加强路基平整度检测,及时调整施工工艺,确保路基平整度达到设计要求。
三、明日施工计划1. 继续进行土方开挖,确保A-2区土方开挖完成。
2. 完成S-1水渠开挖,开始水渠回填。
3. 继续修建机耕道G-1,确保道路质量。
4. 完成S-2水沟铺设,开始水沟回填。
5. 完成函管H-1埋设,检查管道接口密封情况。
四、安全注意事项1. 施工现场作业人员必须佩戴安全帽、安全带等防护用品。
2. 机械设备操作人员必须熟悉操作规程,确保操作安全。
3. 施工现场作业人员应严格遵守施工纪律,确保施工安全。
4. 加强施工现场安全管理,及时发现并排除安全隐患。
今日施工日志到此结束,感谢各位同事的辛勤付出,让我们共同努力,确保项目顺利进行。
土地整理工程项目施工日志范本

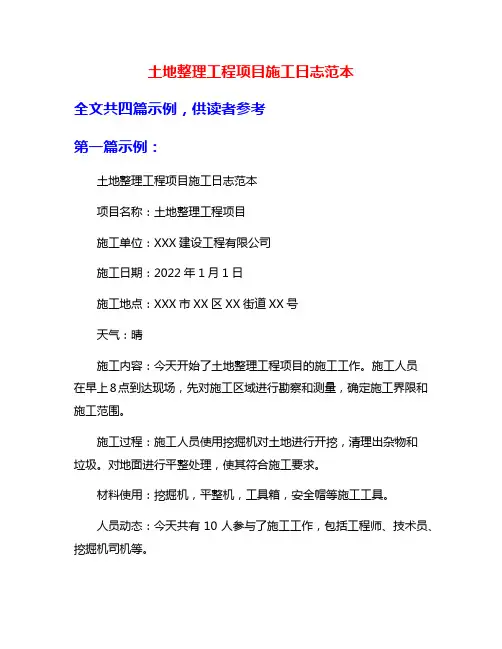

土地整理工程项目施工日志范本全文共四篇示例,供读者参考第一篇示例:土地整理工程项目施工日志范本项目名称:土地整理工程项目施工单位:XXX建设工程有限公司施工日期:2022年1月1日施工地点:XXX市XX区XX街道XX号天气:晴施工内容:今天开始了土地整理工程项目的施工工作。
施工人员在早上8点到达现场,先对施工区域进行勘察和测量,确定施工界限和施工范围。
施工过程:施工人员使用挖掘机对土地进行开挖,清理出杂物和垃圾。
对地面进行平整处理,使其符合施工要求。
材料使用:挖掘机,平整机,工具箱,安全帽等施工工具。
人员动态:今天共有10人参与了施工工作,包括工程师、技术员、挖掘机司机等。
安全情况:施工现场设置了警示标识,工作人员严格遵守施工安全规定,全程佩戴安全帽和安全装备,确保施工过程安全。
施工过程:施工人员使用平整机对土地表面进行修平,保证土地整体平整度和稳定性。
对于有坑洞和凹陷的地方进行填充和修补。
人员动态:今天共有12人参与了施工工作,增加了2名劳动力,加快了施工进度。
施工内容:今天继续进行土地整理工程项目的施工工作。
施工人员对土地进行最终的清理和修整,确保施工完成后土地整体平整、干净。
施工过程:施工人员对土地进行表面压实,增加土地的稳定性。
对土地表面进行养护,确保土地质量达到要求。
材料使用:压路机,修护材料,养护工具等施工设备和材料。
人员动态:今天共有10人参与了施工工作,各岗位人员配合默契,协同努力,圆满完成了土地整理工程项目的施工工作。
总结:通过四天的紧张施工,土地整理工程项目顺利完成,质量符合要求,安全得到保障。
感谢施工人员的辛勤劳动和努力付出,期待下一个项目的顺利进行。
以上是土地整理工程项目施工日志范本,希望对您有所帮助。
祝工程项目进展顺利!第二篇示例:施工日期:2022年5月1日施工单位:XXX土地整理有限公司地点:XXX区XXX街XXX号施工人员:工程主管XXX,工程总监XXX,施工队员XXX等施工日志:5月1日:上午:施工队员根据工程主管的指示,开始对工程现场进行勘察和测量。

工作报告之土地违法整改报告
土地违法整改报告【篇一:在全市土地违法问题专项整治行动整改会上的讲话】在全市土地违法问题专项整治行动整改会上的讲话同志们:今天,把大家召集在一块开个短会,主要目的是研究一下如何做好全市土地违法违规问题专项整治整改工作。
下面,根据我市实际,我谈一些看法:一、要提高认识,正确把握国家关于土地管理的一系列政策措施近几年来,中央高度重视土地问题,土地执法监管的力度不断加大。
为守住全国耕地不少于18亿亩,采取了一系列政策措施。
第一,出台了一系列加强土地管理的政策规定。
2004年以来,国家相继出台了《关于深化改革严格土地管理的决定》(国发[2004]28号)、《关于加强土地调控有关问题的通知》(国发[2006]31号)、《关于严格执行有关农村集体建设用地法律和政策的通知》(国办发[2007]71号)和《关于促进节约集约用地的通知》(国发[2008]3号)等一系列严格土地监管的文件规定。
第二,提出了两个最严格的土地管理制度。
党的十七届三中全会对国土资源工作又提出了新的更高的要求,要实行两个最严格的制度,一个是最严格的耕地保护制度,就是要层层落实责任,坚决守住十八亿亩耕地红线;一个是最严格的节约集约用地制度,就是要把节约集约用地作为保障经济社会可持续发展的根本途径,从严控制城乡建设用地总规模,提高土地利用率,实现土地资源由粗放低效利用向集约高效利用转变。
第三,实行了严格的行政问责制度。
一是实行约谈制度。
国家土地总督察已对全国违法用地情况比较严重的九个城市主要负责人进行了约谈。
下一步,省政府也要对违法用地情况比较严重的市县主要负责人进行约谈。
二是颁布实施了《违反土地管理规定处分办法》,即15号令。
15号令明确规定有以下四种情形之一的,要追究地方人民政府主要领导人员和其他负有责任的领导人员的责任:一是土地管理秩序混乱,致使一年度内本行政区域违法占用耕地面积占新增建设用地占用耕地总面积的比例达到15%以上或者虽然未达到15%,但造成恶劣影响或者其他严重后果的;二是发生土地违法案件造成严重后果的;三是对违反土地管理规定行为不制止、不组织查处的;四是对违反土地管理规定行为隐瞒不报、压案不查的。
土地整理严格工程施工要求(2篇)
第1篇一、前言土地整理是保障国家粮食安全、优化土地利用结构、提高土地质量的重要手段。
为了确保土地整理工程的质量和进度,规范施工行为,提高土地整理工程的整体水平,特制定本工程施工要求。
二、施工准备1.施工组织设计(1)编制施工组织设计,明确施工目标、施工内容、施工进度、施工方法、施工质量、施工安全、施工文明等。
(2)施工组织设计应经过相关部门审批,并严格执行。
2.施工队伍(1)施工单位应具备相应的资质,确保施工队伍的专业性、技术性。
(2)施工队伍应进行岗前培训,确保施工人员熟悉施工工艺、操作规程、安全知识。
3.施工材料(1)施工材料应满足设计要求,具有合格证明,符合国家相关标准。
(2)施工材料进场前,应进行抽样检验,合格后方可使用。
4.施工设备(1)施工设备应满足施工要求,具有合格证明,符合国家相关标准。
(2)施工设备进场前,应进行检验、调试,确保设备完好、性能稳定。
5.施工图纸及技术资料(1)施工图纸及技术资料应齐全、准确,符合设计要求。
(2)施工图纸及技术资料应经过相关部门审批,并严格执行。
三、施工过程1.土方开挖(1)按照设计要求,合理确定开挖顺序和范围。
(2)开挖过程中,注意保护地下管线、文物古迹等。
(3)开挖土方应及时清运,避免堆积。
2.地基处理(1)按照设计要求,进行地基处理,确保地基承载力满足要求。
(2)地基处理过程中,注意施工质量,防止地基沉降。
3.路基施工(1)按照设计要求,进行路基施工,确保路基平整、稳定。
(2)路基施工过程中,注意施工质量,防止路基变形。
4.排水设施施工(1)按照设计要求,进行排水设施施工,确保排水畅通。
(2)排水设施施工过程中,注意施工质量,防止渗漏、堵塞。
5.农田水利设施施工(1)按照设计要求,进行农田水利设施施工,确保农田水利设施功能完善。
(2)农田水利设施施工过程中,注意施工质量,防止设施损坏、漏水。
6.土地平整(1)按照设计要求,进行土地平整,确保土地平整度、坡度满足要求。
土地整理施工管理制度
第一章总则第一条为加强土地整理施工管理,提高土地整理施工质量,保障土地整理施工安全,促进土地资源的合理利用,根据《中华人民共和国土地管理法》、《中华人民共和国土地整理法》等相关法律法规,制定本制度。
第二条本制度适用于土地整理施工项目的全过程,包括项目立项、设计、施工、验收等环节。
第三条土地整理施工管理应遵循以下原则:(一)依法依规:严格执行国家有关土地整理施工的法律法规,确保土地整理施工合法、合规。
(二)科学合理:根据土地资源状况和实际需要,科学制定土地整理施工方案,合理配置资源。
(三)质量第一:把工程质量放在首位,确保土地整理施工质量达到规定标准。
(四)安全第一:高度重视土地整理施工安全,严格执行安全生产法规,确保施工安全。
(五)节能减排:在土地整理施工过程中,积极采用节能减排技术和措施,降低资源消耗。
第二章项目立项与设计第四条土地整理施工项目立项应遵循以下程序:(一)项目申报:项目单位根据土地整理规划,提出土地整理施工项目申报。
(二)可行性研究:对项目进行可行性研究,包括技术、经济、环境等方面。
(三)审批立项:经上级主管部门审批,同意立项。
第五条土地整理施工设计应遵循以下要求:(一)设计依据:依据土地整理规划、相关法律法规、技术规范等编制设计文件。
(二)设计深度:设计文件应满足施工、监理、验收等要求。
(三)设计内容:包括工程概况、施工组织设计、施工方案、质量保证措施、安全保证措施、环境保护措施等。
第三章施工准备第六条土地整理施工前,项目单位应做好以下准备工作:(一)施工组织:成立项目施工组织机构,明确各岗位职责。
(二)人员培训:对施工人员进行专业技术培训,提高施工技能。
(三)材料设备:采购符合质量要求的施工材料、设备,确保施工质量。
(四)施工方案:编制详细的施工方案,明确施工步骤、质量标准、安全措施等。
第四章施工实施第七条土地整理施工应遵循以下要求:(一)施工顺序:按照施工方案,合理安排施工顺序,确保施工进度。
土地整理竣工报告
芮城县阳城、永乐两镇六村基本农田整理项目第一标段竣工报告山西鑫路美家建设集团有限公司二〇一三年七月芮城县阳城、永乐两镇六村基本农田整理项目第一标段竣工报告一、工程概况芮城县阳城、永乐两镇基本农田整理项目第一标段主要建设任务为土地平整工程。
项目建设单位为芮城县国土资源局,设计单位为山西广和腾达国土科技有限公司,监理单位为运城市德厚工程监理有限公司芮城土地项目监理部,施工单位为山西鑫路美家建设集团有限公司。
合同工期为2013年3月1日开工,2013年8月30日全部竣工,合同工期总日历天数182天。
二、施工总布置、总进度和完成的主要工程量(一)施工总布置1、根据合同项目的工程特点及工期要求,在工程开工前,成立了施工组织管理机构,确立了各分项的施工队伍,做到定人员、定任务、定时间,确保按期完工。
2、本工程我们为合理组织人力、机具,采取几个施工队伍同时作业,为保证工期打下了坚实的基础(二)总进度工程于2013年3月5日开工,2013年6月30日全部竣工。
(三)完成的主要工程量完成的主要工程量为:土方平整198331m3、田坎修筑13203.76m2。
三、主要施工方法土地平整施工工序:主要施工方法:土地平整施工工序:测量放线→表土剥离→低土平整→表土回填。
土地平整具体方法为应用方格筑网进行土地平整。
地形起伏较大的采用20cm* 20cm的方格网,按网格大小划出方格井打木桩,木桩高程能代表周围地面高程,测量方格网各中心点的高程,并标注图上,然后计算出田块的平均高程,用田块的平均高程及设计地面纵坡计算各桩点的设计高程,用各桩点的设计高程及各桩点实测高程相比较,得出待(挖)深度并标注在格网上,最后进行挖方总深度计算,直至填挖填平。
开挖切削深度控制在15cm 之内。
在完成平整施工后,将平整前集中的表层熟土均匀摊铺于平整后的田块表层,铺土厚度以30公分进行控制。
施工前用推土机将地表土、树根、腐植土等推到两边堆放,推至硬质土层为准。
土地整理施工方案(3篇)
第1篇一、项目背景随着我国城市化进程的加快,土地资源日益紧张,土地整理成为优化土地利用结构、提高土地利用率的重要手段。
为了实现土地资源的合理配置,提高土地的产出效益,本项目对某地块进行土地整理,以提高土地的利用率和土地质量。
二、项目目标1. 提高土地利用率,实现土地的合理配置;2. 改善土地质量,提高土地的产出效益;3. 恢复和保护生态环境,实现可持续发展;4. 满足社会、经济、生态等多方面的需求。
三、项目范围本项目涉及土地整理范围为某地块,总面积为XX平方米。
主要包括以下内容:1. 土地平整;2. 水利设施建设;3. 交通道路建设;4. 生态环境恢复;5. 公共配套设施建设。
四、施工方案1. 土地平整(1)施工方法:采用推土机、挖掘机等机械设备进行土地平整,对地面高差进行填挖,使土地表面达到一定的平整度。
(2)施工步骤:①测量放样:根据设计图纸,确定土地平整的范围和标高,进行测量放样;②填挖土方:根据放样结果,进行填挖土方,使土地表面达到设计标高;③压实平整:采用压路机对平整后的土地进行压实,确保土地的稳定性。
2. 水利设施建设(1)施工方法:采用开挖、铺设管道、建设水闸等施工方法,建设灌溉、排水、防洪等水利设施。
(2)施工步骤:①测量放样:根据设计图纸,确定水利设施的位置和尺寸,进行测量放样;②开挖沟渠:按照放样结果,开挖沟渠,确保沟渠的尺寸和深度;③铺设管道:根据设计要求,铺设灌溉、排水管道,确保管道的连接和密封;④建设水闸:按照设计图纸,建设水闸,确保水闸的启闭功能。
3. 交通道路建设(1)施工方法:采用挖掘机、推土机等机械设备进行道路施工,包括路基、路面、排水设施等。
(2)施工步骤:①测量放样:根据设计图纸,确定道路的位置和尺寸,进行测量放样;②路基施工:按照放样结果,进行路基施工,包括土方开挖、填筑、压实等;③路面施工:根据设计要求,铺设路面,包括基层、面层等;④排水设施施工:按照设计要求,建设排水设施,确保道路的排水能力。
