国网省电力公司机组启动验收请示模板

1

四川星辰水电投资有限公司文件

川辰电[2015]40号 签发人:张森

四川星辰水电投资有限公司

关于成立平武县泗耳河三级水电站工程

机组启动委员会及其工作机构的请示

国网四川省电力公司:

我公司开发建设的平武县泗耳河三级水电站位于平武县泗耳乡境内,是通口河上游的一条支流泗耳河梯级电站从上至下的第三级梯级电站,发源于平武县泗耳乡与松潘县交界的俄诺山尖。电站厂址位于泗耳乡茶房村。距离绵阳160公里。

平武县泗耳河三级水电站取水枢纽紧接二级水电站发电尾水,采用底格栏栅低坝取区间径流,经沉沙池后与二级电站尾水汇合进入引水道。取水口设计正常高水位与二级水电站厂房正常

2 尾水位相同为1431.4m,有压引水隧洞洞长7.75Km,引水线路穿越油房沟时,引进其流量。电站设计尾水位与白羊水库正常蓄水位相同为1225m,设计水头185m,设计发电流量16.0m3/s,电站装机容量2×12.5MW,多年平均发电量11268万kw.h,年利用小时数4507h。

泗耳河送出工程含线路、变电。设计单位为云南恒安电力工程有限公司,监理单位为四川赛德工程监理有限责任公司,施工总承包单位为云南恒安电力工程有限公司,施工单位:四川省明远电力建设工程有限公司,运行维护单位为绵阳启明星集团有限公司。

线路部分包括泗耳河一级~二级水电站110KV送电线路工程,线路全长8.463km,铁塔共计20基,其中:直线塔1基,耐张塔19基;基础均为开挖式现浇C20砼基础;导线型号为:LGJ-150/20;地线为:左侧、右侧均为OPGW复合光缆。

泗耳河二级~三级水电站110KV送电线路工程,线路全长9.144km,铁塔共计23基,其中:直线塔6基,耐张塔17基(其中双回塔2基);基础均为开挖式现浇C20砼基础;导线型号为:LGJ-300/40;地线为:左侧、右侧均为OPGW复合光缆。

泗耳河三级电站~擂鼓220KV送电线路工程,线路全长66.353km,杆塔共计147基,其中:直线塔69基,耐张塔77基,砼双杆1基。;基础均为开挖式现浇C20砼基础;导线型号为:

3 LGJ-400/50;左侧、右侧均为OPGW-107复合光缆。新增6.305公里在原220KV线路138号塔至曲山220KV变电站220KV线路。三级电站-曲山220kV变电站220KV线路全长69.995公里。曲山变电站220KV间隔一个)。

变电部分包括泗耳河一级水电站110kV升压站、二级水电站110kV升压站及三级水电站220kV升压站。

本工程是平武县境内泗耳河水电资源梯级开发的一、二、三级电站的110kV互联线路。本工程互联及接入系统方案如下:泗耳河一级电站通过一回长约8.463千米(其中泗耳河二级进线段0.141千米为双回,其余地段为单回路)导线型号为LGJ-150的110千伏线路送至二级电站,汇集后通过一回长约9.144千米(其中泗耳河二级电站出线段0.141km为双回,其余地段为单回路)、导线型号为LGJ-300的110千伏线路送至三级电站集中之后,再以220千伏线路接入220千伏曲山变电站,导线型号LGJ-400,线路长度约69.995千米。 二级电站发电送出最初接入擂鼓110KV变电站,220KV线路降压运行,属于临时过渡方案。目前一、三级电站已经完成修建,现具备接入系统运行条件,启委会后一、二、三级电站将按永久接入系统方案运行。

目前泗耳河三级水电站送出线路工程施工全部完成并通过省电力公司组织验收,土建工程已经完成,机电设备、接入系统通信工程、接入系统调度自动化工程完成调试,具备机组启动验

4 收条件。根据《水电站基本建设工程验收规程》(DL/T5123-2000)要求,国家能源局《关于印发水电工程验收管理办法的通知》(国能新能〔2011〕263号)和省发改委《关于绵阳市平武县泗耳河三级水电站机组启动验收工作有关事项的函》(川发改能源函〔2015〕151号)等规程和文件有关规定,现申请成立平武县泗耳河三级水电站工程机组启动委员会及其工作机构。

特此请示。

附件:1.平武县泗耳河三级水电站工程机组启动验收委

员会成员名单

2.平武县泗耳河三级水电站工程机组启动验收委

员会工作机构成员名单

四川星辰水电投资有限公司

2015年5月27日

5 四川星辰水电投资有限公司行政部印 2015年5月27日

附件1

平武县泗耳河三级水电站工程机组启动

验收委员会成员名单

主任委员:

李镇义 国网四川省电力公司副总工程师

副主任委员:

艾明建 四川省发展和改革委员会副巡视员

卿三红 四川省经济和信息化委员会电力处副处长

郑 刚 国家能源局四川监管办公室处级调研员

屈然斌 平武县人民政府副县长

何远刚 国网四川省电力公司建设部主任

张 森 四川星辰水电投资有限公司董事长

委 员:

柳茂林 绵阳市发改委能源办主任

向 华 绵阳市经信委电力环境资源科科长

代 敏 绵阳市水务局副局长

刘 坤 平武县发展改革和商务局局长

韩光红 平武县经济信息局局长

邹 平 平武县水务局局长

李 强 平武县消防大队指导员

6 陈 琦 四川省能源局电力处处长

罗敏峰 国网四川省电力公司建设部副主任

王清恺 国网四川省电力公司调控中心三级职员

刘 洋 国网四川省电力公司发展策划部处长

李建立 国网四川省电力公司营销部处长

尹利君 国网四川省电力交易中心处长

毛义鹏 国网四川省电力公司安全监察部处长

邓 勇 国网四川省电力公司建设部处长

付俏修 国网四川电力工程建设监理有限公司副总经理

田 军 国网四川省电力公司信通公司副总工程师

周 军 四川省水电建设工程质量监督中心站高工

卿云泽 国网绵阳供电公司副总工兼建设部主任

严 辉 国网绵阳供电公司副总工兼营销部主任

唐诗华 国网绵阳供电公司调控中心主任

何 川 四川星辰水电投资有限公司总经理

吕 勇 四川星辰水电投资有限公司副总经理

周志宏 四川星辰水电投资有限公司机电设备部经理

董 礼 四川星辰水电投资有限公司生产运行部经理

张 龙 四川星辰水电投资有限公司人事行政部经理

廖成果 绵阳市水利规划设计研究院设总

李绵远 北京海策工程咨询有限公司项目总监

周殿美 江苏淮阴水利建设有限公司土建工程项目经理

7 梅承军 邻水中信建筑工程有限公司土建工程项目经理

梅承军 邻水中信建筑工程有限公司土建项目经理

王成俊 远海建工(集团)有限公司金属结构安装及机电设

备安装项目经理

戴勤政 云南恒安电力工程有限公司220KV送出工程项目设总

陈中梁 四川赛德工程监理有限责任公司 220KV送出工程项目

总监

杨春海 云南恒安电力工程有限公司220KV送出工程项目经理

谷洪刚 220KV送出工程维护经理

8

附件2:

平武县泗耳河三级水电站工程机组启动验收

委员会工作机构成员名单

一、试运行指挥部

指挥长:

张 森 四川星辰水电投资有限公司董事长

副指挥长:

王清恺 国网四川省电力公司调控中心三级职员

邓 勇 国网四川省电力公司建设部处长

徐军杰 四川省电力工程建设监理有限公司副总工程师

唐诗华 国网绵阳供电公司调控中心主任

周志宏 四川星辰水电投资有限公司机电设备部经理

董 礼 四川星辰水电投资有限公司生产运行部经理

廖成果 绵阳市水利规划设计研究院设总

李绵远 北京海策工程咨询有限公司项目总监

二、验收交接组

组长:

何 川 四川星辰水电投资有限公司总经理

副组长:

吕 勇 四川星辰水电投资有限公司副总经理

9 廖成果 绵阳市水利规划设计研究院设总

李绵远 北京海策工程咨询有限公司项目总监

周殿美 江苏淮阴水利建设有限公司土建工程项目经理

梅承军 邻水中信建筑工程有限公司金属结构安装项目经理

戴勤政 云南恒安电力工程有限公司220KV送出工程项目设总

陈中梁 四川赛德工程监理有限责任公司 220KV送出工程项目

总监

杨春海 云南恒安电力工程有限公司220KV送出工程项目经理

谷洪刚 220KV送出工程维护经理

1.水工建筑专业组

组长:

廖 明 四川星辰水电投资有限公司泗耳三级电站项目经理

副组长:

徐军杰 四川省电力工程建设监理有限公司副总工程师

代 强 四川电力工程建设监理有限责任公司专责

廖成果 绵阳市水利规划设计研究院设总

李绵远 北京海策工程咨询有限公司项目总监

2.金结机电组

组长:

周志宏 四川星辰水电投资有限公司机电设备部经理

副组长:

魏有平 四川电力工程建设监理有限责任公司工程部主任

10 王英舒 四川电力工程建设监理有限责任公司高工

曾嘉奇 四川电力工程建设监理有限责任公司工程部专责

廖成果 绵阳市水利规划设计研究院设总

李绵远 北京海策工程咨询有限公司项目总监

3.送出工程

组长:

谢 伟 国网四川省电力公司建设部高工

副组长:

雷 宏 国网绵阳供电公司建设部高工

董 礼 四川星辰水电投资有限公司生产运行部经理

戴勤政 云南恒安电力工程有限公司220KV送出工程项目设总

陈中梁 四川赛德工程监理有限责任公司 220KV送出工程项目

总监

三、秘书组

组长:

邓 勇 国网四川省电力公司建设部处长

副组长:

魏有平 四川电力工程建设监理有限责任公司工程部主任

代 强 四川电力工程建设监理有限责任公司专责

张 龙 四川星辰水电投资有限公司人事行政部经理

廖 明 四川星辰水电投资有限公司三级电站项目经理

合集下载

1.4国家电网公司输变电工程验收管理办法国网(基建3)188-2015

1.4国家电网公司输变电工程验收管理办法国网(基建3)188-2015

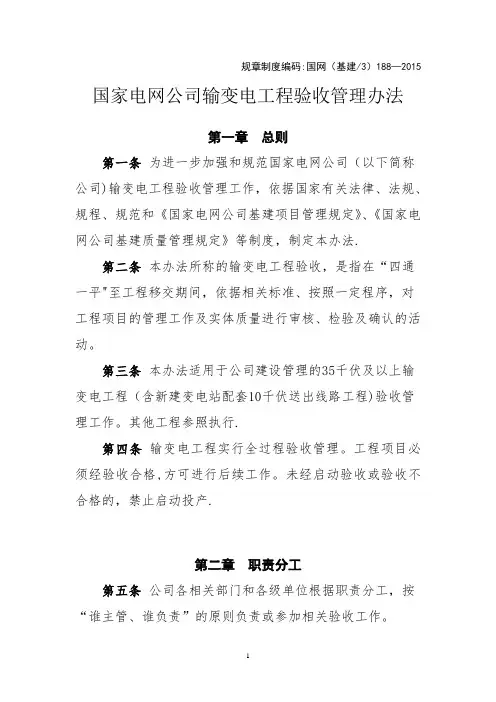

1 规章制度编码:国网(基建/3)188—2015

国家电网公司输变电工程验收管理办法

第一章 总则

第一条 为进一步加强和规范国家电网公司(以下简称公司)输变电工程验收管理工作,依据国家有关法律、法规、规程、规范和《国家电网公司基建项目管理规定》、《国家电网公司基建质量管理规定》等制度,制定本办法.

第二条 本办法所称的输变电工程验收,是指在“四通一平"至工程移交期间,依据相关标准、按照一定程序,对工程项目的管理工作及实体质量进行审核、检验及确认的活动。

第三条 本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站配套10千伏送出线路工程)验收管理工作。其他工程参照执行.

第四条 输变电工程实行全过程验收管理。工程项目必须经验收合格,方可进行后续工作。未经启动验收或验收不合格的,禁止启动投产.

第二章 职责分工

第五条 公司各相关部门和各级单位根据职责分工,按“谁主管、谁负责”的原则负责或参加相关验收工作。 2 第六条 国网基建部管理职责

(一)负责建立健全工程验收管理体系,制定管理办法和技术标准。

(二)负责对工程验收管理工作进行监督、检查、指导、考核。

(三)负责与国网运维检修部共同组织常规跨区域、跨省输变电工程启动验收工作。

(四)负责协调总部层面工程验收工作中的重大问题。

第七条 国网交流建设部、直流建设部管理职责

(一)负责对直接管理的项目建设过程中的验收管理工作进行监督、检查、指导、考核.

(二)负责与国网运维检修部共同组织开展直接管理的项目的启动验收工作。

第八条 国网运维检修部管理职责

(一)负责建立健全技术监督与生产运行准备管理制度并进行监督、检查、指导、考核.

(二)参与直接管理项目的工程建设相关环节的审查验收、设备交接试验并确认试验结果.

(三)与基建部门共同组织公司总部直接管理项目的启动验收。

第九条 省公司级单位(省、直辖市、自治区电力公司及公司直属建设公司,以下同)基建管理部门管理职责 3 (一)负责所辖工程验收管理工作的监督、检查、指导、考核.

供电工程投产申请书模板

供电工程投产申请书模板

尊敬的XX公司领导:

您好!

我代表项目团队,向您提交关于XX供电工程投产的申请。请您审阅并批准。

一、项目背景

随着我国经济的快速发展,电力需求不断增长。为了满足用电需求,提高供电可靠性,我们计划实施XX供电工程。该工程旨在优化电力供应结构,提高供电能力,保障电力安全稳定供应。

二、项目概述

1. 工程名称:XX供电工程

2. 工程地点:XX市XX区

3. 工程规模:XX千瓦

4. 工程投资:XX万元

5. 工程周期:XX个月

三、工程前期准备

1. 项目立项:已完成项目可行性研究、立项审批等手续。

2. 规划设计:已编制供电工程设计方案,并获得相关部门审批。

3. 施工队伍:已组建具备丰富经验的施工团队,确保工程质量与进度。

4. 材料设备:已落实原材料及设备采购,保证供应链充足。

四、工程效益

1. 提高供电能力:工程投产后,将新增供电能力XX千瓦,满足用电需求。

2. 优化供电结构:通过电网升级,提高供电质量,降低线损。

3. 保障供电安全:工程采用先进技术,提高电网抗风险能力,确保供电安全稳定。

4. 促进经济发展:工程投产后,将为当地提供充足、稳定的电力保障,助力经济发展。 五、申请事项

根据工程进度安排,我们计划于XX年XX月XX日进行投产。为确保工程顺利推进,恳请贵公司审批以下事项:

1. 工程资金:请批准工程尾款,确保工程顺利进行。

2. 施工许可:请予以施工许可,允许我们在规定时间内进行施工。

3. 供电接入:请协助解决工程供电接入问题,确保工程投产后正常运行。

六、项目承诺

我们承诺,在工程投产后,将严格按照国家电力行业标准进行运营管理,确保供电安全、稳定、高效。同时,我们将继续优化供电服务,为用户提供优质、便捷的电力服务。

请您审阅并批准我们的申请。如有任何疑问,请随时与我们联系。我们将竭诚为您解答。

此致

敬礼!

申请人:XX(签名)

单位:XX(单位名称)

日期:XX年XX月XX日

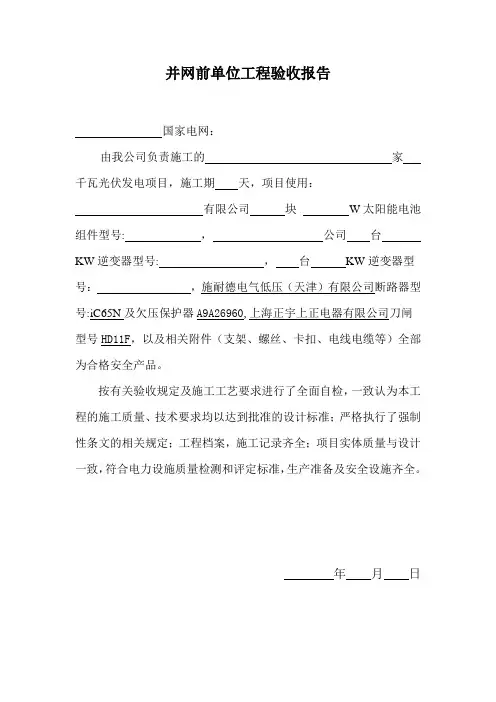

并网前单位工程验收报告

并网前单位工程验收报告

并网前单位工程验收报告

国家电网:

由我公司负责施工的 家

千瓦光伏发电项目,施工期 天,项目使用:

有限公司 块 W太阳能电池组件型号: , 公司 台

KW逆变器型号: , 台 KW逆变器型号: ,施耐德电气低压(天津)有限公司断路器型号:iC65N及欠压保护器A9A26960,上海正宇上正电器有限公司刀闸型号HD11F,以及相关附件(支架、螺丝、卡扣、电线电缆等)全部为合格安全产品。

按有关验收规定及施工工艺要求进行了全面自检,一致认为本工程的施工质量、技术要求均以达到批准的设计标准;严格执行了强制性条文的相关规定;工程档案,施工记录齐全;项目实体质量与设计一致,符合电力设施质量检测和评定标准,生产准备及安全设施齐全。

年 月 日

工程完工送电申请书模板(3篇)

工程完工送电申请书模板(3篇)

第1篇

【公司名称】

【申请日期】

尊敬的【供电公司名称】:

我司【工程名称】项目已按照设计要求、施工规范及合同约定,顺利完成建设并达到送电条件。为确保工程用电安全、稳定,现向贵公司提出送电申请,恳请予以审批。以下是具体申请内容:

一、工程概况

1. 项目名称:【工程名称】

2. 项目地点:【工程地址】

3. 项目业主:【业主单位名称】

4. 项目建设规模:【项目规模】

5. 项目投资总额:【项目投资总额】

6. 项目建设周期:【项目建设周期】

7. 项目设计单位:【设计单位名称】

8. 项目施工单位:【施工单位名称】

二、工程进度及验收情况

1. 工程进度:截至【申请日期】,【工程名称】项目已完成全部建设内容,包括但不限于主体结构、设备安装、线路敷设、配套设施等。

2. 验收情况:项目已通过【验收单位名称】组织的验收,验收结果为合格。

三、送电申请理由

1. 工程建设已按期完成,具备送电条件。

2. 项目业主及施工单位已对工程进行自检,确保工程质量。

3. 供电设施已安装完毕,符合国家及行业相关标准。 4. 供电设施已通过安全检查,具备安全运行条件。

5. 供电设施已办理相关手续,符合国家电力管理部门的要求。

四、送电申请内容

1. 送电时间:【申请送电时间】

2. 送电线路:【送电线路名称】

3. 送电容量:【送电容量】

4. 送电电压:【送电电压】

5. 送电方式:【送电方式】

五、供电设施情况

1. 变电站:项目已建设【变电站名称】,变电站容量为【变电站容量】。

2. 供电线路:项目已敷设【供电线路名称】,线路长度为【线路长度】。

3. 电力设施:项目已安装【电力设施名称】,包括但不限于变压器、配电柜、电缆等。

六、安全保障措施

1. 供电设施建设过程中,严格按照国家及行业标准执行,确保工程质量。

2. 供电设施安装完成后,进行严格的安全检查,确保设施安全可靠。

3. 供电设施投入运行前,对操作人员进行培训,确保操作人员掌握相关技能。

电业公司供电申请书模板

电业公司供电申请书模板

电业公司供电申请书模板如下:

尊敬的供电局领导:

您好!我代表XXX电业公司,向您提交我公司供电申请。我公司致力于为广大用户提供优质、稳定的电力服务,为我国经济发展做出贡献。请您予以审批。

一、公司基本情况

我公司成立于XXXX年,是一家专业从事电力生产、传输和销售的现代化企业。公司秉承“诚信、创新、共赢”的经营理念,始终坚持为客户提供高效、安全、优质的电力服务。经过多年的发展,公司已具备一定的规模和实力,现有员工XXX人,拥有XXX万千伏安的发电能力和XXX万千伏的输电能力。

二、供电项目概述

为了满足日益增长的电力需求,提高供电可靠性,我公司计划实施以下供电项目:

1. 建设XXX万千伏安的发电厂一座,采用先进的XXX技术,确保发电效率和环保性能。

2. 铺设XXX万千伏的输电线路,连接发电厂和主要用电区域,降低输电损耗。

3. 升级改造现有配电网,提高供电质量和稳定性。

4. 引进智能化供电管理系统,实现供电运行的实时监控和调度。

三、项目效益分析

1. 提高供电能力:项目实施后,将大大提高我公司供电能力,满足不断增长的电力需求。

2. 优化供电结构:通过引进先进技术和设备,优化供电结构,降低供电成本,提高供电效率。

3. 提升供电质量:项目将降低输电损耗,提高供电稳定性,提升用户用电体验。

4. 促进经济发展:供电项目的实施将为当地经济发展提供有力支撑,带动相关产业的发展。

四、项目实施计划

1. 项目前期:进行项目可行性研究、立项、规划设计等准备工作。 2. 项目建设:按照规划设计,分阶段实施发电厂、输电线路、配电网升级改造等工程。

3. 项目运营:项目建成后,进行设备调试、运行维护、智能化管理系统的投入使用。

4. 项目验收:项目运营一段时间后,进行验收评估,确保达到预期效果。

五、申请事项

基于以上项目概述和效益分析,我公司恳请供电局领导审批我们的供电项目。我们将严格按照相关规定,确保项目的安全、环保和质量。同时,我们也将积极配合供电局进行项目监管,确保项目顺利实施。

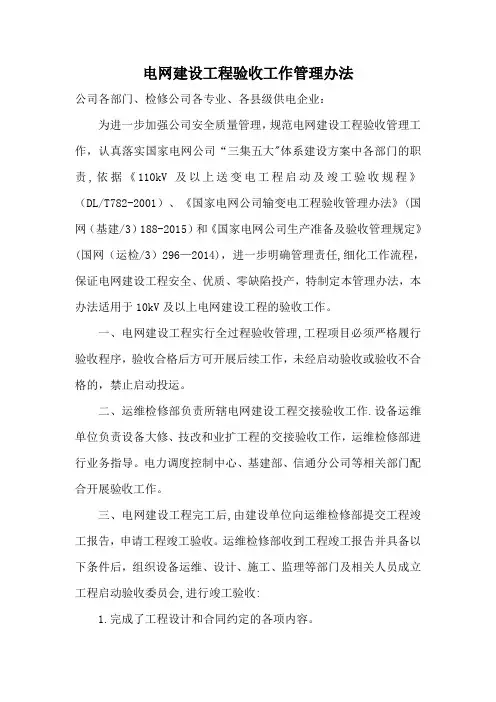

电网建设工程验收工作管理办法

电网建设工程验收工作管理办法

电网建设工程验收工作管理办法

公司各部门、检修公司各专业、各县级供电企业:

为进一步加强公司安全质量管理,规范电网建设工程验收管理工作,认真落实国家电网公司“三集五大"体系建设方案中各部门的职责,依据《110kV及以上送变电工程启动及竣工验收规程》(DL/T782-2001)、《国家电网公司输变电工程验收管理办法》(国网(基建/3)188-2015)和《国家电网公司生产准备及验收管理规定》(国网(运检/3)296—2014),进一步明确管理责任,细化工作流程,保证电网建设工程安全、优质、零缺陷投产,特制定本管理办法,本办法适用于10kV及以上电网建设工程的验收工作。

一、电网建设工程实行全过程验收管理,工程项目必须严格履行验收程序,验收合格后方可开展后续工作,未经启动验收或验收不合格的,禁止启动投运。

二、运维检修部负责所辖电网建设工程交接验收工作.设备运维单位负责设备大修、技改和业扩工程的交接验收工作,运维检修部进行业务指导。电力调度控制中心、基建部、信通分公司等相关部门配合开展验收工作。

三、电网建设工程完工后,由建设单位向运维检修部提交工程竣工报告,申请工程竣工验收。运维检修部收到工程竣工报告并具备以下条件后,组织设备运维、设计、施工、监理等部门及相关人员成立工程启动验收委员会,进行竣工验收:

1.完成了工程设计和合同约定的各项内容。 2.施工单位对竣工工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。该报告应经总监理工程师(针对委托监理的项目)、项目经理和施工单位有关负责人审核签字。

3.有完整的技术档案和施工管理资料。

4。建设行政主管部门及委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。

5.对于委托监理的工程项目,具有完整的监理资料,监理单位提出工程质量评估报告,该报告应经总监理工程师和监理单位有关负责人审核签字。未委托监理的工程项目,工程质量评估报告由建设单位完成。

电力用户启用申请书模板(3篇)

第1篇

尊敬的电力公司:

我单位(或个人)因业务发展需要,拟申请启用电力供应。为确保申请工作的顺利进行,现将有关事项及申请内容如下:

一、申请人基本信息

1. 单位名称:(请填写单位全称)

2. 单位性质:(请填写单位性质,如国有企业、民营企业、个体工商户等)

3. 单位地址:(请填写单位详细地址)

4. 联系人:(请填写联系人姓名)

5. 联系电话:(请填写联系人电话)

6. 电子邮箱:(请填写联系人电子邮箱)

二、用电需求

1. 用电类型:(请填写用电类型,如工业用电、商业用电、居民用电等)

2. 最大用电负荷:(请填写最大用电负荷,单位为千瓦)

3. 预计用电量:(请填写预计月用电量,单位为千瓦时)

4. 用电时间:(请填写用电时间段,如全天、分时等)

5. 用电设备:(请填写主要用电设备,如变压器、配电柜、电机等)

三、供电条件

1. 供电电压:(请填写供电电压,如10kV、35kV、110kV等)

2. 供电线路:(请填写供电线路,如高压线路、低压线路等)

3. 供电方式:(请填写供电方式,如专线供电、双回路供电等)

4. 供电稳定性:(请填写供电稳定性要求,如不间断供电、高峰时段稳定供电等)

四、安全措施

1. 电气设备安全:(请填写电气设备安全措施,如定期检查、更换老化设备等) 2. 人员安全:(请填写人员安全措施,如培训、考核等)

3. 应急预案:(请填写应急预案,如停电处理、火灾处理等)

五、计量装置

1. 计量方式:(请填写计量方式,如电表计量、电流互感器计量等)

2. 计量精度:(请填写计量精度要求)

3. 计量周期:(请填写计量周期要求)

六、合同签订

1. 合同期限:(请填写合同期限)

2. 付款方式:(请填写付款方式,如月结、季结等)

3. 违约责任:(请填写违约责任)

七、其他事项

1. 申请人承诺在用电过程中,严格遵守国家有关电力管理的法律法规,确保用电安全。

2. 申请人承诺在合同期限内,按照约定的用电量和用电方式使用电力,不得擅自改变用电用途。

开工用电申请报告(3篇)

第1篇

一、报告概述

尊敬的XX供电局:

我司(以下简称“我司”)于[日期]正式启动了位于[项目地址]的[项目名称]建设项目。为确保项目顺利进行,满足施工现场及施工设备用电需求,现向贵局申请办理开工用电手续。以下为具体申请报告。

二、项目基本情况

1. 项目名称:[项目名称]

2. 项目地址:[项目地址]

3. 项目业主:[项目业主单位名称]

4. 项目规模:[项目规模描述,如占地面积、建筑面积、建筑栋数等]

5. 项目总投资:[项目总投资金额]

6. 项目开工日期:[项目开工日期]

7. 项目竣工日期:[项目竣工日期]

三、用电需求

1. 用电性质:工程施工用电

2. 用电负荷:

- 施工现场用电负荷:[预计施工现场用电负荷,单位为千瓦(kW)]

- 施工设备用电负荷:[预计施工设备用电负荷,单位为千瓦(kW)]

- 其他用电负荷:[如有其他用电需求,请列出]

3. 用电时间:[预计用电时间,如开工至竣工日期]

4. 用电方式:[单相、三相、专变等]

四、用电设施

1. 配电室:[项目现场配电室位置、规模、设备配置等] 2. 配电箱:[项目现场配电箱数量、位置、设备配置等]

3. 电缆线路:[项目现场电缆线路长度、规格、敷设方式等]

五、安全措施

为确保施工现场用电安全,我司将采取以下措施:

1. 建立健全用电管理制度:制定用电管理制度,明确用电责任,加强用电安全管理。

2. 加强用电人员培训:对施工现场用电人员进行专业培训,提高用电安全意识。

3. 定期检查维护:定期对施工现场用电设施进行检查、维护,确保用电设施安全可靠。

4. 应急措施:制定应急预案,应对突发用电事故。

六、申请事项

1. 请贵局尽快办理开工用电手续,确保项目顺利开工。

2. 请贵局指派专人负责项目用电事宜,提供技术支持和服务。

3. 请贵局对施工现场用电安全进行监督检查,确保用电安全。

七、联系方式

1. 联系人:[联系人姓名]

国家电网公司输变电工程验收管理规定

国家电网公司输变电工程验收管理规定

Company number【1089WT-1898YT-1W8CB-9UUT-92108】 国网(基建/3)188-2015

国家电网公司输变电工程验收管理办法

第一章 总则

第一条 为进一步加强和规范国家电网公司(以下简称公司)输变电工程验收管理工作,依据国家有关法律、法规、规程、规范和《国家电网公司基建项目管理规定》、《国家电网公司基建质量管理规定》等制度,制定本办法。

第二条 本办法所称的输变电工程验收,是指在“四通一平”至工程移交期间,依据相关标准、按照一定程序,对工程项目的管理工作及实体质量进行审核、检验及确认的活动。

第三条 本办法适用于公司建设管理的35千伏及以上输变电工程(含新建变电站配套10千伏送出线路工程)验收管理工作。其他工程参照执行。

第四条 输变电工程实行全过程验收管理。工程项目必须经验收合格,方可进行后续工作。未经启动验收或验收不合格的,禁止启动投产。

第二章 职责分工

第五条 公司各相关部门和各级单位根据职责分工,按“谁主管、谁负责”的原则负责或参加相关验收工作。

第六条 国网基建部管理职责

(一)负责建立健全工程验收管理体系,制定管理办法和技术标准。

(二)负责对工程验收管理工作进行监督、检查、指导、考核。

(三)负责与国网运维检修部共同组织常规跨区域、跨省输变电工程启动验收工作。 (四)负责协调总部层面工程验收工作中的重大问题。

第七条 国网交流建设部、直流建设部管理职责

(一)负责对直接管理的项目建设过程中的验收管理工作进行监督、检查、指导、考核。

(二)负责与国网运维检修部共同组织开展直接管理的项目的启动验收工作。

第八条 国网运维检修部管理职责

(一)负责建立健全技术监督与生产运行准备管理制度并进行监督、检查、指导、考核。

(二)参与直接管理项目的工程建设相关环节的审查验收、设备交接试验并确认试验结果。

启动预验收证书

附件9

送 变 电 工 程

启动验收证书

工程名称:

工程启动验收委员会

_ 年_ 月_ 日

目 次

A1 工程规模及主要技术经济指标

A2 工程启动验收委员会鉴定书

A3 工程移交生产交接书

A1 工程规模及主要技术经济指标

Al.1 变电工程规模及主要技术经济指标

工程名称 站 址 木里县白碉乡

围墙内占地总面积 891m2 本期占地面积 891m2

场地利用系数 100% 规划占地面积 1598m2

站区建筑物总面积 32.4m2 主控楼建筑面积 48.4/46.2

批准概算工程 批准单位造价

工程竣工决算 竣工决算单位造价

开工日期 2013.10.31 竣工日期 2015.04.25

试运行日期 投产日期

本期主变压器容量 1×3.15MVA 规划主变压器容量 2×3.15MVA

本期无功补偿装置容量 1×1×1002

kVar 规划无功补偿装置容量 2×1×600kVar

电压等级 本期出线回数 规划出线回数 母线结构

35kV 1 2 单母线接线/单母线接线

10kV 3 6 单母线接线/单母线分段接线

kV

A1.2 线路工程规模及主要技术经济指标

工程名称

电压等级 35KV

起止点 起于已建的锄头湾110kV变电站的35kV出线门形构架,止于新建的白碉35kV变电站35kV构架

工程批准概算 单位造价

工程竣工决算 单位造价

开工日期 2013年10月31日 竣工日期 2015年04月25日

试运行日期 投产日期

导线型号 一般:JL/G1A-120/20

重冰:JL/G1A-120/25

JL/G1A-120/70 主要塔型 直线塔:35B1-Z1、35B1-Z2、35B1-Z3、1ZB121、1ZB221、1ZB323
