公路工程竣工验收检测抽查频率
交工验收前质量检测方案

XXXX交工验收前质量检测方案XXXXXXX年XXX月目录1。
工程概况 (1)1.1工程概况 (1)1.2合同段划分及参建单位 (1)1。
3主要工程量 (2)2.检测目的及依据 (6)2。
1 检测目的 (6)2。
2 检测依据 (6)3.检测内容与实施方案 (7)3.1工程实体检测项目及频率、检测方法、检测结果评定 (7)3.2工程外观质量检查............................................................. 错误!未定义书签。
3。
3桥梁荷载试验. (30)3.4检测工作量汇总表 (30)4。
工作保障措施 (38)4。
1组织与物质保证措施 (38)4。
2 质量保障措施 (39)4。
3进度计划保障措施 (39)4.4安全生产保证措施 (40)4。
5环保保障措施 (40)4.6廉政保证措施 (41)5.检测机构资质及有关业绩情况 (41)XXXX交工验收质量检测方案1.工程概况1。
1工程概况内容包括(1)线路总长;(2)线路等级及车道数;(3)设计荷载等级;(4)路段及合同段情况;(5)路面结构形式;(6)互通分布情况等。
1。
2合同段划分及参建单位该项目建设单位为XXX公司,XX个合同段主要参建单位详见下表。
合同段划分及参建单位情况表1.3主要工程量21。
3。
1路基工程数量表1。
3。
3隧道工程数量表1.3。
5交通安全设施数量表2.检测目的及依据2。
1 检测目的(1)依据交通运输部《公路工程竣(交)工验收办法》(交通部令2004年第3号)和《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)等有关规定,在交工验收前应对公路项目进行工程实体检测及外观质量进行检查。
(2)确定XX工程、XX工程、XX工程、XX工程、XX工程的外观缺陷部位,并初探明产生缺陷的原因。
(3)通过对沿线XX工程、XX工程、XX工程、XX工程、XX工程的外观质量进行检测,调查工程存在的缺陷、病害,完成XX工程、XX工程、XX工程、XX工程、XX工程实体质量的检测。
公路工程质量管理办法

公路工程质量管理办法2。
1 总则2。
1.1为加强XX公路工程质量管理,确保工程建设质量,根据《中华人民共和国公路法》、《建设工程质量管理条例》、《公路工程质量管理办法》以及交通运输部和山东省交通运输厅关于公路工程建设的相关文件,制定本办法。
2.1。
2本办法适用于参与建设项目的建设、设计、施工、监理、材料供应、质量检测等各单位。
2.1。
3建设项目严格执行“政府监督、业主负责、社会监理、企业自检”的质量保证体系。
2。
1.4本项目在设计使用年限内实行工程质量终身负责制。
各参建单位的负责人, 对本单位的质量工作负领导责任;各单位的工程项目负责人,对本单位工程项目现场的质量工作负直接领导责任;各单位的工程技术负责人,对质量工作负工程技术方面责任;具体工作人员为直接责任人。
2.1.5为加强工程质量的监督力度。
建设项目实行工程质量举报制度。
2。
1。
6建设项目质量目标(一)交工验收质量评定为:合格(各标段质量鉴定评分不低于xx分);(二)竣工验收质量评定为:优良(质量鉴定评分不低于XX分);(三)杜绝发生重大质量事故,有效防止质量事故和质量问题的发生。
2。
2建设管理单位质量管理2.2.1 建设管理单位要建立健全建设项目工程质量管理体系,建立质量管理制度,落实质量岗位责任制。
2。
2.2 依据公路工程建设的法律、法规、规章、技术标准、规范和合同文件,对工程设计、施工、监理和第三方检测单位进行管理。
建设期间对工程质量进行全过程管理, 工程完工后负责工程档案的归档并及时组织交工验收、配合组织竣工验收工作。
2.2。
3 制定建设项目质量管理办法,提出质量管理的针对性要求;审批监理单位上报和审核其下发的工程质量管理文件,核备其批准的施工组织设计、幵工报告、试验段总结、验证试验(平行试验)等。
2。
2.4 负责监督检查监理、施工单位人员、机械到位情况;负责工程分包管理,批复专业分包,查处转包、违法分包现象,清除转包和不合格的分包队伍;对严重违规的监理、施工单位有权中止合同。
公路工程竣(交)工验收办法实施细则[2010]65号文
![公路工程竣(交)工验收办法实施细则[2010]65号文](https://img.taocdn.com/s3/m/1aa34b01de80d4d8d15a4ff2.png)
公路工程竣(交)工验收办法实施细则(交通运输部交公路发[2010]65号)2010年5月1日实施中华人民共和国交通运输部公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知

河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知文章属性•【制定机关】河南省交通厅•【公布日期】2014.04.10•【字号】豫交文〔2014〕221号•【施行日期】2014.04.10•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】交通运输综合规定正文河南省交通运输厅关于印发河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准的通知豫交文〔2014〕221号各省辖市、省直管县(市)交通运输局(委),厅直属有关单位:为进一步规范我省高速公路工程竣(交)工验收质量鉴定检测工作,根据交通运输部《公路工程竣(交)工验收办法》、《公路工程竣(交)工验收办法实施细则》、《公路工程质量检验评定标准》,省厅制定了《河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准》,现印发给你们,请遵照执行。
2014年4月10日目录第一章总则第二章交工验收质量检测第三章竣工验收质量鉴定第四章质量鉴定检测标准及要求第五章附则河南省高速公路工程竣(交)工验收质量鉴定检测工作程序和标准第一章总则第一条为进一步规范河南省高速公路工程竣(交)工验收质量鉴定检测工作,根据交通运输部《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)、《公路工程质量检验评定标准》(JTG F80/1-2004)的有关规定,结合我省实际,特制定本工作程序和标准。
第二条本工作程序和标准适用于河南省境内高速公路新建、改建、扩建和大修的工程及绿化、房建、机电等附属工程的竣(交)工验收质量鉴定检测工作。
国务院交通运输主管部门确定的由其所属的质量监督机构负责组织竣(交)工验收质量鉴定的高速公路工程项目,按照国家有关规定执行。
第三条高速公路工程竣(交)工验收质量鉴定检测工作由该项目质量监督机构负责组织。
第四条质量监督机构应当按照国家有关规定和本工作程序和标准,并结合工程项目实际及三个关键阶段工程质量专项检查结果,同时结合监督过程中的检查资料,开展竣(交)工验收质量鉴定检测工作。
公路工程竣(交)工验收办法实施细则

公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)(相关资料: 部门规章1篇地方法规5篇)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
陕西省公路工程竣(交)工验收检测收费计算办法

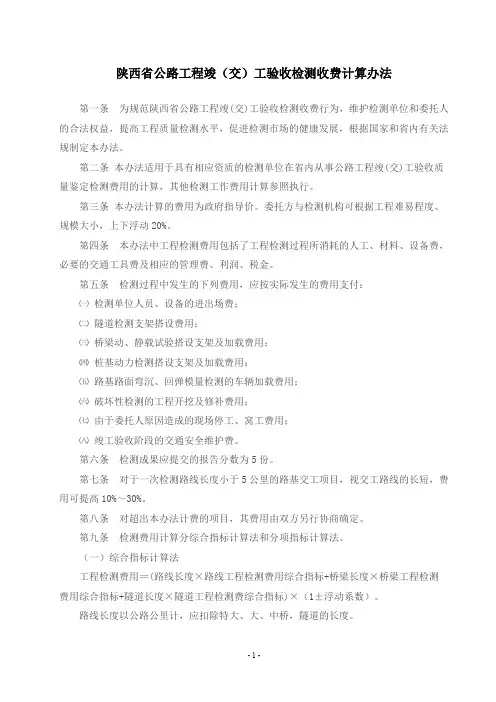

陕西省公路工程竣(交)工验收检测收费计算办法第一条为规范陕西省公路工程竣(交)工验收检测收费行为,维护检测单位和委托人的合法权益,提高工程质量检测水平,促进检测市场的健康发展,根据国家和省内有关法规制定本办法。
第二条本办法适用于具有相应资质的检测单位在省内从事公路工程竣(交)工验收质量鉴定检测费用的计算,其他检测工作费用计算参照执行。
第三条本办法计算的费用为政府指导价。
委托方与检测机构可根据工程难易程度、规模大小,上下浮动20%。
第四条本办法中工程检测费用包括了工程检测过程所消耗的人工、材料、设备费,必要的交通工具费及相应的管理费、利润、税金。
第五条检测过程中发生的下列费用,应按实际发生的费用支付:㈠检测单位人员、设备的进出场费;㈡隧道检测支架搭设费用;㈢桥梁动、静载试验搭设支架及加载费用;㈣桩基动力检测搭设支架及加载费用;㈤路基路面弯沉、回弹模量检测的车辆加载费用;㈥破坏性检测的工程开挖及修补费用;㈦由于委托人原因造成的现场停工、窝工费用;㈧竣工验收阶段的交通安全维护费。
第六条检测成果应提交的报告分数为5份。
第七条对于一次检测路线长度小于5公里的路基交工项目,视交工路线的长短,费用可提高10%~30%。
第八条对超出本办法计费的项目,其费用由双方另行协商确定。
第九条检测费用计算分综合指标计算法和分项指标计算法。
(一)综合指标计算法工程检测费用=(路线长度×路线工程检测费用综合指标+桥梁长度×桥梁工程检测费用综合指标+隧道长度×隧道工程检测费综合指标)×(1±浮动系数)。
路线长度以公路公里计,应扣除特大、大、中桥,隧道的长度。
桥梁长度以桥长米计,为特大、大桥长度与中桥长度一半之和,不包括小桥、通道、涵洞。
高速和一级公路的半幅桥按其长度一半计。
隧道长度以隧长米计,高速和一级公路单洞隧道按其长度一半计。
(二)分项指标计算法工程检测费用=实物工作量×分项工程检测费用指标×(1±浮动系数)实物工作量按《公路工程质量检验评定标准》(JTGF80/1-2004)的要求,以实际发生的工作量计算。
公路工程竣工验收工程质量鉴定报告(精)
公路工程竣工验收工程质量鉴定报告一、项目建设基本情况
(一)工程概况
(二)项目建设主要从业单位
二、质量鉴定依据
三、质量鉴定工作情况
(一)各合同段交工验收前的质量鉴定检测情况
1、检测组织情况
2、检测项目、检测频率及检测方法
3、检测结论
4、存在的问题和建议
(二)竣工验收前质量鉴定复测情况
1、复测组织情况
2、交工验收质量缺陷及试运营期内出现的新的缺陷的处理情况
3、关键抽查项目复测情况
四、鉴定意见
附件:1。
建设项目竣工验收质量鉴定情况一览表
2.合同段工程质量评分表
3。
合同段竣工验收鉴定外观及内业资料扣分情况说明表
4。
建设项目检测情况报告(检测机构)
附件1
建设项目竣工验收质量鉴定情况一览表
项目名称:路线名称:
起讫桩号:完工日期:
合同段工程质量评分表
建设项目名称:路线名称:起讫桩号:监理单位:施工单位:合同号:
合同段工程质量评分表
建设项目名称:路线名称:起讫桩号: 监理单位:
合同段工程质量评分表
建设项目名称:路线名称:起讫桩号:监理单位:
合同段工程质量评分表
建设项目名称:路线名称:起讫桩号: 监理单位:
合同段工程质量评分表
建设项目名称:路线名称:起讫桩号: 监理单位:
附件3
项目合同段竣工验收鉴定
外观及内业资料扣分情况说明表标段:施工单位:
检验负责人:填表:复核:年月日。
关于印发公路工程竣交工验收办法实施细则的通知(交公路发〔2010〕65号)
关于印发公路工程竣交工验收办法实施细则的通知交公路发…2010‟65号各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。
二〇一〇年一月二十七日公路工程竣交工验收办法第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
公路工程竣工验收工程质量鉴定报告
公路工程竣工验收工程质量鉴定报告一、项目建设基本情况(一)工程概况(二)项目建设主要从业单位二、质量鉴定依据三、质量鉴定工作情况(一)各合同段交工验收前的质量鉴定检测情况1、检测组织情况2、检测项目、检测频率及检测方法3、检测结论4、存在的问题和建议(二)竣工验收前质量鉴定复测情况1、复测组织情况2、交工验收质量缺陷及试运营期内出现的新的缺陷的处理情况3、关键抽查项目复测情况四、鉴定意见附件:1.建设项目竣工验收质量鉴定情况一览表2.合同段工程质量评分表3.合同段竣工验收鉴定外观及内业资料扣分情况说明表4.建设项目检测情况报告(检测机构)附件 1项目名称:建设项目竣工验收质量鉴定情况一览表路线名称:附件 2建设项目名称: 起讫桩号: 施合同段工程质量评分表路线名称: 监理单位: 日建设项目名称: 起讫桩号: 施合同段工程质量评分表路线名称: 监理单位:日建设项目名称: 起讫桩号: 施合同段工程质量评分表路线名称: 监理单位:日建设项目名称: 起讫桩号: 施合同段工程质量评分表路线名称: 监理单位:检验负责人:计算:复核:年月日建设项目名称:起讫桩号:施合同段工程质量评分表路线名称:监理单位:宽度、横坡1检验负责人: 计算:复核:年月日附件 3项目合同段竣工验收鉴定外观及内业资料扣分情况说明表合同 段工 程质 量等 级内业 资料 扣分合同段工程 质量鉴定得分合同段工程质量得分=∑[单位工程得分×单位工程投资额]/∑单位工程投资额=检验负责人:填表:复核:年月日。
号关于印发公路工程竣工质量鉴定工作规
号关于印发公路工程竣工质量鉴定工作规交通运输部办公厅文件厅质监字〔2012〕25号关于印发公路工程竣工质量鉴定工作规定(试行)的通知各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范公路工程竣工质量鉴定工作,部工程质量监督局制定了《公路工程竣工质量鉴定工作规定(试行)》,现印发给你们,请遵照执行。
中华人民共和国交通运输部办公厅(章)二O一二年二月十日公路工程竣工质量鉴定工作规定(试行)第一条为规范公路工程竣工质量鉴定工作,根据《公路工程竣(交)工验收办法》(交通部令第3号,以下简称《办法》)、《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号,以下简称《细则》),制定本规定。
第二条本规定适用于列入部竣工验收计划,由部工程质量监督局和省级交通运输质监机构(以下简称省质监机构)共同进行竣工质量鉴定的公路工程项目。
其他公路工程项目可参照执行。
第三条本规定所指竣工质量鉴定的主要工程内容包括路基、路面、桥梁、隧道、交通安全设施及机电等工程。
第四条竣工质量鉴定工作应在部确定竣工验收计划后组织开展。
原则上应在项目通车试运营满之后、之前进行鉴定检测工作,并在竣工验收前形成质量鉴定报告。
第五条竣工质量鉴定工作的参与各方应遵循“科学、公正、规范”的原则,并实行主要参与人、检查(检测)人签字认可负责制。
第六条竣工质量鉴定工作程序;(一)部工程质量监督局根据部年度公路建设项目竣工验收工作计划,排定本年度公路工程项目竣工质量鉴定计划,印发相关省级交通运输主管部门及其质监机构。
(二)对巳纳入部年度竣工质量鉴定计划的项目,省质监机构应在拟实施鉴定工作2个月前,填写公路工程竣工质量鉴定工作安排表(见附件1),并初步拟定项目竣工质量鉴定工作方案(见附件2),报部工程质量监督局。
(三)部工程质量监督局在收到项目竣工质量鉴定工作方案及有关资料后,在15个工作日内完成初审工作,并就是否可以实施鉴定工作提出意见。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【tips】本文由李雪梅老师精心收编整理,同学们定要好好复习!
公路工程竣工验收检测抽查频率
公路工程竣工验收检测抽查频率
1、路基工程压实度、边坡每公里抽查不少于一处,每个合
同段路基压实度检查点数不少于10个。土方路基弯沉逐车
道检测。
2、排水工程的断面尺寸每公里抽查2-3处,铺砌厚度按合
同段抽查。
3、小桥抽查不少于总数的20%且每种类型抽查不少于1处。
4、涵洞抽查不少于总数的10%且每种类型抽查不少于1处。
5、支挡工程抽查不少于总数的10%且每种类型抽查不少于
1处。
6、路面工程的弯沉、平整度检测,高速、一级公路以每半
幅每公里为评定单元,其他等级公路以每公里为评定单元。
其他抽查项目每公里不少于1处。
7、特大桥、大桥逐座检查;中桥抽查不少于总数的50%且每
种桥型抽查不少于1座。
桥梁下部工程,特大桥、大桥少于5个墩台的逐个检查,多
于5个墩台的抽查总数的50%;中桥抽查墩台总数的50%。
桥梁下部工程抽查不少于墩台总数的20%且不少于5个,少
于5个时全部检测。每种结构型式抽查不少于1个。
桥梁上部工程抽查不少于总孔数的20%且不少于5个,少于
5个时全部检测。每种结构型式抽查不少于1个。
8、隧道逐座检查。
【tips】本文由李雪梅老师精心收编整理,同学们定要好好复习!
9、交通安全设施中防护栏、标线每公里抽查不少于1处;
标志抽查不少于总数的10%;
10、绿化工程每个合同段抽查不少于3处;
11、机电工程各类设施抽查不少于10%,每类设施少于3个
时全部检测。
12、房屋建筑工程逐处检查。
