砌筑抹灰实测实量操作指引
商品房砌筑工程实测实量操作方法范本

工作行为规范系列商品房砌筑工程实测实量操作方法(标准、完整、实用、可修改)编号: FS-QG-17371 商品房砌筑工程实测实量操作方法Measureme nt and operati on method of commercial buildi ng masonry说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
商品房砌筑工程实测实量的操作方法基本原则:实测前,根据同一标段内各楼栋进度随机选取处于砌筑阶段2-4套房作为砌筑工程的实测套房。
户数最多的房型为必选。
累计实测实量10个实测区。
1、表面平整度(砌筑工程)指标说明:反映层高范围内砌体墙体表面平整程度。
合格标准:[0 ,8]mm测量工具:2米靠尺、楔形塞尺测量方法和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
累计实测实量10个实测区。
(2)当墙面长度小于3 米,各墙面顶部和根部4个角中,取左上及右下2个角。
按45度角斜放靠尺分别测量2次,其实测值作为判断该实测指标合格率的2个计算点。
(3)当墙面长度大于3米时,还需在墙长度中间位置增加1次水平测量,3次测量值均作为判断该实测指标合格率的3个计算点。
(4)墙面有门窗、过道洞口的,在各洞口45度斜交测一次,作为新增实测指标合格率的1个计算点。
(5)所选2套房中墙面表面平整度的实测区不满足10个时,需增加实测套房数.2、垂直度(砌筑工程)指标说明:反映层高范围砌体墙体垂直的程度。
合格标准:[0 ,5]mm测量工具:2米靠尺测量方法和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
累计实测实量10 个实测区。
(2)实测值主要反映砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或砼反坎、墙体斜顶砖,消除其测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
抹灰实测实量数据上墙写法

抹灰实测实量数据上墙写法检查数据上墙操作指引1、原则说明1、1、本操作指引为现场实测实量提供操作方法及规则。
1、2、相应测量值数据需按要求在墙上相应位置填写。
1、3、按单元相应楼层的检查分项完成后,凡具备测量操作条件的,施工单位于2天内完成全数检查、数据上墙及资料记录,之后监理单位于1天内完成复核并签字,最后项目工程部于一天内完成复核签字。
1、4、施工单位应按分户对所有实测区进行100%实测实量并建立分户、分层实测档案(上墙文字及符号为白色);1、5、监理公司对施工单位实测数据按不低于30%的比例进行复测(上墙文字及符号为红色);1、6。
项目部及工程部专职质量工程师对监理公司复测数据按不低于50%的比例进行复测(上墙文字及符号为蓝色)。
2、混凝土结构工程2、1、截面尺寸偏差(砼结构)2、1、1、测量方法和数据记录:同一墙、柱面上部及中部各测量截面尺寸1次,并在墙柱上相应位置记录每一尺实测值与设计尺寸的偏差值。
2、1、2、示例图:(该检查项数据要求上墙)墙、柱面截面尺寸测量示意面2、2、表面平整度(砼结构)2、2、1、测量方法和数据记录:(1)当墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。
按45度角斜放靠尺,累计测2次表面平整度。
跨洞口部位必测。
(2)当墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。
跨洞口部位必测。
2、2、1、示例:(该检查项数据要求上墙)2、3、垂直度(砼结构)2、3、1、测量方法和数据记录:(1)当墙长度小于3米时,同一面墙两端头附近位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度。
砼墙体洞口一侧为垂直度必测部位。
(2)当墙长度大于3米时,同一面墙两端附近竖向和墙中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
商品房墙面抹灰实测实量操作方法

商品房墙面抹灰实测实量操作方法商品房墙面抹灰实测实量操作方法提要:地面表面平整度(抹灰工程)指标说明:反映找平层地面表面平整程度。
合格标准:毛坯房交付地面平整度≤4mm;装修房交付地面平整度≤3mm更多内容源自物业服务合同商品房墙面抹灰实测实量操作方法1、方正度(抹灰工程)指标说明:考虑实际测量的可操作性,选用同一房间内同一垂直面的墙面与房间方正度控制线之间距离的偏差,作为实测指标,以综合反映同一房间方正程度。
合格标准:[0,10]mm测量工具:5米钢卷尺、吊线或激光扫平议测量方法和数据记录:(1)距墙体30-60cm范围内弹出方正度控制线,并做明显标识和保护。
(2)同一面墙作为1个实测区,累计实测实量10个实测区。
(3)在同一测区内,实测前需用5米卷尺或激光扫平仪对弹出的两条方正度控制线,以短边墙为基准进行校核,无误后采用激光扫平仪打出十字线或吊线方式,沿长边墙方向分别测量3个位置(两端和中间)与控制线之间的距离(如果现场找不到控制线,可以一面带窗墙面为基准,用仪器引出两条辅助方正控制线)。
选取3个实测值之间的极差,作为判断该实测指标合格率的1个计算点。
(4)所选2套房中方正度极差的实测区不满足10个时,需增加实测套房数。
2、地面表面平整度(抹灰工程)指标说明:反映找平层地面表面平整程度。
合格标准:毛坯房交付地面平整度≤4mm;装修房交付地面平整度≤3mm。
测量工具:2米靠尺、楔形塞尺测量方法和数据记(1)每一个功能房间地面都可以作为1个实测区,累计实测实量6个实测区。
(2)任选同一功能房间地面的2个对角区域,按与墙面夹角45度平放靠尺测量2次,加上房间中部区域测量一次,共测量3次。
客\餐厅或较大房间地面的中部区域需加测1次。
(3)同一功能房间内的3或4个地面平整度实测值,作为判断该实测指标合格率的3或4个计算点。
(4)所选2套房地面表面平整度的不满足6个实测区时,需增加实测套房数。
地面水平度极差(抹灰工程)指标说明:考虑实际测量的可操作性,选取同一房间找平层地面四个角点和一个中点与同一水平线距离之间极差的最大值作为实测指标,以综合反映同一房间找平层地面水平程度。
主体及砌体工程 实测实量操作细则要点

实测实量操作指南1 目的为了规范、统一工程实体质量评价方法,直观、清晰反映工程实体质量水平,特制订本操作指南。
2 适用范围本细则适用于 所有在建工程。
3 选点说明 3.1 项目部要求项目部对每个楼层每个测量点进行测量,覆盖率100%。
3.2 公司层面3.2.1 若所测工程为一个单体工程,则抽取3层进行测量评价,要求3层上中下均匀分布主体工程,每层测量总量1/3的测量点。
3.2.2 若工程由两个及以上单体工程组成,测量评价根据班组数量,均匀分配到班组施工作业所在的单体工程。
若相关班组数量超过4个,按每超过1个增加25%测量点测量。
4 名词解释超长混凝土墙:指诸如地下室外墙一类混凝土墙体长度L ≥9m 的混凝土墙。
普通混凝土/砌筑/抹灰墙:指一般住宅工程常见的、不含任何门窗等预留洞口的标准层混凝土/砌筑/抹灰墙(或者类同)。
预留洞混凝土/砌筑/抹灰墙:指一般住宅工程常见的、含门窗等预留洞口的标准层混凝土/砌筑/抹灰墙体(或者类同)。
极差:一组数据中的最大数据与最小数据的差叫做这组数据的极差。
5 混凝土工程 5.1 表面平整度5.1.1测量对象:混凝土墙 5.1.2合格标准:[0,8]mm 5.1.3 测量工具:靠尺,塞尺 5.1.4 测量方法5.1.4.1 超长混凝土墙测量平整度时,利用2米靠尺及塞尺测量,靠墙边起测1尺水平尺(水平尺测量高度为1.5m ,下同),接着靠墙根部呈45°测第2尺,以3m 为周期,后面重复以上操作测量,如图1所示测。

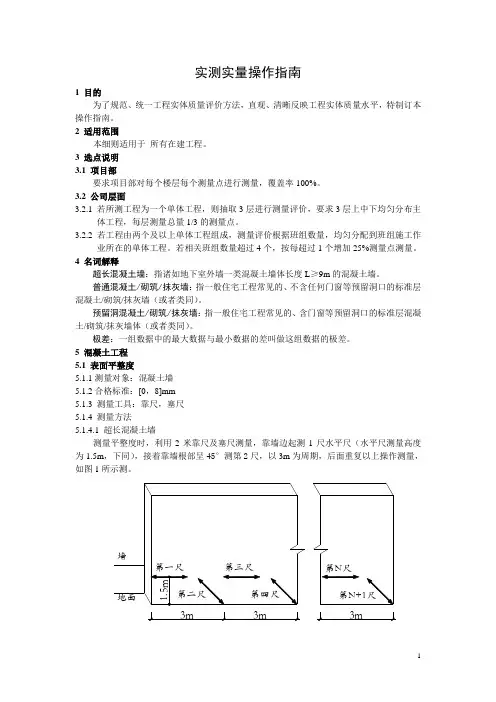

3m 3m 3m1.5m第一尺第二尺第三尺第四尺第N尺第N+1尺墙地面图1超长混凝土墙平整度测量图5.1.4.2 普通混凝土墙(1)当墙体长度L ≥3m 时,利用2米靠尺及塞尺,按45°角斜放靠尺在墙边顶部和墙根部测2尺平整度,在墙中间水平测量1尺平整度,如图1所示共测量3尺。
第一尺第三尺第二尺L≥3m墙地面图2 普通混凝土墙平整度测量(L ≥3m )(2)当墙体长度1.5m ≤L <3m 时,利用2米靠尺及塞尺,按45°角斜放靠尺在墙顶部和者墙根部测2尺平整度,如图2所示共测量2尺。
实测实量操作指引ppt课件

Ø【测量工具】目测,5米钢卷尺、游标卡尺
Ø【图形演示】
七、抹灰工程
7.1、选取原则:1个标段 → 2-4套房 7.2、图例演示抹灰工程实测内容 7.2.1 墙体表面平整度(抹灰工程) Ø【合格标准】 [0,4]mm Ø【测量工具】 2米靠尺、楔形塞尺 Ø【图形演示】
七、抹灰工程
7.2.2 墙面垂直度(抹灰工程) Ø【合格标准】 毛坯房交付垂直度≤4mm;装修房交付垂直度≤3mm Ø【测量工具】 2米靠尺 Ø【图形演示】
5.2.3 方正度(砌筑工程) Ø【合格标准】 [0,10]mm Ø【测量工具】 5米钢卷尺、吊线或激光扫平议 Ø【图例演示】
五、砌体工程
5.2.4 外门窗洞口尺寸偏差(砌筑工程) Ø【合格标准】 [0,5]mm Ø【测量工具】 5米钢卷尺或激光测距仪 Ø【图例演示】
五、砌筑工程
5.2.5 重要预制或现浇构件(砌筑工程) Ø【合格标准】 • 门窗框预制块:采用预制混凝土块、实心砖;空心砖墙体则在门窗洞边 200mm内的孔洞须用细石混凝土填实;预制块或实心砖的宽度同墙厚;长度 不小于200mm;高度应与砌块同高或砌块高度的1/2且不小于100mm;最上部 (或最下部)的混凝土块中心距洞口上下边的距离为150~200mm,其余部位 的中心距不大于400mm,且均匀分布。 • 砌体墙空调孔:须用预制混凝土块安装,无倒坡。 • 现浇窗台板:宽同墙厚,高度≥120mm,每边入墙内≥400mm(不足400mm 通长设置); • 现浇构造柱: 底部、顶部各预留4根钢筋,砼一次浇注至梁板底; • 洞口(大于600MM)的过梁:同墙宽,入墙不少于250mm。
工程施工质量实测实量操作指引

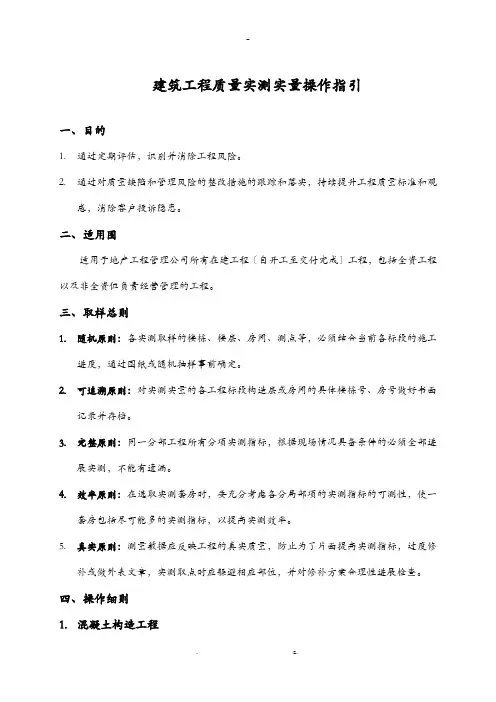

建筑工程质量实测实量操作指引一、目的1.通过定期评估,识别并消除工程风险。
2.通过对质量缺陷和管理风险的整改措施的跟踪和落实,持续提升工程质量标准和观感,消除客户投诉隐患。
二、适用围适用于地产工程管理公司所有在建工程〔自开工至交付完成〕工程,包括全资工程以及非全资但负责经营管理的工程。
三、取样总则1.随机原则:各实测取样的楼栋、楼层、房间、测点等,必须结合当前各标段的施工进度,通过图纸或随机抽样事前确定。
2.可追溯原则:对实测实量的各工程标段构造层或房间的具体楼栋号、房号做好书面记录并存档。
3.完整原则:同一分部工程所有分项实测指标,根据现场情况具备条件的必须全部进展实测,不能有遗漏。
4.效率原则:在选取实测套房时,要充分考虑各分局部项的实测指标的可测性,使一套房包括尽可能多的实测指标,以提高实测效率。
5.真实原则:测量数据应反映工程的真实质量,防止为了片面提高实测指标,过度修补或做外表文章,实测取点时应躲避相应部位,并对修补方案合理性进展检查。
四、操作细则1.混凝土构造工程1.1 根本原则同一标段根据各楼栋进度,在实测前随机确定已拆完模板的2个楼层作为混凝土构造工程的实测层。
1.2 截面尺寸偏差〔砼构造〕1.2.1 指标说明:反映层高围剪力墙、砼柱施工尺寸与设计图尺寸的偏差。
评判标准:[-5,8]mm。
1.2.2 测量工具:5米钢卷尺。
1.2.3 测量方法和数据记录:〔1〕以钢卷尺测量同一面墙/柱截面尺寸,准确至毫米。
〔2〕同一墙/柱面作为1个实测区,累计实测实量15个实测区。
每个实测区从地面向上300mm 和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。
1.2.4 例如:1.3[0,8]mm。
测量工具:2〔1〕剪力墙/1个实测区。
累计实测实量15〔22个角。
按452个实墙柱截面尺寸测量示意〔3〕当所选墙长度大于3米时,除按45度角斜放靠尺测量两次外表平整度外,还需在墙长度中间位置水平放靠尺测量1次外表平整度,这3个实测值分别作为判断该指标合格率的3个计算点。
抹灰工程实测实量方案
抹灰工程实测实量方案1.1基本原则1.1.1.实测前,根据同一标段内各楼栋进度随机选取处于抹灰阶段2-4套房作为抹灰工程的实测套房。
户数最多的房型为必选。
1.1.2.采用木夹板、石膏板等轻质材料作为后改造墙体,可不作为实测区。
对于其他后改造墙体,相关标准不变。
1.2墙体表面平整度(抹灰工程)1.1.3.指标说明:反映层高范围内抹灰墙体表面平整程度。
1.1.4.合格标准:[0,4]mm1.1.5.测量工具:2米靠尺、楔形塞尺1.1.6.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙为1个实测区,累计15个实测区。
所选2套房实测区不足15个时,需增加实测套房数。
每一测尺实测值为一个合格计算点。
(2)测量方法:同一实测区内●当墙面长度小于4米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,在距离地面20cm左右的位置水平测1次;●当墙面长度大于4米,在同一墙面4个角任选两个方向各测量1次,在墙长度方向任意位置增加2次水平测量,在距离地面20cm左右的位置水平测2次;●所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测一次,洞口两边竖向各测一次;●以上各实测值作为合格率1个计算点。
(3)数据记录:同一实测区,一个实测值作为一个合格率计算点。
1.1.7.示例:1.3墙面垂直度(抹灰工程)1.1.8.指标说明:反映层高范围抹灰墙体垂直的程度。
1.1.9.合格标准:[0,4]mm1.1.10.测量工具:2米靠尺1.1.11.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为1个实测区,累计15个实测区;所选2套房实测区不满足15个时,需增加实测套房数;每一测尺的实测值作为一个合格计算点。
(2)测量方法:同一实测区内●当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度;●当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度;●具备实测条件的门洞口墙体垂直度为必测项。
抹灰工程实测实量方案
抹灰工程实测实量方案1.1基本原则1.1.1.实测前,根据同一标段内各楼栋进度随机选取处于抹灰阶段2-4套房作为抹灰工程的实测套房。
户数最多的房型为必选。
1.1.2.采用木夹板、石膏板等轻质材料作为后改造墙体,可不作为实测区。
对于其他后改造墙体,相关标准不变。
1.2墙体表面平整度(抹灰工程)1.1.3.指标说明:反映层高范围内抹灰墙体表面平整程度。
1.1.4.合格标准:[0,4]mm1.1.5.测量工具:2米靠尺、楔形塞尺1.1.6.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙为1个实测区,累计15个实测区。
所选2套房实测区不足15个时,需增加实测套房数。
每一测尺实测值为一个合格计算点。
(2)测量方法:同一实测区内●当墙面长度小于4米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,在距离地面20cm左右的位置水平测1次;●当墙面长度大于4米,在同一墙面4个角任选两个方向各测量1次,在墙长度方向任意位置增加2次水平测量,在距离地面20cm左右的位置水平测2次;●所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测一次,洞口两边竖向各测一次;●以上各实测值作为合格率1个计算点。
(3)数据记录:同一实测区,一个实测值作为一个合格率计算点。
1.1.7.示例:1.3墙面垂直度(抹灰工程)1.1.8.指标说明:反映层高范围抹灰墙体垂直的程度。
1.1.9.合格标准:[0,4]mm1.1.10.测量工具:2米靠尺1.1.11.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为1个实测区,累计15个实测区;所选2套房实测区不满足15个时,需增加实测套房数;每一测尺的实测值作为一个合格计算点。
(2)测量方法:同一实测区内●当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度;●当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度;●具备实测条件的门洞口墙体垂直度为必测项。
工程质量实测实量操作指引教学文案
工程质量实测实量操作指引工程管理部2015年8月目录一、前言 (1)二、适用范围、取样总则、要求 (1)1.适用范围 (1)2.取样总则 (1)3.要求 (1)三、实测内容 (3)1混凝土结构工程 (3)1.1基本原则 (3)1.2墙体轴线:200模板控制墨线距墙体尺寸。
(3)1.3截面尺寸偏差 (3)1.4表面平整度 (4)1.5垂直度 (5)1.6顶板水平度极差 (6)1.7楼板厚度偏差(含卫生间、厨房、阳台)检测办法? (7)2砌筑工程 (8)2.1基本原则 (8)2.2外门窗洞口尺寸偏差 (8)2.3重要预制或现浇构件 (10)2.4砌筑工序 (11)3设备安装 (12)3.1.基本原则 (12)3.2.座便预留排水管孔距偏差 (13)3.3.线盒、套管暗埋(设备安装) (13)3.4.给水管口暗埋(设备安装) (15)4抹灰工程 (16)4.1基本原则 (16)4.2墙体表面平整度 (16)4.3墙面垂直度 (17)4.4阴阳角方正 (19)4.5房间开间/进深、方正度偏差 (20)4.6户内门洞尺寸、方正度偏差 (21)4.7户内门洞/外墙窗内侧墙体厚度极差 (22)4.8凸窗顶板水平度极差 (23)4.9裂缝/空鼓 (24)5防水工程 (25)5.1.基本原则 (25)5.2.卫生间防水层厚度(柔性防水层) (25)5.3.卫生间防水层高度 (26)5.4.屋面防水层厚度 (27)5.5.卷材搭接长度 (27)5.6.卫生间附加防水层厚度 (28)5.7.防水反坎(防水工程) (29)6涂饰工程 (30)6.1.基本原则 (30)6.2.墙面表面平整度(涂饰工程) (31)6.3.墙面垂直度(涂饰工程) (32)6.4.阴阳角方正(涂饰工程) (33)6.5.顶棚(吊顶)水平度极差(涂饰工程) (34)6.6.裂缝/空鼓(涂饰工程) (35)7墙面饰面砖/石材工程 (36)7.1.基本原则 (36)7.2.表面平整度(墙面饰面砖工程) (36)7.3.垂直度(墙面饰面砖工程) (37)7.4.阴阳角方正(墙面饰面砖工程) (38)7.5.接缝高低差(墙面饰面砖工程) (39)7.6.裂缝/空鼓(墙面饰面砖工程) (40)8地面饰面砖/石材工程 (41)8.1.基本原则 (41)8.2.表面平整度(地面饰面砖工程) (41)8.3.接缝高低差(地面饰面砖工程) (42)8.4.裂缝/空鼓(地面饰面砖工程) (43)9铝合金(或塑钢)门窗安装工程 (44)9.1.基本原则 (44)9.2.门窗框固定(铝合金-塑钢窗) (44)9.3.边框收口与塞缝(铝合金-塑钢窗) (45)一、前言根据8月份质量总结会中提到的主体质量、二次砌筑中实测数据偏差较大的问题,现按集团要求各项目在钢筋、模板、混凝土等分项工程应严格按图纸尺寸要求、有关规范规程组织施工。
砌筑工程实测实量操作大全
砌筑工程实测实量操作大全(平整度、垂直度、方正度、尺寸偏差)1砌筑工程表面平整度(砌筑工程)1.Ll指标说明:反映层高范围内砌体墙体表面平整程度。
I.1.2合格标准:[0z8]mm oII13测量工具:2米靠尺、楔形塞尺。
III4测量方法和数据记录:⑴每一面墙都可以作为1个实测区。
⑵当墙面长度小于3米,各墙面顶部和根部4个角中,取左上及右下2个角。
按45度角斜放靠尺分别测量2次,其实测值作为判断该实测指标合格率的2个计算点。
⑶当墙面长度大于3米时,还需在墙长度中间位置增加1次水平测量,3次测量值均作为判断该实测指标合格率的3个计算点。
(4)墙面有门窗、过道洞口的,在各洞口45度斜交测一次,作为新增实测指标合格率的1个计算点。
1.1.1指标说明:反映层高范围砌体墙体垂直的程度。
1.1.2合格标准:[O z5]mm o1.1.3测量工具:2米靠尺。
1.1.4测量方法和数据记录:⑴每一面墙都可以作为1个实测区。
⑵实测值主要反映砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或碎反坎、墙体斜顶砖,消除其测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
(3)当墙长度小于3米时,同一面墙距两侧阴阳角约30cm 位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度二是靠尺底端距离下部地面位置约30Cm时测1次垂直度。
墙体洞口T则为垂直度必测部位。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
(4)当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30cm时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
这3个测量值分别作为判断该实测指标合格率的3个计算点。
1.2.1指标说明:考虑实测的可操作性,选用同一房间内同一垂直面的砌体墙面与房间方正度控制线之间距离的偏差,作为实测指标,以综合反映同一房间方正程度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砌筑工程1.1.基本原则1.1.1.实测前,根据同一标段内各楼栋进度随机选取处于砌筑阶段2-4套房作为砌筑工程的实测套房。
户数最多的房型为必选。
累计实测实量10个实测区。
1.1.2.对于验收以后需改造的墙体仍需作为实测区,相关标准不变。
1.2.表面平整度(砌筑工程)1.2.1.指标说明:反映层高范围内砌体墙体表面平整程度。
1.2.2.合格标准:[0,8]mm1.2.3.测量工具:2米靠尺、楔形塞尺1.2.4.测量方法和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
累计实测实量10个实测区。
(2)当墙面长度小于3米,各墙面顶部和根部4个角中,取左上及右下2个角。
按45度角斜放靠尺分别测量2次,其实测值作为判断该实测指标合格率的2个计算点。
(3)当墙面长度大于3米时,还需在墙长度中间位置增加1次水平测量,3次测量值均作为判断该实测指标合格率的3个计算点。
(4)墙面有门窗、过道洞口的,在各洞口45度斜交测一次,作为新增实测指标合格率的1个计算点。
(5)所选2套房中墙面表面平整度的实测区不满足10个时,需增加实测套房数。
1.2.5.示例:平整度测量示意(注:第四尺仅用于有门洞墙体)1.3.垂直度(砌筑工程)1.3.1.指标说明:反映层高范围砌体墙体垂直的程度。
1.3.2.合格标准:[0,5]mm1.3.3.测量工具:2米靠尺1.3.4.测量方法和数据记录:(1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
累计实测实量10个实测区。
(2)实测值主要反映砌体墙体垂直度,应避开墙顶梁、墙底灰砂砖或砼反坎、墙体斜顶砖,消除其测量值的影响,如两米靠尺过高不易定位,可采用1米靠尺。
(3)当墙长度小于3米时,同一面墙距两侧阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30cm时测1次垂直度。
墙体洞口一侧为垂直度必测部位。
这2个实测值分别作为判断该实测指标合格率的2个计算点。
(4)当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砌体位置时测1次垂直度,二是靠尺底端距离下部地面位置约30cm时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度。
这3个测量值分别作为判断该实测指标合格率的3个计算点。
(5)所选2套房中墙面垂直度的实测区不满足10个时,需增加实测套房数。
1.3.5.示例:墙垂直度测量示意1.4.方正度(砌筑工程)1.4.1.指标说明:考虑实测的可操作性,选用同一房间内同一垂直面的砌体墙面与房间方正度控制线之间距离的偏差,作为实测指标,以综合反映同一房间方正程度。
1.4.2.合格标准:[0,10]mm1.4.3.测量工具:5米钢卷尺、吊线或激光扫平议1.4.4.测量方法和数据记录:(1)每套房同层内必须设置一条方正控制基准线(尽量通长设置,降低引测误差),且同一套房同层内的各测区(即各房间)必须采用此方正控制基准线,然后以此为基准,引测至各测区(即各房间);(2)砌筑前距墙体30-60cm范围内弹出方正度控制线,并做明显标识和保护。
(3)同一面墙作为1个实测区,累计实测实量10个实测区。
(4)在同一测区内,实测前需用5米卷尺或激光扫平仪对弹出的两条方正度控制线,以短边墙为基准进行校核,无误后采用激光扫平仪打出十字线或吊线方式,沿长边墙方向分别测量3个位置(两端和中间)与控制线之间的距离。
选取3个实测值之间的极差,作为判断该实测指标合格率的1个计算点。
如该套房无方正基准线或偏差超过5mm/2m,则该套房内所有测区的实测值均按不合格计,并统一记录为“50mm”。
(5)所选2套房中方正度极差的实测区不满足10个时,需增加实测套房数。
1.4.5.示例:方正度测量示意砌体墙第三尺第二尺第一尺十字控制线2.抹灰工程2.1.基本原则2.1.1.实测前,根据同一标段内各楼栋进度随机选取处于抹灰阶段2-4套房作为抹灰工程的实测套房。
户数最多的房型为必选。
2.1.2.采用木夹板、石膏板等轻质材料作为后改造墙体,可不作为实测区。
对于其他后改造墙体,相关标准不变。
2.2.墙体表面平整度(抹灰工程)2.2.1.指标说明:反映层高范围内抹灰墙体表面平整程度。
2.2.2.合格标准:[0,4]mm2.2.3.测量工具:2米靠尺、楔形塞尺2.2.4.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙为1个实测区,累计15个实测区。
所选2套房实测区不足15个时,需增加实测套房数。
每一测尺实测值为一个合格计算点。
(2)测量方法:同一实测区内●当墙面长度小于4米,在同一墙面顶部和根部4个角中,选取左上、右下2个角按45度角斜放靠尺分别测量1次,在距离地面20cm左右的位置水平测1次;●当墙面长度大于4米,在同一墙面4个角任选两个方向各测量1次,在墙长度方向任意位置增加2次水平测量,在距离地面20cm左右的位置水平测2次;●所选实测区墙面优先考虑有门窗、过道洞口的,在各洞口45度斜测一次,洞口两边竖向各测一次;●以上各实测值作为合格率1个计算点。
(3)数据记录:同一实测区,一个实测值作为一个合格率计算点。
2.2.5.示例:2.3.墙面垂直度(抹灰工程)2.3.1.指标说明:反映层高范围抹灰墙体垂直的程度。
2.3.2.合格标准:[0,4]mm2.3.3.测量工具:2米靠尺2.3.4.测量方法和数据记录:(1)实测区与合格率计算点:每一面墙作为1个实测区,累计15个实测区;所选2套房实测区不满足15个时,需增加实测套房数;每一测尺的实测值作为一个合格计算点。
(2)测量方法:同一实测区内●当墙长度小于3米时,同一面墙距两端头竖向阴阳角约30cm位置,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度;●当墙长度大于3米时,同一面墙距两端头竖向阴阳角约30cm和墙体中间位置,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位置时测1次垂直度,二是靠尺底端接触到下部地面位置时测1次垂直度,三是在墙长度中间位置靠尺基本在高度方向居中时测1次垂直度;●具备实测条件的门洞口墙体垂直度为必测项。
(3)数据记录:同一实测区,一个实测值作为一个合格率计算点。
2.3.5.示例:2.4.室内净高偏差(抹灰工程)2.4.1.指标说明:综合反映同一房间室内净高实测值与理论值的偏差程度。
2.4.2.合格标准:[-20,20]mm2.4.3.测量工具:5米钢卷尺、激光测距仪2.4.4.测量方法和数据记录:(1)实测区:每一个功能房间作为1个实测区,累计实测实量10个实测区。
所选2套房中实测区不满足10个时,需增加实测套房数。
(2)测量方法:●实测前,所选套房必须完成地面找平层施工。
同时还需了解所选套房的各房间结构楼板的设计厚度和建筑构造做法厚度等;●各房间地面的4个角部区域,距地脚边线30cm附近各选取1点(避开吊顶位),在地面几何中心位选取1点,测量出找平层地面与天花顶板间的5个垂直距离,即当前施工阶段5个室内净高实测值。
(3)合格率计算点:用图纸设计层高值减去结构楼板和地面找平层施工设计厚度值,作为判断该房间当前施工阶段设计理论室内净高值。
当实测值与设计值最大偏差值在【-30,30】mm之间时,5个偏差值的实际值作为判断该实测指标合格率的5个计算点。
当实测值与设计值最大偏差值﹥30mm或﹤-30mm时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的5个计算点。
2.4.5.示例:室内净高测量示意2.5.顶板水平度极差(抹灰工程)2.5.1.指标说明:考虑实际测量的可操作性,顶板腻子完成后,选取同一功能房间砼顶板内四个角点和一个中点距离同一水平基准线之间5个实测值的极差值,综合反映同一房间砼顶板的平整程度。
2.5.2.合格标准:≤10mm2.5.3.测量工具:激光扫平仪、具有足够刚度的5米钢卷尺(或2米靠尺、激光测距仪)2.5.4.测量方法和数据记录:(1)实测区:已完成腻子的同一功能房间内顶板作为1个实测区,累计实测实量10个实测区。
所选2套房的实测区不满足10个时,需增加实测套房数。
(2)测量方法:同一实测区内●同一功能房间内顶板需已完成腻子施工;●使用激光扫平仪,在实测板跨内打出一条水平基准线。
同一实测区距顶板天花线30cm处位置选取4个角点,以及板跨几何中心位(若板单侧跨度较大可在中心部位增加1个测点),分别测量砼顶板与水平基准线之间的5个垂直距离。
(3)合格率计算点:以垂直距离的最低点为基准点,计算另外四点与最低点之间的偏差,最大偏差值≤15mm时,5个偏差值(基准点偏差值以0计)的实际值作为判断该实测指标合格率的5个计算点。
最大偏差值﹥15mm 时,5个偏差值均按最大偏差值计,作为判断该实测指标合格率的5个计算点。
2.5.5.示例:顶板水平度测量示意2.6.方正度(抹灰工程)2.6.1.指标说明:考虑实际测量的可操作性,选用同一房间内同一垂直面的墙面与房间方正度控制线之间距离的偏差,作为实测指标,以综合反映同一房间方正程度。
2.6.2.合格标准:[0,5]mm2.6.3.测量工具:5米钢卷尺、吊线或激光扫平议2.6.4.测量方法和数据记录:(1)每套房同层内必须设置一条方正控制基准线(尽量通长设置,降低引测误差),且同一套房同层内的各测区(即各房间)必须采用此方正控制基准线,然后以此为基准,引测至各测区(即各房间);(2)距墙体30-60cm范围内弹出方正度控制线,并做明显标识和保护。
(3)同一面墙作为1个实测区,累计实测实量15个实测区。
(4)在同一测区内,实测前需用5米卷尺或激光扫平仪对弹出的两条方正度控制线,以短边墙为基准进行校核,无误后采用激光扫平仪打出十字线或吊线方式,沿长边墙方向分别测量3个位置(两端和中间)与控制线之间的距离(如果现场找不到控制线,可以一面带窗墙面为基准,用仪器引出两条辅助方正控制线)。
选取3个实测值之间的极差,作为判断该实测指标合格率的1个计算点。
如该套房无方正基准线或偏差超过5mm/2m ,则该套房内所有测区的实测值均按不合格计,并统一记录为“50mm ”。
(5) 所选2套房中方正度极差的实测区不满足15个时,需增加实测套房数。
2.6.5. 示例:2.7. 地面表面平整度(抹灰工程)2.7.1. 指标说明:反映找平层地面表面平整程度。
2.7.2. 合格标准: (1) 毛坯房交付地面或龙骨地板基层表面平整度≤4mm ;(2) 面层为瓷砖或石材的地面基层表面平整度≤4mm(3) 装修房地板交付面表面平整度≤3mm 。
