市政道路关键工序及旁站监理

. . . . . . word . . 旁 站 监 理 方 案

工程名称:府东北路、广场西路、广场北路、法院南支路、8号路工程

建设单位:盘山县新县城筹备建设指挥部 监理单位:盘锦市建设监理有限公司 施工单位:盘锦市交通建设有限责任公司

编制人:(签章) 审核人:(签章) 2009 年2月 . . . . .

. word . . 工 程 旁 站 监 理 方 案

1、 工程概况 2、 结构摘要 3、 旁站依据 4、 旁站监理的范围和内容 5、 旁站监理人员及职责 6、 旁站监理的程序和方式 附件:旁站监理记录表 . . . . .

. word . . 关键工序及旁站监理计划

1、 工程概况: 工程名称:府东北路、广场西路、广场北路、法院南支路、8号路工程 设计单位:大连理工大学土木建筑设计研究院有限公司 施工单位:盘锦市交通建设有限责任公司

监理单位:盘锦市建设监理有限公司

建设单位:盘山县新县城筹备建设指挥部 结构类型:沥青混凝土 2、 结构摘要: 1)府东北路工程位于盘山县新县城,南起府北一路北至府北二路;全长468米。工程内容包括道路、排水、照明三部分。 道路标准断面设计为: 4.5米(人行道)+23米(机动车道)+4.5米(人行道)=32米。道路横坡为1.5 % ,步道横坡为2.0% 。 道路路面结构: 本工程按照城市道路主干道标准设计,车行道采用沥青砼路面结构。 机动车道路面结构为: 4㎝中粒式沥青混凝土+ 6㎝粗粒式沥青混凝土+15㎝水泥稳定砂砾+20㎝水泥稳定砂砾+20㎝级配砂砾+30㎝天然砂砾路床碾压,结构层次为95㎝。 人行道的结构为:6㎝混凝土步道砖,+3㎝的M7.5水泥沙浆+15㎝的厂拌水泥稳定砂砾,20㎝天然砂砾。 路边石为20×27×99厘米和10×15×49厘米花岗岩条石。 2)广场西路工程位于盘山县新县城,南起府前大道路北至府北一路;全 . . . . . . word . . 长640米。工程内容包括道路、排水、照明三部分。 道路标准断面设计为:3米(人行道)+12米(机动车道)+3米(人行道)=18米。道路横坡为2.0 % ,步道横坡为2.0% 。 道路路面结构: 本工程按照城市道路主干道标准设计,车行道采用沥青砼路面结构。 机动车道路面结构为: 4㎝细粒式沥青混凝土+ 5㎝中粒式沥青混凝土+20㎝水泥稳定砂砾+30㎝天然砂砾+30㎝山皮石路床碾压,结构层次为89㎝。 人行道的结构为:6㎝荷兰砖砖,+3㎝的M7.5水泥沙浆+15㎝的厂拌水泥稳定砂砾,20㎝天然砂砾。 路边石为20×25×99厘米和15×15×70厘米花岗岩条石。 3)法院南支路广场位于盘山县新县城,东起广场东路西至府东北路;全长210米。工程内容包括道路、排水、照明三部分。 道路标准断面设计为:0.5米土路肩+6米(机动车道)+0.5米土路肩=7米。道路横坡为2.0 % 。 道路路面结构: 本工程按照城市道路主干道标准设计,车行道采用沥青砼路面结构。 机动车道路面结构为: 4㎝细粒式沥青混凝土+ 5㎝中粒式沥青混凝土+20㎝水泥稳定砂砾+30㎝天然砂砾+30㎝山皮石路床碾压,结构层次为89㎝。 路边石为20×25×99厘米和15×15×70厘米花岗岩条石。 4)广场北路工程位于盘山县新县城,起点府西北路至广场西路;全长211米。工程内容包括道路、排水、照明三部分。 道路标准断面设计为:3米(人行道)+12米(机动车道)+3米(人行道) . . . . . . word . . =18米。道路横坡为2.0 % ,步道横坡为2.0% 。 道路路面结构: 本工程按照城市道路主干道标准设计,车行道采用沥青砼路面结构。 机动车道路面结构为: 4㎝细粒式沥青混凝土+ 5㎝中粒式沥青混凝土+20㎝水泥稳定砂砾+30㎝天然砂砾+30㎝山皮石路床碾压,结构层次为89㎝。 人行道的结构为:6㎝荷兰砖砖,+3㎝的M7.5水泥沙浆+15㎝的厂拌水泥稳定砂砾,20㎝天然砂砾。 路边石为20×25×99厘米和15×15×70厘米花岗岩条石。 5)8号路位于盘山县新县城,起点府西北路至广场西路;全长210米。工程内容包括道路、排水、照明三部分。 道路标准断面设计为:0.5米土路肩+7米(机动车道)+0.5米土路肩=8米。道路横坡为2.0 % 。 道路路面结构: 本工程按照城市道路主干道标准设计,车行道采用沥青砼路面结构。 机动车道路面结构为: 4㎝细粒式沥青混凝土+ 5㎝中粒式沥青混凝土+20㎝水泥稳定砂砾+30㎝天然砂砾+30㎝山皮石路床碾压,结构层次为89㎝。 路边石为20×25×99厘米和15×15×70厘米花岗岩条石。 本工程计划开工日期为 2009 年 3 月 25 日,计划竣工日期为 2009年 10 月 30 日。

3、 旁站依据

3.1建设工程有关法律、法规:主要有《中华人民共和国合同法》。 3.2技术标准、规范、规程:主要有 《建设工程监理规范》(GB50319-2000) . . . . . . word . . 《建筑工程施工质量验收统一标准》(GB50300-2001) 《公路沥青路面施工技术规范》(JTG F40-2004) 《公路路面基层施工技术规范》(JTJ 034-2000) 3.3合同:本工程的建设工程监理合同、建筑工程施工合同。 3.4设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、经设计确认的工程变更文件等)。 3.5施工及监理文件:本工程的施工组织设计和监理规划。 4、 旁站监理的范围和内容 次段广场东路主要包括道路工程、雨水工程及污水工程。为保证工程质量满足设计施工图及国家有关法规、规范要求,对每项单项工程的关键工序及旁站计划作如下规定: 4.1、 道路工程: 沥青混凝土上、下面层施工为本工程关键工序。沥青混凝土上面层施道路工程分项工程中工程造价最高的一道工序。其施工质量的好坏直接关系到整体道路工程的外观形象、路面收水效果、竣工后市政养护工作量的大小及投入使用后车辆行驶的安全。 对此关键工序在施工中必须进行全程旁站监理,并填写旁站监理记录,工程程序及监理要求如下: (1)、在施工面层前必须检查施工单位的面层施工计划、人员安排及所附材料合格证、配合比和各种有关检验报告。 (2)、现场旁站监理人员必须随时监测沥青混凝土的温度(摊铺前的温度不低 . . . . . . word . . 于165℃),当发现温度偏低时,必须停止此材料的使用,并作记录。 (3)、在面层施工同时,需用水准仪对摊铺碾压后的面层进行高程抽检监控,现场将实测高程与施工设计图高程对比,若发现有超过偏差范围的,及时反馈施工方现场进行翻修整理。 (4)、沥青料摊铺后必须用8吨压路机进行初压稳定,碾压遍数不少于3遍,然后用16吨胶轮压路机进行复压,遍数应不少于2遍,最后用12吨光轮压路机进行收面,遍数不少于2遍。监理现场检查碾压情况及碾压遍数,碾压后面层外观应无纵向轮迹及裂缝,沥青混凝土外观均匀致密。 (5)、摊铺碾压后的面层应无大于10mm的空隙麻面,如有则通知施工方现场挖除翻铺。 (6)、面层摊铺碾压成型后,监理组应检查施工方对封阻交通是否落实,是否有专人看管,面层施工形成后封阻交通应不少于1天。 (7)、当天面层摊铺碾压成型完成后,监理应对当天旁站监理情况填写监理旁站记录,旁站人员签字后应让施工单位质检人员也进行签字确认方为有效文件。 4.2、排水工程: 本工程将闭水试验及管道沟槽回填列为关键工序。 闭水试验是检验铺设管道渗水量是否符合GB50268-2008规范要求的试验,是检测所铺管道能否投入使用的重要一环,闭水试验直接体验管座、接口、井室密封等工序总体综合质量是否合格。 沟槽回填是管道工程最后一道工序,其回填质量必须符合施工设计图及规范要求,沟槽回填质量的好坏直接影响道路工程中路床质量,回填不过关会造成道路工程产生沉陷、裂缝,路床施工中产生软包,甚至在道路投入使用后因 . . . . . . word . . 黄土遇水沉陷产生坍塌发生行车事故,因回填不合格产生的返工是较重质量事故,也是返工中耗资最大、历时最长、影响最坏的一种。 (1) 闭水试验旁站监理要求: 1)首先检查施工单位质检员所报资料是否填写准确,自检是否合格。若资料检查及自检不合格,不允许进行现场闭水试验。 2)闭水试验的井段必须放水浸泡1天方可进行。 3)监理人员到达现场后首先检查闭水管段的外观情况,若发现管接口、井室墙壁及管节中间有砂眼漏、冒水等现象,应告知施工方进行返修后再报验闭水。只有外观检查合格后方可进行现场渗水量的测量。 4)渗水量现场测量历时按规范不得少于半小时,监理人员必须现场亲自检测,不得让施工单位人员代测。在检测的半小时内监理人员不得离开现场,计时起、终所量水面高低数据必须亲自量取并告知施工方人员。 5)现场对所取数据进行渗水量计算,若合格则当时给予签认,若不合格责令施工方检查修补,另行再次报验。 6) 不论当次闭水试验合格与否,现场监理人员必须认真填写旁站监理记录,并让施工方现场质检人员也签字确认。 (2) 沟槽回填旁站监理要求: 1)沟槽回填分为胸腔回填、管顶以上500mm以内、路床以下0-800mm,800-1500mm及1500mm以下五部分的回填。 2)回填过程中监理须旁站监理,现场查看回填土不得含有大于5cm以上的砖石或10cm以上的土块及垃圾土、杂填土、腐殖土和软泥包,如有则必须当场指出予以清理。

合集下载

市政工程监理旁站方案

市政工程监理旁站方案

无为县东门外大街(锁埂路~军二路)工程监理旁站方案编制单位:XX远信工程项目管理XX编制人员:矍明明编制时间:20XX6月20日一、工程概况:本次设计东门外大街位于无为县城南新区规划范围,道路西起锁埂路,东至军二路,全长约1239.294m,规划红线宽度为45米,道路两侧规划以居住用地为主。

道路是县城通往芜湖方向的主要交通通道,也是无为县县城东侧的主要出城通道。

东门外大街自西向东依次与锁埂路、幸福路、渡江路、王福路、军二路相交,其中锁埂路为现状道路,军二路在东门外大街以南段为现状道路,其余相交均为规划道路。

根据规划道路两侧主要以居住用地为主。

本工程主要包括以下内容:道路、排水、交通、绿化、照明。

工期要求:20XX6月31日至20XX12月31二、适用范围本旁站监理方案适用于无为县东门外大街工程道路、雨水污水工程与绿化等其他相关工程的施工。

三、编制依据1、建设部《建筑工程旁站监理管理规定》2、《城市道路工程施工与验收规程》GBJ08-225-973、《市政排水管道工程施工与验收规程》GBJ08-220-964、《给水排水管道工程施工与验收规范》GB 50268-975、东门外大街工程《监理规划》与《施工监理委托合同》6、其它相关的标准和规范四、旁站监理人员的主要职责1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以与施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工,执行施工方案以与工程建设强制性标准情况;3、核查进场建筑材料、建筑配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料;5、认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,与时发现和处理旁站过程中出现的质量问题,如实、准确地做好旁站监理记录;6、实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权责令施工企业立即整改;发现其施工活动已经或者可能危与工程质量,应当与时向监理工程师报告。

旁站监理地重要部位、关键工序

旁站监理地重要部位、关键工序

须旁站监理的重要部位、关键工序清单在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监视活动。

主要包括:搅拌桩、锚杆、土方开挖与回填、管桩、冲孔灌注桩、承台、地下室底板与后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、梁柱节点钢筋隐蔽过程、预应力X拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装、幕墙骨架安装、机电弱电设备安装调试、试压、室外管线沟槽开挖与敷设等。

在本工程中具体须旁站监理的重要部位、关键工序清单如下:一、土建与装饰组须旁站监理的重要部位、关键工序清单:1、桩基〔混凝土预制桩、冲孔灌注桩〕(1)桩基定位测量与试桩施工;(2)混凝土预制桩施工;(3)冲孔灌注桩施工;(4)钢筋笼的制安;(5)承台钢筋施工;(6)混凝土的配制与浇筑;(7)见证取样试件、试块的留置;(8)桩位平面图测量;(9)桩基检测;压桩和补桩施工;2、地下结构与防水(1)地下结构施工(2)防水混凝土、水泥砂浆的制作;(3)见证取样试件、试块的留置;(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置和施工;(5)卷材防水层、涂料防水层的施工与转角处、变形缝、穿墙管道等细部的施工。

(6)管线预埋暗敷、孔洞预留、各种管网线缆出入口位置与部位预设、预留、预埋(7)防雷与接地焊接施工3、砌体结构(1)墙体轴线定位;(2)见证取样试件、试块的留置;(3)门窗洞口位置留置;(4)预留洞口与过梁、预埋件留置;(5)墙体开槽施工;4、混凝土结构(1)大跨度、高支模板安装和拆除施工,模板工程与保护层厚度留置施工;(2)承台、地下室底板与后浇带、结构混凝土浇筑、防水混凝土浇筑;(3)梁柱节点钢筋隐蔽过程;(4)预留洞口周围钢筋的设置与钢筋端头的处理;(5)预应力筋的施工;(6)见证取样试件、试块的留置;(7)施工缝的留置;(8)预制构件的吊装和连接;5、钢〔网架〕结构(1)钢构件的加工;(2)焊接质量;(3)高强螺栓连接质量;(4)预拼装情况;(5)钢结构、网架结构安装;6、涂膜防水施工(1)找平层的排水坡度施工;(2)保温层的施工;(3)防水层施工;7、装饰装修工程(1)装修材料有害物质检测;(2)在墙体上开槽、打洞时施工;(3)吊顶的固定和重型灯具的安装;(4)饰面板拉拔强度的检测;(5)样板间的施工;(6)重要特殊部位装饰装修施工;(7)幕墙的金属框架与主体结构预埋件的连接施工;(8)预埋件的防腐与后置埋件的现场拉拔强度检测;(9)幕墙的伸缩缝、沉降缝、防震缝与阴阳角和封口安装;(10)卫生间、洗涤间、屋面防水工程施工8、其他塔吊、井架安拆等高危作业施工、路面处理、涂料熔化分散、标线涂布、种植前土壤处理、乔、灌木种植、苗木运输铺、草皮、植草。

市政道路工程监理旁站方案

市政道路工程监理旁站方案

**道路改造工程旁站监理方案编制人:审批人:**建设工程监理有限公司第*标段项目监理部**年*月目录一、工程概况 (1)二、编制依据 (1)三、监理人员配备 (1)四、旁站程序 (2)五、旁站监理人员主要职责 (2)六、旁站监理的基本要求 (2)七、旁站监理的基本范围 (7)八、旁站监理的方法 (3)九、旁站监理记录表的填写 (4)十、旁站项目清单及重点分项工程监理验收表 (7)一、工程概况(1)工程范围**道路改造工程位于**市中心城区,沿线贯穿连接**片区,道路呈南北走向,该道路是**市中心城区西部片区贯穿南北的重要交通干道,道路沿线设置公交专用道。

本工程建设范围北起**南侧(K0+**),终点位于**路(K*+**),工程设计全长**km。

(2)工程内容本项目为道路改造工程,第*标段主要施工内容包括:道路、隧道、管线、排洪渠、绿化景观、交通、安监、人行地道、公交站亭工程等。

二、编制依据1、有关工程建设的法律、法规:《建筑法》、《建设工程质量管理条例》、《建设工程监理规范》GB50319-2000、《公路工程施工监理规范》JTG-G10-2006、《合同法》、《旁站监理管理办法》。

2、政府为业主建设项目所下达的文件(项目审批文件)。

3、当地建设行政主管部门的有关文件。

4、设计、勘察系列文件。

5、现行的技术规范、施工验收规范规程等。

主要的规范、标准见表1-2。

6、业主与承建商及物资供应商签订的工程施工承包合同及物资供应合同。

7、经公司批准同意的监理规划、监理实施细则和其他图、表、文件资料等。

8、经批准的实施性施工组织设计、施工进度计划、施工方案等。

三、监理人员配备为确保工程质量,项目监理部在工程质量监理过程中注重施工过程的质量控制(事中控制),对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,安排有丰富现场施工监理经验的监理人员进行旁站。

在工程施工监理中监理部一直注重加强对现场的巡视、旁站监督与检查,及时发现违章操作和不按设计要求,不按施工图纸或施工规范、规程或质量标准施工的现象,对不符合质量要求的要及时进行纠正和严格控制。

市政道路工程旁站监理工作方案.doc

市政道路工程旁站监理工作方案.doc

xx经四路市政道路工程旁站监理工作方案编制:xx审核:刘建设审批:xx十周xx现代工程咨询有限公司临颍工程项目监理部目录一、工程概况二、旁站依据三、旁站监理人员的职责四、旁站监理的范围五、旁站监理的工作内容六、旁站监理程序旁站监理工作方案一、工程概况经四路位于河南省临颍县颖北新区,属市区规划主干道,全长805米。

建设单位临颍县产业集聚区建设管理委员会,设计单位漯河市市政工程设计院,监理单位漯河市现代工程咨询有限公司,施工单位许昌大林市政绿化工程有限公司二、旁站依据1.建设工程有关法律、法规,主要有《中华人民共和国建筑法》、《建筑工程管理条例》、《中华人民共和国合同法》、《房屋建筑工程施工旁站监理管理法》。

2.建筑工程技术标准、规范、规程:主要有:《建筑工程监理规范》(GB50319—2000)、《建筑工程施工质量验收统一标准》(GB50300—2001)、、《混凝土结构工程施工质量验收规范》(GB50204—2002)、《建筑地面工程施工质量验收规范》(GB50209—2002)、《建筑地基基础工程施工质量验收规范》(GB50202—2002)、《砌体工程施工质量验收规范》(GB50203—2002)、《给排水管道工程施工及验收规范》、《城市绿化工程施工及验收规范》。

3.合同:本工程的建设工程监理合同、建设工程施工合同。

4.设计文件:本工程的地质勘查资料,经批准设计文件(图纸、设计说明、设计指定的标准图集、设计交底、图纸会审纪要、设计变更文件、经设计确认的工程变更文件等)。

5.施工及监理文件:施工组织设计和规划。

6.《建筑施工安全检查标准》(JGJ59—99)。

三、旁站监理人员的职责1.旁站监理人员:总监理工程师:蒋十周,监理员:孔凡涛,盖杰2.旁站监理人员的职责2.1.检查施工企业现场质检人员到岗,特殊工种人员持证上岗及施工机械、建筑材料准备情况。

2.2.现场跟班监督关键部位、关键工序的执行情况,施工方案及工程建设强制性标准情况。

工程旁站监理方案(关键部位、关键工序)

工程旁站监理方案(关键部位、关键工序)

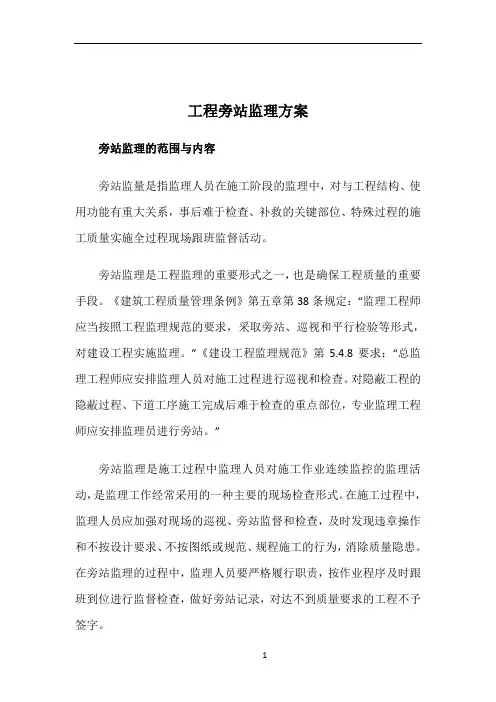

工程旁站监理方案旁站监理的范围与内容旁站监量是指监理人员在施工阶段的监理中,对与工程结构、使用功能有重大关系,事后难于检查、补救的关键部位、特殊过程的施工质量实施全过程现场跟班监督活动。

旁站监理是工程监理的重要形式之一,也是确保工程质量的重要手段。

《建筑工程质量管理条例》第五章第38条规定:“监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。

”《建设工程监理规范》第5.4.8要求:“总监理工程师应安排监理人员对施工过程进行巡视和检查。

对隐蔽工程的隐蔽过程、下道工序施工完成后难于检查的重点部位,专业监理工程师应安排监理员进行旁站。

”旁站监理是施工过程中监理人员对施工作业连续监控的监理活动,是监理工作经常采用的一种主要的现场检查形式。

在施工过程中,监理人员应加强对现场的巡视、旁站监督和检查,及时发现违章操作和不按设计要求、不按图纸或规范、规程施工的行为,消除质量隐患。

在旁站监理的过程中,监理人员要严格履行职责,按作业程序及时跟班到位进行监督检查,做好旁站记录,对达不到质量要求的工程不予签字。

我项目监理部将按照建设部《房屋建筑工程施工旁站监理管理办法(试行)》的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。

旁站监理的关键部位、关键工序有:土方回填、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理、后浇带、节能保温工程。

(根据工程项目具体情况增加删减)旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发事件的应急处理、施工记录检查、旁站监理记录等。

一、旁站监理依据1、工程建设有关标准、规范、规程。

2、设计图纸和设计变更等。

3、经批准的施工组织设计。

4、经批准的旁站监理方案和监理细则。

二、旁站监理程序在本工程的旁站监理过程中,我项目监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量制定旁站监理方案→监理工程师检查施工记录→下道工序施工→审批承建商作业计划→承建商在旁站部位施工前24小时通知监理安排旁站人员→检查施工准备情况→旁站监理施工全过程→纠正施工中的偏差,有危及工程质量情况的,向总监报告→平行试验→填写旁站监理记录→承建商质检员、监理签字三、旁站监理人员的职责1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工方案以及工程建设强制性标准执行情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日志,保存旁站监理原始资料;5、在实施旁站监理时发现质量问题,应要求承建商整改,必要时向总监和业主报告,采取必要措施。

市政道路工程监理旁站方案

市政道路工程监理旁站方案

监理旁站方案一、工程概况(一)、工程简介:仙洲岛环岛路拓宽工程全长4660 米,正常路段规划路宽11 米,占地面积约51260 平方米,其中新建绿道长约409 米,(桩号B0+000 ? B0+409.131),保留现状绿道(桩号K0+080.656 ? K0+255),车道由原2 米拓宽至9 米。

主要建设内容包括对现有路堤面上拓宽并拆除道路全线原混凝土路面、加铺沥青砼路面、绿道铺贴环保透水砖、埋设排水排污管道系统,配套照明、交通设施、绿化工程等。

1、路面结构设计:车道采用沥青砼面层,绿道铺设环保透水砖。

路面结构组合如下:①车行道:上面层:AC-13 细粒式SBS 改性沥青砼,厚度40mm ;粘层油:1.0L/m2 沥青粘层油;下面层:AC-16 中粒式SBS 改性沥青砼,厚度60mm ;下封层:1.5L/m2 沥青表处下封层;基层:6%水泥稳定级配碎石,厚度220mm ;垫层:级配碎石,厚度200mm 。

②绿道:环保透水砖,尺寸200 X100 X80mm ;干拌水泥河沙(1 :5),厚度30mm ;垫层:C20透水砼,厚度120mm ;6%水泥级配碎石,厚度120mm 。

2、排水工程排水工程设计采用雨、污分流制,内容包括雨水管道一根,污水管道一根。

管道采用二级钢筋混凝土承插管和U-PVC 管。

管道基础采用1 :1 碎石砂基础。

检查井采用重型彩色防盗高强复合材料的井盖和井座。

3、照明工程本段道路电源分五段各自接入,各段变压器均为新增变压器,配备照明控制箱。

路灯类型包括双臂路灯、单臂路灯和绿道景观灯。

常规路灯采用双臂或单臂路灯单侧布灯的照明方式,路灯水平间距35 米,灯杆中心距路缘石外边0.8m 。

绿道采用景观灯单侧布灯的照明方式,路灯间距1 0米。

所有灯杆均做可靠的防雷接地。

4、交通设施工程交通设施工程包括交通标线和交通标志牌。

本段道路全线设置车道中心线和车行道分界线,交叉口按规定设置各种导向箭头、停止线、中心分界线、人行横道线等标线。

工程旁站监理方案关键部位关键工序

工程旁站监理方案关键部位关键工序
一、站监理的作用
1、发挥规范性作用
按照行业标准、技术规范、技术规范要求,全程监理项目工程技术质量、施工质量,减少施工质量事故,保证质量稳定,提高施工质量,加强安全现场监督管理。

2、发挥督促性作用
通过站监理来督促施工单位按照设计要求、合同规定、施工质量标准等进行施工,有效地加强对施工单位的监管与管理。

3、发挥技术性作用
站监理可以通过科学有效的技术方法,解决施工中遇到的各类技术问题,同时可以提供最新的施工技术,促进施工的技术进步和水平提升。

4、发挥监督性作用
站监理可以通过现场实时的质量、安全检查,帮助施工单位把握施工进度,提醒施工单位及时处理相关技术问题,以减少施工工期。

桥梁施工关键部位包括桥墩、桥台、桥梁涵洞等,关键工序包括桩基础施工、防水施工、混凝土施工、钢筋施工等。

(1)桩基础施工
桩基础施工是桥梁施工的关键工序,桩基础施工应符合岩土工程测量要求,桩基施工过程应严格按照设计要求进行,全部桩基在施工前须经质量把关。

道路工程监理旁站方案

YA34小前线提档升级工程旁站方案编制人:审批人:昆山XX工程项目管理有限公司2017年6月20日目录一、工程概况 (1)二、编制依据 (2)三、监理人员配备 (2)四、旁站程序 (4)五、旁站监理人员主要职责 (5)六、旁站监理的基本要求 (5)七、旁站监理的基本范围 (8)八、旁站监理的方法 (8)九、旁站监理记录表的填写 (9)十、旁站项目清单及重点分项工程监理验收表 (11)一、工程概况1、工程范围YA34小前线提档升级工程起点位于西部干线,向北与月独线、杨滁公路交叉,继续向北终于地方道路。

现状路面宽度为 7.0m,水泥混凝土路面,路线总长度约 2.533km;本项目 K0+000~K0+380、K1+860~K2+533.72 为双向二车道,路基宽度为 9m,路面宽度为 7m,沥青砼路面;K0+380~K1+860 穿过镇区,为双向二车道,两侧各有 2m 的人行道,路基宽度为 11m,路面宽度为7m。

K0+000~K0+150、K1+860~K2+493进行加铺水稳和沥青面层补强,对集镇段K0+150~K1+860挖除新建。

K0+380~K1+860段预埋地下排水管道和有人行道。

K0+380~K1+200 段雨水由北向南,直接排入 K0+420 东侧附近河塘。

其中雨水管单侧布置于道路右侧,距离道路中心线 4.5m;K1+200~K1+860 段雨水分别由两端收集,由 K1+460处排入道路东侧的河塘里,雨水管单侧布置于道路右侧,距离道路中心线 4.5m。

雨水主管采用 DN600~DN1000 钢筋混凝土Ⅱ级管,雨水支管采用 DN600钢筋混凝土Ⅱ级管,雨水口连接管采用 dn300 HDPE 缠绕管,钢筋混凝土管采用 180°混凝土基础,橡胶圈接口。

雨水口连接管:采用反开挖施工,沟槽回填采用 C25 素混凝土包封。

检查井采用混凝土雨水井, DN600 雨水管采用φ1000 雨水检查井,DN1000 雨水管采用φ1500 雨水检查井,新建雨水管线主要位于道路两侧人行道内。

旁站监理的重要部位、关键工序

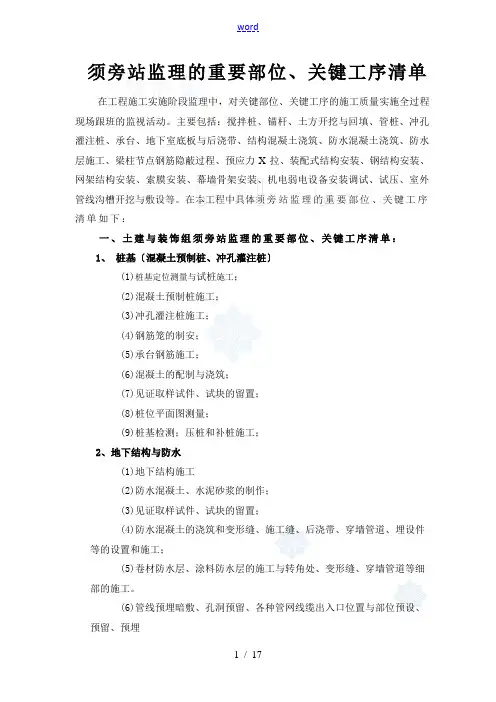

须旁站监理的重要部位、关键工序清单在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。

主要包括:搅拌桩、锚杆、土方开挖及回填、管桩、冲孔灌注桩、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、xx节点钢筋隐蔽过程、预应力xx、装配式结构安装、钢结构安装、网架结构安装、索膜安装、幕墙骨架安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等。

在本工程中具体须旁站监理的重要部位、关键工序清单如下:一、xx及装饰组须旁站监理的重要部位、关键工序清单:1、桩基(混凝土预制桩、冲孔灌注桩)(1)桩基定位测量及试桩施工;(2)混凝土预制桩施工;(3)冲孔灌注桩施工;(4)钢筋笼的制安;(5)承台钢筋施工;(6)混凝土的配制与浇筑;(7)见证取样试件、试块的留置;(8)桩位平面图测量;(9)桩基检测;压桩和补桩施工;2、地下结构及防水(1)地下结构施工(2)防水混凝土、水泥砂浆的制作;(3)见证取样试件、试块的留置;(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置和施工;(5)卷材防水层、涂料防水层的施工及转角处、变形缝、穿墙管道等细部的施工。

(6)管线预埋暗敷、xx预留、各种管网线缆出入口位置及部位预设、预留、预埋(7)防雷及接地焊接施工3、砌体结构(1)墙体轴线定位;(2)见证取样试件、试块的留置;(3)门窗洞口位置留置;(4)预留洞口及过梁、预埋件留置;(5)墙体开槽施工;4、混凝土结构(1)大跨度、高支模板安装和拆除施工,模板工程及保护层厚度留置施工;(2)承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑;(3)xx节点钢筋隐蔽过程;(4)预留洞口周围钢筋的设置及钢筋端头的处理;(5)预应力筋的施工;(6)见证取样试件、试块的留置;(7)施工缝的留置;(8)预制构件的吊装和连接;5、钢(网架)结构(1)钢构件的加工;(2)焊接质量;(3)xx螺栓连接质量;(4)预拼装情况;(5)钢结构、网架结构安装;6、涂膜防水施工(1)找平层的排水坡度施工;(2)保温层的施工;(3)防水层施工;7、装饰装修工程(1)装修材料有害物质检测;(2)在墙体上开槽、打洞时施工;(3)吊顶的固定和重型灯具的安装;(4)饰面板拉拔强度的检测;(5)样板间的施工;(6)重要特殊部位装饰装修施工;(7)幕墙的金属框架与主体结构预埋件的连接施工;(8)预埋件的防腐及后置埋件的现场拉拔强度检测;(9)幕墙的伸缩缝、沉降缝、防震缝及xx角和封口安装;(10)卫生间、洗涤间、屋面防水工程施工8、其他塔吊、井架xx等高危作业施工、路面处理、涂料熔化分散、标线涂布、种植前土壤处理、乔、灌木种植、xx运输铺、草皮、植草。

旁站监理的重要部位、关键工序

须旁站监理的重要部位、关键工序清单在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。

主要包括:搅拌桩、锚杆、土方开挖及回填、管桩、冲孔灌注桩、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、XX节点钢筋隐蔽过程、预应力XX、装配式结构安装、钢结构安装、网架结构安装、索膜安装、幕墙骨架安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等。

在本工程中具体须旁站监理的重要部位、关键工序清单如下:一、XX及装饰组须旁站监理的重要部位、关键工序清单:1、桩基(混凝土预制桩、冲孔灌注桩)(1)桩基定位测量及试桩施工;(2)混凝土预制桩施工;(3)冲孔灌注桩施工;(4)钢筋笼的制安;(5)承台钢筋施工;(6)混凝土的配制与浇筑;(7)见证取样试件、试块的留置;(8)桩位平面图测量;(9)桩基检测;压桩和补桩施工;2、地下结构及防水(1)地下结构施工(2)防水混凝土、水泥砂浆的制作;(3)见证取样试件、试块的留置;(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置和施工;(5)卷材防水层、涂料防水层的施工及转角处、变形缝、穿墙管道等细部的施工。

(6)管线预埋暗敷、xx预留、各种管网线缆出入口位置及部位预设、预留、预埋(7)防雷及接地焊接施工3、砌体结构(1)墙体轴线定位;(2)见证取样试件、试块的留置;(3)门窗洞口位置留置;(4)预留洞口及过梁、预埋件留置;(5)墙体开槽施工;4、混凝土结构(1)大跨度、高支模板安装和拆除施工,模板工程及保护层厚度留置施工;(2)承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑;(3)x x节点钢筋隐蔽过程;(4)预留洞口周围钢筋的设置及钢筋端头的处理;(5)预应力筋的施工;(6)见证取样试件、试块的留置;(7)施工缝的留置;(8)预制构件的吊装和连接;5、钢(网架)结构(1)钢构件的加工;(2)焊接质量;(3)x x螺栓连接质量;(4)预拼装情况;(5)钢结构、网架结构安装;6、涂膜防水施工(1)找平层的排水坡度施工;(2)保温层的施工;(3)防水层施工;7、装饰装修工程(1)装修材料有害物质检测;⑵在墙体上开槽、打洞时施工;(3)吊顶的固定和重型灯具的安装;(4)饰面板拉拔强度的检测;(5)样板间的施工;(6)重要特殊部位装饰装修施工;(7)幕墙的金属框架与主体结构预埋件的连接施工;(8)预埋件的防腐及后置埋件的现场拉拔强度检测;(9)幕墙的伸缩缝、沉降缝、防震缝及xx角和封口安装;(10)卫生间、洗涤间、屋面防水工程施工&其他塔吊、井架XX等高危作业施工、路面处理、涂料熔化分散、标线涂布、种植前土壤处理、乔、灌木种植、XX运输铺、草皮、植草。
