2013年二级建造师机电工程冲刺试卷2
2013年二级建造师考试《机电实务》真题及解析

全国二级建筑师执业资格考试《机电工程管理与实务》2013 年真题(时间 :180 分钟满分 :120 分一、单项选择题(共 20 题,每题 1 分。
每题的备选项中 ,只有 1 个最切合题意 1.安装标高基准点一般设置在设备基础的(A.最高点B.最低点C.中心标板上D.边沿邻近2.同时具备耐腐化、耐温及耐冲击的塑料水管是(A.聚乙烯管B.聚丙烯管C.ABS管D.聚氯乙烯管3.某设备重量 85t, 施工现场拟采纳两台自行式起重机抬吊方案进行就位,此中索吊具重量 3t, 自制专用抬梁重量5t ,风力影响可略。
拟订吊装方案时,最小计算载荷为 (A . 106. 48tB . 108. 90tC . 112. 53tD . 122. 76t4.以下钢材中 ,需进行焊接性试验的是 (A .国内小钢厂生产的20#钢材B.国内大型钢厂新开发的钢材C.外国进口的 16Mn 钢材D.外国进口未经使用 ,但供给了焊接性评定资料的钢材5.安装在易受震动场所的雨水管道使用(A.钢管B.铸铁管C.塑料管D.涟漪管6.室内照明灯具的施工程序中,灯具安装接线的紧后工序是(A.导线并头B.绝缘测试C.送电前检查D.灯管安装7.干净度等级为 N3 的空调风管的严实性检查方法是(A.测漏法检测B.漏风量检测C .漏光法检测合格后 ,进行漏风量测试抽检D .漏光法检测合格后 ,全数进行漏风量测试8.空调设备自动监控中的温度传感器是经过变送器将其温度变化信号变换成(电信号。
A . 0— 10mAB . 0— 20mA—10VAC—10VDC9.以下设备中 ,属于气体灭火系统的是 (A.储存容器B.发生装置C.比率混淆器D.过滤器10.在室温条件下 ,工作温度较高的干燥机与传动电机联轴器找正时 ,两头面空隙在赞同误差内应选择 (A.较大值B.中间值C.较小值D.最小值#p#副标题 #e#11.并列明敷电缆的中间接头应(A.地点同样B.用托板托置固定C.装备保护盒D.安装检测器12.电站锅炉本体受热面组合安装时,设备盘点检查的紧后工序是(A.找正划线B.管子就位C.对口焊接D.通球试验13.现场组焊的球形储罐应制作(三块产品焊接试板。

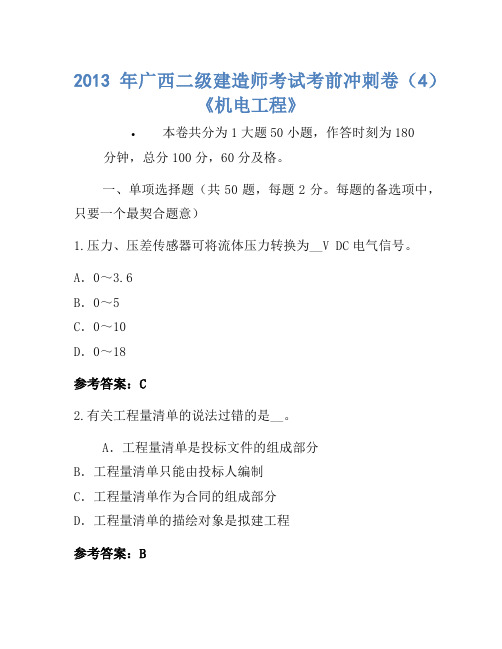

2013年广西二级建造师考试考前冲刺卷(4)《机电工程》

2013年广西二级建造师考试考前冲刺卷(4)《机电工程》•本卷共分为1大题50小题,作答时刻为180分钟,总分100分,60分及格。
一、单项选择题(共50题,每题2分。
每题的备选项中,只要一个最契合题意)1.压力、压差传感器可将流体压力转换为__V DC电气信号。
A.0~3.6B.0~5C.0~10D.0~18参考答案:C2.有关工程量清单的说法过错的是__。
A.工程量清单是投标文件的组成部分B.工程量清单只能由投标人编制C.工程量清单作为合同的组成部分D.工程量清单的描绘对象是拟建工程参考答案:B3.一般状况下,35kV及以下配电设备宜选用__。
A.野外式B.户内式C.野外式与户内式相结合D.分控式参考答案:B4.没有通过体系调试的通风与空调工程不得进行__。
A.竣工B.施工C.开工D.规划参考答案:A5.成组设备的电力电容器,最大值与最小值的差值不该超越三相均匀电容值的__。
A.5%B.6%C.8%D.10%参考答案:A6.设备胀锚地脚螺栓的根底混凝土强度不得小于__MPa。
A.20B.15C.10D.5参考答案:C7.触及结构安全的试块、试件以及有关材料,应按规则进行__。
A.抽样检测B.见证取样检测C.悉数检测D.质量检测参考答案:B8.施工单位在进行电梯等特种设备设备前,有必要到__处理报装手续。
A.建造部分B.工商部分C.监察部分D.税务部分参考答案:C9.通水实验时,室内排水立管及水平干管,设备结束后均应作通球实验,通球球径不小于排水管径的__,顺畅通过为合格。
A.1/4B.2/3C.3/4D.4/5参考答案:D10.室内消火栓体系设备完成后应取屋顶层实验消火栓和首层取__处消火栓做试射实验,到达规划要求为合格。
A.6B.5C.3D.2参考答案:D11.有的设备和管道在禁油条件下,例如与氧气触摸的设备和管道应严厉进行__。
A.清洗B.脱脂C.光滑D.设备参考答案:B12.低压架空进户管宜选用__钢管,其管口应装有防水弯头。
2013年二级建造师《机电工程管理与实务》真题和答案

2013年二级建造师《机电工程管理与实务》真题和答案一.单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1、安装标高基准点一般设置在设备基础的().A,最高点B,最低点C,中心标板上D,边缘附近2、同时具备耐腐蚀、耐温及耐冲击的塑料水管是()A,聚乙烯管B,聚丙烯管C,ABS管D,聚氯乙烯管3、某设备重量85t,施工现场拟采用两台自行式起重机抬吊方案进行就位,其中索吊具重量3t,自制专用抬梁重量5t,风力影响可略。
制定吊装方案时,最小计算载荷为()A,106.48t B,108.90t C ,112.53t D,122.76t4、下列钢材中,需进行焊接性试验是()A,国内小钢厂生产的20#钢材B,国内大型钢厂新开发的钢材C,国外进口的16Mn钢材D,国外进口未经使用,但提供了焊接性评定资料的钢材5、安装在易受震动场所的雨水管道使用()A,钢管B,铸铁管C,塑料管D,波纹管6、室内照明灯具的施工程序中,灯具安装接线的紧后工序是()A,导线并头B,绝缘测试C,送电前检查D,灯管安装7、洁净度等级为N3的空调风管的严密性检查方法是()A,测漏法检测B,漏风量检测C,漏光法检测合格后,进行漏风量测试抽检D,漏光法检测合格后,全数进行漏风量测试8、空调设备自动监控中的温度传感器是通过变送器将其温度变化信号转换成()电信号A,0--10mA B,0--20mA C,0--10VAC D,0--10VDC9、下列设备中,属于气体灭火系统是( ).A,贮存容器B,发生装置C,比例混合器D,过滤器10、在室温条件下,工作温度较高的干燥机与传动电机联轴器找正时,两端面间隙在允许偏差内应选择()。
A,较大值B,中间值C,较小值D,最小值11、并列明敷电缆的中间接头应()A,位置相同B,用托班托置固定C,配备保护盒D,安装检测器12、电站锅炉本体受热面组合安装时,设备清点检查的紧后工序是()A,找正划线B,管子就位C,对口焊接D,通球试验13、现场组焊的球形储罐,应制作()三块产品焊接试板。
2013年二级建造师机电工程实务真题及答案解析(选择题)

2013年二级建造师机电工程实务真题及答案解析(选择题)二级建造师频道为您提供2013年二级建造师机电工程实务真题及答案解析(选择题),2016年二级建造师考试备考的考生们可以适当做些真题,预祝各位二级建造师的考生们都能顺利通过考试。
更多二级建造师试题、考点、考试资讯请持续关注本频道的更新。
2013年二级建造师机电工程实务真题及答案解析(选择题)一、单项选择题(共20题、每题1分,每题的各选项中,只有1个符合题意)1.设备安装基准线是要其施工图纸,按( )来确定设备的纵横中心线。
A土建提交的纵横中心线B土建预留孔的位置C设备底座地脚孔的位置D建筑物的定位轴线【答案】D【解析】安装基准线的测量:放线就是根据施工图,按建筑物的定位轴线来测定机械设备的纵、横向中心线并标注在中心标板上,作为设备安装的基准线。
参见教材P14。
2常用的焊缝无损检测方法中,适合于焊缝自部缺陷检测的方法是( )A射线探伤B涡流探伤C磁性探伤D渗透探伤【答案】A【解析】射线探伤和超声探伤适合于焊缝内部缺陷的检测,磁粉、渗透和涡流适用于焊缝表面质量的检查。
参见教材P31。
3按埋置深度分类的机械设备基础是( )。
A箱式基础B垫层基础C减震基础D联合基础【答案】D【解析】按照埋置深度不同分为浅基础和深基础,浅基础包括扩展基础、联合基础、独立基础,深基础包括桩基础、沉井基础。
参见教材P34。
4.在雷电特别强烈地区采用双避雷线,少雷地区不设避雷线的防雷方式适合于( )的高压输电线路。
A.500KV及以上B.220~330KVC.110KVD.35KV【答案】C【解析】110KV线路,一般沿全线装设避雷线,在雷电特别强烈地区采用双避雷线。
在少雷区或运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但应装设自动重合阀。
参见教材P47.5下列工业管道安装工程一般施工程序中,正确的是( )。
A管理与设备连接→仪表安装→调试与试运行B仪表安装→试压及清(吹)洗→防腐与保温C管道敷设→管道与设备连接→防腐与保湿D管理与设备连接→试压及清(吹) →防腐与保温【答案】B【解析】本题考查工业管道安装工程一般施工程序。
2013年二级建造师考试机电工程备考冲刺题(十)

2013 年二级建筑师考试机电工程备考冲刺题(十 )1、沥青混凝土面层碾压的最后目的是保证( )达到规范要求。
A.密度和厚度B.压实度和平坦度C.稳固度D.结构深度2、压浆过程中及压浆后( )内,结构混凝土的温度不得低于( ),不然应采纳保温举措。
A.24h;5 ℃B.36h;5℃C.48h;5℃D.24h;8℃3、抽除刃脚下的垫木应( )进行。
A.分区、挨次、对称、同步B.分区、分组、挨次、对称、同步C.分组、挨次、对称、同步D.分区、分组、对称、同步4、后张法预应力孔道灌浆时,水泥浆的强度应切合设计规定,当设计无规准时,水泥浆的强度应大于( ) 。
A.25MPaB.30MPaC.35MPaD.20MPa5、在雨期施工时,基坑内应设集水井,( )抽水泵。
A.配有B.配有较大C.配有小D.配足6、基坑深度在5m 之内,黏质土的湿度正常、土层结构平均,基坑顶缘有动载,坑壁坡度(高:宽 )宜为 ( )。
A.1 :0.33B.1:0.5C.1:0.67D.1:0.757、当水泥混凝土强度达到设计强度( ) 时可采纳切缝机切割缩缝。
A.15% ~20%B.25%~30%C.20%~25%D.30%~35%8、在大概积混凝土施工中,限制温升的主要方法是控制 ( ),使较低强度等级的水泥 7d 龄期的水化热限制在 0.081W/g, 28d 时为 0.093W/g 以下。
A.水泥用量和用水量B.外加剂和掺合料的用量C.胶凝资料 (水泥 )的种类和数目D.施工速度9、用插入式振动器振实水泥混凝土拌合物时,它至模板的距离不该大于其作用半径的 ( )倍,并应防止碰撞模板和钢筋。
10、安全生产保证计划应( ) 编制达成。
A.在施工活动开始前B.在施工活动开始后C.在施工活动进行中D.在施工活动结束后1:B| 2:C| 3:B| 4:B| 5: D|6:D| 7:B| 8:C| 9:A| 10: A|。
2013年二建机电实务真题答案

2013 二建机电实务真题及答案一 .单项选择题(共20 题,每题 1 分。
)1、安装标高基准点一般设置在设备基础的(D).A.最高点B.最低点C.中心标板上D.边沿邻近2、同时具备耐腐化、耐温及耐冲击的塑料水管是(C)A.聚乙烯管B.聚丙烯管C.ABS管D.聚氯乙烯管3、某设备重量 85t,施工现场拟采纳两台自行式起重机抬吊方案进行就位,此中索吊具重量 3t,自制专用抬梁重量 5t,风力影响可略。
拟订吊装方案时,最小计算载荷为( C)A.106.48tB.108.90tC.112.53tD.122.76t4、以下钢材中,需进行焊接性试验是(B)A.国内小钢厂生产的20#钢材B.国内大型钢厂新开发的钢材C.外国入口的 16Mn 钢材D.外国入口未经使用,但供给了焊接性评定资料的钢材5、安装在易受震动场所的雨水管道使用(A)A.钢管B.铸铁管C.塑料管D.涟漪管6、室内照明灯具的施工程序中,灯具安装接线的紧后工序是(C)A.导线并头B.绝缘测试C.送电前检查D.灯管安装7、干净度等级为N3 的空调风管的严实性检查方法是(B)A.测漏法检测B.漏风量检测C.漏光法检测合格后,进行漏风量测试抽检D.漏光法检测合格后,全数进行漏风量测试8、空调设备自动监控中的温度传感器是经过变送器将其温度变化信号变换成( C)电信号A.0--10mAB.0--20mAC.0--10VACD.0--10VDC9、以下设备中,属于气体灭火系统是(A).A.储存容器B.发生装置C.比率混淆器D.过滤器10、在室温条件下,工作温度较高的干燥机与传动电机联轴器找正时,两头面空隙在同意误差内应选择( A)。
A.较大值B.中间值C.较小值D.最小值11、并列 xx 电缆的中间接头应( B)A.地点同样B.用 xx 置固定C.装备保护盒D.安装检测器12、电站锅炉本体受热面组合安装时,设备盘点检查的紧后工序是(D)A.找正划线B.管子就位C.对口焊接D.通球试验13、现场组焊的球形储罐,应制作(A)三块产品焊接试板。
二级建造师之二建机电工程实务考前冲刺试卷附带答案
二级建造师之二建机电工程实务考前冲刺试卷附带答案单选题(共20题)1. 拖动恒速运转的大、中型低速机械,具有转速恒定及功率因数可调的特点;其缺点是:结构较复杂、价格较贵的特点的是()A.同步电动机B.异步电动机C.直流电动机D.交流电动机【答案】 A2. 气柜材料验收时,不属于应核实的文件或项目是()。
A.质量证明书原件或复印件B.材料的标志C.化学成分复验报告D.订货合同技术条件【答案】 C3. 对开式滑动轴承安装不包括什么().A.清洗B.检查C.刮研D.账套【答案】 D4. GPS的特点不包括()。
A.高精度B.高耗能C.自动化D.高效率【答案】 B5. 关于建筑安装工程质量验收的说法,错误的是( )。
A.是施工单位进行质量控制结果的反映B.是竣工验收确认工程质量的主要方法C.是竣工验收确认工程质量的主要手段D.是施工单位对工程质量评定后的确认【答案】 D6. 主要用于石油化工耐腐蚀耐压容器及管道的非金属制品是()。
A.水泥制品B.陶瓷制品C.塑料制品D.玻璃钢制品【答案】 D7. 现场控制器(直接数字控制器DDC)是输出(),对电动调节阀进行控制。
A.模拟量AIB.数字量DOC.模拟量AOD.数字量DI【答案】 C8. 在风管漏风量测试施工顺序中,现场测试的紧后工序是()。
A.风管漏风量抽样方案确定B.风管检查C.测试仪器仪表检查校准D.现场数据记录【答案】 D9. 下列热水管道安装要求的说法,正确的有()。
A.平行安装时热水管道应在冷水管道的下方B.垂直安装时热水管道应在冷水管道的左侧C.转弯安装时热水管道应在冷水管道的外侧D.有坡度时热水管道的坡度应高于冷水管道【答案】 B10. 按照起重机械起重标准,梁式起重机属于的类别是()。
A.小型起重机B.轻小型起重机C.臂架型起重机D.桥架型起重机【答案】 D11. 按照起重机械起重标准,梁式起重机属于的类别是()。
A.小型起重机B.轻小型起重机C.臂架型起重机D.桥架型起重机【答案】 D12. 下列产品中,焊接工艺评定规程不适用《承压设备焊接工艺评定》NB/T 47014的是()。
2013年二建机电实务真题及答案解析
2013年二级建造师《机电实务》真题+答案5、安装在易受震动场所的雨水管道使用( )。
A.钢管B.铸铁管C.塑料管D.波纹管【答案】A【解析】易受振动的雨水管道应使用钢管。
参见教材P23。
10、在室温条件下,工作温度较高的干燥机与传动电机联轴器找正时,两端面间隙在允许偏差内应选择( )。
A.较大值B.中间值C.较小值D.最小值【答案】A【解析】调整两轴心径向位移精度时,运行中温度高的机器(汽轮机、干燥机)应低于温度低的机器(发电机、鼓风机、电动机);调整两轴线倾斜精度时,上部间隙小于下部间隙;调整两端面间隙时选择较大值,运行中因温度变化引起的偏差便能得到补偿。
参见教材P53。
15、检验管道系统强度和严密性的试验是( )。
A.压力试验B.真空度试验C.侧漏性试验D.致密性试验【答案】A【解析】压力试验检验管道系统的强度和严密性。
参见教材P77。
24、设备基础验收时,提供的移交资料包括( )。
A.基础结构外形尺寸、标高、位置的检查记录B.隐蔽工程验收记录C.设计变更及材料代用证件D.设备基础施工方案E.设备基础质量合格证明书【答案】ABCE【解析】基础验收时应提供的移交资料:基础施工图(包括设计变更图);设计变更及材料代用证件;设备基础质量合格证明书(包括混凝土配合比、混凝土养护及混凝土强度等);钢筋及焊接接头的试验数据;隐蔽工程验收记录;焊接钢筋网及焊接骨架的验收记录;结构外形尺寸、标高、位置的检查记录;结构的重大问题处理文件。
参见教材P49.25、电气柜内二次回路的接线要求有( )。
A.按图施工,接线正确B.导线允许有一个中间接头C.电缆和导线的端部应标明其回路编号D.每个接线端子上的接线最多不超过三根E.配线应整齐、清晰和美观【答案】ACE【解析】二次回路的接线要求:按图施工,接线正确;导线与电气元件间连接应牢固可靠;不得有中间接头;电缆和分列导线的端部应标明其回路编号;配线应整齐、清晰、美观;每个接线端子上的接线宜为一根,最多不超过两根。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 2013年二级建造师(机电工程)模拟试题(二) 一、单项选择题(共 20 题。每题 1 分。每题的备选项中,只有 1 个最符合题意) 1.设备安装标高基准点一般埋设在( )且便于观测的位置。 A.基础中心 B.基础边缘 C.基础表面 D.基础外面
2.机电工程测量竣工图的绘制包括安装( )的绘制、安装过程及结果的测量图的绘制。 A.测量控网 B.测量基准点 C.测量观测点 D.过程测量点
3.在山区的上山索道吊运设备多使用( ) A.滑移吊装法 B.超高空斜承索吊装法 C.万能杆件吊装法 D.旋转吊装法
4.如没有采取适当防护措施,则应立刻停止焊接作业的情况是( ) A.环境相对湿度达 80% B.采用电弧焊焊接,风速达 6m/s C.采用 CO2 气体保护焊,风速达 2m/s D.天气酷热,阳光下地表温度达 38℃
5.增加或变更焊接方法任何一个工艺评定的补加因素时,按增加或变更的补加因素增焊 ( )试件进行试验。 A.冲击 B.拉伸 C.弯曲 D.压缩
6.建筑采暖管道安装工序后的正确顺序是( ) A.系统清洗—管道系统试验—防腐绝热—竣工验收 B.管道系统试验—防腐绝热—系统清洗—竣工验收 C.管道系统试验—附件检验—防腐绝热—竣工验收 D.防腐绝热—管道系统试验—系统清洗—竣工验收
7.如整个建筑物共用一个接地系统,其接地电阻值应满足不同专业对接地装置接地电阻 ( )要求。 A.规范值 B.最小值 C.平均值 D.最大值
8.某空调系统的洁净度等级为 N5 级,其风管的制作安装应按( )系统要求进行。 A.常压 B.低压 C.中压 D.高压
9.某空调系统的洁净度为 N5 级,风管系统安装后进行严密性检验,应按( )进行漏 风量测试。 A.10%抽检 B.30%抽检 C.50%抽检 D.100%全数
2
10.设备安装中,将其纵向中心线和横向中心线与基准线的偏差控制在设计允许范围内的 调整称为( ) A.找平 B.找标高 C.找中心 D.找正
11.按静置设备的设计压力分类,中压设备的压力范围是( ) A.0.1MPa≤P<1.6Mpa B.1.6MPaC.1.6MPa≤p<10Mpa D.10MPa
12.球罐的产品焊接试板应在( ) ,由施焊该球形储罐的焊工采用相同条件和焊接工艺 进行焊接。 A.焊接球形储罐之前 B.焊接球形储罐的同时 C.焊接球形储罐之后 D.水压试验结束前
13.自动化仪表工程施工中,综合控制系统试验的紧后工序是( ) A.保运 B.竣工资料编制 C.交工 D.回路试验
14.以液体为介质的仪表管道的压力试验,试验压力应为( )倍的设计压力。 A.1.15 B.1.20 C.1.50 D.1.60
15.工业管道施工中,系统清洗工序的紧前工序是( ) A.管道系统检验 B.管道系统试验 C.气体泄漏试验 D.防腐绝热
16.金属表面预处理质量等级有四级的方法是( )除锈。 A.手工 B.喷射 C.火焰 D.化学
17.动态式炉窑砌筑必须在( )合格后方可进行。 A.炉窑壳(筒)体安装验收 B.炉窑壳(筒)体对接焊缝经无损检测 C.炉窑单机无负荷试运转验收 D.炉窑无负荷联动试运转验收
18.根据《计量器具分类管理办法》 ,计量器具按范围划分为 A、B、C 三类,属于 B 类的 是( ) A.兆欧表 B.超声波测厚仪 C.钢直尺 D.5m 卷尺
19.机电工程临时用电设备总容量在( )kW 及其以上者,均应编制临时用电施工组织 设计。 A.20 B.30 C.40 D.50
3
20.不属于机电工程注册建造师执业工程范围的是( ) A.水电工程 B.钢结构工程 C.送变电工程 D.管道安装工程
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意, 至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分) 21.现场中电焊机至焊钳的连线一般不采用( )型的导线。 A.YJV B.BX C.RV D.KVV E.RLX
22.为保证钢丝绳的正确使用,在使用钢丝绳时,常需要使用( )等附件。 A.卡环 B.滑轮组 C.绳卡 D.手动葫芦 E.绳扣
23.高层建筑的生活污水塑料管道,水平铺设的坡度要求为( ) A.管径 50mm 的最小坡度为 12‰ B.管径 75mm 的最小坡度为 9‰ C.管径 110mm 的最小坡度为 6‰ D.管径 125mm 的最小坡度为 5‰ E.管径 159mm 的最小坡度为 3‰
24.建筑物防雷保护装置的安装要求包括( ) A.防雷接地装置系统的施工安排由上而下 B.明装的接闪器和引下线应采用热浸镀锌材料 C.明敷的避雷带转弯处应成直角 D.高层建筑的均压环应与防雷接地干线连接 E.测定接地电阻用的测点至少留有两个
25.建筑智能化的监控系统中,电动阀门驱动器的( )必须满足设计要求,在安装前宜 进行模拟和压力试验。 A.尺寸 B.行程 C.压力 D.最大关紧力 E.重量
26. 建筑消防产品的验收资料应包括 ( ) 。 A.合格证书 B.认证证书 C.检测报告 D.开箱记录 E.调试记录 27.机械零、部件的主要形状误差有( ) 。 A.直线度 B.垂直度 C.圆度 D.平面度 E.圆柱度
28.电气安装工程中,应采用二次回路接线的有( ) 。
4
A.继电保护的接线 B.控制操作信号的接线 C.电动机的接线 D.真空断路器的接线 E.监视仪表的接线
29.按主蒸汽压力的大小,发电站汽轮机可以划分为( ) 。 A.高压汽轮机 B.超高压汽轮机 C.亚临界压力汽轮机 D.特高压汽轮机 E.超临界压力汽轮机
30. 《特种设备安全监察条例》规定,必须获得资格许可,方可从事相应作业活动的有 ( ) 。 A.制造单位 B.安装单位 C.使用单位 D.维修单位 E.改造单位
三、案例分析题(共 4 题,每题 20 分) 案例一 某电力建设公司将一电厂循环流化床锅炉安装工程进行邀请招标。某机电安装公司 依据电力建设公司工程项目招标文件给定的工程量清单内容,以及采用综合单价法计算 的要求,综合施工方案和企业定额等编制了投标报价文件。该公司以低价中标,与电力 建设公司签订了固定总价合同。 机电安装公司虽然对工业锅炉安装比较熟悉,但对电厂循环流化床锅炉安装工程缺 少经验,对施工图分析不够,材料费估算有遗漏,二次搬运费和不可预见费估计偏低。 加之在施工期间材料上涨,人工费提高;锅炉烟气采用电除尘和干式除尘系统与其他连 接系统界定不明;电力建设公司提供的工程量有误。为此,机电安装公司向电力建设公 司提出费用调整和索赔。 问题: 1.分析机电安装公司提出索赔的合理性。 2.机电安装公司可否提出费用调整,简述理由。 3.基于该工程状况,指出固定总价签约合同可能存在的风险。4.机电安装公司编制投标报价还应考虑哪些因素?
案例二 某施工单位承包一套燃油加热炉安装的单位工程,包括加热炉、燃油供应系统、钢结构、工艺管线、电气动力与照明、自动控制、辅助系统等分部工程。 项目部主管工程师编写了加热炉燃油泵等动力设备的单机试运方案,并按规定进行 了审批。 燃油泵的进口管道焊缝要求 l00%射线检测,因法兰未到货,迟迟未能施焊。为不影 响单机试运的进度要求,法兰到货并经现场验收后,项目部马上安排电焊工王某进行该 管段施焊。当王某正在配电盘上连接电焊机电源导线时,监理工程师认为王某违反特种 作业的规定而予以制止。随后监理工程师检查项目部特种作业人员配备情况,发现不足, 要求改正。 该管段施焊后质检人员进行了焊缝的外观质量检查,认为符合要求,项目部立即组 织相关作业人员将其安装就位,并按照试运行方案进行燃油泵的单机试运行。
5
该工程在分项、分部工程质量验收评定合格后,由建设单位组织进行单位工程质量 验收评定和竣工验收。施工单位提交的工艺管道竣工资料中有竣工图、图样会审记录、 设计变更单、分项和分部工程的质量验收记录和焊缝的无损检测记录。建设单位认为该 资料不全,要求施工单位整改。施工单位整改后,通过了该工程的竣工验收。 问题: 1.该项目部应配备哪些特种作业人员? 2.燃油泵的试运行有何不妥之处。 3.简述该单位工程的质量验收评定程序。 4.施工单位应补充哪些工艺管道竣工资料?
案例三 某机电安装公司承担了某钢厂新厂区油罐组焊,燃气、氧气管道安装施工,设计要求 焊缝进行射线无损探伤检查。强度试验采用气压试验方法。 该公司在编制施工方案时,对油罐组焊、管道焊接方案采用综合评价法进行了技术 经济比较,选定了最优方案。 管道焊后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因 素进行了分析,经查验,工艺文件已按程序审批,并进行了技术交底。但焊接记录中有 部分焊材代用,部分焊机不符合要求,焊缝外观检查有漏检。根据分析结果,找出了失 控原因,经整改后焊接合格率得到了提高。 项目部根据现场危险源辨识,编制了高处作业、机械操作、起重吊装、临时用电安 全技术措施。 问题: 1.指出焊接方案的技术效率应从哪些方面进行比较。 2.针对个别焊工的焊接合格率偏低状况,指出施工生产要素中哪些因素失控。 3.项目部查验的技术交底记录包括哪些方面? 4.指出该公司编制的安全技术措施还有哪些不完善的地方。
案例四 某施工单位承担一机电设备安装工程,施工合同约定:工程合同价为 200 万元,工 期 6 个月;预付款为合同价的 15%;工程进度款按月结算;保留金总额为合同价的 3%, 按每月进度款(含工程变更和索赔费用)的 10%扣留,扣完为止;预付款在工程的最后三个月等额扣回。施工过程中发生设计变更时,增加的工程量采用以直接费为计算基础的 工料单价法计价,间接费费率 8%,利润率 5%,综合计税系数 3.41%;发生窝工时,按 人员窝工费 50 元/工日、施工设备闲置费 1000 元/台班补偿。工程实施过程中发生下列事 件: 事件 1:设备基础工程施工中,遇勘探中未探明的地下障碍物。施工单位处理该障碍 物导致直接工程费增加 10 万元,措施费增加 2 万元,人员窝工 60 工日,施工设备闲置 3 台班,影响工期 3 天。 事件 2: 为了保持总工期不变, 建设单位要求施工单位加快设备基础工程的施工进度。 施工单位同意按照建设单位的要求赶工,但需增加赶工费 5 万元。为此,施工单位提出 了费用补偿要求。 事件 3:设备基础主体结构工程施工时,施工单位为了保证工程质量,采取了相应的 技术措施,为此增加了工程费用 2 万元。项目监理机构及时组织了验收,验收结论合格。 施工单位以通过验收为由向项目监理机构提交申请,要求建设单位支付增加的 2 万元工
