地线制作方法
110kV输电线路导地线架设的施工方法及技术要点分析

110kV输电线路导地线架设的施工方法及技术要点分析摘要:以某110千伏输电线路工程为例,分析了110千伏输电线路导线和地线架设的注意事项。
根据工程任务要求,制定跨越高速公路架设接地线的方案,评价接地线施工方法的安全性、可靠性和可行性,确定架线技术要点;结合实际情况,分析了导电地线架设施工技术的应用效果,为110千伏输电线路导电地线的施工提供了相应的参考。
关键词:110kV输电线路;导地线;施工工艺;技术要点引言导电地线的施工质量直接影响110千伏输电线路的架设效果,已成为新时期人们关注的焦点。
特别是在穿越铁路、高速公路等重要穿越路段,导线架设和导线压接过程中的技术操作复杂,需要根据环境条件和工艺要求合理设置压接参数,调整连接管范围,以保证导线架设的安全性和可靠性。
到目前为止,我国110千伏输电线路建设项目仍以架空线路为主。
由于对接地导线的建设缺乏重视,缺乏关键环节控制,110千伏输电线路的建设成果受到了一定程度的影响。
这个问题亟待解决和处理。
1案例研究1.1项目概述110kV线路工程采用双回路同塔架设。
新线长2×28.332km。
导线采用1×JL/LB1A-300/40铝绞线,铝包钢芯,接地线为两根24芯OPGW光缆。
全线共新建铁塔83座:双回线张力塔31座,直线双回线塔31座52号线塔。
其中A32~A35为抗拉施工段,A34~A35穿越山昆高速,整个铁塔为典型的南网设计塔,穿越施工段采用双回路架设,导线为1×JL/LB1A-300/40铝包钢芯铝绞线。
接地线是两根24芯OPGW光缆。
1.2任务要求(1)完成跨高速公路的封网施工。
(2)接地导体的安装。
(3)张紧段的紧固和附件的安装。
2110kV输电线路导线地线架设施工方案本文以110千伏输电线路工程地线施工为核心,分析了110千伏输电线路架设的跨越施工方法和技术要点。
2.1工程量分析根据110千伏线路工程的现场条件,施工架线段为双回线A32~A35,全长1025米,新建线路架设的施工工艺包括闭合交叉网络和架设接地导线两部分,如表1所示。
接地线的普及知识

接地线的普及知识接地线就是直接连接地球的线,也可以称为安全回路线,危险时它就把高压直接转嫁给地球,算是一根生命线。
(转自于百度文科)家用电器设备由于绝缘性能不好或使用环境潮湿,会导致其外壳带有一定静电,严重时会发生触电事故。
为了避免出现的事故可在电器的金属外壳上面连接一根电线,将电线的另一端接入大地,一旦电器发生漏电时接地线会把静电带入到大地释放掉。
另外对于电器维修人员在使用电烙铁焊接电路时,有时会因为电烙铁带电而击穿损坏电器中的集成电路,这一点比较重要。
使用电脑的朋友有时也会忽略主机壳接地,其实给电脑主机壳接根地线,在一定程度上可以防止死机现象的出现。
电器中,接地线就是接在电气设备外壳等部位及时的将因各种原因产生的不安全的电荷或者漏电电流导出的线路。
(1)高压接地线作用:高压接地线是用于线路和变电施工,为防止临近带电体产生静电感应触电或误合闸时保证安全之用。
(2)高压接地线结构:携带型高压接地线由绝缘操作杆、导线夹、短路线、接地线、接地端子、汇流夹、接地夹。
(3)高压接地线制作工艺:制作工艺优良-- 导线夹、接地夹是采用优质铝合金压铸成形;操作棒采用环氧树脂彩色管,绝缘性能好,强度高、重量轻、色彩鲜明、外表光滑;接地软铜线采用多股优质软铜线绞合而成,并外覆柔软、耐高温的透明绝缘护层,可以防止使用中对接地铜线的磨损,铜线达到疲劳度测试需求,确保作业人员在操作中的安全。
(4)接地线规格:按部颁规定,接地线必须是25mm 2 以上裸铜软线制成挂接地线是保护检修人员的一道安全屏障,是电力员工的生命线,可防止突然来电对人体的伤害。
但实际工作中,由于接地线使用频繁且操作看似简单,容易使人产生麻痹思想,其重要性也往往被人忽视,经常出现不正确的使用情况,以致降低甚至有时失去了接地线的安全保护作用,必须引起足够重视。
挂接地线是一项重要的电气安全技术措施,其操作过程应该严肃、认真、符合技术规范要求,千万不可马虎大意。
电线路导地线架设的施工方法及技术要点分析输

电线路导地线架设的施工方法及技术要点分析输摘要:导地线施工质量直接影响着输电线路架设效果,已经成为新时期人们关注的焦点。
尤其是在重要跨越段,如跨越铁路、高速公路时,导地线架设、导地线压接过程中的技术操作较为复杂,需根据环境情况、工艺要求等合理设置压接参数,调整连接管范围,以保证导地线架设的安全性和可靠性。
截至目前,我国输电线路施工项目仍主要以架空线为主,由于对导地线施工的重视程度不够,缺乏关键环节管控,一定程度上影响了输电线路的施工成效,这一问题亟待解决和处理。
1案例分析1.1 项目概述某工程平面图如图1所示。
全线共新建铁塔83基:双回路耐张塔31基,双回路直线塔52基。
其中A32~A35为一个耐张施工段,A34~A35跨越汕昆高速,全线铁塔为南网典型设计塔,跨越施工段为双回路架设,导线为1×JL/LB1A-300/40铝包钢芯铝绞线,地线为两根24芯OPGW光缆。
图1 某线路工程平面图1.2 任务要求(1)完成跨越高速公路封网施工。
(2)架设导地线。
(3)耐张段紧线、附件安装。
2输电线路导地线架设施工方案2.1 工程量分析按照某线路工程现场情况,施工架线区段为双回线路A32~A35全长1 025 m,新建线路架设的施工工艺包括跨越处封网、导地线架设两部分内容,如表1所示。
表1 某线路工程量2.2 跨越处封网施工(1)采取对跨越高速公路处搭设索桥封网方式实现跨越施工。
施工时,分别在A34直线铁塔面向高速公路侧下横担3 m、A35耐张铁塔下横担3 m处安装固定临时横担,索桥承力绳通过横担安装后,引下到地面锚线,调整弧垂、封网,完成施工跨越。
(2)临时横担处安装索桥承力绳滑车,作为封网支撑点(临时横担为450 mm×450 mm×18 m铝合金抱杆),在临时横担左右两侧下方分别悬挂两个8 t单滑车,将ф16迪尼玛绳通过该滑车,形成索道,作为承载绳,在承载绳上封网保护被跨线路的安全。
谈CT不良地线引起的故障及地线的制作方法

影像设备在医院多为大型设 备 , 医院医疗及收入的主要 是
修。 设备在安装之前 曾讯问过医院的设备科的人员设 备的地线
情况 , 得到 的答复是地线没 问题 ( 因此人原来是电业局 的老 工 程师 , 地线是他亲 自制作的 ) 。 3 东芝 7 0DAS的地线不好 :近一时期机器扫描后 图像上经 0 常出现 伪影 , 时轻 时重 , 用机器内以前的正常原始数据 重建 , 图 像 良好不出现伪影 ,检测 D AS系统未发现明显 的问题 ,测量 DA S的电源 、 探测器 的高压 电源直流输 出均正常 , 交流纹波也
【 摘
要 】 T 的地线引起的故障虽然不多 , C 但维修停机时间长 , 造成 的损 失严 重。本文通过 对 C T地线不 良引起的典型故障的
维修 , 分析 总结 了 C T地线故障的特点。针对地线 的制作 提出了改进 的方法 。 【 关键词 】 T; C 地线 ;故障维修
【 中图分类号 】 8 4 4 TB 1 .2 【 文献标志码 】 B 【 章编号 】0 7 5 0 2 0 )8 13 2 文 10 —7 1 (0 7 0 —0 1 —0
Di c s i n M al unc i s u s on o f tons due t or Gr o Po oundi nd Fa i a i e hod of Ea t a ng a br c t ng M t r h Le d
f or CT y t s s em
动, 扫描架旋转时 , DAS箱 的地线晃动 , DAS箱的地 线紧固 将 后再开 机扫描 ,图像上 不 出现伪 影 。之后 3年未 出现类似 故 障 。此次维修时断时续用时 7天。
4GE 一9 0 C 安 装 近 一 年 , 未 完 成 , 装 完 后 通 电 , 80 T 还 安 机器 各
人工接地体

五、人工接地体制作安装人工接地体分垂直和水平安装两种。
接地极制作安装,应配合土建工程施工,在基础土方开挖的同时,应挖好接地极沟并将接地极埋设好。

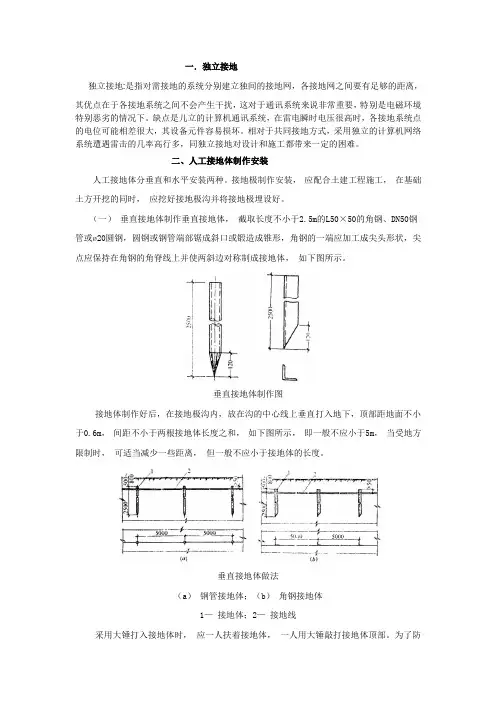

(一)垂直接地体制作垂直接地体,截取长度不小于2.5m的L50×50的角钢、DN50钢管或ø20圆钢,圆钢或钢管端部锯成斜口或锻造成锥形,角钢的一端应加工成尖头形状,尖点应保持在角钢的角脊线上并使两斜边对称制成接地体,如下图所示。
垂直接地体制作图接地体制作好后,在接地极沟内,放在沟的中心线上垂直打入地下,顶部距地面不小于0.6m,间距不小于两根接地体长度之和,如下图所示,即一般不应小于5m,当受地方限制时,可适当减少一些距离,但一般不应小于接地体的长度。
垂直接地体做法(a)钢管接地体;(b)角钢接地体1—接地体;2—接地线采用大锤打入接地体时,应一人扶着接地体,一人用大锤敲打接地体顶部。
为了防止将接地钢管或角钢顶端打劈,应按下图,制成保护帽套在接地体的顶部。
使用大锤敲打接地体时,要把握平稳,不可摇摆,锤击接地体保护帽正中,不得打偏,接地体与地面保持垂直,防止接地体与土壤间产生缝隙,增加接触电阻影响散流效果。
敷设在腐蚀性较强的场所或土壤电阻率大于100Ω·m的潮湿土壤中接地装置,应适当加大截面或热镀锌。
接地体顶端保护帽(a)钢管接地体用;(b)角钢接地体用ø—钢管内径;B—钢管管壁厚度(二)水平接地体水平接地体多用于环绕建筑四周的联合接地,常用-40mm×40mm镀锌扁钢,最小截面不应小于100mm2,厚度不应小于4mm。
当接地体沟挖好后,应垂直敷设在地沟内(不应平放),垂直放置时,散流电阻较小。
顶部埋设深度距地面不小于0.6m,如下图所示。
水平接地体多根平行敷设时水平间距不小于5m。
水平接地体安装1—接地体;2—接地线沿建筑物外面四周敷设成闭合环状的水平接地体,可埋设在建筑物散水及灰土基础以外的基础槽边。
独立接地

一.独立接地独立接地:是指对需接地的系统分别建立独间的接地网,各接地网之间要有足够的距离,其优点在于各接地系统之间不会产生干扰,这对于通讯系统来说非常重要,特别是电磁环境特别恶劣的情况下。
缺点是儿立的计算机通讯系统,在雷电瞬时电压很高时,各接地系统点的电位可能相差很大,其设备元件容易损坏。
相对于共同接地方式,采用独立的计算机网络系统遭遇雷击的几率高行多,同独立接地对设计和施工都带来一定的困难。
二、人工接地体制作安装人工接地体分垂直和水平安装两种。
接地极制作安装,应配合土建工程施工,在基础土方开挖的同时,应挖好接地极沟并将接地极埋设好。
(一)垂直接地体制作垂直接地体,截取长度不小于2.5m的L50×50的角钢、DN50钢管或ø20圆钢,圆钢或钢管端部锯成斜口或锻造成锥形,角钢的一端应加工成尖头形状,尖点应保持在角钢的角脊线上并使两斜边对称制成接地体,如下图所示。
垂直接地体制作图接地体制作好后,在接地极沟内,放在沟的中心线上垂直打入地下,顶部距地面不小于0.6m,间距不小于两根接地体长度之和,如下图所示,即一般不应小于5m,当受地方限制时,可适当减少一些距离,但一般不应小于接地体的长度。
垂直接地体做法(a)钢管接地体;(b)角钢接地体1—接地体;2—接地线采用大锤打入接地体时,应一人扶着接地体,一人用大锤敲打接地体顶部。
为了防止将接地钢管或角钢顶端打劈,应按下图,制成保护帽套在接地体的顶部。
使用大锤敲打接地体时,要把握平稳,不可摇摆,锤击接地体保护帽正中,不得打偏,接地体与地面保持垂直,防止接地体与土壤间产生缝隙,增加接触电阻影响散流效果。
敷设在腐蚀性较强的场所或土壤电阻率大于100Ω·m的潮湿土壤中接地装置,应适当加大截面或热镀锌。
接地体顶端保护帽(a)钢管接地体用;(b)角钢接地体用ø—钢管内径;B—钢管管壁厚度(二)水平接地体水平接地体多用于环绕建筑四周的联合接地,常用-40mm×40mm镀锌扁钢,最小截面不应小于100mm2,厚度不应小于4mm。
110kV输电线路导地线架设的施工方法及技术要点分析_1

110kV输电线路导地线架设的施工方法及技术要点分析发布时间:2021-06-22T03:01:59.410Z 来源:《中国电业》(发电)》2021年第5期作者:赵云[导读] 电力输电线路架线施工技术的选用与践行,不仅直接影响输电线路的正常运行与性能发挥,同时也对整体输电线路工程质量有着一定影响。
云南建源电力工程有限公司云南昆明 650000摘要:导地线施工质量直接影响着110kV输电线路架设效果,已经成为新时期人们关注的焦点。
尤其是在重要跨越段,如跨越铁路、高速公路时,导地线架设、导地线压接过程中的技术操作较为复杂,需根据环境情况、工艺要求等合理设置压接参数,调整连接管范围,以保证导地线架设的安全性和可靠性。
截至目前,我国110kV输电线路施工项目仍主要以架空线为主,由于对导地线施工的重视程度不够,缺乏关键环节管控,一定程度上影响了110kV输电线路的施工成效,这一问题亟待解决和处理。
关键词:110kV输电线路;导地线;施工工艺;技术要点电力输电线路架线施工技术的选用与践行,不仅直接影响输电线路的正常运行与性能发挥,同时也对整体输电线路工程质量有着一定影响。
因此研究电力输电线路架线施工技术及其应用具有十分重要的现实意义。
本研究旨在为相关研究人员给予一定理论参考,并为深入落实电力输电线路导地线施工作业提供必要的实践指导与帮助。
以某110kV线路工程为例,分析了110kV输电线路导地线架设中的注意事项。
按照项目任务要求,设置跨越高速公路架设导地线的方案,评估导地线施工方法的安全性、可靠性及可行性,确定架线的技术要点;并结合实际情况,分析导地线架设施工工艺的应用效果,为110kV输电线路导地线架设提供了相应的参考依据。
1、案例分析新建线路全长2×28.332km。
导线采用1×JL/LB1A-300/40铝包钢芯铝绞线,地线为两根24芯OPGW光缆。
全线共新建铁塔83基:双回路耐张塔31基,双回路直线塔52基。
110kV输电线路导地线架设的施工方法及技术要点分析

110kV输电线路导地线架设的施工方法及技术要点分析摘要:近年来,随着我国经济的快速发展,电力工程的发展也在加快。
导地线施工质量直接影响着110kV输电线路架设效果,已经成为新时期人们关注的焦点。
尤其是在重要跨越段,如跨越铁路、高速公路时,导地线架设、导地线压接过程中的技术操作较为复杂,需根据环境情况、工艺要求等合理设置压接参数,调整连接管范围,以保证导地线架设的安全性和可靠性。
截至目前,我国110kV 输电线路施工项目仍主要以架空线为主,由于对导地线施工的重视程度不够,缺乏关键环节管控,一定程度上影响了110kV输电线路的施工成效,这一问题亟待解决和处理。
关键词:110kV;输电线路;导地线架设;施工方法;技术要点引言近年来,输电线路的建设规模不断增大,对架空输电线路架设的施工做好质量控制,对确保高电压等级输电线路的安全可靠运行至关重要。
因此,对架空输电线路导、地线的架设进行研究具有重要意义。
张力架线技术能够使高电压等级输电线路法施工质量有效提高,本文就输电线路的张力架线施工技术展开研究。
1110kV高压输电线路导地线架设施工方法概述首先,在110kV高压输电线路导地线架设过程中,必须要对线段的现状进行分析,并且根据分析结果选择并确定相应架设设备。
架设设备选用原则,不仅仅要满足安全性与有效性要求,还应该尽可能的便捷、成本低、能耗小。
其次,在实际高压输电线路导地线架设施工过程中,尤其是对于旧线改造工程,更应核算好架线时的张力,与被跨越物保持足够的净空距离,确保架线施工的安全性。
最终,确定高压输电线路导地线架设的施工方法,在满足施工以及架设要求的前提下,进行架设方法的优选,保证选用方法的施工效率及安全。
对于高压输电线路架线施工中最常用的架线方法是张力架线,在目前架线施工中这种方式被广泛运用。
同样,在施工之前需要对施工地区进行检查,通过检查了解施工地区的实际情况,根据实地情况确立施工方案。
同时要对架线可能引起的问题进行分析,针对问题进行解决,保证顺利架线实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地线制作方法
1. 地线的作用
在电气系统中,地线起着连接电气设备与地(地球)的作用。
地线的主要作用包括:
•提供电气设备的安全保护,将潜在的电流从设备导向地面,以防止电击事故的发生。
•协助电气设备的故障诊断与保护,为过电压情况提供回路。
•提供电磁兼容性保护,减少电气干扰与电磁辐射。
2. 地线制作的材料与工具准备
•铜线:选择符合国家标准的铜线,直径可根据需要选择。
•接线端子:可选择裸露型接线端子或带绝缘套的接线端子,需要根据铜线直径选择合适的规格。
•剥线钳:用于去除铜线绝缘层,露出裸露的金属部分。
•铜线拧线工具:用于将铜线与接线端子拧紧的工具。
•锤子:用于将接线端子压紧。
3. 地线制作步骤
3.1 准备工作
首先,确定地线的长度和直径,需要根据具体需要进行计算,确保地线能够满足系统要求。
3.2 剥离铜线绝缘层
使用剥线钳,将铜线两端的绝缘层去除,露出裸露的金属部分。
根据接线端子的规格,剥离的绝缘层长度需要留出足够的空间来安装接线端子。
3.3 安装接线端子
根据铜线直径和接线端子规格的匹配关系,选择合适的接线端子。
将裸露的铜线插入到接线端子的孔中,确保金属部分与接线端子充分接触。
3.4 拧紧接线端子
使用铜线拧线工具,将接线端子与铜线拧紧。
确保接线端子与铜线之间的连接紧密牢固,以确保良好的导电性能。
3.5 压紧接线端子
使用锤子轻轻敲打接线端子,将其压紧。
确保接线端子与铜线之间的连接牢固可靠,以防止松动或断开。
3.6 检查地线连接
完成地线的制作后,应该对其进行检查以确保连接质量。
检查地线的连接是否松动,确保铜线与接线端子之间有良好的触摸面积。
4. 安全注意事项
在制作地线时,需要注意以下安全事项:
•在操作之前,确保电路已经断电,以防止电击。
•注意铜线的直径和接线端子的匹配,不要将过大或过小的铜线与接线端子连接。
•在使用剥线钳和铜线拧线工具时,要注意避免切伤手指。
•在使用锤子压紧接线端子时,要轻轻敲打,避免太过用力导致损坏。
5. 结论
根据上述步骤,可以制作出安全可靠的地线。
在实际操作中,需要根据具体情况灵活调整,但注意安全事项始终是最重要的。
制作好的地线应该经过仔细检查以确保连接质量,并严格按照国家标准和规范进行操作。
