软件报价计算方式精
软件开发报价标准

软件开发报价标准
报价是软件开发中一个重要的环节,对于业主来说正确地进行报价很有必要,因为它可以确保项目的成功。
然而,在软件开发中,报价是一件很复杂的事情,可能会花费许多时间,而且报价过程可能会有很多细节和变量需要考虑。
报价时,除了计算开发成本,还有其他一些因素需要考虑,这些因素在软件开发报价标准中体现出来。
软件开发报价标准主要考虑以下因素:
首先,软件开发报价标准需要结合软件开发需求,确定项目范围和大致时间,并给出最终的项目估算。
根据需求,可以计算出硬件和软件的费用,时间投入等,并给出一个基础的报价。
另外,软件开发报价标准还需要考虑技术方面的因素,如开发环境、数据库、编程语言等,并将其费用考虑在内。
此外,软件开发报价标准还应该把项目管理和质量保证的因素计算在内,这些因素可以包括项目管理人员的薪酬,以及审查和测试的成本。
此外,软件开发报价标准还包括售后服务的报价,以及培训客户的报价,这也是该标准的重要组成部分。
最后,软件开发报价标准还应包括一个可衡量的风险保障模块,这是一种完善的服务,可以更好地保护客户的利益。
综上所述,软件开发报价标准应该包括可衡量的软件开发需求、技术要求、项目管理、质量保证和售后支持,以及风险保障的组成部分。
当软件开发报价标准满足所有上述要求时,客户和供应商可以就
价格进行比较,并确定最终软件开发报价标准。
软件开发报价标准是为了确保软件开发项目的成功,同时管理双方的利益。
业主可以根据报价标准合理选择服务供应商,而供应商也可以根据报价标准提早预估项目花费。
正确进行报价和标准设定可以大大提高项目的效率,确保软件开发的最终成果。
金算盘传统软件价格表

单位:元 每增加1个许可 2,200 1,200 1,000 1,200 1,200 2,200 2,200 1,700 2,800 2,200 3,000 1,700 1,700 10,000 2,200 每用户1000元 7,000 7,000
的15% 的20-30%
人300元/天计算
按每人1200元/天计算

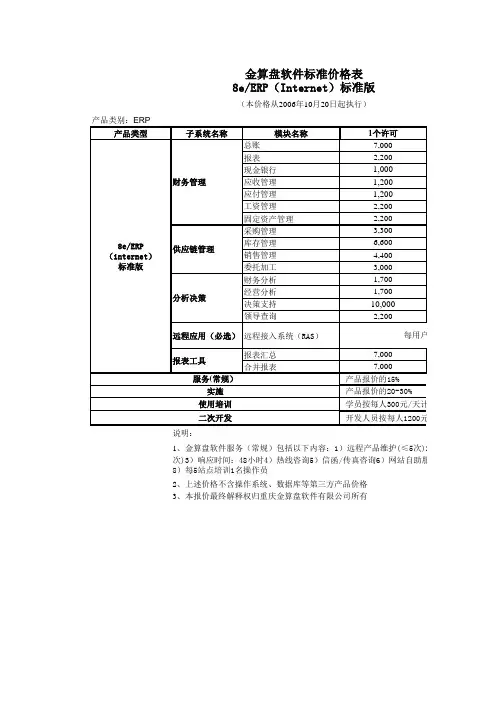

金算盘软件标准价格表 8e/ERP(Internet)标准版
(本价格从2006年10月20日起执行) 产品类别:ERP 产品类型 子系统名称 模块名称 总账 报表 现金银行 应收管理 应付管理 工资管理 固定资产管理 采购管理 库存管理 销售管理 委托加工 财务分析 经营分析 决策支持 领导查询 远程接入系统(RAS) 报表汇总 合并报表 1个许可 7,000 2,200 1,000 1,200 1,200 2,200 2,200 3,300 6,600 4,400 3,000 1,700 1,700 10,000 2,200 每用户1000元 7,000 7,000 产品报价的15% 产品报价的20-30% 学员按每人300元/天计算 开发人员按每人1200元/天计算
品维护(≤5次)2)现场产品维护(≤5 6)网站自 (internet) 标准版
供应链管理
分析决策
远程应用(必 选) 报表工具 服务(常规) 实施 使用培训 二次开发 说明:
1、金算盘软件服务(常规)包括以下内容:1)远程产品维护(≤5次)2)现场产品维护( 次)3)响应时间:48小时4)热线咨询5)信函/传真咨询6)网站自助服务7)EMAIL咨询服 8)每5站点培训1名操作员 2、上述价格不含操作系统、数据库等第三方产品价格 3、本报价最终解释权归重庆金算盘软件有限公司所有

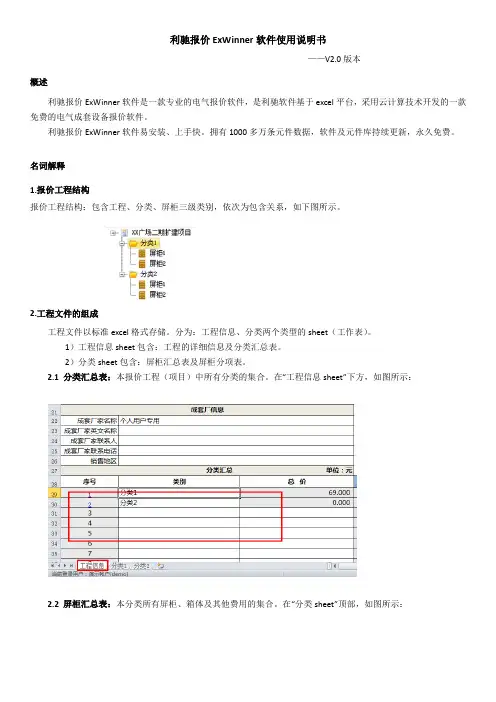

利驰报价ExWinner软件 V2.0使用说明书

利驰报价ExWinner软件使用说明书——V2.0版本概述利驰报价ExWinner软件是一款专业的电气报价软件,是利驰软件基于excel平台,采用云计算技术开发的一款免费的电气成套设备报价软件。
利驰报价ExWinner软件易安装、上手快。
拥有1000多万条元件数据,软件及元件库持续更新,永久免费。
名词解释1.报价工程结构报价工程结构:包含工程、分类、屏柜三级类别,依次为包含关系,如下图所示。
2.工程文件的组成工程文件以标准excel格式存储。
分为:工程信息、分类两个类型的sheet(工作表)。
1)工程信息sheet包含:工程的详细信息及分类汇总表。
2)分类sheet包含:屏柜汇总表及屏柜分项表。
2.1 分类汇总表:本报价工程(项目)中所有分类的集合。
在“工程信息sheet”下方,如图所示:2.2 屏柜汇总表:本分类所有屏柜、箱体及其他费用的集合。
在“分类sheet”顶部,如图所示:2.3 屏柜分项表:本屏柜所有元件材料及其他费用等的集合。
在“分类sheet”的“屏柜汇总”下方,如图所示:安装1.系统要求(1)硬件:1) CPU:500MHz或更快的处理器;2) 内存:256MB及以上;3) 硬盘空间:1GB及以上(Office安装及程序使用产生数据等需占用,本程序≤120MB);4) 显示器:1024x768 或更高分辨率的显示器;5) 百兆网卡。
(2)操作系统:1) Windows All/(XP,Win7/8,…;Server2003/2008,…);2) Office 2007及以上+ .NET Framework 3.5。
2.安装步骤1.在windows系统电脑中安装.NET Framework3.5、Office2007(或以上版本);2.执行ExWinnerSetup.exe,根据提示按步骤执行,完成安装。
1. 启动双击桌面快捷或直接打开excel界面,选择“ExWinner成套报价软件”模块。

利驰报价ExWinner软件 V2.0使用说明书

利驰报价ExWinner软件使用说明书——版本概述利驰报价ExWinner软件是一款专业的电气报价软件,是利驰软件基于excel平台,采用云计算技术开发的一款免费的电气成套设备报价软件。
利驰报价ExWinner软件易安装、上手快。
拥有1000多万条元件数据,软件及元件库持续更新,永久免费。
名词解释1.报价工程结构报价工程结构:包含工程、分类、屏柜三级类别,依次为包含关系,如下图所示。
2.工程文件的组成工程文件以标准excel格式存储。
分为:工程信息、分类两个类型的sheet(工作表)。
1)工程信息sheet包含:工程的详细信息及分类汇总表。
2)分类sheet包含:屏柜汇总表及屏柜分项表。
分类汇总表:本报价工程(项目)中所有分类的集合。
在“工程信息sheet”下方,如图所示:屏柜汇总表:本分类所有屏柜、箱体及其他费用的集合。
在“分类sheet”顶部,如图所示:屏柜分项表:本屏柜所有元件材料及其他费用等的集合。
在“分类sheet”的“屏柜汇总”下方,如图所示:安装1.系统要求(1)硬件:1) CPU:500MHz或更快的处理器;2) 内存:256MB及以上;3) 硬盘空间:1GB及以上(Office安装及程序使用产生数据等需占用,本程序≤120MB);4) 显示器:1024x768 或更高分辨率的显示器;5) 百兆网卡。
(2)操作系统:1) Windows All/(XP,Win7/8,…;Server2003/2008,…);2) Office 2007及以上 + .NET Framework 。
2.安装步骤1.在windows系统电脑中安装.NET 、Office2007(或以上版本);2.执行,根据提示按步骤执行,完成安装。
1. 启动双击桌面快捷或直接打开 excel界面,选择“ExWinner成套报价软件”模块。
如图所示:2. 登录点击,弹出界面:1)“快速体验”登录:一键进入浏览、试用,适用于无利驰账号用户;2)“注册账户”登录(推荐):注册账户拥有自己的私有物料库,私有云。
利驰报价exwinner软件v2.0使用说明书

利驰报价ExWinner软件使用说明书——版本概述利驰报价ExWinner软件是一款专业的电气报价软件,是利驰软件基于excel平台,采用云计算技术开发的一款免费的电气成套设备报价软件。
利驰报价ExWinner软件易安装、上手快。
拥有1000多万条元件数据,软件及元件库持续更新,永久免费。
名词解释1.报价工程结构报价工程结构:包含工程、分类、屏柜三级类别,依次为包含关系,如下图所示。
2.工程文件的组成工程文件以标准excel格式存储。
分为:工程信息、分类两个类型的sheet(工作表)。
1)工程信息sheet包含:工程的详细信息及分类汇总表。
2)分类sheet包含:屏柜汇总表及屏柜分项表。
分类汇总表:本报价工程(项目)中所有分类的集合。
在“工程信息sheet”下方,如图所示:屏柜汇总表:本分类所有屏柜、箱体及其他费用的集合。
在“分类sheet”顶部,如图所示:屏柜分项表:本屏柜所有元件材料及其他费用等的集合。
在“分类sheet”的“屏柜汇总”下方,如图所示:安装1.系统要求(1)硬件:1) CPU:500MHz或更快的处理器;2) 内存:256MB及以上;3) 硬盘空间:1GB及以上(Office安装及程序使用产生数据等需占用,本程序≤120MB);4) 显示器:1024x768 或更高分辨率的显示器;5) 百兆网卡。
(2)操作系统:1) Windows All/(XP,Win7/8,…;Server2003/2008,…);2) Office 2007及以上+ .NET Framework 。
2.安装步骤1.在windows系统电脑中安装.NET 、Office2007(或以上版本);2.执行,根据提示按步骤执行,完成安装。
1. 启动双击桌面快捷或直接打开excel界面,选择“ExWinner成套报价软件”模块。
如图所示:2. 登录点击,弹出界面:1)“快速体验”登录:一键进入浏览、试用,适用于无利驰账号用户;2)“注册账户”登录(推荐):注册账户拥有自己的私有物料库,私有云。
30个新点计价软件常规操作

30个新点计价软件常规操作新点计价软件常规操作指的是使用新点计价软件进行计价工作时,常见的操作步骤和功能。
以下是30个新点计价软件常规操作的介绍。
1.安装和启动软件:首先,需要将新点计价软件安装到计算机上,并双击启动。
2.创建新的计价项目:在软件界面中,选择"新建"或"创建"功能,输入项目的基本信息,如项目名称、编号、时间等。
3.导入工程文件:在新建项目后,可以选择导入相关的工程文件,如CAD文件、BOM表等。
5.添加零件和材料:根据工程文件,添加相关的零件和材料信息,如名称、型号、数量等。
6.配置材料价格:为每个材料配置相应的价格,可以手动输入或导入相关文件。
7.计算零件成本:根据计价参数和材料价格,计算每个零件的成本,并显示在软件界面中。
8.计算总成本:根据零件的成本,计算整个项目的总成本,并显示在软件界面中。
9.生成报价单:根据项目的成本和其他相关信息,生成报价单,并可以选择导出为PDF或其他格式。
10. 导出数据:可以选择将项目的相关数据导出为Excel文件或其他格式,方便进一步分析和处理。
11.打印报表:如果需要,可以选择将报价单或其他报表直接打印出来,供参考和备档。
12.修改项目信息:如果项目信息有任何变动,可以选择修改项目信息,并重新计算成本和生成报价单。
13.备份和恢复数据:为了防止数据丢失,可以选择定期备份计价软件的数据,并在需要时进行恢复。
14.添加附加费用:根据实际情况,可以在项目中添加附加费用,如运输费、关税等。
16.配置人工成本:除了材料成本外,还可以配置不同人工工种的单价和工时,用于计算人工成本。
17.制定计价策略:根据项目的特点和市场需求,可以制定不同的计价策略,如降价、竞争策略等。
18.添加费率和折扣:在计价过程中,可以配置不同的费率和折扣,如增值税率、批发折扣等。
19.查看历史项目:可以查看和管理过去的计价项目,方便进行参考和比较。
电路板PCB查询维修软件成本报价DPMO计算

VayoPro系列产品
VayoPro NPI信息化协同系统 ✓ 新产品导入过程管理&协同工作平台
VayoPro 新产品导入过程必要应用软件 ✓ VayoPro-DFM Expert: (可制造性分析) ✓ VayoPro-SMT Expert: (各种贴片机程序快速制作及转换、数据校验…) ✓ Vayo-Flexa加速器: (Fuji Flexa编程加速器) ✓ VayoPro-Test Expert: (快速DFT分析、ICT/FP/AOI/X-Ray编程) ✓ VayoPro-Document Expert: (工位作业指导书制作) ✓ VayoPro-View Expert: (Test/SMT/QA/PE/IE等PCB板信息快速查询) ✓ VayoPro-AI Expert: (自动插件设备快速编程)
• 简单快速的集成融合
一天完成系统集成融合
使您的系统更 加完善强大!!!
制造相关部门必备辅助工具
查询元器件 查看Pitch数据
查询元器件
查询元器件 查询网络 查询测试针 短路诊断辅助 原理图查询
测试 / 维修 部门
查询元器件 DPMO统计
品质 部门
SMT 部门
View Expert
工艺 / NPI 部门
* VayoPro系列软件兼容Windows 7.
部分参考客户
部分参考客户
全球范围代理与合作
• 代理伙伴: 12
– 欧洲: 4, 东南亚及南亚: 3, 中国: 4, 美国:1
• 设备或软件合作伙伴: 7
– Agilent, ViTrox, Fuji, Takaya, SinicTek, Panasonic, Eastwell
望友公司简介
金蝶系统报价书

×××有限公司×××项目投资估算书报价说明报价依据金蝶公司与xxxxxx 有限公司的方案规划及沟通而作整体报价(依据详细状况选择花费项目)项目总报价=软件允许费 +实行费 +客户化开发费+运转保护费报价分为二部分,整体估算及每项的明细总估算中的项目数字对应明细项目中的数字报价单位:人民币元除金蝶公司报价估算外,贵公司还应试虑网络、硬件、操作系统等其余花费。
本报价有效时期截止:2009 年××月××日金蝶简要系统介绍金蝶实行方法介绍金蝶服务介绍一、项目总投资估算单位:人民币元花费项目标准报价优惠报价1、软件允许费2、实行服务费3、客户化开发费4、运转保护费共计二、项目投资明细估算1、软件产品允许费单位:人民币元项目产品名称基本价钱允许价钱允许数小计管理系统xx 系统标准报价共计优惠为 xx 折2、实行服务单位: 3000 元 / 人天项目阶段项目经理实行顾问人天总计花费共计项目准备和启动阶段宏图设计阶段系统上线准备阶段查收交托合计优惠为 xxx 元/ 人天3、客户化开发费4、运转服务费5、软硬件配置服操作系统Microsoft? Windows 2003 Server Standard/Enterprise 32Bit务器办理器至强双核 2.0G端配内存2GB-4GB置建议硬盘146G SAS 硬盘或 80G-120G) 硬盘Raid5 卡 1 个光驱DVD数据库Microsoft? SQL Server 2000 SP4 Standard/EnterpriseEdition操作系统Microsoft? Windows XP Professional SP2 32Bit 客办理器奔跑双核 2.5G E5200户端配内存1G置建硬盘40G-120G议光驱DVD网服务器端TCP/IP络协客户端TCP/IP议备注金蝶 k3产品介绍产品名称简要描绘财务部分总账系统总账系统面向各种企事业单位的财务人员设计,是财务管理信息系统的核心。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.软件开发价格估算方法 软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。为了便于计算,给出一个计算公式:
软件开发价格=开发工作量×开发费用/人·月 1.1开发工作量 软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关: 软件开发工作量=估算工作量经验值×风险系数×复用系数 软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。因此:
l ≤ 风险系数≤ 1.5 根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。当然这既要看企业的能力,也要看用户能接受的程度。
估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库,或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。因此:
0.25 ≤ 复用系数≤ 1 根据国内外软件企业在实施基于构件开发方法(软件产品线的经验数据,提高工作效率达到25%(最高值。
1.2开发费用/人·月 软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。均可摊分到各个软件开发人员头上。
开发费用/人·月=(P+Q+R× S× τ 1.2.1 P(人头费 人头费主要是员工的工资、奖金和国家规定的各项按人计算的费用。其总量在软件企业中的商务成本占70%-80%。
P =B × 1.476 国家规定的公积金7%,医疗保险金12%,养老金22%,失业金2%(即通常所说的四金,另外还有按工资总额计征的工伤保证金0.5%,生育保证金0.5%,残疾基金1.6%,工会基金2%,累计为47.6%。
B为平均工资,即企业支付给员工的工资、奖金、物质奖励等多项总和,除以企业员工数,分摊到每个月。
1.2.2 Q(办公费 办公费包括企业办公房屋租赁费和物业管理费、通信费、办公消耗品、水电空调费、设备折旧、差旅费,另外也包括企业对员工的在职培训所支付的费用,其总量在软件企业中的商务成本占20%-30%。
Q =B/3 此处办公费用按商务成本的25%计算。 1.2.3 R(国家税收和企业利润 由于国家实施发展软件产业的优惠政策,故不单独列出计算,但软件企业仍需承担缴纳国家税收的义务,可一并与企业利润一起考虑。
另外,软件企业的员工不可能全年满负荷地工作,即使一年十二个月都安排工作,但也需抽出时间进行在职培训和提职的岗前培训。据我们的了解,软件企业的员工一年能有10个月到11个月的工作也是正常的。
R =B/3 此处为我们的建议方案,各软件企业可视情况加以变更。 1.2.4 S(管理系数 通常每个机构的管理人员都会有一定的比例,参考一些机构的做法,按每十个软件人员配备两个管理人员即管理成本:
1 ≤ S ≤ 1.2 1.2.5 T(优质系数 提高软件质量,必然有所开支,即质量成本,对于不同的软件企业来说,其质量成本不尽相同。
软件企业与其他企业一样,也有诚信和品牌等诸多因素,从而增加企业的开支。 目前我们可以按通过ISO9000质量体系认证和CMM或CMMI的认证来确定,分别取值1.05、
1.1、1.15、1.2。 今后建议可对软件企业的资质分为四级。由软件行业协会根据CMMI的认证、品牌、诚信程度等各种因素加以确定。此体系建设还有待进一步探索。
据此,我们综合上述各点: 开发费用/人·月=(B × 1.476 +B/3 +B/3× l.2 × T =B ×(1.476 +2/3× 1.2 × T =B × 2 .575 × T =B × λ 当T=1.05时,λ=2.7 当T=1.2时,λ=3.09 因此,2.7 ≤ λ ≤ 3.09 对于承接国外软件外包业务,一方面员工的工资较高,另外工作的安排也较难满负荷工作,用此建议R=B/2。因此
开发费用/人·月=B(1.476 +1/3 +1/2× 1.2 × T =B × 2.767 × T =B × λ 当T=1.05时,λ=2.906 当T=1.2时,λ=3.32 因此,2.9 ≤ λ ≤ 3.32 结论: 软件开发价格=A × σ × τ × B × λ A:估算工作量经验值 B:软件企业的平均工资/人·月 Q:风险系数l ≤ Q ≤ 1.5 T:复用系数0.25 ≤ τ ≤ 1 λ:综合系数2.7 ≤ λ ≤ 3.09 2. 软件(系统维护收费价格估算方法 在完成信心工程项目的系统集成和应用软件开发,并交付用户正式运行的一年内,对软件(系统实行免费维护服务一年。
在正式运行一年后,软件企业应与用户签定软件(系统维护合同。该合同属技术转让合同,也可属技术开发合同。
根据不同的用户要求,可分四种级别进行软件(系统维护。 2.1 A级 软件企业派出技术人员常驻用户,解决日常运行中发生的问题。 2.1.1 U(系统建设投资额 用户需要软件企业维护的系统,该系统建设的投资额。如用户只需要软件企业维护其所开发的应用软件,U就是该应用软件开发费;如用户需要软件企业维护整个系统,包括计算机硬件、软件、网络和应用软件,则U就是该信息工程项目的总投资额。
2.1.2 N(技术人员数 软件企业派出N个技术人员,常驻用户,因此: 软件(系统维护费/年=U × 15% 或B × λ × N × 12 B、λ参见1. 2.2 B级 软件企业每周七天,每天24小时(即7×24小时响应,2小时到现场,且每天派技术人员到现场进行软件(系统性能调试,使之运行处于良好状态。
软件(系统维护费/年=U × 10% 2.3 C级 软件企业7×24小时响应,2小时到场。 软件(系统维护费/年=U × 5% 2.4 D级 用户的信息工程系统或应用软件发生问题,由原承担的软件企业派人维护。 2.4.1 B’ 这种维护方式要求软件企业需要保存所有的技术档案,更需要软件企业抽出专人来不断熟悉和全面掌握该软件(系统的各项技术细节。因此,软件企业的这项支出必然要在维护费用收入中得到回报。
2.4.2 τ’ 软件企业如果采用基于构件开发方法,并建立起构件库,则会大大提高软件维护的效率。另外,如果有多家用户运行的系统大致类似,也可有所提高效率。
软件(系统维护费/次=B’ × τ’× n 此次n表示所需要的人·天数。τ’的取值是0.2 ≤ τ’≤ 1。 3. 系统集成价格的估算方法 将整个系统所涉及到的设备、软件、网络整和起来,并能正常地运行,其运行的结果能达到用户建立该系统的目标。这就是系统集成的含义。因此,可以理解为单纯的设备采购和供应并不涉及系统集成,以及单纯的应用软件开发也并不涉及系统集成。
系统集成费应与整个系统的规模、整个系统的复杂程度等项有关。 系统规模往往与系统建设费用密切相关。为了简便计算,以系统建设费用(以U来表示为参考坐标。复杂程度(以α来表示可分四种级别来区分。
系统集成费=U × α × T 3.1 A级 整个系统涉及到计算机硬件、软件、局域网络,且体系结构在三层次以下(含三层次。 5% ≤ α ≤ 8% 3.2 B级 整个系统涉及到计算机硬件、软件、局域网络、互联网,且体系结构在三层以上(含三层次。
7% ≤ α ≤ 10% 3.3 C级 整个系统涉及到计算机硬件、软件、局域网络、互联网以及多种网络接口。 8% ≤ α ≤ 12% 3.4 D级 整个系统涉及到计算机硬件、软件、网络、通信以及各种数据采集设备接口或者与用主系统有接口。 10% ≤ α ≤ 15% 4. 系统解决方案费用估算方法 根据用户所提出的初步需求,软件企业根据以往的经验为之提供整个系统建设的方案,包括需购买的计算机硬件、软件、网络设备和应用软件开发的大体设想、费用估算、进度初步安排、信息化所涉及到的规章制度的一些规划,有时还会涉及信息中心的建设等等。这就是系统解决方案所要完成的工作。
目前国内市场对于系统解决方案是一种智力劳动成果的认识不足,以及国内多数招标公司并不熟悉信息技术,从而更加使得系统解决方案收费变得困难。因此,目前的收费处于过渡阶段。
系统解决方案费用与整个系统的规模、复杂程度等项有关。 系统规模往往与系统建设费用密切相关,为了简便计算,以系统建设的总投资(以U来表示为参考坐标。
复杂程度就是用户的功能、性能要求复杂性、信息接口的类型和数量有关,以 β 来表示。 解决方案费用=U × β × T (T 参见 1.2.5 节 关于 β 我们参照第 3 节所列各级。 A 级: 0.7% ≤ β ≤ 1.2% B 级: 1% ≤ β ≤ 1.8% C 级: 1.5% ≤ β ≤ 2.2% D 级: 2% ≤ β ≤ 3%
