龙泉实业(福建)有限公司工程施工合同

专

用

文

本

0一0签订日期:二年十二月

1

龙泉实业(福建)有限公司工程施工发包专用合同条款

1一般约定

1.1词语定义

1.1.2合同当事人和人员

1.1.2.2发包人:建设单位: 龙泉实业(福建)有限公司

1.1.2.3承包人: 厦门思明第三建筑有限公司

1.1.2.6监理人: 福建省泉州建研工程建设监理有限公司

1.1.3工程和设备

1.1.3.2永久工程: 龙腾花园:C区1#--10#楼;F区:1#--9#楼。共19幢。

1.1.3.3临时工程: 乙方自理。

1.1.3.4单位工程: 龙腾花园:C区1#--10#楼;F区:1#--9#楼。共19幢。

1.1.3.10永久占地: 52.16亩

1.1.3.11临时占地: 无

1.1.4日期

1.1.4.2开工日期: 2010年12月7日(按建设单位交地后5天为开工日 期)。

1.1.4.3工期: 315日历天。

1.1.4.5缺陷责任期:承包人应当按照《房屋建筑工程质量保修办法》(建 设部令第80号)规定的房屋建筑工程的最低保修期限承担缺陷责任期限:

(1)地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用 年限;

(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5 年;

(3)供热与供冷系统,为2个采暖期、供冷期;

(4)电气管线、给排水管道、设备安装为2年;

(5)装修工程为2年;

(6)其他项目的缺陷责任期限的约定为:按国家颁布的相关规定执行 。

1.4合同文件的优先顺序:

(1)中标通知书;

2

(2)投标函及投标函附录;

(3)专用合同条款;

(4)通用合同条款;

(5)技术标准和要求;

(6)图纸;

(7)已标价工程量清单;

(8)其他合同文件:

发包人和承包人双方有关工程的洽商、变更等书面协议或文件视为本合同的组成部分,并以最后的协议或文件为优先顺序。

1.5合同生效的条件: 合同各方法定代表人签字或签章并加盖单位公章 后,合同生效。合同正副本获同等法律效力。

1.6图纸和承包人文件

1.6.1图纸的提供

发包人向承包人提供图纸的时间为:中标通知书发出后 7 天内。

发包人向承包人提供图纸的数量为: 6 套。

1.6.2 承包人提供的文件

发包人要求承包人提供的文件包括: 按照招标文件要求施工单位做出的或 ,提交数量为 一式施工组织设计的施工方法相应的工程大样图、加工图等 套,承包人应在 该工程计划实施日期2周 之前报送给监理人。4

监理人应在收到承包人文件后 7 天内批复。

1.6.3 图纸的修改

监理人应在施工前 2 天给承包人签发图纸修改指令。

2发包人义务

2.3提供施工场地

发包人提供施工场地和有关资料的时间: 在工程施工开工日期前2天。

2.8其他义务:

(1)将施工所需的水、电线路接至施工场地的时间、地点和供应要求:发 包人应在发出开工通知时所确定的开工日期前2天将施工所用的水、电接驳到工 地,但场内的接驳、管、线铺设等均由承包人负责,所有使用费用也均由承包人 承担,承包人应向有关部门及时缴交费用,逾期不交的,发包人有权从承包人的 工程款中扣除,并追究承包人责任,承包人对此不得有异议。电讯线路和供应问 3

题由承包人自行联系和解决,发包人提供协助。

3监理人

3.1监理人的职责和权力

3.1.1须经发包人事先批准行使的权力:

(1)工程变更(含设计变更、材料设备变更和超过1000元的工地签证) 以及相应的价款的调整;其中材料设备变更是指招标文件或施工承包合同已明确 的主要设备材料的品牌、规格型号、技术标准、质量等级和产地等的,承包人提出变更的;

(2)施工总工期或关键节点工期延期的;

按第4.6.2款约定)承包人项目经理、项目技术负责人的更换;(3

执行,但工期不得顺延。

(4)总工期或关键工作工期的调整;

(5)工期延期的确认;因发包人原因引起的,经发包人的书面委托人 签字确认,工期顺延。

(6)发包人书面通知的其他事项。

(7)停工、复工指令

4承包人

4.1承包人的一般义务

4.1.8为他人提供方便

承包人为他人提供方便条件的内容:

(1)承包人应按照招标文件的约定承担总承包或总承包管理、协调和配合

服务。

(2)承担总承包或总承包管理、协调的费用已包含在投标人的报价总价中,

除非招标文件另有约定;配合费的收取应符合招标文件的约定和有关主管部门及

发包人的规定。

(3)承包人应按发包人(监理人)的指示为参与本项目施工的其他人在施工

场地或附近实施与工程有关的其他各项工作提供可能的条件, 由此发生的费用 已含在投标报价中。

4

4.1.10其他义务:

(1)承包人向发包人提供竣工图一式4份,并应交付符合工程技术档案要

求的完整的内业资料一式4份,包括施工变更签证和隐蔽工程验收签证,以及建 筑装修材料“三证”、机电设备“三证”和说明书等(其中一套为原始材料)。

(2)承包人的承包范围和内容如含有电梯、空调、消防、供配电、供水、

智能化等专业工程的,则必须向发包人提供免费的操作人员培训课程,直至操作 人员可以熟练掌握设备的操作为止,并要求专业承包人直接向发包人提供保修服

务,但不能免除承包人的责任;同时,承包人还应向发包人提供工程保修期满之 后的设备维护维修的计划和优惠的收费承诺。

(3)承包人应在工程完成竣工验收之后的28天内向发包人提交上述资料,

否则,发包人将不予支付承包人的竣工验收工程款款项。

(4)向发包人提供的办公和生活房屋及设施的要求:承包人应积极配合向

发包人和监理工程师各提供施工现场的办公用房和必要的办公设施,由此发生的 费用已含在投标报价中。

,

4.2履约担保

履约担保的形式和金额: (按承包总价的10℅),由其开户行出具担保 函。

4.3分包

4.3.2 发包人同意承包人进行分包的工程部分或工作为: 暂无

4.5承包人项目经理

4.5.1 承包人指派的项目经理姓名: *********

4.6承包人人员的管理

4.6.1承包人派出的管理人员除了应满足合同通用条款约定的条件外,还必

须按照承包人在投标时的承诺派出常驻施工现场管理人员,包括项目经理、项目 技术负责人、生产负责人、施工员、机管员、安全员、质检员、试验员、材料员 等管理人员;相关管理人员应取得相应的执业资格证书,并在执业资格证书许可 的范围内从事施工活动。上述各个岗位必须一人一职,不得兼任。

4.6.2承包人还应遵守发包人对承包人人员管理的以下约定:

5

)承包人不按投标时承诺派出项目经理的,发包人有权取消承包人的合1(

同,并追究承包人的违约责任,承包人必须向发包人赔偿由此造成的损失。 )如承包人要求更换项目经理、项目技术负责人的请求被接纳或承包人(2

则承包的项目经理、项目技术负责人因不能胜任被监理人或发包人要求更换的, 职称证书等级应不低于被接人派出的接替人员的注册建造师执业资格证书等级、

替人员的证书等级,其专业水平和管理能力应得到监理人和发包人的考核认可。 承包人要求更换的或因不能胜任被监理人、发包人要求更换的施工员、质量员、 材料员、机管员、实验员、安全员以及其他管理人员的,承包人必须派出岗位证 书、专业水平和经验能力均符合规定要求的接替人员。 )所述更换人员的,发包人还有权要求承包人按照下列约)对于本款(2(3

定向发包人支付赔偿金: 万元人民币;10——更换项目经理每人次 万元人民币;——更换项目技术负责人每人次5——更换施工员、质量员、材料员、造价员、安全员以及其他管理人员的数 万元人民币。量超过投标时承诺的总人数一半以上的,每人次1按以下规定进行考勤:常驻施工现场管理人员4.6.1款所称的(4)本合同 承包人所申报的管理人员每天至少有总数三分之二管理人员在以周为考勤周期, 每天至少有一名项目主要负每个人在施工现场的出勤率每周不少于五天,现场, 责人(包括项目经理、副经理或项目技术负责人)在现场主持工作,周末或节假 常驻施工现场管理人调休的管理人员必须向监理人申报;承包人日应轮流值班, 缺勤。员达不到上述要求的,视为 )承包人必须实行每天签到登记制,并于每周一上午将上周签到登记表(5 送交监理人和发包人。 出勤情况,常驻施工现场管理人员6)监理人或发包人将随时检查承包人的( 则的,如被发现签到登记表不实或被检查发现承包人常驻施工现场管理人员缺勤 承包人的项目主要负责人缺勤的,每一人天罚款发包人可以对承包人进行处罚: 1000元,其他管理人员缺勤的,每人天罚款300元人民币。

(7)因承包人的现场管理人员缺勤被处罚连续两周每周被罚款5000元以上的,视为承包人严重违约,发包人将加倍处罚金额,并责令承包人在一周内改正, 派出符合要求的常驻施工现场管理人员;承包人拒不改正的,发包人有权单方面 取消承包人的承包资格,终止合同,由此产生的责任和损失均由承包人承担。

6

(8)上述(3)、(6)约定的违约赔偿金或处罚金额,经发包人批准后, 由监理人书面通知承包人,承包人应在24小时内以现金交纳监理,在有监理交

到发包人处理,否则,发包人有权从承包人的工程款中双倍直接扣除或从承包人 的履约保证金中双倍支取。

4.7撤换承包人项目经理和其他人员

4.7.1在施工过程中,发包人、监理人发现承包人的项目经理、项目技术负

责人、施工员、质量员、材料员、机管员、实验员、安全员以及其他管理人员有 重大失误或不能胜任工作,有权要求承包人予以更换,承包人必须无条件接受, 且须按本合同第4.6款的约定承担违约赔偿责任。

5材料和工程设备

5.1 承包人提供的材料和工程设备

5.1.2 承包人报送各种材料和工程设备的供货人及品种、规格、数量和供货时间给监理人审批的时间为:

(1)招标文件明确提出参考品牌的工程材料和工程设备,投标人必须按照

招标文件的约定和投标人的承诺在收到中标通知书后的28天内或按照监理人的 通知在该项材料或设备使用前7天向监理人申报,监理人在2天内做出审批;

(2)招标文件没有约定品牌的材料设备,投标人必须按照招标文件规定的

规格、技术标准和质量等级,以及经批准的承包人施工组织设计的材料设备计划 在该项材料或设备使用前7天向监理人申报,监理人在2天内做出审批。

承包人提供的材料设备必须满足以下要求:

A. 承包人应向发包人提交《工程材料设备一览表》,详细填报如下数据: 材料设备名称、规格型号、品牌、计量单位、数量、单价、供应时间、送达地点, 附送材料的实物样品、设备的彩页样张。

合集下载

工程施工合同怎么付款

工程施工合同怎么付款

工程施工合同付款是工程合同中的重要组成部分,合理的付款方式能够保障双方的权益,确保工程顺利进行。下面以一份工程施工合同为例,详细介绍付款方式及流程。

一、付款方式

1. 预付款:合同签订后,甲方应按照合同约定的比例支付预付款。预付款的比例一般为合同总额的10%-30%。预付款的支付时间为合同签订后7天内。

2. 进度付款:工程进度达到合同约定的节点后,乙方应向甲方提交进度付款申请。甲方在收到申请后,应按照实际完成工程量的百分比支付进度款。进度付款的比例一般为合同总额的60%-90%。

3. 尾款:工程竣工并经验收合格后,乙方应向甲方提交尾款申请。甲方在收到申请后,应按照合同约定的比例支付尾款。尾款的比例一般为合同总额的10%-20%。

4. 付款方式:付款可通过银行转账、现金支付等方式进行。甲方在支付款项时,应出具相应的付款凭证。

二、付款流程

1. 预付款:合同签订后,乙方根据合同约定的比例向甲方提出预付款申请。甲方在收到申请后,进行审核,并在7天内支付预付款。

2. 进度付款:乙方在工程进度达到合同约定的节点后,向甲方提交进度付款申请。甲方在收到申请后,进行审核,并根据实际完成工程量的百分比支付进度款。

3. 尾款:乙方在工程竣工并经验收合格后,向甲方提交尾款申请。甲方在收到申请后,进行审核,并根据合同约定的比例支付尾款。

4. 付款凭证:甲方在支付款项时,应出具相应的付款凭证。乙方在收到付款凭证后,应及时开具发票。

三、付款条件

1. 预付款:合同签订后,乙方按照合同约定开始施工,甲方支付预付款。

2. 进度付款:乙方按照合同约定完成相应工程量,甲方支付进度款。

3. 尾款:乙方完成全部工程,并经验收合格,甲方支付尾款。

四、违约责任 1. 若甲方未按照合同约定时间支付预付款、进度款或尾款,应支付乙方违约金,违约金为应付款项的5%。

2. 若乙方未按照合同约定时间完成工程,应支付甲方违约金,违约金为合同总额的5%。

工程合同进度款支付条款

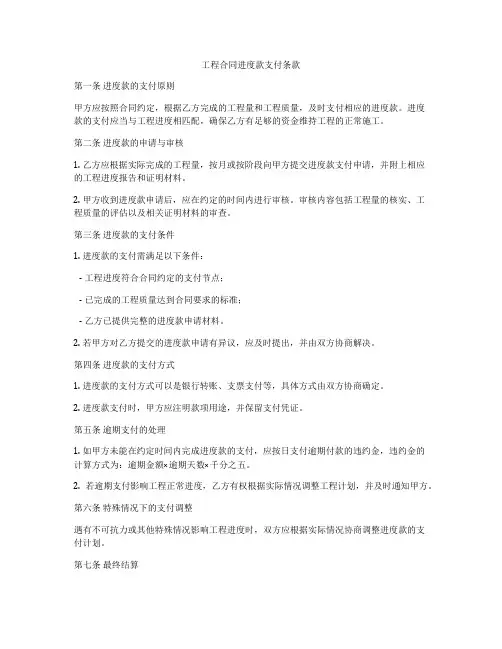

工程合同进度款支付条款

工程合同进度款支付条款

第一条 进度款的支付原则

甲方应按照合同约定,根据乙方完成的工程量和工程质量,及时支付相应的进度款。进度款的支付应当与工程进度相匹配,确保乙方有足够的资金维持工程的正常施工。

第二条 进度款的申请与审核

1. 乙方应根据实际完成的工程量,按月或按阶段向甲方提交进度款支付申请,并附上相应的工程进度报告和证明材料。

2. 甲方收到进度款申请后,应在约定的时间内进行审核。审核内容包括工程量的核实、工程质量的评估以及相关证明材料的审查。

第三条 进度款的支付条件

1. 进度款的支付需满足以下条件:

- 工程进度符合合同约定的支付节点;

- 已完成的工程质量达到合同要求的标准;

- 乙方已提供完整的进度款申请材料。

2. 若甲方对乙方提交的进度款申请有异议,应及时提出,并由双方协商解决。

第四条 进度款的支付方式

1. 进度款的支付方式可以是银行转账、支票支付等,具体方式由双方协商确定。

2. 进度款支付时,甲方应注明款项用途,并保留支付凭证。

第五条 逾期支付的处理

1. 如甲方未能在约定时间内完成进度款的支付,应按日支付逾期付款的违约金,违约金的计算方式为:逾期金额×逾期天数×千分之五。

2. 若逾期支付影响工程正常进度,乙方有权根据实际情况调整工程计划,并及时通知甲方。

第六条 特殊情况下的支付调整

遇有不可抗力或其他特殊情况影响工程进度时,双方应根据实际情况协商调整进度款的支付计划。

第七条 最终结算 1. 工程项目完工后,乙方应提交最终的工程结算报告及相关证明材料。

2. 甲方在收到最终结算报告后的约定时间内完成审核,并与乙方进行最终结算。

第八条 争议解决

因进度款支付引起的任何争议,双方应首先通过友好协商解决;协商不成时,可依法申请仲裁或向人民法院提起诉讼。

合同对工程进度款怎么约定

合同对工程进度款怎么约定

合同对工程进度款的约定是建筑施工合同中的重要内容之一,它涉及到工程款的支付方式、支付时间、支付条件等方面。在实际操作中,合同对工程进度款的约定应当遵守相关法律法规,确保双方的权益得到保障。下面以一个具体的案例为例,详细解析合同对工程进度款的约定。

假设甲乙双方签订了一份建筑工程施工合同,合同约定由乙方承建甲方的一项建筑工程。合同中关于工程进度款的支付约定如下:

1. 工程进度款的支付方式为按月结算。即实行旬末预支或月中预支,月终按工程师确认的当月完成的有效工程量进行结算,竣工后办理竣工结算。

2. 工程进度款的支付时间约定为每月25日,甲方应在每月25日前将应支付的工程进度款支付给乙方。

3. 工程进度款的支付条件如下:

(1)乙方按照合同约定的施工进度完成工程;

(2)乙方提供的工程质量符合合同约定的标准;

(3)乙方提供的工程进度报告经工程师确认无误。

4. 如果甲方未按约定时间支付工程进度款,应按照迟延支付金额的千分之五支付违约金,同时乙方有权暂停施工,直至甲方支付完毕。

5. 如果乙方未按照合同约定的施工进度完成工程,甲方有权按照合同约定的标准扣除相应的工程进度款。

6. 如果乙方提供的工程质量不符合合同约定的标准,甲方有权要求乙方整改,并按照合同约定的标准扣除相应的工程进度款。

7. 工程竣工后,乙方应按照工程师确认的工程量进行竣工结算,甲方应在竣工结算后15日内支付剩余的工程进度款。

8. 如果甲方未按照约定时间支付竣工结算款,应按照迟延支付金额的千分之五支付违约金,同时乙方有权暂停提供相关服务,直至甲方支付完毕。

以上是一个典型的建筑工程施工合同中关于工程进度款支付的约定。在实际操作中,合同的具体内容可能因项目的特点、双方的协商等因素而有所不同。但无论合同如何约定,都应遵守相关法律法规,确保双方的权益得到保障。同时,合同的履行过程中,双方应严格按照约定执行,确保工程进度款的支付顺利进行。

施工中的付款方式和进度款项

施工中的付款方式和进度款项

施工中的付款方式和进度款项

施工合同是指在建筑工程项目中,由甲方(业主)与乙方(承包商)签订的一种约定,明确了工程造价、工期和质量等方面的要求。在合同中,付款方式和进度款项的安排是非常重要的内容之一。本文将就施工中的付款方式和进度款项进行详细探讨。

一、施工中的付款方式

1. 预付款:有些大型工程项目在签订合同时,甲方需要支付一定比例的预付款给乙方,作为乙方开工准备的费用。这可以帮助乙方更好地安排施工所需的人力、物力和财力资源。

2. 分期付款:在较长施工周期的项目中,通常会采用分期付款的方式。即根据工程进度和施工阶段的完成情况,甲方按照约定的比例支付款项给乙方。这种方式能够确保甲方的资金安全,同时也促进了工程的正常推进。

3. 终期付款:在施工项目的最后阶段,甲方需要根据工程验收情况,支付剩余的款项给乙方。这需要乙方在工程完工后提供各种质量检测报告、竣工图纸等文件,以证明工程达到了合同约定的质量标准和要求。

4. 样品确认付款:对于一些特殊定制的建筑材料或装饰品,甲方可能要求乙方提供样品供其确认。确认后,甲方再支付相应的款项给乙方。这种方式可以确保甲方得到符合自己需求的产品。

二、进度款项的安排 1. 开工款:在工程正式开工前,甲方根据合同约定,支付一定比例的开工款给乙方。这可以帮助乙方准备所需的人员和设备,并确保工程按计划启动。

2. 阶段进度款:根据工程的进度计划,甲方在乙方完成工程的不同阶段时,支付相应的进度款项。这可以激励乙方按时按质完成工程,并维持工程的正常推进。

3. 竣工结算款:在施工项目完工后,甲方对工程进行验收,乙方提交相关文件后,甲方根据合同约定支付竣工结算款给乙方。这是乙方在确保工程质量的前提下,获得全额付款的重要条件。

4. 保留款:为了确保工程质量保修期内的维护和修理,甲方通常会在工程竣工后暂时保留一部分款项,作为保留款。在保修期结束后,乙方按照约定条件,甲方会支付保留款给乙方。

工程进度款合同范本(精选11篇)

工程进度款合同范本(精选11篇)

工程进度款合同范本

工程进度款合同范本

在我们日常生活中,时常会需要借款,我们可以通过借款合同来明确双方的权利义务。以下是小编收集整理的工程进度款合同范本(精选11篇),欢迎大家前来阅读。

工程进度款合同范本1

甲方:___________________________

乙方:___________________________

甲乙根据《中华人民共和国合同法》的有关规定,就房产抵工程款事宜,在协商一致的基础上达成以下合同,并承诺共同遵守。

第一条房产地址

本合同项下的房产位于____市____路____号____花园第____幢、第____幢。

第二条抵付金额

甲方将上述房产作为甲方欠乙方________工程款的抵付。

抵工程款的两幢住宅面积总计____方米(最终面积以确权面积为准),折合人民币人民币_____元整(大写:_____)。甲方所欠乙方工程款以双方核定的结算数为准。两者相抵,多退少补。如甲方所款项超过人民币_____元整(大写:_____),由甲方另支付现金补齐差价;如甲方所欠款项少于人民币_____元整(大写:_____),由乙方支付现金补齐差价,或按成本计算相应面积房屋补回甲方。

第三条双方义务

1.由于____花园是由多方合作共同开发,为了照顾项目的整体性,便于统一管理,双方商定,由甲方负责项目前期的三通一平、规划、甘油、设计、报建、人防和质检委托等工作;工程相关费用由乙方分摊。

2.甲方负责施工现场管理及协助乙方进行项目建设过程中的施工监理,乙方必须遵守甲方《施工现场管理守则》。

3.甲方协助乙方办理竣工验收、房产确权、房产销售的有关手续,相关税费由乙方支付。

第四条债务结清

1.自甲乙双方签订合同之日起,甲方所欠乙方和工程款即告结清(乙方必须开出工程款发票给甲方),不再存在甲方欠乙方________工程款问题。

2.今后甲方与其它单位发生有债务纠纷,也不能以本合同所签的第____幢、第____幢建筑作抵押,以确保乙方对这两幢楼的权属。甲乙双方同意本合同到市公证外公正,公证费用由乙方负责。

工程合同几种付款方式

工程合同几种付款方式

工程合同几种付款方式

一、按进度付款

按进度付款是指根据工程项目的完成进度来支付款项。这种方式要求甲方(业主)和乙方(承包商)共同制定详细的工程进度计划,并在合同中明确每个阶段的付款比例。例如:

- 工程开工后,支付合同总额的10%作为启动资金。

- 地基完成后,支付合同总额的20%。

- 主体结构封顶后,支付合同总额的30%。

- 内部装修完成后,支付合同总额的20%。

- 竣工验收合格后,支付剩余的20%。

二、分期付款

分期付款是指将工程款按照时间分期支付,通常与工程的某些关键节点相结合。这种方式适用于工期较长、资金压力较大的项目。例如:

- 每月根据实际完成的工程量支付相应的款项。

- 每季度根据工程进度评估报告调整付款额度。

- 半年度或年度结算一次,根据实际完成的工作量进行付款。

三、预付款+进度款+尾款

这种方式结合了预付款、进度款和尾款三种支付方式,旨在平衡双方的资金压力。例如:

- 签订合同后,甲方支付合同总额的10%作为预付款。

- 随后按照工程进度分阶段支付进度款,每阶段支付约定的比例。

- 最后在工程完工并通过验收后支付尾款,通常是合同总额的一定比例。

四、里程碑付款

里程碑付款是指以工程项目中的关键节点为依据进行付款。这种方式鼓励承包商集中精力完成关键任务,提高效率。例如:

- 完成设计阶段,支付合同总额的15%。

- 完成采购阶段,支付合同总额的25%。

- 完成施工阶段,支付合同总额的40%。 - 完成调试并顺利运行,支付剩余的20%。

五、绩效付款

绩效付款是根据工程项目的实际绩效来确定付款金额的方式。这种方式要求对工程的质量、安全、进度等多个方面进行综合评价。例如:

- 达到预定的工程质量标准,支付相应的款项。

- 按时完成工程节点,支付相应的奖金。

- 出现延误或质量问题,根据实际情况扣除相应款项。

在选择付款方式时,甲乙双方应充分考虑项目的具体情况,如工程规模、资金状况、风险分配等因素,以确保选择最合适的付款方式。同时,合同中应明确规定付款条件、时间节点和金额,以及违约责任等相关条款,以保障合同的顺利执行。

施工合同付款进度模板

施工合同付款进度模板

一、 工程款支付进度

1.1 按工程合同约定,工程款总额为【X万元】,分为【n】个支付阶段,具体支付进度如下:

阶段一:进场款

工程款总额的【20%】,即【X万元】,由甲方支付给乙方作为进场款,甲方应在双方签订合同后【3】个工作日内一次性支付。

阶段二:基础施工款

在工程进场后,施工单位顺利开工并完成基础施工时,由甲方支付工程款总额的【30%】,即【X万元】,甲方应在基础施工竣工后【7】工作日内支付。

阶段三:主体施工款

主体结构施工完成后,由甲方支付工程款总额的【30%】,即【X万元】,甲方应在主体结构封顶后【7】工作日内支付。

阶段四:收尾工程款

工程竣工后,甲方支付工程款总额的【20%】,即【X万元】,甲方应在竣工验收合格后【7】工作日内支付。

二、 相关支付条款

2.1 预付款

甲方应在双方签订合同后【3】个工作日内支付给乙方预付款,等同于工程款总额的【20%】。

2.2 进度款

每个支付阶段完成后,甲方应在【7】个工作日内支付相应的进度款。

2.3 最后结算款

工程结束后,甲方应在【15】个工作日内支付给乙方最后结算款,确保工程施工质量无误。

三、 付款方式

3.1 付款方式 甲方应在支付期限内通过银行转账的方式支付给乙方工程款。

3.2 付款证明

每次付款完成后,甲方应向乙方提供付款证明,以确认款项已经支付。

四、 违约责任

4.1 若甲方逾期未支付工程款的,应按逾期未支付金额每日【千分之五】的标准向乙方支付违约金。

工程合同按月进度款

工程合同按月进度款

第一条:进度款支付原则

甲方(业主)同意根据合同约定,按照乙方(承包商)完成的工程进度逐月支付工程款。进度款的支付将基于实际完成的工作量,并经过双方确认无误后进行。

第二条:进度款的申请与审核

1. 乙方应在每月的固定日期前提交所完成的当月工程量报告及相关证明材料给甲方审核。

2. 甲方收到报告后,将在5个工作日内完成审核工作,并提出书面意见。

3. 若双方对工程量有异议,应协商解决;如协商不成,可依照合同约定的争议解决机制处理。

第三条:进度款的支付条件

1. 所完成的工程必须达到合同规定的质量标准。

2. 乙方需提供相应的工程完成证明及合格的第三方检测报告。

3. 乙方已履行合同中的其他义务,包括但不限于安全管理、环保要求等。

第四条:进度款的支付时间及方式

1. 经双方确认的进度款,甲方将在确认后的5个工作日内支付给乙方。

2. 进度款通过银行转账的方式支付,以银行到账日期为准。

3. 若遇国家法定假日或不可抗力因素导致无法按时支付,支付时间顺延。

第五条:逾期支付的处理

1. 如甲方未能在约定时间内完成进度款支付,应当按照未付款项的千分之五每日向乙方支付违约金。

2. 若逾期支付超过30天,乙方有权暂停工程施工,直至款项支付到位。

第六条:调整与变更

1. 若因设计变更、工程量增减或其他原因需要调整进度款支付计划,应及时书面通知对方,并取得一致同意后调整。

2. 任何调整都应以书面形式进行,作为合同的补充文件,并具有同等法律效力。

第七条:最终结算 项目完工后,双方应根据实际完成的工程量和质量进行最终结算。任何之前未涉及的费用变动都应在最终结算时予以清算。

第八条:其他事项

本合同的其他未尽事宜,由双方协商补充,必要时可签订书面附加协议。

施工合同付款方式

施工合同付款方式

施工合同是以货币为支付方式。在施工合同中,付款方式是双方协商确定的,一般为分期付款。根据我国相关法律法规的规定,施工合同的付款方式应当符合合同自由原则、平等自愿原则、公平合理原则、诚实信用原则等基本原则,同时也要兼顾施工单位和业主双方的利益。

1. 首期支付:在施工合同签订后的一定时间内,业主需要支付施工单位一定的款项作为首期支付。首期支付通常是合同总金额的一部分,目的是为了让施工单位及时动工,提供必要的人力、物力等资源。首期支付的比例一般根据工程的性质和工期来确定。

2. 进度款支付:在施工过程中,根据合同约定的工程进度,业主需要按照工程完成的进度支付相应的款项给施工单位。进度款的金额通常是合同总金额的一定比例,可采用分次支付或分期支付的方式进行。进度款的支付是确保施工单位能够顺利进行工程施工,同时也是对施工单位工作质量和进度的监督手段。

3. 验收支付:当工程达到合同约定的验收标准后,业主需要支付相应的款项给施工单位作为最后的验收款。验收款的支付标准一般根据工程质量、规模和合同约定进行确定。验收支付是对工程质量和规范进行最后的审核和确认,确保施工单位按照合同要求完成工程。

4. 保留款支付:在工程竣工后,为了确保工程质量和可靠性,业主有权保留一定比例的款项。合同约定的保留款金额将在一定时间内支付给施工单位,通常是在工程维保期满后,确认工程的质量和可靠性无问题后再支付。保留款支付是对施工单位的质量责任和义务的一种约束,同时也是对施工单位在工程维保期内提供技术支持和服务的保证。

5. 异常情况下的支付方式:在施工过程中,可能会出现一些异常情况,例如工程延期、变更等。这些异常情况可能导致付款方式的调整,需要双方协商一致后确定。在异常情况下,施工单位和业主应当及时沟通协商,制定合理的付款方式来保障施工工程的顺利进行。

总之,施工合同的付款方式是根据合同约定和双方协商来确定的。合理的付款方式能够保障施工单位和业主的权益,促进施工工程的顺利进行。施工单位和业主应当在合同签订前充分沟通,明确付款方式和工程进度,以避免后期的纠纷和争议。同时,施工单位应当按照合同约定和业主要求,保质保量完成工程,确保业主支付相应的款项。

工程施工付款方式文本(3篇)

第1篇

一、前言

为确保工程施工项目的顺利进行,保障各方权益,根据《中华人民共和国合同法》、《中华人民共和国建筑法》等相关法律法规,结合本项目的实际情况,特制定本工程施工付款方式文本。

二、付款方式

1. 付款比例

(1)合同签订后,甲方支付乙方合同总价的10%作为预付款。

(2)工程进度达到合同约定的每个节点,乙方提交相应的工程进度款申请及验收报告,甲方按照以下比例支付工程进度款:

1)主体结构完成30%时,支付该部分工程总价的30%;

2)主体结构完成60%时,支付该部分工程总价的30%;

3)主体结构完成90%时,支付该部分工程总价的30%;

4)工程竣工验收合格后,支付该部分工程总价的10%。

2. 付款时间

(1)预付款:合同签订后15个工作日内支付。

(2)工程进度款:按照合同约定的节点,在工程进度达到相应比例后,乙方提交申请及验收报告,甲方在收到申请后10个工作日内支付。

(3)竣工结算款:工程竣工验收合格后,乙方提交竣工结算报告,甲方在收到报告后30个工作日内支付。

3. 付款方式

(1)甲方应按照约定的付款方式,通过银行转账或现金支付给乙方。

(2)乙方应在收到付款后及时向甲方开具等额的增值税专用发票。

三、违约责任 1. 甲方未按约定支付工程进度款,应向乙方支付逾期付款违约金,违约金按每日千分之五计算,自应付款之日起至实际付款之日止。

2. 乙方未按约定提交工程进度款申请及验收报告,应向甲方支付违约金,违约金按每日千分之五计算,自应付款之日起至实际提交之日止。

四、其他

1. 本付款方式文本为本工程施工项目的付款依据,如与合同约定不一致,以合同约定为准。

2. 本付款方式文本未尽事宜,由甲乙双方协商解决。

3. 本付款方式文本自双方签字盖章之日起生效。

甲方(盖章):____________

乙方(盖章):____________

日期:____________

备注:本付款方式文本一式两份,甲乙双方各执一份。
