基站设备安装-安装方法及技术规范

一、机房的装修工艺方法及质量规定

装修要求:机房内应进行简单的装修,不采用吊顶,不设窗帘,不设假地板,设备均采用上走线方式。

施工内容:

1、墙面批档刷漆:采用水泥石灰砂浆粉白并用ICI乳胶漆涂刷至少两遍。(室内墙壁、天花板要求结实、坚固、不起皮脱落,平整光滑)

2、地面铺设瓷砖:敷设规格400×400mm以上米黄色,地脚线用高120mm深色瓷砖。(如原已有耐磨瓷砖则不另做要求,地面平整光滑无污迹,瓷砖下方无空洞现象)

3、封堵窗户:用砖封死窗户或加装一层厚5mm以上的石膏板,并粘贴深色隔热防晒膜,或用铝扣板封堵窗户,采用玻璃胶四周密封。(密封严实固定牢靠,无漏(渗)水、漏光的现象)

4、安装机房门:拆除原有木门,安装防盗门,门向外开,门高2m,门宽1m,砌0.1M高的门槛,用水泥砖封堵门洞。(机房大门和阳台大门采用规定品牌的单开防火防盗门,门的正面必须安装拉手,并配有规定品牌的电磁门锁,安装时不要使用电焊损坏电磁门锁)

5、安装照明系统:沿设备及走线架方向安装2管(40W)/10m2及布放电源线、线槽。(机房内照度(离地0.8m水平面)应不低于50Lux/sqm,采用规定品牌的吸顶式荧光灯具)

6、安装插座系统:在踢脚线上方安装2套白色五孔单相插座(带保护接地),白色开关及布放电源线、线槽。(按设计图纸位置安装,双位开关安装在靠近门口位置,插座不应与照明电源同一回路,若不能单独成一回路时,应选择带有保险丝的插座,材料采用运营商提供电缆2.5mm2以上单股铜芯电线,线缆必须采用明敷方式,走线必须有PVC线槽保护,尽量沿墙角布放走线,穿墙线缆的护套管要密封并做滴水、防水措施;工作用电(设备用电及空调用电)与照明、插座用电的线缆应分开布放;线槽明敷时,要求横平竖直、整齐美观,转弯处要用配套的 专用弯头,可用膨胀螺栓固定在墙上,固定点的间距不大于1m。) 7、孔洞的开凿:在墙体上开凿馈线洞、交流进线孔、光缆进线孔,对孔洞的内壁及四周水泥进行批档。(孔洞的位置按设计图的要求。馈线孔尺寸为长520×高240mm或275×275mm(按设计要求),电源孔尺寸为φ100mm,光缆孔尺寸为φ50mm,当窗户位置合适时也可使用窗户一角作为馈线洞。)规定材料:1、开关插座; 2、电源线,3、日光管,4、防盗门,5、乳胶漆,6、电磁门锁。

施工方法及方案:

1、基层处理:

避免抹灰起壳、空鼓,对基层处理是关键,抹灰前必须对基层进行清理,用高压水冲洗干净,并先用水湿润。对需要粉刷的砼表面在拆模后即凿毛,凿点每平方米不少于120点。粉刷前采用拉毛处理,即用水泥:砂:107胶=1:1.5:0.2调浆甩毛干硬后再进行粉刷。在砼梁柱与砌体连接处内外钉一道300mm宽钢丝网,再做找平层,确保连接处不开裂,窗洞口底设钢筋砂浆带(2φ8长窗宽+2×250)

2、找平层施工:

找平层施工先打饼、冲筋,阳角粉水泥砂浆护角,门框与门洞之间空隙用胶泥灰塞满。外墙找平层施工时,要量测窗间墙、窗洞尺寸,消除结构施工误差。外墙阳角垂直度用经纬仪控制,整面墙的平整度拉钢丝检查。外墙找平砂浆内掺入3%的防水粉,防止墙体渗水。

3、面层施工:

涂料施工待基层达到自然干燥状态(含水量8-10%)开始,采用涂刮法施工三遍成活。

4、外墙瓷砖铺贴

在清理干净的找平层上,依照室外标准水平线,校核一下地面标高和分格线。调制糊状的水泥浆,其配合比为水泥:砂二1:2(体积比),另外掺加水泥重量3-4%的107胶水。先将107胶用两倍的水稀释,然后加在搅拌均匀的水泥砂浆中,继续搅拌至充分混和为止。镶贴时,用铲刀将聚合物水泥浆均匀涂抹在瓷片或瓷砖背面,厚度不大于5mm,四周刮成斜面,按线就位后,用手轻压,然后用橡皮锤轻轻敲击,使其与底层贴紧,确保釉面砖四周砂浆饱满,并用靠尺找平。

3、设备安装工程中(在领货仓库或到达施工现场),施工技术人员必须做的一项工作是开箱验货,内容是什么?

无线基站设备安装是从开箱验货开始,为安装工作顺利进行对设备必须进行格开箱检验,检验内容包括;

① 按系统装箱单,检验箱体标示的数量和序号,

② 按装箱清单,检验设备装箱的正确性,

③ 按附件清单,检验附件的数量和类型,

④ 按系统配置,检验设备配置的完备性,

⑤ 按系统安装要求,检验全部物品发货正确性,

⑥ 通过观察检验物品的完好性,

⑦ 在供货方装箱单上签字确认。

4、设备安装的工艺方法及质量要求?

基站安装的设备种类较多,但基本可分为两类:柜式安装和壁挂式安装。

设备安装的方法及质量要求

1、确定安装机柜地面位置:

按工程设计图将机柜安装的地面位置确定下来:确定机柜的位置有两种放法:

①按照工程设计图纸上机柜距墙的距离划垂直交叉线,此线就是机柜长和宽边放置的位置;

②按照工程设计图纸上机柜宽距墙的位置划出与列走线架的平行线,此线是机柜宽的安装位置,机柜长的位置由主组走线架来确定,因为主机柜(BTS)是后面板加固,且加固铁垂直于主走线架与机柜后长齐平,使用吊锤延主走线架边吊出两点,划出与主走线架的平行线即为机柜的长的位置,此方法优于第一种方法,应为机柜的加固铁始终垂直于地面,布线后机房整体效果要好。

③壁挂式设备:如交流配电箱、DDF架、地线排等,墙上安装设备配件时要点是使用水平仪,水平仪的使用有两次,第一次由设备底边中心点划出底边距地面高度平行线,这就是设备底边安装确定位置,第2次,在设备紧固膨胀螺丝时,放置在设备上平面做为螺丝紧固的调整标准。 ④通信基站机房设备位置的确定一般考虑馈线最短的原则来确定主设备安装的位置,同时考虑设备电气能与预留安装设备的位置,一般形成第1列主走线架安装主设备,第2列主走线架预留设备安装位置,第3列走线架安装开关电源、传输设备,设备安装位置从右到左,右其平,第1列列走线架布放信号线,第2列走线架布放电源线。

第1主走线架的位置确定于馈线洞的位置,馈线洞的位置确定于室外馈线距离最短(衰减最小,经济),馈线洞的确定还有业主的要求,一般不能邻街或显著的位置,蓄电池安装的位置一般在靠梁、短梁、墙墙相会的位置,如地板不能满足600KN/sqm,考虑使用槽钢加墙面斜拉支撑的方式。设计会审就是以上各种因素等等来探讨设计的合理性。(设备前面板齐平,设备间间距离小于3mm)。

2、确定留空位置

在地面确定机框位置后,按机框放置方位和机柜固定孔尺寸,确定预留位置,用记号笔标识出孔位中心点。

3、开预留孔

机架上固定孔经一般12mm,一般使用固定螺杆为10x10mm,冲击钻头用12mm,

孔深80,孔位尽量保持与地面垂直,也就是凡是开孔都比膨胀螺杆大2 mm。

设备安装的主要工具冲击钻的使用时设备安装技术工人的主要技能:冲击钻使用时先要慢速在水泥板上开出凹孔,再快速开出孔管进深,要点是垂直,保证这些技术动作完成性需要很大的力量,尤其是使用固定速度档在走线架上(铁件)钻孔,没有很大力量及长时间的工作技能经验无法完成(这项技能是技术工人的主要指标),冲击钻的使用的要点是垂直和定深,定深就是确定开孔的深度:标配的固定螺杆有10x10mm、和12x10mm两种,都是10mm长,而机房现有地板一般只有10mm的厚度,为不打穿地板或在上膨胀螺杆时,螺杆旋进时抵压剩余楼板,将其压裂,孔洞的进深为6~8mm,加机柜底部的厚度及垫片的厚度,膨胀螺杆在水泥地的进深一 般为5~6mm,不能超过此限度,有的施工队去市场购买10x8mm的膨胀螺杆这是正确的做法。

4、安装膨胀螺杆: 将规格M12的膨胀螺栓和螺管垂直放入孔中,用铁锤直接敲打螺栓直到螺管全部进入地面为止,然后使用扳手拧紧螺栓上的螺母,直到膨胀螺栓完全固定为止,最后把螺母拧下来。

5、机架就位:

将机柜抬到螺栓的位置,依次套上膨胀螺栓、绝缘垫片、平垫圈、弹簧垫圈,用M12螺母拧紧。

6、机架固定,机架在走线架上加固

机柜就位后要做适当水平与垂直调整,一般使用铁片加塞在机柜着地点较低的边和角上,使机柜垂直倾角小于5度,最后在膨 螺杆上加装垫片,拧紧螺帽,机架固定完毕。(机柜垂直度小于3mm,通信机架的抗震烈度为8级。)对于与走线架垂直面没有合适的加固空的机柜(如开关电源)可使用T型角铁加固。

5、室内接地铜排的安装:

地线排的安装位置设计有明确的规定,但距走线架的高度确有施工人员自己确定,这里有个原则,规范要求(铜耳面平行于地线排面),这就需要所有电缆自由曲弯后没有或较小的弹力,地线排安装距走线架的距离应保证此要求。

1、根据设计图纸确定室内铜排的位置,

2、在安装前对接地铜排用砂纸和挫打磨处理,

3、安装膨胀螺栓,

4、固定接地铜排,

5、从室内接地铜排引出接地母线至联合接地地网的接地铜排,

6、利用地阻仪测量地阻。

(联合接地的地租一般要求:≤5欧,高山站≤10欧)

6、机柜的模块插接:

1、施工准备:

机柜的模块插接应在机柜接地线连接之后,设备电源开关断开,插接槽道完好,后公共面板针头齐整垂直,带静电手镯的情况下,由熟识该类型设备模块及槽道位置的技术工人操作。

2、安装槽位的改装 部分设备是固定槽位固定模块,部分设备时需根据使用模块的不同(功能不同而大小不同)而需改装槽位,如诺基亚3代站、网络柜,更改槽位一

定要注意准确和固定,准确是指更改位置的孔位一定是正确的孔位,固定

是指不仅前部的罗丝固定,后部侧位的罗丝也要全部固定不能有遗漏,要达到这点,要用专用工具(正确的内六角)无该类工具不允许用替代工具操作。

3、插接模块的操作动作:

组装时模块插入机架时要一手握紧把手,一手托起整流模块,缓慢推入模块槽位。

4、模块之间有射频线连接时:

使用正确的型号和适宜长度的射频线连接,射频头拧紧要松紧适度,余长电缆应摆放在模块间机械缝隙里,无需绑扎,以便维护和扩容,模块上应当安装匹配头的地方不能遗漏,合路器、分路器、CDU上暂时不用的端口端子要求使用保护套保护起来,避免灰尘或者其他杂物落入这些端口里面。

如设备之间是主扩关系,需架间连线,所有架间电缆均需从机柜边侧下方的方孔中穿过并连至其相应位置。机柜加电后,需检查风扇模块,风扇螺钉要拧紧,安装牢固可靠,风扇开关正常、转动正常、告警正常。(机柜内刚性射频电缆连接时,应尽量不交叉,不能拉得过紧,拐弯处一定要留有余量,刚性电缆弯折整齐一致,电缆插头插接处应留适量余量)(机柜的活动附件动作正常)(假拉手条及假面板应全部安装)(机架各部件安装不能造成油漆脱落或碰伤等影响设备外观现象,主走道侧的机柜门板全部装上后,应对齐成直线)

7、走线架的安装工艺方法及质量要求?

走线架是机房专门用来走线的设备,通过走线架布放光、电缆进入终端设备,用于绑扎光、电缆用的铁架。走线架分室内走架线和室外走线架两种、室内走线架主要采用优质钢材或铝合金材料,经过抗氧化喷塑或镀锌烤漆等表面处理方式。室外走线架主要采用钢材料,经过热镀锌处理。走线架主要用于基站内外各类线缆的铺设。走线架的安装没有厂家说明书,施工队主要根据规范:每隔3米加吊挂,进行施工,施工依照以往的一系列方法和规律。

合集下载

移动基站规范

移动基站规范

移动基站规范

移动基站规范是指对移动通信基站建设和运行过程中的一系列规范和标准的统称。移动基站是移动通信网络中的设备,可以实现无线信号的传输和处理。移动基站规范的主要目的是确保基站的正常运行,提高通信质量,保障用户的通信需求。

首先,移动基站规范要求基站的建设和运行必须符合国家和地方相关法律法规的要求。基站的建设需经过相关审批程序,并符合环境保护和电磁辐射等相关规定。基站运行过程中必须遵守相关的通信管理规定,如频段使用、调度和协调等,确保频谱资源的合理利用。

其次,移动基站规范对基站的技术性能和设备质量提出了要求。基站的发射功率、覆盖范围、信号干扰等指标必须符合国家和行业标准。基站的设备选择和安装必须符合相关规范,并通过合格的技术评估和检测,确保设备的性能和质量稳定可靠。

第三,移动基站规范要求基站建设和运行过程中要注意对周边环境的保护和影响的控制。基站的选址和布设必须符合相关规范,避免对生态环境、居民生活等产生负面影响。基站的外观设计和维护要求也要与周边环境相协调,确保基站与周边环境的整体风貌一致。

另外,移动基站规范对基站运行中的安全和可靠性提出了要求。基站建设和设备维护过程中必须遵守相关的安全操作规范,确保人员的生命安全和设备的正常运行。基站的供电和备电系统必须可靠稳定,并设置相应的监控和报警装置,保障基站的持续运行。

最后,移动基站规范要求基站运行中要注意对用户隐私和信息安全的保护。基站的信号传输和处理过程中必须遵守相关通信保密和隐私保护的规定,防止用户信息的泄露和滥用。基站的设备和系统必须具备安全性能,避免被人为攻击和破坏。

综上所述,移动基站规范是对移动通信基站建设和运行过程中一系列规范和标准的总称。这些规范主要包括法律法规要求、技术性能和设备质量要求、环境保护和影响控制要求、安全和可靠性要求,以及用户隐私和信息安全保护要求等。通过遵守这些规范,可以保障基站的正常运行,提高通信质量,保障用户的通信需求。

电信基站的施工方案与天线安装调试

电信基站的施工方案与天线安装调试

电信基站的施工方案与天线安装调试

随着移动通信技术的不断发展,电信基站的建设变得越来越重要。本文将介绍电信基站的施工方案以及天线的安装和调试流程,以帮助读者对此有更全面的了解。

一、施工方案

1. 地点选择

在选择基站建设地点时,需要考虑到信号覆盖的范围和需求量。通常选择海拔较高、无需要建筑物遮挡的地点,以确保信号的稳定传输。

2. 设备采购

施工前需要采购必要的设备,包括天线、支架、馈线、接头等。根据实际需求,选择合适的设备型号和数量。

3. 基站规划

基站的规划包括天线的选址和整体布局。优先选择合适的天线安装位置,再考虑其他设备的布置,以保证信号覆盖范围和传输质量。

4. 施工步骤

(1)建设基站主体结构:包括铺设基站地基、搭建支架等。

(2)安装天线:根据规划好的位置,将天线固定在支架上,并连接馈线及接头。

(3)连接设备:将天线的馈线连接到设备端口,确保连接牢固。 (4)接地保护:为了保护设备和人身安全,必须进行接地保护措施,确保基站接地良好。

5. 施工注意事项

(1)安全第一:施工人员必须具备安全意识,佩戴好安全帽、安全鞋等防护装备,遵守操作规程。

(2)施工质量:确保施工过程中的每一个环节都符合工程要求,保证基站设备的安全和稳定。

二、天线安装与调试

1. 天线安装

(1)安装位置选择:根据基站规划确定天线的安装位置,如屋顶、塔楼等。

(2)固定天线:使用螺栓或焊接等方式将天线固定在安装支架上,确保稳固可靠。

(3)连接馈线:将天线馈线与设备的馈线连接,注意接头的正确安装,确保连接良好。

2. 天线调试

(1)信号质量检测:使用专业仪器检测天线所接收到的信号质量,包括信号强度、误码率等指标。

(2)调整方向:根据信号质量检测结果,调整天线的方向和角度,以获得更好的传输效果。 (3)参数调优:根据实际情况,调整设备的参数设置,如频率、功率等,以优化信号传输质量。

(4)故障排查:如果在调试过程中出现问题,需要进行故障排查,逐一排除可能影响信号传输的因素。

4G基站设备安装要点与常见问题处理

4G基站设备安装要点与常见问题处理

4G基站设备安装要点及常见问题处理

发布: 2014-11-28 09:19 | 作者: 翟振华 | 来源: 移动通信网 | 浏览:34812次

字体: 小 中 大 | 上一篇 下一篇 | 打印 | 评论(29)

本文作者翟振华是一位退休高级工程师,通过总结上百基站设备安装的经验,撰写本文为了让更多的一线基站设备安装的人员提高自己的技能,对4G基站的安装更多掌握,进一步提高了他们的施工水平和业务技能。

随着铁塔公司的建立,基站及其配套机房、电源等将成为铁塔公司的技术要点,本文主要从基站设备安装、线缆布放、电源配置、天馈线安装等方面进行详细讲解,同时介绍了铁塔类型、施工工艺、标签规等方面,是4G基站建设中不可多得的经验总结。

一. 基站主要设备安装、各类线缆布放示意图

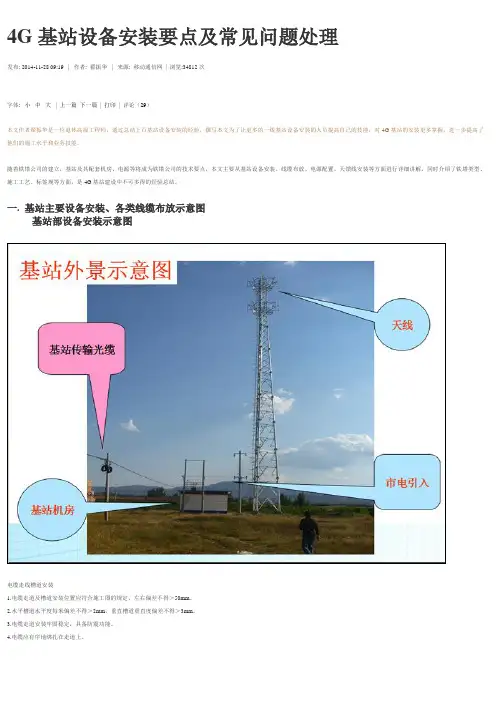

基站部设备安装示意图

电缆走线槽道安装

1.电缆走道及槽道安装位置应符合施工图的规定,左右偏差不得>50mm。

2.水平槽道水平度每米偏差不得>2mm,垂直槽道垂直度偏差不得>3mm。

3.电缆走道安装牢固稳定,具备防震功能。

4.电缆应有序地绑扎在走道上。

基站部走线槽道布线安装

信号线的布放

1. 布放的信号线应平直,无扭曲打结,转弯处应自然圆滑,符合设计要求。

2. 屏蔽线外层应与接地体连接可靠。

3. 芯线应无损伤,焊点光滑、均匀,无漏焊、虚焊、错焊。

4. 系统控制器到信道机的电缆最大允许长度应符合产品说明书的要求。

5.信号线、高频馈线、电源线应分开布放。

电源线和地线的安装

1.电源线和地线安装方法:

根据电源线和地线的实际走线路径量得所用电源线和地线的长度,分别裁剪-48 伏电源线和工作地线、 和保护地线;用裁纸刀剥开电源线和地线的绝缘外皮,其长度与铜鼻子的耳柄等长。用压线钳将铜鼻子压紧,用热缩管将铜鼻子的耳柄和裸漏的铜导线热封;不得将裸线漏出.将电源线的一端与BTS 机柜的电源接线柱固定,电源线沿走线架整齐布放,并用扎带绑扎,另一端和电源柜的接线排连接。

无线基站通信设备建设工程施工规范标准

无线基站通信设备建设工程施工规范标准

移动通信建设工程监理工作手册

目录

前言

一、 前期工程规化标准要

1.1 基站机房规化建设要求

1.1.1 基站站址选择

1.1.2 基站机房建设

1.2 铁塔与抱杆规化要求

1.2.1一般要求《YD67》

1.2.2 爬杆

1.2.3 馈线过桥的设计、制造与安装

1.3 基站联合接地系统规化要求

1.4 市电引入及机房配套电源

1.5 出、入基站通信电缆的接地与防雷

二、 室设备、线缆安装规化标准

2.1 设备、材料、构配件的检验(开箱检验)

2.2 电缆走道、走线架安装

2.3 机柜、机架安装

2.4 信号线缆头制作,线缆布、放、绑

2.4.1 选用量裁

2.4.2 布放、绑扎

2.4.3 线缆头的制作与连接

2.5 通信设备安装抗震《YD5059-98》《强制文》

三、天馈线系统规化标准要求

3.1 天馈线系统电压驻波比

3.2 天线方位角、俯仰角

3.3 天线隔离度

3.4 天线的安装

3.5 GPS天线安装

3.6 室外跳线安装

3.7 馈线布放安装

3.8 避雷器和避雷器托架的安装

3.9 室跳线的安装

四、基站电源系统安装规化标准要求

4.1 供电系统

4.2 电源设备的安装

4.2.1 交直流电源设备安装的特殊要求

4.2.2 蓄电池

4.3 电源线、地线的材料选择及放、绑

4.4 电源线、地线接头制作与连接

五、基站传输设备安装的特殊要求

5.1 机架安装

5.2 电缆布放及成端 (1)光缆尾纤布放

(2)电缆成端和保护

(3)接地(烽火传输设备安装手册的要求)

六、基站监控系统的安装要求

七、直放站安装的特殊规要求

7.1 主机

7.2 天线

八、室分布系统安装的特殊规要求

8.1 主机

8.2 天线

8.3 施主天线

8.4 无源器件

8.5 附件

8.7 标签

基站安装规范及流程

基站安装规范及流程

SCDMA基站安装流程

一、 机房的准备

二、 基站安装前检查

三、 工程队进场施工及基站相关物资的准备

四、 基站的安装

一、 机房的准备

SCDMA机房的准备是在基站安装前的一项重要工作,也是花费时间及各种资源最多的一个环节。它基本包括以下几个方面:

1、 机房的选址

关于机房的选址,可选择现成的房间,也可在让专业公司在房顶搭建简易机房。基站不能与一些大型电机共站,如果选址确实很困难,智能与有些物业的电梯机房共址,此时必须把基站与电机隔离。

2、 现场综合查勘

3、 确定天馈配套尺寸

工程设计图可由设计单位和信威公司工程人员共同完成,完成以后交网通公司备案,施工单位和信威公司各一份,以便施工和督导。

4、 选址公司签定正式的租房合同、供电协议

5、 机房配套设施的施工

机房配套设施主要包括空调、直流配电柜、交流电源箱、传输设备、馈线窗的固定(馈线窗可由信威公司提供),室内外走线架的制作、接地排的制作和固定、天线桅杆的制作等。

6、 管线施工及传输的调度

SCDMA基站系统每一套基站按一个标准E1配备。以一个站址为例: 随着项目的不断进展,机房数量也不断增多,为了便于管理,建议机房钥匙采用通锁,或者分区通锁。在需要维护时能够以最快的速度处理故障,提高效率。

在工程实施阶段,机房钥匙可由网通公司、大唐信威公司督导、施工单位各保管一套,等工程正式验收交付以后,所有钥匙交回网通公司统一管理。

二、基站安装前的检查

建议步骤由网通公司、监理公司、信威督导共同完成。有不合格的地方立即通知相关配套商整改,直到合格为止。

三、 队进场施工及基站相关物资的准备

机房相关设施准备好以后,由网通公司通知工程公司进场施工。

有关物资的准备,工程队必须做好以下事情:

1、 确定馈线和塔放电源线的长度

根据现场勘察确定馈线(包括基站馈线和塔放转接馈线)及塔放电源线的长度。

基站单元使用的第九根馈线及塔放单元使用的八根转接馈线,按照要求分别由一根1/2波纹电缆和两个N-J534B型射频连接器或由一根7D-FB电缆和两个N-J631型射频连接器组成。电缆型号的使用规定如下:塔放和天线阵间的电缆站址类型 基站数量 天线类型 天线数量 馈线数量 需要E1数量

铁塔基站安装安全技术交底

铁塔基站安装安全技术交底

铁塔基站安装安全技术交底

1. 介绍

铁塔基站是移动通信网络的重要组成部分,承载着信号传输和数据交互的重要任务。铁塔基站的安装涉及到许多安全技术和操作规范,本文档旨在对铁塔基站安装过程中的安全技术进行详细交底,以确保安装人员的安全和工作质量。

2. 安装前准备

在进行铁塔基站的安装之前,需要进行一系列的准备工作,包括但不限于以下内容:

• 确定施工现场的安全措施,包括防护设备和安全警示标志的设置;

• 对施工人员进行安全培训,确保他们熟知施工现场的安全要求和操作规范;

• 检查所使用的工具和设备是否符合安全标准,并确保其正常运行;

• 获取安全合格证书和安全许可等相关文件。

3. 安全操作规范

在进行铁塔基站的安装过程中,必须遵循一系列的安全操作规范,以确保施工人员的安全和工作质量。以下是一些常见的安全操作规范:

3.1. 高空作业

由于铁塔基站通常位于较高的位置,进行安装工作时需要进行高空作业。以下是在高空作业中需要注意的安全事项:

• 必须佩戴适当的安全防护装备,如安全帽、安全带和防滑鞋等;

• 高空作业必须由经过专门培训和持有相关资质证书的人员进行;

• 在遇到恶劣天气或风力较大时,必须暂停高空作业,确保施工人员的安全。

3.2. 电气安全

铁塔基站涉及到高压电力设备和电气线路,因此在施工过程中需要特别注意电气安全。以下是一些相关的安全要求:

• 在进行电气设备维护和修理时,必须先切断电源,并使用符合标准的个人防护设备;

• 禁止在高压电气设备附近吸烟、使用明火和使用易燃物品; • 发现电线故障或安全隐患时,必须立即报告相关部门,采取相应的措施。

3.3. 物料安全

在铁塔基站的安装过程中,会使用各种物料和设备,其中一些可能对施工人员的健康和安全造成影响。以下是一些物料安全的注意事项:

• 使用化学物品时,必须按照正确的操作方法和使用要求进行,严禁随意混合化学品;

• 合理使用和存储液体和气体物料,防止泄漏和飞溅;

电信基站建设规范

电信基站建设规范

随着移动通信技术的迅猛发展,电信基站的建设成为了现代社会通信体系的重要组成部分。为了保障通信的质量和服务能力,电信基站建设必须按照规范进行。本文将从基站选址、建设、维护等方面,详细阐述电信基站的建设规范。

一、基站选址规范

1.1 基站选址前的调研

基站选址前,需进行详细的市场调研,了解所在地区的通信需求和未来的发展趋势。调研结果应充分考虑基站的覆盖范围、建设成本、环境影响等因素。

1.2 基站选址的评估标准

在选址过程中,应遵循以下评估标准:

(1)基站覆盖范围需满足通信需求,信号覆盖要稳定且无死角;

(2)选址区域环境要求符合相关要求,如安全性、无电磁污染等;

(3)选址周边无法避免的基站对环境造成的影响应最小化。

1.3 基站选址的禁止事项

选址过程中必须遵守相关规定,禁止以下行为:

(1)基站选址不能违背国家相关法律法规,尤其是对环境和居民健康有危害的区域; (2)基站选址不能影响军事、航空、航海、铁路等重要设施和设备的正常运行;

(3)基站选址应避免在学校、医院等人群密集区域。

二、基站建设规范

2.1 建设筹备期规范

建设前的筹备期是基站建设的重要环节,需遵循以下规范:

(1)明确项目的需求和目标,提前规划好人力、物力和财力的配置;

(2)按照国家相关规定,进行环境影响评估,制定相应的环境保护措施;

(3)在建设开始前,与周边居民进行沟通,了解他们的意见和需求。

2.2 基站建设施工规范

基站建设施工过程中,需遵循以下规范:

(1)确保工程质量,施工过程要合理安排,材料选用符合规定标准;

(2)严格遵守安全生产规范,施工人员必须进行安全培训,施工现场必须安装必要的安全设备; (3)基站建设过程中,如遇重大决策,需及时沟通与相关部门,并按照要求履行相关手续。

2.3 基站设备安装规范

基站设备的安装是基站建设的核心环节,需遵循以下规范:

(1)设备必须符合行业标准和相关法规要求;

基站抱杆安装方案

基站抱杆安装方案

引言

基站抱杆是移动通信基站中的重要组成部分,用于支撑天线和设备,并确保其安全稳定地运行。本文档将提供一种基站抱杆的安装方案,包括选择合适的抱杆材料、安装流程和注意事项。

材料选择

选择合适的抱杆材料是确保基站安装稳固的重要一步。以下是一些常用的抱杆材料及其特点:

• 镀锌钢杆:具有耐腐蚀性和强度高的特点,适用于户外环境。

• 合成材料:如玻璃纤维抱杆,具有轻便和抗腐蚀的特点,在需要减轻负荷的情况下常用。

• 铸铝杆:具有较轻的重量和良好的导电性能,适用于特定的应用场景。

在选择抱杆材料时,需要考虑以下因素:

• 抱杆所需的负荷能力

• 抱杆所需的高度和重量

• 基站所在的环境条件,如气候、风速等

安装流程

下面是一个基本的基站抱杆安装流程:

1. 确定基站抱杆的位置:根据实际情况选择合适的位置,考虑到信号覆盖范围、土地使用情况等因素。

2. 准备基站抱杆材料:根据之前的材料选择步骤,准备好所需的抱杆材料。

3. 安装抱杆基础:根据设计要求,在地面上挖掘合适的深度和宽度的基坑,再根据抱杆的高度要求倒入混凝土,等待固定。

4. 安装抱杆本体:使用合适的工具将抱杆安装在基础上,并确保其垂直。

5. 安装天线和设备:根据设计要求,将天线和设备安装在抱杆上,并确保其稳固可靠。

6. 进行连接和测试:在安装完天线和设备后,进行连接和测试工作,确保基站正常运行。 注意事项

在进行基站抱杆安装时,需要注意以下事项:

1. 安全第一:在进行任何工作之前,确保安全措施到位,并遵循相关的安全手册。

2. 遵循设计要求:根据设计要求进行安装,并严格按照设计图纸进行操作。

3. 标准操作:采用标准操作规程进行安装,确保每一步都符合操作要求。

4. 技术要求:对于天线和设备的安装和连接,遵循相关的技术要求和操作规范。

5. 环境考虑:在选择抱杆材料和安装位置时,要考虑基站所在的环境条件,如气候、地质等因素。

5G基站设备安装的详细施工方案

5G基站设备安装的详细施工方案

1. 施工前期准备

1.1 项目立项

在5G基站设备安装前,需完成项目立项,包括工程预算、工程进度安排、人员组织等。

1.2 现场勘查

对设备安装现场进行勘查,了解现场环境、地势、交通、电源等条件,为施工做好准备。

1.3 设备准备

根据工程需求,准备5G基站设备,包括基站天线、基站主机、电源设备、光纤设备等。

1.4 工具与材料准备

准备施工所需的工具与材料,如螺丝、线缆、接头、绝缘胶带等。

2. 设备安装

2.1 基站天线安装

1. 确定天线安装位置,确保天线高度和方向符合设计要求。

2. 安装天线支架,固定天线。

3. 连接馈线,确保馈线连接牢固、接触良好。

2.2 基站主机安装

1. 确定主机安装位置,确保主机通风、散热良好。

2. 安装主机支架,固定主机。

3. 连接电源线、光纤线等,确保连接正确、牢固。

2.3 电源设备安装

1. 确定电源设备安装位置,确保电源设备通风、散热良好。

2. 安装电源设备支架,固定电源设备。

3. 连接电源线,确保连接正确、牢固。

2.4 光纤设备安装

1. 确定光纤设备安装位置,确保光纤设备通风、散热良好。

2. 安装光纤设备支架,固定光纤设备。

3. 连接光纤,确保连接正确、牢固。

3. 设备调试

3.1 基站天线调试

1. 检查天线安装位置、高度和方向,确保符合设计要求。

2. 检查馈线连接,确保馈线接触良好、无损伤。

3.2 基站主机调试

1. 检查主机安装位置,确保主机稳定、通风良好。 2. 检查电源线、光纤线等连接,确保连接正确、牢固。

3. 启动主机,检查主机工作状态,包括硬件、软件运行正常。

3.3 电源设备调试

1. 检查电源设备安装位置,确保电源设备稳定、通风良好。

2. 检查电源线连接,确保连接正确、牢固。

3. 启动电源设备,检查电源设备工作状态,包括输出电压、电流等正常。

3.4 光纤设备调试

4G基站设备安装工作流程及要点

4G基站设备安装工作流程及要点

【摘要】:经过多年多期4G网络的大规模建设,各大运营商已经基本上完成了4G网络在城市、乡镇及农村区域的广覆盖建设。基站设备安装作为4G网络建设工作的重要组成部分,是保证能否顺利开通4G业务和通信网系统是否能正常运行的关键。本文笔者作为专业核心骨干,主持了一系列4G网络工程建设,并根据工程经验总结了4G基站设备安装工作流程和要点,以便为大家提供有益工程建设参考。

【关键词】:4G;基站;设备;安装;

引言

基站设备安装和调试是一项专业操作性较强的技术工作,同时也是整个LTE网络建设工程的窗口和核心。在4G网络建设工程施工中,基站设备安装调试涉及各个施工环节操作,每个施工环节均直接影响到工程建设质量。如果在施工中违返技术规范操作或漏掉施工细节,轻则造成安全隐患,重则无法开通业务,或是造成通信设备或人身安全损害。因此,对基站设备安装工作流程及要点进行研究探讨,显得意义重大。

一、4G基站设备安装常见问题

在4G基站设备安装施工以及工程验收中,现收集常见到一些施工细节问题例举如下:⑴基站BBU-RRU之间使用的野战光缆中间有接头,尾纤头不一致,在走线槽道没有上标签,一旦出故障会增加处理故障的难度。同样,基站BBU的电源线,GE/FE到分组设备的连接光纤无标签,或标签不规范看不懂,当发生故障时会增加处理故障的难度;⑵基站BBU设备没有接地,基站BBU-RRU之间电源线室外接地处没按技术规程作防锈处理,铜接线卡外漏[1];⑶基站GPS室内避雷器没有接地,存在安全隐患;⑷本站室内保护地排设备设备保护地和防雷共用一块地排,存在安全隐患;室外防雷接地、外接室外光缆、室外电源线的防雷撞地,二者共用一块地排;⑸拉远站BBU到本站RU的光缆和RU馈线光缆进行对接,采用法兰盘无保护、无标签的对接;⑹新建站新旧蓄电池并联混合搭配,或没有替换性能严重下降的旧蓄电池;⑺天线安装位置、高度不符合设计要求,天线扇区方位角、俯仰角偏差过大;⑻馈线进机房防水措施不力,馈线卡固不标准;⑼7/8馈线在室外安装没有按规范三处接地;⑽电源线、信号线、接地线布线偶有交叉布放。
