完成铁生产周例会会议纪要

完成铁生产周例会会议纪要
会议时间:20xx年11月13日
会议地点:项目部会议室
参会人员:项目部全体员工 签发:
会 议 内 容
本周例会,由项目总工程师张学强主持,会议首先由各部门汇报
本周工作完成情况及下周计划,项目领导进行点评,并对下周工作进
行细化布置,具体如下:
一、生产技术部汇报
1、本周工作完成情况:
(1)部门及人员职责编制完成完成。
(2)文件处理流程完成。
(3)完成湿地清淤(二级湿地至铁路桥以南石油管道西侧)清
淤总量约1万m3。
(4)完成铁路南侧1号挡墙西侧景观带放线工作,原计划对该
地段回填,由于现场有PE管及钢管且产权不明,导致未对该段进行
施工。已经邀请宏财公司相关负责人进行现场踏勘,目前正在查明该
管的产权单位。
(5)完成北部小山临时便道施工,由于外施队一直和我方商讨
单价事宜,该处石油管道保护至今未完成,今上午9点,外施队负责
人刘到现场 与其协调并说明该处石油管道保护的重要性,对方答应
与下周一完成该项工作。
(6)完成二级湿地(铁路桥以南)湿地4号挡墙放线,并计划
下周完成该段湿地清淤及换填工作。
(7)完成弃渣场运距确定事宜。
(8)完成已完成清淤地段工程量测量工作(由第三方勘测)。
2、下周计划
(1)计划完成4号挡墙与石油管道之间的清淤工作。
(2)计划完成北部小山临时便道中石油管道防护工作。
(3)计划完成完成铁路南侧1号挡墙西侧景观带填筑工作(9
号、10号区域)。
(4)完成领导临时安排的其他工作。
(5)完成以完清淤地段排水工作。
3、领导评价及指示
(1)施工现场已完成工作细化程度不足,下周施工计划不详细;
(2)下周将运距与车方换算落实;
(3)要与第三方测绘公司沟通,明确第三方测绘公司的费用来
源;
(4)征地拆迁工作除动态图外,还要了解房屋征拆协议、安置
方案、赔偿款是否到位等信息;
(5)施工现场清淤、换填下周各完成2万m3,湿地挡墙要寻找
工作面,争取下周打开工作面;
(6)铁路桥以南已清淤部位的施工排水方案要确定并实施;
(7)未确定产权单位的管路要继续跟踪,并于下周开始回填施
工;
(8)施工日志要明确记录人,并做好记录。
二、安全管理部
1、本周完成情况
(1)在公司的帮助下,安全管理体系已建立;
(2)按管理体系要求完成部分内业资料。
2、下周计划
(1)继续完善内业资料;
(2)加强对现场的熟悉程度,完善现场安全标识、标牌;
(3)下周施工现场排水如采取抽排形式,将加强现场用电管理。
三、物资部门
1、本周完成情况
(1)材料方面
a、完成了部门职责和材料员岗位职责的编写;
b、完成了材料归档资料档案盒的整理归档;
c、11月12日进行了液压坝的招标议标工作;
d、进行了园林景观材料的询价工作;
e、配合公司经营进行了材料价格的提供;
f、正在进行液压坝议标工作的报告编制工作。
(2)苗木方面
a、完成对盘县及周边区域苗圃的初期调研和汇总;
b、预计本周日完成苗木毛利率策划、苗木设计清单调整建议。
2、下周计划
(1)材料方面
a、积极配合经营做好材料方面的工作。
b、根据项目现场施工实际情况积极配合项目及公司物资部门做
好材料的招标工作。
(2)苗木方面
a、周一下班前确定现场各区域苗木总量,对接人:绿化工程师
赵飞鹏; b、核对、落实现场各区域苗木产值;
c、对接总部苗木中心初步确定苗木及绿化劳务分包商;
d、落实苗木辅材(草炭土、杉木杆)货源地;
e、编制主要苗木品种的具体调研计划;
f、积极配合设计、经营部门的苗木工作。
3、领导评价及指示
(1)材料、物资、苗木工作要与现场实际相结合,并配合现场
施工的需要;
(2)材料、苗木的调研报告下周汇总至蓝岚。
四、成本合约部
1、上周完成情况
(1)完成市政1标招标;
(2)完成第三版预算调整。
2、下周计划
(1)完成市政1标合同签订;
(2)完成第三版预算定稿和申请工程款。
3、领导评价及指示
(1)材料、经营工作由王宇牵头,材料物资部门负责人为杨玉
明,成本合约负责人为曹竹良;
(2)询价、认价、采购价要分开却别,切勿混淆,上报公司或
甲方的资料要有文
字说明;
五、综合、财务
1、领导要求
(1)要认真学习公司财务管理流程,并和公司财务部门如实反
映项目实际情况。
(2)公司审计要对项目进行内部审计,现场出纳要整理好账目
及票据,确保如实、准确、无误。
六、园林绿化工程师
1、本周完成工作
熟悉图纸与现场,核对设计绿化苗木工程量。
2、下周计划
(1)向公司上报苗木总需求计划和分区苗木统计表(招标用);
(2)审核绿化施工图纸,整理图纸问题;
(3)结合现场制作绿化施工方案和养护方案,计划3周完成。
七、测量
1、本周完成工作
(1)配合经营完成土石方平衡表及种植土工程量计算;
(2)测量管理资料建立;
(3)复核分包商放样点,主要包括 :4号围堰及堤顶两侧边线,
复核结果无误;
(4)石油管道、堤防的临时便道工程量已上报;
(5)9、10、11级湿地第三方测绘公司已收方,等待结果上报
甲方;
(6)完成景观工程量计算85%。
2、下周工作计划
(1)配合现场施工,做好测量工作;
(2)湿地换填方量上报甲方;
(3)石油管线、堤防施工便道对下工程量确认
(4)景观工程量计算下周全部完成。
八、领导对项目管理要求
1、下周检查内业资料,要求完成卷内目录编制;
2、按照公司文件要求,做好资料准备工作,迎接内部审计;
3、办公室、会议室禁烟,如发现违规吸烟者,没支烟罚款50元;
4、项目部将为每人购置置物架,个人脸盆、洗漱用品统一放置,
如床铺、办公桌椅仍有脏乱差现象,将自行承担床铺及办公桌购买费
用。

合集下载

周例会会议纪要

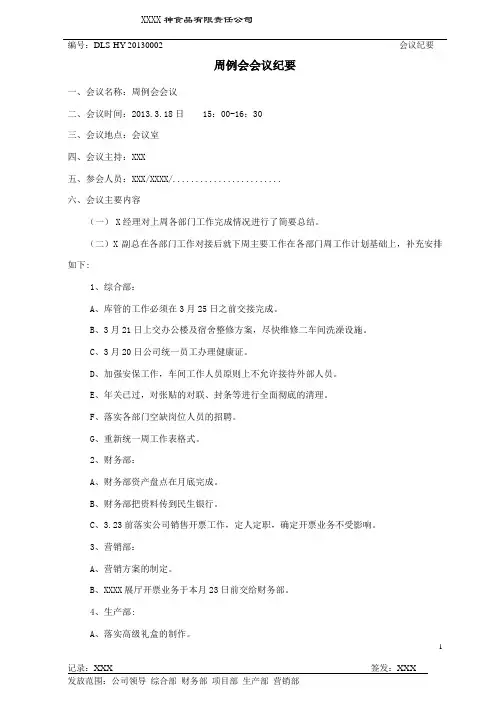

周例会会议纪要

周例会会议纪要一、会议名称:周例会会议二、会议时间:2013.3.18日 15:00-16:30三、会议地点:会议室四、会议主持:XXX五、参会人员:XXX/XXXX/........................六、会议主要内容(一)X经理对上周各部门工作完成情况进行了简要总结。

(二)X副总在各部门工作对接后就下周主要工作在各部门周工作计划基础上,补充安排如下:1、综合部:A、库管的工作必须在3月25日之前交接完成。

B、3月21日上交办公楼及宿舍整修方案,尽快维修二车间洗澡设施。

C、3月20日公司统一员工办理健康证。

D、加强安保工作,车间工作人员原则上不允许接待外部人员。

E、年关已过,对张贴的对联、封条等进行全面彻底的清理。

F、落实各部门空缺岗位人员的招聘。

G、重新统一周工作表格式。

2、财务部:A、财务部资产盘点在月底完成。

B、财务部把资料传到民生银行。

C、3.23前落实公司销售开票工作,定人定职,确定开票业务不受影响。

3、营销部:A、营销方案的制定。

B、XXXX展厅开票业务于本月23日前交给财务部。

4、生产部:A、落实高级礼盒的制作。

B、设备维修工作需尽快落实。

C、设备配件由设备主管做出年预算,统一采购。

5、各部门共性工作A、各部门的周工作表务必以部门为单位统一格式、保质保量于每周六上午十点以前提交至综合部,综合部汇总建议后2小时内上报公司领导。

B、公司全体职工要物尽其用,勤俭节约,以公司为家,节约成本;C、公司办公室要合理整合,集中办公,做到办公区与休息区充分分开。

D、各部门在办公室搬迁完毕后及时做好各自办公室的卫生与布置工作,保持窗明几净、整齐整洁,不留死角,垃圾及时清理不长时间存放。

E、周理会时间从下周起调整为周一上午8:40——9:30。

XXXXX食品有限责任公司2013-3-19。

周例会会议纪要范文(优秀5篇)

周例会会议纪要范文(优秀5篇)

周例会会议纪要范文(优秀5篇)会议时间:XX年某月某日星期某(具体时间)会议地点:与会人员:会议主持:会议缺席:会议记录:会议议题:1、二级部门及内勤工作汇报、提报问题及建议;2、针对销售业务、后勤业务工作的讲评;3、传达总部方针、政策及要求;4、本部门工作部署及要求5、制度培训会议内容:一、二级部门及内勤工作汇报、提报问题及建议纪要内容注意事项:罗列各分部门提出的问题和建议。

(工作性汇报内容不用填)二、针对销售业务、后勤业务工作的讲评纪要内容注意事项1、纪要部门领导解决和处理问题的办法。

2、纪要部门领导针对各分部提出的建议、意见的回复。

3、纪要部门领导对本周销售业务工作、后勤业务工作的讲评三、传达总部方针、政策及要求。

纪要内容注意事项:纪要部门例会传达了哪些总部方针、政策、重要通知和工作要求、或传达全国营销会议精神。

四、本部门工作部署及要求时间:20某某年某月某日下午5:00时地点:医院会议室主持人:卞旭鹏内容:院长办公会、院周会参加人:金慧敏、卞旭鹏、喻衡、刘文富、薛华丽、方勇、胡杨李红珍、陈澎、刘莉、刘松、刘伟、何小艳、赵军、李菊梅、钱洪流、陈慧鈞、陈春芳、史冰洋、周勇、孙爱萍、周利平、姚屹、杜艳红、伍美华、肖云鹏、罗奕奇缺席:顾海波(请假)、欧跃辉(休假)迟到:无记录人:罗奕奇一、会议决定和通报事项2、男性科孙洪河主任于诊室门口捡到一个钱包并交还失主,给医院建立了良好的对外形象,这种拾金不昧的高尚品德值得学习,经研究决定在全院范围内进行通报表扬并奖励五十元。

3、关于开展优化环境,优化服务流程和内涵的“感动”服务活动的通知。

卞院长作出部署:这两天将实施“感动”服务的通知文件下发到各科室,3月19日至3月31日各科室进行讨论、自查、制定具体实施措施。

4月1日至12月15日各科室实施和完善“感动”服务措施。

12月16日至12月31日对“感动”服务过程进行总结,并且对优秀科室和个人给予表彰。

4、本周四晚上17:00在会议室进行行政后勤人员“感动”服务培训。

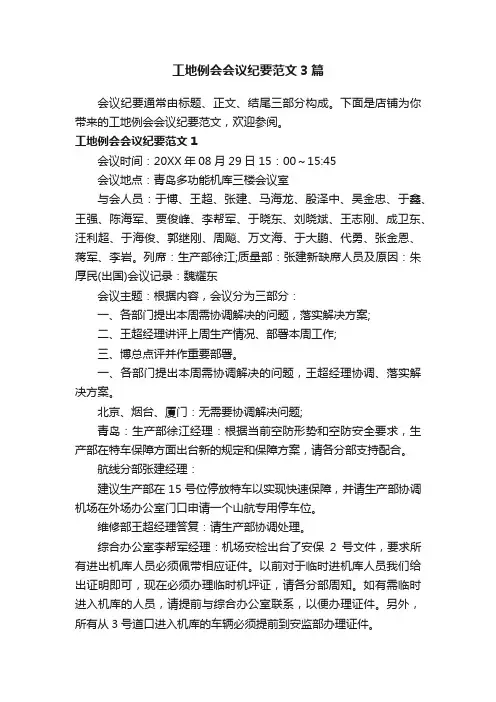

工地例会会议纪要范文3篇

工地例会会议纪要范文3篇

工地例会会议纪要范文3篇会议纪要通常由标题、正文、结尾三部分构成。

下面是店铺为你带来的工地例会会议纪要范文,欢迎参阅。

工地例会会议纪要范文1会议时间:20XX年08月29日15:00~15:45会议地点:青岛多功能机库三楼会议室与会人员:于博、王超、张建、马海龙、殷泽中、吴金忠、于鑫、王强、陈海军、贾俊峰、李帮军、于晓东、刘晓斌、王志刚、成卫东、汪利超、于海俊、郭继刚、周飚、万文海、于大鹏、代勇、张金恩、蒋军、李岩。

列席:生产部徐江;质量部:张建新缺席人员及原因:朱厚民(出国)会议记录:魏耀东会议主题:根据内容,会议分为三部分:一、各部门提出本周需协调解决的问题,落实解决方案;二、王超经理讲评上周生产情况、部署本周工作;三、博总点评并作重要部署。

一、各部门提出本周需协调解决的问题,王超经理协调、落实解决方案。

北京、烟台、厦门:无需要协调解决问题;青岛:生产部徐江经理:根据当前空防形势和空防安全要求,生产部在特车保障方面出台新的规定和保障方案,请各分部支持配合。

航线分部张建经理:建议生产部在15号位停放特车以实现快速保障,并请生产部协调机场在外场办公室门口申请一个山航专用停车位。

维修部王超经理答复:请生产部协调处理。

综合办公室李帮军经理:机场安检出台了安保2号文件,要求所有进出机库人员必须佩带相应证件。

以前对于临时进机库人员我们给出证明即可,现在必须办理临时机坪证,请各分部周知。

如有需临时进入机库的人员,请提前与综合办公室联系,以便办理证件。

另外,所有从3号道口进入机库的车辆必须提前到安监部办理证件。

二、王超经理讲评上周生产情况、部署本周工作。

(一)、安全生产提醒:1、质量讲评中提到三个问题,其中两个涉及到按卡作业问题。

一个是应急灯检查,一个是电动泵没有及时关闭,请航线分部调查了解清楚事实。

我们一贯强调作风问题和技术问题要区别对待,对于作风问题一定要严肃处理。

质量讲评中涉及到烟台的问题,目前工卡中还没有该检查项目,以批评教育为主,请技术支援分部和技术部尽快沟通确定客舱检查工卡。

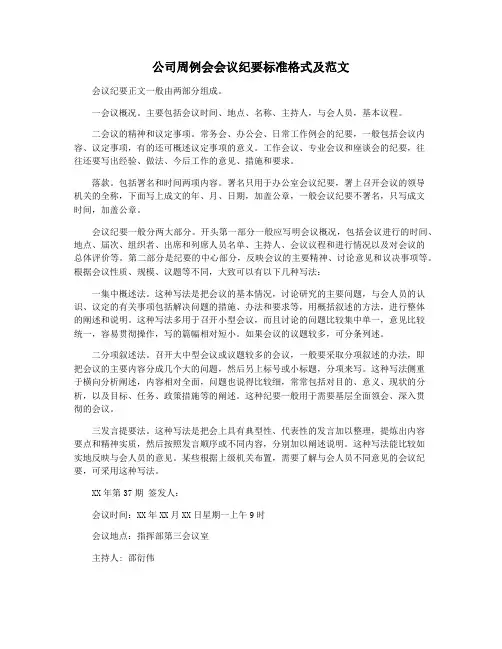

公司周例会会议纪要标准格式及范文

公司周例会会议纪要标准格式及范文

公司周例会会议纪要标准格式及范文会议纪要正文一般由两部分组成。

一会议概况。

主要包括会议时间、地点、名称、主持人,与会人员,基本议程。

二会议的精神和议定事项。

常务会、办公会、日常工作例会的纪要,一般包括会议内容、议定事项,有的还可概述议定事项的意义。

工作会议、专业会议和座谈会的纪要,往往还要写出经验、做法、今后工作的意见、措施和要求。

落款。

包括署名和时间两项内容。

署名只用于办公室会议纪要,署上召开会议的领导机关的全称,下面写上成文的年、月、日期,加盖公章,一般会议纪要不署名,只写成文时间,加盖公章。

会议纪要一般分两大部分。

开头第一部分一般应写明会议概况,包括会议进行的时间、地点、届次、组织者、出席和列席人员名单、主持人、会议议程和进行情况以及对会议的总体评价等。

第二部分是纪要的中心部分,反映会议的主要精神、讨论意见和议决事项等。

根据会议性质、规模、议题等不同,大致可以有以下几种写法:一集中概述法。

这种写法是把会议的基本情况,讨论研究的主要问题,与会人员的认识、议定的有关事项包括解决问题的措施、办法和要求等,用概括叙述的方法,进行整体的阐述和说明。

这种写法多用于召开小型会议,而且讨论的问题比较集中单一,意见比较统一,容易贯彻操作,写的篇幅相对短小。

如果会议的议题较多,可分条列述。

二分项叙述法。

召开大中型会议或议题较多的会议,一般要采取分项叙述的办法,即把会议的主要内容分成几个大的问题,然后另上标号或小标题,分项来写。

这种写法侧重于横向分析阐述,内容相对全面,问题也说得比较细,常常包括对目的、意义、现状的分析,以及目标、任务、政策措施等的阐述。

这种纪要一般用于需要基层全面领会、深入贯彻的会议。

三发言提要法。

这种写法是把会上具有典型性、代表性的发言加以整理,提炼出内容要点和精神实质,然后按照发言顺序或不同内容,分别加以阐述说明。

这种写法能比较如实地反映与会人员的意见。

某些根据上级机关布置,需要了解与会人员不同意见的会议纪要,可采用这种写法。

周例会会议记录范文3篇

周例会会议记录范文3篇

The kind of people who blindly look forward to but never act are a breeding ground for the plague.同学互助一起进步(页眉可删)周例会会议记录范文3篇周例会会议记录范文篇一:工程周例会会议纪要主持人:董鹏飞记录人:陈莉芳会议时间:20__年x月x日(星期四)会议地点:现场会议室参加人员:见会议签到表20__年x月x日,项目部组织召开了工程周例会,会议首先由施工单位汇报了本周工程进度情况以及下周工作安排,各部门主要工作人员也对工作情况进行了通报,形成纪要如下:一、土建专业1. 河南二建:(1)#2灰库基础施工较慢;已加大人力投入,相比上周进度已加快,在同比进度下9月10日可以完成灰库基础砼。

2. 会上河南二建提出的问题:(1)食堂装修队伍已进场,已开始装修施工的前期准备工作;因业主未设计好食堂吊顶,影响招待楼、食堂消防弱电穿线安装进度;请业主尽快完成食堂吊顶设计及施工方案。

答复:上周周报及监理周例会已向业主提出,本周会继续协调;(2)施工管理区综合布线安装应业主要求主机内部采用跳线需重新采购原材料,现部分材料已到货,主机仍未到,对工期造成影响;答复:项目部会后协调,物资部密切关注到货情况;(3)#3主厂房钢结构已向业主单位多次提出催货要求,钢构到货与上周相比没有太大进展,钢结构仍然未按计划供货(连接板与螺栓等小配件,没有随相应的钢梁、柱同时到货);请业主尽快催货;答复:已将主厂房钢结构供货计划上报业主,物资部门密切关注到货情况,加强与业主物资公司协调力度; 签发:(4)图纸需求:急需汽机房地下设施及辅机基础施工图(T0312),按需求计划已严重滞后,现场仍无作业面;急需主厂房地下设施及辅机基础施工图(T0313),按需求计划已严重滞后,主厂房钢结构吊装前须将汽机地下设施基础施工完成回填;急需灰库上部结构施工图(T0415),影响钢模制作,进而影响灰库的施工进度;主厂房地梁及条基施工图(T0309),按图纸需求计划已严重滞后,主厂房钢结构吊装需要将厂房区域回填至零米,需要将地梁及支墩施工完成回填。

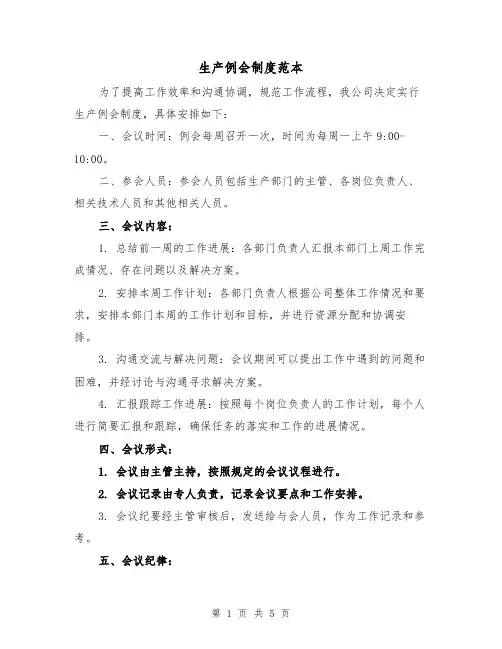

生产例会制度范本(3篇)

生产例会制度范本(3篇)

生产例会制度范本为了提高工作效率和沟通协调,规范工作流程,我公司决定实行生产例会制度,具体安排如下:一、会议时间:例会每周召开一次,时间为每周一上午9:00-10:00。

二、参会人员:参会人员包括生产部门的主管、各岗位负责人、相关技术人员和其他相关人员。

三、会议内容:1. 总结前一周的工作进展:各部门负责人汇报本部门上周工作完成情况、存在问题以及解决方案。

2. 安排本周工作计划:各部门负责人根据公司整体工作情况和要求,安排本部门本周的工作计划和目标,并进行资源分配和协调安排。

3. 沟通交流与解决问题:会议期间可以提出工作中遇到的问题和困难,并经讨论与沟通寻求解决方案。

4. 汇报跟踪工作进展:按照每个岗位负责人的工作计划,每个人进行简要汇报和跟踪,确保任务的落实和工作的进展情况。

四、会议形式:1. 会议由主管主持,按照规定的会议议程进行。

2. 会议记录由专人负责,记录会议要点和工作安排。

3. 会议纪要经主管审核后,发送给与会人员,作为工作记录和参考。

五、会议纪律:1. 准时参会,不得迟到早退。

2. 会议期间保持专注,不进行其他无关的谈话和活动。

3. 每个参会人员有发言权,应尊重他人发言并积极参与讨论。

4. 不得私下议论会议内容和参会人员。

六、会议效果评估:1. 每季度对生产例会进行效果评估,收集参会人员的意见和建议,根据评估结果进行改进。

2. 根据评估结果对会议形式和内容进行调整和优化。

以上为我公司生产例会制度范文,希望能够清晰明确地规范例会的流程和内容,提高工作效率和协调性,以保证各部门的工作顺利进行。

生产例会制度范本(2)第一章总则第一条为提高企业生产效率,加强沟通协作,保证生产工作有条不紊地进行,特制定本例会制度。

第二章会议类型第二条企业根据实际情况,设立不同类型的生产例会,包括但不限于:日常生产例会、周例会、月例会、季度生产例会、年度生产例会等。

第三章召开时间和地点第三条会议的召开时间和地点应提前确定,并通知与会人员。

生产每周例会(模板)范文

桂林市匠心文化产业有限公司会议纪要1、会议日期:2012年03月14日2、会议时间:15:30-16:203、会议地点:生产部会议室4、会议议题:第10周生产周例会5、会议主持:麻树长生产总监6、出席人员:田旺、唐海波、蒋艳梅、张万山、黄玲、石登勇、田茂涛、麻金平、龙志陆、黄艾萍、麻兴仁、吴艳云(依座位顺序排序,共12人)。

7、会议记录:常林英8、请假人:无会议内容:一、各部门汇报上周工作完成情况:(一)生产计划部:本周完成的工作:1、本周xxxxxx(生产计划单)总生产计划进度;2、本周xxxxxx(生产计划单)物料采购计划进度;3、本周xxxxxx(生产计划单)产品缺货xx件/套;4、本周xxxxxx(生产计划单)xx物料缺货xx件/套;3、本周总计划;……本周xxxxxx生产计划单未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxx;2、xxxxxx;本周xxxxxx物料采购未完成的工作、原因、存在的问题:1、xxxxxx;2、xxxxxx;(二)生技部:本周完成的工作:1、本周模种总生产计划xx件套,实际达成xx件套,计划达成率xx%;2、本周模具总生产计划xx件套,实际达成xx件套,计划达成率xx%;3、本周新品打样计划xx款,实际达成xx款,4、本周共收到车间反映技术问题xx款,其中需要解决xx款;5、本周计划改进工艺技术问题xx款,实际达成xx款;本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;(三)品管部:本周完成的工作:1、本周来料检查xx件套,合格数xx%,不合格数xx%;2、本周灌浆工序共检查产品xx件套,合格数xx%,不合格数xx%;主要质量问题分析:3、本周整修工序共检查产品xx件套,合格数xx%,不合格数xx%;主要质量问题分析:4、本周彩绘工序共检查产品xx件套,合格数xx%,不合格数xx%;主要质量问题分析:5、本周包装工序共检查产品xx件套,合格数xx%,不合格数xx%;主要质量问题分析:6、本周共收到客诉xx件,本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;……(四)灌浆车间:本周完成的工作:1、本周总生产计划xx件套,实际达成xx件套,计划达成率xx%;2、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1 xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;……(五)整修车间:本周完成的工作:1、本周总生产计划xx件套,实际达成xx件套,计划达成率xx%;2、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;……(六)彩绘车间:本周完成的工作:1、本周总生产计划xx件套,实际达成xx件套,计划达成率xx%;2、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;……(七)包装车间:本周完成的工作:1、本周总生产计划xx件套,实际达成xx件套,计划达成率xx%;2、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;……(八)开发部:本周完成的工作:1、本周设计总计划xx件套,实际达成xx件套,计划达成率xx%;2、本周雕刻总计划xx件套,实际达成xx件套,计划达成率xx%;3、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;(九)计划部:本周完成的工作:1、本周物料总采购计划xx件套,实际达成xx件套,计划达成率xx%;2、本周总发货xx件套;3、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;2、xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;(十)人事行政部:本周完成的工作:1、本周招聘计划xx人,实际招聘人数xx人,计划达成率xx%;2、员工违纪、奖惩的调查处理及通告及通知的工作汇报;3、生产秩序及各部门员工工作状态检查;4、本周资金使用情况(人事行政部):①、xxx报xxx项目费用xxx.xx元;②、xxx报xxx项目费用xxx.xx元;③本周总支出xxxxxx.xx元;备用金账户结余xxxxxx.xx元;5、下周预计需要支出的项目费用:①、xxxx项目费用xxxx.xx元;②、xxxx项目费用xxxx.xx元;6、本周总计划;……本周未完成的工作、原因、存在的问题、自查自纠情况:1、xxxxxx;2、xxxxxx……二、麻树长生产总监对各站本周工作的点评:1、安全生产方面:xx月xx日xx车间xxx在执行xxx工作时存在xxx问题,提出批评(或考核意见)……;2、劳动纪律方面:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;3、技术培训方面:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;3、5S方面:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;4、品质方面:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx;……三、下周工作的总体安排及工作计划:1、生技部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……2、白胚部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……3、彩绘部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……4、包装部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……5、开发部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……6、品管部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……7、计划部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……7、人事行政部:(1)完成xxxx工作,责任人:xxx;(2)完成xxxx工作,责任人:xxx;……四、各部门需要管理人员、公司领导协调的工作:1、生技部:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;……2、品管部:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;……3、白胚车间:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;……4、彩绘车间:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;……5、包装车间:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;6、计划部:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;7、生产计划部:(1)xxxx工作,需要管理人员(xxxx公司领导、xxxx有关部门)协调xxx工作;…………五、会上如无需要麻总解决的问题,会后有问题及时请示汇报。

周工作会议纪要6篇

周工作会议纪要6篇周工作会议纪要 (1)1、上周现场施工人数共计X人。

其中电建X公司X人,火电XX人,X70人,X4人,XX11人。

本周没有发生任何安全责任事故,安全管理工作处于可控状态。

2、二公司:按照公司《关于认真做好“”节日期间安全生产的通知》要求,“”期间安排专人值班,加强施工现场的监督管理,节日期间安全生产形势稳定;对安全带进行了一次专项检查,安全带挂钩无保险环、安全绳存在烫伤有问题的安全带一律没收,确保施工人员使用的安全防护用品合格有效;加强对主厂房、#1锅炉、#1电除尘、空压机室等施工的监督检查,发现违章问题及时纠正;XX月X日化学水室处的塔吊安全顺利拆除。

3、二公司:上周主要工作是#2锅炉58米层低过设备吊装,采用16吨电动葫芦,轨道采用I45工字钢,长度26米,在钢架3.6至4.4间58200平台梁上方横向安装一段长度5米的I45工字钢,作为悬吊轨道的横梁。

因在后烟井内轨道跨度为14022米,跨度较大,布置六处[14双扣槽钢制作的固定吊架。

单轨吊安装有方案,安装后经验收合格后才投入使用。

目前低过吊装完成80%工程量,吊装安全。

4、;4月30号,项目部召开安全周例会,对现场消防、文明施工、高处作业、脚手架问题进一步提出要求,强化管理,保证施工安全;项目部编制#1GGH支架脚手架拆除安全专项措施,拆除前,项目部组织施工人员进行安全技术交底,施工过程中严格监督落实措施要求,重点做好警戒和监护,目前已顺利拆除至29米。

5、;做好灌注桩安全文明施工措施,对泥浆池四周拉好警戒绳,浇筑完毕后,及时对泥浆池进行处理和回填。

6、:主要工作是斗轮机地面设备缺陷处理,重点对焊工持证上岗情况、氧气、乙炔安全装置、安全距离及文明施工进行了管控。

7、监理本周针对主厂房二台行车使用问题下发监理联系单1份,要求使用单位经有资质的检验检测单位检验合格后才能使用,在华电渠东发电有限公司工程信息管理系统就现场临边防护围栏、孔洞盖板、建筑垃圾等问题发整改单1份;每天重点对高处作业人员是否遵守规章现场巡视监管。

关于周例会会议纪要的范文

关于周例会会议纪要的范文周例会会议纪要范文(一)(周例会20某某年第10号)时间:20某某年5月21日上午地点:公司五楼会议室出席人员:签发:会议内容:本次会议为周例会。

会议听取了各部门上一周工作情况及存在问题汇报,对下一步各项工作做出部署,现纪要如下:一、上周工作情况一是按实收费政策调整工作顺利实施;二是公司首次拓展训练活动顺利开展;三是隐患整治工作按计划有条不紊推进,重要节点和难点得到了有效攻关,按合同要求有序实施;四是建德服务区厕所改造方案基本明确。

二、各部门工作部署1、营运管理部要对收费新政策调整实施后,对路段影响进行分析研究,结合引流宣传,及时采取对策措施,让广大司乘人员感受到既快又省。

2、工程养护部一是要重点抓好坑洞修复、路面保洁和道路标线等工作,同时组织做好道路安全隐患及汛期检查准备;二是要做好杭富管理处大厅布置的设计改造工作。

3、经营开发部要拟定厕所改造计划,落实责任人,同时查找制度,组织学习,进一步加大抽查力度,落实创建日常管理工作机制。

4、财务审计部一是要做好国开行授信贷款工作;二是要做好加油站理赔工作。

5、杭富管理处要根据班子调整实际,结合成员结构,合理进行分工。

6、各部门要高度重视拓展培训,以团结、奋进、协作为目的,积极培育集体荣誉感,同时做好相关培训安全工作。

7、各部门要做好集团组织的'企业文化宣贯讲座准备。

周例会会议纪要范文(二)编号:20某某.028会议时间:20某某年12月28日15:00会议地点:01工区经理部会议室参加人员:见会议签到表主持人:签发人:会议内容:会议由项目监理部总监理工程师主持,首先由中国中铁郑州轨道交通2号线一期土建01工区经理部、施工监控中心分别汇报本周工程进展情况和下周工程计划安排及需协调的问题,驻地办对工程进展情况作出分析评价,总监办对上周施工中质量和安全文明施工的不足之处给予指出,最后总监办及业主对以后工作提出明确的要求。

一、工程进展情况01工区广播台站:降水井累计完成94口;土方开挖本周完成6556m,累计完成71940m;钢支撑本周完成16根,累计完成166根;喷射混凝土累计完成4268㎡。

例会会议纪要格式范文6篇

例会会议纪要格式范文6篇会议是日常管理的重要手段,遍布各个国家、企业、政府机关、事业单位,每个人的生活中都少不了开会。

例会是普遍使用的常规管理方式,其会议内容丰富,参会人员广泛。

下文是店铺为大家整理的例会会议纪要的格式范文,仅供参考。

例会会议纪要格式范文篇一:时间:xx年x月x日上午主持人:xxx出席人:黄立鹏、王梅珍、陈星达、陈运能、张福良、黄炜列席人:林建萍、徐进、李克让、梁慧、朱国定、吕秀君、郑禄红、李滨、张剑锋、董珍时、夏朝丰、陆丽君、刘雪燕、任振成、冯盈之、范建波一、毛大龙同志传达了全国第二次产学研工作会议精神和2004年全省教育工作要点。

要求要结合上级指示精神,创造性地开展工作。

二、会议决定,王梅珍同志协助毛大龙同志主持学院行政日常工作。

各单位、部门要及时向分管领导请示、汇报工作,分管领导要在职权范围内大胆工作,及时拍板。

如有重要问题需要学院解决,则提交办公会议研究。

三、毛大龙同志再次重申了会议制度改革和加强管理问题。

毛院长强调,院长办公会议是决策会议,研究、解决学院办学过程中的重大问题。

要形成例会制度,如无特殊情况,每周一上午召开,以确保及时研究问题、解决问题,提高工作效率。

具体程序是,每周四前,在取得分管领导同意后,将需要解决的议题提交办公室。

会议研究决定的问题,即为学院决策,各单位、部门要认真执行,办公室负责督促检查。

毛院长就有关部门反映的教学管理中的若干具体问题,再次重申,一定要理顺工作关系,部门与部门之间、机关与分院之间、分院与分院之间一定要做好沟通、衔接工作,互相理解,互相支持。

机关职能部门要注意通过努力工作来树立自己的形象。

基层分院要提高工作效率,对没有按时间控制点完成任务的要提出批评。

要切实加强基础管理工作,查漏补缺,努力杜绝教学事故的发生。

三、会议决定,要进一步关心学生的生活问题。

责成学生处结合教室管理等工作,落实好学生的勤工俭学任务。

将教工餐厅移到二楼,一楼餐厅全部供学生使用,以解决学生就餐拥挤问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
