答辩版高层住宅楼施工组织设计

Keywords:construction programme;the master schedules; quality control; programmatic; technology
1
本工程为某高层住宅楼,框架剪力墙结构,地下2层(储藏室),地上17层(住宅),建筑高度49.75米,层高2.9米,建筑面积:15164㎡,基础为筏板基础,建筑抗震设防烈度为6度,设计使用年限为50年。
我公司将严格遵守,建设工程质量管理条例,质量验收规范及质量检验统一标准;全面履行“质量责任终身制”的保修责任。严格管理、科学施工,保证该工程质量达到合格标准,争创优良。
3.2 工期目标
按照合同要求,本工程计划工期为390天。水电暖预留预埋与土建穿插配合施工。为使本工程在规定工期内保质、安全、按期完成,我们积极科学地组织劳动力,采用先进的施工工艺,施工技术和施工机械,高标准、严要求组织施工。
This construction arrangement design is a programmatic arrangement for all construction activities on the basis of construction mission and object, and has a strong technicality and comprehensiveness which can play a part in construction process’s guide and control, and can realize the construction project’s technology economic effect under certain resource conditions.
2
2.1 施工图
建筑施工图、结构施工图、水暖安装施工图、电气安装施工图。
2.2 主要规程、规范
表2.1 主要规程规范表
规
范
规
程
国
家
土方与爆破工程施工及验收规范
GB50201-2012
砌体工程施工及验收规范
GB50203-2011
地基与基础工程施工及验收规范
GB50201-2002
混凝土结构工程施工及验收规范
毕业设计作者签名:
年 月 日
摘 要
本工程建筑总面积约15164㎡,建筑结构形式为十七层框架剪力墙结构,建筑总长71.430m,总宽13.830m,总高49.75m。在已有施工图纸的情况下进行施工组织设计,主要包括施工总体部署、施工进度计划管理、主要分部分项工程施工方法、工程质量控制、安全生产保证措施、文明施工措施,并相应的进行了进度计划安排。
商丘
工学院
2016—JXSJ
081001-107
本科毕业设计
某住宅施工组织设计
学 院
土木工程学院
专 业
土木工程
学 号
5112020107
学生姓名
丁卓异
指导教师
高庆敏
提交日期
2015年 5 月 10日
诚 信 承诺书
本人郑重承诺和声明:
我承诺在毕业设计撰写过程中遵守学校有关规定,恪守学术规范,此毕业设计中均系本人在指导教师指导下独立完成,没有剽窃、抄袭他人的学术观点、思想和成果,没有篡改研究数据,凡涉及其他作者的观点和材料,均作了注释,如有违规行为发生,我愿承担一切责任,接受学校的处理,并承担相应的法律责任。
GB50204-2002
建筑地面工程施工及验收规范
GB50209-2010
建筑装饰工程施工及验收规范
GB50210-2001
采暖与卫生工程施工及验收规范
GB50242-2002
建筑电气安装工程施工及验收规范
GB50303-2002
建筑工程测量规范
GB50303-2002
通风与空调工程施工及验收规范
GB50243-97
行
业
钢筋焊接及验收规程
JGJ18-2012
建筑工程冬期施工规程
JGJT104-2011
钢筋机械连接通用技术规程
JGJ107-2010
建筑施工高处作业安全技术规程
JGJ80-91
施工现场临时用电安全技术规范
JGJ46-2005
建筑机械使用安全技术规程
JGJ33-2012
地方
建筑安装分项工程施工工艺规程
本施工组织设计是根据施工任务和建筑对象,对全部施工活动所作的纲领性安排,它具有很强的技术性和综合性,对施工过程起到指导和控制作用,在一定的资源条件下实现工程项目的技术经济效益。
关键词:施工方案;进度计划;质量控制;纲领性;技术性
ABSTRACT
This project’stotal construction area is15164m2, and the building structure is Seventeen floor frame shear wall structurewith the total building length71.43m,total width13.83m,total height49.75m. This design has been on the basis of design drawing, carrying through the construction blue print organization, mainly including: the generational arrangement for project organization、the management of the master schedules、main construction methods、the project’s quality management、the measures to ensure safe production and health construction, and carries out construction progress plan arrangement.
DBJ/T01-26-2003
标
准
国
家
建筑安装工程质量检验评定统一标准
GB50300-2001
建筑工程质量检验评定标准
GB50301-2001
建筑采暖卫生与煤气工程质量检验评定标准
GBJ302-88
通风与空调工程质量检验评定标准
GBJ304-88
建筑电气安装工程质量检验评定标准
GBJ303-88
3
3.1 质量目标
合集下载

高层住宅楼施工组织设计

高层住宅楼施工组织设计

一、建筑布局及结构特征一、北京高校西三旗育新花园二期工程高层住宅楼位于海淀区西三旗立交桥东约 1.5公里,紧邻已建一期工程面侧。

二期工程东邻“建材城”,面邻“和田宽酿造厂”,西邻“农田”,北邻一期住宅小区。

二期工程占地4.7公顷,建筑面积13.6万m2,其中住宅12.8万m2(3栋多层、6栋高层),公建0.8万m2(商店、垃圾楼、调压站等)。

某住宅是两幢高层塔式住宅楼,地下二层、地上20层(不含出屋面二层),地下二层为五级人防。

为全现浇小开间剪力墙结构,楼盖为现浇板结构。

是由北京市高校房地产开发总公司建设,北京大学建筑设计研究院设计,监理为北京帕克国际工程咨询有限公司,由北京建工集团所属第一建筑工程公司承建。

一、本工程全部采用全现浇钢筋混凝土剪力墙结构,外墙300mm、内墙220mm和150mm,楼板厚为90mm。

室内分隔墙采用60mm陶粒混凝土板轻质墙。

人防层底板厚800mm,外墙300mm,内墙分别为220mm和150mm,顶板厚400mm。

采用箱形基础,基底—8.18m。

地下一、二层层高为3.28m和3.92m。

±0.00以上标准层层高2.70m,电梯机房、水箱间层高为3.30m和2.90m。

檐高55.50m,室外差1.50m,室内外为一般装修。

一、二、工程地址条件一、根据北京市地质工程勘察院提供的“岩土工程勘察报告”及中航勘察设计院二期工程住宅楼复合地基方案,建筑场地为Ⅲ类场地土。

本工程天然地基持力层为粉质粘土,承载力标准值170kPa。

基底以下采用复合地基钻孔夯扩挤密复合桩地基,加固后地基承载力设计值为400kPa。

地下水位较高,须进行降水。

一、三、编制施工组织设计的指导思想一、本施工组织设计遵循建设单位的要求,本着经济优质的原则,针对工程的结构特点与现场施工条件,对分部工程及有关的安全消防、暂设电等编制最佳方案,在确保证工程质量的前提下缩短工期,节约成本。

一、施工组织机构设置一、详见图1。

高层住宅主楼工程施工组织设计方案

高层住宅主楼工程施工组织设计方案

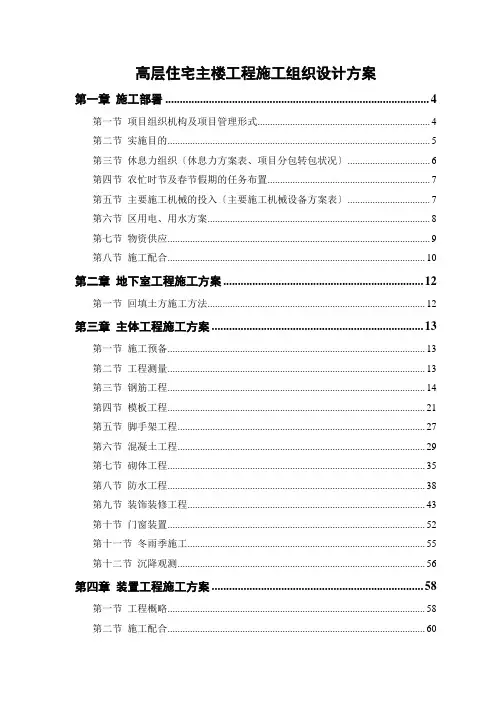

高层住宅主楼工程施工组织设计方案第一章施工部署 (4)第一节项目组织机构及项目管理形式 (4)第二节实施目的 (5)第三节休息力组织〔休息力方案表、项目分包转包状况〕 (6)第四节农忙时节及春节假期的任务布置 (7)第五节主要施工机械的投入〔主要施工机械设备方案表〕 (7)第六节区用电、用水方案 (8)第七节物资供应 (9)第八节施工配合 (10)第二章地下室工程施工方案 (12)第一节回填土方施工方法 (12)第三章主体工程施工方案 (13)第一节施工预备 (13)第二节工程测量 (13)第三节钢筋工程 (14)第四节模板工程 (21)第五节脚手架工程 (27)第六节混凝土工程 (29)第七节砌体工程 (35)第八节防水工程 (38)第九节装饰装修工程 (43)第十节门窗装置 (52)第十一节冬雨季施工 (55)第十二节沉降观测 (56)第四章装置工程施工方案 (58)第一节工程概略 (58)第二节施工配合 (60)第三节分部、分项施工方案 (61)第四节施工进度方案与休息力布置 (70)第五章关键部位施工方法及技术、质量措施 (71)第一节防止墙体开裂施工方案 (71)第二节大体积混凝土施工 (72)第三节本工程拟采用的新技术、新工艺 (74)第六章施工现场总平面布置及管理 (76)第一节总那么 (76)第二节垂直运输设备的布置 (76)第三节现场路途及暂时设备布置 (76)第四节现场办公室布置 (76)第五节暂时用电、暂时用水及场区排水平面布置 (77)第六节施工暂时用地表 (77)第七节处置现场狭窄的措施 (77)第七章施工进度方案 (79)第一节总体施工工期控制及分级施工进度方案网络图 (79)第二节进度方案保证措施 (80)第八章质量等级、质量保证措施 (83)第一节质量等级目的 (83)第二节质量管理 (83)第三节质量保证措施 (85)第四节成品维护 (88)第五节质量通病与预防措施 (88)第六节质量管理制度 (91)第七节施工中的计量管理 (93)第九章平安消费与文明施工 (94)第一节文明施工 (94)第二节平安消费 (95)第十章回访保修措施 (99)第一章施工部署第一节项目组织机构及项目管理形式〔一〕项目组织机构及职能鉴于本工程的重要性和影响力,我们施工组织的指点思想是以质量为中心,树立工程质量保证体系,编制项目质量方案,选配高素质的项目经理、项目总工程师及专业工程技术管理人员,按国际惯例实施项目管理,组建项目部。

高层建筑工程施工组织设计完整版

高层建筑工程施工组织设计完整版

高层建筑工程施工组织设计完整版一、工程概况本高层建筑位于具体地址,总建筑面积为X平方米,地上X层,地下X层。

建筑高度为X米,结构形式为具体结构形式。

该建筑的功能包括商业、办公和住宅等。

基础采用基础类型,主体结构采用主体结构材料。

二、施工部署(一)施工目标1、质量目标:确保工程质量达到具体质量标准,争取获得优质工程奖项。

2、工期目标:计划总工期为X天,合理安排施工进度,确保按时竣工交付使用。

3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在X%以内。

4、文明施工目标:达到文明施工标准,创建文明工地。

(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作。

项目部下设工程技术部、质量安全部、物资设备部、经营财务部和综合办公室等部门,各部门分工明确,密切配合,确保工程顺利进行。

(三)施工顺序1、基础工程:土方开挖、基础施工、地下室结构施工。

2、主体结构工程:按楼层分段施工,依次进行钢筋、模板、混凝土工程。

3、装饰装修工程:在主体结构验收合格后,自上而下进行内外墙装饰、楼地面工程等。

4、设备安装工程:与土建工程穿插进行,确保设备安装与调试工作顺利完成。

三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。

2、做好技术交底工作,确保施工人员了解施工工艺和质量要求。

(二)现场准备1、平整施工场地,修筑临时道路和排水设施。

2、搭建临时办公和生活设施,设置施工围挡。

3、按照施工总平面图布置,安装施工机械设备和材料堆场。

(三)材料准备1、根据施工进度计划,编制材料采购计划,组织材料进场。

2、对进场材料进行检验和试验,确保材料质量符合要求。

(四)劳动力准备1、根据施工进度计划和工程量,确定各工种劳动力数量。

2、组织劳动力进场,进行安全教育和技术培训。

四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工配合清底。

按照设计要求放坡,防止塌方。

在开挖过程中,注意保护周边的地下管线和建筑物。

高层住宅项目建筑工程施工组织设计方案

高层住宅项目建筑工程施工组织设计方案

第一章、总则1、《项目管理方案》适用于本工程在建项目。

2、施工过程中使用新结构、新材料、新工艺、应用新型施工机械及采用新的检测、试验手段,必须经过试验和技术鉴定,并制定可行的技术措施,形成新的技术工艺标准补充条文,报监理、甲方审批试行。

3、桩基工程、大型土石方、深基坑支护、大体积砼、大跨度、转换层、预应力工程、大型钢结构制安、玻璃幕墙、冬期施工、外脚手架工程及超高顶架搭设、有特殊工艺要求的工程(耐火隔热、保温、特种混凝土、防腐蚀)、特殊工序(地下防水、焊接)等特殊部位、结构、工序的施工,必须制订有针对性的技术措施,报监理、甲方审批后方可施工。

4、施工过程中应严格执行国家、行业及地方颁布的技术标准和技术规程,以及各种建筑材料、半成品和成品的质量标准,认真执行甲方有关的施工管理规定。

5、《项目管理方案》内容与国家、行业及地方的现行标准、规范有抵触或不符之处,应按国家、行业及地方现行标准、规范的有关规定执行。

6、施工应按施工阶段的设计图纸进行,设计图纸须经会审后方可投入施工。

如发现设计图纸与国家、行业及省市现行设计、施工规范和操作规程有抵触之处,应由施工管理人员(项目经理、项目技术负责人、施工员等)向设计单位、工程监理或建设单位反映解决,在未有明确意见前不得施工。

7、施工项目应建立健全技术责任、技术复核、合理化建议管理等制度,做好施工组织设计和施工方案的编审工作,加强计量、检测设备的管理。

8、分部、分项工程的施工作业前,现场施工管理人员应将具体的施工准备、工艺标准、质量要求和注意事项等向操作人员进行交底,尤其是一些重要部位和关键工艺的施工,应有针对性地进行技术交底,并制订、实施相应的跟踪检查措施,确保施工质量符合标准。

9、操作人员必须领会设计图纸要求和技术交底要求,施工过程中应自觉坚持自检、互检、交接检制度,发现问题,及时整改。

10、在施工过程中,施工管理人员应按现行有关的建筑安装工程质量检验评定标准进行定期或不定期的检查,发现问题及时处理。

住宅楼施工组织设计

住宅楼施工组织设计

住宅楼施工组织设计一、工程概述本住宅楼工程位于具体地址,总建筑面积为X平方米,地上X层,地下X层。

结构形式为具体结构类型,基础类型为基础类型。

该工程的建设旨在为居民提供舒适、安全的居住环境。

二、施工部署1、施工目标质量目标:确保工程质量达到具体质量标准。

工期目标:计划在开始时间开工,结束时间竣工,总工期为X天。

安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在X%以内。

2、施工组织机构成立项目经理部,设项目经理一名,全面负责工程的施工管理工作。

同时配备技术负责人、施工员、质检员、安全员等管理人员,组成一个高效的项目管理团队。

3、施工顺序基础工程:土方开挖→基础垫层→基础钢筋绑扎→基础模板安装→基础混凝土浇筑→基础回填土。

主体结构工程:柱钢筋绑扎→柱模板安装→柱混凝土浇筑→梁、板模板安装→梁、板钢筋绑扎→梁、板混凝土浇筑→砌体工程。

装饰装修工程:内外墙抹灰→楼地面工程→门窗安装→外墙保温→外墙涂料→室内精装修。

三、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。

做好技术交底工作,确保施工人员了解施工工艺和质量要求。

2、现场准备平整施工场地,修筑临时道路和排水设施。

搭建临时办公和生活设施。

3、材料准备根据施工进度计划,编制材料采购计划,确保材料按时供应。

对进场材料进行检验和试验,确保材料质量符合要求。

4、机械设备准备根据施工需要,配备塔吊、搅拌机、电焊机等机械设备。

对机械设备进行安装调试和维护保养,确保其正常运行。

四、主要分部分项工程施工方法1、土方工程采用机械开挖为主,人工清底为辅的方式进行土方开挖。

控制好土方开挖的深度和坡度,避免超挖和塌方。

2、钢筋工程钢筋在现场加工制作,采用塔吊吊运至施工部位。

钢筋连接采用焊接和机械连接方式,确保连接质量符合要求。

3、模板工程柱、梁、板模板采用木模板,支撑体系采用钢管脚手架。

模板安装要牢固、平整,拼缝严密,防止漏浆。

4、混凝土工程混凝土采用商品混凝土,由混凝土搅拌车运输至施工现场。

高层住宅楼施工组织设计方案(DOC114页)

高层住宅楼施工组织设计方案(DOC114页)
()本工程的高层住宅外脚手采用普通钢管扣件双排搭设,每隔四至五层设钢管三角挑架分段卸载,以确保施工便利和施工安全。
()本工程的垂直运输设备采用塔吊、外用电梯及井架设备,、共用一台臂长为50m的塔吊(附墙在上),、共用一台臂长为50m的塔吊(附墙在上),用一台臂长为42m的塔吊;高层住宅每幢各设一台外用双笼施工电梯或货笼。
我们一定全力以赴,做好施工前期准备工作,并做好各项施工方案的审定工作,并严格按照审定的施工组织设计进行施工。我们一定发挥本公司的管理优势,合理组织施工,配置足够的技术力量和劳动力,强化计划管理,按照招标文件规定的工期完成工程施工任务。具体措施如下:
1.1.1我公司把本项目列为公司年度重点工程项目,由公司副总经理任总指挥,指定优秀的项目经理任本工程的项目经理,组配经验丰富的管理人员及技术班组进场施工。
(1)现场设办公室及仓库等临时设施,人员食宿等设施延用原我公司搭设的生活临设。
(2)施工现场设钢筋成型加工及木工加工制作场地。
(3)所有场地均采用硬地,做法为:一般场地用碎石垫层厚上铺厚砼面层;场内主要通道结合工程设计的道路修建临时施工道路,即按设计要求进行道路的基础施工,面层采用厚砼,室外工程施工时再按设计要求的路面完成小区道路的施工。
工程概况图
一、建筑设计概况
建筑面积
㎡
地下室占地面积
㎡
标准层建筑面积
、、:㎡
、;㎡
地下室建筑面积
㎡
地上部分建筑面积
㎡
附属房建筑面积
建筑用途
住宅
地下层高度
地上层数
层
标准层高度
地下层数
层
最大基坑深度
±标高
:,:
:,、:
建筑总高
楼梯结构形式

高层住宅项目建筑工程施工组织设计方案

第一章、总则1、《项目管理方案》适用于本工程在建项目。

2、施工过程中使用新结构、新材料、新工艺、应用新型施工机械及采用新的检测、试验手段,必须经过试验和技术鉴定,并制定可行的技术措施,形成新的技术工艺标准补充条文,报监理、甲方审批试行。

3、桩基工程、大型土石方、深基坑支护、大体积砼、大跨度、转换层、预应力工程、大型钢结构制安、玻璃幕墙、冬期施工、外脚手架工程及超高顶架搭设、有特殊工艺要求的工程(耐火隔热、保温、特种混凝土、防腐蚀)、特殊工序(地下防水、焊接)等特殊部位、结构、工序的施工,必须制订有针对性的技术措施,报监理、甲方审批后方可施工。

4、施工过程中应严格执行国家、行业及地方颁布的技术标准和技术规程,以及各种建筑材料、半成品和成品的质量标准,认真执行甲方有关的施工管理规定。

5、《项目管理方案》内容与国家、行业及地方的现行标准、规范有抵触或不符之处,应按国家、行业及地方现行标准、规范的有关规定执行。

6、施工应按施工阶段的设计图纸进行,设计图纸须经会审后方可投入施工。

如发现设计图纸与国家、行业及省市现行设计、施工规范和操作规程有抵触之处,应由施工管理人员(项目经理、项目技术负责人、施工员等)向设计单位、工程监理或建设单位反映解决,在未有明确意见前不得施工。

7、施工项目应建立健全技术责任、技术复核、合理化建议管理等制度,做好施工组织设计和施工方案的编审工作,加强计量、检测设备的管理。

8、分部、分项工程的施工作业前,现场施工管理人员应将具体的施工准备、工艺标准、质量要求和注意事项等向操作人员进行交底,尤其是一些重要部位和关键工艺的施工,应有针对性地进行技术交底,并制订、实施相应的跟踪检查措施,确保施工质量符合标准。

9、操作人员必须领会设计图纸要求和技术交底要求,施工过程中应自觉坚持自检、互检、交接检制度,发现问题,及时整改。

10、在施工过程中,施工管理人员应按现行有关的建筑安装工程质量检验评定标准进行定期或不定期的检查,发现问题及时处理。

高层住宅施工设计方案的施工组织

高层住宅施工设计方案的施工组织在高层住宅的施工过程中,施工设计方案的合理性和施工组织的科学性是保证施工工程质量和进度的关键因素。

本文将结合实际案例,探讨高层住宅施工设计方案的施工组织。

一、项目概况某城市将新建一座高层住宅项目,地理位置优越,交通便利,设计规模为30层,总建筑面积为5万平方米。

项目需要考虑施工周期、施工工艺、材料采购等多个因素。

二、施工设计方案针对高层住宅项目的施工设计方案,需要综合考虑以下几个方面:1. 结构设计方案:根据高层住宅的特殊性,采用钢筋混凝土框架结构,确保楼体的稳定和安全性。

2. 建筑设计方案:合理布局房间,保证住户的舒适度和使用便利性。

3. 供水设计方案:设计高层住宅楼层的供水系统,包括主体管道、消防设施等。

4. 电力设计方案:设计高层住宅电力系统,保证稳定供电,满足住户的用电需求。

5. 空调设计方案:考虑高层住宅的制冷和供暖需求,设计合理的空调系统。

6. 安全设计方案:设立适当的防护措施,确保施工期间无安全事故发生。

三、施工组织为了科学组织高层住宅施工,需要分别制定施工组织设计方案和施工进度计划。

1. 施工组织设计方案施工组织设计方案包括以下几个方面:- 人员组织:明确各部门人员职责,制定人员管理方案。

- 材料采购:按照工期制定合理的材料采购计划,并考虑材料质量和价格的因素。

- 施工工具与设备:选择合适的施工工具与设备,确保施工质量和进度。

- 施工方法与工艺:确定合理的施工方法与工艺,确保施工质量和安全。

- 环境保护:制定环境保护措施,确保施工期间对环境的影响减到最低。

2. 施工进度计划施工进度计划是指根据施工组织设计方案,确定高层住宅施工的具体时间节点和工序安排。

在编制施工进度计划时,需要考虑以下几个因素:- 建筑结构:按照结构设计方案,将施工分为地基基础、主体结构、装饰装修等阶段。

- 材料供应:合理安排材料供应时间,确保施工的连续性。

- 施工工艺:按照施工工艺的先后次序,安排施工进度。

高层住宅楼工程主体施工组织设计方案.doc

高层住宅楼工程主体施工组织设计方案
一、工程概况
英协花园四期B区高层住宅工程,总建筑面积17750m2,建筑总高度97.35m的塔式住宅楼,地上32层,地下1层的框架结构。

本工程属于一类普通住宅,建筑结构安全等级为二级,基础安全等级为一级,七度抗震,框架及剪力墙抗震等级均为二级,建筑物耐火等级为一级。

建设单位:房地产有限公司
设计单位:设计研究院
建设地点:商贸路东、郑汴路北
主要设计参数及概况如下:
(一)地基与基础
本工程基础形式采用板筏基础,混凝土标号为C35,基础垫层混凝土采用C10,地下通道、基础底板及侧壁为抗渗混凝土,抗渗等级为S8,上述抗渗混凝土部分及地下室顶板混凝土均掺UEA-H12%.
(二)主体结构工程
混凝土工程:剪力墙、柱、梁、板混凝土,24.750m以下为C40,24.750m至45.750m为C35,45.750m至96.750m为C30,96.750m以上为C25;楼梯,96.750m以下为C30,以上为C25;其它为C20.
砌体工程:0.000以下采用Mu10实心粘土砖,M5水泥砂浆砌筑;一至八层采用250厚加气混凝土块,八层以上采用250厚加气混凝土块,均用M5混合砂浆砌筑。

(三)装饰工程
室外采用涂料面层,室内装修以拉毛处理为主,面层用户自理,但公用部分采用涂料面层。

(四)门窗工程
1、门窗工程主要采用塑钢门窗,部分采用乙级防火门、甲级固定防火窗、高级木门等;
2、外门立樘均居墙中,平开木门立樘均与开启方向墙面平,所有管井门均开启方向墙面平;
详情请下载附件:高层住宅楼工程主体施工组织设计方案。

高层住宅工程施工组织设计(DOC 97页)

XXXXXX高层住宅工程(1#、3#楼)施工组织设计XXXXXXX工程处高层指挥部技术部20XX年7月1日目录1、工程概况及特点 (1)2、施工布署 (1)3、施工准备 (4)4、工程进度计划 (8)5、主要分项分部工程施工方法 (9)6、工期保证措施 (49)7、控制工程质量和常见质量通病的预防措施 (51)8、安全保证措施 (56)9、消防保证措施 (62)10、文明环保施工措施 (63)11、冬雨期施工措施 (65)12、ISO9002质量认证——过程控制 (67)1、工程概况及工程特点:1.1工程概况:呼铁局高层住宅楼1#、3#楼分别位于铁路局及铁路局后院印刷厂南侧,由呼铁局设计院设计,呼铁局工程处承建施工。

本工程总建筑面积24990m2,地上十六层,地下一层。

建筑层高:3.0m。

工程结构类型为剪力墙结构,基础形式为箱型基础。

混凝土强度等级为:±0.000以下外墙、地下室底板、地下室顶板采用防水混凝土C30,抗渗等级S6其余部位均为C30。

墙体:基础上外墙为200厚钢筋混凝土剪力墙结构,内保温用90厚水泥聚苯板,空气间层10,外墙总厚度300,平均传热系数0.81。

内墙为200厚钢筋砼剪力墙结构。

1.2工程特点:1.2.1本次施工合同包含内容:呼铁局高层住宅1#、3#楼的全部内容(含土建。

给排水、采暖、通风、电气及弱电工程的预埋管带线等)。

1.2.2工程质量要求高,是我处的窗口工程、广告工程。

为此,确立了“创局优、部优、自治区优质工程”的质量目标。

1.2.3 1#楼工程位于呼铁局后院内,在施工过程中不能影响路局领导的正常工作,同时还存在扰民和民扰等问题,因此,确保安全文明环保施工将是我们的又一工作重点。

2、施工部署:2.1工程目标:质量目标:本工程我们要严格按照国家现行的施工规范及验收标准要求进行施工,确保工程质量达到自治区优良及创铁道部优质工程争取鲁班奖。

工期目标:本工程我们计划用320日历工天(冬休除外)。
