自来水供水管线施工设计方案

. . 鲁屯古镇自来水水管道安装工程

施 工 组 织 设 计

2016年7月 .

. 目 录 第一章 编制依据 第二章 工程概况 一、工程简介 二、工程施工条件 第三章 施工总体部署 一、项目组织机构 二、施工总体部署 第四章 施工准备 一、技术准备 二、施工现场的准备 第五章 关键施工技术、工艺 一、建立测量控制网 二、测量控制流程 三、施工方法 四、沟槽开挖及回填 五、供水管道安装 六、井室施工 第六章 施工进度计划及保证措施 一、施工顺序 二、施工进度计划 第七章 质量、安全保证体系及措施 一、质量保证体系及措施 二、安全保证体系及措施 第八章 雨季施工安全措施 第九章 文明施工及环境保护、保证措施 一、文明施工措施 二、环境卫生管理 三、噪音、污染控制 第十章 管线及房屋保护方案及措施 第十一章 保修服务措施 .

. 第一章 编制依据 本施工组织设计编制依据如下: 一、国家强制性技术质量标准、施工验收规范、规程 第二章 工程概况 一、工程简介 工程名称:鲁屯古镇自来水水管道安装工程 承包范围:管线总长度为Φ50PE管2300米,水表阀门226个,质量标准:合格 工期要求:30日历天 二、工程施工条件 本工程各种管线交叉作业,施工时困难较多,且应特别注意安全。另外在开工前应提前做好各种地下管线的勘察工作,避免发生冲突。 第三章 施工总体部署 一、项目组织机构 建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、进度、安全、文明施工等的组织协调和管理工作。 项目组织机构框架如下 主要管理人员资质、简历、业绩附后 项目经理

技术负责人 施 工 组 质 安 组 试 验 组 预 算 组 材 料 组 测 量 组 总 工 长 .

. 二、施工总体部署 1、 施工区和施工阶段划分 (1)施工区划分 本工程总体分若干小施工段进行流水作业。做到既处处开花,又不造成劳动力与机械设备的浪费。 (2)施工阶段划分 根据本工程特点,将本工程分成以下六个施工阶段。 第一阶段:施工准备。重点完成人、材、物进场,进行施工平面布置,充分做好开工前的各项准备工作,确保开工日期。 第二阶段:沟槽开挖。开挖采用机械明挖,人工配合,重点是沟槽开挖截面尺寸和标高控制。 第三阶段:供水管道铺设及管件安装。 第四阶段:管道试压和冲洗试验。 第五阶段:井室砌筑及沟槽回填。 第六阶段:路面恢复。 第四章 施工准备 施工准备工作内容包括技术准备、材料机具准备、生产准备、施工现场准备几个方面,要求做到施工场地五通(水通、电通、道路通、电话通、排水通),一平(场地平整),五落实(技术、劳动组织、材料、机具、现场设施落实)。具体工作内容如下 一、技术准备 1、复核施工图纸

各专业施工班组 . . 当业主提供施工图后,项目总工程师立即组织有关人员进行图纸复核,形成图纸复核记录。同时提交现场监理工程师。设计单位对需要澄清、修改的问题书面答复后,工程施工严格按照修改后的施工图及设计变更图进行。 2、桩点交接及复核测量 在现场与设计单位进行本工程测量控制桩点交接后,测量工程师领导测量组及时按照测量三级复核制度的要求组织控制桩点的复测,形成控制测量文件,报监理工程师审核批准后,进行施工放样和测量交底。 3、编制实施性施工组织设计及技术交底 项目总工程师根据施工图纸、图纸会审记录以及适用于本工程的各种施工规范,结合现场实际条件和同类工程项目的施工经验,组织有关技术人员编制完善的实施性施工方案,并报监理工程师审批。同时将工程施工概况、施工方案、施工工艺、质量标准、安全技术措施等及时向有关施工人员进行详细技术交底,以便工程能顺利进行。 4、组织人员进行安全教育和技术交底,确保各分部分项工程的验收准则,建立现场质量保证体系。制定施工计划和作业细则,保证开工前所有准备工作在开工前准备就绪。 5、组织现场施工人员学习施工工艺和安全操作规程,进行相应的技术培训。 第五章 关键施工技术、工艺 一、主要工序施工方法 1、测定管道中心线 进场后项目部测量班根据甲方及监理移交的测量基准点进行测量、放线,划出管道的开挖中心线,并请监理工程师作基线复核确认。测量班在整个沟槽开挖施工阶段,必须反复对正在开挖的沟槽进行基线复测,以防止出现开挖偏移。施工中按照设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、. . 纵向折点及直线段控制中心桩(用木桩顶钉中心钉设定),并在起点、终点及平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号。中线放出后,重点做好以下几方面的细部测量放样工作: 1.1管道中心的测量与绑点。点一定要牢固,以便于施工过程随时复测。 1.2给水管设计标高要严格控制。如复测与图纸有出入,及时通知监理及设计单位。 2、建立临时水准点 管道工程往往需要增设临时水准点,应在稳固且不易被碰撞处设置,其间距以不大于100m为宜。临时水准点闭合差应符合±12的规定标准。 二、沟槽开挖及回填 1、沟槽土方开挖要求 1.1沟槽开挖的关键是确定开挖宽度,根据槽深和土质情况,按施工规范或技术规程要求,选取既不会造成沟槽塌方,又减少开挖量的最小需要槽底宽度,经过计算确定沟槽上口开挖边线。 1.2槽底土基,要保证其强度和稳定,不能超挖,也不能扰动,要有得力的降水措施,如发生超挖或扰动,必须按规程要求进行地基处理后,方可进行管道基础施工。 2、沟槽开挖方法 2.1测量人员根据业主及监理工程师指定的测量基准点放出管中心线位置,根据供水管道的管径、埋深,土方开挖的坡度,确定沟槽开挖的宽度尺寸,画出地面破除线。 2.2沟槽开挖采用机械开挖,人工清底至施工高程。有部分管道敷设区域是属于回填土,管道安装前必须按施工要求分别进行管道基础处理。 2.3开挖的土方外运方法拟采用边挖边装车,并根据施工现场实际情况留一. . 部分好土,存放在预备堆放点临时堆放,待沟槽回填时使用。 3、沟槽回填 3.1管道安装完经通水试验合格后,及时进行回填。防止晾槽过久,造成塌方挤坏管道。 3.2回填前,将坑内积水抽干,清干净施工杂物。回填土要选择合格土源,过湿土、腐殖土、垃圾土等不易压实,对管道结构安全有影响,均不宜采用。 3.3回填前,应将槽内木料、草帘等杂物清理干净,当管槽内有积水时,应将水排净,不得在水中回填土,应当日还土,当日夯实。 3.4回填土中不得含有碎砖、石块、混凝土碎块及大于10cm的硬土块;最佳的含水量以接近最佳含水量为宜。回填前,应对所回填土壤进行轻型标准击实试验,找出其最佳含水量和最大干密度;管顶以上50cm之内不得回填大于10cm的杂物。 3.5沟槽回填土级配砂石、砂、石屑等替代填料时,应掌握其最佳含水量,分层摊铺、震实,且注意保护管道。 3.6井室等附属构筑物回填土应地四周同时进行。管道、管沟两侧应同时回填,两侧高差不得超过30cm。 四、供水管道安装 1、材料要求 所有管材及配件均须符合设计图纸及国家规定的产品要求,出厂厂家产品合格证书及压力试验资料,经检验合格后方可使用。 2、运输与装卸 管道在运输、装卸过程中,应采取防碰措施。管道装卸工作必须用经监理工程师批准的吊装设备,不允许用滚板或斜卸管道。 3、基础施工 . . 垫层施工前须对基础底受水浸形成的软土或泥浆必须清理干净,对局部超挖,应用砾石、砂、碎石填充。当管底为软弱土质时,应换用粘土夯实,夯实密度不低于95%。 4、管道安装 4.1管材检查 (1)管件应有产品名称或商标、制造日期及工作压力符号等标记,并有出厂合格证明书。 (2)管件应进行外观检查,每抽批10%,检查其表面状况、尺寸误差。 (3)内外表面应整洁,不得有裂缝、冷隔、瘪陷、错位等缺陷。其他要求如下: 1)承插部分不得有粘砂和凸起, 其余部分不得有大于2mm 厚的粘砂及5mm 高的凸起。 2)承口的根部不得有凹陷,其余部分局部凹陷不得大于5mm。 3)机械加工部位的轻微孔穴不大于1/3 厚度,且不得大于5mm。 4)间断沟陷、局部重皮和疤痕的深度不大于5%壁厚加2mm,环状重皮及划伤的深度不大于5%壁厚加1mm。 (4)内外表面的漆层应完整光洁,附着粘结牢固,并不得因气候冷热而发生异常。 (5)管件的尺寸允许误差应符合规范要求 (6)管件如无制造厂的水压试验资料时,使用前每批应抽10%进行水压试验。试验压力按国家标准的规定执行,如有不合格时,应逐根进行水压试验。 4.2管道安装 安装前应用敲击法检查管子有无损伤和裂纹,管道管材必须符合管材质量标准。 (1)下管前的准备工作 . . 1)准备好下管的机具及绳索,并进行安全检查。小管径采用人工大绳法,大管径管材用吊车法。 2)下管前清理平基杂物,平基面清理干净后由测量人员弹出管道中线,并复测基面的标高。 3)在坡度板上的中心钉和高程板上的高程钉,挂中心线和高程线。根据给定的高程下返数值,在高程尺杆上量好尺寸,画好记号。 4)下管前必须对管材进行认真检查,对有裂纹的管子,应进行处理,若裂纹发生在插口端,应将有裂纹的管段截去后方可使用。承口内表面和插口外表面应光滑、轮廓清晰,不得有沟槽、凸脊等影响接口密封性的缺陷。 5)管子、管件下沟前,应清除承口内部的油污、非刺、铸砂及凹凸不平的铸瘤;柔性接口的承、插口工作表面应修整光滑。 6)先将有三通、阀门、消火栓的部位定出具体位置,再按承口朝向水流方向逐个确定工作坑的位置。如管线较长,工作坑一次定位往往不准确,可以逐段定位。 (2)下管操作技术 1)复测三通、阀门、消火栓位置及排尺定位的工作坑位置,尺寸不适合的,必须进行修理。 2)下第一根管时,管的中心必须对准定位中心线,用坡度板中线法控制安管的中心位置和管内底高程。安管时,将高程线绷紧,把高程尺杆下脚放进管内底部,当尺杆上的记号与高程线吻合时,即表示安管高程正确。管的末端用方木顶紧在墙上或钉点桩挡住、顶紧,严防打口时管子移动。 3)连续下管铺设时,必须保证管与管之间接口的环形空隙均匀一致。承插口与管中心线不垂直的管,管端外形不正的管和按设计成曲线铺设的管,其管端四周任何一点的间隙均应符合质量标准。 4)阀门两端的短管,下沟前可在地面先接口,待接口牢固后再下沟。

合集下载

农村自来水供水工程建设方案

农村自来水供水工程建设方案

农村自来水供水工程建设方案因武广高速铁路的施工建设,**村的地下水系遭受了破坏。

致使人们的生产、生活用水十分困难。

在县委、县政府和镇党委、政府的积极争取下,省政府及有关部门决定对**村的供水问题进行专项研究,决定从**镇自来水公司引进自来水。

为了有力、有序、有效地推动此项工作,特制定如下实施方案。

一、指导思想坚持以“三个代表”重要思想为指导,以人为本,深入贯彻落实科学发展观,坚持项目资金专项管理与民工占成相结合,群众自主投工投劳的原则,充分调动群众主观能动性,用有限的资金,高标准、高质量、高效率地建设好**村自来水供水工程,扎扎实实地为群众办实事、办好事。

二、工作目标12月底,建设好一条主管道,建设1座水泵房,建设好1个水池,确保按质按量完成工程并顺利供水。

自来水主管道铺设到丹水岭,并保证顺利供水。

三、工程基本情况1、工程概况:**村自来水供水工程路线:从邝家村敬老院处到**村丹水岭处铺设供水主管道6100米,在丹水岭建设水泵房1座和水池1座,工程总投资100万元。

将水分送到各组,将水管安装到各户,不在工程总投资之内,由各组各户另行计算,自行解决。

2、工程业主单位:**村、邝家村,以**村为主。

3、工程业务指导单位:**镇自来水公司。

4、工程施工单位:由**村确定有资质的施工队伍和技术人员。

5、运作方式:项目资金专项管理与群众投工投劳相结合。

四、组织领导为加强对该工程的领导,经镇党政联席会议研究,决定成立**村自来水供水工程建设指挥部。

顾问:罗永刚镇党委书记、县公安局党委副书记、副局长组长:李国斌镇党委副书记、镇长李国斌副组长:邓雄飞镇党委委员、政协联络组长江浩镇党委委员、人大副主席胡云波镇党委委员、副镇长成员:刘绍侃驻村镇干部李冰驻村镇干部李白路自来水公司经理邝建顺自来水公司支书邓军山 **村支书邝平修 **村主任邝社来邝家村支书邝小红邝家村主任领导小组下设项目施工建设、资金和材料采购、群众工作、秩序维护和调纠四个工作组。

不锈钢自来水管道施工方案

不锈钢自来水管道施工方案

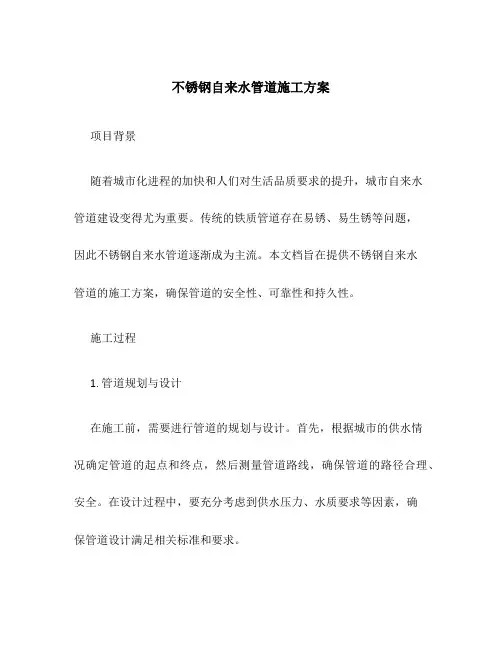

不锈钢自来水管道施工方案项目背景随着城市化进程的加快和人们对生活品质要求的提升,城市自来水管道建设变得尤为重要。

传统的铁质管道存在易锈、易生锈等问题,因此不锈钢自来水管道逐渐成为主流。

本文档旨在提供不锈钢自来水管道的施工方案,确保管道的安全性、可靠性和持久性。

施工过程1. 管道规划与设计在施工前,需要进行管道的规划与设计。

首先,根据城市的供水情况确定管道的起点和终点,然后测量管道路线,确保管道的路径合理、安全。

在设计过程中,要充分考虑到供水压力、水质要求等因素,确保管道设计满足相关标准和要求。

2. 材料准备不锈钢自来水管道施工所需的主要材料是不锈钢管和管件,同时还需要准备安装工具、焊接设备等。

在选择材料时,应优先考虑不锈钢管的品质和规格,确认材料的适用性和可靠性。

3. 地面开挖与管道敷设根据管道规划图纸,在施工现场进行地面开挖工作。

开挖的深度应能容纳管道的埋深和保护层材料,确保管道的安全。

然后,进行管道的敷设工作,确保管道的直线度和水平度。

4. 管道连接与固定管道的连接有两种方式:焊接和紧固。

对于不锈钢管道,通常采用焊接方式进行连接。

在连接过程中,要严格按照相关标准和要求进行操作,保证焊接质量和连接的密封性。

同时,还需对管道进行固定,使用支架或者卡箍等设备,确保管道的稳定性和固定性。

5. 管道试压与验收在施工完毕后,需进行管道试压和验收工作。

首先,进行管道试压,检测管道的密封性和承压能力。

试压时,应注意控制压力和试压时间,防止管道发生破裂。

通过试压后,进行管道的验收,确保管道符合相关标准和要求。

安全注意事项在不锈钢自来水管道施工过程中,需注意以下安全事项:1.施工现场要保持清洁、整洁,防止杂物及尘土进入管道。

2.施工人员要佩戴防护服、防护眼镜等个人防护装备,确保施工人员的安全。

3.确保施工现场通风良好,防止有害气体积聚。

4.在进行管道焊接时,要注意焊接熔池喷溅物,避免烫伤和火灾事故的发生。

5.施工过程中要遵循相关管道安全操作规程,确保施工的安全性和质量。

自来水工程施工部署(3篇)

自来水工程施工部署(3篇)

第1篇一、工程概况本工程为某地区自来水管网改造项目,主要包括管道铺设、管网改造、设备安装等施工内容。

工程总长度约XX公里,涉及XX个村庄、XX个小区,预计工期为XX个月。

二、施工组织机构1. 施工项目经理部项目经理部负责整个工程的施工组织、协调、管理和监督工作,下设施工技术部、质量安全部、材料设备部、财务部等部门。

2. 施工项目部项目部负责具体施工任务的执行,下设施工队、技术组、质量安全组、材料设备组等。

三、施工部署1. 施工准备阶段(1)组织相关人员学习工程图纸、技术规范,明确施工内容和质量要求。

(2)编制施工组织设计、施工方案、进度计划、质量安全保证措施等。

(3)进行现场勘察,了解工程周边环境、地下管线情况,做好施工准备。

(4)组织人员、设备进场,进行设备调试和培训。

2. 施工实施阶段(1)管道铺设1)沟槽开挖:按照设计要求,采用机械开挖,确保沟槽尺寸、坡度符合规范。

2)管道安装:按照设计要求,进行管道安装,确保管道接口严密、牢固。

3)管道防腐:对管道进行防腐处理,提高管道使用寿命。

4)管道试压:对管道进行试压,确保管道强度和密封性。

(2)管网改造1)对原有管网进行检测、修复,确保管网运行安全。

2)对新建管网进行调试,确保管网正常运行。

(3)设备安装1)设备进场:对设备进行验收,确保设备质量符合要求。

2)设备安装:按照设备安装规范,进行设备安装。

3)设备调试:对安装后的设备进行调试,确保设备正常运行。

3. 施工验收阶段(1)对施工过程进行质量检查,确保工程质量符合规范要求。

(2)组织工程验收,包括自检、初验和终验。

(3)完成工程验收手续,移交业主使用。

四、质量安全保证措施1. 施工前对施工人员进行质量安全教育培训,提高安全意识。

2. 严格执行国家相关法律法规和施工规范,确保工程质量。

3. 加强施工现场安全管理,定期进行安全检查,及时发现和消除安全隐患。

4. 加强施工过程中的质量控制,确保工程质量。

自来水管道沟槽开挖专项施工方案

自来水管道沟槽开挖专项施工方案

自来水管道沟槽开挖专项施工方案1. 项目背景本施工方案旨在对自来水管道进行沟槽开挖工作,以确保管道的正常运行和维修。

自来水管道是城市供水系统的重要组成部分,其开挖工作必须符合相关法律法规和施工规范。

2. 施工目标本施工方案的目标是按照规定的要求进行自来水管道沟槽开挖,确保施工过程的安全性和高效性。

具体目标包括:- 准确确定沟槽的位置和尺寸,避免对周围环境造成不必要的影响。

- 安全施工,遵守相关安全操作规程和作业指导。

- 尽量减少对现有道路交通的影响,确保交通的畅通。

- 进行有效的沟槽排水措施,防止因水积聚而影响施工质量。

3. 施工步骤本施工方案将按照以下步骤进行自来水管道沟槽开挖:步骤一:工程准备- 根据设计图纸和工程要求,确定沟槽位置和尺寸。

- 建立施工现场标识和警示,确保施工区域的安全。

步骤二:施工设备准备- 准备必要的施工设备,包括挖掘机、铲车等。

步骤三:沟槽开挖- 根据设计要求,用挖掘机进行沟槽的开挖工作。

确保沟槽的宽度和深度符合设计要求。

步骤四:沟槽清理- 清理沟槽内的杂物和泥土,确保沟槽干净。

步骤五:沟槽检查和修复- 对沟槽进行检查,确认是否存在破损和问题。

- 如有需要,进行修复和维护工作,确保管道的正常运行。

步骤六:施工结束- 清理施工现场,恢复原始环境。

- 对施工过程进行总结和评估,提出改进意见。

4. 安全措施在施工过程中,必须严格遵守相关安全操作规程和作业指导,特别注意以下安全措施:- 工作人员必须佩戴合适的安全装备,包括安全帽、防护鞋等。

- 挖掘机操作人员必须具备相关证书和经验,确保施工安全。

- 施工现场必须设置明显的警示标识,警示路人和车辆注意安全。

5. 环境保护措施在施工过程中,应该采取相应的措施保护周围环境,包括:- 控制噪音和粉尘污染,采取隔音和喷水等措施。

- 严禁在施工区域乱倒废弃物和污水,保持环境清洁。

6. 施工质量控制为保证施工质量,应按照设计要求进行沟槽开挖,并进行严格的监测和验收工作。

小区自来水改造工程施工方案

小区自来水改造工程施工方案

为了提高小区居民的生活质量,改善供水条件,消除安全隐患,我公司决定对XX 小区进行自来水改造工程。

本次改造工程旨在更新老旧的自来水管道,提高供水质量,实现一户一表,确保供水安全。

二、工程目标1. 更新小区内老旧自来水管道,提高供水质量;2. 实现一户一表,方便居民缴纳水费;3. 提升小区供水安全,消除安全隐患;4. 优化小区环境,提高居民生活质量。

三、工程范围1. 小区供水主管道及支管道;2. 小区内的水表井、阀门井;3. 小区内的消防用水设施;4. 小区内的供水设施设备。

四、施工方案1. 施工准备(1)成立工程领导小组,负责工程的组织、协调和管理工作;(2)组织施工人员,进行技术培训和安全教育;(3)采购施工材料、设备,确保材料质量合格;(4)办理施工许可手续,确保施工合法合规。

2. 施工步骤(1)施工前,对小区内自来水管道进行排查,了解管道状况,制定改造方案;(2)根据改造方案,进行管道更新,更换老旧管道;(3)对水表井、阀门井进行加固或重建;(4)对消防用水设施进行更新,确保消防用水安全;(5)安装一户一表,实现抄表到户;(6)对供水设施设备进行更新,提高供水质量;(7)对施工区域进行清理,恢复原状。

3. 施工要求(1)施工过程中,严格遵守国家相关法律法规和施工规范;(2)确保施工质量,做到安全、文明施工;(3)加强施工现场管理,防止施工过程中发生安全事故;(4)加强施工人员管理,确保施工人员具备相应的技能和素质;(5)加强施工进度管理,确保工程按时完成。

五、施工进度安排1. 施工前期准备(1个月);2. 管道更新施工(2个月);3. 水表井、阀门井加固或重建施工(1个月);4. 消防用水设施更新施工(1个月);5. 一户一表安装施工(1个月);6. 供水设施设备更新施工(1个月);7. 施工收尾及验收(1个月)。

六、工程验收1. 施工完成后,组织相关部门进行验收;2. 验收合格后,办理工程移交手续;3. 对验收不合格的工程,要求施工方进行整改,直至合格。

自来水供水安装工程方案

自来水供水安装工程方案

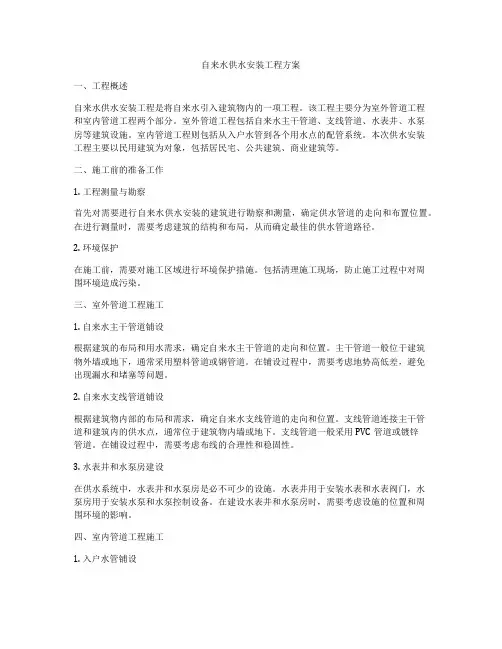

自来水供水安装工程方案一、工程概述自来水供水安装工程是将自来水引入建筑物内的一项工程。

该工程主要分为室外管道工程和室内管道工程两个部分。

室外管道工程包括自来水主干管道、支线管道、水表井、水泵房等建筑设施。

室内管道工程则包括从入户水管到各个用水点的配管系统。

本次供水安装工程主要以民用建筑为对象,包括居民宅、公共建筑、商业建筑等。

二、施工前的准备工作1. 工程测量与勘察首先对需要进行自来水供水安装的建筑进行勘察和测量,确定供水管道的走向和布置位置。

在进行测量时,需要考虑建筑的结构和布局,从而确定最佳的供水管道路径。

2. 环境保护在施工前,需要对施工区域进行环境保护措施。

包括清理施工现场,防止施工过程中对周围环境造成污染。

三、室外管道工程施工1. 自来水主干管道铺设根据建筑的布局和用水需求,确定自来水主干管道的走向和位置。

主干管道一般位于建筑物外墙或地下,通常采用塑料管道或钢管道。

在铺设过程中,需要考虑地势高低差,避免出现漏水和堵塞等问题。

2. 自来水支线管道铺设根据建筑物内部的布局和需求,确定自来水支线管道的走向和位置。

支线管道连接主干管道和建筑内的供水点,通常位于建筑物内墙或地下。

支线管道一般采用PVC管道或镀锌管道。

在铺设过程中,需要考虑布线的合理性和稳固性。

3. 水表井和水泵房建设在供水系统中,水表井和水泵房是必不可少的设施。

水表井用于安装水表和水表阀门,水泵房用于安装水泵和水泵控制设备。

在建设水表井和水泵房时,需要考虑设施的位置和周围环境的影响。

四、室内管道工程施工1. 入户水管铺设入户水管是将自来水从室外引入建筑物内的管道。

一般情况下,入户水管从水表井处引入建筑物内部,连接室内的供水系统。

入户水管一般采用PVC管道或镀锌管道,在施工过程中需要注意管道的密封性和稳固性。

2. 室内配管系统建设室内配管系统是将自来水从入户水管引入各个用水点的管道系统。

根据建筑物的布局和用水需求,确定配管系统的走向和位置。

PE给水管施工方案

PE给水管施工方案施工方管道更换工程一、工程概况本管道更换工程建在XXX内,管道所在水塔支筒高度大于45米。

日供水量水源来自城市自来水,经加压站加压至水塔供研究所用水。

现场施工自2013年05月02日开工到2013年06月02日竣工,总工期为30天。

二、原有管道拆除原有铸铁给水管道由于使用年限过久,已出现漏水锈蚀,不堪使用,现进行更换。

拆除步骤:清理塔内垃圾,搭井筒内脚手架(新管道安装完后再拆除),拆除原有管道保温层保护层,自上而下切割原有铸铁管,下运废管和渣土并外运。

注意事项:切割时注意用电安全,管道切割前必须固定牢固,下运时必须绑扎好后缓慢吊运码放,人员在施工时必须保持安全。

三、给水管道安装给水管道采用PE给水管。

1、准备工作1)管道安装的洞口宽度和垂直度应符合现场施工要求。

2)材料的要求PE管内壁应光滑,压力必须达到设计要求,气密性能要安全可靠,对工作振动、波动要有较强的适应性,必须抗酸碱腐蚀,而管材无损坏。

PE管及管道附件、阀件、管线所配备的零部件齐全,必需有出厂合格证、检验报告等必要的手续,严禁使用三无产品。

阀门经耐压试验合格,直观检查无裂纹。

2、PE管安装1)PE管运输和储存PE管由生产厂家供货,运至现场可暂时沿管线方向摆放在施工现场一侧,PE管的运输和贮存应注意:运输过程中必须垫稳绑牢,且宜采用加长汽车,汽车管尾摆动,损坏管节。

安装立管节时,宜采用兜身吊,轻装轻放。

管节安装前,将管、管件按施工设计的规定摆放,摆放的位置应便于下管。

管节现场贮存量应做到适中,既不影响施工进度,又不能太多,以免长时间在阳光下曝晒。

2)PE管安装由于PE管较轻,可采用人工下管,用麻绳系信管身多处,下管时不得与墙壁碰撞,不得在洞口上下拖动PE管。

3)对接熔化焊接头施工工艺1)清理管端;2)将管子夹紧在熔焊设备上,使用双面修整机具修整两个焊接接头端面;3)取出修整机具,通过推进器使两管端相接触,检查两表面的一致性,严格保证管端正确对中;4)在两端面之间插入210℃的加热板,以指定压力推进管子,将管端压紧在加热板上,在两管端周围形成一致的熔化束(环状凸起)。

自来水改造施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,城市基础设施不断完善,居民生活水平不断提高,对水质的要求也越来越高。

为了满足居民日益增长的生活需求,提高供水质量,保障居民饮水安全,本方案针对某地区自来水改造工程进行详细规划。

二、项目概述1. 项目名称:某地区自来水改造工程2. 项目地点:某市某区3. 项目规模:涉及居民小区、企事业单位、学校等共计10000户4. 项目投资:约1000万元5. 项目工期:6个月三、施工方案1. 施工组织(1)成立项目领导小组,负责项目的整体协调和监督。

(2)设立项目管理部,负责施工过程中的技术、质量、安全、进度等方面的管理工作。

(3)设立现场施工部,负责现场施工的具体实施。

2. 施工准备(1)施工图纸及技术资料:根据设计图纸及相关技术资料,编制施工组织设计、施工方案、施工技术交底等。

(2)施工人员:组织施工队伍,确保施工人员具备相应的资质和技能。

(3)施工设备:购置或租赁施工所需的机械设备,如挖掘机、吊车、泵车、搅拌车等。

(4)施工材料:采购合格的施工材料,如钢管、阀门、水泥、砂石等。

3. 施工工艺(1)管道铺设1)开挖:根据设计图纸,确定管道铺设路径,进行土方开挖,确保管道埋深符合设计要求。

2)铺设:将钢管按照设计要求铺设到指定位置,连接阀门、三通、弯头等管道配件。

3)回填:回填土方,分层夯实,确保管道稳定性。

(2)管道焊接1)焊接:采用电弧焊、氩弧焊等焊接方法,确保焊接质量。

2)无损检测:对焊接接头进行无损检测,确保焊接质量满足设计要求。

(3)管道防腐1)除锈:对管道表面进行除锈处理,确保防腐效果。

2)防腐:采用涂料防腐、热浸锌防腐等方法,对管道进行防腐处理。

4. 施工进度安排(1)施工前期:1个月,包括施工图纸及技术资料准备、施工人员及设备组织、施工材料采购等。

(2)施工阶段:4个月,包括管道铺设、焊接、防腐等。

(3)施工验收:1个月,包括管道验收、试压、冲洗等。

自来水管网工程计划方案(3篇)

第1篇 一、项目背景 随着我国城市化进程的加快,城市人口和工业用水需求不断增加,现有自来水管网已无法满足日益增长的需求。为提高供水保障能力,改善供水质量,保障城市供水安全,本工程计划对现有自来水管网进行升级改造,以满足城市可持续发展需求。

二、工程目标 1. 提高供水保障能力:通过改造和扩建自来水管网,提高供水能力,确保城市供水安全。

2. 提升供水质量:改善供水水质,降低管网漏损率,提高用户用水满意度。 3. 优化供水结构:调整供水布局,实现供水管网合理布局,提高供水效率。 4. 提高工程管理水平:建立健全工程管理制度,提高工程管理水平,确保工程质量和进度。

三、工程范围 1. 工程区域:本工程覆盖全市范围,包括城区、郊区和工业区。 2. 工程内容:主要包括自来水管网改造、扩建、新建、设备更新、水质检测、运行维护等。

四、工程实施方案 1. 工程设计 (1)设计原则:遵循国家相关法律法规、行业标准和技术规范,结合实际情况,进行科学、合理的设计。

(2)设计内容:包括管网布局、管材选择、设备选型、施工图设计等。 2. 工程施工 (1)施工准备:成立工程指挥部,明确各部门职责,制定施工组织设计,确保施工顺利进行。

(2)施工方法:采用分段施工、分阶段实施的方式,确保施工质量和进度。 (3)施工质量控制:严格执行国家相关法律法规、行业标准和技术规范,确保工程质量。

3. 工程设备采购 (1)设备选型:根据工程需求,选择性能优良、质量可靠的设备。 (2)设备采购:通过公开招标、竞争性谈判等方式,选择合适的供应商。 4. 工程监理 (1)监理机构:成立专业监理机构,配备专业监理人员。 (2)监理内容:包括工程质量、进度、投资控制、安全生产等方面。 5. 工程投资 (1)投资估算:根据工程内容、设备采购、施工费用等因素,进行投资估算。 (2)资金筹措:通过政府投资、企业自筹、银行贷款等多种渠道筹措资金。 6. 工程进度安排 (1)前期工作:项目可行性研究、工程设计、设备采购等,预计时间为6个月。 (2)施工阶段:管网改造、扩建、新建等,预计时间为24个月。 (3)竣工验收:工程完工后,进行竣工验收,预计时间为3个月。 五、工程管理措施 1. 组织管理 (1)成立项目领导小组,负责工程总体协调和决策。 (2)成立项目实施机构,负责工程具体实施和管理。 2. 质量管理 (1)严格执行国家相关法律法规、行业标准和技术规范。 (2)加强施工过程质量控制,确保工程质量。 3. 进度管理 (1)制定详细的工程进度计划,确保工程按期完成。 (2)加强施工进度监控,确保工程进度。 4. 投资管理 (1)合理编制投资预算,严格控制工程投资。 (2)加强资金使用管理,确保资金安全。 5. 安全生产管理 (1)加强施工现场安全管理,确保施工安全。 (2)建立健全安全生产责任制,确保安全生产。 六、工程效益分析 1. 经济效益 (1)提高供水保障能力,降低管网漏损率,降低供水成本。 (2)提高用户用水满意度,增加供水收入。 2. 社会效益 (1)改善供水水质,提高居民生活质量。 (2)促进城市基础设施建设,提高城市形象。 3. 环境效益 (1)减少管网漏损,降低地下水污染。 (2)提高水资源利用率,保护生态环境。 七、工程风险及应对措施 1. 风险因素 (1)政策风险:国家政策调整可能影响工程进度和投资。 (2)市场风险:设备、材料价格波动可能影响工程投资。 (3)技术风险:新技术、新材料应用可能影响工程质量和进度。 2. 应对措施 (1)密切关注国家政策调整,及时调整工程实施方案。 (2)加强市场调研,合理控制设备、材料价格。 (3)加强技术培训,提高施工人员技术水平,确保工程质量和进度。 八、结论 本自来水管网工程计划方案旨在提高供水保障能力、提升供水质量、优化供水结构,满足城市可持续发展需求。通过科学、合理的工程设计、施工、管理,确保工程顺利实施,为城市供水事业做出贡献。

自来水工程顶管实际施工方案

自来水工程顶管实际施工方案一、施工方案背景自来水工程是城市基础设施建设的重要组成部分,其中顶管技术在城市地下管网建设中得到越来越广泛的应用。

顶管技术通过无需挖掘地面的方式,将输水管道沿地下推进,有效减少了工程对交通、市容等方面的影响,提高了施工效率,降低了施工成本。

因此,顶管技术在自来水工程中具有重要的应用价值。

二、施工方案内容1.前期准备工作(1)项目调研:通过实地调研和相关资料查询,了解工程具体情况,包括工程范围、地形地貌、施工地点周边环境等信息。

(2)设计方案:根据具体情况,制定适用于该工程的顶管施工方案,包括施工技术、操作流程、施工设备等。

(3)施工前准备:确定施工人员和施工队伍,组织技术培训和安全教育,做好施工计划和物资采购等准备工作。

2.施工技术与方案(1)选址和勘察:根据设计方案,在施工地点选取适合的顶管起始点和终点,并进行相关勘察工作,包括地质勘察、地下管线勘察等。

(2)顶管施工准备:搭建施工现场,确保施工区域的安全,并安装好必要的设备,如顶管推进机、顶管套筒等。

(3)管道制作与安装:按照设计方案,制作好输水管道,并通过顶管机将其推进到预定位置。

(4)施工控制和监测:对顶管施工过程进行实时监测,包括顶管进度、管道水平度、沉降情况等,确保施工质量和安全。

(5)顶管穿越和管道连接:通过盾构推进技术,实现与地下障碍物如道路、河流等的穿越,并将输水管道与接头连接。

3.施工安全和环保保障(1)工地安全防护:在施工现场设置必要的警示标志,保证施工区域的安全通行,设置护栏等安全设施,避免人员和车辆进入施工区域。

(2)施工人员防护:施工人员必须佩戴必要的安全装备,如安全帽、工作鞋等,并参加相关安全培训。

(3)环境保护:施工过程中,严格控制噪音、尘土等污染物的排放,采取隔离措施,遵守环保要求。

4.施工质量与验收(1)施工质量控制:严格按照设计要求和相应规范进行施工,定期进行质量自检和互检,保证工程质量。
