土方回填及调土平衡方案(修改)
土方平衡方案

XXX项目一期土方工程施工方案
总体概况:
XXX项目项目总占地240085平米。
沿小区内部南北向规划道路划分,以东为一期,以西为二期。
场地沿小区内部东西向规划道路以北主要是房屋拆除的建筑垃圾,以南主要是农田。
根据设计院提供的竖向设计,整个场地缺土4.9万方,按照项目开发方案,并结合场地现状,本着避免二次倒运、节约建设成本的原则,对一期土方工程拟定以下施工方案:
一、场地内建筑垃圾主要用于小区内道路的垫层以及铺设临时施工道路。
为了节约建设成本,场地北区的建筑垃圾可以就近填到现状的水沟内便于楼位放线;同时可以用于铺设临时施工道路以及用于正式道路的垫层。
二、展示区先期开工的幢楼基础开挖土方全部运至本项目地块西南低洼处(按设计标高预留30-50cm),剩余楼幢基础及景观水系挖方用于就近回填展示区先期开工楼幢基础及楼宇之间场地回填至设计标高。
根据设计院提供的竖向设计,场地南部填方量较大,此区有大面积车库,车库挖方量可就近参照设计标高填补楼位间部分缺方;场地北部拟建房屋的楼间距只有13米—15米左右,再扣除道路需要回填的土方,楼位开挖的基础土方基本满足附近场地填方的需求;为避免二次倒运,除展示区外调整开工顺序,相邻建筑物之间,后开挖的土方用于回填前期建筑物的回填土,这样可以有效减少土方运距,进而有效控制项目开发成本。
三、水系开挖的土方、各种管沟开挖回填后的多余土方就近平整到附近的建筑物周围。
说明:此部分的土方并不是主要的填方来源,只能是弥补局部缺方。
四、根据现有图纸、文本资料等综合考虑:整个项目基础土方量尚不能满足项目场地填方需求,缺方应考虑外购。
XXX置业有限公司
二〇一〇年四月十六日。
土方回填施工方案

土方回填施工方案土方回填施工是土木工程中常见的一项工作,它是指将挖掘的土方重新填充回原处或其他指定的位置。
土方回填施工的目的是保持地面的平整与稳定,同时合理利用挖掘的土方资源,实现可持续发展。
本文将就土方回填施工的步骤、方法和注意事项进行详细介绍。
首先,土方回填施工的步骤包括准备、挖掘、运输和回填。
在准备阶段,需要进行现场勘察和设计。
根据勘察结果确定挖填的位置、深度和土方的质量要求。
同时,还需获得相关的施工许可和环境评估报告。
在挖掘阶段,需要使用挖掘机或其他合适的设备进行土方的挖掘。
挖掘的深度根据设计要求而定,同时要保持坡度和稳定性,以确保挖掘过程安全有效。
挖掘完成后,土方需要进行分类和处理。
合格的土方可以直接用于回填,而不合格的土方则需要经过处理,如筛分、破碎等,以满足回填的质量要求。
土方的运输是施工中不可或缺的一部分。
通过使用运输车辆,将挖掘的土方从挖掘区运输到回填的目标位置。
在运输过程中,需要注意车辆的载重和稳定性,避免因超载或不平衡而造成意外事故。
最后,是土方的回填阶段。
根据设计要求,将土方按照一定的厚度分层回填,并合理压实,以确保回填后的土体具有一定的稳定性和承载能力。
在回填过程中,可以使用专用的回填设备,如压路机或振动板,来加大回填土壤的密实度,并提高土方与周围土体的一致性。
除了以上的施工步骤,还有一些关键的注意事项需要注意。
首先,要注意土方回填的时间。
回填施工最好在天气晴朗、地面干燥的时候进行,以免因天气原因造成回填土方质量下降或施工延误。
其次,要根据实际情况选择合适的回填土方。
不同的地区和工程需要使用不同类型的土方进行回填,例如红土、粘土、砂土等。
应根据勘察和设计的结果选择合适的土方进行回填,以保证回填后的土体质量达到施工要求。
另外,要合理利用挖掘的土方资源。
对于大型工程来说,土方的回填量往往非常庞大,因此需要进行土方回收和再利用。
合理的土方回填施工可以减少对环境资源的消耗,同时降低工程成本。
土方回填工程施工方案

土方回填工程施工方案1. 引言土方回填是指在土地开挖或挖掘后,将挖掘的土方重新填充回原来的位置或填充到其他需要的地方的工作过程。
土方回填工程的施工方案对于保证回填质量、提高施工效率、确保工程质量具有重要意义。
本文档旨在提供一份详细的土方回填工程施工方案,以供相关人员参考和遵循。
2. 施工准备在开始土方回填工程前,需要进行一系列的施工准备工作,包括但不限于: -准备施工材料和设备:包括回填土方、挖掘机械、平地机械、压路机等; - 制定施工计划:明确施工过程、时间安排、人员配置等; - 组织人员培训:确保施工人员具备相关技能和操作知识; - 搭建工地围挡和安全警示标志:维护施工区域的安全;3. 施工流程本节将详细阐述土方回填工程的施工流程,包括以下步骤:3.1. 挖掘准备工作•清理施工区域:清除施工区域的杂物、障碍物,确保施工区域整洁;•根据设计要求确定挖掘范围和深度,并设置挖掘标志;•使用挖掘机械进行土方挖掘,确保挖掘范围和深度的准确性和一致性;•挖掘完毕后,实施土方回填工作,将挖掘的土方重新填充回原来的位置。
3.2. 土方回填工作•对回填区域进行整平处理,确保回填土方平整齐全;•将挖掘的土方逐步回填到回填区域,采取适当的压实措施,以保证回填土方的稳定性;•根据设计要求,对土方进行压实、协调和控制,以确保合理的密实度;•对回填的土方进行养护,以确保其在使用过程中不会出现沉陷和变形。
3.3. 完工与验收•完成土方回填工作后,进行工地清理,清除挖掘和回填过程中产生的废弃物、碎石等;•组织相关人员进行施工成果的检查和验收,确保回填工程符合设计要求和施工标准;•如发现质量问题,及时采取纠正措施进行修复。
4. 安全措施在土方回填工程施工过程中,为确保施工区域的安全,以下安全措施需被注意和遵循: - 施工现场应设置明确的安全警示标志,包括施工标志和危险警示牌; -施工人员应穿戴符合要求的安全装备,包括安全帽、安全鞋等; - 机械设备操作人员需持相关证书,严禁无证人员擅自操作设备; - 施工人员需具备相关的安全操作知识,严禁违规操作和行为; - 所有人员应严格遵守工地规章制度,保证施工区域的安全。
土方平衡方案

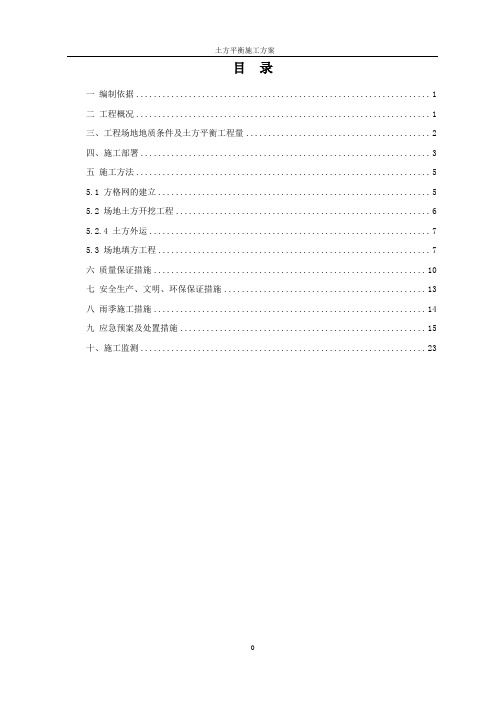

目录一编制依据 (1)二工程概况 (1)三、工程场地地质条件及土方平衡工程量 (2)四、施工部署 (3)五施工方法 (5)5.1 方格网的建立 (5)5.2 场地土方开挖工程 (6)5.2.4 土方外运 (7)5.3 场地填方工程 (7)六质量保证措施 (10)七安全生产、文明、环保保证措施 (13)八雨季施工措施 (14)九应急预案及处置措施 (15)十、施工监测 (23)土方平衡施工方案一编制依据1、本工程设计图纸、地勘报告2、《建筑工程施工质量验收统一标准》(GB50300-2013);3、《建筑地基基础工程施工质量验收规范》(GB50202—2013)4、《建筑地基基础设计规范》(GB50007-2011)5、《建筑地基处理技术规范》(JGJ79—2012)6、《建筑基坑支护技术规程》(JGJ 120—2012)二工程概况1、基本概况工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:本工程位于江苏省南京市溧水区。
总建筑面积91973.01㎡,其中地上建筑面积68435.13㎡,地下建筑面积23539㎡;由7幢23-25层高层、商业配套及地下车库组成。
2、结构概况1)、建筑简况本工程±0.000相当于1985国家高程16.68m2)、号房基坑开挖深度本工程基坑开挖深度:本工程1-7#楼高层、地库±0.000相当于绝对标高16.68m,自然地面绝对标高约12.68m,相当于相对标高-4.5米,基坑开挖面积约22000m2;各基坑开挖深度如下表所示。
设计施工图纸中楼房(含地下室):电梯井底标高为-8.45m+(-150mm厚垫层)电梯井是号房挖土工程中重要监控点;地下室集水井底标高-6.70m+(-150mm厚垫层),集水井是地库挖土工程中重要监控点;其它地库承台垫层底标高分别为-6.30m;大面积基础筏板底标高为-5.85m。
3、基坑周边环境周边管线基坑周边近距内无管线分布情况。
土方平衡的方案

土方平衡的方案引言土方平衡是土方开挖工程中的一个重要概念,指的是在土方开挖过程中保持土方挖掘和填方质量平衡的状态。
土方平衡的方案是指如何合理安排土方开挖和填方的工作,以达到土方平衡的目标。
本文将介绍土方平衡的重要性,分析土方开挖和填方的影响因素,并提出一些土方平衡的方案。
土方平衡的重要性土方平衡对土方开挖工程的顺利进行具有重要意义。
首先,土方平衡可以降低土方工程的成本。
通过合理安排土方开挖和填方的工作,可以尽量减少土方运输的距离,减少运输费用和时间。
其次,土方平衡可以减少环境污染。
合理地处理土方,避免过多填方或开挖,可以减少土方运输和处理的过程,降低对周围环境的影响。
此外,土方平衡对土方工程的进度控制也具有重要作用,可以保证工程按时完成。
影响土方开挖和填方的因素土方开挖和填方的质量和效果受到多种因素的影响。
以下是一些常见的影响因素:1.土方开挖的性质:不同类型的土方开挖工程,如基坑开挖、挖土层开挖等,具有不同的特点和要求。
开挖的土质、深度、地形等因素均会影响土方平衡的方案设计。
2.建设项目的需求:不同建设项目对土方开挖和填方的需要也不同,如道路建设、房屋建设等。
项目的规模、用地要求等都会对土方平衡提出不同的要求。
3.土方填方的场地条件:土方填方需要有足够的场地来储存和处理土方。
场地的可利用程度、面积和位置都会影响土方平衡方案的设计。
4.运输设备和能力:土方的运输需要一定的设备和能力支持。
不同的运输设备和能力会对土方平衡的方案产生影响。
综上所述,土方开挖和填方的影响因素多种多样,需要根据具体情况设计相应的土方平衡方案。
土方平衡的方案为了实现土方平衡,以下是一些常用的土方平衡方案:1.土方回填:在土方开挖工程中,可以将一部分的土方回填到其他需要填方的区域。
这样可以减少土方运输的距离,提高土方填方的效率。
2.土方再利用:对于可利用的土方,可以考虑进行再利用。
例如,在土方开挖过程中产生的石方可以用于路基填筑,减少对外界环境的影响。
方便的(完整)土方回填施工方案

方便的(完整)土方回填施工方案在土力学和地基工程中,土方回填是一项重要的工作。
土方回填施工不仅有助于平衡多余的土方,而且能够增加基础承载能力,提高地面荷载的分布能力。
为了确保土方回填的顺利进行,本文将介绍一套方便的土方回填施工方案,以确保项目的成功。
方案制定前的准备1.确定开挖量和完工高度当进行土方回填施工时,需要掌握开挖数量和完工高度。
开挖量取决于项目的情况,因此必须仔细计划。
在确定需要开挖的深度时,还需要考虑到地下管线的位置以及其他相关因素。
完工高度是最终的回填高度,需要确保与设计要求一致。
为了确保回填材料的质量,应该在设计阶段考虑到这一点。
2.确定回填材料和回填方式确定适合项目的回填材料和回填方式是施工前的重要准备工作。
应根据基础工程设计的要求选择合适的回填材料,例如砂、碎石和碎石。
回填方式应是可行的、高效的,同时也要与现场条件相适应。
3.确定安全事宜在进行土方回填施工前,必须优先考虑安全问题。
应遵守相关安全程序,制定合理的安全措施,并为工人提供安全培训。
方案实施1.土方回填前的处理在进行土方回填前,务必进行必要的预处理工作。
首先,必须清除挖掘场地周围的杂草和垃圾,并确保回填的材料没有与其他杂物相混合。
如果基础工程的设计需要在回填区域中设置管线、线缆或其他设备,则必须在回填前进行设置并调整。
2.确定回填起点借助地形,应确定回填的起点。
回填起点必须与基础工程的设计要求相一致,以确保回填材料的平整度和完整度。
3.回填施工在进行回填施工时,应按照设计方案均匀地分发回填材料,并且在每个回填层都进行充实。
应注意保持回填材料的平整度和稳定性,避免出现任何松散的空洞。
对于较深的回填层可以分层回填,先回填一部分,再进行充实,直到达到要求的高度。
在回填接缝处,应垂直放置消音材料以避免结构微震,同时应在回填接头处设置伸缩缝以抵消膨胀或收缩带来的应力变形。
4.回填施工的质量控制为保证回填施工的质量,应进行质量控制。
土方回填施工方案
土方回填施工方案
土方回填施工方案是指在施工现场将挖掘出的土方进行回填、压实的工作。
根据施工情况和土方特点,可以制定以下施工方案:
1. 土方回填前准备:
- 确定回填土方的来源和质量,确保符合要求。
- 清理回填区域,清除杂物和障碍物。
2. 土方回填施工工艺:
- 采用合适的挖掘机、推土机等机械设备进行土方的回填作业,根据土方的性质和用途,选择合适的施工方法。
- 根据土方的特点,分批次进行回填,逐层回填,逐层压实,确保土方的稳定性。
- 在回填的同时,进行必要的施工检测和监测,确保回填土方的质量和稳定性。
3. 土方回填施工要点:
- 控制回填土方的湿度和松实度,需根据土方的特性进行调整。
- 对于特殊地区或特殊土方,可以采用防滑措施,以确保施工安全。
- 在回填施工过程中注意加强施工现场的管理和交通安全。
4. 环境保护及施工后清理:
- 进行土方回填施工后,及时清理施工现场,清除杂物和垃圾。
- 对于回填区域的环境保护要求,进行必要的处理和修复。
总之,土方回填施工方案应综合考虑土方性质、工程要求、环境保护及安全等因素,确保施工质量和安全,并严格按照相关规范和标准进行操作。
土方回填方案范文
土方回填方案范文土方回填是一种土方工程技术,用于填补凹陷、坍塌、挖掘和破坏等地表不平整或土壤松散的地方。
它既可以提供地基支撑,又可以改善基础土壤的物理性质。
土方回填方案需要综合考虑地质条件、工程需求和环境保护等因素,以确保工程施工的安全性和稳定性。
一、方案设计1.地质调查:在土方回填区域进行详细的地质调查,包括地层结构、土质性质、地下水位和地形等数据的收集和分析。
2.回填材料选择:根据地质调查结果,选择适合的回填材料。
一般可以采用掺有水泥的黏土、砂石混凝土等材料,以提高填土的强度和稳定性。
3.确定回填厚度:根据工程要求和地质条件,确定回填的厚度。
一般情况下,回填的厚度应达到原地面以上的20%~30%。
4.施工方法:土方回填可以采用人工填筑或机械填筑的方法。
根据工程规模和施工条件,选择适合的施工方法,并制定相应的施工方案。
5.控制沉降:在土方回填过程中,需要控制土体的沉降。
可以采用预压或固结等措施,以提高土体的密实度和稳定性。
6.排水设施:如果回填区域存在地下水位较高的情况,需要设计和建设排水设施,以防止土体浸湿和软化。
二、施工步骤1.地表准备:清除回填区域的杂草和杂物,保持地表整洁。
2.开挖回填区域:根据设计要求,用挖掘机或人力手工进行开挖。
挖掘的深度应略高于设计厚度。
3.清理回填区域:清除开挖区域内的杂物、泥沙和碎石,保持开挖区域的整洁。
4.回填材料处理:根据设计要求,对回填材料进行处理。
可以进行筛分、拌合和加水等处理,以提高填土的质量和性能。
5.填筑土方:将处理好的回填材料填充到开挖区域内,并逐层压实。
压实可以采用机械碾压或人工夯实的方式进行。
6.控制沉降:在土方回填过程中,根据需要进行预压或固结处理,以控制土体的沉降。
可以采用预压板、预压机和水固结等方式进行。
7.排水设施建设:如果需要,在土方回填完成后,建设排水设施,以排除地下水位或雨水的影响。
8.下一步工作:土方回填完成后,可以进行基础施工或上铺道路等后续工程。
土方回填专项施工方案
土方回填专项施工方案1. 引言土方回填是指将挖掘后的土方重新回填到挖掘现场的工程施工过程。
在土方回填施工中,不仅需要合理的施工方案,还需要严格的施工控制和监测措施。
本文档旨在提供一套完整的土方回填专项施工方案,以便确保土方回填工程顺利进行。
2. 施工流程2.1 现场准备工作在进行土方回填施工之前,需要进行一系列现场准备工作,包括但不限于: -清理施工场地,清除障碍物和垃圾; - 测量场地尺寸和坡度,确保回填土的厚度和均匀性; - 准备必要的施工设备和工具。
2.2 土方回填施工土方回填施工主要包括以下步骤: 1. 挖掘现场:按照设计要求进行土方的挖掘,确保挖掘面平整,并清理挖方面的杂物。
2. 土方运输:将挖掘出的土方运输到回填区域,运输过程中要注意避免土方的流失和污染。
3. 土方回填:将挖掘出的土方均匀地回填到挖掘现场,并逐层夯实,确保回填土的密实度。
4. 表面修整:对回填土进行表面修整,使其平整、均匀,并符合设计要求的坡度和高程。
2.3 施工监测为确保土方回填施工的质量,需要进行施工监测,包括但不限于: - 对回填土的厚度进行实测,确保回填土的厚度符合设计要求; - 对回填土的密实度进行检测,确保回填土的密实度合格; - 对回填土的坡度和高程进行检测,确保回填土的平整性。
3. 施工要点在进行土方回填施工时需要注意以下要点: - 回填土的来源应符合环境保护的要求,避免使用有害物质或含有污染物的土方; - 回填土应具有良好的排水性能,以确保在降雨等情况下不会引起土方坍塌或变形; - 回填土的回填厚度应根据土方的性质和设计要求合理确定; - 在回填土中添加适量的添加剂或稳定剂,以提高土方的密实度和稳定性; - 在施工过程中,严禁对回填土进行超荷载或过度振实,以避免土方沉陷或破坏。
4. 安全措施在进行土方回填施工时,需要严格遵守相关安全措施,以确保施工人员和周围环境的安全。
主要的安全措施包括但不限于: - 施工人员必须佩戴个人防护装备,如安全帽、安全鞋等; - 工地应设立必要的警示标志和安全警戒线,以避免施工人员误入危险区域; - 施工现场应保持清洁,防止堆放杂物引起滑倒和坠落事故; - 施工人员应定期进行安全培训,提高安全意识和应急处理能力。
土方回填施工质量改进方案
土方回填施工质量改进方案一、背景介绍土方回填是指在工程施工中,将挖掘或开挖出的土壤重新填回到工程场地中的一项工序。
土方回填施工质量直接影响到工程的稳定性和安全性,因此需要制定一套有效的质量改进方案,以提高土方回填施工质量。
二、问题分析1. 不均匀回填:土方回填中常见的一个问题是不均匀回填,即在回填过程中没有充分、均匀地压实土方,导致局部区域土方密度不足或过高。
2. 缺乏压实控制:土方回填后,压实工艺的控制不准确,无法保证土方的密实度和均匀性。
3. 湿陷性土壤处理不当:部分施工现场使用湿陷性土壤作为回填材料,而对其处理不当,容易引发变形和沉降等问题。
三、改进方案为了解决上述土方回填施工存在的质量问题,提出以下改进方案:1. 均匀回填措施针对不均匀回填问题,采取以下措施:- 制定回填计划:在开始施工前,根据工程需要和土方特性制定详细的回填计划,明确回填的顺序、层数和压实要求。
- 使用回填设备:配备合适的回填设备,如推土机、振动压路机等,以确保土方的均匀回填和有效压实。
2. 压实控制措施为了解决土方回填后的压实问题,应采取以下措施:- 制定压实方案:根据土方特性和回填要求,制定合理的压实方案,明确所需压实次数和压实方法。
- 压实设备的选择:选择合适的压实设备和工艺,如静压、动压等,确保土方的密实度和均匀性。
3. 湿陷性土壤处理措施对于湿陷性土壤的处理,应采取以下措施:- 挖掘与处理:在回填土方之前,对湿陷性土壤进行挖掘和处理,去除其中的有机物和杂质,以减少回填后的变形风险。
- 掺合改良剂:对于湿陷性土壤,可以适量添加掺合改良剂,如石灰、水泥等,以提高土方的稳定性和抗湿陷能力。
四、质量控制措施为了确保土方回填施工质量的改进,应采取以下质量控制措施:- 施工监督:加强对土方回填施工过程的监督,确保施工人员按照施工计划和方案进行作业。
- 技术培训:加强施工人员的技术培训,提高其对土方回填施工质量的认识和掌握。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、工程概况 (1)2、编制依据 (1)3、施工规划说明 (2)4、施工总体布置 (2)5、土方调运方案 (2)5.1土场选用 (2)5.2湖周回填量分布情况 (3)5.3土方调运平衡 (4)6、湖周回填 (6)6.1测量放线 (6)6.2碾压试验表土清理 (6)6.3基底验收 (6)6.4料场取土及运输 (7)6.5土料摊铺碾压 (7)6.6土料含水量控制 (7)7、特殊情况处理 (8)7.1基底处理 (8)7.2边坡及坡顶处理 (8)7.3挡土墙及防渗墙周边回填 (9)8.1质量控制 (9)8.1安全控制措施 (10)9、机械设备及人员配置情况 (10)9.1机械设备配置 (10)9.2人员配置 (11)湖周回填及调土平衡方案1、工程概况根据龙湖水系主池区的总体规划成果,龙湖主池区平面形态类似恐龙,其水域面积在正常水位85.50m高程时为5.7km2,其中主池区水域面积为5.6km2。
龙湖调蓄池主池区主要施工内容为池区的土方开挖、回填、防渗墙工程、护岸工程。
本工程土方回填包括湖内土方回填,湖周回填及湖底、湖周水平防渗铺盖,根据设计要求,湖周回填要求压实度不小于96%,回填土料来源于本工程开挖料。
根据监理工程师转发的《郑州引黄灌溉龙湖调蓄工程施工图修改图册(第二分册)》要求,本项目土方回填范围至防渗墙轴线及湖岸线两者中最外围轴线外10m,并按1:2边坡衔接至原始地面。
2、编制依据(1)《郑州引黄灌溉龙湖调蓄工程施工图修改图册(第一、第二分册)》;(2)《郑州引黄灌溉龙湖调蓄工程施工3标施工组织设计》;(3)《堤防工程施工规范》SL260-98;(4)《土方填筑碾压试验报告》。
3、施工规划说明根据合同要求“…调蓄池土方回填工程中池周回填和护岸回填对填料要求不高,均采用工程开出来的沙壤土和粉细砂等开挖料,直接运至待回填地点碾压填筑…”。
2011年9月1日我部开始进行土方开挖施工,至2012年2月初,除龙爪3区、湖湾区因施工用地未移交无法施工,其它部位湖体土方开挖全部完成。
但是池周土方回填和护岸回填因为征地拆迁不到位及湖岸线调整等原因无法进行施工。
池体开挖期间,为了确保土方开挖工期节点目标实现,业主及监理要求我部湖区开挖土料全部弃于指定的弃土场。
开挖土料无法按照招、投标文件要求,就近直接运输至待回填地点碾压填筑。
池周土方回填和护岸回填条件具备后,必须从弃渣场二次开采运输至回填工作面进行回填碾压施工。
根据监理工程师转发的《郑州引黄灌溉龙湖调蓄工程是施工图修改图册(第一、第二分册)》,我标段湖区开挖范围收缩减小,湖周回填范围则变大,原湖周回填合同工程量为45.6万m³,施工图修改后,湖周回填量增加至约72万m³。
4、施工总体布置目前,我标段土方开挖料主要堆弃于附近村庄的四个弃土场内,池周土方回填和护岸回填需从各弃土场取土,结合弃土场分布情况确定不同回填地段的取土场位置,同时考虑弃土场存土量及运距长度,选择最为经济合理的土方调运及回填施工方案。
5、土方调运方案5.1土场选用湖区土方开挖时,开挖料主要堆弃于业主指定湖周弃土场,弃土场较多且分布零散,距离湖区较近且面积较大弃土场主要有四个:新村东弃土场,新村北弃土场,小郭村弃土场及花胡庄弃土场。
根据弃土场规划及实际堆存情况,四个弃土场存土量为:新村东弃土场95万m³,新村北弃土场80万m³,小郭村弃土场55.6万m³,花胡庄弃土场82.8万m³,合计存土量为313.4万m³,远大于湖周回填土方量,满足调土要求。
5.2湖周回填量分布情况表一湖周回填土方量分布情况表备注:1、以上工程量为初步计算量,具体工程量以实际发生为准。
2、压实方转自然方系数参照《建筑工程预算定额(第五册)》,取值1.176。
5.3 土方调运平衡根据弃土场分布情况,初步确定调土平衡方案为:5-1区、5-3区、4-1区、4#湖湾、5#湖湾、6#湖湾及部分湖湾河道采用小郭村土场取土;2-1区北侧、2-2区北侧、7#湖湾及另外部分湖湾河道采用新村北土场取土;1区、2-1区南侧,2-2去南侧及3区东侧采用新村东土场取土;5-2区、6-1区、6-2区、4-2区及3区西侧、南侧采用花胡庄土场取土。
湖周回填时,土场部分弃土不可利用,调土平衡计算时,土场存土实际可用量按理论存土量一半计算(具体调土平衡情况详见表二)。
表二土方平衡情况表备注:(1)以上表格中“平局运距”为各回填区至弃土场运距的加权平均值;(2)弃土场至各回填区距离为弃土场中心至回填面中心距离;(3)具体运距计算:小郭村至回填面平均运距(0.5*11.8*1.3+1.59*0.6+6.1*0.9+1.7*0.5+1.5*0.4+0.5*7.4*1.4+3.4*0.9)/24=1.0km新村北弃土场至回填面平均运距(0.5*11.8*1.3+2.6*1.4+0.5*7.4*1.5+4*0.9)/16.2=1.26km新村东弃土场至回填面平均运距(2.4*1+0.69*1+0.36*1.3+0.5*14.2*1.9)/10.5=1.62km花胡庄弃土场至回填面平均运距(0.94*1.75+13.5*1.85+0.5*14.2*1.65)/21.6=1.77km(4)以上计算根据土方开始时的道路计算,如因其他施工导致道路改变,则调土运距以实际路线为准。
6、湖周回填6.1 测量放线按照设计图纸以及施工测量控制网进行测量放线,采用打木桩标出碾压试验边线控制清基的范围,清基要超出设计边线 50cm。
清基完成后,通知监理进行验基,验基后测量队对清基后的地形进行测量,并再次放出填筑边线,要超出设计边线50cm,以确保碾压到边到位。
6.2 碾压试验表土清理碾压范围内的表层土、耕植土、树根、杂草、砖瓦建筑物等全部清理干净,直至全部基底为新鲜的土层,且清理厚度不小于30cm。
清基采用SD160 推土机推集土料,装载机装料,自卸汽车运至弃土场。
6.3 基底验收基底清理完成,自检合格后,报请监理工程师进行验收,以检查清基是否彻底,如不合格必须继续清理,直至达到施工规范要求。
基底验收合格后,试验室取原土进行试验,如达不到规范要求的压实度,采用振动碾进行碾压,使基底压实度达到规范要求。
基底验收后,如果有不平整的现象,先把低洼地方进行分层碾压填筑,使整个基础面平整,然后再全面铺土碾压。
6.4 料场取土及运输土方回填取土时,先将取土场内含有植被及建筑砖渣等不可用土料进行剥离,选取符合回填标准的土料,采用1.2m³挖掘机开挖,20T自卸车运输至回填作业面。
同时,在取土场内修筑50cm厚砖渣道路,便于施工车辆运输,每个取土场内砖渣道路长100m,宽8m。
6.5 土料摊铺碾压基础面处理平整后,采用自卸汽车从取土场运土至填筑区域,推土机进行摊铺,振动碾碾压。
根据《土方填筑碾压试验报告》(SG03[2012]技案005-1)结果,土料松铺厚度为40cm,铺土完成后,振动碾进行碾压,碾压至7遍时,试验室采用环刀法进行取样试验。
土方铺土厚度控制,采用在铺土范围四周打桩,每块碾压前和碾压后测同一点的高程。
碾压试验完成后,根据试验结果确定后续施工的铺土厚度及碾压遍数。
土方碾压时,第一遍碾压采用无振碾压,然后采用有振碾压。
碾压机械平行于试验小块长边方向行走,采用进退错距法,碾迹搭接压实宽度为轮宽的 1/3,碾压时振动碾的行进速度不宜超过2km/h。
6.6 土料含水量控制用于碾压试验的土料在取土场进行含水量检测,其含水量应在土料的最优含水量-2%~+3%范围以内。
如果含水量过大,土料摊铺后应进行翻晒,如果含水量偏小,土料摊铺后采用洒水车按照计算的水量进行洒水,然后进行虚土搅拌,使土料的含水量保持均匀。
7、特殊情况处理7.1基底处理(1)弃土处理我标段防渗墙施工时,弃土场未提供,导致防渗墙开挖料临时堆弃于防渗墙轴线两侧。
防渗墙开挖岂料因含大量泥砂,不适合湖周回填要求,因此湖周回填时,须将防渗墙开挖料倒运至弃土场。
(2)基面处理土方回填施工时,将基础面表层土、耕植土、树根、杂草、砖瓦建筑物等全部清理干净,地面起伏不平时,按水平分层有低处开始逐层填筑,不得顺坡填筑;对于回填作业面中因鱼塘或深坑等导致部分回填区远低于整体基础面情况,应将鱼塘或深坑边坡削至缓于1:5边坡后逐层填筑。
7.2边坡及坡顶处理根据设计要求,我标段胡周回填分为人工护岸回填及自然护岸回填,对于部分防渗墙轴线及护岸线重合的自然护岸,回填边坡按引水面1:6.67坡度,背水面1:2坡度回填(详见自然护岸回填设计断面图)。
图一自然护岸回填设计断面图土方回填至堤边时,按设计边线外侧各超填50cm余量,确保设计边线内碾压到位。
超填土量待回填至设计高程后,采用挖掘机按设计边坡削坡,多余土料清运至其他作业面。
当防渗墙轴线于护岸线重合段湖周回填至堤顶时,顶部作业面狭窄而不满足压力机施工条件,采取对顶层回填时两侧各超填70cm,使回填作业面宽度达到2.8m,满足压路机回填作业面宽度要求(20t压路机轮宽2.13m,规范要求两侧最低超填30cm,理论要求回填最低宽度为2.73m),具体回填详见分层回填断面图。
图二自然护岸分层回填断面图7.3挡土墙及防渗墙周边回填土方回填时,在土料及墙帽、挡墙混凝土结合面涂刷泥浆,以利于土料及混凝土结合充分,然后进行摊铺及回填碾压施工。
8、质量及安全控制措施8.1质量控制填筑前根据设计、施工技术规范要求及碾压试验确定的各种参数制定详细的填筑施工技术措施及实施细则,并向各个施工管理人员及工人进行全面技术交底,在此基础上建立质量责任制,做到每道工序都有专人负责,实行标准化管理。
现场施工技术、质检人员在现场跟踪监控土料质量、碾压参数、施工程序及施工工艺,发现质量问题及时处理,不符合要求的施工工艺及时纠正。
同时注意观察碾压机械的工况,工况不好的及时更换修理。
检查的主要项目有:各填筑部位的边界控制及土料质量;碾压机械的规格、质量、振动碾振动频率、激振力;铺料厚度和碾压参数;土体碾压层面有无光面、剪切破坏、弹簧土、漏压或欠压土层、裂缝等;及建基面上空洞、是否填塞密实,杂物清除是否清除干净;及岸坡的结合,接缝的处理及结合,防渗体及土料结合的压实方法及施工质量;坡面控制情况等。
8.1安全控制措施(1)施工之前,设置安全机构及专职人员,负责安全管理工作。
(2)合理规划施工区道路,施工期设专人指挥交通,确保施工区交通运输畅通有序。
(3)夜间施工设置足够的照明度,在施工道路转弯、陡坡部位设置标志牌,确保现场交通安全。
(4)回填碾压时,指挥人员必须及卸土车辆及振动碾保持一定距离,确保指挥人员安全。
(5)振动碾施工时,距离回填边线应保持一定安全距离,避免产生压实设备倾覆等情况。
